小件入库,大件不露天,机加件涂油,对主要传动内件进行清洗,对地脚螺栓、附件、润滑油等情况进行最终确认。
1.2 基础检查验收:基础上应明显的画出设备位号、标高基准线、纵横中线;逐项核对、验收,检查无误后与土建专业办理正式交接手续。
1.3 设备安装(1)设备在安装时,应采取有效的保护措施,避免设备受损坏,在把设备从门口运输到安装位置的过程中,可以制作2个钢制排子及20根滚杠,然后用5t导链配合钢制排子上运到安装位置。
(2)设备吊装装利用泵房内的电动单梁桥式起重机进行设备的吊装(3)泵安装前应对基础尺寸、位置、标高及机器缺件、损坏或锈蚀等情况进行复查:整体安装的泵,以进出口法兰面或其他水平加工面为基准进行找平。
水平度允许偏差:纵向为0.05mm/m;横向为0.01mm/m。
泵的联轴器或传动胶带找正工作要符合泵的技术文件要求。
(4)设备就位后经过调整要对设备进行灌浆。
预留孔灌浆前灌浆处要处理干净;灌浆采用细碎石混凝土,其强度比基础或地坪的混凝土强度高一级;灌浆时应捣实,并不能使地脚螺栓倾斜和影响设备的安装精度。
当灌浆层与设备底座面接触要求较高时,采用无收缩混凝土或水泥砂浆。
灌浆前要敷设外模板。
外模板至设备底座面外缘距离不宜小于60mm。
(5)垫铁安装根据设备尺寸,按文件及施工规范规定计算后,确定组数和层数,但每组最多不准超过五块,并尽量不采用薄垫铁,放置平垫铁时,厚的宜放在下面,薄的宜放在中间且不易小于2mm。
换热站施工组织设计施工方案
资料的具体描述以及所准备的材料等
一、总体设计基本要求
1.1工程项目概况
该工程总体投资30万元,安装换热站主机设备,共计2块;安装换
热站辅机设备:热水器2台;安装换热站控制系统,由2个柜体组成,每
个柜体配备1台变频器、1台换热器温度控制器;安装辅助设备,如安装
换热站进出水口阀门、水流量计和水压控制器等;安装电气设备,如变频
器电源柜、控制柜和电源柜等;管线及仪表设备搭建安装和施工;换热站
周边配套工程建设施工。
1.2设计基本指标
(1)热量负荷:热站总体热量负荷:500kW,额定用电最大负荷:
600kW;
(2)流量:热站总体流量:400m³/h;
(3)温度:热站出水温度:40℃;
(4)压力:热站管线压力:0.6MPa;
(5)噪音:50dB;
(6)安装空间:8m×12m;
(7)安装管线:热水进出水管径:DN200,热水供回水管径:DN160;
(8)连接管件:配与管线相应的球阀、十字阀、法兰连接件等;
(9)使用环境:热环境,温度0-40℃。
换热站施工组织设计施工方案一、项目概况换热站是指将一种介质的热能通过换热设备传送给另一种介质的设施,一般由换热设备、管道系统、电气控制系统等组成。
本项目是在市新建的一座楼宇中进行换热站施工。
本施工方案旨在设计合理的施工组织,并提供完善的施工方案,确保项目能够按时、按质、按量完成。
二、施工组织设计1.组织设计原则(1)安全第一:确保施工过程中的人员安全,并遵守相关安全规定,减少事故的发生。
(2)科学合理:根据实际施工情况,制定详细的施工计划和方案,合理分配人力、物力、时间等资源。
(3)协调配合:各工种之间要密切配合,相互协调,确保施工顺利进行。
(4)合理经济:合理利用资源,降低成本,提高效益。
2.组织结构及职责(1)项目经理:负责项目的整体组织、协调、管理和监督。
制定施工计划和方案,确保项目按时、按质、按量完成。
(2)施工队长:负责施工现场的组织和管理,协调各工种之间的施工进度和质量,解决施工中的技术问题。
(3)施工人员:按照工艺要求进行施工,保证工程质量。
遵守施工安全规定,确保施工过程中人身安全。
三、施工方案1.施工前准备(1)明确工程量和施工周期,准备相应的人力、物力、机械设备等。
(2)对施工现场进行勘察和测量,确定施工过程中可能出现的障碍和风险,并制定相应的应对方案。
(3)组织施工人员进行专业技术培训和安全教育,增强施工人员的安全意识和技能。
2.施工工艺流程(1)布置施工现场:按照设计图纸确定换热站的位置,并搭建工棚、搭设安全防护设施。
(2)管道安装:根据设计要求和施工图纸安装管道系统,确保管道的连接牢固、平整。
(3)设备安装:根据设备安装图纸安装换热设备,确保设备的正常运行和安全性。
(4)电气控制系统配套:根据设计要求安装电气设备,并进行调试和联动测试。
(5)保温施工:对换热设备和管道进行保温处理,保证换热效果和节能效果。
(6)试运行和调试:对换热站进行试运行和调试,确保设备正常运行、系统灵活可靠。

一、工程概况本工程为某市集中供热管网换热站工艺工程,主要内容包括换热站室内换热设备机组及其辅助设备、管道及其管线、部分电器装置及控制系统等。
换热站的设计和施工要求符合《城镇供热管网设计规范》CJJ34-2010等相关标准。
二、施工准备1. 施工组织(1)成立项目管理部,负责工程的全面管理工作。
(2)设立工程技术组,负责工程的技术指导和施工监督。
(3)设立质量安全管理组,负责工程的质量和安全管理工作。
2. 材料设备(1)根据设计要求,采购符合国家标准的设备、材料。
(2)设备、材料进场前,需进行检验,确保其质量符合要求。
3. 施工图纸(1)熟悉施工图纸,明确施工要求。
(2)对图纸进行审核,确保图纸的准确性和完整性。
4. 施工现场(1)施工现场应具备施工条件,如:水电供应、道路畅通等。
(2)施工现场应进行安全文明施工,确保施工人员的人身安全。
三、施工工艺1. 换热设备安装(1)按照设备说明书进行设备安装,确保设备安装牢固、水平。
(2)检查设备安装精度,确保设备满足设计要求。
2. 管道及管线安装(1)按照设计要求,进行管道及管线铺设。
(2)管道及管线安装完成后,进行试压、吹扫,确保管道及管线无泄漏、无堵塞。
3. 电器装置及控制系统安装(1)按照设计要求,进行电器装置及控制系统安装。
(2)安装完成后,进行调试,确保系统运行稳定、可靠。
4. 水处理及定压补水系统(1)按照设计要求,进行水处理及定压补水系统安装。
(2)安装完成后,进行调试,确保系统运行稳定、可靠。
四、质量控制1. 严格按照国家相关标准和规范进行施工,确保工程质量。
2. 对施工过程中发现的质量问题,及时进行整改。
3. 加强对施工人员的质量意识教育,提高施工质量。
4. 对关键工序进行旁站监督,确保施工质量。
五、安全管理1. 严格执行国家有关安全生产的法律、法规和标准。
2. 加强施工现场安全管理,确保施工人员的人身安全。
3. 定期进行安全检查,及时发现和消除安全隐患。
换热站工程施工组织设计方案一、选址与布局设计:1.选址:根据所在区域的需求和运行条件,选取一个适宜的地点建设换热站。
要考虑到地理位置、交通便利性以及与用户群体的距离等因素。
2.布局设计:根据选址的地形和建筑条件,合理安排换热站各个设备的位置布局。
要保证设备之间的相互关联性,方便操作和维护。
二、施工队伍组织:1.组织结构:根据工程规模和施工任务量,建立一个合理的施工组织结构。
包括总指挥、项目负责人、技术人员、施工人员等。
2.人员配置:根据施工任务的分工,合理配置人员。
技术人员应具备相关的工程设计和施工经验,施工人员应具备相关的操作技能和安全意识。
三、施工方案:1.管道敷设:根据设计要求,合理进行管道的敷设。
要考虑到地形地势、周围环境和用户群体的需求。
同时,保证管道的质量和安全性。
2.设备安装:根据设备的要求和设计要求,进行设备的安装。
要注意设备之间的配合和连接,保证设备的正常运行。
3.电气系统安装:根据设计要求,进行电气系统的安装。
要保证电气系统的安全性和可靠性,完成电气系统的接线和调试工作。
4.工艺水平衡:进行工艺的水平衡调试,确保各个系统之间的衔接和协调。
同时,进行相关工艺参数的调整和优化,以达到最佳效果。
四、安全保障措施:1.安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识。
同时,制定相应的安全操作规程和操作流程。
2.安全防护设施:根据施工的特点和风险评估,提供相应的安全防护设施。
包括安全帽、安全绳、防护网等。
3.安全检查和监督:建立健全的安全检查和监督机制,定期对施工现场进行安全检查,及时发现和解决安全隐患。
五、施工进度和质量控制:1.施工进度计划:根据工程的要求,制定详细的施工进度计划。
并根据实际情况进行调整和优化,保证施工的顺利进行。
2.质量控制:建立施工质量控制体系,制定质量操作规程和质量检查标准。
对施工过程中的每个环节进行严格把关,确保施工质量。
3.施工记录和汇报:对施工过程进行详细的记录和汇报,及时沟通交流,解决问题。

换热站工程施工组织设计一、工程概况1、工程名称:换热站工程2、工程地点:3、工程范围:换热站图纸范围内的设备、材料供应、工程施工、竣工验收、竣工资料整理汇总及提供、验收前成品保护、人员培训、维修保养、保修以及为完成全部换热站工程所需的其他内容和服务。
4、承包方式:包工包料二、系统功能表述换热站热源为XX开发区xxxx供热站高温水,通过水----水换热器生成低温热水进行空调-采暖,一次网供回水温度为95~70℃,二次网供回水温度为60~50℃。
换热站设置:两台板式换热器,三台循环水泵(两用一备),定压补水设备一套(采用变频定压补水),软化水设备及补水水箱为原有设备,站内管道采用玻璃棉保温,外做白色阻燃塑料布贴面。
三、管道安装技术要求1、安装施工工艺及施工方法(1)施工前检查管子、管道附件,阀门必须具有制造厂的材质证明,如有重大缺陷时应进行理化实验,其指标应符合现行国家或部颁技术标准。
(2)管件、阀门使用前应按设计要求核对其规格材质、型号。
(3)管子、管件、阀门在使用前应进行外观检查,外表面应无以下缺陷: a 、无裂纹、缩孔、夹渣、折造、重皮等缺陷。
b 、不超过壁厚负偏差的锈蚀或凹陷。
c 、螺纹密封面良好,精度及光洁度应达到设计要求或制造标准。
2、管道安装(1)管道在安装前经检查、检验合格,并用水平仪测量出支架立柱标高线,在安装时以此为基准标高线,并查支架立柱垂直偏差和相对位置准确性。
(2)管道安装前,首先应根据设计要求定出阀门、管件、补偿器的位置,再按管道的标高,根据管道距离和坡度大小,算出每根立柱支架的高度差。
(3)将检验检查合格的管子,在施工现场用坡口机打出坡口,并清除管端、四周铁锈,用吊装工具吊装,吊装时要有有经验的吊装工指挥,吊装就位好,用临时支撑或用烘干的电焊条点焊,找平找正,并根据标高调整滑托,调整管子的坡度和平直度,以保证安装焊接合格。
3、管道焊接(1)参加焊接的电焊工必须有劳动部门考试合格,并具有与该焊接项类相同的焊接资格证书,有多年的焊接经验,并参加模拟试焊(工艺方法特点、规范参数和线能量、操作手法和焊接程序、焊接缺陷的产生原因和危害、预防方法和返修、焊接接头的性能及其影响因素,焊接应力和变形及其影响因素和防止方法)的焊工操作施焊。
一、工程概况本项目为某城区集中供热管网换热站土建工程,主要内容包括换热站站房建设、基础工程、主体结构工程、屋面工程、装饰装修工程等。
工程总建筑面积约1000平方米,占地面积约1000平方米,建设工期为6个月。
二、施工组织与管理1. 施工组织机构成立换热站土建工程施工项目部,负责工程的全面管理。
项目部下设施工技术组、质量安全管理组、物资设备组、财务组等部门。
2. 施工管理措施(1)建立健全施工管理制度,明确各岗位职责,确保施工质量、进度、安全等各项工作有序进行。
(2)严格执行国家相关法律法规、行业标准及施工规范,确保工程质量符合设计要求。
(3)加强施工现场管理,确保施工现场整洁、有序,减少施工对周边环境的影响。
三、施工工艺及方法1. 基础工程(1)采用钻孔灌注桩基础,桩径为Φ600mm,桩长根据地质勘察报告确定。
(2)桩基施工前,对桩位进行复测,确保桩位准确。
(3)桩基施工过程中,严格控制桩身垂直度、桩顶标高及桩底沉渣厚度。
2. 主体结构工程(1)采用钢筋混凝土框架结构,梁、板、柱采用现浇方式施工。
(2)钢筋绑扎严格按照设计要求进行,确保钢筋间距、保护层厚度等符合规范。
(3)混凝土浇筑前,对模板、钢筋、混凝土配合比等进行检查,确保施工质量。
3. 屋面工程(1)屋面采用保温隔热材料,选用挤塑聚苯乙烯泡沫板(XPS)。
(2)屋面防水采用SBS改性沥青防水卷材,分多层施工。
(3)屋面排水系统设计合理,确保排水顺畅。
4. 装饰装修工程(1)室内墙面采用乳胶漆饰面,顶面采用石膏板吊顶。
(2)地面采用地砖铺设,地砖规格及颜色应符合设计要求。
(3)门窗安装应符合设计要求,确保密封性能。
四、质量控制措施1. 施工前对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中,加强过程控制,严格执行质量检验制度。
3. 定期对施工质量进行抽查,发现问题及时整改。
4. 施工完成后,进行竣工验收,确保工程质量符合设计要求。

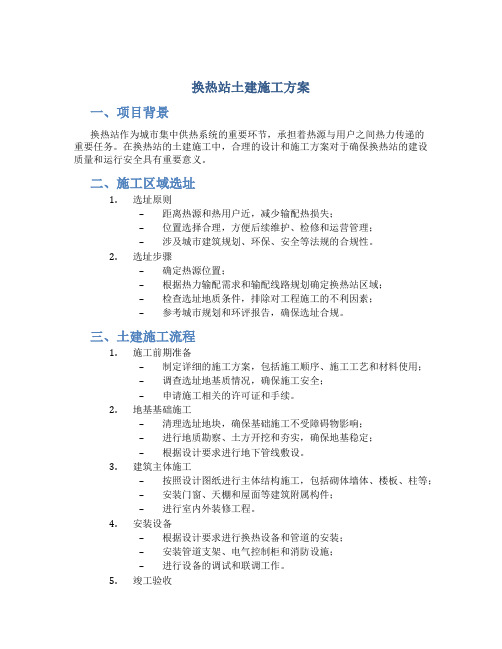

换热站土建施工方案一、项目背景换热站作为城市集中供热系统的重要环节,承担着热源与用户之间热力传递的重要任务。
在换热站的土建施工中,合理的设计和施工方案对于确保换热站的建设质量和运行安全具有重要意义。
二、施工区域选址1.选址原则–距离热源和热用户近,减少输配热损失;–位置选择合理,方便后续维护、检修和运营管理;–涉及城市建筑规划、环保、安全等法规的合规性。
2.选址步骤–确定热源位置;–根据热力输配需求和输配线路规划确定换热站区域;–检查选址地质条件,排除对工程施工的不利因素;–参考城市规划和环评报告,确保选址合规。
三、土建施工流程1.施工前期准备–制定详细的施工方案,包括施工顺序、施工工艺和材料使用;–调查选址地基质情况,确保施工安全;–申请施工相关的许可证和手续。
2.地基基础施工–清理选址地块,确保基础施工不受障碍物影响;–进行地质勘察、土方开挖和夯实,确保地基稳定;–根据设计要求进行地下管线敷设。
3.建筑主体施工–按照设计图纸进行主体结构施工,包括砌体墙体、楼板、柱等;–安装门窗、天棚和屋面等建筑附属构件;–进行室内外装修工程。
4.安装设备–根据设计要求进行换热设备和管道的安装;–安装管道支架、电气控制柜和消防设施;–进行设备的调试和联调工作。
5.竣工验收–进行土建结构和设备的验收工作;–编制施工图纸、竣工图纸和竣工报告,并提交审核;–完成移交手续,移交给运行维护部门。
四、施工注意事项1.安全施工–按照国家标准和相关法规进行施工,确保施工过程的安全性;–工人必须佩戴安全帽、安全鞋等个人防护用品,严禁违章操作。
2.质量控制–施工单位必须按照设计要求和国家标准进行施工,确保工程质量;–进行材料的验收工作,选择符合质量要求的材料使用。
3.环保要求–施工过程中做好垃圾分类和处理工作;–严格控制扬尘、噪音和挥发物的排放,确保施工对周边环境影响最小化。
4.进度管控–制定详细的施工计划,严格按照计划进行施工;–加强与其他专业施工的协调,确保施工进度的顺利进行。
换热站施工方案换热站施工方案换热站是一种通过供热站和回热站之间的热交换设备,将废水和二次供水之间的热能进行传递和利用的设施。
下面是对换热站施工方案的详细介绍。
一、项目概述本项目是新建一座换热站,主要包括供热站和回热站两个主要部分。
供热站主要负责从能源中心向用户供应热能,回热站主要负责回收用户废水中的热能。
项目场地位于城市中心,面积约为3000平方米。
二、工程内容1.供热站的建筑施工:包括站房、锅炉房、泵房、水处理设备房和辅助设施的建设。
2.供热系统设备的安装:安装能源中心的锅炉、换热器、泵和相关管道道路等设备。
3.回热站的建筑施工:包括站房、泵房和相关辅助设施的建设。
4.回热系统设备的安装:安装回热站的泵、换热器和相关管道道路等设备。
三、施工方案1.前期准备:确定施工方案和目标,编制施工计划,并制定安全管理方案和质量控制措施。
2.供热站施工:按照施工图纸和技术规范进行施工,建设供热站的各项设施和建筑。
3.供热设备安装:按照设备厂家提供的安装图纸和说明书进行设备的安装和调试。
4.供热管道施工:根据供热站位置和用户需求,布置供热管道,进行施工和安装,确保管道的质量和安全。
5.回热站施工:按照施工图纸和技术规范进行施工,建设回热站的各项设施和建筑。
6.回热设备安装:按照设备厂家提供的安装图纸和说明书进行设备的安装和调试。
7.回热管道施工:根据回热站位置和用户需求,布置回热管道,进行施工和安装,确保管道的质量和安全。
8.系统调试和试运行:完成供热站和回热站的设备安装和管道施工后,进行系统的调试和试运行,确保系统的正常运行。
9.竣工验收:对供热站和回热站的施工质量进行验收,确认工程的合格性和安全性。
四、施工进度计划1.项目启动:确定施工方案和目标,制定施工计划和安全管理方案,进行前期准备,包括场地清理和调查研究等工作。
预计耗时1个月。
2.供热站施工:按照施工图纸和技术规范进行供热站的建设,包括站房、锅炉房、泵房、水处理设备房等。
换热站的施工方案完整版.doc 模板一:一:项目背景1.1 项目概述1.2 项目目标1.3 项目范围二:项目管理计划2.1 项目组织结构2.2 角色与责任分配2.3 项目进度计划2.4 风险管理计划三:施工方案概述3.1 施工方案目标3.2 施工计划3.3 施工资源需求3.4 施工工艺流程四:施工方案细化4.1 土建施工4.1.1 土建施工准备工作4.1.2 土建施工工艺流程4.1.3 土建施工质量控制措施4.1.4 土建施工安全措施4.2 设备安装4.2.1 设备安装准备工作4.2.2 设备安装工艺流程4.2.3 设备安装质量控制措施4.2.4 设备安装安全措施4.3 管道连接4.3.1 管道连接准备工作4.3.2 管道连接工艺流程4.3.3 管道连接质量控制措施4.3.4 管道连接安全措施五:工程验收5.1 施工验收标准5.2 施工验收程序5.3 施工验收报告编制5.4 引导文件编制六:项目收尾6.1 竣工报告编制6.2 完工时间及成本总结6.3 项目总结与反馈附件:附件1:施工方案图纸附件2:施工相关合同附件3:施工人员名单附件4:施工进度计划附件5:施工验收报告附件6:引导文件法律名词及注释:1. 法律名词:合同注释:合同是双方或多方当事人约定建立、变更、终止民事权利义务关系的协议。
2. 法律名词:施工验收注释:施工验收是指施工单位按照工程设计、施工合同及施工方案的要求,经过合理的检验检测及试运行后,由监理单位或业主承认工程符合相应的技术规范和合同要求的过程。
模板二:一:项目背景1.1 项目简介1.2 项目目标及里程碑1.3 项目相关方二:项目组织结构2.1 项目组织架构2.2 项目角色及职责2.3 沟通与协作机制三:项目计划3.1 项目范围与目标3.2 项目计划编制3.3 项目时间计划3.4 项目成本预算3.5 资源管理计划四:施工方案细节4.1 施工准备工作4.1.1 施工区域规划4.1.2 材料采购与调配4.1.3 设备及工具准备4.2 工程进度安排4.2.1 施工分解4.2.2 施工流程图4.2.3 施工阶段工期控制4.3 施工技术方案4.3.1 施工工艺流程4.3.2 施工质量控制措施4.3.3 施工安全措施4.3.4 环保措施五:项目监督与检查5.1 监督检查计划5.2 监督检查内容与要求5.3 隐患排查与整改5.4 监督检查报告编制六:项目验收与总结6.1 工程验收标准与要求6.2 工程验收流程与程序6.3 验收报告编制6.4 项目总结与反馈附件:附件1:项目进度计划表附件2:施工方案图纸附件3:施工合同及补充协议附件4:施工人员名单附件5:工程验收报告附件6:相关证明文件法律名词及注释:1. 法律名词:项目范围注释:项目范围是指项目的边界,包含了项目的可交付成果和项目工作的所涉及的进展,以及出于完成项目目标所必需完成的工作。
换热站工程施工设计方案一、工程概述1.1项目背景本换热站工程位于XX市XX区,总设计能力为XXMW,旨在满足该区域居民和商业用热的需求,并提高能源利用效率。
1.2工程内容本工程包括换热站建筑、热水泵房、换热设备、管道系统等核心部分,并配套相关控制系统和消防设施。
二、设计方案2.1工程布局根据工程实际情况,将换热站建筑、热水泵房、换热设备和管道系统合理布局,确保设备和管道的正常运行和维护。
2.2建筑设计根据用户需求和使用方便性考虑,换热站建筑采用单层钢结构建筑,外观简洁美观,实用性强,便于日常管理和维修。
2.3设备选型与布置根据换热站的设计能力和工作压力,选择合适的换热设备,包括热水锅炉和热水泵等,并根据场地情况合理布置,确保设备的正常运行和维护。
2.4管道系统设计设计合理的管道系统,包括主管道和分支管道,采用合适的材料、直径和厚度,并根据工程实际情况布置,确保热能传输的高效和安全性。
2.5控制系统设计设计合理的控制系统,包括温度控制、压力控制和流量控制等,确保热水的稳定供应和设备的正常运行。
2.6消防设施设计根据消防要求,设计有效的消防设施,包括灭火器、自动喷水系统和疏散通道等,确保安全生产和应急处理的能力。
三、施工方案3.1施工组织设计成立专业施工团队,包括项目经理、施工人员和质量控制人员,并合理安排工作内容和进度,确保工程按时完成。
3.2施工工艺与方法选用合适的施工工艺和方法,包括钢结构搭建、设备安装和管道焊接等,并严格按照相关规范和标准操作,确保施工质量和安全。
3.3施工安全措施采取必要的施工安全措施,包括施工现场的防护措施、安全警示标识和施工人员的安全培训等,确保施工过程中的安全。
3.4施工质量控制建立严格的施工质量控制流程,包括材料验收、施工过程的质量把关和成品的验收等,确保工程质量符合设计要求。
四、工程管理与监督4.1工程管理建立科学合理的工程管理体系,包括进度管理、质量管理和安全管理等,确保工程按期、优质、安全地完成。
一、项目背景随着我国城市化进程的加快,能源需求日益增长,换热站作为集中供热、供冷的重要设施,其稳定运行对于提高供热、供冷质量具有重要意义。
本方案针对天津某换热站安装施工,旨在确保工程质量和安全,提高供热、供冷效率。
二、施工范围1. 换热站主体结构施工;2. 换热设备安装;3. 管道安装及调试;4. 电气设备安装及调试;5. 系统试运行及验收。
三、施工组织1. 施工单位:天津XX建设有限公司;2. 施工项目经理:张XX;3. 施工团队:20人,包括施工员、电工、焊工、管道工等。
四、施工工艺及流程1. 施工准备(1)施工图纸及资料审查,确保施工方案的合理性;(2)施工现场勘察,了解现场环境及施工条件;(3)组织施工人员培训,提高施工质量及安全意识;(4)施工材料、设备进场验收,确保质量合格。
2. 施工工艺(1)基础施工:按照设计要求,进行基础浇筑,确保基础稳固;(2)主体结构施工:按照设计图纸,进行墙体、楼板、屋面等主体结构施工;(3)换热设备安装:根据设备规格及要求,进行设备安装,确保设备水平、垂直度及紧固度;(4)管道安装:按照设计要求,进行管道安装,确保管道连接牢固、坡度合理;(5)电气设备安装:按照电气图纸,进行电气设备安装,确保电气设备接线正确、绝缘良好;(6)系统调试:对供热、供冷系统进行调试,确保系统运行正常。
3. 施工流程(1)施工准备;(2)基础施工;(3)主体结构施工;(4)换热设备安装;(5)管道安装;(6)电气设备安装;(7)系统调试;(8)系统试运行及验收。
五、施工质量及安全措施1. 施工质量(1)严格执行施工规范和操作规程;(2)对施工人员进行质量意识教育,提高施工质量;(3)对施工过程进行全程监控,确保施工质量;(4)对施工材料、设备进行严格检验,确保质量合格。
2. 安全措施(1)加强施工现场安全管理,严格执行安全操作规程;(2)对施工人员进行安全教育培训,提高安全意识;(3)施工现场设置安全警示标志,确保施工安全;(4)施工现场配备必要的安全防护设施,如安全网、防护栏等;(5)对施工现场进行定期安全检查,确保施工安全。
热交换站施工方案热交换站施工方案一、项目背景和概述热交换站是热力管网系统中的重要组成部分,负责将来自热源厂的高温热水通过热交换器与用户需要的低温热水进行热交换,满足用户的供热需求。
本施工方案旨在确保热交换站的建设质量,实现热能的高效利用。
二、施工条件和要求1. 施工地点:热交换站建设地点需要选在靠近热源厂和供热用户群体的区域,便于热水输送和供热服务。
2. 设备要求:热交换站需要选用专业的热交换器设备,并安装恰当的泵、阀门等附属设备,保证设备的安全运行。
3. 管道布置:根据供热网络规划,合理布置热水进出口管道和用户热水供应管道,确保热水流通畅通无阻。
4. 施工环境:施工期间需要维护好现场的清洁与环境卫生,做到噪声、污染的控制,确保工人和居民的身体健康。
三、施工方案和流程1. 现场踏勘:施工前需要安排专业人员对施工地点进行详细踏勘,确认地形地貌、地下管线等情况,并制定详细的施工方案。
2. 设备安装:根据施工方案,按照相关标准和要求,将热交换器和附属设备进行合理安装,确保设备的稳定运行。
3. 管道铺设:根据供热网络规划,铺设相应规格的热水进出口管道和用户热水供应管道,采用合适的焊接工艺和绝缘材料,保证管道的安全性和热效率。
4. 联调测试:安装完毕后,需进行设备的联调测试,确保热交换站的运行正常,热水供应无异常。
5. 运维培训:对现场工作人员进行热交换站运维知识培训,提高操作技能和安全意识,确保热交换站的长期安全运行。
四、安全措施1. 工地安全:施工现场设置专人负责安全管理,做好安全标识和警示,设置围挡和安全通道,保证工人和居民的安全。
2. 设备安全:施工过程中,对设备的搬运、吊装等操作需专人负责,确保设备安全无损坏。
3. 管道安全:施工中需保证管道焊接质量良好,管道安装牢固,采用合适的绝缘材料,防止热损失和漏水现象。
4. 灭火器材:施工现场准备足够的灭火器材,以备发生火灾时及时控制和扑灭火焰。
五、质量控制和验收要求1. 管道压力测试:在热交换站施工完成后,对于管道进行压力测试,确认管道的抗压能力符合要求。
换热站安装施工方案换热站是供热系统中的重要组成部分,其施工方案直接关系到供热系统的稳定运行和热能利用效率。
本文将就换热站安装施工方案进行详细介绍,以确保施工的顺利进行。
一、前期准备工作为了确保换热站安装施工的顺利进行,必须提前进行详细的准备工作。
首先,需要进行现场勘察和测量,确定合适的安装位置以及相关设备的尺寸和布置。
同时,还需要对施工场地进行评估,确保场地具备建设条件和符合相关安全规范。
在准备工作中,还需制定详细的施工计划和时间表,明确各个工序和任务的顺序和时间节点。
同时,需要购买和准备好所需的安装设备、材料和工具,以确保施工现场顺利进行。
二、施工步骤1. 施工现场搭建根据施工图纸,合理搭建施工现场。
确保现场的安全性和施工作业的便利性。
同时,根据现场布置的需要,搭建好必要的临时工棚和保护措施,以保证施工过程中人员和设备的安全。
2. 安装设备安装换热站所需设备,包括换热器、泵组、阀门等。
在安装过程中,需按照供应商提供的安装说明和标准进行操作,确保设备的正确安装和固定。
3. 连接管道连接换热站设备的管道是施工的重要环节。
根据设计图纸和安装方案,进行管道的连接和布置。
在连接过程中,需要注意管道的牢固性和密封性,以保证系统的正常运行。
4. 输送介质在施工过程中,需要进行供热介质的输送管道的铺设和连接。
根据设计要求和安全规范,确保输送介质的流畅和安全。
5. 调试试运行在完成设备和管道安装后,需要进行换热站的调试试运行。
首先进行设备的检查和测试,确保设备的正常运行。
然后进行整个系统的调试和试运行,以验证系统的运行性能和稳定性。
三、安全防范措施在换热站安装施工过程中,必须重视安全防范工作。
下面列举一些重要的安全措施供参考:1. 确保安全通道畅通,设置明确的安全警示标识;2. 提供必要的安全防护设备和个人防护装备,如安全帽、防护眼镜等;3. 指定专人负责安全管理,保证施工现场的秩序和安全;4. 严格按照相关标准和规范操作,确保设备和管道的安全使用;5. 定期检查施工现场,消除潜在的安全隐患。
项目名称:山东换热站安装施工项目项目地点:山东省(具体地点根据实际情况填写)项目规模:根据实际需求,设计并安装换热站,包括设备、管道、控制系统等。
项目周期:根据工程规模和实际情况,制定合理的施工周期。
二、施工方案1. 施工准备(1)组织施工队伍,明确施工人员职责,进行技术交底。
(2)审查施工图纸,了解设计意图,确保施工质量。
(3)根据施工图纸和现场实际情况,编制施工组织设计。
(4)准备施工所需的材料、设备、工具等,确保施工顺利进行。
2. 施工工艺(1)设备安装1)根据设备说明书,进行设备安装前的检查和调试。
2)按照施工图纸,将设备放置在指定位置。
3)安装设备的基础,确保设备稳定。
4)连接设备之间的管道,注意管道的水平和垂直度。
5)对设备进行试运行,检查设备运行是否正常。
(2)管道安装1)根据施工图纸,确定管道走向和连接方式。
2)安装管道支架,确保管道固定牢固。
3)连接管道,注意管道的水平和垂直度。
4)对管道进行试压,确保管道无泄漏。
(3)控制系统安装1)根据施工图纸,确定控制系统安装位置。
2)安装控制系统,连接控制线路。
3)调试控制系统,确保控制系统运行正常。
3. 施工质量控制(1)严格控制施工材料的质量,确保材料符合设计要求。
(2)加强施工过程的质量检查,发现问题及时整改。
(3)对已完成的工程进行验收,确保工程质量符合标准。
4. 施工安全(1)加强施工人员的安全教育,提高安全意识。
(2)严格执行安全操作规程,确保施工安全。
(3)配备必要的安全防护设施,如安全帽、安全带等。
(4)做好施工现场的防火、防爆、防中毒等措施。
三、施工进度计划根据工程规模和实际情况,制定合理的施工进度计划,确保工程按期完成。
四、施工总结施工结束后,对施工过程进行总结,分析施工中存在的问题,提出改进措施,为今后类似工程提供参考。
注:以上方案仅供参考,具体施工方案需根据实际情况进行调整。
换热站工艺工程施工方案一、总体概况1.1 项目名称:换热站建设工程1.2 项目地点:某省某市某县1.3 项目概况:本项目是为了满足某地区日益增长的能源需求,提高供热效率,保障居民供热需求而进行的一项重要工程。
换热站是加热管网和减热管网之间的热源,是进行供暖、制冷和热水等工程的重要设施。
因此,换热站的建设具有十分重要的意义。
二、工程施工内容及工程概况2.1 工程内容:本工程包括换热站设备的安装、管道的铺设、电气设备及控制系统的安装、设备调试及工程试运行等内容。
2.2 工程概况:换热站建设工程计划占地面积5000平方米,总建筑面积约为3000平方米。
主要设施包括:换热器、泵站、阀门、自控阀、电气控制及监测系统等。
三、工程施工组织设计3.1 施工总体要求:本工程要求在工期内、工程质量及安全保障的前提下保证高效率的施工。
提高供热服务水平,确保换热站设备的稳定运行。
3.2 管理组织结构:工程项目部设总工程师、施工经理、技术负责人、质量安全员、材料员、机械员、电气员、文秘员等,严格按照施工管理要求进行管理。
3.3 施工方案:针对本工程的具体施工要求,制定详细的施工方案、安全技术交底、质量安全检查、安全文明施工以及环境保护等措施,确保施工安全、顺利进行。
四、供暖主体设施施工要点及工艺要求4.1 供暖主体设施施工要点:4.1.1 设备基础施工:设备基础采用钢筋混凝土结构,严格按照设计要求进行施工。
4.1.2 设备安装:设备安装要求水平、垂直度准确,连接紧固牢固,并进行二次水平校正。
4.1.3 管道铺设:管道采用高压耐压管道,并严格按照设计要求进行管道铺设及连接。
4.2 工艺要求:供暖管网布置合理,管道保温材料应采用防火、耐高温、无毒、无害、无腐蚀、抗老化、无吸湿等特性的保温材料,并且确保管道不漏水、不漏热。
五、电气控制系统施工要点及工艺要求5.1 施工要点:5.1.1 电气设备安装:电气设备应由电气工程师进行设计、布线及安装,并确保电气设备安全可靠。
换热站工程施工组织设计方案换热站工程是供给城市集中供热和供热水的重要设施,施工组织设计对于工程的顺利进行、质量的保证和期限的控制起着至关重要的作用。
换热站工程施工组织设计方案应包括工程概况、施工组织设计原则、总体施工方案、施工进度计划、施工组织机构、安全措施以及质量管理等内容。
一、工程概况二、施工组织设计原则施工组织设计原则是指在施工过程中应该遵守的一些基本原则,包括安全优先、质量为要、提高效率、科学合理等。
通过明确施工组织设计原则,可以指导施工过程中的各项工作,确保工程的顺利进行。
三、总体施工方案总体施工方案是对换热站工程施工过程中的主要工作进行规划和组织安排的描述。
主要包括施工方法、施工工艺、施工顺序、施工设备的选择和使用、施工材料的供应等。
通过总体施工方案的设计,确保施工过程中各项工作能够有序进行,提高施工效率。
四、施工进度计划施工进度计划是按照工程总体施工方案,将各项工作按照时间顺序排列,确定各项工作的开始时间和完成时间,并分解为各个工序或工作任务。
通过施工进度计划,可以控制工程的整体进度,及时调整施工计划,确保施工工期的实现。
五、施工组织机构施工组织机构包括施工项目部的设置和人员编制。
根据工程规模和施工任务的要求,合理编制施工项目部的组织结构和人员职责,明确施工现场的责任和权限,确保施工过程中各部门的协调合作,避免产生施工风险和质量问题。
六、安全措施在换热站工程施工中,安全是首要考虑的因素。
施工组织设计方案应明确各项施工作业过程中存在的安全隐患,并提出相应的安全措施,包括现场安全防护、施工人员教育培训、施工设备的安全运行等。
七、质量管理以上是换热站工程施工组织设计方案的主要内容。
在实际设计过程中,还应考虑到具体工程的特点和要求,综合各方面因素进行设计,确保工程的安全、质量和进度。
同时,施工组织设计方案也应根据实际情况进行不断的调整和完善,以适应工程的实际施工需求。
第1篇一、施工准备1. 技术交底:施工前,项目技术人员对施工人员进行详细的技术交底,确保施工人员了解工程概况、施工工艺、质量要求等。
2. 材料准备:根据工程图纸和施工方案,准备所需的各种材料,如管道、阀门、法兰、保温材料等,确保材料质量符合国家标准。
3. 施工机械准备:准备施工过程中所需的机械设备,如焊接设备、吊装设备、切割设备等,确保设备性能良好。
4. 施工场地准备:清理施工场地,确保施工环境整洁,满足施工要求。
二、施工工艺1. 管道安装:按照设计图纸,将管道铺设在指定的位置,确保管道水平、垂直度符合要求。
管道连接采用焊接、法兰连接等方式,焊接质量应符合国家标准。
2. 阀门安装:根据设计要求,将阀门安装在管道上,确保阀门开启、关闭灵活,严密不漏。
3. 保温施工:根据管道材质和设计要求,选用合适的保温材料,对管道进行保温处理,确保保温效果良好。
4. 试压:管道安装完成后,进行试压,检查管道的强度和严密性。
试压压力应符合设计要求,试压过程中无泄漏、无变形。
5. 系统冲洗:试压合格后,对供热系统进行冲洗,清除管道内的杂质和污垢。
6. 联调:冲洗完成后,进行系统联调,确保供热系统运行稳定、可靠。
三、质量控制1. 材料质量:严格控制管道、阀门、保温材料等材料的质量,确保材料符合国家标准。
2. 施工工艺:严格按照施工规范和工艺要求进行施工,确保施工质量。
3. 施工过程:加强施工过程中的质量控制,发现问题及时整改,确保工程质量。
4. 工程验收:严格按照国家标准和规范进行工程验收,确保工程质量合格。
四、安全文明施工1. 施工人员:加强施工人员的安全教育,提高安全意识,确保施工安全。
2. 施工现场:做好施工现场的安全防护措施,确保施工现场整洁、有序。
3. 环境保护:遵守国家环境保护法规,减少施工过程中的污染。
总之,换热站供热管道工程施工是一项系统工程,需要从施工准备、施工工艺、质量控制、安全文明施工等方面进行全面考虑,确保工程顺利进行,为用户提供优质的供热服务。
换热站安装施工方案一、引言换热站是指用于将能量传递到不同用户或系统的设备,通过热交换过程将热能传递给需要热能的用户。
换热站的安装施工方案是系统化的计划,旨在确保换热站的安装质量和效果。
本文将介绍换热站安装施工方案的相关内容。
二、施工方案概述换热站的安装施工方案包括以下几个主要步骤:1.方案设计:根据工程需求和用户的具体要求,设计换热站的布局、尺寸和相关设备的选型。
2.材料采购:根据方案设计确定所需材料清单,并从可靠的供应商处采购所需材料。
3.工程准备:对施工现场进行现场勘测和踏勘,了解施工环境和条件,并进行施工前的准备工作。
4.基础工程:进行换热站基础工程的施工,包括地基处理、基础浇筑和基础固定。
5.管道安装:根据方案设计安装换热站相关的管道系统,包括进出口管道、回水管道和配管系统。
6.设备安装:将换热站所需的设备进行安装,包括换热器、泵、阀门等。
7.电气接线:进行换热站的电气接线工作,确保各设备之间的正常电气连接。
8.试运行和调试:对已安装的换热站进行试运行和调试,确保系统正常运行并满足设计要求。
9.系统验收:对已安装的换热站进行系统验收和整改,确保系统安装质量和性能。
三、施工方案具体内容1.方案设计根据工程需求和用户要求,进行换热站的方案设计。
包括换热站的布局、尺寸和相关设备的选型。
设计人员应考虑施工现场的实际情况,确定最佳布局和设备配置方案。
2.材料采购根据方案设计确定所需材料清单,包括管道、设备、阀门等。
采购过程应严格按照规定程序进行,选择可靠的供应商,并确保所采购的材料符合相关标准和要求。
3.工程准备进行施工现场的现场勘测和踏勘,了解施工环境和条件。
对施工现场进行清理和准备工作,确保施工的顺利进行。
4.基础工程对换热站基础进行处理和施工,包括地基处理、基础浇筑和基础固定。
施工过程中应严格按照设计要求进行,确保基础的稳定性和承载能力。
5.管道安装根据方案设计进行管道系统的安装,包括进出口管道、回水管道和配管系统。
第一章工程概况一、工程概要满洲里达赉湖热电有限公司2×200MW热电项目配套热网工程,工程地点为内蒙古满洲里市扎赉诺尔区灵泉重化工业基地。
工程规模:2×200MW新建项目配套热网工程。
工程热源为满洲里达赉湖热电有限公司2×200MW汽轮发电机组,供热介质为热水,供回水设计参数为120/70℃,主管网管径最大为DN900,一供一回。
热网主干线总长为28千米,采用直埋敷设。
本项目为换热站建筑安装工程七标段,主要工程量: 23#站、24#站、25#站土建及工艺设备、管道、电气、自控仪表等安装调试。
工期要求:2011年7月1日开工,2011年9月20日竣工。
质量目标:建筑安装工程达标投产,建筑分项工程合格率100%,建筑单位工程优良率达85%以上。
二、工程管理目标1.质量目标:按ISO9001质量标准进行管理检查点合格率96%,射线探伤一次合格率(Ⅱ级片以上)超98%,其中Ⅰ级片比例不低于92%,确保优质工程,为顾客方提供满意的工程产品。
2.技术目标:发挥企业自身技术优势,强化技术内业微机化管理,确保内业资料的及时性、准确性、真实性及规范化、标准化。
3.安全目标:严格落实施工安全措施,强化雨季施工措施落实,无任何安全生产事故,抓好现场用电,杜绝火灾,严禁失盗。
4.施工管理目标:强化文明施工管理,充分重视市政工程的影响因素,严格落实雨季施工技术措施,降低污染,建设绿色环保工程,保工期、保质量,确保优质高效、竭诚为顾客方服务。
第二章编制依据土方与爆破工程施工及验收规范 GBJ201-83建筑地基与基础工程施工及验收规范 GB50202-2002砌体工程施工质量验收规范 GB50203-2002混凝土结构工程施工质量及验收规范 GB50204-2002混凝土外加剂应用技术规范 GBJ119-88土方工程施工及验收规范 GBJ201-83建筑地基处理技术规范 JGJ120-99普通混凝土用砂质量标准及实验方法 JGJ52-79普通混凝土用碎石和卵石质量标准及检验方法 JGJ53-92混凝土拌合用水标准 JGJ63-89普通混凝土配合比设计规程 JGJ55-2000混凝土外加剂 GB8076-1997建筑砂浆基本性能试验方法 JGJ70-90地下防水工程施工及验收规范 GBJ208-83地下工程防水技术规范 GB50108-2001钢结构工程施工质量验收规范 GB50205-2001组合钢模板技术规范 GB50214-2001钢筋焊接接头试验方法标准 JGJ/T27-2001钢筋料接及验收规程 JGJ18-84钢筋混凝土用热轧光圆钢筋 GB13013-1991钢筋混凝土用热轧带肋钢筋 GB1499-1998钢筋焊接及验收规范 JGJ18-2003钢焊缝手工超声波探伤方法和探伤结果的分级 GB/T11345钢融化焊对接接头射线照相和质量分级 GB/T3323工业金属管道工程施工及验收规范 GB50235-97建筑给排水采暖工程施工质量验收规范 GB50242-2002建筑与市政降水工程技术规范 JGJ/T111-98现场设备、工业管道焊接工程施工及验收规范 GB50236-98建筑安装工程质量检验评定统一标准 GBJ300-88自动化仪表工程施工及验收规范 GB50093-2002自动化仪表安装工程质量检验评定标准 GBJ131-90工业安装工程质量检验评定统一标准 GBJ50252-94建筑安装工程质量检验评定统一标准 GBJ300-88建筑电气安装工程质量检验评定标准 GBJ303-88建筑电气工程施工质量验收规范 GB50303-2002电气装置安装工程电缆线路施工及验收规范 GB50168-92电气装置安装工程电气设备交接试验标准 GB50150-91电气装置安装工程低压电气施工及验收规范 GB50254-94电气装置安装工程电力变流设备施工及验收规范 GB50255-96电气装置安装工程1KV及以下架空电力线路施工及验收规范 GB50258-96电气装置安装工程旋转电动机施工及验收规范 GB50170-92电气装置安装工程盘、柜及二次回路结线施工及验收规范 GB50171-92常用低压配电设备安装 90D702-1电缆桥架安装 86SD16935KV及以下电缆敷设 94D101-5接地装置安装 JSJT-85建筑机械使用安全技术规程 JGJ33-2001建设工程施工现场供用电安全规范 GB50194-93工程测量规范 GB50026-93满洲里达赉湖热电有限公司热电项目配套热网工程招标文件。
第三章施工组织机构建立健全施工组织机构并使之有效运作是保证工程工期和质量的根本之所在。
为了满足此项工程的实际需要并赢得企业信誉,我单位领导充分注意到此项工程的重要性,加大了总部对施工的管理力度。
并选派具有丰富经验和高业务素质的人员和施工队伍,科学合理地组织好施工。
投标人组织机构框图附件3项目经理简历表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日项目副经理简历表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日技术负责人简历表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日项目工长简历表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日质检员简历表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日安全员简历表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日造价员简历表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日第四章施工准备工作安排充分到位的施工准备是工程得以顺利展开的前提条件。
此项必须加大施工前期各项准备工作力度,以收到了事半功倍的明显实效。
一、施工准备工作根据招标文件,我公司已着手组织项目部人员,勘察现场,启动劳动力和施工设备及材料配置,确保按时进入施工现场。
二、技术准备我公司在投标过程中已安排有关专业人员详细熟悉标书,保证开工前编制确实可行的施工组织设计,工程九千质量体系运行已具备条件,为施工奠定了基础。
认真组织选拔焊工,进行焊接工艺评定,编制焊接工艺作业指导书。
编制施工技术交底及安全交底。
三、现场准备我方已着手进行施工准备工作,现场临时供电及设施已统筹安排,并具备机具、材料进场条件,完全能够保证按时破土开工。
第五章施工管理要点充分发挥项目管理功能,提高项目整体效率,使各生产要素在工程项目上达到最佳组合,是实现工程合同目标和各项管理目标的关键。
在施工管理中,要将质量体系运行工作与日常施工管理工作有机地结合起来,促进施工管理不断提高。
一、加强施工准备工作对于此项新开工工程,要按公司《质量手册》要求,编制施工准备工作计划,落实完成情况,认真做好各项施工准备工作,为工程项目连续顺利施工创造条件,以实现合同目标。
强化施工手续办理,对于开工报告、竣工报告要确保及时率。
此外,工程项目竣工前,要事先落实好试运方案,编制好交付计划,作好试运记录和资料的收集整理装订工作,及时办理交工手续。
二、加强对施工网络计划控制工程项目开工前必须编制总体网络计划,各专业工程师要根据总网络进度计划要求,编制本专业网络计划。
绘制出网络计划要能指导施工,控制进度,保证工期。
当施工条件发生变化时,要及时进行调整,使网络计划起到真正指导作用。
网络计划要求手续齐全。
三、加强对现场“平面”管理对各项施工暂设的搭设和水、电及道路的布置,要严格执行施工组织设计中的规划,并对冬季施工加以综合考虑。
暂设工程的搭设要经济实用,要有利于各专业施工和工序衔接,要有利于安全生产和文明施工,避免因有碍于施工而导致二次搭设的情况。
现场文明责任区划分要标注清楚。
四、加强对文明施工和安全生产的管理文明施工管理要认真执行省建委《关于全省文明工地建设内业资料实行规范化管理的通知》。
加强对安全生产的动态管理,杜绝违章操作、违章指挥和违反劳动纪律的现象。
五、加强对技术质量的管理工作按ISO9001标准加强施工技术质量准备工作,重视施工前的方案、交底编制和上岗前培训工作,重视图样会审,强化技术质量管理,狠抓工程内在质量,提高质量记录的质量,加强竣工工程管理。
六、创建优质、环保的精品工程认真贯彻执行建设部、内蒙古关于施工现场文明施工管理的各项规定,使施工现场成为干净、整洁、安全和合理的文明工地,使本工程成为我公司的“CI形象示范工程”。
第六章主要施工机械设备一览表投入的主要施工机械设备表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日第七章劳动力计划表劳动力计划表投标人:黑龙江省世通市政工程有限公司 (全称、盖章)委托代理人: (签字)日期: 2011 年 6 月 18 日第八章施工进度计划第九章主要工程施工方法及技术措施第一节土建施工方案一、土方工程:1)施工前,应根据设计图纸和现场实际情况妥善处理好施工放线区内的场地整坪,并根据地质资料报告,了解该施工区地基承载能力,和设计标准值,下卧层土质是否均匀,地下水等地质情况,为避免因土方施工时可能产生的塌滑,在施工前,在每个区域基槽(坑)施工区做好排水措施。
2)在清挖基槽时,要做好降低地下水及地表水的排水措施,待施工时,应根据地质资料和现场实际,如有地下水,应采用集水坑或其他方法,要把地下水位降到比槽底至少低0.5米以下,当用明沟排出基槽水时,排水沟要设在基础压力扩散角以外,槽底不许有很湿现象。
在基槽开挖的过程中,要在建(构)筑物基槽外围边2~3米处设300×300小排水沟,以防止雨水流入基槽内,以保证坑(槽)边坡稳定即可。
3)基槽(坑)开挖时,采用机械挖土要按设计基底标高一定要预留200mm厚的人工清土层,以防止地基土结构遭受破坏,也能保证基底标高处的平面平整度。
槽底如有加深处理时,加深处理部分用粘土或土石屑分层回填和振(压)密实,振(压)实后的压实系数≥0.95,回填上表面比基础外边缘线宽出0.3米。
4)基槽土方挖的过程中,应经常测量和检查其平面位置。
标高和边坡坡度等是否符合设计要求,平面挖制桩和水准点也应定期复测和检查是否正确,坑槽底部应根据不同铺筑物(砼或砖石)留出工作面,其每侧工作面宽度不得小于规范规定。
5)槽(坑)底清理,整平后需作钎探检查有无异常现象,并做好钎探记录,槽(坑)底清理、整平,钎探完成后,由甲方、设计、勘查、施工、监理等有关单位共同现场验槽,合格后方可进行下一步施工。
