钢筋混凝土箱涵施工方案(一)测量和放样1、用全站仪放出箱涵中心线和道路中心线,用水准仪测出地面高程。
2、核对设计供应地质资料,确定开挖坡度,排水方案和支护方案,定出开挖范围。
3、根椐箱涵中心线和道路中心线用全站仪,钢尺放出基坑底线和基坑上口开挖线.把中心桩和开挖边线用全站仪引出护桩。
(二)基础施工1、基坑开挖(1)基坑开挖边坡,坡度接受1:0.5。
基底四周设0.5米宽排水沟和0.5米宽工作面。
(2)基坑接受人工协作挖掘机进行开挖,挖掘机开挖基坑,挖至距坑底30cm 时,报请监理工程师,将地基承载力检测部位挖至设计标高进行检测,地基承载力符合要求后,人工按设计标高清理基坑,在基底四周人工挖排水沟,挖至标高的基坑,刚好检查基坑尺寸、高程,符合要求后,立刻进行下道工序施工。
2、砂砾垫层施工基坑开挖完成后,铺筑40cm厚砂砾垫层,分两层填筑,用压路机压实,压实度达到96%以上。
3、垫层混凝土施工(1)垫层支模接受5cm*10cm(宽*高)钢模板,短钢筋打入砂砾垫层固定.模板安装位置、平面尺寸、轴线偏位、相邻模板高差满足设计和施工技术规范及JTJ041-2000《公路桥涵施工技术规范》相关要求。
经现场技术人员自检合格后,上报监理工程师检验,验收合格后进行混凝土浇筑。
(2)混凝土浇筑:当混凝土到现场时,检查其坍落度、匀整性等指标,合格后方可运用。
垫层接受C20混凝土,由2号混凝土拌和站供应。
接受平板振动器振捣实,浇筑完成后先用刮杠刮平,再用木抹子搓平。
(3)试件制取:混凝土施工中,按施工规范及质量检验评定标准相关要求,每工作班制取2组混凝土试件,同时多制取1-2组标养。
(4)混凝土养生:混凝土表面二次压光以后刚好用土工布覆盖,洒水养生,养护过程中,基坑四周开挖排水沟,防止雨水进入基坑内。
(5)模板拆除:模板拆除在混凝土强度达到80%设计强度后方可进行,模板拆除时,报请监理工程师检查外观质量、几何尺寸并签认,以便进行下道工序施工。
钢筋混凝土箱涵在现代的基础设施建设中,钢筋混凝土箱涵是一种常见且重要的结构形式。
它广泛应用于道路、铁路、水利等工程领域,发挥着不可或缺的作用。
钢筋混凝土箱涵,简单来说,就是一个由钢筋和混凝土制成的空心箱体结构。
它通常是长方形或正方形的截面,内部为中空,用于通水、排水、过人或者过车等。
其结构坚固,能够承受较大的荷载和外部压力。
从设计的角度来看,钢筋混凝土箱涵的设计需要综合考虑多个因素。
首先是流量的大小,这决定了箱涵的尺寸和横截面面积,以确保水或其他流体能够顺畅通过,不会造成堵塞和积水。
其次是荷载情况,包括车辆荷载、行人荷载以及可能的堆积荷载等,这些都直接影响到箱涵的结构强度和稳定性。
此外,地质条件也是一个重要的考量因素。
不同的地质条件会对箱涵的基础设计产生影响,比如在软弱地基上,就需要采取特殊的基础处理措施,以防止不均匀沉降导致箱涵结构的破坏。
在施工过程中,钢筋混凝土箱涵的制作有着严格的要求和规范。
首先是钢筋的布置和绑扎。
钢筋就像是箱涵的“骨架”,要按照设计要求进行精确的布置和牢固的绑扎,以保证在混凝土浇筑后能够有效地承受拉力和压力。
混凝土的浇筑也是关键环节之一。
混凝土的配合比要经过严格的试验和计算,以确保其强度和耐久性符合设计要求。
浇筑过程中要注意振捣密实,避免出现蜂窝、麻面等质量缺陷。
箱涵的模板安装也至关重要。
模板不仅要保证箱涵的形状和尺寸准确,还要具有足够的强度和刚度,以承受混凝土浇筑时的压力而不变形。
而且,模板的表面要光滑平整,这样浇筑出来的混凝土表面才会光滑美观。
施工中的每一个环节都需要严格的质量控制。
从原材料的检验,到施工过程中的旁站监督,再到成品的验收,每一步都不能马虎。
只有这样,才能确保钢筋混凝土箱涵的质量和安全性。
钢筋混凝土箱涵在使用过程中也需要定期的维护和检查。
比如,要检查混凝土表面是否有裂缝、剥落等现象,钢筋是否有锈蚀,以及箱涵内部是否有淤积和堵塞等。
对于发现的问题,要及时进行修复和处理,以延长箱涵的使用寿命。
钢筋砼箱涵施工组织设计引言概述:钢筋砼箱涵是一种常见的交通工程结构,用于解决道路交通中的水流问题。
在进行钢筋砼箱涵的施工过程中,合理的组织设计是确保项目顺利进行的关键。
本文将从施工组织设计的角度,详细阐述钢筋砼箱涵施工的五个重要部分。
一、前期准备1.1 地质勘察:进行地质勘察,了解施工地点的地质情况,包括土层、地下水位等,以便制定合理的施工方案。
1.2 施工设备准备:根据设计要求和施工计划,准备好所需的施工设备,包括挖掘机、起重机等,确保施工过程中设备的充分利用。
1.3 施工人员培训:对施工人员进行培训,使其熟悉施工方案和安全操作规程,提高施工效率和安全性。
二、基础施工2.1 地面开挖:按照设计要求进行地面开挖,确保施工平面的准确度和开挖深度的一致性。
2.2 基础处理:对开挖的地面进行处理,包括清理、压实等,以提供良好的基础条件。
2.3 钢筋安装:按照设计图纸要求,将钢筋进行正确的安装,确保钢筋的位置准确、连接牢固。
三、模板安装3.1 模板制作:根据设计要求制作模板,确保模板的尺寸和形状与设计图纸一致。
3.2 模板安装:将制作好的模板进行安装,确保模板的稳固性和准确性,以便后续的混凝土浇筑。
3.3 模板拆除:在混凝土浇筑完成后,及时拆除模板,以便进行后续的施工工序。
四、混凝土浇筑4.1 混凝土配合比设计:根据设计要求,制定合理的混凝土配合比,确保混凝土的强度和耐久性。
4.2 浇筑工艺控制:在浇筑过程中,控制混凝土的浇筑速度、均匀性和密实度,确保混凝土的质量。
4.3 浇筑后处理:在混凝土浇筑完成后,进行适当的养护措施,以提高混凝土的强度和耐久性。
五、收尾工作5.1 清理整理:在施工完成后,对施工现场进行清理整理,清除垃圾和杂物,保持施工现场的整洁。
5.2 资料整理:对施工过程中产生的相关资料进行整理和归档,以备后续的验收和维护工作。
5.3 安全评估:对施工过程中的安全措施进行评估,总结经验教训,为今后的类似项目提供参考。

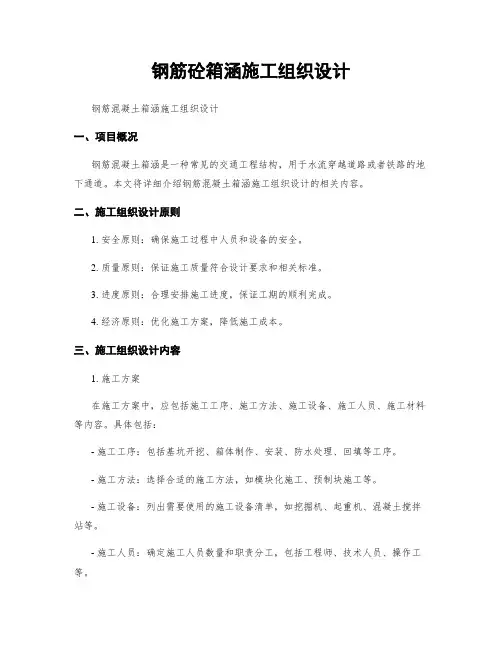

钢筋砼箱涵施工组织设计钢筋混凝土箱涵施工组织设计一、项目概况钢筋混凝土箱涵是一种常见的交通工程结构,用于水流穿越道路或者铁路的地下通道。
本文将详细介绍钢筋混凝土箱涵施工组织设计的相关内容。
二、施工组织设计原则1. 安全原则:确保施工过程中人员和设备的安全。
2. 质量原则:保证施工质量符合设计要求和相关标准。
3. 进度原则:合理安排施工进度,保证工期的顺利完成。
4. 经济原则:优化施工方案,降低施工成本。
三、施工组织设计内容1. 施工方案在施工方案中,应包括施工工序、施工方法、施工设备、施工人员、施工材料等内容。
具体包括:- 施工工序:包括基坑开挖、箱体制作、安装、防水处理、回填等工序。
- 施工方法:选择合适的施工方法,如模块化施工、预制块施工等。
- 施工设备:列出需要使用的施工设备清单,如挖掘机、起重机、混凝土搅拌站等。
- 施工人员:确定施工人员数量和职责分工,包括工程师、技术人员、操作工等。
- 施工材料:列出所需的施工材料清单,如钢筋、混凝土、防水材料等。
2. 施工组织在施工组织中,应详细规划施工的各个环节和工序。
具体包括:- 基坑开挖:确定基坑开挖的起止时间、施工方法、安全防护措施等。
- 箱体制作:确定箱体制作的工序、施工方法、质量控制措施等。
- 安装:确定箱体安装的顺序、方法、起重设备的选择等。
- 防水处理:确定防水层的施工方法、材料选择、质量控制要求等。
- 回填:确定回填的材料、施工方法、压实措施等。
3. 安全措施在施工过程中,应采取一系列的安全措施,以确保施工人员和设备的安全。
具体包括:- 安全教育:对施工人员进行安全教育培训,提高其安全意识。
- 安全设施:设置安全警示标志、安全防护网等安全设施。
- 安全监控:安装监控摄像头、安全警报系统等,及时发现并处理安全隐患。
- 安全检查:定期进行安全检查,确保施工现场的安全。
4. 质量控制施工过程中,应严格控制质量,确保施工质量符合设计要求。
具体包括:- 施工工艺控制:严格按照施工工艺要求进行操作,确保每一个工序的质量。
钢筋混凝土箱涵施工方案doc.完整版模板1: 钢筋混凝土箱涵施工方案1. 方案背景和目的1.1 方案背景在城市建设和交通发展过程中,钢筋混凝土箱涵作为一种重要的交通运输设施,被广泛应用于道路、铁路和城市排水系统中。
本方案旨在详细说明钢筋混凝土箱涵施工的相关步骤和措施。
1.2 方案目的本方案的目的是确保钢筋混凝土箱涵施工过程中的安全性、质量和进度,并提供指导和参考依据。
通过合理的施工方案和措施,确保工程顺利进行。
2. 施工准备工作2.1 地址选择及勘察2.2 施工材料采购及质量检验2.3 施工设备准备2.4 安全措施和环境保护3. 施工流程和控制3.1 基础施工3.2 箱涵安装3.3 钢筋混凝土浇筑3.4 压浆灌浆3.5 箱涵顶板施工3.6 箱涵管道连接4. 质量控制措施4.1 施工材料质量控制4.2 施工工艺质量控制4.3 实验室检测与监控4.4 施工记录与检查5. 安全措施5.1 安全制度与责任5.2 施工现场安全要求5.3 应急预案与防护措施6. 工程进度计划6.1 施工时间安排6.2 施工节点与关键路径分析6.3 施工进度监控7. 监理与验收标准7.1 施工监理7.2 施工验收标准8. 建设项目环保措施8.1 环境影响评估8.2 施工过程中环境保护要求8.3 施工后环境恢复附件:本文档涉及附件,请参见附件部分。
法律名词及注释:1. 钢筋混凝土:一种由钢筋和混凝土组成的复合材料。
2. 箱涵:由钢筋混凝土构成的沟渠或通道,用于引导水流或交通。
模板2: 钢筋混凝土箱涵施工计划1. 引言钢筋混凝土箱涵是重要的交通运输设施,在城市建设和道路改善项目中得到广泛的应用。
本施工方案旨在详细说明钢筋混凝土箱涵施工的步骤、措施和质量要求。
2. 项目背景和目标2.1 项目背景本项目处于城市交通干道的改造阶段,为了提高道路通行能力和安全性,需要新建一座钢筋混凝土箱涵。
2.2 项目目标本计划的目标是按照设计要求,确保施工过程中的安全性、质量和进度。
钢筋砼箱涵施工组织设计钢筋混凝土箱涵施工组织设计一、项目概述钢筋混凝土箱涵是一种常用的交通工程结构,用于解决道路交通中的水流问题。
本文将详细介绍钢筋混凝土箱涵施工组织设计的相关内容,包括施工方案、施工工艺、施工组织机构等。
二、施工方案1. 施工目标本次施工的目标是按照设计要求完成钢筋混凝土箱涵的施工,确保施工质量和进度。
2. 施工原则(1)安全第一:施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。
(2)质量为本:按照设计要求和相关规范进行施工,确保施工质量符合标准。
(3)科学施工:合理安排施工工艺和施工顺序,提高施工效率。
3. 施工工艺(1)基坑开挖:根据设计要求和地质条件,采用适当的开挖方法进行基坑开挖。
(2)箱涵安装:根据设计图纸和施工方案,按照预定顺序进行箱涵的安装。
(3)钢筋绑扎:根据设计要求,对箱涵进行钢筋绑扎,确保钢筋的正确布置和连接。
(4)混凝土浇筑:采用合适的浇筑方法,对箱涵进行混凝土浇筑,确保浇筑质量。
(5)其他工序:包括箱涵的防水处理、管道连接等。
三、施工组织机构1. 组织结构(1)总承包单位:负责整个施工过程的组织和协调工作。
(2)项目经理:负责施工现场的管理和指导工作。
(3)技术负责人:负责施工技术的指导和质量控制。
(4)安全负责人:负责施工现场的安全管理。
(5)施工人员:包括机械操作人员、钢筋工、混凝土工等。
2. 职责分工(1)总承包单位:负责编制施工组织设计、协调各方资源、监督施工进度和质量。
(2)项目经理:负责施工现场的管理,包括人员组织、进度控制、材料供应等。
(3)技术负责人:负责施工技术的指导和质量控制,包括工艺流程、施工方法等。
(4)安全负责人:负责施工现场的安全管理,包括安全培训、事故预防等。
(5)施工人员:按照施工方案和工艺要求进行具体的施工操作。
四、施工进度计划1. 施工总工期:根据项目规模和施工条件,制定合理的总工期。
2. 施工分工期:根据施工方案和工艺要求,制定详细的分工期计划。
钢筋混凝土箱涵施工方案(一)、基础开挖及基坑清理在开挖基坑前,基坑两侧先挖临时排水沟,以降低基坑水位,以免让地表水或地下水浸湿基底土质。
基坑开挖须放坡(1:0.5),且每侧多挖80cm的支模空间和基底排水沟位置。
排水沟应留在基础以外,且在低洼处挖集水井,用水泵抽走。
防止积水浸泡基底、降低基底承载力。
开挖前用白灰撒出基础开挖线,施工中严格按照基础开挖线进行开挖。
基坑开挖采用机械开挖,人工清底。
先用挖掘机挖至设计标高以上20cm处,再由人工开挖整平。
基坑开挖完毕后,及时进行基底标高、平面位置和地基承载力的检测,地基承载力不小于设计值,检验合格后进入下道工序,如地基承载力不满足要求,做换填处理或与监理及设计单位联系确定处理方案,以满足施工和设计要求。
(二)、结构工程施工施工准备---测量放线定位---人工清理基层---箱涵底板钢筋砼---墙身及顶板钢筋砼---砼检查检验与养护---涵洞附属工程施工---回填夯实---清理、竣工。
1、涵洞底板工程施工1)施工工艺涵洞底板施工流程:定位放线——放线验收及修正、复核——钢筋工程——模板支护——浇灌砼——养护及其他。
2)测量放线本涵洞工程的施工放线定位较为简单,具体方法见“第六章工程定位、放线、测量”。
3)钢筋工程施工a、钢筋工程的下料制作(1)复核钢筋的型号、规格、形状、数量是否符合设计图纸。
(2)根据图纸,正确下料,确保钢筋骨架形成的尺寸不超标。
(3)钢筋骨架的形成还应注意,各构件相互关系。
(4)必须符合钢筋工程施工验收规范,满足设计要求。
b、钢筋工程的检查与验收钢筋绑扎、安装完毕后,应按下列内容进行检查并作好隐蔽工程记录。
(1)钢筋表面:钢筋表面是否有油渍、漆污和颗粒状铁锈。
(2)钢筋级别:配置的钢筋级别、直径、根数和间距等是否符合设计要求。
(3)钢筋位置:钢筋位置的允许偏差是否符合《混凝土结构工程施工质量验收规范》的规定。
(4)骨架与网片:钢筋网和骨架是否有松扣、脱焊和变形等现象。
钢筋混凝土箱涵施工方案1. 引言钢筋混凝土箱涵是道路、铁路和水利工程中常用的交通隧道结构。
本文档旨在提供一份详细的施工方案,以保证钢筋混凝土箱涵的安全和有效完成。
2. 工程概述本工程涉及的钢筋混凝土箱涵是用于道路改建项目中的涵洞结构。
设计要求为承载道路交通,经济实用,具备良好的水密性和抗渗性。
钢筋混凝土箱涵的总长为100米,宽度为10米,高度为8米。

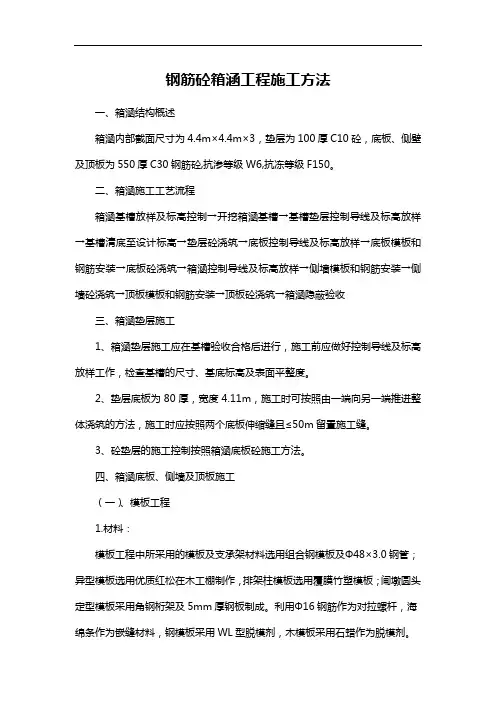

3. 施工流程3.1 前期准备•确定施工现场,清理现场杂物,并搭建临时施工设施•修整施工场地,确保平整,并设置施工标杆•确定施工人员和施工班组,进行认真的安全教育和培训3.2 地基处理•根据设计要求,进行地基处理,清除泥浆和松散土层•将地基夯实,确保地基承载力满足要求•进行灌注桩或钢筋混凝土桩的施工,增加地基的稳定性和承载力3.3 基础施工•根据设计要求,施工箱涵的基础•进行沉箱灌注,确保基础的稳定性和强度•进行基础的固结处理,避免基础沉降3.4 壁板施工•分段施工壁板,并使用一致的浇筑模板•在浇筑前,清理模板并涂抹脱模剂,以确保浇筑后易于脱模•在壁板模板安装后,进行钢筋的安装和绑扎•混凝土的浇筑应根据设计要求,确保混凝土的均匀浇筑,并通过振捣来排除空气和水分3.5 顶板施工•壁板浇筑完成后,进行顶板的施工•顶板的施工与壁板类似,包括模板安装、钢筋安装和混凝土的浇筑•在浇筑完成后,进行养护,以确保混凝土的强度和耐久性3.6 后期处理•混凝土浇筑完成后,进行顶部和侧面的抹灰,以增加箱涵的美观性和保护层•检查施工质量,确保符合设计要求•清理施工现场,并进行必要的维护和保养4. 安全措施•在施工过程中,全面执行安全生产措施,确保施工现场的安全•对施工人员进行严格的安全教育和培训,提高安全意识•使用合格的施工设备和工具,并定期检查和维护•严格遵守施工现场管理规定,确保施工现场整洁有序•加强现场巡视和监理,及时发现和解决安全隐患5. 质量控制•严格按照设计要求进行施工•对施工材料进行检查和验收,确保材料质量合格•施工过程中进行严格的质量检查,及时发现和纠正问题•定期进行工程质量检测和评估,确保工程质量符合要求•做好施工记录和档案,以备验收和追溯6. 结束语本文档旨在提供一份详细的钢筋混凝土箱涵施工方案。
钢筋混凝土箱涵施工方案一、施工流程:测量放线—基坑开挖—施工放样—基底垫层施工—放样—底板钢筋绑扎—底板模板支设—底板砼浇筑—侧墙钢筋绑扎—墙身模板支设—顶板模板支设—顶板钢筋绑扎—墙身、顶板砼浇筑—砼养护—模板拆除—防水处理、沉降缝处理。
二、前期准备1、技术准备:开工前做好施工资料的准备工作,组织技术人员认真熟悉施工图纸,组织图纸会审及三级技术交底,力求将图纸中的问题在施工前进行澄清;制定详细的分项工程施工方案,建立各阶段施工跟踪记录档案,做好技术交底和建立测量控制及测量放线工作,根据图纸提交材料、构件采购及加工计划。
2、施工用电、用水:施工用水在现场打井接至施工区域。
施工用电从指定地点变压器及发电机接通临时用电配电箱,在配电箱下一级设置移动电闸箱,供电系统采用两级漏电保护,确保安全用电。
三、施工工艺1、土方开挖(1)基坑开挖:根据土质进行基坑开挖,基坑分为四段开挖,按箱涵沉降缝分段施工, 有利基坑防护、抽水及清底的工作。
采用挖掘机开挖,基坑边坡坡度1:0.5。
(2)基础底处理采用80cm厚碎石充填压实,30cmC15褥垫层。
30cmC15混凝土垫层。
根据工程的结构形式,砼箱涵采用两次浇筑。
底板与侧墙交接处距底板以上180cm设置施工缝。
施工缝中间放遇水膨胀橡胶止水条,在沉降缝处加钢边式止水带,以防止漏水。
(3)基础开挖从箱涵左边(北面)进行施工,开挖的弃土石可堆放箱涵的西侧。
利用左边的弃土石充填形成施工平台、材料般运便道、施工便道,材料堆放在右边南岸。
(4)严格控制平面位置、断面尺寸和标高,严禁扰动基底。
土质基坑开挖放坡1:0.5,采用挖掘机开挖,人工配合,预留30cm厚人工清基,挖掘机配合人工开挖。
弃土石、材料及机具堆放设置在距坑顶边缘1.0~2.0m外的地方,且不小于基坑深度,以减少压力振动,保证基坑边坡稳定性。
基槽底部必须留置300mm×300mm的排水沟,以便排出沟底存在的地下水和雨水,保证基础开挖符合设计图纸要求及规范有关规定。
