工程施工量计量原则(最终)
- 格式:doc
- 大小:41.00 KB
- 文档页数:9
工程施工土方计量规则一、起草目的工程施工过程中土方工程是非常重要的一项工程,土方规模的大小直接影响到工程的进度、质量和成本。
因此,科学合理的土方计量规则对工程施工来说至关重要。
本文旨在建立一套科学合理的土方计量规则,对土方施工过程中的计量工作进行规范,为工程施工提供规范的参考。
二、适用范围本规则适用于各类工程项目中的土方工程计量和管理,包括土地平整、挖填土方、路基填筑等各种土方作业。
三、计量依据1. 工程设计图纸:土方工作的数量和质量应根据工程设计图纸中的土方方案进行计量。
2. 地质勘察报告:地质勘察报告中的土层分析和土方工程施工条件是土方计量的依据之一。
3. 监理机构或第三方检测报告:监理机构或第三方机构提供的土方工程进度和质量检测报告是土方计量的重要依据。
4. 工程施工合同:工程施工合同中的土方工程量是土方计量的合同依据。
四、计量方法土方工程的计量方法主要有以下几种:1. 基于工程设计图纸的计算:根据工程设计图纸中土方工程的设计要求和方案进行计算。
2. 基于测量仪器的测量:采用各类测量仪器对土方工程进行实地测量,包括土方量、面积、高程等。
3. 基于实际施工情况的确认:通过实际施工情况进行确认,包括挖填土方的实际工程量。
4. 基于检测报告的认定:根据监理机构或第三方机构提供的检测报告进行土方工程的认定。
五、计量规则1. 挖土计量:挖土工程的计量应以实际挖方量为准,采用实地测量或现场确认的方式进行计量,可以采用机械装载车辆挖掘的挖方量或者人工挖掘的挖方量等方式进行计算确认。
2. 填土计量:填土工程的计量同样以实际填方量为准,采用实地测量或现场确认的方式进行计量,包括填筑路基、填充地基等。
3. 地质变更的计量:在实际施工过程中,如遇土质发生变更,应及时调整土方工程计量,以保证施工的准确性。
4. 工程原则:土方工程计量应遵循科学、合理、公正、公平的原则,确保土方工程的真实性和准确性。
六、管理措施1. 设立专门的土方管理部门:对土方工程的计量、施工、管理等工作进行统一规划和管理。
工程计量管理施工过程中工程计量工作是非常重要的,作为施工单位计量是唯一向业主所要工程进度款的方式,而正确及时的计量也是业主拨付工程进度款的主要依据。
现在,我就整理出工程计量管理的方法以及相关信息。
计量方法与计量规则1、现场记录在《范本》与《工程量清单》中,都给予了计量规则与方法一定定义,并有明确规定,这个规定是规定工程计量,是不可变,进行工程计量时必须以此为准,严格按照规定来做。
合同与合同间不同也影响着计量方法与计量规则差别,这便必须要一个具有统一意义计量细则了,而这个细则所规定的,计量人员便须做好、做精,必须严格按照其要求来做。
决不能按习惯方法,因为有些工作细目不会直接出现在工程量清单中,做为承包人应做附属工程隐含其中。
所以会出现规范文件有些要求并不与工程量清单相符,主要因素有两个:一个图纸与实际存在着差距,图纸不过是一张纸,是不会变动的,另一个是招标文件与技术规范规定,在招标文件与技术规范中就明确规定了关于图纸中部分工程量属于承包人附属工程不予计量。
2、测量与勘测勘测与测量针对不同工程能够分为很多类,就拿土方工程来说,其勘测与测量的主要工作便是针关于挖方边长与横断面宽度等勘测与测量,而因此所测得场地清理数据也应该看作是野外实测的数据来计算,但前提是必须按照计算规则。
3、针对室内计算关于钢筋结构物等大多数“一次做好,一世无忧〞永久工程来讲,实际与图纸给出的数据相差不大,计量人员完全可以按照图纸计算室内工程量。
工程计量:工程施工生产必须要占用大量的资金,而承包人无法也不愿垫付如此大的资金,因此要进行月进度款的计量与支付。
(一) 计量范围:《公路工程国内招标文件范本》(1999年版)中明确规定工程量清单中开列的工程量是依据本工程的制定提供的估计工程量,不能作为承包人在履行合同义务中应予完成的实际和准备的工程量,因此计量范围应为工程量清单及修订的工程量清单的内容和合同文件规定的各项费用的支付。
(二)主要计量依据:1、工程量清单及说明2、合同图纸3、工程变更令及修订的工程量清单4、合同条款5、技术规范6、有关计量的补充协议、补充文件7、《索赔时间/金额审批表》8、收方时丈量、测量资料(三)计量原则:1、必须严格按照主要计量依据计量。
工程计量管理办法第一条为严格控制道路工程的投资,真实、准确、及时地做好工程投资的计量工作,规范工程计量的管理及流程,明确各方在计量工作中的职责与权限,确保工程建设顺利进行,根据《BT合同书》的有关规定,结合本工程的实际情况,经(回购方)和(BT方)的共同商议,特制订本办法.第二条工程计量计价的范围: 道路工程建安工程费用;合同文件中规定的其他应计量计价费用;经相关部门批准的可计入建设成本的其他费用。
第三条工程计量计价的依据:初步设计、施工设计图、经批复的工程设计变更、补充(完善)设计图、签证资料;补充合同(协议);合同文件、技术规范、施工组织设计;黔建办通〔2005〕36号发布的新计价依据及相关定额、施工同期《贵州省建设工程造价信息》、施工图预算;中间交工证书、质量检验凭证;回购方和BT方共同制订的规章制度及办法、会议纪要等相关文件;经有关审批机构批复的其他费用。
第四条工程计量计价的原则:工程数量按施工图(最终计量按竣工图)或定额工程量计算规则、合同文件及技术规范等相关文件要求计算;按定额计价原则、合同文件等规定计算费用;不符合合同文件要求的工程不得计量;工程的各种试验、检查、检测、验收手续必须齐全,工程质量不符合要求,不得计量。
第五条工程计量分为中期计量和最终计量.中期计量按季进行,最终计量在工程全部竣工验收后进行,也可在完成分部工程验收后进行分部最终计量(如土石方工程、路基及排水工程、路面工程等),最终计量的程序和方法与中期计量一致,最终结算在工程全部竣工验收后进行。
工程投资的计量按附表《工程中期(最终)计量程序》进行。
第六条本工程采用定额计价。
对于施工图以内部分,施工单位根据相关定额和监理确认的完成工程量编制《施工图内费用计算书》,计算直接费、间接费、其他项目费、利润、税金等费用;对于施工图以外的变更和现场签证费用,要做到及时办理,具体审批和时间限定按《工程变更设计及现场签证管理办法》的规定执行,施工单位应在监理确认事实和签署同意意见后及时编制《变更、签证费用计算书》并申报确认费用;对于一些未包含在《费用计算书》中的措施、其他等费用应以通知、协议、报告或纪要的形式由监理和回购方确认,如铁路配合费、定额计价取费中未包含的场地准备费及临时供水、电、路、气、通信等其他工程费用等。
公路工程工程计量规则公路工程工程计量是对公路工程施工过程进行定量确定和计算的一项重要工作。
它是确保施工质量和工程量支付的依据,同时也是监督和管理工程进程的重要手段。
公路工程工程计量的规则和原则在不同地区可能存在差异,但一般可以遵循以下的规则和原则:1.工程计量基本原则(1)实事求是原则:工程计量应当以客观实际为依据,准确、客观、公正地反映施工工程的实际情况。
(2)审慎原则:工程计量应当经过严格的审慎核实,确保计量结果的准确性和可靠性。
(3)公正原则:工程计量应当保持公正,不偏袒任何一方,维护各方的利益。
2.工程计量的依据(1)工程量清单:根据工程设计和合同文件中的工程量清单,计算出实际施工工程的工程量。
(2)施工图纸和技术规范:根据施工图纸和技术规范,确定工程计量的基本方法和要求。
(3)施工进度计划:根据施工进度计划,确定工程计量的时间节点和进度要求。
(4)其他相关文件和资料:如变更通知书、验收报告等,根据需要确定是否纳入工程计量的范围。
3.工程计量的对象(1)基本工程量:如土方开挖与回填、路基填筑、路面铺设等。
(2)辅助工程量:如排水工程、绿化工程、防护工程等。
(3)隐蔽工程量:如地下管线、电缆、桥梁结构等。
(4)临时工程和临时设施的计算和支付。
4.工程计量的方法(1)直接测量法:对可直接测量的工程量直接测量计算。
(2)面积法:对路面、地基、挡土墙等面积工程,按照面积计量。
(3)长度法:对线性工程量,如路面、边沟、护坡等,按照长度计量。
(4)体积法:对体积工程量,如土方开挖与回填,按照体积计量。
(5)整体计算法:对整体施工单位,如桥梁、隧道等,按照整体计量。
5.工程计量的程序(1)形成计量台账:根据工程量清单和相关文件,建立工程计量的台账,明确计量的范围和要求。
(2)收集计量资料:收集测量数据、工程记录、变更通知书等相关资料,确定实际工程量。
(3)计量核实:根据实际工程量和相关资料,进行计量核实,确保计量结果的准确性。
建设工程工程量计量的原则说起建设工程的工程量计量,大家可能一开始都觉得,哎呀,这不就是算算量、量一量嘛,没啥大不了的。
可真到具体操作的时候,那可就得动脑筋了。
这工程量计量,不光是“量”的问题,还是“算”的问题,甚至是“看”的问题!你可能会想,这么简单,谁都能做吧,但真正要做得准确,做到“公平公正”,那可得讲究点儿技术和细节,不然可是大有问题的!咱们得说说这工程量计量的基本原则,别看它平时不显山不露水,可真到项目结算的时候,少不了它的身影。
第一条,计量必须要准确。
这里的准确,光靠眼力是肯定不行的,得有个标准,得有一个可执行的办法。
比如说,按照图纸上标注的规格来做,按照合同中规定的方式来算。
你可别小瞧这“准确”两个字,偏偏就能把事情搞得有模有样,要不然你估计一不小心就会被算错了,付出的代价那可不小。
然后就是要公平公正。
很多朋友都知道,建一个房子、修一个路,涉及到的方方面面都需要分摊。
怎么分摊?怎么算?怎么算公平?一开始可能大家都觉得,哎,大家都辛辛苦苦做事,应该是按比例的,按贡献的。
但到了细节上,每个人的做法和付出都不太一样。
做一个工程量的计量,得考虑每个环节的时间、质量,甚至是工人的辛劳程度。
别光想着偷工减料,省点儿钱,算少点儿量,早些结账。
这个时候,工程量计量的公正性,直接决定了项目的合理性,最后不仅工程师有话说,老板也有话说,大家都不能怨天尤人。
所以,计量得做到每一项都不偏不倚,像秤砣一样,公正无私。
计量得要具体。
你得知道,这工程量不单单是一个大概的估计,而是要精确到每一根钢筋、每一块砖、每一段管道。
看似简单的计量工作,实际上每个环节都要有详细的记录,这样才能确保项目的质量。
举个例子吧,你说一个大楼的外墙涂料工程,外面涂上去一层,行不行?当然不行,得详细到每一层涂料的厚度,每一遍的涂刷方式,得按标准执行,计量的时候必须要精准。
如果按大概估算,搞不好最后结算的时候会少算一大块工程量,导致项目成本失控,这可就不好办了。
建筑工程量计算规则及公式建筑工程量计算规则及公式建筑工程量计算是建筑工程的重要环节,也是保证建筑质量的基础。
正确的量计算能够保证工程进度、控制工程成本、维护工程安全、提高工程质量。
本文将介绍建筑工程量计算的规则和公式,以供参考。
一、工程量计算的基本规则1. 同一项目施工工程量的计算应以最终计量单位计算,不得混淆计量单位。
2. 工程计量一般采用实测法,必要时也可以采用计算法。
3. 对于易于计算的工程量应当采用计算法。
4. 工程变更后的工程量计量,按照变更前的计量单位进行计算。
5. 工程量计量应按照实物计数原则计算,原则上不计质量、面积、长度、时间及其它条件。
6. 工程量计算必须按照合同约定或相关规章制度执行。
二、基本公式计算工程量的公式有以下几种:1. 等距法等距法是指当工程量的计量标准比较统一时采用的计算方法。
计算公式为:工程量= 面积× 高度(厚度或均高)如地面对高处(未超过6m)的围挡计算,工程量= 围挡面积× 2.0m。
2. 差法差法是指根据工程量换算规定,计算出差值再按照计量单位进行换算的计算方法。
计算公式为:工程量= 小计量数- 大计量数例如:将单位立方米换算成单位千米的公式为:1m³ = 0.001km³。
3. 分部分项计算法分部分项计算法是指将工程分解为若干个小部分或项,按照统一规定的计算标准进行计算的方法。
工程量计算公式如下:工程量= 分项工程数量× 分项工程单位工程量4. 叠合法叠合法是指将工程分解为若干个平面图形,在将这些图形叠合计算。
计算公式为:工程量= ∑ (平面图形的面积× 高度)例如:长方形面积S1=长×宽,高的限度不超过6m,叠合法工程量计算公式为:工程量= S1 × 2.0m。
5. 综合计算法综合计算法是指根据工程物理特性及计算公式综合计算出工程量的方法。
这种方法比较复杂,但是因为能够综合各种计量标准,其准确性较高。
第三节工程施工计量一、引言工程施工计量是指在工程施工过程中,根据施工合同约定,对工程量进行核算并计算工程款的过程。
工程施工计量不仅是一项重要的管理环节,也是保障双方权益的重要手段。
在工程施工中,合理、准确地计量可以及时发现工程量和费用的误差,保证工程质量和进度,确保项目顺利实施。
本节将详细介绍工程施工计量的基本原则、计量方法和注意事项,以帮助施工单位和监理单位实施有效的工程施工计量工作。
二、基本原则1、实事求是原则实事求是是工程施工计量的基本原则。
施工单位和监理单位在进行工程计量的过程中,要严格按照工程合同约定和现场实际情况进行计量,不得虚报、瞒报和篡改工程量数据。
只有真实的工程量数据才能为项目的顺利进行提供可信的依据。
2、公平公正原则公平公正是工程施工计量的核心原则。
施工单位和监理单位在进行工程计量时,要遵守合同约定并坚持公平、公正、透明的原则,对施工过程中涉及的工程量和费用进行公正的核算和计量,确保双方权益得到有效保障。
3、精确可靠原则精确可靠是工程施工计量的重要原则。
施工单位和监理单位在进行工程计量时,要尽可能细化工程量标准和计量单位,确保数据的准确性和可靠性。
只有精确可靠的数据才能为项目的后续管理和结算提供依据。
4、保密原则保密原则是工程施工计量的保障原则。
施工单位和监理单位在进行工程计量时,要严格遵守保密规定,不得将计量数据泄露给外部人员或单位,确保工程量和费用数据的保密性。
三、计量方法1、实物计量法实物计量法是一种比较常见的工程施工计量方法。
施工单位和监理单位通过实地测量、计算和检查的方式,对工程施工过程中产生的各项实物工程量进行计量。
实物计量法主要适用于土建工程、基础工程等实体工程量的计算。
实物计量法的步骤包括:一是现场勘测,通过实地调查和测量,确定工程量的范围和数量;二是材料进度确认,将已使用和已安装的材料量进行记录和确认;三是实地勘查,对工程施工过程中完成的实物工程量进行确认和核算;四是编制计量单,将现场核算的工程量数据填入计量单,形成最终的计量结果。
工程计量的程序、原则、方式、方法
工程计量是指根据设计文件及承包合同中关于工程量计算的规定,项目监理机构对承包商已完成的工程量进行的测量和计算。
工程计量是投资控制的重要内容、工程款支付的凭证、控制投资支出的关键环节、约束承包商履行合同义务的手段。
1、工程计量的程序水利部《水利工程施工监理规范》(SL288—2014)、《建设工程施工合同(示范文本)》(GF-2013-0201)规定了工程计量的程序。
2、工程计量的原则工程计量的原则包括:
(1)计量项目必须是合同中规定的项目。
(2)计量项目的质量应达到合同规定的技术标准。
(3)计量项目的申报资料和验收手续应该齐全。
(4)计量结果必须得到监理工程师和承包商双方确认。
(5)计量方法应具有一致性。
3、工程计量的方式工程计量的方式包括:
(1)由监理工程师独立计量。
(2)由承包商进行计量。
(3)监理工程师与承包商联合计量。
4、工程计量的方法工程计量的方法包括:
(1)现场测量。
(2)按设计图纸测量。
(3)仪表测量。
(4)按单据计算。
(5)按监理工程师批准计量。
(6)包干计价项目的计量。
5、工程量的计算工程量的计算包括:
(1)质量计量的计算。
(2)面积计量的计算。
(3)体积计量的计算。
(4)长度计量的计算。

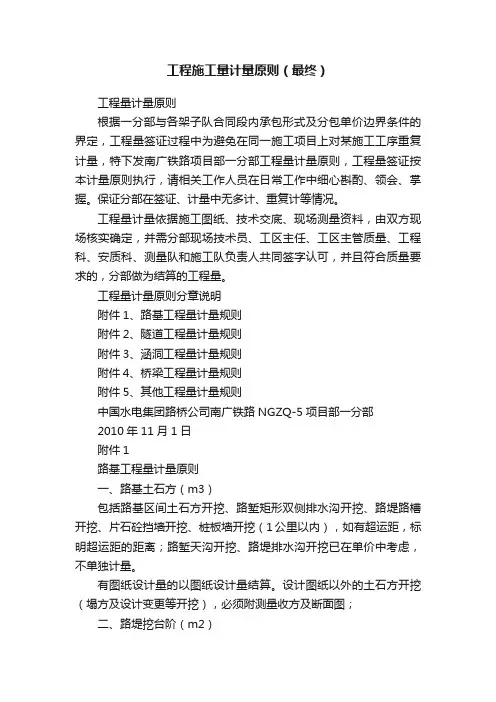

工程施工量计量原则(最终)工程量计量原则根据一分部与各架子队合同段内承包形式及分包单价边界条件的界定,工程量签证过程中为避免在同一施工项目上对某施工工序重复计量,特下发南广铁路项目部一分部工程量计量原则,工程量签证按本计量原则执行,请相关工作人员在日常工作中细心斟酌、领会、掌握。
保证分部在签证、计量中无多计、重复计等情况。
工程量计量依据施工图纸、技术交底、现场测量资料,由双方现场核实确定,并需分部现场技术员、工区主任、工区主管质量、工程科、安质科、测量队和施工队负责人共同签字认可,并且符合质量要求的,分部做为结算的工程量。
工程量计量原则分章说明附件1、路基工程量计量规则附件2、隧道工程量计量规则附件3、涵洞工程量计量规则附件4、桥梁工程量计量规则附件5、其他工程量计量规则中国水电集团路桥公司南广铁路NGZQ-5项目部一分部2010年11月1日附件1路基工程量计量原则一、路基土石方(m3)包括路基区间土石方开挖、路堑矩形双侧排水沟开挖、路堤路槽开挖、片石砼挡墙开挖、桩板墙开挖(1公里以内),如有超运距,标明超运距的距离;路堑天沟开挖、路堤排水沟开挖已在单价中考虑,不单独计量。
有图纸设计量的以图纸设计量结算。
设计图纸以外的土石方开挖(塌方及设计变更等开挖),必须附测量收方及断面图;二、路堤挖台阶(m2)台阶开挖方量单计,不含在路基区间土石方开挖里,以平米计量;三、填方(土石方回填、借土填方、填渗水土、填改良土)(m3)严格按照设计图纸量控制填方量,有图纸设计量的以图纸设计量结算。
设计图纸以外的,必须附测量收方及断面图;四、骨架护坡(m3)包括清刷、平整坡面,沟槽开挖,如有空洞应回填夯实或采用M7.5浆砌片石嵌补、挂线、选修片石及洗刷、拌制砂浆、铺浆、安砌及填缝找平、C15拦水带砼浇筑、模板安拆、整理及养护、勾缝等所有工序;沟槽开挖、模板及C15拦水带砼量等与施工有关的项目及材料费均包含在单价中不单独计量,工程量以浆砌石圬工方计量,且路堑一、二、三级边坡及路堤边坡分别签量;石料自购,并提供购买石料的正规发票;五、片石砼挡墙(圬工方)包括基坑挖填、脚手架搭拆、模板制安拆、片石选取及抛石埋设、混凝土浇筑、封闭层、反滤层铺设、变形缝、泄水管(孔)设置、整理及养护等所有工序;挡墙开挖及清基、模板、石料等与施工有关的项目不单独计量,已包含在单价中;单价中已包含所有材料费,砼由项目部提供到施工工作面,费用由施工队承担,项目部每月进行核销,超耗部分在结算中扣除,工程量签证必须写明领用砼的单位及部位(或桩号);石料自购,并提供购买石料的正规发票;如果开挖基础时遇石方需要爆破,可单独计量石方量,但不能以计工日的方式签量;若使用项目部砼泵车,项目部按照25元/m3在结算中扣除,设备使用签证单必须写明使用泵车的单位及部位(或桩号);六、路堤排水沟、路堑截水沟(m3)包括水沟开挖、砌筑、抹面、勾缝等所有工序,所有材料都含在单价中;七、PVC排水管(m)单价中包含材料及排水管的切割、预埋、安装等全部费用,材料包含在单价中,施工队自购;八、锚索预留PVC管(m)单价中包含材料及排水管的切割、预埋、安装等全部费用,材料包含在单价中,施工队自购;九、声测管、沉降管(m)材料由项目部提供,施工队只承担工费,工程量按照设图纸工程量计量;十、桩板墙(圬工方)1、地面以上桩板墙:包括土石方开挖、运输、模板安拆、砼浇筑等所有工序;开挖、模板安拆等不单独计量,工程量以桩身砼设计量计量;其中桩身砼由项目部提供,并承担相应费用,模板费用已包含在单价中,乙方自行解决;2、地面以下桩板墙:包括护壁及桩身土石方开挖,运输、砼浇筑等所有工序,工程量以桩身砼设计量计量;其中桩身砼由项目部免费提供,并承担相应费用;护壁砼已包含在桩板墙单价内,不单独计量;3、直接从上往下开挖的桩板墙的工序跟地面以下桩板墙的工序一样,其中所承担的费用也跟地面以下桩板墙的一样;4、桩板墙开挖时如遇石方:要写明石方开挖的深度及桩号,石方开挖单独计量,工程量签证及费用承担与地面以下桩板墙的相同;5、钢筋制安:桩身钢筋、承台钢筋、护壁钢筋由项目部提供到施工现场,卸车费用由施工队承担;十一、桩上承台包括开挖、钢筋制安、模板安拆、砼浇筑等所有工序,承台开挖、钢筋、砼单独签量;十二、土工格栅、土工布(m2)材料由项目部提供,施工队承担铺设的费用;十三、路基边坡及桩板墙锚索(m)包括脚手架搭拆、钻孔、清孔、锚索制作、安装、注浆、养护、锚索张拉、补张拉及锁定、锚头封闭等所有工序。
中华人民共和国交通运输部公路工程标准施工招标文件(2018 年版)第八章工程量清单计量规则一、说明1.一般要求(1)本计量规则各章节是按第七章“技术规范”的相应章节编号的,因此,各章节工程子目的工程量计量规则应与“技术规范”相应章节的施工规范结合起来理解、解释和应用。
(2)本规则所有工程项目,除个别注明者外,均采用我国法定的计量单位,即国际单位及国际单位制导出的辅助单位进行计量。
(3)本规则的计量与支付,应与合同条款、工程量清单以及图纸同时阅读,工程量清单中的支付项目号和本规则的章节编号是一致的。
(4)任何工程项目的计量,均应按本规则规定或监理人书面指示进行。
(5)按合同提供的材料数量和完成的工程数量所采用的测量与计算方法,应符合本规则规定。
所有这些方法,应经监理人批准或指示。
承包人应提供一切计量设备和条件,并保证其设备精度符合要求。
(6)除非监理人另有准许,一切计量工作都应在监理人在场情况下,由承包人测量、记录。
有承包人签名的计量记录原本,应提交给监理人审查和保存。
(7)工程量应由承包人计算,由监理人审核。
工程量计算的副本应提交给监理人并由监理人保存。
(8)除合同特殊约定单独计量之外,全部必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均不单独计量。
(9)除监理人另有批准外,凡超过图纸所示的面积或体积,都不予计量与支付。
(10)承包人应严格标准计量基础工作和材料采购检验工作。
沥青混凝土、沥青碎石、水泥混凝土、高强度等级水泥砂浆的施工现场必须使用电子计量设备称重。
因不符合计量规定引发质量问题,所发生的费用由承包人承担。
(11)第104节“承包人驻地建设”与第105节“施工标准化”属选择性工程子目,由发包人根据工程项目管理实际情况选择使用或同时使用。
2.质量(1)凡以质量计量或以质量作为配合比设计的材料,都应在精确与批准的磅秤上,由称职合格的人员在监理人指定或批准的地点进行称重。
工程量计量原则根据一分部与各架子队合同段内承包形式及分包单价边界条件的界定,工程量签证过程中为避免在同一施工项目上对某施工工序重复计量,特下发南广铁路项目部一分部工程量计量原则,工程量签证按本计量原则执行,请相关工作人员在日常工作中细心斟酌、领会、掌握。
保证分部在签证、计量中无多计、重复计等情况。
工程量计量依据施工图纸、技术交底、现场测量资料,由双方现场核实确定,并需分部现场技术员、工区主任、工区主管质量、工程科、安质科、测量队和施工队负责人共同签字认可,并且符合质量要求的,分部做为结算的工程量。
工程量计量原则分章说明附件1、路基工程量计量规则附件2、隧道工程量计量规则附件3、涵洞工程量计量规则附件4、桥梁工程量计量规则附件5、其他工程量计量规则中国水电集团路桥公司南广铁路NGZQ-5项目部一分部2010年11月1日附件1路基工程量计量原则一、路基土石方(m3)包括路基区间土石方开挖、路堑矩形双侧排水沟开挖、路堤路槽开挖、片石砼挡墙开挖、桩板墙开挖(1公里以内),如有超运距,标明超运距的距离;路堑天沟开挖、路堤排水沟开挖已在单价中考虑,不单独计量。
有图纸设计量的以图纸设计量结算。
设计图纸以外的土石方开挖(塌方及设计变更等开挖),必须附测量收方及断面图;二、路堤挖台阶(m2)台阶开挖方量单计,不含在路基区间土石方开挖里,以平米计量;三、填方(土石方回填、借土填方、填渗水土、填改良土)(m3)严格按照设计图纸量控制填方量,有图纸设计量的以图纸设计量结算。
设计图纸以外的,必须附测量收方及断面图;四、骨架护坡(m3)包括清刷、平整坡面,沟槽开挖,如有空洞应回填夯实或采用M7.5浆砌片石嵌补、挂线、选修片石及洗刷、拌制砂浆、铺浆、安砌及填缝找平、C15拦水带砼浇筑、模板安拆、整理及养护、勾缝等所有工序;沟槽开挖、模板及C15拦水带砼量等与施工有关的项目及材料费均包含在单价中不单独计量,工程量以浆砌石圬工方计量,且路堑一、二、三级边坡及路堤边坡分别签量;石料自购,并提供购买石料的正规发票;五、片石砼挡墙(圬工方)包括基坑挖填、脚手架搭拆、模板制安拆、片石选取及抛石埋设、混凝土浇筑、封闭层、反滤层铺设、变形缝、泄水管(孔)设置、整理及养护等所有工序;挡墙开挖及清基、模板、石料等与施工有关的项目不单独计量,已包含在单价中;单价中已包含所有材料费,砼由项目部提供到施工工作面,费用由施工队承担,项目部每月进行核销,超耗部分在结算中扣除,工程量签证必须写明领用砼的单位及部位(或桩号);石料自购,并提供购买石料的正规发票;如果开挖基础时遇石方需要爆破,可单独计量石方量,但不能以计工日的方式签量;若使用项目部砼泵车,项目部按照25元/m3在结算中扣除,设备使用签证单必须写明使用泵车的单位及部位(或桩号);六、路堤排水沟、路堑截水沟(m3)包括水沟开挖、砌筑、抹面、勾缝等所有工序,所有材料都含在单价中;七、PVC排水管(m)单价中包含材料及排水管的切割、预埋、安装等全部费用,材料包含在单价中,施工队自购;八、锚索预留PVC管(m)单价中包含材料及排水管的切割、预埋、安装等全部费用,材料包含在单价中,施工队自购;九、声测管、沉降管(m)材料由项目部提供,施工队只承担工费,工程量按照设图纸工程量计量;十、桩板墙(圬工方)1、地面以上桩板墙:包括土石方开挖、运输、模板安拆、砼浇筑等所有工序;开挖、模板安拆等不单独计量,工程量以桩身砼设计量计量;其中桩身砼由项目部提供,并承担相应费用,模板费用已包含在单价中,乙方自行解决;2、地面以下桩板墙:包括护壁及桩身土石方开挖,运输、砼浇筑等所有工序,工程量以桩身砼设计量计量;其中桩身砼由项目部免费提供,并承担相应费用;护壁砼已包含在桩板墙单价内,不单独计量;3、直接从上往下开挖的桩板墙的工序跟地面以下桩板墙的工序一样,其中所承担的费用也跟地面以下桩板墙的一样;4、桩板墙开挖时如遇石方:要写明石方开挖的深度及桩号,石方开挖单独计量,工程量签证及费用承担与地面以下桩板墙的相同;5、钢筋制安:桩身钢筋、承台钢筋、护壁钢筋由项目部提供到施工现场,卸车费用由施工队承担;十一、桩上承台包括开挖、钢筋制安、模板安拆、砼浇筑等所有工序,承台开挖、钢筋、砼单独签量;十二、土工格栅、土工布(m2)材料由项目部提供,施工队承担铺设的费用;十三、路基边坡及桩板墙锚索(m)包括脚手架搭拆、钻孔、清孔、锚索制作、安装、注浆、养护、锚索张拉、补张拉及锁定、锚头封闭等所有工序。
材料含在单价内,项目部有偿限额提供钢绞线。
工程量签证时写明所施工部位属于自发电还是有电。
十四、自钻式锚杆(m)包括脚手架搭拆、钻孔、清孔、注浆、锚固、锚头处理等所有工序。
项目部有偿限额提供自钻式锚杆,工程量签证时写明所施工部位属于自发电还是有电。
十五、砂浆锚杆(m)包括脚手架搭拆、钻孔、清孔、锚杆制作、安装、浆液拌制、压浆、锚固、锚头处理等所有工序。
项目部有偿限额提供钢筋,工程量签证时写明所施工部位属于自发电还是有电。
十六、框架梁钢筋、砼(圬工方)包括刻槽、钢筋制安、模板安拆、砼浇筑等所有工序。
项目部有偿限额提供钢筋、水泥,工程量签证时写明所施工部位属于自发电还是有电。
十七、路堑矩形双侧排水沟(m)包括排水沟清基、钢筋制安、模板安拆、PVC排水管、沥青木板预埋、混凝土浇筑、振捣、养护等所有工序,工程量以延长米计量,砼由项目部提供至工作面,并由项目部承担砼费用;工作面由乙方确定,甲方按照工程进展分四次运输,超过四次由乙方自行运输,且乙方配合卸车,费用包含在单价中;项目部提供定型钢模板、钢管、扣件,双方交接时现场签字确认数量,施工完成后如数返还;十八、临时支护:1)锚杆:项目部提供钢筋,钢筋加工及安装、注浆由施工队承担;2)挂钢筋网:项目部提供钢筋,钢筋网片加工及安放由施工队承担;3)喷混凝土:项目部只提供砼,其他费用全部由施工队承担;十九、沥青木板、沥青麻筋(m2)单价中含材料及安装等全部费用,材料自购;二十、淤泥开挖(m3)有图纸设计量的以图纸设计量结算;设计图纸以外的淤泥开挖,必须附测量收方及断面图。
二十一、其他除路基以外的其他项目施工时,必须要有工区签字、相应交出方签字及接收方签字。
如有特殊部位签量,跟以上规定不符时,按照施工图纸及现场实际施工签量。
涵洞工程量计量原则对于涵洞工程,项目提供材料有回填料、钢筋、混凝土、防水涂料、防水卷材,提供至工作面,其余施工所需的所有材料、设备、人员都由架子队负责。
架子队进场,如已形成工作面,架子队负责后期的维护。
如没有,架子队修建,工区、测量确认工程量。
主体施工项目单价中包含(不限于)的工序如下。
一、开挖表层清理、工作面平整、挖土方或石方、运至弃土场、坑槽的维护、排水。
以测量收方为准。
二、回填回填料由项目部提供,架子队回填、碾压、养护。
以测量收方为准。
四、钢筋钢筋制安、维护。
以设计量为准,结合实际签证。
签量时不应含搭接、损耗等。
有特殊原因应注明。
四、混凝土模板制安、溜槽搭设(无法使用溜槽、项目部合理安排泵车)、浇筑、模板拆除、混凝土养护、修补。
以设计量为准,结合实际签证。
签量时不应含损耗等。
有特殊原因应注明。
五、沉降缝材料准备、安放、维护。
以设计量为准,结合实际签证。
签量时不应含搭接、损耗等。
有特殊原因应注明。
六、防水涂料或卷材的施工前准备、涂刷或粘贴、维护。
以设计量为准,结合实际签证。
签量时不应含搭接、损耗等。
有特殊原因应注明。
七、附属遇与以上情况相同施工项目,参照以上规则。
隧道工程量计量原则对于隧道工程,项目部提供钢筋原材料,型钢支撑用钢筋、型钢及钢板,透水管、排水管、盲沟管,混凝土、喷混凝土半成品,其中混凝土及喷混凝土半成品由甲方运送至乙方施工工作面。
其他项目部提供材料到甲方仓库自提。
管棚及小导管等材料由乙方自行采购。
一、开挖(m3)包含(1)临时支撑制安拆;(2)挖土,石方钻眼、爆破,找顶,通风,出碴(含弃碴远运)、砟场平整;(3)防尘,照明,三管两线及轨道安拆、养护;(4)排水(含反坡排水);(5)道路养护。
有害气体排放;工程量计量按图示不含设计允许超挖、预留变形量的设计断面计算。
含沟槽和各种附属洞室的开挖数量。
明洞开挖以测量收方为准。
二、衬砌混凝土(m3)包含钢模台车安装、运行、维护、修整、转移,混凝土垂直运输、入仓浇注、振捣、养护,场内材料运输及辅助工程,混凝土缺陷处理;工程量按图示不含设计允许超挖回填、预留变形量的设计断面计算。
三、洞身钢筋(t)包含钢筋台车运行、维护、修理、转移,钢筋制作、安装、清理,运输以及材料和工器具场内倒运等全部工作内容;工程量按设计图示长度乘理论单位重量计算,不含搭接和焊接、绑扎料、接头套筒、垫块等材料的重量。
四、沟槽混凝土(m3)包含凿毛、清理、模板制安拆、混凝土浇筑、振捣、养护,场内材料运输及辅助工程,混凝土缺陷处理;工程量按图示的设计断面计算。
五、沟槽钢筋(t)包含钢筋制作安装;工程量按设计图示长度乘理论单位重量计算,不含搭接和焊接、绑扎料、接头套筒、垫块等材料的重量。
六、防水板、土工织物(m2)包含材料领用、基底面清理、铺设、定位等所有工序;工程量按设计图示铺设面积计算,不含搭接及损耗工程量七、止水带、止水条(m)包含材料领用、基底面清理、铺设、定位等所有工序;工程量按设计图示铺设长度计算,不含搭接及损耗工程量八、透水管、排水管、盲管、涵管(m)包含材料领用、基底面清理、铺设、定位;工程量按设计图示铺设长度计算九、喷混凝土(m3)包含1.坡面清理、嵌补、岩面冲洗2.喷混凝土外加剂添加、喷射、养护;3.回弹料清理、入仓喷射,工程量按设计图示喷射的面积乘以厚度计算十、钢筋网(t)包含制作、挂网、点焊、加固;工程量按设计图示长度乘理论单位重量计算,不含搭接和焊接、绑扎料、接头套筒、垫块等材料的重量。
十一、超前小导管(m)包含1.钢管制作、布眼、钻孔、顶管;2.浆液制作、注浆、检查、堵孔;工程量按设计图示每环小导管根数乘以长度计算十二、管棚导向墙混凝土(m3)包含模板制安拆、混凝土浇筑、振捣、养护、缺陷处理;工程量按设计图示计算十三、管棚导向墙型钢钢架(t)包含钢架制作、安装、连接钢筋制作安装;工程量按设计图示型钢钢架的重量计算十四、管棚(m)和导向钢管(t)包含1.钻孔:场地清理,搭脚手架,布眼,钻机就位、钻孔,清孔;2.顶管:钢管制作,就位,顶进;工程量按设计图示每环根数乘以长度计算十五、砂浆锚杆、中空锚杆(m)包含锚杆及附件制作、钻孔、砂浆制作,灌浆,安装,锚固;工程量按设计图示锚杆的长度计算十六、型钢钢架(t)包含钢架制作、安装、螺栓、螺母、钢板等安装,材料领用等;工程量按设计图示型钢钢架的重量加上螺栓螺母及钢板的重量计算十七、锁脚锚管(m)包含1.钢管制作、布眼、钻孔、顶管;2.浆液制作、注浆、检查、堵孔;工程量按设计图示每榀钢架锚管根数乘以长度计算十八、纵向连接筋(t)包含钢筋制作安装;工程量按设计图示长度乘理论单位重量计算十九、明洞混凝土(m3)包含钢模台车安装、运行、维护、修整、转移,外模制安拆、混凝土垂直运输、入仓浇注、振捣、养护,场内材料运输及辅助工程,混凝土缺陷处理;工程量按设计图示计算。
