外墙抹灰工程技术交底引言概述:外墙抹灰工程是建筑施工中的重要环节,对于建筑物的外观美观和保护起着至关重要的作用。
本文将详细介绍外墙抹灰工程的技术交底内容,包括施工前的准备工作、抹灰材料的选择与配比、施工工艺流程、注意事项和质量验收等方面。
一、施工前的准备工作1.1 清理墙面:在进行外墙抹灰工程之前,首先要对墙面进行彻底清理。
清除墙面上的灰尘、油污和杂物,确保墙面干净无障碍,以便后续的施工工作进行。
1.2 检查墙体结构:在进行抹灰工程之前,需要对墙体结构进行仔细检查。
确保墙体结构牢固,没有裂缝和松动的地方,以免影响抹灰质量和施工效果。
1.3 处理墙面状况:根据墙面的状况,进行必要的处理。
如墙面存在大面积的凹凸不平,需要进行修补和整平;如墙面存在明显的开裂,需要进行处理和加固。
二、抹灰材料的选择与配比2.1 选择合适的抹灰材料:根据建筑物的需求和环境条件,选择合适的抹灰材料。
常用的抹灰材料有水泥砂浆、石膏砂浆和石膏腻子等。
根据墙面的要求和施工环境的特点,选择相应的抹灰材料。
2.2 配比抹灰材料:根据抹灰材料的性能和使用要求,进行合理的配比。
一般来说,水泥砂浆的配比为水泥:砂:水=1:3:0.4,石膏砂浆的配比为石膏:砂:水=1:2:0.3。
根据具体情况,可进行适当的调整。
2.3 注意材料的质量检验:在选择和配比抹灰材料时,要注意进行质量检验。
确保材料的质量符合国家标准和施工要求,以保证抹灰工程的质量和使用寿命。
三、施工工艺流程3.1 打底层处理:在进行外墙抹灰工程时,首先要进行打底层处理。
使用水泥砂浆或石膏砂浆进行打底,填补墙面的凹凸不平,使墙面平整牢固。
3.2 中间层处理:在打底层处理完成后,进行中间层处理。
使用水泥砂浆或石膏砂浆进行中间层的抹灰,使墙面更加平整光滑。
3.3 面层处理:在中间层处理完成后,进行面层处理。
使用石膏腻子等材料进行面层抹灰,使墙面更加光滑细腻,达到美观的效果。
四、注意事项4.1 施工环境控制:在进行外墙抹灰工程时,要注意施工环境的控制。
一、工程概况本工程外墙面抹灰施工范围为整个建筑物的外墙面,包括墙面、窗台、窗套、门套等部位。
施工材料主要为水泥砂浆、砂、石灰等,施工方法采用手工抹灰。
二、施工准备1. 材料准备(1)水泥:应符合国家相关标准,选用32.5号以上普通硅酸盐水泥。
(2)砂:选用中粗砂,含泥量不大于3%。
(3)石灰:选用生石灰,熟化后使用。
(4)外加剂:如防水剂、防裂剂等。
2. 机具准备(1)搅拌机:用于搅拌砂浆。
(2)抹子:用于抹灰施工。
(3)靠尺:用于检查墙面平整度。
(4)水平尺:用于检查墙面垂直度。
(5)刷子:用于刷底漆和涂料。
3. 人员准备施工队伍应由有经验的抹灰工组成,确保施工质量。
4. 施工现场准备(1)清理施工现场,确保无杂物。
(2)搭建脚手架,确保施工安全。
(3)施工人员需佩戴安全帽、手套等防护用品。
三、施工工艺1. 基层处理(1)清理墙面,去除油污、灰尘等杂质。
(2)对墙面进行浇水湿润,使墙面充分吸水。
(3)检查墙面平整度,如有凹凸不平处,应进行打磨处理。
2. 抹灰施工(1)根据设计要求,设置灰饼和护角,确保墙面垂直度和平整度。
(2)采用分层抹灰法,先抹底层灰,再抹中层灰和面层灰。
(3)底层灰采用1:2.5水泥砂浆,厚度为10-15mm。
(4)中层灰采用1:3水泥砂浆,厚度为5-8mm。
(5)面层灰采用1:1水泥砂浆,厚度为2-3mm。
(6)抹灰过程中,注意砂浆的均匀性和密实性,确保墙面平整、光滑。
3. 抹灰后处理(1)抹灰完成后,待砂浆初凝后,用靠尺检查墙面平整度,如有偏差,应及时进行修补。
(2)墙面干燥后,进行打磨处理,使墙面光滑、平整。
(3)对抹灰墙面进行防水处理,提高墙面防水性能。
四、质量要求1. 墙面平整度应符合设计要求,无明显凹凸不平。
2. 墙面垂直度应符合设计要求,无明显倾斜。
3. 墙面光滑、无裂缝、无脱落。
4. 防水处理应达到设计要求,无渗漏现象。
五、安全文明施工1. 施工现场应保持整洁,不得乱堆乱放材料。
一、工程概况1. 工程名称:[具体工程名称]2. 工程地点:[具体工程地址]3. 施工单位:[具体施工单位名称]4. 设计单位:[具体设计单位名称]5. 监理单位:[具体监理单位名称]二、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《外墙抹灰工程施工及验收规范》(GB50210-2001)3. 《建筑装饰装修工程质量验收规范》(GB50210-2018)4. 相关设计图纸及施工图纸三、施工准备1. 人员准备:组织具备相关资质和经验丰富的施工队伍,明确各岗位人员职责。
2. 材料准备:按照设计要求及规范要求,准备水泥、砂子、石灰、外加剂等原材料。
3. 工具准备:准备好抹子、铲刀、水平尺、垂直尺、靠尺、线锤、刷子等施工工具。
四、施工方法1. 基层处理:清除墙面的浮土、油污、松散的旧抹灰层等杂物,对墙体进行清洗,确保墙面干净、平整。
2. 挂网喷浆:在墙体表面涂抹一层薄薄的界面剂,提高抹灰层的粘结强度。
待界面剂干燥后,进行挂网喷浆,喷浆厚度约2-3mm。
3. 抹底层灰:选用1:3水泥砂浆,抹灰厚度约12-15mm。
抹灰时,要均匀涂抹,避免出现空鼓、裂缝等现象。
4. 抹面层灰:选用1:2.5水泥砂浆,抹灰厚度约5-8mm。
抹灰时,要平整光滑,确保面层无裂纹、起砂等现象。
5. 养护:抹灰完成后,及时洒水养护,保持湿润,养护时间不少于7天。
五、质量保证措施1. 材料质量:选用符合设计要求及规范要求的原材料,确保材料质量。
2. 施工工艺:严格按照施工规范及操作规程进行施工,确保施工质量。
3. 质量验收:在施工过程中,定期进行质量检查,发现问题及时整改。
4. 成品保护:施工过程中,注意成品保护,避免损坏。
六、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工现场保持整洁,及时清理垃圾。
4. 施工期间,注意环保,减少扬尘、噪音等污染。
外墙抹灰工程技术交底
一、工程概述
本项目属于外墙抹灰工程,是对建筑物外墙进行表面平整、美
观处理的工程,要求外立面面层平整、牢固,无开裂、空鼓、脱落
现象。
二、工艺流程
1.基础处理
墙体表面必须坚实平整,在进行基础处理之前应清除墙体表面
浮灰、油污、松散杂物等。
2.基层处理
粉刷层面必须平整、结实,符合设计要求。
粉刷层前应先喷涂
清水保湿,每层厚度不宜超过3mm。
3.饰面抹灰
配制砂浆应按比例搅拌均匀,调整水灰比例控制其流动性,均
匀覆盖在基层表面,厚度不超过5mm。
饰面砂浆应采用优质水泥,并加入适量粘结剂、改性剂等添加剂。
三、注意事项
1. 所有材料要严格遵守规定标准,不得使用不合格材料。
2. 施工现场应保持清洁卫生,杂物及时清理。
3. 施工期间如遇恶劣天气,应立即暂停施工。
四、施工质量要求
1.色彩鲜艳,平整、牢固、细腻光滑。
2.表面光泽度与同类型建筑保持一致。
3.边角直线平整,无毛刺,洁净度高。
以上是外墙抹灰工程技术交底,务求保证工程的高质量完成。
抹灰工程施工方案外墙抹灰的施工工艺与要点一、施工前准备外墙抹灰施工前,需进行以下准备工作:1. 清洁:将外墙表面的灰尘、污垢彻底清除,确保基层干净。
2. 补平:对于存在凹凸不平的地方,使用水泥砂浆进行补平。
3. 强化处理:对于已有开裂或松动的地方,需进行强化处理,以增加墙面的稳定性。
二、施工材料准备1. 水泥砂浆:选择好质量的水泥和沙子,按照适量的比例进行配制,以确保施工质量。
2. 腻子:根据外墙的不同需求,选择合适的腻子种类和厚度。
三、抹灰施工工艺与要点1. 打底层(1)调制砂浆:按照规定的水泥与沙子的比例,用水充分搅拌调和,形成均匀的砂浆。
(2)湿润基层:在施工前,需用清水湿润基层,增加粘结性能。
(3)铺设钢丝网:在湿润的基层上铺设钢丝网,增加墙体的抗裂性能。
(4)抹底层:将调好的砂浆均匀地涂抹在钢丝网上,要求厚度均匀、光滑,并使用抹刀进行整平。
2. 中间层处理(1)清洁表面:在底层干燥后,用抹刀将表面清洁,确保无杂质和凸起。
(2)施工腻子:根据要求选择合适的腻子种类和厚度,将腻子均匀地涂抹于底层上,并用力压实。
(3)修整表面:将涂抹好的腻子表面修整得光滑平整,确保整个墙面的一致性。
3. 表面层处理(1)打磨表面:在中间层干燥后,对表面进行打磨,使其平滑细腻。
(2)再次清洁:将打磨后的表面清洁干净,确保无尘埃。
四、施工注意事项1. 温度控制:施工时要选择适宜的天气,避免在高温或低温情况下施工,以免影响外墙抹灰效果。
2. 施工厚度:根据施工要求和基层状况,合理控制抹灰层的厚度,以确保墙体的稳定性和抗裂性。
3. 施工过程控制:施工时应做到连续、一次性涂抹,避免出现接口或修补线,保持施工面的整洁美观。
4. 施工质量监控:对抹灰施工进行严格的质量监控,确保施工质量符合规范要求,提高外墙抹灰工程的可靠性和耐久性。
综上所述,外墙抹灰工程的施工工艺与要点包括施工前准备、施工材料准备、抹灰施工工艺与要点,以及施工过程中的注意事项。
外墙抹灰工程的施工工艺以外墙抹灰工程的施工工艺为标题,本文将介绍外墙抹灰工程的施工步骤、材料准备和注意事项等内容,详细讲述了外墙抹灰工程的施工工艺。
一、施工步骤外墙抹灰工程的施工步骤主要包括基层处理、找平抹灰、压光、打底、中层和面层抹灰等。
1. 基层处理首先需要对外墙进行基层处理,包括清除杂物、修补裂缝和处理潮湿等问题。
清除杂物可使用刷子或高压水枪清洗,修补裂缝可采用填充剂填补,潮湿问题需等待墙体干燥后再进行下一步工作。
2. 找平抹灰在基层处理完毕后,需要进行找平抹灰工作。
首先在墙体上划线确定找平层的厚度,然后按照比例将水泥和砂子混合,调成适宜的浆料。
将浆料倒在墙体上,利用刮板进行找平,确保墙面平整。
3. 压光找平抹灰完成后,还需要进行压光处理。
使用木板或金属板将浆料均匀地压实,使墙面光滑、均匀。
压光时要注意力度要均匀,避免造成墙面凹凸不平。
4. 打底压光完成后,进行打底处理。
打底是为了提高墙面的附着力和抗裂性能,通常采用石膏砂浆或水泥砂浆进行打底。
将打底砂浆涂抹在墙面上,并用刮板进行整平。
5. 中层和面层抹灰打底完成后,进行中层和面层抹灰。
中层抹灰用于增加墙面的平整度和强度,面层抹灰用于美化墙面。
抹灰时要注意工具的选择和施工技巧,确保抹灰层的质量。
二、材料准备进行外墙抹灰工程时,需要准备适当的材料,包括水泥、砂子、石膏砂浆等。
选择材料时要考虑其质量和适用性,以确保施工质量。
1. 水泥水泥是外墙抹灰工程中重要的材料之一,常用的有普通硅酸盐水泥和聚合物改性水泥等。
选择水泥时要注意其品牌和质量,以确保施工效果。
2. 砂子砂子是抹灰工程中的主要原料,用于制作浆料。
常用的砂子有河沙、山砂等,选择时要注意砂子的粒度和含杂量。
3. 石膏砂浆石膏砂浆常用于外墙抹灰工程中的打底层,具有良好的粘结性和抗裂性能。
选择石膏砂浆时要注意其品牌和质量。
三、注意事项在进行外墙抹灰工程时,需要注意以下几点:1. 施工环境施工环境应保持干燥,避免雨水浸泡或风吹灰尘。
外墙抹灰工艺流程及施工方法一、抹灰工程施工准备(一)材料准备采用32.5普通硅酸盐水泥,中砂,含泥量不应大于3%。
所用水泥、砂等均需有合格证及复检报告。
(二)机具准备砂浆搅拌机、运输小车、小水桶、半截桶、笤帚、2m靠尺、铁滚子、木抹子、铁抹子。
(三)作业条件需抹灰(贴砖)房间室内砌筑及墙体内管线安装完成,符合设计、规范要求;检查门窗框及需要埋设的配电管、接线盒、管道套管等是否固定牢固,门窗框是否方正。
如发现问题,进行调整,使其符合设计及验收规范的要求;门窗框连接缝隙用1:2水泥砂浆分层嵌塞密实,外门窗须清理完成后用聚氨酯发泡密封胶填实,并须做好门窗框的成品保护工作;搭好抹灰用脚手架,并须检查以确定其安全可靠;抹灰前熟悉图纸,做好抹灰样板间,经检查达到要求标准后,再大面积抹灰施工;不同材料墙体交接处加钉钢丝网后抹灰,钢丝网与各基层墙体的搭接宽度不应小于200mm。
二、墙面抹灰(一)工艺流程门窗框四周填实封堵→墙面清理、浇水湿润→基层处理、挂网、甩浆→吊垂直、套方、做灰饼冲筋、护角→底层抹灰→找平层面层抹灰→养护。
(二)施工要点1)基层清理完毕后,须先进行挂网、甩浆(基层为混凝土时)工作,钢丝网宽度不得小于200mm,甩浆凝固并用手掰不动为宜。
当抹灰基层为混凝土时,须在抹灰前对基层进行“毛化”处理,其处理方法一般可采用如下两种:一种是将其光滑的表面用尖钻凿毛,剔去光面,使其表面粗糙不平,并用水冲洗干净;另一种是在混凝土面层用机械喷涂或是用苕帚甩上一层素水泥浆(内掺建筑胶),使其凝固在光滑的混凝土基层表面,用手掰不动为好。
砖砌体与混凝土结构接缝处放置不小于200mm宽的钢丝网。
2)按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,制作灰饼,灰饼间距一般为1.5米左右,用1:2.5水泥砂浆抹成5cm见方形状。
在墙、柱、楼梯梁板等室内阳角处均做2200高1:2水泥砂浆护角,其中门窗洞口处粉到洞顶。

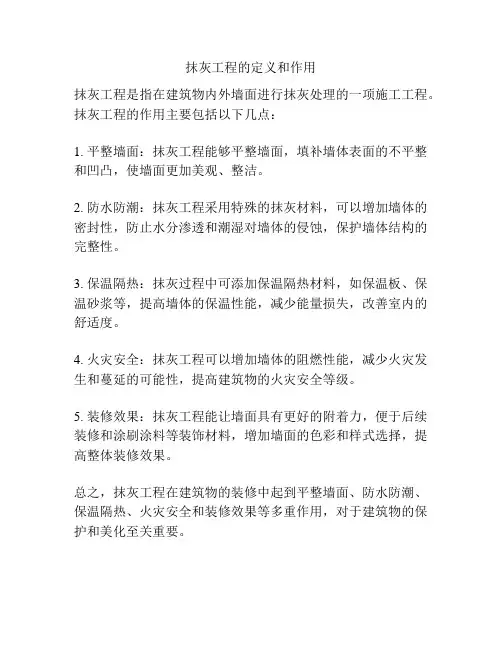

抹灰工程的定义和作用
抹灰工程是指在建筑物内外墙面进行抹灰处理的一项施工工程。
抹灰工程的作用主要包括以下几点:
1. 平整墙面:抹灰工程能够平整墙面,填补墙体表面的不平整和凹凸,使墙面更加美观、整洁。
2. 防水防潮:抹灰工程采用特殊的抹灰材料,可以增加墙体的密封性,防止水分渗透和潮湿对墙体的侵蚀,保护墙体结构的完整性。
3. 保温隔热:抹灰过程中可添加保温隔热材料,如保温板、保温砂浆等,提高墙体的保温性能,减少能量损失,改善室内的舒适度。
4. 火灾安全:抹灰工程可以增加墙体的阻燃性能,减少火灾发生和蔓延的可能性,提高建筑物的火灾安全等级。
5. 装修效果:抹灰工程能让墙面具有更好的附着力,便于后续装修和涂刷涂料等装饰材料,增加墙面的色彩和样式选择,提高整体装修效果。
总之,抹灰工程在建筑物的装修中起到平整墙面、防水防潮、保温隔热、火灾安全和装修效果等多重作用,对于建筑物的保护和美化至关重要。
外墙一般抹灰工程施工方案一、施工工艺流程:1.组织施工:根据工程图纸和施工要求,组织施工人员和设备材料,安排施工流程和工作班次。
2.准备工作:清理施工场地,清除障碍物,并进行必要的保护措施,如搭建脚手架等。
3.基层处理:检查墙体基层情况,如有裂缝、凹凸不平等问题,需进行修补、整平处理。
4.配料准备:根据施工图纸要求,准备好抹灰砂浆的原材料,包括水泥、石灰、砂子、外加剂等。
5.预备工作:清洁基层表面,确保无灰尘、油污等杂质,如有需用清水或高压水枪清洗。
6.基层湿润:利用喷水等方式,对基层进行湿润处理,增加与抹灰砂浆的粘结力。
7.贴抹灰网:根据施工图纸要求,在墙体表面粘贴抹灰网,增加墙体的牢固性和抗裂性。
8.施工砂浆:将预先配好的砂浆放入抹灰机或用人工方式涂敷在墙面上,控制好抹灰层厚度和均匀度。
9.处理拼缝:等砂浆初凝后,进行室内外角、门窗洞口等拼缝的处理,使其与墙面无缝连接。
10.刮平整:用刮板将抹灰层整平,修正墙面的凹凸不平,确保墙面平整度和垂直度符合要求。
11.表面处理:采用竹刷或抹刀,对刮平后的墙面进行细节处理,提高墙面的光滑度和美观度。
12.抗裂处理:等表面处理干燥后,对墙面进行抗裂处理,采用玻纤网或抗裂剂等材料,增加墙体的抗裂性。
13.二次抹灰:对于要求较高的墙面,可进行二次抹灰处理,使表面更加平整、光滑。
14.后续处理:最后,根据设计要求进行墙面装饰处理,如刷涂乳胶漆、粘贴砖石等。
二、施工注意事项:1.施工环境:施工过程中要保持良好的施工环境,避免风大、雨大等恶劣天气影响抹灰效果。
2.砂浆配比:砂浆的配料比例需按照设计要求进行配制,保证砂浆质量和抹灰效果。
3. 抹灰厚度:控制好抹灰层的厚度,一般不超过20mm,避免影响墙体的强度和干燥时间。
4.加强处理:墙面的拼缝、门窗洞口等需要进行加强处理,增加其抗裂和牢固性。
5.保温层处理:如有保温层施工,需与抹灰工程进行协调,确保层次和接缝的一致性。
外墙抹灰工程施工方案 (一)
外墙抹灰工程施工方案
一、前期准备工作
1.施工前走访相关单位,获取施工资质证明;
2.检查施工现场,确定施工路线和防护措施;
3.确认施工所需人员和材料,做好物资采购;
二、材料准备
1.石灰石粉、硅酸钾、沙子、水泥等原材料;
2.施工工具:披针、抹板、刮把、铲子、龙骨、橡皮锤、扫帚等;
三、施工流程
1.清理施工现场,确保基础墙面干净;
2.将预留的龙骨固定在墙面上;
3.按照设计方案合理布置墙面线条,用披针把水泥糊在墙面上;
4.将石灰石粉、硅酸钾、沙子按比例混合,加水调和成石灰浆;
5.用抹板和刮把将石灰浆均匀地涂在墙面上,厚度约为10mm;
6.在适当的时间内,用铲子在灰浆表面划一些深浅不一的划痕,使墙面呈现出不规则的凹凸纹路;
7.灰浆完全干燥后,用扫帚清除墙面上的杂物和尘土;
四、质量检验
1.按照有关标准和规范,进行墙体厚度、墙面水平度、墙面垂直度、墙面平整度、表面光滑度等方面的检查;
2.墙面中若有漏涂现象,应重新涂抹;
3.墙面干燥后,没有裂纹、无掉渣、有光泽等现象,符合相关标准;
五、安全防护
1.进行脚手架搭设和固定,确保安全稳定;
2.施工现场设置警示标识,避免工地外人员闯入;
3.全程佩戴防护用品,避免人员受伤。
以上为外墙抹灰工程施工方案,任何施工操作都必须严格按照相关要求进行,遵守安全规范,确保施工质量和施工人员安全。
第1篇一、工程概况本工程位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。
外墙抹灰工程是本工程的重要组成部分,为保证工程质量和施工进度,特制定本施工计划。
二、施工准备1. 材料准备:水泥、砂、石灰膏、砂浆、外墙保温材料、外墙涂料等。
2. 工具准备:搅拌机、砂浆泵、铲刀、刮板、滚筒、梯子、安全带等。
3. 人员准备:组织施工队伍,明确施工人员职责,进行技术培训和安全教育。
4. 施工现场准备:清理施工现场,确保施工区域整洁,做好排水、照明、通风等工作。
三、施工工艺1. 基层处理:对墙体进行清理,清除污垢、油渍、松散物等,对裂缝、孔洞进行修补。
2. 外墙保温材料施工:根据设计要求,选择合适的外墙保温材料,进行施工。
3. 水泥砂浆抹灰:按照设计要求,分层进行水泥砂浆抹灰,确保抹灰层平整、密实。
4. 涂料施工:在外墙抹灰完成后,进行外墙涂料施工,确保涂料均匀、美观。
四、施工顺序1. 基层处理:清理墙体,修补裂缝、孔洞。
2. 外墙保温材料施工:按照设计要求,施工外墙保温材料。
3. 水泥砂浆抹灰:分层进行水泥砂浆抹灰,确保抹灰层平整、密实。
4. 涂料施工:在外墙抹灰完成后,进行外墙涂料施工。
五、施工进度安排1. 基层处理:3天2. 外墙保温材料施工:5天3. 水泥砂浆抹灰:7天4. 涂料施工:3天总计:18天六、质量控制措施1. 材料检验:对进场材料进行严格检验,确保材料质量符合要求。
2. 施工过程控制:加强施工过程中的质量监控,发现问题及时整改。
3. 技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
4. 质量验收:施工完成后,进行质量验收,确保工程质量符合标准。
七、安全措施1. 施工现场设置安全警示标志,加强安全教育。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工机械操作人员必须持证上岗。
4. 加强施工现场安全管理,防止安全事故发生。
通过以上施工计划,确保外墙抹灰工程按期、保质、安全完成。
一、工程概况本工程为某住宅小区外墙抹灰工程,施工面积共计10000平方米。
工程内容包括外墙基层处理、抹灰层施工、表面处理等。
施工工期为60天,要求施工质量达到国家标准。
二、施工准备1. 材料准备(1)基层处理材料:界面剂、外墙腻子、防水剂等。
(2)抹灰材料:水泥、砂子、外加剂等。
(3)表面处理材料:涂料、腻子等。
2. 机械设备准备(1)搅拌机、切割机、打磨机等。
(2)施工电梯、吊车等。
3. 人员准备(1)施工队伍:施工人员、技术员、质检员等。
(2)培训:对施工人员进行专业技能培训,确保施工质量。
三、施工工艺1. 基层处理(1)清除墙面浮尘、油污、杂物等。
(2)涂抹界面剂,增强基层与抹灰层的粘结力。
(3)检查基层平整度,如有不平整处,进行打磨处理。
2. 抹灰层施工(1)按照设计要求,设置抹灰层厚度。
(2)根据水泥、砂子、外加剂等材料比例,进行搅拌均匀。
(3)使用抹子将抹灰材料均匀涂抹在基层上,确保抹灰层平整、均匀。
(4)抹灰层施工分两次进行,第一次抹灰层厚度为总厚度的2/3,第二次抹灰层厚度为总厚度的1/3。
3. 表面处理(1)抹灰层达到一定强度后,进行打磨处理,去除凸起、凹陷等缺陷。
(2)涂抹外墙腻子,使墙面平整、光滑。
(3)腻子干燥后,进行打磨处理。
(4)涂刷外墙涂料,确保墙面颜色均匀、美观。
四、施工质量控制1. 基层处理:确保基层平整、无油污、无杂物。
2. 抹灰层施工:确保抹灰层厚度均匀、平整、无空鼓、无裂缝。
3. 表面处理:确保墙面光滑、颜色均匀、美观。
4. 施工过程中,严格控制材料配比,确保施工质量。
五、施工安全1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 机械设备操作人员必须持证上岗,确保操作规范。
3. 施工现场设置安全警示标志,提醒施工人员注意安全。
4. 施工过程中,加强现场巡查,及时发现并解决安全隐患。
六、施工进度安排1. 第1-5天:施工队伍进场,进行材料、机械设备、人员准备。
外墙抹灰工程技术交底引言概述:外墙抹灰工程是建造装修中非常重要的一环,其质量直接影响到建造物的外观和耐久性。
因此,在进行外墙抹灰工程时,必须进行技术交底,确保施工过程符合标准要求,保证工程质量。
一、基础准备工作1.1 确定抹灰材料:根据设计要求和环境条件,选择适合的抹灰材料,如水泥砂浆、石膏砂浆等。
1.2 准备施工工具:包括抹灰刀、抹灰板、水平仪等工具,确保施工过程中能够准确、顺利进行。
1.3 检查基层墙体:对外墙基层墙体进行检查,确保墙体平整、无裂缝、无松动等质量问题。
二、施工工艺流程2.1 墙体湿润处理:在施工前,要对基层墙体进行湿润处理,以提高抹灰材料的附着力。
2.2 底层抹灰:先进行底层抹灰,确保墙体表面平整、无空鼓,提供良好的施工基础。
2.3 面层抹灰:在底层抹灰干燥后,进行面层抹灰,注意抹灰厚度、均匀性和表面光滑度。
三、施工注意事项3.1 控制抹灰厚度:根据设计要求,控制抹灰厚度,避免浮现过厚或者过薄的情况。
3.2 抹灰过程中的防水处理:在施工过程中,要注意对墙体进行防水处理,避免水分渗透导致抹灰层开裂。
3.3 抹灰表面处理:在抹灰完成后,要及时对抹灰表面进行处理,确保表面平整、光滑。
四、验收标准4.1 抹灰厚度:根据设计要求,对抹灰厚度进行测量,确保符合标准要求。
4.2 表面平整度:使用水平仪等工具对抹灰表面进行检查,确保表面平整度符合要求。
4.3 抹灰质量:对抹灰层进行检查,确保无空鼓、开裂等质量问题。
五、安全施工措施5.1 佩戴防护装备:施工人员要佩戴安全帽、手套等防护装备,确保施工过程中的安全。
5.2 安全操作规范:遵守施工操作规范,严格按照施工流程进行,避免发生意外事故。
5.3 施工现场整洁:保持施工现场整洁,避免杂物堆积导致安全隐患。
通过以上技术交底,施工人员能够清晰了解外墙抹灰工程的施工要求和注意事项,确保施工过程中质量可控,工程质量得到保障。
外墙面抹灰工程量计算- 温柔女郎的日志- 网易博客1.外墙面抹灰工程量按外墙面的垂直投影面积以平方米计算。
应扣除门窗洞口、外墙裙和大于0.3m2孔洞所占面积,洞口侧壁面积不另增加。
附墙垛、梁、柱侧面抹灰面积并人外墙面抹灰工程量内计算。
外墙面高度均由室外地坪算起,向上算至:(1)平屋顶有挑檐(天沟)的,算至挑檐(天沟)底面,如图6—48(a)所示。
(2)平屋顶无挑檐天沟、带女儿墙的,算至女儿墙压顶底面。
(3)坡屋顶带檐口天棚的,算至檐口天棚底面,如图6—48(c)所示。
2.外墙裙抹灰面积按其长度乘高度计算,扣除门窗洞口和大于0.3m2孔洞所占的面积,门窗洞口及孔洞的侧壁不增加。
3.窗台线、门窗套、挑檐、腰线、遮阳板等展开宽度在300mm以内者,按装饰线以延长米计算,如展开宽度超过300mm以上时,按图示尺寸以展开面积计算,套零星抹灰定额项目。
4.栏板、栏杆(包括立柱、扶手或压顶等)抹灰按立面垂直投影面积乘以系数2.2以平方米计算。
5.阳台底面抹灰按水平投影面积以平方米计算,并人相应天棚抹灰面积内。
阳台如带悬臂梁者,其工程量应再乘系数1.30。
6.雨篷底面或顶面抹灰分别按水平投影面积以平方米计算,并人相应天棚抹灰面积内。
雨篷顶面带反沿或反梁者,其工程量乘系数1.20,底面带悬臂梁者,其工程量乘以系数1.20。
雨篷外边线按相应装饰或零星项目执行。
7.墙面勾缝按垂直投影面积计算。
1)外墙面抹灰应扣除门窗洞口和空圈所占的面积,不扣除0.3M2以内的孔洞面积。
门窗洞口及空圈的侧壁、顶面和垛的侧面抹灰,并入相应的墙面抹灰中计算。
(2)独立柱和单梁的抹灰,应另列项目计算。
(3)外墙裙抹灰,按展开面积计算,门口和空圈所占的面积应予扣除,侧壁并入相应定额内计算。
(4)阳台、雨篷抹灰,可按水平投影面积计算,定额中已包括底面、上面、侧面及牛腿的全部抹灰面积,但阳台的栏杆、栏板抹灰应另列项目按相应的定额计算。
(5)挑沿、天沟、腰线、栏杆、扶手、门窗套、窗台线和压顶等均以展开面积,以平方米(M2)计算。
外墙抹灰工程1、施工准备(1)墙面基层基本干净,基层含水率已小于10%。
(2)砼梁、柱表面凸出部分已凿平,而且对蜂窝、麻面、疏松部分等已凿到实处并用水泥砂浆分层补平。
(3)进行外墙作业的外脚手架已搭设完成。
(4)水泥、砂已准备齐全。
2、施工流程基层处理挂铁丝网→吊直套方、贴灰饼→墙面冲筋→做护角→抹底灰→抹中层灰→抹墙面罩面灰→养护3、施工方法1)水泥砂浆(1)基层处理:砼表面喷射107胶水泥胶油,吊直、套方、打墩、墙面冲筋。
(2)抹砂浆:○1在基层抹底灰,厚12㎜左右,用批刀压实刮尺抹平整,○2底灰结硬后,一般在抹底灰后第2天可结硬,可抹中层砂浆,厚度为3~5mm。
○3抹面层砂浆,厚度为5mm,应用压尺刮平,控制好平整度。
4、质量要求(1)砂浆应随搅随用,3小时内用完,当日气温高于35度时,应在2h内用完。
严禁使用过时浆料,每遍抹灰应压实且厚度不超过10㎜为宜,每遍抹灰应间隔24小时以上,注意天气情况,雨天不能施工,施工后遇雨应遮盖。
5、安全措施(1)所有工人要严格执行并遵守安全操作规程,加强职业健康安全意识,上架施工时,佩戴好个人安全防护用品,而且必须带好安全带。
(2)外架使用前必须对整个架体进行检查和检修,验收合格后方可使用。
(3)在脚手架上施工:施工使用的工具必须放在不易掉落的地下,以免高空落物伤人。
(4)施工时不得出现立体交叉作业。
6、施工中应注意的问题(1)常见通病问题:即是灰层与基体之间粘结不牢、空鼓裂缝。
主要原因是基层清扫不干净,用水冲刷湿润不够,砼面不刮素水泥浆,另由于砂浆在强度增长,硬化过程自身产生不均匀的收缩应力,形成干缩裂缝,所以对砼梁柱、板面采用喷洒防裂剂或涂刷掺107胶的素水泥增强粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决砼梁、柱板面抹灰宛鼓裂缝的关键,同时砂浆表面抗拉强的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。
外墙抹灰工程施工一、工程准备阶段在进行外墙抹灰工程之前,需要做好充分的工程准备工作。
首先要对外墙进行清理,去除表面的杂物以及旧的涂料。
然后对外墙进行检查,发现有裂缝或者破损的地方,需要进行修补。
接着要确定要使用的抹灰材料,根据外墙的材质和要求来选择适合的抹灰材料。
最后要对施工现场进行布置,确保施工过程中能够顺利进行。
二、墙体处理在进行抹灰工程之前,需要对墙体进行处理。
首先要在墙体上划分抹灰层的厚度,一般抹灰层的厚度为3-5mm。
然后在墙体上涂刷一层底漆,以增强抹灰层与墙体的附着力。
接着要在墙体上搭设石膏网格布,以增强抹灰层的抗裂性能。
最后要在墙体上进行找平处理,保证抹灰层的整体平整度。
三、抹灰工程1. 搅拌材料:将水和抹灰材料按照一定的比例混合,搅拌均匀成糊状。
2. 涂抹底层:开始在墙体上涂抹底层抹灰,保证整体的厚度均匀。
3. 铺设网格布:在底层抹灰的湿润状态下,铺设石膏网格布,以增强整体的抗裂性能。
4. 中间层抹灰:在底层干燥后,开始进行中间层抹灰,保证整体的平整度。
5. 铺设网格布:同样在中间层抹灰的湿润状态下,铺设石膏网格布。
6. 预留收边:在抹灰边缘留出收边缝,以防止抹灰层与墙体接缝处开裂。
7. 预留拉毛缝:在中间层抹灰干燥后,进行拉毛,提高抹灰层的附着力。
8. 面层抹灰:最后进行面层抹灰,保证整体的光滑度。
四、收尾工作在抹灰工程完成后,需要进行收尾工作。
首先要对抹灰层进行养护,保持其湿润状态,防止出现开裂。
然后要对外墙进行清洁,去除抹灰工程中产生的杂物和残渣。
最后要对抹灰层进行检查,确保其质量符合要求。
在进行外墙抹灰工程时,需要注意一些常见的问题。
首先是要确保抹灰材料的质量,选择正规的品牌和供应商,以免出现抹灰层开裂或脱落的问题。
其次是要严格按照施工规范进行操作,保证施工质量。
最后是要注意养护抹灰层,避免在抹灰干燥过程中受到外部温度和湿度的影响,导致开裂或者变形。
外墙抹灰工程是建筑施工中非常重要的一项工程,它不仅能够美化建筑外观,还能够提高建筑物的保温隔热性能。
外墙面抹灰工程
1施工准备
1.1主要材料和机具:
1.1水泥:32.5#硅酸盐水泥或普通硅酸盐水泥,颜色一致,宜采用同一批号的水泥,严禁不同品种的水泥混用。
1.2平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
1.3主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有;软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
2.作业条件:
2.1结构工程全部完成,并经有关部门验收,达到合格标准。
2.2抹灰前应检查与墙体连接是否牢固。
连接处和缝隙应用1:3水泥砂浆分层嵌塞密实。
2.3对混凝土表面缺陷如蜂窝、麻面、露筋等应剔到实处,并刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层补平;
2.4砖墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
2.5管道穿越墙洞应及时安放套管,并用1:3水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
2.6养护;水泥砂浆抹灰层应喷水养护。
2.7吊垂直、套方找规矩,抹灰饼:同前。
2.8充筋,抹底层砂浆:采用水泥砂浆,配合比为1:3,应分层与所冲筋抹平,大杠横竖刮平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。
3质量标准
3.1抹灰工程的施工图、设计说明及其他设计文件。
3.2材料的产品合格证、性能检测报告、进场验收记录和复验报告。
、3.3隐蔽工程验收记录。
4施工记录。
4.1抹灰工程应对水泥的凝结时间和安定进行复验。
4.2抹灰工程应对下列隐蔽工程项目进行验收:
4.3不同材料基体交接处的加强措施。
4.4各分项工程的检验批应按下列规定划分:
(1)相同材料、工艺和施工条件的室外抹灰工程每500~1000mm2应划分一个检验批,不足500mm2也应划分一个检验批。
(2)相同材料、工艺和施工条件的室内外工程每50个自然间(大面积房间和走廊按抹灰面积30m2为一间)应划分一个检验批,不足50间也应划分一个检验批。
4.5检查数量应符合下列规定:工程专职质检员应全数检查施工质量。
4.6抹灰用的石灰膏的熟化期不应少于15d;罩面用磨细石灰粉的熟化期不应少于3d。
4.7室内墙面、柱面和门洞口的阳角做法应符合设计要求。
当设计无要求时,应采用1:2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm。
4.8当要求抹灰层具有防水、防潮功能时,应采用防水砂浆。
4.9各种砂浆抹灰层,在凝结后应防止快干、水冲、撞击、振动和受冻,在凝结后应采取措施防止玷污和损坏。
水泥砂浆抹灰层应在湿润条件下养护。
5一般抹灰质量标准
5.1本节适用与石灰砂浆、水泥砂浆、水泥混合砂浆等一般抹灰的质量验收。
一般抹灰分普通抹灰和高级抹灰,当设计无要求时,按普通抹灰验收。
主控项目
5.2抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水
润湿。
检验方法:检查施工记录。
5.3一般抹灰所用材料的品种和性能应符合设计要求。
水泥的凝结时间和安定性复验应合格。
砂浆的配合比应符合设计要求。
检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。
5.4抹灰工程应分层进行。
当抹灰总厚度大于或等于35mm时,就采取加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应大于100mm。
检验方法:检查隐蔽工程验收记录和施工记录。
5.5抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱皮、空鼓,面层应无爆灰和裂缝。
检验方法:观察;用小锤轻击检查;检查施工记录。
一般项目
5.6一般抹灰工程的表面质量应符合下列规定:
(1)普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。
(2)高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。
检验方法:观察;手摸检查。
5.7护角、孔洞、槽、盒周围的抹灰应整齐、光滑;管道后面的抹灰表面应平整。
检验方法:观察。
5.8抹灰的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石灰膏不得抹在水泥砂浆层上。
检验方法:检查施工记录。
5.9抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。
检验方法:观察;尺量检查。
5.10有排水要求的部位应做滴水线(槽)。
滴水线(槽)应整齐顺
直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。
检验方法:观察;尺量检查。
5.11一般抹灰工程质量的允许偏差和检验方法应符合下表规定。
一般抹灰工程质量的允许偏差和检验方法
6成品保护
6.1门窗框上残存的砂浆应及时清理干净,铝合金门窗框装前应检查保护膜的完整,如采用水泥嵌缝时应用低碱性的水泥,缝塞好后应及时清理,并用洁净的棉丝将框擦净。
6.2翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。
6.3各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足够的强度。
6.4油工刷油时注意油桶不要从架子上碰下去,以防污染墙面,且不可蹬踩窗台,防止损坏棱角。
7应注意的质量问题
7.1空鼓、开裂和烂根:
由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰
抹得太厚,跟得太紧;对于预制混凝土,光滑表面不剔毛、也不用毛,甚至混凝土表面的酥皮也不剔除就抹灰;加气混凝土表面没清扫,不浇水就抹灰。
抹灰后不养护。
为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净,抹层一次抹到底,克服烂根。
7.2滴水线(槽)不符合要求:
不按规范规定留置滴水槽,窗台、碹脸下边应留滴水槽,在施工时应设分格条,起条后保持滴水槽有10㎜×10㎜的槽,严禁抹灰后用溜子划缝压条,或用钉子划沟。
7.3分格条、滴水槽处起条后不整齐不美观:
起条后应用素水泥浆勾缝,并将损坏的棱角及时修补好。
7.4面层接槎不平、颜色不一致:
槎子甩得不规矩,留槎不平,故接槎时难找平。
注意接槎应避免在块中,应留置在分格条处,或不显眼的地方;外抹水泥一定要采用同品种、同批号进场操作,避免压活困难将表面压黑,造成颜色不均。
8质量记录
本工艺标准应具备以上质量记录:
8.1水泥的出厂证明及试验报告。
8.2砂、粉煤灰等产品的出厂证明。
8.3磨细生石灰粉产品的出厂证明。
8.4107胶、外加剂等产品的出厂合格证及产品使用说明。
8.5一般抹灰分项工程质量验收记录。
