袖阀管注浆技术交底
- 格式:docx
- 大小:41.28 KB
- 文档页数:5

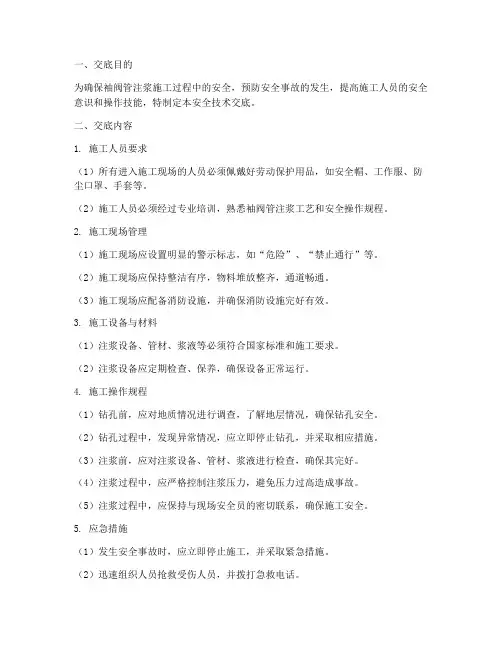

一、交底目的为确保袖阀管注浆施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)所有进入施工现场的人员必须佩戴好劳动保护用品,如安全帽、工作服、防尘口罩、手套等。
(2)施工人员必须经过专业培训,熟悉袖阀管注浆工艺和安全操作规程。
2. 施工现场管理(1)施工现场应设置明显的警示标志,如“危险”、“禁止通行”等。
(2)施工现场应保持整洁有序,物料堆放整齐,通道畅通。
(3)施工现场应配备消防设施,并确保消防设施完好有效。
3. 施工设备与材料(1)注浆设备、管材、浆液等必须符合国家标准和施工要求。
(2)注浆设备应定期检查、保养,确保设备正常运行。
4. 施工操作规程(1)钻孔前,应对地质情况进行调查,了解地层情况,确保钻孔安全。
(2)钻孔过程中,发现异常情况,应立即停止钻孔,并采取相应措施。
(3)注浆前,应对注浆设备、管材、浆液进行检查,确保其完好。
(4)注浆过程中,应严格控制注浆压力,避免压力过高造成事故。
(5)注浆过程中,应保持与现场安全员的密切联系,确保施工安全。
5. 应急措施(1)发生安全事故时,应立即停止施工,并采取紧急措施。
(2)迅速组织人员抢救受伤人员,并拨打急救电话。
(3)对事故现场进行保护,等待相关部门进行调查处理。
三、交底人及接受人1. 交底人:项目负责人、安全员2. 接受人:所有参与袖阀管注浆施工的人员四、交底日期(填写具体日期)五、签字确认1. 交底人签字:2. 接受人签字:注:本安全技术交底自签字之日起生效,施工过程中如遇特殊情况,应及时修订本交底内容。
袖阀管注浆加固既有建筑物作业安全交底1. 背景介绍袖阀管注浆加固是一种常见的技术手段,用于加固既有建筑物的结构安全,提高其抗震性能和承重能力。
在进行袖阀管注浆加固作业前,必须进行安全交底,确保施工人员充分了解作业过程中的安全注意事项,减少事故的发生。
2. 作业前准备工作在进行袖阀管注浆加固作业前,需要做好以下准备工作:•审查施工方案:确保施工方案合理可行,并符合相关技术规范和标准要求。
•安全设施准备:搭建安全防护设施,如围挡、防护网等,确保施工现场安全。
•相关资料准备:准备齐全施工所需的材料、工具和设备,并进行质量检验。
3. 施工人员安全要求在袖阀管注浆加固作业中,施工人员需要严格遵守以下安全要求:•穿戴安全防护用品:施工人员必须穿戴好安全帽、安全鞋、安全带等个人防护用品。
•掌握操作技巧:施工人员必须经过专业培训,并掌握正确的操作技巧,确保作业过程安全。
•严禁酒后作业:施工人员在作业前禁止饮酒,保证清醒的状态进行作业。
4. 施工现场安全措施为确保袖阀管注浆加固作业的安全进行,需要采取以下施工现场安全措施:•施工区域隔离:将施工区域与非施工区域进行隔离,确保施工现场的安全性。
•环境整洁:保持施工现场整洁干净,清除障碍物,防止绊倒和滑倒事故的发生。
•定期检查设备:定期对使用的设备进行检查和维修保养,确保其正常运行。
5. 施工过程安全操作指南在进行袖阀管注浆加固作业过程中,需要遵守以下安全操作指南:•操作前检查:在进行任何施工操作前,必须进行设备检查和确认,排除故障隐患。
•严格遵循施工规范:按照规范要求进行注浆作业,严禁超负荷操作和擅自改变施工步骤。
•注意观察异常情况:在施工过程中,及时观察异常情况的出现,例如渗水、裂缝等,并及时采取相应的措施。
6. 突发情况和事故应急处理在施工过程中,可能会发生突发情况和事故,施工人员需要掌握相应的应急处理方法,保证安全。
•火灾事故:施工人员应迅速报警,采取适当措施进行扑救,并确保自身安全。
袖阀管注浆施工工艺一、压密注浆的解释和作用1、解释:通过较高压力将液状的浆液注(压)入岩土层内部,以达到密实岩土层。
2、作用:密实、改良岩土层,止水,防坍等。
二、施工方法和步骤1、施工方法:通过压力注浆机把水泥浆或其混合浆液由钻孔(袖阀管、锌管)注入地层内部(空隙、间隙、裂隙或空洞等)。
2、施工步骤钻孔------下袖阀管(套壳料、袖阀管、封口)------下锌管(注浆头、管路连接)------浆液拌制(水泥、水、缓凝剂)------开注浆机------吸浆(混合)------按步距提管------结束、清洗3、注浆主要参数扩散方式:渗透~劈裂;浆液扩散半径:1~1.2m有效加固范围:1.5m(间隔加固);注浆油压力:2~3Mpa注浆速度:10~20L/min;凝结时间:60~120s浆液基准配比:A液:水/水泥=0.75~1.5:1 外加剂:缓凝剂/水泥:2~3% B 液:水玻璃:35~40Be′单液浆为A液单液,双液浆为A液和B液的混合液,双液浆的配合比为A液:B液=1:1。
三、施工技术要求1、钻孔:要求保证钻孔的垂直度2、下袖阀管:下袖阀管包括下套壳料、下袖阀管并连接、钻孔封口等工作。
套壳料一定要按比例配制,并保证把孔内泥浆置换完方能下袖阀管;袖阀管的连接一定要保证质量,连接紧密、不得有断开现象;封口按设计进行封口料的制作,并保证封口的长度在1.5m以上。
3、下锌管:先检查注浆头的状况,如单向阀的状态是否良好;检查管路不能有堵塞现象,并保证各节管路的连接质量;如果袖阀管出现堵塞,应先进行洗管,尽量使锌管下放至孔底。
4、浆液制作:按设计和现场值班工程师提供的配合比拌制好浆液,浆液的比重符合要求,添加剂的按试验人员确定的参量进行添加,经保证水泥浆液的配制质量。
5、开注浆机:在一切工作都做好后方可开注浆机进行注浆,注浆过程中主要通过听声音、看压力、看注浆量来判断注浆的实施效果;听声音是否有异常,看压力是否过高,看注浆量是否达到设计的注入量;这个过程主要靠注浆司机来控制,另外注浆司机还要做好注浆记录,并保证记录的真实性。
袖阀管注浆技术交底嘿,朋友们!今天咱来唠唠袖阀管注浆技术交底这个事儿。
你说这袖阀管注浆啊,就好比是给大地治病的神奇疗法。
想象一下,大地就像是一个生了病的巨人,而袖阀管注浆就是那能让巨人恢复活力的良药。
先来说说这袖阀管吧,那可是个厉害的角色。
它就像一条长长的管道,能深入到地下,把那些需要的浆料准确地送到该去的地方。
这可不是随便什么管子都能做到的哦!它得有足够的强度和韧性,不然怎么能在地下那么复杂的环境中发挥作用呢?然后呢,就是注浆这个关键步骤啦!这就像是给大地打针一样。
把调配好的浆料通过袖阀管注入到地下,去填补那些空洞啊、加固那些松软的地方啊。
这可得讲究技巧,不能乱注一气。
要是注得不好,那不就白忙活啦?你知道吗,袖阀管注浆技术在很多工程中都起着至关重要的作用呢!比如在地基加固的时候,要是没有它,那房子建起来能牢固吗?那不是让人提心吊胆的嘛!还有在隧道施工中,它能防止坍塌,保障施工人员的安全,这可不是开玩笑的事儿呀!在进行袖阀管注浆的时候,可不能马虎。
从前期的准备工作,到中间的操作过程,再到最后的检测,每一个环节都要认真对待。
就好像做饭一样,每一道工序都不能出错,不然做出来的菜能好吃吗?比如说,你得选对浆料吧!不同的情况要用不同的浆料,这可不能瞎搞。
还有注浆的压力和速度,那也得控制好,不然出了问题可就麻烦啦!咱再说说这袖阀管注浆的好处,那可真是不少。
它能提高地基的承载能力,让建筑物稳稳地站在地上。
它还能止水堵漏,让那些水呀什么的都乖乖听话,别乱跑。
你说这么好的技术,咱能不好好掌握吗?咱得像爱护宝贝一样对待它,让它发挥出最大的作用。
总之啊,袖阀管注浆技术是个非常实用且重要的技术。
咱搞工程的可不能小瞧了它。
咱得认真研究,好好实践,让它为我们的工程建设添砖加瓦。
怎么样,朋友们,是不是对袖阀管注浆技术有了更深的了解呢?别小看了这看似普通的技术,它可是能创造大奇迹的哟!原创不易,请尊重原创,谢谢!。
袖阀管注浆加固技术交底1. 引言袖阀是一种常用于管道系统中的连接件,其主要作用是保证管道的密封性和连接的稳定性。
然而,在某些情况下,由于管道的老化、破损或者其他原因,袖阀的连接出现了问题,为了修复和加固这些连接,袖阀管注浆加固技术被广泛采用。
本文将对袖阀管注浆加固技术进行详细的交底。
2. 袖阀管注浆加固技术概述袖阀管注浆加固技术是一种通过注入浆液来加固袖阀和管道连接的方法。
其基本原理是利用浆液的黏性和强度,在袖阀和管道之间形成一个加固层,从而提高连接的稳定性和密封性。
3. 袖阀管注浆加固技术的操作步骤3.1 准备工作在进行袖阀管注浆加固之前,需要进行一些准备工作,包括:•熟悉注浆设备的使用方法;•准备好所需的浆液和注浆材料;•对袖阀和管道进行检查,并确定加固的位置和范围。
3.2 清洁袖阀和管道在进行注浆加固之前,需要将袖阀和管道的表面清洁干净,以确保注浆材料能够充分附着在其表面。
3.3 进行注浆加固3.3.1 注入浆液将准备好的浆液通过注浆设备注入袖阀和管道之间的空隙中。
注入时需要控制好注浆的速度和压力,确保浆液能够充分填满空隙,并与袖阀和管道表面充分接触。
3.3.2 固化浆液待浆液充分注入后,需要等待一定的固化时间,使浆液在空隙中逐渐固化和硬化。
在此过程中,需注意控制温度和湿度,以保证浆液的固化效果。
3.4 清理和检查浆液固化后,需要对袖阀和管道进行清理和检查,以确保加固效果符合要求。
如发现问题,需要及时修复并重新进行注浆加固。
4. 袖阀管注浆加固技术的优势袖阀管注浆加固技术具有以下优势:•简单方便:操作过程简单,不需要大量的工具和设备;•经济高效:加固成本相对较低,且加固效果明显;•适用广泛:可用于各种类型和规格的袖阀和管道连接。
5. 袖阀管注浆加固技术的应用领域袖阀管注浆加固技术在以下领域得到了广泛应用:•水处理工程;•石油和化工工程;•供水和排水系统;•铁路和地铁工程。
6. 安全注意事项在进行袖阀管注浆加固过程中,需要注意以下安全事项:•确保注浆设备和工具的正常使用;•控制好注浆的速度和压力,避免过度注浆导致管道冲击或破裂的危险;•使用个人防护装备,如手套、防护眼镜等;•遵守操作规程和安全操作要求。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

工程名称交底日期施工单位分项工程名称交底提要审核人接受交底人编 号表C2-1北京地铁14号线工程 永定门外站—安乐林站区间中铁二十局集团有限公司北京地铁14号线工程土建施工09合同段项目经理部深孔加固注浆本交底为区间左线侧穿安乐林路65#居民楼深孔注浆加固交底,主要介绍注浆范围、钻孔布置方式及加固步骤。
交底内容:标准段起始位置示意图交底人工程名称交底日期施工单位分项工程名称交底提要审核人接受交底人中铁二十局集团有限公司深孔加固注浆本交底为区间左线侧穿安乐林路65#居民楼深孔注浆加固交底,主要介绍注浆范围、钻孔布置方式及加固步骤。
交底内容:交底人技 术 交 底 记 录编 号表C2-1北京地铁14号线工程 永定门外站—安乐林站区间工程名称交底日期施工单位分项工程名称交底提要审核人接受交底人中铁二十局集团有限公司北京地铁14号线工程土建施工09合同段项目经理部深孔加固注浆本交底为区间左线侧穿安乐林路65#居民楼深孔注浆加固交底,主要介绍注浆范围、钻孔布置方式及加固步骤。
交底内容:射流风机段起始位置示意图交底人技 术 交 底 记 录编 号表C2-1北京地铁14号线工程 永定门外站—安乐林站区间工程名称交底日期施工单位分项工程名称交底提要审核人接受交底人中铁二十局集团有限公司北京地铁14号线工程土建施工09合同段项目经理部深孔加固注浆本交底为区间左线侧穿安乐林路65#居民楼深孔注浆加固交底,主要介绍注浆范围、钻孔布置方式及加固步骤。
交底内容:交底人技 术 交 底 记 录编 号表C2-1北京地铁14号线工程 永定门外站—安乐林站区间工程名称交底日期施工单位分项工程名称交底提要审核人接受交底人2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
中铁二十局集团有限公司深孔加固注浆本交底为区间左线侧穿安乐林路65#居民楼深孔注浆加固交底,主要介绍注浆范围、钻孔布置方式及加固步骤。
最新整理袖阀管注浆加固技术交底一、技术交底范围本技术交底仅适用于XXX基础加固。
二、设计说明为保证施工安全对其进行袖阀管注浆加固,加固范围见后附图,注浆采用水泥浆,注浆对象为填土、砂石、卵石层和强风化泥岩。
三、施工准备机具:高压泥浆泵、空压机、高压清水泵、钻机施工条件:1.探明钻孔范围内地下管线。
2.42.5级普通硅酸盐水泥已进场并检验合格;3.场地已平整;1、袖阀管加固主要设计参数:1)袖阀管类型:采用Φ50硬质PVC外管,Φ20镀锌钢管,PVC管能够承受的最大压力大于3.0MPa;注浆孔开孔间距为1.2m,开孔处管外紧箍橡胶套,覆盖注浆孔;袖阀管的底端头用土工布等物包紧扎死,防止套壳料进入袖阀管;2)布置范围:参见后附图(具体见基础加固示意图);3)外插角度:0.3~0.5度(具体根据施工机具结合施工水平确定);4)间距:间距1.2m,呈梅花状布置5)单根长度:15m;6)注浆浆液:采用水泥浆,水泥为42.5普通硅酸盐水泥,水灰比为0.8:1~1:1,浆液扩散半径1.0m;7)注浆方式:采用分段后退式注浆;8)注浆压力:初压0.5-1.0Mpa,稳压2.0-3.0Mpa;9)套壳料:采用低强度水泥粘土浆,浆液配方为水泥:粘土=1.2~1.3,干料:水=1:1~1:1.5(重量比),塑性指数15~30;(实际参数根据现场试验确定);10)孔位偏差:角度±1°;孔位±2cm;2、袖阀管注浆单孔工艺流程:钻孔-灌注套壳料-安装袖阀管-进行第一轮次注浆-清洗袖阀管内的残留浆液-待凝12小时-进行第二轮次注浆-清洗袖阀管内的残留浆液-待凝12小时-进行第三轮次注浆;1)采用HTC-100型水平定向钻机钻注浆孔,采用110mm钻头钻进。
开钻前应调整好钻机的垂直度,确保钻孔的垂直度偏差小于1%;钻机推进方式为螺旋推进或液压推进;根据试钻情况,如有塌孔情况采用泥浆护壁钻孔,采用泥浆护壁时,用套壳料置换出泥浆。
袖阀管注浆加固既有建筑物施工工法一、前言自索列坦修工法发明问世以来,在国内外工程中得到了很好的推广应用.中国引进索列坦修工法后,进行了研究和开发,并称此法为袖阀管注浆工法。
该工法以分段注浆为主要工艺特点,可针对不同土层采用不同的注浆参数。
广州地铁五号线穿过繁华闹市区,地质条件复杂多变,岩层上软下硬,节理发育,地铁周边既有建筑物、构筑物较多,对沉降反应敏感。
隧道采用矿山法施工,掘进时将不可避免的因应力释放,地下水流失,放炮震动等影响到相应地面建筑物安全。
通过对本区间隧道所经区域的地面建(构)筑物的实地调查,隧道开挖施工可能对其造成影响的地面建(构)筑物有:假日酒店前人行天桥、区庄立交桥、环市东路386、388(A5),396、398、400号民宅(H5、H6)等。
施工中采用袖阀管注浆加固既有建筑物,通过地面预注浆的方法在既有建筑物基础和隧道之间形成一道竖向止水帷幕,切断基础地基与隧道上方失水区域两者之间的水流联系,同时挤密加固土体。
使隧道施工可能造成的失水沉降,控制在帷幕的隧道一侧,而不至于影响到既有建筑物基础和地基。
实现既有建筑物沉降不超标,居民不搬迁,施工不进入民房内的效果。
本工法是在广州地铁五号线Y(Z)DK10+673.227---- Y(Z)DK11+600.000段施工经验的基础上归纳总结出来的。
二、工法特点(一)灌浆过程具有可控性。
具有上下两个止浆塞形成止浆系统,能将浆液限定在注浆区域的任一段范围内进行注浆,达到分段注浆的目的。
(二)止浆系统在光滑的袖阀管内可以自由移动,可根据需要在注浆区域内某一段反复注浆。
(三)根据地层特点,可在一根注浆管内采用不同的注浆材料,选用不同的注浆压力进行注浆施工。
(四)适用范围较广,即适于渗透性较好的土层,又适于渗透性较差的土体。
(五)由于骨架效应的存在,浆脉在土体中形成了复合结构,更由于袖阀管在土体中的存在,使这种复合结构犹如加筋土一般,效果更加明显。
管注浆袖阀管批量安全操作及保养规程一、前言在工程建设中,管道注浆是一项常用的地下工程治理技术。
管注浆袖阀管作为管道注浆的重要部件,其安全使用和保养规程对保证注浆效果、延长使用寿命具有重要意义。
本文将介绍管注浆袖阀管的批量安全操作及保养规程,以期为工程建设提供支持。
二、安全操作规程2.1 前期准备在管注浆袖阀管的使用前,必须进行前期准备工作。
首先要确定操作人员,按照作业要求进行技术交底,加强对工程质量和操作安全的认识。
其次要检查管注浆袖阀管的质量,确认其是否符合《地下工程注浆施工及验收规范》中的相关标准,如阀门密封性、使用寿命等。
2.2 安全施工在管注浆袖阀管的实际操作中,应注意以下几个方面:2.2.1 工具准备在操作前,必须检查管注浆袖阀管的工具准备是否就绪,包括氧气瓶、氮气瓶、管道切割机、起重工具等,保证操作安全和顺利进行。
2.2.2 施工现场在施工现场,必须制定详细的作业计划,明确各项工作任务的顺序和标准,确保施工现场的安全。
2.2.3 管道清洗在进行管注浆袖阀管施工前,必须对管道进行清洗,以排除管道内的杂质和污物。
2.2.4 张紧在进行管注浆袖阀管的张紧时,应根据操作要求严格按照操作标准进行,以免在操作过程中出现差错导致安全事故。
2.2.5 管道切割在进行管道切割时,必须采取安全措施,如佩戴防护眼镜和手套等。
切割完成后,应及时清洗管道口,避免残留物对管道性能的影响。
2.3 操作注意事项在操作管注浆袖阀管时,还应注意以下几点:2.3.1 正确安裝在进行安装时,必须按照厂家说明书或技术要求进行操作,确保安装正确。
2.3.2 注意通风在进行气压测试和氧气气焊时,必须保证现场通风良好,以免气体中毒。
2.3.3 严格操作在进行气压测试和氧气气焊时,必须按照技术要求进行严格操作,以免引起安全事故。
2.3.4 预防静电火花在进行氧气气焊时,应注意预防静电火花,避免爆炸事故的发生。
三、保养规程3.1 定期检查为了保证管注浆袖阀管的安全和正常运行,必须定期进行检查和保养,检查内容包括:•阀门密封性;•阀门测压功能;•阀门杆件、密封件、接头的磨损情况;•连接管道的状态。
袖阀管注浆技术交底公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-
技术交底书(1311)
技术交底书(1311)
技术交底书
表格编号
1311
项目名称 第 1 页 共 4 页
交底编号 工程名称
设计文件图号 施工部位 交底日期
技术交底内容:

1、技术交底范围:
本交底为 加固技术交底。
2、设计情况:
袖阀管注浆孔距*,注浆孔采用引孔机进行引孔,钻头90mm ,袖阀管注浆孔梅花型布置,注浆范围为地面至下22m 。
详见附图。
袖阀管注浆浆液为单液浆,水灰比1:1(重量比),注浆压力~,,采用水泥,袖阀管采用Φ50×5mm 塑胶管
3、开始吊装前的条件及施工准备工作: 1、熟悉和了解施工现场的布局。
2、施工特种工作人员及设备进行报验。
3、人员分工明确,各自负责自己的作业点,且进行领导带班制度。
4、各工种已进行安全教育及岗位培训且考试合格。
5、材料及主要机具
⑴、引孔钻机,注浆机、水泥、膨润土、自来水。
6、工作人员已进行安全技术交底 复核人
交底人
接受人
表格编号技术交底书
1311
项目名称第 2 页
共 4 页
交底编号
工程名称
设计文件图号
施工部位
交底日期
4、施工工艺:
1、施工工序
袖阀管注浆流程图
2、放样:利用现场基准点用全站仪按设计要求间距进行布孔和确定钻孔深度,组织相关人员对孔位进行测量和复核,确认无误后方可进行钻孔施工。
3、钻机就位、钻孔:要求钻机安放平稳、牢固并保持水平,钻机必须垂直,并控制导向架垂直度<%。
4、注套壳料:成孔后立即通过钻杆将套壳料置换孔内泥浆,方法是将通过循环泥浆的管接到挤压式注浆机上,在注浆压力的作用下,通过钻杆将孔内泥浆置换成套壳料。
套壳料在压力作用下,通过钻杆进入钻孔底部,随着套壳料的进入,泥浆从地面孔口置换出来,发现排出的泥浆中含有套壳料时,停止置换。
套壳料配比为(重量比)水泥():膨胀土:水=1::2。
5、安装袖阀管:在套壳料置换结束后立即插入袖阀管。
由于每节袖阀管的长度为4m,在插入时相邻两节袖阀管用长度为20cm的PVC套管连接,采用U-PVC胶合剂将袖
复核人交底人接受人
表格编号技术交底书
1311
项目名称第 3 页
共 4 页
交底编号
工程名称
设计文件图号
施工部位
交底日期
4、施工工艺:
阀管和连接套管粘牢。
第一节袖阀管安装好堵头,再对管中注入清水,目的是防止袖阀管的弯曲度。
下方时尽量保证袖阀管的中心和钻孔中心重合。
袖阀管露出地面20cm,再用套头套牢,防止杂物进入管内。
6、封口:袖阀管上端采用快硬水泥进行封口,防止注浆过程中产生冒浆现象。
7、注浆:待套壳料达到一定强度后进行注浆,注浆方式采取后退式分段注浆工艺,即在注浆带内由孔底自下而上进行注浆,每次注浆段长,注完第一注浆段后,上提注浆芯管,进行第二注浆段的注浆。
注浆过程中如需暂停注浆时,必须先将水泥浆管拿出放入清水桶中,并同时将注浆芯管提升,向孔内注清水后再停止注浆,这样既保持管路畅通,又保证注浆不受注水影响。
注浆过程中作好注浆工作记录表,注浆孔的注浆工作情况及注浆工序作业时间。
注浆过程中随时分析和改进注浆作业;并且认真记录实际孔位、孔深、孔内地下物、涌水等,在注浆过程中,按注浆压力标准进行注浆控制,注浆终压。
当注浆压力达到设计终压,持续时间不少于5分钟,即可结束注浆。
袖阀管注浆结束时用清水对袖阀管进行清洗,已备二次注浆。
8、注浆顺序:注浆顺序逐排逐孔进行。
9、材料员应认真把好原材料关,不合格材料不得使用,水泥到现场要有质保书,出厂日期不能超过三个月,按规定进行复试。
水泥堆放场地需要垫高,临时堆放要搭设雨蓬。
复核人交底人接受人
表格编号技术交底书
1311
项目名称第 4 页。
