劳动力计划表(通用)
- 格式:docx
- 大小:13.15 KB
- 文档页数:1
欢迎阅读劳动力安排计划及劳动力计划表1、施工劳动力投入的原则及管理要求为确保工程顺利进行施工,在本工程劳动力组织时,将从公司中抽出具有良好的质量和安全意识强的、技术素质高的、身体健康,且有类似工程施工经验的一线操作工人安排进场施工,施工人员进场前统一经过公司劳务技能及质量、安全技术等培训,考核合格后上岗挂牌施工。
项目经理部设工程施工部、工程技术部、器材供应部、质量安全部和办公室等职能部门。
在生产组织上,施工管理部设综合工长和各专业工长,由他们具体组织施工实施。
此模式具有职责分明、指令畅通、管理高效的特点。
项目各部门的职能:工程管理部:测量放线、劳动力管理、施工进度、质量、安全、文明施工具体实施与控制。
工程技术部:编制施工方案、施工技术管理;计划与统计;测量控制定位;钢筋、木工翻样、材料试验。
质量安全部:制定各项质量、安全管理制度,实施全过程的质量、安全监控。
器材供应部:材料的采购、保管、发放;机电设备的维修、保养、管理以及操作人员的管理。
3.3集结施工力量,组织劳动力进场按照开工日期和劳动力需要量计划,组织工人进场,安排好职工生活,并进行安全、防火和文明施工等教育。
3.4做好职工入场教育工作为落实施工计划和技术责任制,应按管理系统逐级进行交底。
交底内容通常包括:工程施工进度计划和月、旬作业计划;各项安全技术措施降低成本措施和质量保证措施;质量标准和验收规范要求;以及设计变更和技术核定事项等,都应详细交底,必要时进行现场示范;同时健全各项规章制度,加强遵纪守法教育。
4、施工劳动力组织投入的数量本工程的施工劳动力按以下三类进行组织:(1)专业性强的技术工程类。

第一章劳动力安排计划一、劳动力安排根据施工进度,合理安排各分项施工人员的进出场,优化组合施工人员,避免施工现场出现人员闲置、窝工或少工、断工现象,使整个施工有序有节交叉进行,现场施工人员平均在40人左右,高峰期约50人。
(一)劳动力计划表:单位:人(二)依据劳动力计划表我公司你做如下安排1、在我公司范围内,选派具有同类施工经验丰富的施工队伍。
他们专业过硬,善于打硬仗打苦仗,能够顾全大局,把业主的利益永远放在第一位。
2、根据施工方案实施要求及施工进度计划和劳动力配置计划的要求,提前落实组织劳动力进场的准备工作。
3、在做好上述计划落实工作后,应另外做好施工劳动力安排预备计划,以备在必要时能够随时召集调用,作为确保合同工期的一项必要措施。
4、根据班组所承担的施工项目要求及其劳动力技术、质量、施工管理协作能力等,以公司内部施工管理目标为依据,与其签订本工程具体的施工协议、施工安全协议书及其它有关承诺和保证文件,明确其工作项目和范围、工作目标施工要求、奖罚措施等事项,以满足本工程项目整体的要求。
5、充分发挥我公司在施工组织管理方面的优势,将有关施工队、班组由项目经理部及其管理人员按工序、分区域、交叉施工做出详细安排,并将其它专业劳务分包单位一并纳入项目经理部的管理体系,确保工期、质量目标实现。
6、对施工人员所需的生活后勤条件做出充分的考虑安排,包括通信、饮食、清洁卫生、季节变化适应等方面,以保证他们无后顾之忧,全力投入施工工作,确保施工进度和管理的需要。
7、在本工程施工期间,根据工程进度需要,本工程项目经理部及所属施工人员取消节假日、休息日,在必要时采取双班制施工方法,以确保施工工期。
8、对现场的施工队伍进行严格的资格审查,对审查合格的也必须做好技术安全交底、职业道德教育等方面的工作。
9、对已进场的队伍实施动态管理,不允许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定。
10、未经项目经理部质量、安全培训的操作工人不允许上岗。
劳动力安排计划及劳动力计划表劳务人员的配备包括一线操作工人和辅助工人。
在选派一线操作工人时,公司将优先选择具有类似工程施工经验的工人,并对其进行培训和考核。
辅助工人的选派将根据工程需要进行,确保施工现场的协调和顺利进行。
同时,公司将根据工程进度的需要,逐步增加劳务人员的数量,以保证工程施工进度。
2.2机械设备组织机械设备的组织是保证工程施工进度的关键。
在机械设备的选购和配置上,公司将根据工程的规模和特点进行合理的选择和配置。
同时,公司将对机械设备进行定期的检修和保养,确保机械设备的正常运转和使用寿命。
2.3材料组织材料组织是保证工程施工质量的关键。
公司将根据工程的需要,制定材料采购计划,并对材料进行质量检验和保管。
同时,公司将根据工程进度的需要,逐步增加材料的供应量,以保证工程施工进度。
2.4运输组织运输组织是保证材料和机械设备供应的关键。
公司将根据工程的需要,制定运输计划,并对运输过程进行管理和监控。
同时,公司将与供应商和运输公司建立良好的合作关系,确保材料和机械设备的及时供应。
2.5协调组织协调组织是保证各个部门之间协调顺畅的关键。
公司将建立协调机制,确保各个部门之间的沟通和协作,以保证工程施工进度和质量的顺利进行。
3、结语本工程施工劳动力安排计划及劳动力计划表是保证工程施工进度和质量的重要保障。
公司将根据工程的需要,合理安排和调配劳动力、机械设备、材料和运输等资源,确保工程施工进度和质量的顺利进行。
同时,公司将建立健全的管理机制,确保各个部门之间的协调和合作,以达到工程施工的最佳效果。
劳务人员是工程实施的关键,因此在本工程中,我们决定全部采用合同制劳务人员。
我们与长期合作的劳务队伍素质良好、技术高,并且能够按照施工进度保证施工人员数量的要求。
为了做好劳动力组织的准备,我们需要建立施工项目领导机构、精干的工作队组、集结施工力量,并且做好职工入场教育工作。
我们会根据工程规模、结构特点和复杂程度来确定施工项目领导机构的人选和名额,并且建立有施工经验、有开拓精神和工作效率高的领导机构。
劳动力安排计划及劳动力计划表1、施工劳动力投入的原则及管理要求为确保工程顺利进行施工,在本工程劳动力组织时,将从公司中抽出具有良好的质量和安全意识强的、技术素质高的、身体健康,且有类似工程施工经验的一线操作工人安排进场施工,施工人员进场前统一经过公司劳务技能及质量、安全技术等培训,考核合格后上岗挂牌施工。
施工劳动力的投入按工程施工进度的需要,逐步到位,做好思想动员和采取经济措施使得保证足够劳动力,以确保工程施工进度。
本工程劳动力组织及投入均由公司根据项目月度劳动力计划表,在本公司内部进行合理调配,确保项目部对各种劳动力的需要,确保施工进度计划能够按期完成。
2、施工劳动力组织的要求施工组织主要分为人员组织、机械设备组织、材料组织、运输组织、协调组织等五部分,这些组织内容安排是否合理将直接影响整个施工的生产过程能否顺利完成。
2.1人员组织主要分二大类:施工管理层及施工劳务层二大类。
1.管理人员配备我公司在施工管理、协调控制能力上都有很大的优势,且在施工管理层人员组织上更是有广泛的选择,在组建本工程项目管理班子时,我公司将选派曾施工过类似本工程结构形式的具有丰富施工经验的项目管理班子进驻现场直接参与本工程的建设和管理。
我们将配备齐项目班子,根据本工程的规模和特点,项目经理部拟定采用直线职能式的管理模式。
项目经理部设工程施工部、工程技术部、器材供应部、质量安全部和办公室等职能部门。
在生产组织上,施工管理部设综合工长和各专业工长,由他们具体组织施工实施。
此模式具有职责分明、指令畅通、管理高效的特点。
项目各部门的职能:工程管理部:测量放线、劳动力管理、施工进度、质量、安全、文明施工具体实施与控制。
工程技术部:编制施工方案、施工技术管理;计划与统计;测量控制定位;钢筋、木工翻样、材料试验。
质量安全部:制定各项质量、安全管理制度,实施全过程的质量、安全监控。
器材供应部:材料的采购、保管、发放;机电设备的维修、保养、管理以及操作人员的管理。

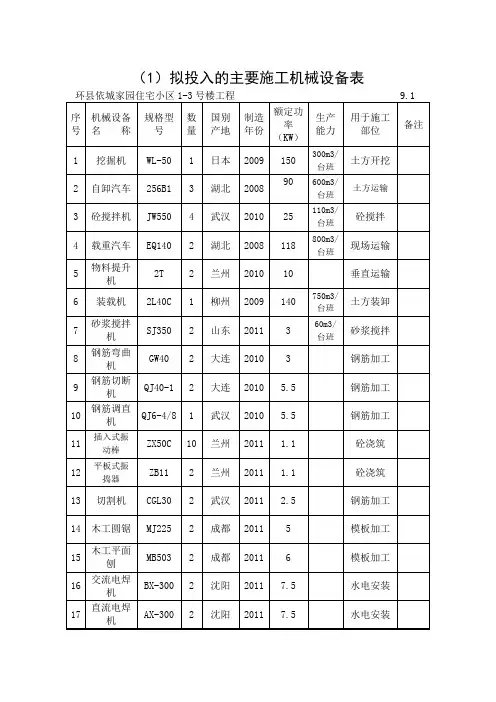

(1)拟投入的主要施工机械设备表
(2)劳动力计划表
(5)临时用地表
环县依城家园住宅小区1-3号楼工程表9.5
(1)项目管理机构配备情况表
环县依城家园住宅小区1-3号楼工程表9.6
(2)项目经理简历表
环县依城家园住宅小区1-3号楼工程表9.7
(3)项目技术负责人简历表
环县依城家园住宅小区1-3号楼工程表9.8
(4)项目管理机构配备情况辅助说明资料
注:1、辅助说明资料主要包括管理机构的机构设置、职责分工、有关复印证明资料以及投标人认为有必要提供的资料。
辅助说明资料格式不做统一规定,由投标人自行设计。
2、项目管理班子配备情况辅助说明资料另附(与本投标文件一起装订)。
三、拟分包项目情况表。
劳动力安排计划及劳动力计划表1、施工劳动力投入的原则及管理要求为确保工程顺利进行施工,在本工程劳动力组织时,将从公司中抽出具有良好的质量和安全意识强的、技术素质高的、身体健康,且有类似工程施工经验的一线操作工人安排进场施工,施工人员进场前统一经过公司劳务技能及质量、安全技术等培训,考核合格后上岗挂牌施工。
施工劳动力的投入按工程施工进度的需要,逐步到位,做好思想动员和采取经济措施使得保证足够劳动力,以确保工程施工进度。
本工程劳动力组织及投入均由公司根据项目月度劳动力计划表,在本公司内部进行合理调配,确保项目部对各种劳动力的需要,确保施工进度计划能够按期完成。
2、施工劳动力组织的要求施工组织主要分为人员组织、机械设备组织、材料组织、运输组织、协调组织等五部分,这些组织内容安排是否合理将直接影响整个施工的生产过程能否顺利完成。
2。
1人员组织主要分二大类:施工管理层及施工劳务层二大类。
1.管理人员配备我公司在施工管理、协调控制能力上都有很大的优势,且在施工管理层人员组织上更是有广泛的选择,在组建本工程项目管理班子时,我公司将选派曾施工过类似本工程结构形式的具有丰富施工经验的项目管理班子进驻现场直接参与本工程的建设和管理。
我们将配备齐项目班子,根据本工程的规模和特点,项目经理部拟定采用直线职能式的管理模式。
项目经理部设工程施工部、工程技术部、器材供应部、质量安全部和办公室等职能部门。
在生产组织上,施工管理部设综合工长和各专业工长,由他们具体组织施工实施.此模式具有职责分明、指令畅通、管理高效的特点。
项目各部门的职能:工程管理部:测量放线、劳动力管理、施工进度、质量、安全、文明施工具体实施与控制。
工程技术部:编制施工方案、施工技术管理;计划与统计;测量控制定位;钢筋、木工翻样、材料试验。
质量安全部:制定各项质量、安全管理制度,实施全过程的质量、安全监控。
器材供应部:材料的采购、保管、发放;机电设备的维修、保养、管理以及操作人员的管理。
欢迎阅读劳动力安排计划及劳动力计划表1、施工劳动力投入的原则及管理要求为保证工程顺利进行施工,在本工程劳动力组织时,将从企业中抽出拥有优秀的质量和安全意识强的、技术素质高的、身体健康,且有近似工程施工经验的一线操作工人安排进场施工,施工人员进场前一致经过企业劳务技术及质量、安全技术等培训,查核合格后上岗挂牌施工。
施工劳动力的投入按工程施工进度的需要,逐渐到位,做好思想动员和采纳经济举措使得保证足够劳动力,以保证工程施工进度。
本工程劳动力组织及投入均由企业依据项目月度劳动力计划表,在本企业内部进行合理分配,保证项目部对各样劳动力的需要,保证施工进度计划可以如期达成。
2、施工劳动力组织的要求施工组织主要分为人员组织、机械设施组织、资料组织、运输组织、协调组织等五部分,这些组织内容安排能否合理将直接影响整个施工的生产过程可否顺利达成。
人员组织主要分二大类:施工管理层及施工劳务层二大类。
1.管理人员装备我企业在施工管理、协调控制能力上都有很大的优势,且在施工管理层人员组织上更是有宽泛的选择,在组建本工程项目管理班子时,我企业将选派曾施工过近似本工程构造形式的拥有丰富施工经验的项目管理班子进驻现场直接参加本工程的建设和管理。
我们将装备齐项目班子,依据本工程的规模和特色,项目经理部制定采纳直线职能式的管理模式。
项目经理部设工程施工部、工程技术部、器械供给部、质量安所有和办公室等职能部门。
在生产组织上,施工管理部设综合工长和各专业工长,由他们详细组织施工实行。
此模式拥有职责分明、指令通畅、管理高效的特色。
项目各部门的职能:工程管理部:丈量放线、劳动力管理、施工进度、质量、安全、文明施工具体实行与控制。
工程技术部:编制施工方案、施工技术管理;计划与统计;丈量控拟订位;钢筋、木匠翻样、资料试验。
质量安所有:拟订各项质量、安全管理制度,实行全过程的质量、安全监控。
器械供给部:资料的采买、保存、发放;机电设施的维修、养护、管理以及操作人员的管理。
