工程造价组成—工程计量与计价共61页文档
- 格式:ppt
- 大小:763.00 KB
- 文档页数:61
目录(未完)第一章建筑工程定额3一、定额的概念31.定义:在正常施工条件下,完成单位合格产品所需消耗的人工、材料、机械设备及其资金的数量标准。
32.定额水平:规定完成单位合格产品所需消耗各种资源数量的相对多少。
3二、定额的性质3三、建筑工程定额的作用3四、建筑工程定额的分类3五、定额的产生与发展3第二章工程计价方法3(一)、定额与概预算的含义4(二)、工程量清单的含义:4二、定额的性质5三、定额的作用6四、定额的分类6五、定额的水平6第二节定额的组成和应用6一、定额的组成:6二、定额的排列:6`三、定额应用注意事项:6四、定额的应用:6(三)、定额的补充7例题4:求人工挖地槽(深2.5m),湿坚土的综合单价。
7例题5:求1砖弧形砖围墙的综合单价。
7例题6:求人工挖地槽(深7m),湿坚土的综合基价。
8课堂练习题:8练习题解答8定额的应用练习题:8练习1、某设计为M5.0水泥砂浆砌砖基础,经计算其工程量为 3.35m38练习2、某设计工程楼地面为1:3水泥砂浆抹面,经计算其工程量为834m2,厚20mm。
8练习3、某设计工程为C20现浇砼独立柱24根,其截面为250×250,层高3.6米,经计算其工程量为混凝土5.4m3、钢筋I级钢Φ10以内0.069T、I级钢Φ10以上0.124T、II级钢Φ10以上0.496T。
试计算其综合基价。
9五、综合单价的构成9§0-2 建筑工程预算定额(综合单价)一、预算定额的概念9预算定额:在正常施工条件下,确定完成一定计量单位分项工程或结构构件的人工、材料和机械台班消耗量的标准。
9二、预算定额(综合单价)的作用9三、预算定额(综合单价)的组成9四、预算定额(综合单价) 的应用101.直接套用定额:当设计要求与定额分项工程工作内容完全一致时,可直接应用定额中相应的分项子目。
10例题1:砖砌基础300m3,设计采用M5水泥砂浆砌筑,求其综合基价费用。
一、建筑工程(一)建筑工程工程量清单计价的工程造价组成(详见造价结构图1)工程量清单的组成、编制、计价、格式、项目编码、项目名称、工程内容、计量单位和工程量计算规则等,应严格执行国家标准《建设工程工程量清单计价规范》(GB50500—2003)的规定。
工程量清单计价的工程造价,由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
其详细的内容和计算方法说明如下:1.分部分项工程费:是工程实体的费用。
根据工程项目设计要求,依据“广东省建筑工程工程量清单计价指引”计算清单工程量,其套用的定额可参考《广东省建筑工程综合定额》和各市的补充综合定额或企业自订定额标准。
若套用企业自订定额标准,投标报价时,必须附上详尽的分析和说明,便于评标委员会的专家审核评定是否低于企业成本。
计算方法:三(清单工程量X综合单价)2.措施项目费:是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面所需的非工程实体项目费。
结算需要调整的,必须在招标文件和合同中明确。
投标报价时,措施项目费(除安全、文明施工措施费外)由编制人自行计算。
编制人没有计算或少计算费用,视为此费用已包括在其他费用内,额外的费用除招标文件和合同约定外,不予支付。
安全、文明施工措施费,不列入招标投标竞争范围,单列设立,专款专用。
由各市建设行政主管部门根据实际情况自行制定其计价标准和管理办法,确保足够资金用安全生产文明施工上。
上述所列的措施其他项目费费用标准已包含利润,属于指导性费用,仅供工程承包双方参考,按合同约定执行;措施其他项目费以“宗”或“项”形式,由招标人自报费用;预算包干费内容一般包括:施工雨水的排除、因地形影响造成的场内料具二次运输、20米高以下的工程用水加压措施、完工清场后的垃圾外运、施工材料堆放场地的整理、水电安装后的补洞工料费、工程成品保护费、施工中的临时停水停电、基础埋深2米以内挖土方的塌方、日间照明施工增加费(不包括地下室和特殊工程)等;其他费用,如:特殊工种培训费等。
造价员工程造价基础知识与工程计量与计价实务知识点整理造价员是建筑、工程领域中的重要职业,他们主要负责工程项目的预算、投资和成本管理等工作。
造价员需要掌握丰富的工程造价基础知识以及精准的工程计量与计价实务知识点,才能胜任这个职位。
本文将对造价员需要掌握的基础知识与实务知识进行整理。
一、工程造价基础知识1. 工程预算工程预算是工程造价的基础,也是造价员必备的基础能力之一。
工程预算主要包括施工预算、设备预算和材料预算三个方面。
施工预算是指施工过程中所需的人力、材料、设备等所有直接费用的预算;设备预算是指施工和使用设备的费用预算;材料预算是指工程中所需材料的费用预算。
造价员需要熟悉各种预算的编制方法和计算方式,才能准确地预估整个工程的投资成本。
2. 工程估价估价是指根据工程的设计图纸和各类施工信息,通过一系列计算和分析,确定工程的成本和价格。
任何工程造价管理的活动,都是基于工程估价而进行的。
因此,造价员需要掌握估价的各种方法和技巧,并具备较高的计算能力和统计能力。
3. 工程成本控制工程成本控制是指通过各种手段,确保工程项目在预算范围内完成的一种管理方法。
在整个工程的生命周期内,造价员需要依据预算和估价方案,跟踪和监控各项投资支出,避免不必要的成本浪费和超支。
同时,造价员还需要加强成本分析,寻找降低成本的方式,以提高工程项目的经济效益。
二、工程计量与计价实务知识1. 工程量清单工程量清单是工程计量和计价的基础,是工程造价管理中最基本的单元。
工程量清单是根据设计图纸和实际情况,对工程所需材料、工作量、设备等进行详细计算,列出每个工作项的具体名称、规格、数量、单位和单价等信息的清单。
造价员需要熟练掌握工程量清单的编辑和整理方法,以便计算出准确的工程成本。
2. 工程计量工程计量是指对工程量清单中所列出的各项工程量进行实测、计算和记录的工作。
工程计量的目的是为了得到准确的工程量数据,以供后续的预算、计价和结算等工作使用。

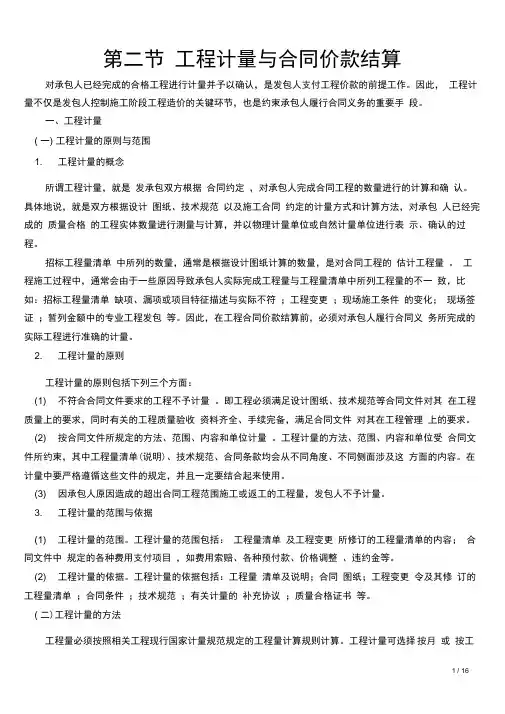

第二节工程计量与合同价款结算对承包人已经完成的合格工程进行计量并予以确认,是发包人支付工程价款的前提工作。
因此,工程计量不仅是发包人控制施工阶段工程造价的关键环节,也是约束承包人履行合同义务的重要手段。
一、工程计量( 一) 工程计量的原则与范围1. 工程计量的概念所谓工程计量,就是发承包双方根据合同约定,对承包人完成合同工程的数量进行的计算和确认。
具体地说,就是双方根据设计图纸、技术规范以及施工合同约定的计量方式和计算方法,对承包人已经完成的质量合格的工程实体数量进行测量与计算,并以物理计量单位或自然计量单位进行表示、确认的过程。
招标工程量清单中所列的数量,通常是根据设计图纸计算的数量,是对合同工程的估计工程量。
工程施工过程中,通常会由于一些原因导致承包人实际完成工程量与工程量清单中所列工程量的不一致,比如:招标工程量清单缺项、漏项或项目特征描述与实际不符;工程变更;现场施工条件的变化;现场签证;暂列金额中的专业工程发包等。
因此,在工程合同价款结算前,必须对承包人履行合同义务所完成的实际工程进行准确的计量。
2. 工程计量的原则工程计量的原则包括下列三个方面:(1) 不符合合同文件要求的工程不予计量。
即工程必须满足设计图纸、技术规范等合同文件对其在工程质量上的要求,同时有关的工程质量验收资料齐全、手续完备,满足合同文件对其在工程管理上的要求。
(2) 按合同文件所规定的方法、范围、内容和单位计量。
工程计量的方法、范围、内容和单位受合同文件所约束,其中工程量清单(说明)、技术规范、合同条款均会从不同角度、不同侧面涉及这方面的内容。
在计量中要严格遵循这些文件的规定,并且一定要结合起来使用。
(3) 因承包人原因造成的超出合同工程范围施工或返工的工程量,发包人不予计量。
3. 工程计量的范围与依据(1) 工程计量的范围。
工程计量的范围包括:工程量清单及工程变更所修订的工程量清单的内容;合同文件中规定的各种费用支付项目,如费用索赔、各种预付款、价格调整、违约金等。
造价师考试造价案例专题十:工程计量与计价一.总体结构1、工程定额基本知识2、工程计量3、工程计价二.知识体系1、工程量计算2、工程计价定额的编制3、设计概算、施工图预算的编制4、工程量清单计价三.考点解析知识点一:建筑安装工程定额基本知识一、建筑安装工程人工、材料及机械台班定额消耗量的确定方法(一)确定人工定额消耗量的基本方法工序作业时间=基本工作时间+辅助工作时间=基本工作时间/(1-辅助时间%)规范时间=准备与结束工作时间+不可避免的中断时间+休息时间定额时间=工序作业时间+规范时间=基本工作时间+辅助工作时间+准备与结束工作时间+不可避免中断时间+休息时间=工序作业时间/(1-规范时间%)时间定额=定额时间/8时间定额×产量定额=1(二)确定材料定额消耗量的基本方法确定实体材料的净用量定额和材料损耗定额的计算数据,是通过现场技术测定、实验室试验、现场统计和理论计算等方法获得的。
材料损耗率=损耗量/净用量×100%材料损耗量=材料净用量×损耗率(%)材料消耗量=材料净用量+损耗量=材料净用量×[1+损耗率(%)](三)确定机具台班定额消耗量的基本方法机具台班定额消耗量包含机械台班定额消耗量和仪器仪表台班定额消耗量,二者确定方法大体相同。
1、确定机械1h纯工作正常生产率(纯工作单位时间内的生产产品数量)(1)对于循环动作机械,⎛⎫=-⎪⎝⎭∑循环各组成部分机械一次循环的交叠时间正常延续时间正常延续时间6060s⨯=()机械纯工作一小时循环次数一次循环的正常延续时间1h1h=⨯机械纯工作机械纯工作一次循环生产正常生产率正常循环次数的产品数量(2)对于连续动作机械h=工作时间内生产的产品数量连续动作机械纯工作一小时正常生产率工作时间()2、确定施工机械的时间利用系数(纯工作时间占正常工作班时间的比率)3、计算施工机械台班定额1h=⨯施工机械台班机械纯工作工作班纯产量定额正常生产率工作时间或1=施工机械时间定额机械台班产量定额指标(一)人工单价的组成和确定人工单价的组成:1)计时或计件工资;2)奖金;3)津贴补贴;4)特殊情况下支付的工资。
