(冲刺课21)二级建造师机电实务机电工程项目试运行管理
- 格式:pptx
- 大小:123.15 KB
- 文档页数:46
二级建造师《机电工程管理与实务》教材讲义完整版2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑管道工程施工技术一、给水、排水、供热及采暖工程施工程序(重点) 建筑设备管道系统中的给水、排水、供热及采暖管道工程的一般施工程序是:施工准备→配合土建预留、预埋→管道支架制作→附件检验→管道安装→管道系统试验→防腐绝热→系统清洗→竣工验收。
1、施工准备(可出案例题) 编制施工组织设计时应考虑的施工方法和配管原则:先难后易、先大件后小件的施工方法。
小管让大管、电管让水管、水管让风管、有压管让无压管的配管原则。
2、附件检验阀门安装前,应做强度和严密性试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。
例如:给水、排水、供暖及采暖管道阀门强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍。
3、管道系统试验试验的类型主要分为压力试验、灌水试验和通球试验等。
(一)压力试验实施要点(二)灌水试验实施要点:隐蔽或埋地的室内排水管道在隐蔽前必须做灌水试验。
(三)通球试验:室内排水立管及水平干管,安装结束后均应作通球试验,通球球径不小于排水管径的2/3,通球率达100%为合格。
二、高层建筑给水管道安装要求管径≤100mm的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径100mm的镀锌钢管应采用法兰或卡套式专用管件连接,镀锌钢管与法兰的焊接处应二次镀锌。
三、高层建筑排水管道安装要求排水塑料管必须按设计要求及位置装设伸缩节。
如设计无要求时,伸缩节的间距不得大于4m。
三、高层建筑热水管道安装要求热水系统水压试验压力应为系统顶点的工作压力加0.1MPa,同时在系统顶点的试验压力不小于0.3MPa。
raodandan 2023年二建《机电工程管理与实务》讲义:H312023建筑管道工程施工技术2023年二建《机电工程管理与实务》讲义:2H312023 2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑电气工程施工技术一、建筑电气工程由三大部分构成:1.电气装置指的是变压器、高低压配电柜及控制设备等;2.布线系统指的是以380V/220V为主的电缆、电线及桥架、线槽和导管等;主要起输送电力的作用。
2024年二级建造师考试机电工程管理与实务复习试题(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、在机电工程中,关于设备基础的施工要求,以下哪项是错误的?A、设备基础应按设计图纸进行施工,确保尺寸准确B、设备基础混凝土的养护时间不得少于7天C、设备基础施工前应对地基进行处理,确保地基承载力符合设计要求D、设备基础施工过程中,应避免在基础表面行走和堆放重物2、以下哪项不是机电工程中通风与空调系统的组成部分?A、风管系统B、空气处理设备C、通风与空调设备D、给水排水系统3、在机电工程中,以下哪项不是电气设备安装前的准备工作?A、检查电气设备的包装是否完好B、核对电气设备的型号、规格和数量C、对电气设备进行外观检查D、编制电气设备安装技术方案4、在施工组织设计中,编制资源需要量计划的直接依据是:A. 工程量清单B. 施工进度计划C. 施工图纸D. 施工方案5、关于设备采购的质量控制,下面说法正确的是:A. 监理工程师负责设备制造过程中的质量监督B. 设备订货合同中约定的质量条款不能作为质量控制的依据C. 设备进场验收只需核对设备规格型号D. 建设单位直接采购的设备,监理单位不参与设备的进场验收6、机电工程项目成本控制的方法不包括:A. 成本分析表法B. 挣值分析法C. 价值工程法D. 预算定额法7、下列关于施工组织设计编制原则的描述,错误的是()。
A. 实事求是,科学合理B. 突出重点,兼顾一般C. 预见性,动态管理D. 稳妥可靠,安全第一8、关于机电工程施工进度控制,下列说法不正确的是()。
A. 施工进度控制应遵循“计划-执行-检查-调整”的循环原则B. 施工进度控制应注重施工过程中的动态管理C. 施工进度控制应以施工合同工期为目标D. 施工进度控制应优先考虑施工质量9、下列关于机电工程施工安全管理的说法,错误的是()。
A. 施工安全管理应贯彻“安全第一、预防为主”的方针B. 施工安全管理应遵循“谁主管、谁负责”的原则C. 施工安全管理应建立安全生产责任制D. 施工安全管理应注重施工过程中的安全教育培训10、下列关于管道安装施工的说法正确的是?A. 管道安装顺序应遵循先主管后支管、先上部后下部的原则。
二级建造师《建筑工程管理与实务》
机电工程项目施工管理
第六节机电工程施工进度管理
一、单位工程施工进度计划实施
1.机电工程施工进度计划表示方法
2.机电工程进度计划编制的要点
3.单位工程施工进度计划的实施
二、作业进度计划要求
1.施工作业进度计划编制要求
2.施工作业进度计划的实施要求
三、施工进度的监测与调整
1.影响施工计划进度的原因及因素
2.施工进度的监测分析
18案例
3.施工进度计划调整方法
4.施工进度计划调整的内容和步骤
5.施工进度控制的主要措施
复习建议:
1.一星级章节,考查不多
2.考查的方面不是很集中,复习看看。
3.综合考查的内容比较少,不需要太多记忆。
横道图进度计划
网络进度计划。

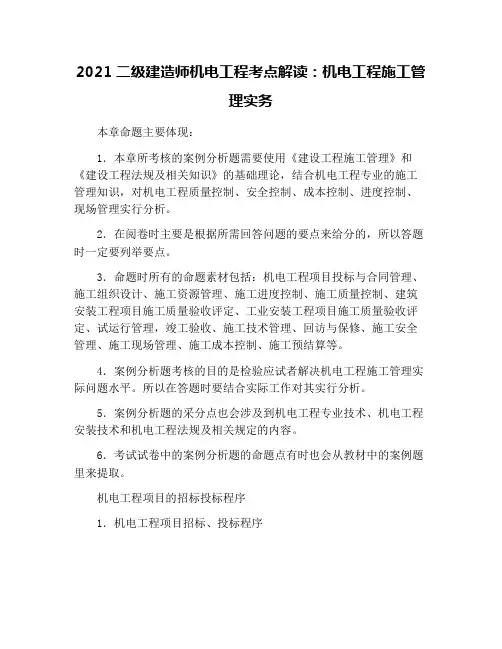

2021二级建造师机电工程考点解读:机电工程施工管理实务本章命题主要体现:1.本章所考核的案例分析题需要使用《建设工程施工管理》和《建设工程法规及相关知识》的基础理论,结合机电工程专业的施工管理知识,对机电工程质量控制、安全控制、成本控制、进度控制、现场管理实行分析。
2.在阅卷时主要是根据所需回答问题的要点来给分的,所以答题时一定要列举要点。
3.命题时所有的命题素材包括:机电工程项目投标与合同管理、施工组织设计、施工资源管理、施工进度控制、施工质量控制、建筑安装工程项目施工质量验收评定、工业安装工程项目施工质量验收评定、试运行管理,竣工验收、施工技术管理、回访与保修、施工安全管理、施工现场管理、施工成本控制、施工预结算等。
4.案例分析题考核的目的是检验应试者解决机电工程施工管理实际问题水平。
所以在答题时要结合实际工作对其实行分析。
5.案例分析题的采分点也会涉及到机电工程专业技术、机电工程安装技术和机电工程法规及相关规定的内容。
6.考试试卷中的案例分析题的命题点有时也会从教材中的案例题里来提取。
机电工程项目的招标投标程序1.机电工程项目招标、投标程序招标过程按照投标人的参与水准,能够划分为发标前准备、招标投标和评标定标三个阶段,在招标、投标程序中主要掌握的基本知识包括:(1)工程招标范围、招标方式的确定及主要区别。
(2)组织招标的条件。
(3)招标、投标程序、内容及相关规定。
2.机电安装工程招标文件通常包括以下内容招标邀请书;投标者须知;合同条件;招标工程范围;图纸和执行的规范;工程量清单;投标书和投标保证书格式;补充资料表;合同协议书及各类保证。
3.机电安装工程投标文件一般包括以下内容协议书;投标书及其附录;合同文件;投标保证金;法定代表人资格证书;明确工程施工总目标包括工期、质量、安全文明生产三项目标以及履约保证金额等;施工组织总设计及主要施工方案;具有标价的工程量清单及报价表;辅助资料表;资格审查表;招标文件要求应提供的其他资料。
2024年二级建造师考试机电工程管理与实务模拟试题(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、关于机电工程中常见的焊接工艺,以下说法错误的是:A.焊接前应检查母材的质量,确保无裂纹、夹渣等缺陷B.焊接过程中应严格控制焊接速度,避免产生气孔C.焊接完成后无需进行质量检查,直接进行下一道工序D.焊接工艺应严格按照相关标准和规范进行2、关于机电设备的安装要求,以下说法正确的是:A.机电设备可以安装在潮湿的环境中B.安装过程中必须严格遵守安全操作规程C.安装完成后无需进行调试,直接投入使用D.机电设备的安装顺序无关紧要,可以随意进行3、关于机电工程中的工程管理,以下说法错误的是:A.项目经理应全面负责项目的进度、质量、安全等方面的工作B.工程管理中应注重与其他部门的协作与沟通C.工程管理中无需关注施工环境对工程质量的影响D.工程管理中应严格执行相关法规和标准,确保工程质量4.在机电工程项目施工中,若施工机械租赁期超过1年,应由()负责租赁期间的日常维护保养工作。
A.出租方B.承租方C.生产厂家D.建设单位5.以下关于工程项目施工成本管理的说法,正确的是()。
A. 施工成本管理应从工程投标报价开始直至保证金返还结束B. 成本管理需考虑项目参与各方成本管理的目标C. 成本管理仅涉及施工成本核算与分析 B解析:工程项目施工成本管理应贯穿于项目投标报价、施工全过程以及保证金返还的全过程。
成本管理需要考虑项目参与各方(如业主、承包商、设计单位等)的成本管理目标,以实现整个项目的经济效益最大化。
6.在机电工程项目中,关于项目经理的说法,正确的是()。
A. 项目经理部是企业组织结构中的一个管理层次B. 项目经理是项目经理部的负责人C. 项目经理部不具备法人资格D. 项目经理部是施工企业的内部组织7、关于机电工程中常用的金属材料的叙述,以下哪项是不正确的?A. 钢材是机电工程中应用最广泛的金属材料B. 铝合金具有优良的导热性和导电性,广泛应用于机电工程中C. 不锈钢不会产生腐蚀,无需采取防护措施D. 铸铁的铸造性能良好,但强度较低8、关于机电设备的安装方法,以下哪种说法是错误的?A. 大型设备的安装常采用整体安装的方法B. 滑动轴承的安装需要特别注意轴瓦与轴承座之间的间隙C. 滚动轴承的安装只需保证轴承内外圈的同轴度D. 安装过程中需对设备找正找平,确保其稳定安全运行9、关于机电工程中的焊接工艺,以下哪项描述是错误的?A. 焊接前需对母材进行清理,去除杂质和油污B. 焊接完成后应立即进行焊缝的外观检查C. 焊接工艺对焊工的技能水平要求很高D. 焊接过程中会产生大量有害气体,无需采取防护措施10、在机电工程项目的施工过程中,下列关于电气设备的安装顺序正确的是()A.先安装母排,再安装控制柜内部的元件和设备B.先进行调试后安装电气设备附属仪表或辅助装置C.先安装设备底座,再进行设备的就位和找平找正工作D.先进行管道安装,再进行设备的就位和安装工作11、关于机电工程中大型设备的吊装方法,下列说法错误的是()A.大型设备吊装可采用桅杆吊装法、单机吊装法等多种方法B.对于结构较为简单的中小型设备可以采用缆索吊装法C.采用滑移法进行吊装时要考虑到风向、风速等自然因素的影响D.分段吊装法中需要注意预留连接的管道及孔眼位置及标高准确性12、关于机电工程中的管道安装,下列说法正确的是()A.管道安装的允许偏差可以根据工程实际需求自由设定和调整B.热水管及蒸汽管道应在做好防腐后进行试压验收工作C.不同管道安装时的坡度应保持一致以满足设计规范要求即可D.所有管道的安装均应遵循从大到小、从重到轻的原则进行安装施工顺序安排13、在机电工程项目中,关于设备基础验收的说法正确的是()。
《试运行管理相关知识点》

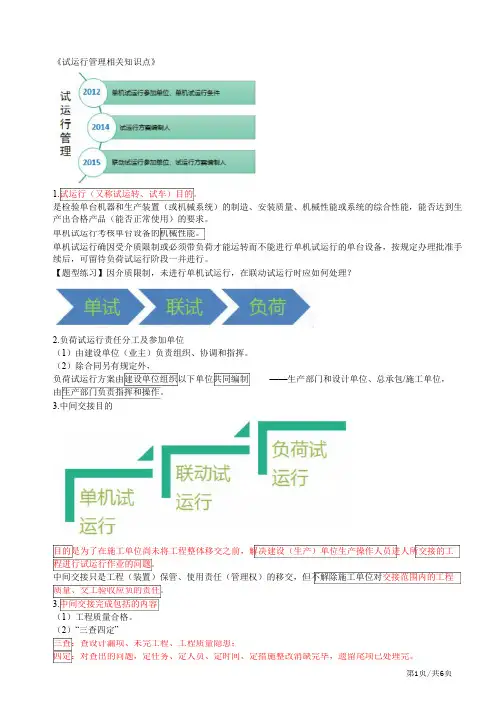

1.试运行(又称试运转、试车)目的。
是检验单台机器和生产装置(或机械系统)的制造、安装质量、机械性能或系统的综合性能,能否达到生产出合格产品(能否正常使用)的要求。
单机试运行考核单台设备的机械性能。
单机试运行确因受介质限制或必须带负荷才能运转而不能进行单机试运行的单台设备,按规定办理批准手续后,可留待负荷试运行阶段一并进行。
【题型练习】因介质限制,未进行单机试运行,在联动试运行时应如何处理?
2.负荷试运行责任分工及参加单位
(1)由建设单位(业主)负责组织、协调和指挥。
(2)除合同另有规定外,
负荷试运行方案由建设单位组织以下单位共同编制——生产部门和设计单位、总承包/施工单位,
由生产部门负责指挥和操作。
3.中间交接目的
目的是为了在施工单位尚未将工程整体移交之前,解决建设(生产)单位生产操作人员进人所交接的工程进行试运行作业的问题。
中间交接只是工程(装置)保管、使用责任(管理权)的移交,但不解除施工单位对交接范围内的工程质量、交工验收应负的责任。
3.中间交接完成包括的内容
(1)工程质量合格。
(2)“三查四定”
三查:查设计漏项、未完工程、工程质量隐患;
四定:对查出的问题,定任务、定人员、定时间、定措施整改消缺完毕,遗留尾项已处理完。
第1页/共6页。
2023年二级建造师之二建机电工程实务考前冲刺练习题库附带答案单选题(共20题)1. 机电工程单机试运行前,组织编制试运行方案的人员是()。
A.项目总工程师B.企业总工程师C.项目总负责人D.专业技术人员【答案】 A2. ()人员可进行无损检测操作,记录检测数据,整理检测资料。
A.Ⅰ级B.Ⅱ级C.Ⅲ级D.Ⅳ级【答案】 A3. 光伏发电设备汇流箱安装垂直度偏差应小于()mmA.1B.1.5C.2D.2.5【答案】 B4. 下列设备中,属于特种设备的是()。
A.自动扶梯B.水泵C.压缩机D.风机【答案】 A5. 检核是测量工作的灵魂,下列不属于检核的分类的是()。
A.资料检核B.计算检核C.放样检核D.程序检核【答案】 D6. (2021年第1批真题)关于电磁流量计安装的说法,错误的是()。
A.流量计外壳,被测流体和管道连接法兰之间等电位接地连接B.在上游直管段规定的最小长度范围内,不得设置其他取源部件C.在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位置D.在垂直管道上安装时,被测流体的流向应自上而下【答案】 D7. 分包方要严格执行各级政府的法律法规和有关规定,执行()对安全和标准化管理的有关规定,并承担因分包方原因造成的财产损失和伤亡事故的责任和由此发生的一切费用。
A.总包方B.分包方C.监理工程师D.建设单位【答案】 A8. (2018年真题)工程测量的核心是()。
A.测量精度B.设计要求C.减少误差累积D.检核【答案】 D9. 单位工程的验收应在各分部工程验收合格的基础上,由施工单位向()提出报验申请。
A.建设单位B.供货单位C.设计单位D.质监单位【答案】 A10. 在施工过程中负责监督检查,使质量评定准确、真实的是()。
A.质监部门B.企业主管部门C.监理单位D.设计单位【答案】 C11. 输电线路大跨越档距测量,常采用( )测量。
A.仪高法B.电磁波测距法C.高差法D.钢卷尺测量法【答案】 B12. 下列关于触电事故有害因素的说法,错误的是()。

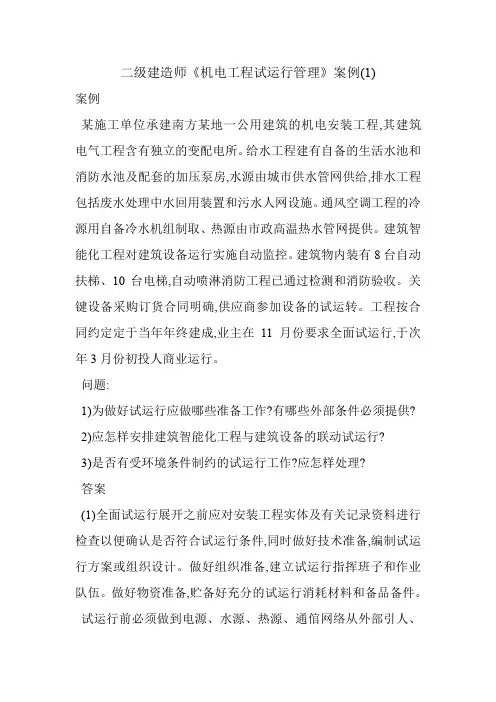

二级建造师《机电工程试运行管理》案例(1)案例某施工单位承建南方某地一公用建筑的机电安装工程,其建筑电气工程含有独立的变配电所。
给水工程建有自备的生活水池和消防水池及配套的加压泵房,水源由城市供水管网供给,排水工程包括废水处理中水回用装置和污水人网设施。
通风空调工程的冷源用自备冷水机组制取、热源由市政高温热水管网提供。
建筑智能化工程对建筑设备运行实施自动监控。
建筑物内装有8台自动扶梯、10台电梯,自动喷淋消防工程已通过检测和消防验收。
关键设备采购订货合同明确,供应商参加设备的试运转。
工程按合同约定定于当年年终建成,业主在11月份要求全面试运行,于次年3月份初投人商业运行。
问题:1)为做好试运行应做哪些准备工作?有哪些外部条件必须提供?2)应怎样安排建筑智能化工程与建筑设备的联动试运行?3)是否有受环境条件制约的试运行工作?应怎样处理?答案(1)全面试运行展开之前应对安装工程实体及有关记录资料进行检查以便确认是否符合试运行条件,同时做好技术准备,编制试运行方案或组织设计。
做好组织准备,建立试运行指挥班子和作业队伍。
做好物资准备,贮备好充分的试运行消耗材料和备品备件。
试运行前必须做到电源、水源、热源、通倌网络从外部引人、排污总管已与城市污水管网连通,试运转计划已告知有关设备供应商。
(2)先是建筑设备监控系统和建筑设备各自进行单机或单个回路的试运转,这时两者的接口断开,待建筑设备监控系统用模拟信号测试,表示系统工作正常;建筑设备单机试运转合格,投人手动运行正常;再将两者接口连通;先仍在手动运行状态,但有的监视信号能在监控系统进行显示,确认稳定后,将建筑设备逐个转人监控系统的自动调节状态下。
(3)通风与空调工程的制冷效果和施工质量的考核在冬季是无法实施的,因而仅对该系统做无负荷的单机试运转,合格后封存,待来年夏初补做试运行,工程甩项投人使用,业主或使用单位与施工单位用协议形式约定夏初试运行计划的具体时间和明确有关工程实体的保管责任。

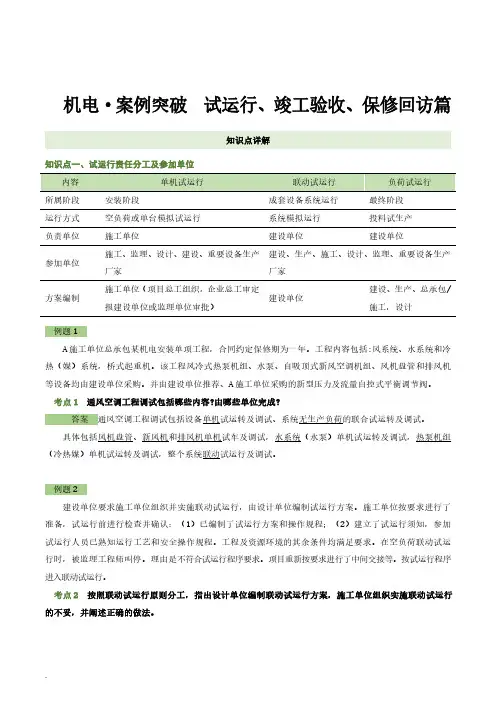

机电·案例突破试运行、竣工验收、保修回访篇知识点详解知识点一、试运行责任分工及参加单位所属阶段安装阶段成套设备系统运行最终阶段运行方式空负荷或单台模拟试运行系统模拟运行投料试生产负责单位施工单位建设单位建设单位参加单位施工、监理、设计、建设、重要设备生产厂家建设、生产、施工、设计、监理、重要设备生产厂家方案编制施工单位(项目总工组织,企业总工审定报建设单位或监理单位审批)建设单位建设、生产、总承包/施工,设计例题1A施工单位总承包某机电安装单项工程,合同约定保修期为一年。
工程内容包括:风系统、水系统和冷热(媒)系统,桥式起重机。
该工程风冷式热泵机组、水泵、自吸顶式新风空调机组、风机盘管和排风机等设备均由建设单位采购。
并由建设单位推荐、A施工单位采购的新型压力及流量自控式平衡调节阀。
考点1通风空调工程调试包括哪些内容?由哪些单位完成?答案通风空调工程调试包括设备单机试运转及调试、系统无生产负荷的联合试运转及调试。
具体包括风机盘管、新风机和排风机单机试车及调试,水系统(水泵)单机试运转及调试,热泵机组(冷热媒)单机试运转及调试,整个系统联动试运行及调试。
例题2建设单位要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。
施工单位按要求进行了准备,试运行前进行检查并确认:(1)已编制了试运行方案和操作规程;(2)建立了试运行须知,参加试运行人员已熟知运行工艺和安全操作规程。
工程及资源环境的其余条件均满足要求。
在空负荷联动试运行时,被监理工程师叫停。
理由是不符合试运行程序要求。
项目重新按要求进行了中间交接等。
按试运行程序进入联动试运行。
考点2按照联动试运行原则分工,指出设计单位编制联动试运行方案,施工单位组织实施联动试运行的不妥,并阐述正确的做法。
.按照联动试运行的分工,施工单位不负责组织实施试运行,设计单位不负责编制方案。
正确的做法是:由建设单位组织编制联动试运行方案并组织实施。
施工单位、设计单位、监理单位参与实施。
2024年二级建造师考试机电工程管理与实务模拟试卷(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、以下哪个选项属于机电工程管理的核心内容之一?(A)A、质量管理B、建筑设计C、环境科学D、土木工程2、在机电工程中,设计质量控制的常规模块不包括(B)。
A、技术设计B、结构设计C、初步设计D、施工图设计3、下列哪项不是机电工程项目质量管理的内容?(C)A、施工质量控制B、设备的质量控制C、材料的简单储存D、工程的验收质量4、在机电工程中,以下哪一项不属于机电设备的维护保养内容?()A. 设备润滑B. 设备清洗C. 设备检修D. 设备防腐5、在选择机电设备的计量仪表时,以下哪一项不是主要考虑因素?()A. 量程大小B. 准确度等级C. 安装位置D. 电源要求6、在机电工程施工中,以下哪一项不属于施工方案的编制依据?()A. 设计图纸B. 施工规范C. 设备性能D. 施工合同7、在机电工程中,以下哪种设备属于典型的起重机械?()A. 压缩机B. 电梯C. 通风机D. 离心泵8、在机电工程施工过程中,下列哪个阶段是进行施工组织设计的关键时期?()A. 施工准备阶段B. 施工实施阶段C. 施工验收阶段D. 施工保修阶段9、在机电工程中,关于电气线路敷设的规范要求,以下哪项是错误的?()A. 电缆应沿墙敷设,不得垂吊B. 电气线路应保持整洁,不得有破损C. 电气线路的敷设应按照设计要求进行D. 电气线路的敷设应远离高温、潮湿和腐蚀性介质10、下列金属管道连接方式中,可用于铝、铜等有色金属管法兰连接的是()。
A、活套法兰连接B、翻边活套法兰连接C、对焊法兰连接D、铸铁法兰连接11、下列建筑电气工程的检测项目中,属于交接试验的是()。
A、保护接地电阻测试B、淋水试验C、交接试验D、耐压试验12、电缆在敷设工程中,需要在转角处设置固定点,转角电缆固定点的间距应为()。
A、0.5mB、1.5mC、2.5mD、3.5m13、在机电工程施工中,下列关于设备基础的浇筑方法,正确的是()A、大型设备基础应采用分段流水浇筑,每次浇筑长度不宜超过2米B、设备基础浇筑应先从设备四角进行,逐渐向四边围圈进行C、设备基础底层浇筑应高于设备底部基础埋置深度,避免离析现象D、设备基础模板应全部拆除非强度满足要求后才能进行设备安装14、下列关于防雷接地系统的测试方法,不正确的是()A、接地电阻测试采用直流电流测量法B、防雷接地系统测试应使用标准接地电阻测量仪C、防雷接地系统测试应在雷雨季节结束后进行D、接地电阻测试时,测试仪器的接地线应良好接地15、关于消防工程的验收,以下说法正确的是()A、消防工程验收应在工程竣工后一个月内进行B、消防工程验收应由工程负责人组织,地方消防机构监督C、消防工程验收合格方可投入使用D、消防工程验收不合格的,可以边改正边投入部分使用16、在机电工程中,下列哪种设备不属于起重机械?A、塔式起重机B、施工电梯C、卷扬机D、风管焊接机17、以下关于机电工程中的电缆敷设,描述错误的是?A、电缆敷设前应检查电缆的绝缘性能B、电缆敷设时,应保持电缆的弯曲半径C、电缆敷设应避免在高温环境下进行D、电缆敷设后应进行绝缘电阻测试18、在机电工程中,下列关于消防设施的检查与维护,哪项说法是错误的?A、消防设施应定期进行检测,确保其正常工作B、消防设施的操作人员应经过专业培训C、消防设施应设置明显的标识,便于查找和使用D、消防设施在安装过程中应严格按照规范进行19、三级保养制通常指设备的日常点检、一级保养和二级保养。
二级建造师《机电工程管理与实务》机电工程项目施工管理第十一节机电工程项目试运行管理一、试运行条件1.机电工程项目试运行阶段划分、责任分工及参加单位 15案例2.机电工程项目单机试运行前应具备的条件 14案例3.机电工程项目联动试运行前应具备的条件二、试运行要求1.机电工程运行单机试运行2.机电工程项目联动试运行复习建议:1.次重点章节;2.考点明确,考试分值5分左右;3.多看往年考过的真题。
本节常考知识点:(一)试运行阶段划分1.试运行(又称试运转、试车)目的是检验单台设备或生产装置(或机械系统)的制造、安装质量、机械 性能或系统的综合性能,能否达到生产出合格产品的要求。
2.试运行阶段的划分。
分为单机试运行、联动试运行、负荷试运行(或称投料试运行、试生产)等阶段。
前一阶段试运行是后一阶段试运行的准备,后一阶段的试运行必须在前一阶段完成后进行。
单机试运行属于工程施工安装阶段的工作内容。
确因受介质限制或必须带负荷才能运转而不能进行单机 试运行的单台设备,按规定办理批准手续后,可留待负荷试运行阶段一并进行。
中小型单体设备工程一般可 只进行单机试运行。
单机试运行 联动试运行指现场安装的单台驱动装置、机器(机组) 的空负荷运转或以水、空气等替代设计的 工作(生产)介质进行的模拟负荷试运行。
指对试运行范围内的机器、设备、管道、电气、自 动控制系统等,在各自达到试运行标准后,以水、 空气作为介质进行的模拟运行。
定义 由施工单位负责 建设单位负责(15案例)(1)建设单位(业主)组织、指挥,负责及时提供各种资源,编制联动试运行方案; (2)选用和组织试运行操作人员; (3)实施试运行操作。
(1)负责编制完成试运行方案,并报建设 单位、监理审批; 运行责任及 参加单位 (2)组织实施试运行操作,做好测试、记 录。
施工单位负责: (1)岗位操作的监护;(2)处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导。
2H320110机电工程项目试运行管理一、单项选择题1、对试运行范围内的机器、设备、管道、电气、自动控制系统等,在各自达到试运行标准后,以水、空气作为介质进行的模拟运行是()。
A、单机试运行B、联动试运行C、负荷试运行D、综合试运行2、下列不属于试运行的是()。
A、单机试运行B、联动试运行C、综合试运行D、负荷试运行3、单机试运行由()单位负责。
A、施工单位B、建设单位C、设计单位D、监理单位4、机电工程单机试运行的主要范围不包括()。
A、单台机械设备B、驱动装置C、检测、控制、联锁、报警系统D、成套设备系统的连续机组二、多项选择题1、机电工程单机试运行的范围包括()。
A、电气系统B、控制系统C、炼油化工工程D、连续机组的机电工程E、联锁、报警系统2、离心式压缩机试运转应符合的规定有()。
A、压缩机增速器轮齿静态接触迹线长度不应小于齿长的60%B、试运转的压缩介质应采用空气C、主机的排气应缓慢升压,每10min升压不得大于0.1MPaD、应连续运行2hE、轴承壳振动速度有效值不超过6.3mm/s3、离心鼓风机试运转检查的参数包括()。
A、轴功率B、轴承温度C、轴振动双振幅值D、密封泄漏量E、各级排气压力和温度答案部分一、单项选择题1、【正确答案】 B【答案解析】本题考查的是试运行条件。
联动试运行:对试运行范围内的机器、设备、管道、电气、自动控制系统等,在各自达到试运行标准后,以水、空气作为介质进行的模拟运行。
2、【正确答案】 C【答案解析】本题考查的是试运行条件。
试运行有单机试运行、联动试运行、负荷试运行三种。
3、【正确答案】 A【答案解析】本题考查的是试运行的条件。
单机试运行由施工单位负责。
4、【正确答案】 D【答案解析】本题考查的是试运行要求。
单机试运行的范围包括:驱动装置、传动装置、单台机械设备(机组)及其辅助系统(如电气系统、润滑系统、液压系统、气动系统、冷却系统、加热系统、检测系统等)和控制系统(如设备启停、换向、速度等自动化仪表就地控制、计算机PLC程序远程控制、联锁、报警系统等)。
机电工程项目试运行管理掌握机电工程项目试运行程序P153试运行(又称试运转或试车、试运)是驱动装置、机器(机组)安装后必须进行的一个工序。
试运行目的是检验单台机器或生产装置(或机械系统)的制造、安装质量、机械性能或系统的综合性能,达到生产出合格产品的要求。
一、试运行及运行顺序(一)试运行一般可分为:——单机试运行、联动试运行、投料试运行(及试生产)等阶段;注意:单机试运行属于工程施工安装阶段的工作内容。
单机试运行二、单机试运行单机试运行指现场安装的驱动装置的空负荷运转或单台机器(机组)以水、空气等替代设计的工作(生产)介质进行的模拟负荷试运行。
(一)单机试运行责任及参加单位1.单机试运行由施工单位负责。
工作内容包括:负责编制完成试运行方案,并报建设单位审批;组织实施试运行操作,做好测试、记录。
2.单机试运行的参加单位:施工单位、监理单位、设计单位、建设单位、重要机械设备的生产厂家。
(二)试运行方案的编制与实施由项目总工程师组织编制,经本单位总工程师审定;报建设单位或监理单位批准后实施。
(三)试运行方案的内容包括:(10点内容)工程概况或试运行范围;编制依据和原则;目标与采用标准;试运行前必须具备的条件;组织指挥系统;试运行程序与操作要求、进度安排;试运行资源配置;环境保护设施投运安排;安全与职业健康要求;试运行预计的技术难点和采取的应对措施。
(四)单机试运行应符合的一般要求(9条要求)1.各系统、各主要设备的温度和压力等参数,应在规定范围内;2.轴承振动值和轴的窜动应符合机器技术文件的规定;3.齿轮副、链条与链轮啮合应平稳,无异常噪声和磨损;4.传动皮带不应打滑,平皮带跑偏量不应超过规定;5.轴承温度应符合机器技术文件或设计文件的规定,若无规定,滚动轴承温升应不超过400C,最高温度应不超过800C;滑动轴承温升应不超过350C,最高温度应不超过700C;6.润滑、密封、液压、气(汽)动、冷却等各辅助系统的工作应正常,无渗漏现象;7.检查驱动电机的电压、电流及温升等不应超过规定值;8.各种仪表应工作正常;9.机器各紧固部位无松动现象。
二建机电实务案例考点速记一、招投标管理1、必须进行招标的工程有:(1)大型公共基础设施、公众事业等关系公众安全、公众里的项目。
(2)所有或者部分使用国有资产投资或者国家融资的项目。
(3)使用国际组织或者外国政府贷款、援助资金的项目。
2、机电工程招标的条件:(1)按照国家有关规定,项目需要审批的已经履行了审批手续。
(2)工程资金或者资金来源已经贯彻。
(3)有满足施工招标规定的设计文献、设备采购及其他技术资料。
(4)招标人已经已经办理了招标活动的有关手续、确定了招标方式及划分标段等工作。
(5)对设有标底的,已经编制了严格保密标的。
评分原则已明确。
(6)法律法规规定的其他事项3、编制投标文献的注意事项:(1)对招标文献的实质性规定作出响应。
(2)审查施工方案。
(3)审核或计算工程量(4)确定对的的投标方略二、协议管理1、协议管理的三方面内容:(1)协议分析 (2)协议交底(3)协议控制2、协议分析的内容:(1)分包人的重要协议责任,工程范围,总包人的责任。
(2)协议价格,计价方式和价格赔偿条件。
(3)进度规定及工期顺延条件,工程受干扰的法律后果,协议双方的违约责任。
(4)协议变更方式、工程验收措施,索赔程序及争端处理等。
3、协议监督的重要工作:(1)监督贯彻协议实行计划。
(2)协调项目各有关方之间的工作关系。
(3)对详细实行工作作出指导4、总包方对分包方的管理过程:施工准备、进场施工、工序交验、竣工验收工程保修及技术、质量、安全、进度、工程款支付等全过程5、索赔过程:索赔意向告知---资料准备---编制索赔汇报--—索赔汇报的提交---索赔汇报的评审---索赔谈判---争端处理6、索赔成立的条件:(1)与协议对照,事件导致承包人经济损失或工期损失。
(2)导致损失的原因,不属于承包商的行为责任或风险责任。
(3)承包商按规定的程序和时间提出索赔意向并提交索赔汇报。
三、施工组织设计1、施工组织设计编制根据:工程协议、招投标文献、已签约的与工程有关的协议、同意的设计资料、设备技术资料、现场状况、资源供应状况、有关法律法规等2、施工方案编制根据:施工图和设计变更、设备出厂技术文献、施工组织总设计和单位工程施工组织设计、规范原则、机械性能手册、施工环境条件、类似工程的经验等3、施工组织设计内容:工程概况和工程特点、祖师方案和施工布署、重要施工方案、施工进度计划、资源配置计划、施工现场平面图等4、施工方案内容:(1)工程概况和施工特点。
二级建造师机电管理与实务案例重点汇总一、工程实际情况的综合分析1.工程项目背景和规模:介绍工程项目的背景和规模,涉及的用地、建筑物面积、工程量等信息。
2.技术方案和设计要求:介绍工程项目的技术方案和设计要求,包括主要的机电设备及系统、工程质量标准等。
3.施工方案和工期安排:介绍工程项目的施工方案和工期安排,包括主要施工工序、施工方法等。
4.现场施工管理情况:介绍工程项目的现场施工管理情况,包括施工组织、现场安全、质量控制等方面的情况。
5.工程实际效果和经济效益:介绍工程项目的实际效果和经济效益,包括质量目标的实现程度、经济效益的评估等。
二、机电设备安装管理案例1.机电设备材料的验收管理:介绍机电设备材料的验收管理,包括验收标准、验收程序、验收记录等。
2.机电设备的起重和安装管理:介绍机电设备的起重和安装管理,包括起重设备的选型、起重方案的制定、安装过程的监督等。
3.机电设备的调试和试运行管理:介绍机电设备的调试和试运行管理,包括调试方案的制定、试运行过程的监督等。
4.机电设备的维护和保养管理:介绍机电设备的维护和保养管理,包括保养计划的制定、维护操作规程的编制、设备维护记录等。
三、机电工程施工质量管理案例1.机电工程施工关键节点的质量控制:介绍机电工程施工关键节点的质量控制,包括节点控制方案的编制、质量验收标准的制定、质量检查记录等。
2.机电工程施工质量事故的处理:介绍机电工程施工质量事故的处理,包括事故原因的分析、事故处理方案的制定、事故报告和处理记录等。
3.机电工程施工中的质量纠纷处理:介绍机电工程施工中的质量纠纷处理,包括纠纷的调查和分析、纠纷处理方案的制定、纠纷处理记录等。
四、机电工程项目成本管理案例2.机电工程项目成本预防控制:介绍机电工程项目成本预防控制,包括成本控制方案的制定、成本控制方法的实施等。
3.机电工程项目成本分析和决策:介绍机电工程项目成本分析和决策,包括成本分析报告的编制、决策方案的制定等。
