吊顶作业安全技术交底第一部分:工程概述与安全要求一、工程概述为确保吊顶作业的顺利进行,保障施工人员的人身安全,提高工程质量,特制定本安全技术交底方案。
本方案适用于各类建筑室内装饰吊顶工程的施工,主要包括轻钢龙骨吊顶、铝合金龙骨吊顶、木龙骨吊顶等。
二、安全要求1. 吊顶作业前,施工人员必须参加安全技术交底,熟悉本方案内容,明确各自职责。
2. 吊顶作业应遵循国家相关法律法规和行业标准,严格执行施工方案。
3. 施工现场应保持清洁卫生,材料堆放整齐,通道畅通。
4. 施工人员应具备相应的操作技能,并持有有效证件。
5. 施工过程中,严禁违章操作,确保施工安全。
三、施工准备1. 施工图纸及技术规范:施工前应认真研究设计图纸,了解吊顶工程的具体要求,熟悉相关技术规范。
2. 施工材料:根据设计要求,提前准备合格的吊顶材料、配件及辅助材料。
3. 施工工具:检查吊顶施工所需的工具、设备是否齐全、完好,包括切割机、电钻、螺丝刀、扳手等。
4. 安全防护用品:为施工人员配备合格的安全帽、安全带、防尘口罩、防护眼镜等。
5. 施工现场:确保施工现场的临时用电、消防设施、安全通道等符合要求。
四、吊顶作业安全操作规程1. 吊顶作业前,应检查吊顶内预埋件、支架等是否牢固可靠。
2. 施工人员应站在稳定的平台上进行作业,不得在吊顶上直接踩踏。
3. 使用电动工具时,必须按照规定接好地线,确保用电安全。
4. 吊顶作业过程中,严禁抛掷工具、材料等物品。
5. 施工现场应设置安全警示标志,提醒过往人员注意安全。
6. 遵循“谁施工,谁负责”的原则,施工人员应自觉维护施工现场的安全生产。
本部分为吊顶作业安全技术交底的第一部分,主要介绍了工程概述、安全要求、施工准备以及吊顶作业安全操作规程。
下一部分将继续阐述吊顶作业的具体施工方法及安全措施。
第二部分:吊顶作业施工方法及安全措施一、施工方法1. 轻钢龙骨吊顶施工:a. 根据设计要求弹线定位,确定吊顶龙骨位置。

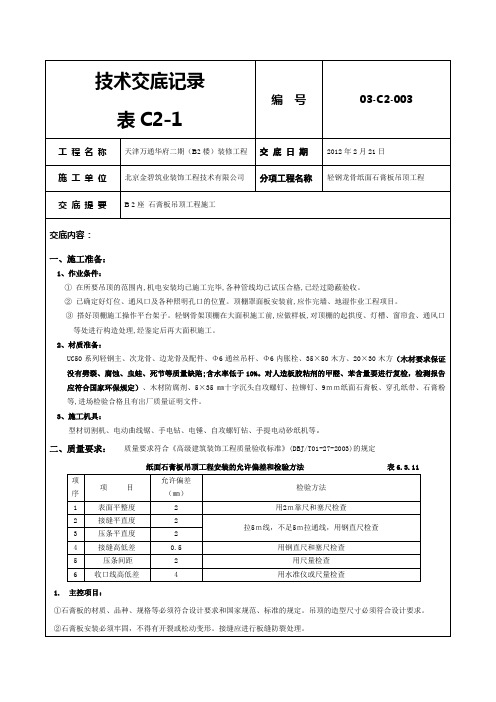

表C2-1编号03-C2-003工程名称天津万通华府二期(B2楼)装修工程交底日期2012年2月21日施工单位北京金碧筑业装饰工程技术有限公司分项工程名称轻钢龙骨纸面石膏板吊顶工程交底提要 B 2座石膏板吊顶工程施工交底内容:一、施工准备:1、作业条件:①在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收。
②已确定好灯位、通风口及各种照明孔口的位置。
顶棚罩面板安装前,应作完墙、地湿作业工程项目。
③搭好顶棚施工操作平台架子。
轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
2、材质准备:UC50系列轻钢主、次龙骨、边龙骨及配件、Φ6通丝吊杆、Φ6内胀栓、35×50木方、20×30木方(木材要求保证没有劈裂、腐蚀、虫蛙、死节等质量缺陷;含水率低于10%。
对人造板胶粘剂的甲醛、苯含量要进行复检,检测报告应符合国家环保规定)、木材防腐剂、5×35㎜十字沉头自攻螺钉、拉铆钉、9mm纸面石膏板、穿孔纸带、石膏粉等,进场检验合格且有出厂质量证明文件。
3、施工机具:型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。
二、质量要求:质量要求符合《高级建筑装饰工程质量验收标准》(DBJ/T01-27-2003)的规定纸面石膏板吊顶工程安装的允许偏差和检验方法表6.3.11项序项目允许偏差(㎜)检验方法1 表面平整度2 用2m靠尺和塞尺检查2 接缝平直度 2拉5m线,不足5m拉通线,用钢直尺检查3 压条平直度 24 接缝高低差0.5 用钢直尺和塞尺检查5 压条间距 2 用尺量检查6 收口线高低差 4 用水准仪或尺量检查1.主控项目:①石膏板的材质、品种、规格等必须符合设计要求和国家规范、标准的规定。
吊顶的造型尺寸必须符合设计要求。
②石膏板安装必须牢固,不得有开裂或松动变形。
接缝应进行板缝防裂处理。
一、施工准备:1.编制轻钢骨架活动罩面板顶棚施工方案,并对工人进行书面技术及安全交底;2.材料准备:龙骨、吊杆、花篮螺栓、射钉、自攻螺钉轻钢龙骨断面尺寸允许偏差单位mm轻钢龙骨角度允许偏差轻钢龙骨外观、表面质量单位:g/m2二、作业条件:1、吊顶工程在施工前应熟悉施工图纸及设计说明;2、施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验;3、对吊顶内的管道、设备的安装及水管试压进行验收;4、吊顶工程在施工中作好各项施工记录,收集好各种有关文件;5、材料进场验收记录和复验报告,技术交底记录;6、板安装时室内潮湿不宜大于70%以上。
三、工艺流程施工工艺流程:顶棚标高弹水平线一一划分龙骨分档线——安装水管线——安装主龙骨——安装次龙骨——安装罩面板——安装压条四、操作工艺2、弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体教长,中建也应适当抄几个点),弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度上加 mm (一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应丛吊顶中心向两边分,最大间距为1000 mm,并标出吊杆的固定点,吊杆的固定点间距900-1000 mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点;2、固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于1000 mm,可以采用巾6 的吊杆,如果大于1000 mm,应采用巾8的吊杆,还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将起拉直。
上人的吊顶,吊杆长度小于1000 mm,可以采用巾8的吊杆,如果大于1000 mm,应采用巾10的吊杆,还应设置反向支撑。
吊杆的一端同L30*30*3角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于100 mm的丝杆,也可以买成品丝杆焊接。
一、工程名称:__________________________二、工程地点:__________________________三、施工班组:__________________________四、交底日期:__________________________五、一、工程概况1. 工程简介:简要介绍工程名称、地点、规模及吊顶类型。
2. 施工范围:明确吊顶施工的具体范围,包括房间、公共区域等。
3. 施工要求:根据设计图纸和相关规范,明确吊顶施工的技术要求。
六、二、施工准备1. 材料准备:确保所用轻钢龙骨、配件、吊杆、膨胀螺栓等材料符合质量标准,并具备出厂质量证明文件。
2. 人员准备:组织施工人员参加安全技术培训,提高安全意识。
3. 工具准备:检查并确保施工工具完好,如型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻等。
七、三、施工工艺1. 弹线:使用水准仪在房间内每个墙(柱)角上抄出水平点,确保吊顶水平。
2. 龙骨安装:按照设计要求,安装主龙骨、副龙骨、吊杆等,确保龙骨间距、平直度符合规范。
3. 石膏板安装:在龙骨安装完毕后,安装石膏板,注意接缝处理和起拱度。
4. 灯具、通风口等安装:在吊顶施工过程中,安装灯具、通风口等设备,确保安装牢固。
八、四、安全技术措施1. 高空作业安全:施工人员在高空作业时,必须佩戴安全带,确保安全。
2. 电动工具使用安全:使用电动工具时,应符合《施工现场临时用电安全技术规范》。
3. 防火安全:施工现场应配备灭火器等消防设施,严禁吸烟。
4. 防尘、防毒:施工现场应采取防尘、防毒措施,确保施工人员健康。
5. 防水、防漏:施工过程中,注意检查吊顶接缝,防止水、气渗漏。
九、五、质量要求1. 龙骨安装:确保龙骨间距、平直度、起拱度等符合设计要求。
2. 石膏板安装:确保石膏板接缝严密,无裂缝、翘曲等现象。
3. 灯具、通风口等安装:确保安装牢固,无松动。
4. 防火、防水、防尘、防毒等要求:确保符合相关规范。
表C2-1编 号 S -2 工 程 名 称室内精装修工程交底日期 2022-4-26分项工程名称轻钢龙骨吊顶工程交底提要轻钢龙骨吊顶做法要求交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
轻钢龙骨吊顶工程:一、进场交接各班组在吊顶施工前根据设计图纸要求,综合考虑各安装管线的安装尺寸要求统一安排布置定位,根据综合布线图,确定吊顶标高,弹放墨线及大样,经项目部审定、签署同意后方可正式施工。
二、材料要求所有施工材料必须符合设计图纸、国家标准及环保要求,并提供材料样板供甲方及监理审核确认封样。
三、吊顶工程:1.各班组在吊顶施工前根据设计图纸要求,综合考虑各安装管线的安装尺寸要求统一安排布置定位,根据综合布线图,确定吊顶标高,弹放墨线及大样,经项目部审定、签署同意后方可正式施工。
2.吊杆采用Ø8热镀锌成品螺纹杆。
间距900mm 。
3.高低位吊顶采用项目所选定品牌的热镀锌U 型50系列系列轻钢龙骨。
4.主龙骨厚度为1.2mm ,间距为900mm ,主龙骨按房间短跨长度3‰起拱。
表C2-1编 号 S - 2 工 程 名 称室内精装修工程交底日期 2022-4-26分项工程名称轻钢龙骨吊顶工程交底提要轻钢龙骨吊顶做法要求交底内容:审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
次龙骨壁厚为0.6mm ,次龙骨中心间距为400mm ×600mm 。
5.需安装轻型吊灯的位置,应预设双层400mm ×400mm ×18mm 多层板加固件(作防火处理),板面与龙骨面齐平(多层板须采用Ø8膨胀螺栓固定在结构楼板面)。

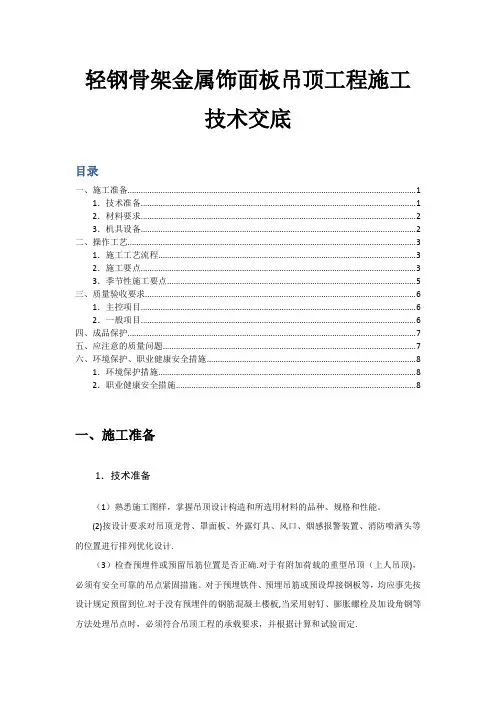

轻钢骨架金属饰面板吊顶工程施工技术交底目录一、施工准备 (1)1.技术准备 (1)2.材料要求 (2)3.机具设备 (2)二、操作工艺 (3)1.施工工艺流程 (3)2.施工要点 (3)3.季节性施工要点 (5)三、质量验收要求 (6)1.主控项目 (6)2.一般项目 (6)四、成品保护 (7)五、应注意的质量问题 (7)六、环境保护、职业健康安全措施 (8)1.环境保护措施 (8)2.职业健康安全措施 (8)一、施工准备1.技术准备(1)熟悉施工图样,掌握吊顶设计构造和所选用材料的品种、规格和性能。
(2)按设计要求对吊顶龙骨、罩面板、外露灯具、风口、烟感报警装置、消防喷洒头等的位置进行排列优化设计.(3)检查预埋件或预留吊筋位置是否正确.对于有附加荷载的重型吊顶(上人吊顶),必须有安全可靠的吊点紧固措施。
对于预埋铁件、预埋吊筋或预设焊接钢板等,均应事先按设计规定预留到位.对于没有预埋件的钢筋混凝土楼板,当采用射钉、膨胀螺栓及加设角钢等方法处理吊点时,必须符合吊顶工程的承载要求,并根据计算和试验而定.(4)根据设计要求和现场情况编制技术交底书,并向施工人员进行技术、质量、环境、安全施工交底。
2.材料要求各种材料应符合设计要求和国家现行标准的有关质量规定。
应有出厂质量合格证、性能及环保检测报告等质量证明文件。
人造板材应有甲醛含量检测(或复试)报告,并应符合现行国家标准《室内装饰装修材料人造板及其制品甲醛释放限量》(GB 18580—2001)的规定。
(1)龙骨:可选用轻钢龙骨或型钢。
轻钢主、次龙骨的规格、型号、材质及厚度应符合设计要求和国家现行标准的有关规定;应配有专用吊挂件、连接件、插接件等附件。
型钢主、次龙骨的规格、型号、材质及厚度应符合设计要求和现行国家标准《建筑用轻钢龙骨》(GB 11981—2008)的有关规定。
(2)饰面板:饰面板按形状分为条板、方板两种;按材质分为铝合金板、铝塑板、不锈钢板及金属合金板等多种;具体材质、规格、形状按设计要求选用。
第1篇一、工程概况本工程吊顶施工范围为整个建筑室内顶部,包括会议室、办公室、走廊等区域。
吊顶材料采用铝方通,龙骨材料为轻钢龙骨。
施工过程中需注意安全、质量、进度等方面的要求。
二、施工准备1. 材料准备:铝方通、轻钢龙骨、配件、吊杆、膨胀螺栓、电焊机、切割机、水平尺、墨线等。
2. 工具准备:电钻、螺丝刀、扳手、锤子、水平尺、墨线等。
3. 人员准备:施工人员、技术人员、安全员等。
三、施工工艺1. 测量放线:根据设计图纸,在四周墙上弹出吊顶标高水平线,确定吊顶高度。
沿标高水平线,按吊顶平面图,在混凝土顶板画出主龙骨的分档位置线,间距宜为900~1200mm。
2. 吊杆安装:在主龙骨分档位置线上,按吊杆间距900~1200mm,将吊杆固定在楼板上,确保吊杆垂直。
3. 主龙骨安装:将主龙骨吊起,沿吊杆固定,并与吊杆连接。
主龙骨宜平行房间长向布置,确保龙骨与楼板垂直。
4. 次龙骨安装:在主龙骨上安装次龙骨,间距根据设计要求确定。
次龙骨应与主龙骨平行,并与主龙骨连接牢固。
5. 铝方通安装:将铝方通安装在次龙骨上,通过专用龙骨卡扣式结构固定。
铝方通应保持水平,间距均匀。
6. 收口、收边处理:在铝方通边缘安装收口、收边压条,确保吊顶美观、牢固。
四、质量控制1. 材料质量:确保铝方通、轻钢龙骨、配件等材料符合设计要求,有出厂合格证及材料质量检验报告。
2. 施工质量:严格按照施工工艺进行施工,确保吊顶平整、牢固,无明显裂缝、翘曲等现象。
3. 安全质量:施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全带等防护用品,确保施工安全。
五、进度安排1. 施工前,根据工程量制定施工进度计划,明确各工序的施工时间。
2. 施工过程中,严格按照进度计划进行施工,确保工程按时完成。
3. 施工完成后,进行验收,确保工程质量符合要求。
六、安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
技术交底记录编号工程名称交底日期2022年5月10日施工单位分项工程名称轻钢龙骨石膏板吊顶交底提要室内轻钢龙骨石膏板吊顶工程施工交底内容:一、施工准备(一)材料及机具:1.轻钢龙骨:主龙骨DU50*15*1.2,次龙骨DC50*19*0.6,吊件、主龙骨连接件、副龙骨连接件、吊挂件、水平件等。
龙骨应有产品质量合格证。
龙骨外观应表面平整,棱角挺直,过渡角及切边不允许有裂口和毛刺,表面不得有严重的污染、腐蚀和机械损伤。
2.紧固材料:膨胀螺栓、镀锌自攻螺丝应符合设计要求。
3.石膏板:普通/防水纸面石膏板,应有产品合格证。
规格应符合设计图纸的要求。
4.接缝材料:接缝腻子、玻纤带(布)。
5.主要机具:龙骨剪、自攻钻、龙骨切割机、手电钻、电锤、刮刀、线坠、靠尺等。
(二)作业条件:1.进场材料应具有厂家资质、产品合格证书、性能检测报告等。
经现场检验符合规范及设计要求后方可使用。
2.安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内的各种管线及设备、支架的标高进行交接检验。
3.面板施工前对顶棚上的灯槽、喷淋、烟感进行设计,确定位置,避开主次龙骨位置并保证效果美观。
4.安装石膏板前应完成吊顶内管道和设备的调试及验收。
5.施工现场的相对湿度大于80%时不宜施工。
二、施工工艺(一)工艺流程:弹线→划龙骨分档线→固定吊杆→边龙骨安装→安装主龙骨→安装次龙骨→石膏板安装。
(二)操作工艺:1.弹线、划龙骨分档线用水准仪在房间内每个墙、柱角上抄出水平点,弹出水准线(1000mm线),从水准线量至吊顶设计高度再加上双层石膏板的厚度,沿墙(柱)弹出水准线,即为吊顶次龙骨下皮线。
同时,按吊顶平面图,在混凝土顶板上弹出主龙骨的位置,主龙骨应从吊顶中心向两边分,间距不大于1000mm;并标出吊杆的固定点,距吊杆间距900-1000mm。
如遇到梁和管道固定点大于设计和规程审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录制好的浆内,不能再加入石膏粉,以免结块。
适用施工时间为45min,超过时间开始凝固,不能使用。
在卫生间进行暗龙骨吊顶施工时,采用耐水腻子进行接缝处理。
(2)板边处理:面纸包封的板纵向边是无需处理的,切割的板边在嵌缝前作如下处理:在板安装之前,将正面纸板边上口轻轻倒一下角,在板固定后再用小刀将角边的面纸上层挑开,并把挑开的面纸撕去,要注意石膏芯子不能外露,这部分仍留着面纸的下层纸。
(3)嵌缝工序:用小刮刀将嵌缝腻子均匀饱满地嵌入板下部间距的缝内,使腻子挤出背面板边,要形成一凸出的腻子沿口,这样使板边与嵌缝腻子咬接更牢。
紧接着在斜口接缝用宽60mm的刮刀刮上宽约60mm、厚1mm的腻子,随即把玻纤网格带贴上,用同样的刮刀,将网格带压入腻子中。
待上道腻子干透后,用150mm宽的刮刀,嵌缝石膏腻子,将楔形缝批嵌满平。
待上道腻子干透后,用300mm 宽的刮刀,再补嵌一遍嵌缝石膏腻子宽约300mm,厚度不超过石膏板面1.5mm。
待腻子完全干透后,用2号砂布将嵌缝石膏腻子磨平。
之后即可与整个纸面石膏吊顶一并装修施工。
轻钢龙骨石膏板吊顶安装图六、质量标准主控项目(1)吊顶标高、尺寸、起拱和造型应符合设计要求。
(2)饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
(3)吊杆、龙骨和饰面材料的安装必须牢固。
吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。
(4)石膏板的接缝应按其施工工艺标准进行板缝防裂处理。
安装双层石膏板时,面层板与基层板的板缝应错开,并不得在同一根龙骨上接缝。
注:本记录一式两份,一份交接受交底人,一份存档。
装饰B-10 技术质量交底记录
T型轻钢骨架通长次龙骨安装完毕,经检查标高、间距、平直度和吊挂荷载符合设计要求,垂直于通长次长骨弹分块及卡档龙骨线。
罩面板安装由顶棚的中间行次龙骨的一端开始,先装一根边卡档次龙骨,再将罩面板槽托入T形次龙骨翼缘或将无槽的罩面板装在T形翼缘上,然后安装另一侧卡档次龙骨。
按上述程序分行安装,最后分行拉线调整T形明龙骨。
3.8安装压条:罩面板顶棚如设计要求有压条,待一间顶棚罩面板安装后,经调整位置,使拉缝均匀,对缝平整,按压条位置弹线,然后按线进行压条安装。
其固定方法宜用自攻螺钉,螺钉间距为300mm;也可用胶结料粘贴。
3.9刷防锈漆:轻钢骨架罩面板顶棚,碳钢或焊接处未做防腐处理的表面(如预埋件、吊挂件、连接件、钉固附件等),在各工序安装前应刷防锈漆。
4、质量标准
5、成品保护
5.1轻钢骨架及罩面板安装时,应注意保护顶棚内各种管线。
轻钢骨架的吊杆、龙骨不准固定在通同管道及其它设备件上。
5.2轻钢骨架、罩面板及其它吊顶材料在运输、进场、存放、使用过程中,应严格管理,做到不变形、不受潮、不生锈。
5.3工程中已安装好的门窗、已施工完毕的地面、墙面、窗台等,在施工顶棚时应注意保护,防止污损。
一、施工准备(一)作业条件1、在所要吊顶的范围内, 机电安装均已施工完成, 各样管线均已试压合格, 已经过隐蔽查收。
2、已确立灯位、通风口及各样照明孔口的地点。
3、顶棚罩面板安装前, 应作完墙、地湿作业工程项目。
4、搭好顶棚施工操作平台架子。
5、轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行结构办理 , 经判定后再大面积施工。
(二)材质准备轻钢龙骨、配件、吊扦、膨胀螺栓、自攻螺钉、拉铆钉、石膏板、纸带、石膏粉等 , 进场查验合格且有出厂质量证明文件。
(三)施工机具型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻。
二、质量要求( 一 ) 暗龙骨吊顶工程轻钢骨架罩面板顶棚赞同误差表 9-13项项赞同误差( mm)项目次类石膏板1 龙骨间距2 尺量检查2 龙龙骨平直 2 尺量检查3 骨起拱高度±10 短向跨度 1/200 拉线尺量4 骨架四周水平±5 尺量或水平仪检查罩5 面表面平坦 3 用 2m 靠尺检查板三、工艺流程弹顶棚标高水平线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装边龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项、查验批查收四、施工工艺1 、弹顶棚标高水平线 : 依据设计标高 , 沿墙四周弹顶棚标高水平线, 并沿顶棚的标高水平线 ,在墙上画好龙骨分挡地点线。
2 、安装主龙骨吊杆 : 在弹好顶棚标高水平线及龙骨地点线后, 确立吊杆下端头的标高, 安装φ8 吊杆。
吊杆安装采纳膨胀螺栓固定到结构顶棚上。
吊杆采纳规格切合设计要求, 间距小于1000mm。
3、安装主龙骨 : 主龙骨间距为900~ 1000mm。
主龙骨用与之配套的龙骨吊件与吊杆相连。
4、安装次龙骨 : 次龙骨间距为300mm~600mm(正常状况为400mm)横撑龙骨间距为600 ㎜, 采用次挂件与主龙骨连结。
吊筋长度超出 1.5 米时需加反支撑或在吊筋上加主龙骨加固。
