高铁站房精装修施工方案
- 格式:doc
- 大小:464.00 KB
- 文档页数:101
铁路站房贵宾室精装修主要施工技术铁路站房工程是一个城市的窗口,贵宾室的装修直接体现地域文化面貌,施工技术的优化及施工质量的精细必须严格控制。
为体现贵宾室精装修精品工程的细节处理,本文将重点部位的施工技术予以阐述。
标签:站房;施工;精装修;贵宾室一、样板先行计划精装修分项工程开始施工前,必须按要求在指定位置和指定时间进行样板施工,样板部位施工完毕,并自检合格后,进行技术质检验收,由技术部门组织相关人员及有关领导进行联合验收,经验收合格后,后续施工及质量验评应严格按照不低于样板的质量要求进行。
二、地毯施工1.工艺流程基层处理→弹线、套方、分格、定位→铺设衬垫→铺设地毯→细部处理及清理2.铺设操作工艺1)基层处理:铺设地毯的基层,要求表面平整、光滑、洁净,如有油污,须用丙酮或松节油擦净。
2)弹线、套方、分格、定位:要严格按照设计图纸对房间的具体要求进行弹线、套方、分格,则严格按图施工。
3)地毯剪裁:地毯裁剪应在比较宽阔的地方集中统一进行。
一定要精确测量房间尺寸,并按房间和所用地毯型号逐一登记编号。
然后根据房间尺寸、形状用裁边机断下地毯料,每段地毯的长度要比房间长出2cm左右,宽度要以裁去地毯边缘线后的尺寸计算。
弹线裁去边缘部分,然后以手推裁刀从毯背裁切,裁好后卷成卷编上号,放入对号房间里,大面积房厅应在施工地点剪裁拼缝。
4)铺设衬垫:将衬垫采用点粘法刷107胶,粘在地面基层(水泥自流平)上。
5)铺设地毯:a.缝合地毯:将裁好的地毯虚铺在垫层上,然后将地毯卷起,在接接处缝合。
缝合完毕,用塑料胶纸贴于缝合处,保护接缝处不被划破或勾起,然后将地毯平铺,用弯针在接缝处做绒毛密实的缝合。
b.铺粘地毯时,先在房间一边涂刷胶粘剂后,铺放已预先裁割的地毯,然后用地毯撑子,向两边撑拉;再沿墙边刷两条胶粘剂,将地毯压平掩边。
6)细部处理清理:要注意门口压条的处理和门框、走道与门厅,地面与管根,走道与卫生间门坎,内门与外门,不同颜色地毯交接处等部位地毯的套割与固定和掩边工作,必须粘结牢固,不应有显露、后找补条等破活。
新时代、新引领、新标准以专业工匠精神全力打造生态文化精品站房杭黄铁路现场会经验交流材料中铁xx集团有限公司杭黄铁路站房Ⅱ标项目经理部工程概况:新建杭州-黄山铁路工程位于皖南和浙西地区,杭黄铁路站房II标段工程位于浙江省境内,分别为星河站和云海站。
星河站位于淳安县文昌镇星河畔,是星河景区重要旅游配套设施,更是淳安区域交通体系的重要组成部分,站房为线正下式客运站,总建筑面积23261平方米,建筑外形整体设计为山的写意;云海站位于云海市杨桥村镇,毗邻杭新景高速,站房为线侧下式中型铁路旅客客运站,总建筑面积为12000平方米,整体造型为人字造型,寓意大鹏展翅,国内高铁飞速发展。

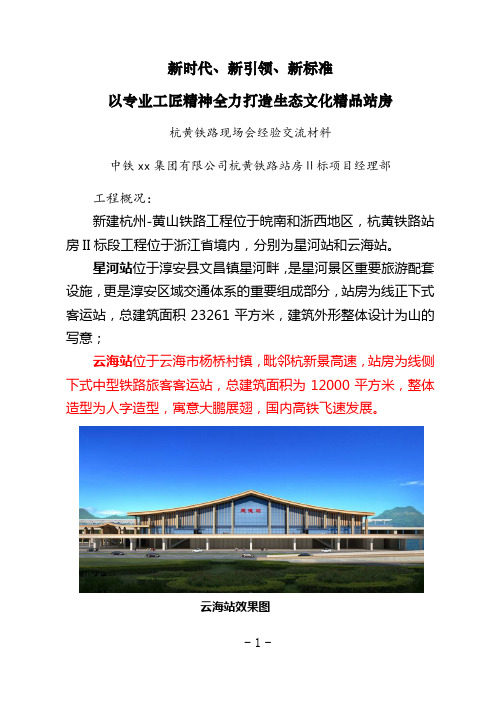

云海站效果图- 1 -杭黄铁路站房II标段工程于2017年11月2日正式开工,项目管理团队跑步进场,积极克服施工场地小、交叉施工配合站段多等诸多困难,严格按照铁路总公司、杭黄铁路公司建设新时代、新引领、新标准的“精品站房”要求,科学组织、精心策划,弘扬工匠精神,精雕细琢,坚持期到必成,全面实现各项节点目标,充分展示了中铁xx集团的“站房王牌军”风采。
一、坚持站城融合,实现客站建设与城市功能一体化1.实现“区域交通枢纽,特色旅游新门户”的旅游城市规划。
杭黄铁路全长287公里,从杭州东站出发,沿途设杭州东、杭州南、富阳、桐庐、云海东、星河、三阳、绩溪北、歙县北、黄山北10个站点,改善沿线群众出行条件,优化和完善区域快速路网布局;同时沿途将名城(杭州)、名江(富春江、新安江)、名湖(星河)、名山(黄山)等国家5A级风景名胜区串连起来,形成一条世界级黄金旅游线。
2.实现“以站为主、站区联动”的城市发展战略。
星河站与云海站分别位于星河高铁新区和云海高铁新区的核心位置,为两座城市发展规划重点区域,构建了集周边“水、陆、空、公、铁、航”立体式交通,全面实现了站、区联动,有效促进当地的城市旅游,更将成为推动今后经济发展的主平台,融入杭州、接轨上海的大门户。
高铁站房铝板幕墙施工方案一、施工准备计划现场勘查:对高铁站房施工现场进行详细勘查,了解地形、地貌、气候等自然条件,评估施工难度,制定针对性的施工方案。
技术准备:根据设计图纸及规范要求,编制铝板幕墙施工专项技术方案,明确施工要点、难点及应对措施。
材料准备:按照设计要求,提前采购并储备足够数量的铝板、连接件、密封胶等施工所需材料,确保材料质量符合国家标准。
人员准备:组建一支具备铝板幕墙施工经验的专业施工队伍,确保施工人员熟悉施工图纸、掌握施工技能。
设备准备:配置足够的施工设备,如升降机、焊机、切割机等,确保施工设备性能良好,满足施工需求。
二、资源配置计划人员配置:根据施工进度计划,合理安排施工人员数量,确保施工工序有序进行。
材料配置:根据施工进度及现场情况,及时调度材料,确保材料供应充足、及时。
设备配置:根据施工需要,合理配置施工设备,确保施工设备数量、型号满足施工要求。
三、铝板安装方案测量定位:根据设计图纸及现场实际情况,进行准确的测量定位,确保铝板安装位置准确。
连接件安装:按照设计要求,安装连接件,确保连接牢固、稳定。
铝板安装:按照测量定位结果,依次安装铝板,确保铝板平整、美观。
密封处理:对铝板接缝处进行密封处理,确保幕墙防水、防尘性能良好。
四、施工工艺流程基层处理:清理墙面,确保墙面平整、干燥、无油污。
测量放线:根据设计图纸及现场实际情况,进行准确的测量放线。
连接件安装:按照设计要求,安装连接件。
铝板安装:按照测量放线结果,依次安装铝板。
密封处理:对铝板接缝处进行密封处理。
质量检查:对施工完成的铝板幕墙进行全面质量检查,确保施工质量符合要求。
五、施工安全管理制定安全管理制度,明确安全职责,确保施工现场安全有序。
对施工人员进行安全教育培训,提高安全意识和安全技能。
设置安全警示标识,加强施工现场安全管理。
定期对施工现场进行安全检查,及时发现并消除安全隐患。
六、施工质量管理建立质量管理体系,明确质量目标,确保施工质量符合设计要求。
新建杭州至黄山铁路站房II标现场观摩会山顶上的车站之天河站中铁xx集团有限公司杭黄铁路站房Ⅱ标天河站项目经理部2018年12月开篇语天河市隶属于浙江省杭州市,位于浙江省西部,钱塘江上游,全市总面积2321平方公里。
天河历史悠久,山川秀丽。
境内古迹众多,江、湖、岩、洞、瀑、雾等自然景观丰富多彩。
新安江水电站建成后,新安江畔的瀑高百丈、飞珠霰玉的“葫芦飞瀑”,青山滴翠、春水碧波的“七里扬帆”,虚无缥缈、如梦如幻的“白沙奇雾”,以及人称江南第一悬空寺的“大慈岩”等景点融为独特的新安江山水风光,被誉为黄金旅游线上的璀璨的明珠。
一、工程概况篇1、站房工程概况天河站站型为线侧下式中型铁路旅客客运站(客运专线),站房中心里程DK136+996,站房工程总建筑面积12000平方米,其中站房部分10730平方米,架空层廊道567平方米,城市换乘廊道703平方米。
站房主体结构为钢筋混凝土框架结构体系,站房主体屋面为网架结构,屋面为铝镁锰金属屋面板,办公部分屋面为钢筋混凝土结构屋面。
建筑层数为主体1层,局部2层,建筑最高点标高26.5m。
站房正、背立面装修主要为玻璃幕墙以及部分铝板幕墙,通透光亮;侧立面为栗色铝板幕墙,候车大厅东西侧各有一幅浮雕,东侧是新安江水电站大坝浮雕,西侧是严州府浮雕,候车大厅吊顶为铝单板吊顶,部分墙面、地面是白麻花岗岩石材铺装,站房内部公共部分墙面为25mm厚白麻花岗岩,地面为30mm厚白麻花岗岩,顶棚为铝条板吊顶,非公共部分地面为地砖,墙面涂料,顶棚石膏板吊顶。
2、站场工程概况站场规模为2站台,6条线,站台长:450米,宽:12米,站台雨棚结构形式为钢管柱矩形钢梁结构形式,屋面为耐腐蚀压型钢板屋面,雨棚屋面投影面积为10709.59平方米,雨棚其他装饰为氟碳漆涂料饰面,站台面为30mm厚白麻火烧水洗花岗岩板铺面。
二、观摩点场景介绍篇1、站场场景天河站站场规模为2站台,6条线,站台宽12米,长450米,站台雨棚结构形式为钢管柱矩形钢梁结构形式,空间小,美观大方,雨棚采用压型钢屋面,国内专利技术,耐久耐腐,表面波浪起伏,犹如新安江之水在微风吹拂之下,波光粼粼,钢结构表面是白色氟碳漆涂装,站台面采用火烧毛面花岗岩,整个站台展现出山水之意。
高铁车站室内精装工程方案一、前言随着中国高铁网络的不断发展和完善,高铁出行已经成为人们出行的主要选择之一。
作为高铁旅客的重要停靠点,高铁车站的室内环境和设施显得尤为重要。
室内精装工程是高铁车站建设的重要组成部分,直接关系到旅客的出行体验和舒适度。
因此,本文将围绕高铁车站室内精装工程方案展开讨论,包括设计理念、装修材料、施工工艺等内容,以期为高铁车站室内精装工程的规划和实施提供一些建议。
二、设计理念1. 高效便捷:高铁车站作为出行枢纽,其室内设计应该以高效便捷为核心理念。
在空间布局上,要遵循流线化设计原则,确保旅客可以便利地找到候车室、售票处、餐饮区、卫生间等设施,方便快捷地完成出行前的准备工作。
2. 安全舒适:在设计风格上,要体现简约、明快、安全、舒适的特点。
杜绝过于繁琐的装饰和设计,避免给人带来视觉上的疲劳和紧张感,使旅客在车站内可以感受到放松和舒适。
3. 人性化服务:室内设计还要考虑到不同旅客的需求,提供人性化的服务设施。
比如,在候车区设置充电设施、无障碍通道和母婴室,方便不同类型旅客的使用。
三、装修材料的选择1. 地面材料:在地面铺设方面,应选择防滑、耐磨的地砖,以确保旅客在车站内的行走安全。
同时,考虑到高铁车站的人流量大,地砖的清洁和维护也要方便快捷。
2. 墙面材料:墙面材料应选择环保、耐磨、易清洁的材料,如PVC墙纸、金属装饰板等,以确保车站内的卫生和美观。
3. 天花板材料:天花板的选择应以防火、隔音、保温为主要考虑因素。
优质的铝合金天花板或吊顶,不仅可以美化车站室内空间,还能够增加车站的整体安全性。
4. 室内装饰材料:在室内装饰上,应避免使用大面积的玻璃、镜面等反光材料,以免造成旅客的不适感。
同时,应采用具有环保认证的装饰材料,以确保车站内空气的清新和健康。
5. 其他装饰材料:在室内装饰上,可以适当使用一些具有地域特色的装饰材料,如石材、木材等,以增加车站的文化氛围和地方特色。
四、施工工艺1. 施工流程:在室内装修施工中,应按照“先防水,再砌墙,后装修”的顺序来进行。
目录第一章编制依据 (2)第二章工程概况及装修标准 (6)2.1 工程总体概况 (6)2.2工程装修概况 (7)第三章施工部署 (8)3.1管理组织机构部署 (8)3.2 装修期间现场平面布置 (10)3.3施工区段划分 (11)3. 4施工进度计划 (11)3.5 资源配置计划 (12)第四章主要分部分项工程施工方案 (17)4.1工程样板施工方案 (17)4.2乳胶漆涂饰工程 (17)4.3吊顶工程 (21)4.4 防水施工 (34)4.5墙面贴砖 (38)4.6楼地面工程 (42)4.7墙柱面工程 (56)4.8 门窗工程 (67)4.9不锈钢栏杆、栏板安装工程 (81)4.10 卫生间隔断安装 (87)4.11脚手架工程 (89)第五章进度保证措施 (89)5.1工期目标及流水施工部署 (90)5.2施工进度计划安排 (90)5.3施工进度计划保障措施 (91)第六章质量保证措施 (94)第七章环保管理措施 (95)第八章安全文明施工措施 (97)8.1安全技术措施 (97)8.2施工中具体作法 (98)第九章成品保护管理 (98)第十章雨季施工措施 (99)第十一章重大安全隐患风险识别 (100)第一章编制依据1、施工图2、招标文件和有关合同条款。
3、国家现行的施工验收规范及工艺标准及相关图集。
4、项目部编制的总施工组织设计。
5、公司质量管理体系和职业安全健康、环境管理体系程序文件、质量手册及职业安全。
6、健康、环境管理手册,项目质量计划及职业安全健康、环境管理计划。
7、客站总指函[2010]7号关于进一步加强大中型铁路客站装饰、安装工程样板管理的通知。
8、客站总指函[2010]50号关于进一步加强铁路客站装饰、安装工程安全技术措施的通知。
9、主要规范、规程:第二章工程概况及装修标准2.1 工程总体概况2.2工程装修概况2.2.1楼地面1、地下一层:出站通道、室外广场、小件寄存均为石材地面。
机房等为地砖或水泥砂浆地面。
2、一层:强电机房为地砖或水泥砂浆地面,弱电机房为抗静电地板。
其余部位均为石材地面。
3、二层:办公区均为地砖地面,其余部分均为石材地面。
2.2.2内墙面1、地下一层:出站通道墙面为石材干挂及清水混凝土。
机房部分除消防水池瓷砖墙面外,均为乳胶漆墙面。
小件寄存为乳胶漆墙面加玻璃隔断。
2、一层:机房部分除空调机房的吸音墙面外,均为乳胶漆墙面。
进站大厅墙面为石材干挂及铝单板。
售票厅墙面为铝单板及石材干挂。
贵宾厅墙面为软包及石材干挂。
3、二层:办公区墙面均为乳胶漆。
机房部分除空调机房的LCFC吸音墙面外,均为乳胶漆墙面。
候车大厅为石材干挂、铝装饰条墙面。
2.2.3顶棚1、地下一层:出站通道吊顶为穿孔铝板、U型垂片及墙面干挂石材,室外广场顶棚为乳胶漆。
机房部位除消防水池为瓷砖顶外均为乳胶漆。
小件寄存为装饰石膏板吊顶。
2、一层:空调机房为吸音吊顶,强弱电机房为乳胶漆和矿棉吸音板。
进站大厅为铝条板、铝单板及U型垂片吊顶。
售票厅吊顶为铝条板。
贵宾厅为石膏板造型吊顶。
3、二层:办公区为装饰石膏板吊顶。
空调机房为吸音吊顶,强弱电机房为乳胶漆和矿棉吸音板。
茶座、无障碍及团体候车为铝条板吊顶。
候车大厅为铝条板吊顶。
第三章施工部署3.1管理组织机构部署鉴于本工程装饰装修分部工程的重要性,我公司非常重视。
在装饰装修工程即将进入全面展开施工前,经项目部领导小组专门研究讨论决定,特成立装饰装修工程领导小组,以项目经理为装饰装修工程管理领导小组组长,项目总工程师、项目书记、副经理为副组长及全体员工为组员组成的“长春西站装饰装修工程领导小组”。
装饰装修工程领导小组下设装饰工程部,旨在以最优的质量、最快的速度实现对业主的目标承诺。
3.1.1组织机构设置及职能3.1.2组织机构图3.2 装修期间现场平面布置3.2.1现场施工条件现场临时用水、临时用电布置图(见附件)。
3.2.2现场平面布置:(1)场区材料堆场布置:小宗材料到场后,当天上楼,直接运至工作面。
(2)垂直运输考虑根据现场实际情况及施工需要,架设两部室外电梯,做为二层主要的材料运输通道。
电梯位置在西北和西南12轴,15轴。
二层施工高峰时,每天需要石材2000平米,水泥砂子60方,两台室外电梯基本可以满足施工需要。
(3)现场平面布置图(见附件)。
3.3施工区段划分根据本工程平面功能组成特点,装修阶段将本工程分为五个重要组成部分,一是出站层(即-11.500标高层),二是B区进站层(即±0.000标高层),三是C区售票厅(即±0.000标高层),四是D区售票厅(即±0.000标高层),五是A区高架候车厅(即=10.000标高层)装修阶段由于全部工作面开展施工,工序交叉衔接,工种数量和人员最多、最杂。
因此施工阶段合理分区显得尤为重要。
1、出站层(-11.500表高层)装修施工平面分区详见:(出站层装修施工平面分区图)2、B区进站层(即±0.000标高层)详见:(图3-2 进站层装修施工平面分区图)3、C区售票厅(即±0.000标高层)详见:(候车层装修施工平面分区图)4、D区售票厅(即±0.000标高层)5、A区高架候车厅(即10.000标高层)3. 4施工进度计划3.4.1 装修总体施工安排1、“四电”用房部分3月中旬开始二次结构砌筑,5月初开始墙、顶棚工程,7月下旬地面,8月上旬开始地下门窗工程,9月中旬完成。
2、“9.30”通车进度计划按照进度计划要求,2011年9月30日完成3.4.2装修总体进度计划详见:附件一工程装修总体进度计划表。
3.5 资源配置计划1、工程主要装修材料供应计划表2、装修工程队伍安排计划3、工程装修阶段劳动力安排计划表3、工程装修阶段机具准备计划表第四章主要分部分项工程施工方案4.1工程样板施工方案1、装修施工必须本着样板先行的原则,主要空间施工必须在样板完成,得到甲方、监理认可后方可进行大面积施工。
2、样板间施工的过程及最后,应得出各种材料的估计用量及各工序用工量的估计量,以便对今后施工的材料控制及工日控制有一个量化的概念。
3、根据本工程实际共确定雨棚、候车大厅、出站通道三个吊顶施工样板;候车大厅、站台两个地面施工样板;售票厅施工样板;卫生间施工样板;楼梯施工样板。
4.2乳胶漆涂饰工程1、材料1)涂料:耐擦洗放水乳胶漆,应有产品合格证及使用说明。
2)底漆:封闭底漆。
3)腻子:室内采用耐水腻子,室外及不具备全封闭条件的半室外部位采用外墙防水防裂腻子。
4)所选用的材料的有害物质含量必须满足《民用建筑工程室内环境污染控制规范》(GB50325-2001)规定。
2、机具主要机具包括:高凳、脚手板、小铁锹、擦布、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、排笔、刷子、80目铜丝箩等。
3、施工条件1)基层(石膏板墙面)通过监理验收,隐蔽完毕。
2)门窗玻璃安装完毕,湿作业的地面施工完毕,管道设备试压完毕。
3)施工环境温度应在50C~350C之间,相对湿度小于60%。
4)工序施工样板完成并经鉴定合格。
4、施工工艺清理墙面----修补墙面----刮腻子、打砂纸三遍----刷第一遍乳胶漆----刷第二遍乳胶漆----刷第三遍乳胶漆;1)清理:首先将柱面起皮及松动处清理干净,将灰渣铲干净,并将墙面浮灰扫净;然后对水泥面滚一遍界面处理剂。
2)修补:用粉刷石膏将墙面磕碰处及低洼不平处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。
轻质墙接缝处使用嵌缝纸带及网格布双层加强。
3)刮腻子:刮腻子3遍。
将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得将腻子磨穿;三遍完成后方可进行涂料滚刷。
4)刷第一遍乳胶漆:涂刷的顺序是先刷顶板后刷墙面,墙面是先上后下。
先将墙面清扫干净,胶漆用排笔涂刷,使用乳胶漆前应搅拌均匀,适当加入稀释,防止头遍漆刷不开,干燥后复补腻子,再干燥后用砂纸磨光,清扫干净;5)刷第二遍乳胶漆:第二遍乳胶漆操作要求同第一遍,使用前充分搅拌,漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净;6)刷第三遍乳胶漆:第三遍乳胶漆操作要求与第二遍相同,由于乳胶漆膜干燥较快,需连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头;5、质量标准1)主控项目①所用材料品种、型号、颜色、性能等应符合设计要求。
所选用乳胶漆有害物质含量必须满足《民用建筑工程室内环境污染控制规范》(GB50325-2001)规定。
②乳胶漆涂饰工程的颜色、光泽和图案应符合设计要求。
③乳胶漆涂饰工程应涂饰均匀,粘结牢固,无漏涂、透底、脱皮、反锈和斑迹。
④乳胶漆工程的基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝。
2)一般项目①刷乳胶漆的质量和检验方法符合下表的规定。
乳胶漆的质量和检验方法②涂层与其他装修材料和设备衔接处应吻合,界面应清晰。
6、成品保护1)涂料墙面未干前室内不得清扫地面,以免粉尘沾污墙面,漆面干燥后不得挨近墙面泼水,以免泥水沾污。
2)涂料墙面完工后要妥善保护,不得磕碰损坏。
3)涂刷墙面时,不得污染地面、门窗、玻璃等已完工程。
7、安全文明施工1)安全用电,非正式电工不得私自拉线及改动现有线路。
2)施工用临时架必须牢固,摆放平稳。
人员移动时必须下架。
3)高于2米处施工必须挂安全带。
4)工完场清。
8、质量通病及防治方法1)透底:产生原因是漆膜薄,因此刷漆时除应注意不漏刷外,还应保持乳胶漆的稠度,不可加水过多。
2)接槎明显:涂刷时要上下顺刷,后一排笔紧接前一排笔,若间隔时间稍长,就容易看出接头,因此大面积涂刷时应配足人员,互相衔接。
3)刷纹明显:乳胶漆稠度要适中,排笔蘸漆量要适当,多理多顺防止刷纹过大。
4)分色线不齐:施工前认真划好粉线,刷分色线时要靠放直尺,用力均匀,起落要轻,排笔蘸漆量要适当,从前向后刷;涂刷带颜色的漆时。
配料要合适,保证独立面每遍用同一批涂料,并宜一次用完,保证颜色一。
4.3吊顶工程4.3.1装饰硅酸钙板吊顶1、材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、600*600硅酸钙板等,进场检验合格,有出厂合格证及材料质量证明。
2、机具准备型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。
3、作业条件①在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收。
②已确定灯位、通风口及各种照明孔口的位置。
③顶棚罩面板安装前,应作完墙、地湿作业工程项目。
④搭好顶棚施工操作平台架子。
⑤轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯糟、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
4、施工工艺1)工艺流程弹线→安装吊杆→安装主龙骨→安装边龙骨→弱电、综合布线敷设→隐蔽检查→安装次龙骨及硅酸钙板→成品保护→分行验收2)施工方法①弹线:根据吊顶设计标高弹吊顶线作为安装的标准线。
