文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!标题:人防外墙止水螺杆设置要求第一节:人防外墙止水螺杆的概述在建筑工程中,人防外墙止水螺杆的设置至关重要。
止水螺栓施工方案止水螺栓施工方案一、工程背景:水管道系统在运行过程中,由于管道老化、损坏或施工不当等原因,可能会出现漏水现象。
为了保证管道系统的正常运行,需要对漏水处进行修复。
而止水螺栓就是一种常用的止水修缮材料。
二、施工准备:1. 施工前需提前准备好所需材料和工具,包括止水螺栓,扳手,螺丝刀等。
2. 清除漏水处周围的杂物,确保施工区域干净整洁。
3. 对水管道进行检查,确认漏水处的具体位置和程度。
三、施工步骤:1. 在漏水处附近打开一个小孔,用于定位和确认修复范围。
孔的大小需要根据具体情况来确定,一般为5-10mm直径。
2. 用扳手拧下旧螺丝,将旧的止水螺栓取出。
如果旧的螺丝已经生锈或损坏,可以使用螺丝刀来取出。
3. 清洁漏水处周围的管道表面,确保表面干净粗糙,便于止水螺栓的固定。
4. 将新的止水螺栓安装到漏水处,用手将其适当旋转,直到止水螺栓与水管道表面紧密贴合。
5. 使用扳手适当旋紧止水螺栓,但不要过分用力,以免损坏螺栓或水管道。
6. 关闭小孔,使用封胶或防水胶进行封闭,以确保修复部位的漏水问题完全解决。
四、安全注意事项:1. 在施工过程中,要确保自身安全,防止摔倒或被水管等物体打击。
2. 在打孔时要小心操作,避免误伤自己或其他人。
3. 使用工具时要注意用力的尺寸和力度,避免过度用力造成损坏。
4. 在操作过程中要注意积极保护环境,避免材料和废弃物随意乱扔。
综上所述,止水螺栓施工方案分为施工准备、施工步骤和安全注意事项三个部分。
在实际施工过程中,需要仔细准备好所需材料和工具,清理施工区域,确认漏水处的具体位置和程度。
施工时要小心操作,逐步进行,确保止水螺栓与管道表面紧密贴合。
在施工过程中要注意自身安全和环境保护。
只有严格按照施工方案进行操作,才能有效修复水管道漏水问题,保证管道系统的正常运行。
止水螺杆施工方案
在土建工程中,止水螺杆是一种常用的施工工法,用于加固和加固土壤及岩石体,以达到止水的效果。
本文将介绍止水螺杆的施工方案,包括工程准备、施工流程、施工工艺等内容。
工程准备
在进行止水螺杆施工前,需要做好充分的工程准备工作。
首先,要对施工现场
进行勘察,了解地质条件、地下水情况等,以便制定合理的施工方案。
同时,要确保施工现场的安全,做好施工场地的平整和清理工作。
施工流程
步骤一:钻孔
首先,在需要加固的地方进行钻孔,钻孔的直径和深度根据设计要求确定,通
常在进行钻孔时会同时注浆,以提高孔壁的稳定性和密实度。
步骤二:安装螺杆
将螺杆通过搅拌机送入钻孔,然后旋转螺杆,直至螺杆完全进入孔内。
在旋转
的同时,不断往内注浆,确保螺杆的周围紧密填满。
步骤三:固化
待螺杆安装完成后,需等待注浆固化,通常需要一定的时间来确保螺杆和孔壁
之间的结合牢固。
施工工艺
止水螺杆施工主要依靠机器设备完成,其中钻孔和螺杆安装环节需要专用的设
备和工具。
在施工过程中,施工人员需严格按照设计要求和施工工艺操作,确保施工质量和效果。
总结
止水螺杆施工是一项重要的土建工程工法,通过本文介绍的施工方案,可以更
好地了解止水螺杆的施工流程和工艺要点,为后续的实际工程应用提供参考和指导。
希望本文对读者有所帮助,谢谢阅读!。
地下室止水螺栓、穿墙螺杆孔洞封堵措施
1、地下室外墙止水螺栓孔洞封堵、
地下室外墙模板拆除后,在墙体内外逐个剔除锥形螺套,锥形螺套回收、清洗、上油,周转使用,并将锥形孔内的碎渣清理干净,锥形孔采用1:2水泥砂浆对锥形螺套填补、压实抹平,水泥砂浆进行湿润养护。
2、主楼墙体穿墙螺杆孔洞封堵
在模板拆除后,用冲击钻绞掉内置PVC管,将孔内的碎渣清理干净,先在孔洞一端用掺加膨胀剂的1:2干硬性水泥砂浆进行封堵、抹平,外墙端水泥砂浆封堵50mm左右,从另一侧注入聚氨酯发泡胶,在孔洞另一端预留50mm待发泡胶干硬后用水泥砂浆进行封堵,水泥砂浆进行湿润养护。
天津滨海湖项目部
2013年9月3日。

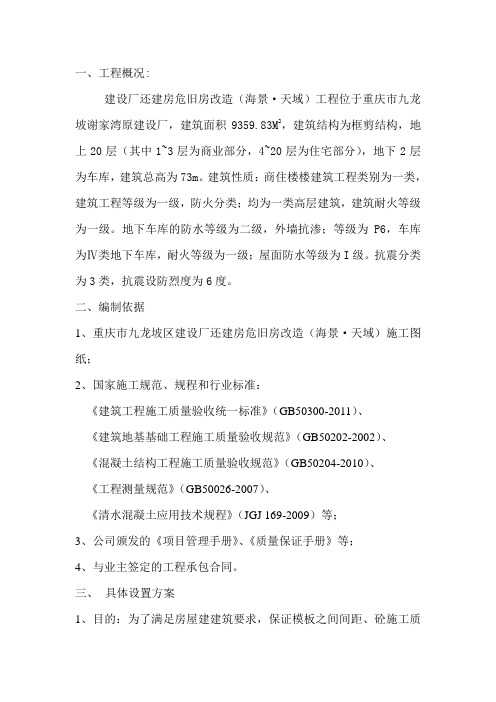

一、工程概况:建设厂还建房危旧房改造(海景·天域)工程位于重庆市九龙坡谢家湾原建设厂,建筑面积9359.83M2,建筑结构为框剪结构,地上20层(其中1~3层为商业部分,4~20层为住宅部分),地下2层为车库,建筑总高为73m。
建筑性质:商住楼楼建筑工程类别为一类,建筑工程等级为一级,防火分类;均为一类高层建筑,建筑耐火等级为一级。
地下车库的防水等级为二级,外墙抗渗;等级为P6,车库为Ⅳ类地下车库,耐火等级为一级;屋面防水等级为I级。
抗震分类为3类,抗震设防烈度为6度。
二、编制依据1、重庆市九龙坡区建设厂还建房危旧房改造(海景·天域)施工图纸;2、国家施工规范、规程和行业标准:《建筑工程施工质量验收统一标准》(GB50300-2011)、《建筑地基基础工程施工质量验收规范》(GB50202-2002)、《混凝土结构工程施工质量验收规范》(GB50204-2010)、《工程测量规范》(GB50026-2007)、《清水混凝土应用技术规程》(JGJ 169-2009)等;3、公司颁发的《项目管理手册》、《质量保证手册》等;4、与业主签定的工程承包合同。
三、具体设置方案1、目的:为了满足房屋建建筑要求,保证模板之间间距、砼施工质量的保证、防水抗渗的要求,在模板安装过程中使用止水螺杆、穿墙螺杆。
四、设置要求:1、根据墙体厚度及建筑模数,地下室外墙对拉止水螺杆纵横间距为400mm。
2、止水螺杆、穿墙螺杆选用(只列出一次性损耗材料及配件):直径14mm,长度=墙厚+240×2,两端丝长各加100mm,(附墙柱螺栓长度=柱厚+240×2,两端丝长各加100mm);每根螺杆中间焊圆形/方形止水环1个,止水环直径74mm/边长74mm,厚度5mm;配圆柱型橡胶垫2个(外口35mm,内口25mm,厚度15mm);配圆环型钢垫片2个(外径35mm,内孔径25mm厚度2mm),每个螺栓配14螺帽4个。
外墙内侧止水螺杆孔的处理方法
外墙内侧止水螺杆孔的处理方法
外墙内侧止水螺杆孔是指在建筑外墙上开孔安装螺杆等固定物件后,
为防止雨水渗入建筑物内而采取的一种措施。
在建筑工程中,为了增
强外墙的稳定性和承重能力,往往需要在外墙上预留一些孔洞,用于
固定和悬挂物品,这些孔洞就称为螺杆孔。
在处理外墙内侧止水螺杆孔之前,必须认真检查孔洞是否存在裂缝、
缝隙等不规则情况。
对于不规则孔洞的情况,可以采用以下方法进行
处理:
首先,清理孔洞。
使用工具将孔洞内的杂物、泥土、水分等清理干净。
这是为避免后续
施工时,杂物、泥土等杂质影响施工效果。
其次,涂抹防水涂料。
防水涂料是目前广泛应用于建筑物内外墙防水施工中的一种建筑材料。
在施工中,可以将防水涂料均匀涂抹于孔洞和周边墙面上,可以起到
防水的效果。
涂料干燥后,内侧止水螺杆孔就可以安装了。
最后,安装止水螺栓。
选择合适的材质制作止水螺栓,将其插入孔洞内,轻轻旋入,直到固定到位。
等到止水螺栓固定好后,再涂抹适量的密封胶,使其紧密粘贴在墙面上,以防止雨水渗入。
在建筑施工过程中,处理外墙内侧止水螺杆孔显得尤为重要。
采用科学合理的处理方法,可以有效地避免雨水因孔洞过大或之前施工不规范而渗入建筑物内,从根本上保证了建筑物安全稳定。
地下室防水问题一直是建筑工程中一个非常重要的环节,其中防水穿墙螺栓常见止水措施是解决地下室防水问题的关键措施之一。
穿墙螺栓是指在地下室墙体中钻孔后,将螺栓穿入孔内,并利用螺母的压力将防水垫安装在螺纹两端实现墙体止水目的的一种工程固结构。
下面我们将对地下室防水穿墙螺栓常见止水措施进行详细介绍。
一、选择合适的螺栓材料。
在选择地下室防水穿墙螺栓时,首先需要选择合适的螺栓材料。
一般来说,不锈钢螺栓是比较常见的选择,因为它具有耐腐蚀、抗老化的特点,能够长期保持良好的止水效果。
螺栓的型号和规格也需要根据具体的墙体材料和止水厚度进行选择,以确保止水层能够完全贴合墙体从而达到防水效果。
二、墙体预处理工作。
在进行地下室防水穿墙螺栓止水工程之前,需要对墙体进行必要的预处理工作。
这包括清理墙体表面的杂物和灰尘,修补墙面的裂缝和破损部位,确保墙体表面平整、结实,并且无渗水隐患。
只有墙体表面处于良好的状态,才能保证螺栓和止水层紧密贴合,从而达到良好的防水效果。
三、确保螺栓穿墙和止水层贴合紧密。
在进行地下室防水穿墙螺栓止水工程时,需要确保螺栓穿墙和止水层能够贴合紧密。
只有螺栓和止水层紧密贴合,并且能够与墙体形成一个整体,才能有效地防止水分渗透。
在施工过程中需要严格控制螺栓的深度和角度,并且在安装后对止水层进行必要的修整,确保其与墙体无缝连接。
四、使用高质量的止水材料。
选择高质量的止水材料对于地下室防水穿墙螺栓止水工程同样非常重要。
一般来说,聚氨酯止水胶、硫化聚苯乙烯止水带等材料都是比较常见的选择。
这些止水材料具有良好的粘接性和柔韧性,能够有效地填补墙体和螺栓之间的间隙,形成良好的密封效果,从而保证防水效果。
五、控制施工质量和施工工艺。
要保证地下室防水穿墙螺栓止水工程的质量,需要控制施工质量和施工工艺。
施工人员需要具备专业的操作技能和丰富的施工经验,依据技术要求进行操作,并注意施工现场的环境和气候条件。
还需要加强对施工过程的监督和检验,确保每个环节都符合规范要求,从而保证地下室防水穿墙螺栓的止水效果。
外墙螺杆眼施工方案一、施工前期准备1.确定施工图纸和施工标准,了解外墙螺杆眼的位置和数量要求。
2.确定所需材料和工具,如螺杆、螺母、垫片、电动钻等。
3.确保施工现场的安全和整洁,进行相关防护措施。
二、施工过程1.根据施工图纸确定外墙螺杆眼的位置和排布方式。
2.利用水平仪和墨线对墙面进行标线,确定螺杆眼的中心位置。
3.用电钻在标线位置打孔,孔径要与螺杆直径相匹配,孔深约为螺杆长度的一半。
4.在孔口处用电钻加装螺杆眼护套,以增加螺杆眼的承载力和耐久性。
5.将螺杆插入孔中,旋转直到与墙面齐平,然后拧紧螺母固定螺杆。
6.检查螺杆的牢固度和水平度,必要时进行调整。
7.完成一个螺杆眼的施工后,根据需要,继续进行其他螺杆眼的施工,直至完成所有螺杆眼的安装。
三、施工后期处理1.清理施工现场,清除杂物和垃圾。
2.进行必要的质量检查,确保所有螺杆眼的牢固性和尺寸准确性。
3.检查墙面的平整度和美观度,必要时进行修补和调整。
4.保护好螺杆眼,防止受到外力破坏或者损坏。
5.编制施工记录和验收报告,确保施工质量和安全。
四、安全措施1.施工过程中,必须使用防护设备,如安全帽、防护眼镜、手套等。
2.施工现场应设置安全警示标志,并进行必要的警示和防护。
3.施工现场应保持平整、干燥和整洁,以防发生滑倒、摔伤等意外事故。
4.使用电动工具时,必须确保电源接地良好,以及使用符合安全标准的设备。
五、总结外墙螺杆眼的施工方案主要包括施工前期准备、施工过程、施工后期处理和安全措施等内容。
施工前要充分了解并遵守相关施工图纸和标准,选择合适的材料和工具,保证施工质量和安全。
施工过程中需要注意螺杆眼的位置和数量要求,正确使用电钻和螺杆眼护套,保证螺杆的牢固性和水平度。
施工后要进行必要的质量检查和修补,保护好螺杆眼,编制相应的施工记录和验收报告。
在施工过程中,应加强安全意识,严格遵守相关规定和措施,保障施工安全。
地下室外墙止水螺杆施工方案
地下室外墙止水螺杆的施工方案通常包括以下步骤:
1. 确定位置:根据设计要求和施工图纸,确定止水螺杆的位置。
通常地下室外墙止水螺杆的间距为300-500mm。
2. 钻孔:使用适当的钻孔设备,在地下室外墙上开孔。
孔的直径和深度应根据设计要求确定。
3. 清理孔口:清理孔口,将钻孔过程中产生的碎屑和灰尘清洁干净。
4. 安装止水螺杆:将止水螺杆插入钻孔中,直至达到设计要求的深度。
5. 固定止水螺杆:使用适当的工具,将止水螺杆固定在地
下室外墙上。
固定方式可以是焊接、膨胀螺栓或其他适当
的方式。
6. 密封处理:根据设计要求,对止水螺杆进行密封处理,
确保无渗漏。
可以使用止水胶、水泥浆等材料进行密封处理。
7. 检查质量:完成止水螺杆施工后,进行质量检查,确保
止水螺杆牢固安装,密封效果良好。
需要注意的是,地下室外墙止水螺杆的施工应严格按照设
计要求和相关规范进行,确保施工质量和止水效果。
同时,施工过程中要注意安全措施,保护好施工人员和设备的安全。
本处工程地下室外墙采用的是M12止水螺栓,中间焊50*50*3mm止水片,内外部采用预埋直径40,厚20mm,成品塑料垫块。
上部墙体均采用预埋PVC套管,拆模后螺栓取出。
正文:
一、地下室外墙止水螺栓的处理方法:
施工步骤:
1)凿除预埋的成品塑料垫块。
2)从螺栓根部割除螺栓。
3)洒水湿润清洁基层后,用1:2膨胀水泥砂浆(内掺5%膨胀剂)将坑眼填充密实,初凝后面层用铁抹子压光。
4)浇水养护不得少于7天,或喷涂养护液。
注意事项:
1)螺栓必须割至根部。
2)砂浆稠度不得过大,以防砂浆干缩。
3)必须专人负责,有责任心。
二、上部结构外墙螺栓的处理方法:
施工步骤:
1)将外墙所有螺栓洞口处预先剔凿成50×50MM,深度约20~30MM的凹坑,上下口最好应内高外低(可防止雨水倒灌)。
2)洒水湿润清洁基层后,采用1:2膨胀水泥砂浆填充坑眼,为防止干缩,填充应分两遍进行。
第一遍用铁抹子将砂浆用力挤入坑眼内,留余10mm深度待第一遍砂浆初凝后,方可再进行填充,面层应压光。
3)浇水养护不得少于7天,或喷涂养护液。
4)穿墙PVC套管内采用注入发泡剂填充,再进行内墙粉刷作业。
注意事项:
1)砂浆稠度不得过大,以防砂浆干缩。
2)为防止干缩,砂浆填充必须分遍进行。
3)必须专人负责,有责任心。
