冬季施工方案(签证)
- 格式:doc
- 大小:116.00 KB
- 文档页数:14
1.冬期施工定义根据“建筑工程冬期施工规程”(JDJ104-97)的规定,室外日平均气温连续5天稳定低于5℃即进入冬季施工;当室外日平均气温连续5天稳定高于5℃时解除冬季施工。
奇台县芨芨湖当地气温记录日期温度(℃)平均温度(℃)记录人最低温度最高温度2015年10月24日-1 5 2 马爱军2015年10月25日-3 5 1 马爱军2015年10月26日-3 7 2 马爱军2015年10月27日-1 9 4 马爱军2015年10月28日-1 8 3.5 马爱军2.编制依据《建筑工程冬期施工规范》 (JDJ104-2011)《110kV-1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 183-2012)《国家电网公司电力建设安全工作规程》(DL5009.3-2013)当地的冬季气温、风力等相关气象资料。
3.工程概况五彩湾750kV变电站站址位于新疆维吾尔自治区昌吉回族自治州东北280km吉木萨尔县三台乡五彩湾煤电煤化工工业园区内。
站址污秽等级为d级。
进站道路从规划的吉彩路引接,已建进站道路长度约63m。
本期五彩湾750kV变电站扩建至芨芨湖2回750kV出线间隔,双回线路高抗对角配置,其中一回线路五彩湾侧装设1×210Mvar高抗,高抗中性点经小电抗接地; 本期2#、3#主变低压侧共新增2×90Mvar电抗和2×90Mvar电容。
4.冬季施工范围计划冬季施工时间为: 2015年10月24日——2015年12月31日,共计90天具体工程量为:4.1、土建冬季施工范围:4.1.1办公、生活和生产临建布置项目部办公室、管理人员宿舍、安装人员及接地施工队宿舍、材料库房分部在奇台县芨芨湖镇,房屋采用彩钢板结构房屋。
项目部办公区和生活区采用铁艺围栏分别进行封闭形成院落,院内采用混凝土地坪。
在办公区院内设置旗墩,悬挂三面旗帜。
办公区由会议室、工程管理办公室、监理办公室、业主办公室、项目经理办公室组成。
目录一、编制依据 (1)二、工程概况: (1)三、冬期施工起迄日期 (1)四、冬期施工的分项内容 (2)五、质量、工期、安全、文明施工目标 (2)六、冬期施工的组织领导 (2)七、项目部管理人员冬期施工岗位责任制 (3)八、冬期施工进度计划 (6)九、冬期施工工程量及材料用量计划: (6)十、冬期施工总体方案 (7)十一、冬期施工具体措施 (7)十二、保证冬期施工质量的其它措施 (11)十三、安全措施 (12)十四、消防措施 (13)十五、越冬围护措施 (13)十六、环境保护 (13)一、编制依据1、《建筑工程冬期施工规程》JGJ104-2011;2、《钢筋焊接及验收规范》JGJ18-20123、技术、物资保障能力和同类工程的施工经验;4、国家现行的相关规范、规程和技术标准;5、本冬期施工所安排分部分项工程的特点及施工组织设计。
二、工程概况:本工程位于临沂市北城新区文峰山路(沂蒙五路)东侧,茶山路(沂蒙七路)北侧,该工程为临沂豪尔森置业发展有限公司投资建设的三期住宅楼工程,工程由11#、12#、13#、14#、15#楼及地下车库工程组成,框架、剪力墙结构,总建筑面积约57906.07㎡,其中11#住宅楼地上26层,地下2层,地上建筑面积8412.04㎡,地下建筑面积744.53㎡,12#住宅楼地上26层,地下2层,地上建筑面积8319.97㎡,地下建筑面积714.09㎡,13#住宅楼地上26层,地下2层,地上建筑面积8406.58㎡,地下建筑面积744.53㎡14#住宅楼地上26层,地下2层,地上建筑面积8319.97㎡,地下建筑面积714.09㎡,15#住宅楼地上10(11)层,地下2层,地上建筑面积8051.04㎡,地下建筑面积1504.04㎡,地下车库1层,建筑面积11707.47㎡。
本工程建设单位为临沂豪尔森置业发展有限公司,设计单位为上海天华建筑设计有限公司,勘察单位为临沂永固勘察建设工程有限公司,监理单位为临沂市建设工程监理公司,施工单位为上海世方建筑工程有限公司。
冬季施工方案标准版冬季是施工的一个特殊时期,气温低、天气变化多端,给施工带来了一定的困难。
因此,制定一套冬季施工方案标准版对于施工单位和工作者来说至关重要。
一、气温监测与防护1.1 气温监测在冬季施工过程中,需要随时监测气温变化。
建议每天早晚对气温进行监测,并及时调整施工计划。
1.2 人员防护施工人员在低温环境下工作时,应穿戴保暖服装,避免受寒。
同时,加强对施工人员的健康监测,确保其身体状况良好。
二、材料选用与保温2.1 材料选用在冬季施工中,应选择适合低温环境下施工的材料。
材料质量要求更高,以确保施工质量。
2.2 保温措施针对施工现场的特点,要加强保温措施的实施,确保施工过程不受低温天气的影响。
三、设备保养与防冻3.1 设备保养冬季施工中,设备容易受低温天气的影响,容易出现故障。
因此,要加强设备的保养工作,确保设备正常运转。
3.2 防冻措施在气温较低的情况下,要采取防冻措施,避免设备受损。
同时,设备停机时要及时排水,以免冻裂。
四、安全生产与应急处置4.1 安全生产冬季施工中,安全事故发生的风险较高。
因此,要加强安全教育和培训,提高施工人员的安全意识,确保施工过程安全。
4.2 应急处置在施工过程中,要制定应急预案,做好应急处置准备工作。
一旦发生意外情况,能够迅速、有效地做出处理。
五、沟通协调与监督检查5.1 沟通协调在冬季施工中,施工单位、监理单位、施工人员之间的沟通协调至关重要。
要建立定期沟通机制,及时解决施工中存在的问题。
5.2 监督检查相关部门要加强对冬季施工的监督检查工作,确保施工单位严格按照标准版的要求进行施工,保障施工质量。
结语冬季施工方案标准版是施工单位和工作者冬季施工的重要参考依据,只有严格按照标准版的要求执行,才能确保施工质量、安全和进度。
希望各相关单位和人员重视冬季施工问题,共同努力,确保冬季施工顺利进行。
黄石激光技术应用产业园工业服务办公楼工程冬季施工方案编制人:审核人:审批人:编制日期:编制单位:冬季施工方案一、冬季施工措施由于建筑产品的特点及黄石市冬季节气候因素,冬季施工必须采用特殊的技术组织措施。
项目将在工程开工前组织相关技术人员,在对本工程情况作深入调查并与设计、建设、监理及有关各方协调的基础上,编制更为详尽的冬季施工方案及作业指导书。
1、施工单位的技术人员熟悉设计图纸,对不宜冬季施工的分项工程,提早与设计单位和建设单位协商,提出合理的处理方案。
2、在制定冬季施工方案过程中,施工单位会同设计单位对施工图纸进行有关冬季施工的专门审查。
根据已定的施工方法,由设计单位对原图进行必要的验算,修改或补充说明。
3、施工单位编制的冬季施工方案,经项目总工程师或主管领导批准后报上级主管部门备案。
4、施工前按经审批的冬施方案或冬施技术措施进行交底,并做好检验工作,指派专人负责,确保每个工序都能按规程执行。
5、对已经批准的冬季施工方案要认真贯彻执行,如需变更冬季施工方案要经原审批单位同意,并报冬季施工补充方案。
6、组织施工人员认真学习和熟悉冬季施工规定及施工验收规范中有关冬季施工内容,结合冬季施工方案进行技术安全交底,使冬季施工方案落实到个人。
7、当冬季施工方案经主管部门批准后,及时组织基层施工人员对依据施工方案编制的作业指导书进行学习。
8、项目组织每周、月的冬施质量安全检查,每次检查的结果以通报的形式在项目内部传达,各相关部门对检查中存在的问题定责任、定人、定期整改。
所有检查记录,整改记录均归入项目内部管理档案。
9、由上级主管部门组织季度、月度定期和不定期的冬施检查,发现问题及时解决,对于好的冬季施工经验要及时推广。
10、项目在施工现场建立由一名项目副经理领导的测温工作小组,负责对每工作日内的气温、及其它各项冬施规范要求的参数进行测量、记载,测温中发现异常情况及时向有关部门通报。
每周将经负责人签字的冬施测温记录交技术部门存档。
施工方案方案冬季施工方案冬季施工方案封面一、项目背景冬季施工是指在寒冷季节进行的建设工程项目。
在寒冷的冬季,由于气温低、天气变化多端,施工条件较差,对施工单位和施工人员提出了较高的要求。
因此,为了确保工程质量和安全,制定一份科学合理的冬季施工方案至关重要。
二、施工目标本次冬季施工的目标是:1.保证工程质量和施工进度;2.提高工人的施工效率;3.确保施工人员的安全;4.合理利用冬季的优势资源。
三、施工范围本次冬季施工的范围为XXX工程的XXX部分,包括XXXXX。
四、施工时段及天气条件1.施工时段:从XX月XX日至XX月XX日期间;2.天气条件:气温低于0℃时,禁止施工;气温在0℃至5℃时,需进行特殊防护措施;气温在5℃以上时,可正常施工。
五、施工人员安全措施1.防寒保护:为施工人员提供保暖服装、防寒手套、棉帽等防寒用品;2.防滑措施:在施工现场及临时通道上铺设防滑垫,定期清理积雪和冰;3.特殊工种防护:对高空作业、电焊等特殊工种的施工,严格执行相关的安全操作规程和防护措施;4.监控设施:安装优质高清晰度监控摄像头,全程监控施工现场及周边环境,确保施工人员的安全。
六、特殊设备保养对于在低温环境下使用的设备,特别是液体和气体驱动的设备,在开始运行之前需要进行预热和保养,防止设备损坏或发生故障。
同时,要定期检查设备的工作状况,及时更换磨损部件和润滑剂,确保设备的正常运行。
七、材料保护和储存由于冬季气温低,部分建筑材料可能遭受冻结、结冰等危害。
因此,在施工期间,要采取相应的保护措施,如在室外堆放的材料上覆盖防水布,建设临时储物间等,以避免材料受潮或受冻。
八、供电和供暖保障1.供电:确保施工现场的稳定供电,防止因供电不稳造成设备故障或人身安全问题;2.供暖:为施工现场提供合适的供暖设备和供暖措施,保持室内温度适宜,提高施工人员的工作效率。
九、施工进度和质量管理1.制定详细的施工计划,合理安排施工顺序;2.加强施工过程的监管,确保质量和安全;3.定期召开施工进度会议,解决问题和调整计划。
冬季施工方案(全)
冬季是施工的一个特殊时期,极端的天气条件会对施工造成一定的影响。
为确保施工进度和质量,制定科学合理的冬季施工方案至关重要。
1. 冬季施工环境分析
在冬季施工中,气温低、天气多变、日照时间短等因素都会对施工造成一定影响。
冬季施工环境的不确定性需要我们提前做好充分的准备。
2. 冬季施工方案制定
2.1 施工计划调整
在制定冬季施工方案时,需要根据实际情况对施工计划进行调整。
合理安排施工时间,充分利用白天光照时间,减少夜间施工。
2.2 施工材料选择
在冬季施工中,需要选用耐低温的材料,以确保施工质量。
合理搭配材料,避免出现温度差异引起的问题。
2.3 施工人员培训
冬季施工条件较为苛刻,施工人员需要接受专门的冬季施工培训,了解应对寒冷天气的措施,减少因环境因素带来的影响。
2.4 安全措施落实
冬季施工存在一定的安全隐患,需要加强安全管理,做好防滑措施、防寒保暖等工作,确保施工安全。
3. 冬季施工质量控制
3.1 质量检验标准
在冬季施工中,要严格执行质量检验标准,确保施工质量符合要求。
及时发现问题,及时进行整改。
3.2 施工监督
加强施工现场监管,做好施工过程中的质量监督工作,确保施工质量可控。
4. 结语
通过科学合理的冬季施工方案,可以有效应对冬季施工中的各种挑战,提高施
工效率和质量,确保工程顺利完成。
在实际施工中,要根据具体情况灵活调整方案,不断优化施工策略,以最大程度地保障施工质量和安全。
市政工程冬季施工方案一、钢筋工程1、在负温条件下使用的钢筋,施工时要加强检验,钢筋在运输和加工过程中应防止撞击和刻痕。
钢筋工程主要注意在冬施期间对成品、半成品用彩条布覆盖保护。
2、钢筋加工场地防护棚四周张挂彩条布防风,加工完的钢筋放置要避开雨、雪地,下部应用垫块或方木垫起IoonIm以上,防止受潮或粘污。
3、钢筋在温度低于-20。
C时不宜进行冷拉加工,同时要适当控制伸长率,最大冷拉率控制在4%以内,以避免因负温冷拉造成钢筋强度达不到要求。
在负温下冷拉后的钢筋应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。
4、冬期在负温条件下焊接钢筋马凳等时,应在室内进行,室内温度不宜低于-20℃,配备电焊条自控烘干炉、保温桶,保证焊条温度。
如必须在室外焊接,其环境温度不宜低于-20℃,风力超过3级时应有挡风措施。
5、对接、焊接钢筋时,其母材必须无污染,刚焊接施工完的钢筋不得与水、冰、雪等接触。
6、当环境温度低于一20C时,如无特殊要求,尽量避免使用焊接,而是用机械连接。
7、套丝完毕堆放在加工场的钢筋或已经绑扎钢筋的套丝头,冬期施工期间必须套好塑料帽,防止锈蚀降低套丝质量。
8、对于绑扎好的顶板、梁钢筋,在雨雪天气来之前用彩条布进行覆盖、木方或钢管压实的办法;柱子钢筋则用棉被包裹严实即可。
二、混凝土工程1、针对现场实际情况,本工程冬季施工以-15℃为最低环境温度。
2、冬期浇筑的碎,其受冻临界强度应符合下列规定:3、普通碎采用硅酸盐水泥或普通硅酸盐水泥配制时,应为设计的碎强度标准的30%o 采用矿渣硅酸盐水泥配制的碎,应为设计的碎强度标准的40%o但碎强度等级为CIO及以下时,不得少于5.0N∕mm2°4、掺用防冻剂的碎,当室外最低气温不低于-15C时不得小于4.0N∕mm2,低于-15℃时不得小于5N∕三2o防止混凝土提前受冻影响混凝土表观质量和延缓混凝土拆模时间。
5、在混凝土养护期间,做好防风防失水保护,当外界气温温度低于5C时,不能洒水养护。
冬季施工方案标准版在冬季进行施工工程,由于气温低、湿度高等因素的影响,施工的难度会相对增加。
为了确保施工质量、保障施工人员的安全以及工期的顺利进行,制定了冬季施工方案标准版,以便有效应对冬季施工中的各种挑战。
1. 环境准备1.1 清理施工场地在冬季施工前,要对施工场地进行彻底清理,确保没有积雪、冰块等障碍物,保证施工的顺利进行。
1.2 除雪除冰在施工过程中,需定期除雪、除冰,避免积雪、冰层对施工的影响。
2. 施工材料选择2.1 保温材料在冬季施工中,要选择保温效果好的材料,以保证施工过程中的温度。
2.2 防冻剂在混凝土施工中,要在混凝土中添加适量的防冻剂,防止混凝土在低温下凝固不完全。
3. 施工工艺与方法3.1 保温措施在冬季施工中,要加强保温措施,如覆盖保温棉被等,以保持施工现场的温度。
3.2 合理安排施工时间合理安排施工时间,避免在气温过低时进行施工,影响施工进度和质量。
4. 安全措施4.1 保证施工人员安全施工现场要设置警示标识,保证施工人员的安全,防止发生意外。
4.2 防止滑倒在冬季施工中,要注意除雪、撒盐等措施,防止施工人员因地面滑倒而受伤。
5. 施工质量控制5.1 检查质量在施工过程中,要定期进行质量检查,确保施工质量符合标准要求。
5.2 保持通风在施工中要保持通风,以加速水泥凝固,确保施工质量。
综上所述,冬季施工方案标准版是为了在冬季施工中能够应对各种挑战,保证施工质量、安全与工期的有效进行而制定的指导方案。
在实际施工中,要严格按照方案的要求进行操作,以确保施工的顺利进行。

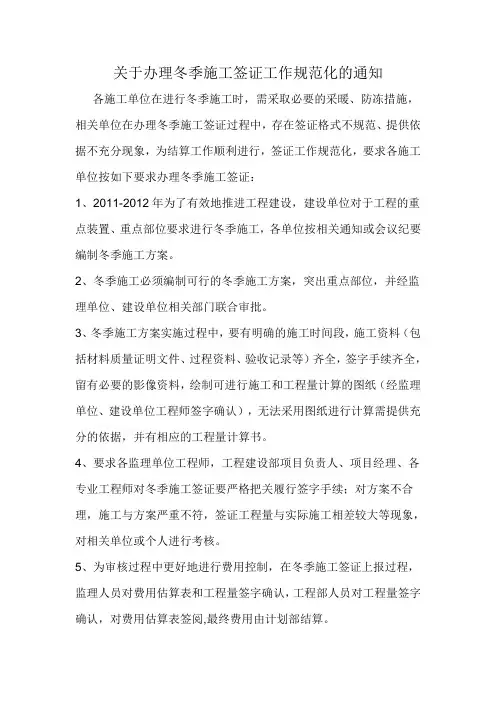

关于办理冬季施工签证工作规范化的通知各施工单位在进行冬季施工时,需采取必要的采暖、防冻措施,相关单位在办理冬季施工签证过程中,存在签证格式不规范、提供依据不充分现象,为结算工作顺利进行,签证工作规范化,要求各施工单位按如下要求办理冬季施工签证:
1、2011-2012年为了有效地推进工程建设,建设单位对于工程的重点装置、重点部位要求进行冬季施工,各单位按相关通知或会议纪要编制冬季施工方案。
2、冬季施工必须编制可行的冬季施工方案,突出重点部位,并经监理单位、建设单位相关部门联合审批。

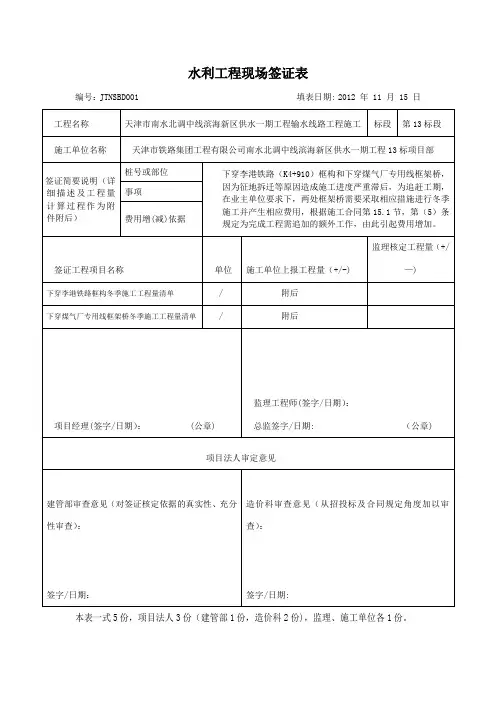

3、冬季施工方案实施过程中,要有明确的施工时间段,施工资料(包括材料质量证明文件、过程资料、验收记录等)齐全,签字手续齐全,留有必要的影像资料,绘制可进行施工和工程量计算的图纸(经监理单位、建设单位工程师签字确认),无法采用图纸进行计算需提供充分的依据,并有相应的工程量计算书。
4、要求各监理单位工程师,工程建设部项目负责人、项目经理、各专业工程师对冬季施工签证要严格把关履行签字手续;对方案不合理,施工与方案严重不符,签证工程量与实际施工相差较大等现象,对相关单位或个人进行考核。
5、为审核过程中更好地进行费用控制,在冬季施工签证上报过程,监理人员对费用估算表和工程量签字确认,工程部人员对工程量签字确认,对费用估算表签阅,最终费用由计划部结算。
要求施工单位10月份完善签证手续。
冬期施工技术措施方案冬季是建筑施工的一个特殊季节,其环境条件和气候条件都会对施工工程产生一定的影响。
为了能够保证施工的顺利进行,需要采取一些冬期施工技术措施。
以下是一个冬期施工技术措施方案,共计1200字以上。
1.施工计划和安排:在冬季施工中,需要根据天气状况合理安排施工进度和施工计划。
避免在极寒天气或恶劣天气条件下进行重要工序的施工,同时合理安排工人的休息和工作时间。
2.保温措施:建筑施工中使用保温材料对施工现场进行保温处理,以减少低温对施工材料的影响。
在混凝土施工过程中,可使用外加剂或提前预热混凝土,以防止混凝土冻裂。
3.加热设备:在施工现场设置加热设备,为施工人员提供舒适的工作环境。
加热设备可以是火炉、电暖器或者太阳能加热设备,根据施工现场的具体情况选择合适的加热设备。
4.防冰措施:在冬季施工中,需要采取措施防止冰冻对施工材料或设备的影响。
可以通过喷洒掺有抗冻剂的水或使用地暖设备来防止地面结冰。
5.保护施工场地:在冬季施工中,需要注意保护施工场地,防止受到低温、大风或雪等天气因素的影响。
可以设置围挡或篷布来进行遮挡,防止雪、风侵害施工现场。
6.施工材料储存:在冬季施工中,需要合理储存施工所需的材料,防止材料受到低温的影响。
对于易受低温影响的建筑材料,如水泥、沥青等,应当存放在室内或者加热设备附近,确保其在施工过程中的正常使用。
7.施工机械的保养和维护:在冬季施工中,需要加强对施工机械的保养和维护工作,确保其正常运转。
在使用前应当对机械设备进行预热,以减少低温对机械设备的影响。
8.施工安全:冬季施工中需加强对施工现场的安全管理,特别是在冰雪天气条件下,要做好防滑措施,保证施工人员的安全。
同时,要加强对施工现场的防火工作,避免由于加热设备的使用而引发火灾。
9.管理施工工人健康:在冬季施工中,施工工人的保暖和健康非常重要。
要保证施工工人充足的饮食和休息,提供热水、暖风或者保暖服装等设施,确保其能够在较低温度下保持体温平衡。
冬期施工方案及技术措施
在冬季施工中,由于天气寒冷,降雨较多等因素的影响,施工难度增加,施工周期延长,工程质量易受影响。
为了保证施工进度和工程质量,必须采取科学合理的方案和技术措施。
一、冬季施工方案
1.施工计划调整
针对冬季天气变化多端的特点,施工计划应进行细致的调整,合理安排施工工艺和工序,确保施工进度。
2.材料储存管理
提前做好材料的储存工作,保证材料不受潮、冻等影响,提供施工所需的各类材料。
3.施工人员防寒保暖
组织施工队伍做好防寒保暖措施,确保施工作业人员在恶劣环境下的安全和舒适。
二、冬季施工技术措施
1.保温措施
对于需要混凝土浇筑的部位,应采取加热设备或保温措施,保证混凝土在凝固过程中的温度,避免冻裂产生。
2.道路防滑
在冬季施工中应加强对施工现场道路的防滑措施,避免因地面结冰导致施工人员摔倒伤害。
3.冰雪清除
如果遇到雪后结冰的情况,需及时清除施工现场积雪及结冰,确保施工作业的平稳进行。
4.设备保养
在冷冻天气下,施工设备易受损坏,需加强设备保养工作,定期检查设备运转情况,确保设备正常运行。
结语
在冬季施工中,合理的施工方案和科学的技术措施是保障施工进度和工程质量的重要保证。
只有充分考虑到冬季环境的影响,采取相应的措施,才能有效应对冬期施工中的各种挑战。
愿我们在冬季施工中不畏严寒,攻坚克难,顺利完成各项工程任务!。
冬季施工方案(签证)
冬季是施工工程中一个值得重视的季节,由于气温低、天气不稳定等因素,施工难度增加,安全风险也相应增大。
因此,制定一份科学合理的冬季施工方案对于保障工程质量和工人安全至关重要。
本文将探讨冬季施工方案的制定要点和实施措施。
一、冬季施工环境分析
1.1 气温变化
冬季气温较低,特别是夜间气温可能会骤降,对于水泥凝固、混凝土凝固等施工活动会产生较大影响。
1.2 天气情况
冬季天气多变,可能出现降雪、降雨等不利施工的情况,需要及时应对。
二、冬季施工方案制定要点
2.1 施工时间安排
合理安排施工时间,避开气温骤降或恶劣天气出现的时段,提高施工效率。
2.2 施工人员防寒保暖
为施工人员提供防寒保暖设备,如保暖服、手套、帽子等,确保其在低温环境下能正常作业。
2.3 施工材料保温
对需要保温的材料进行合理包裹和覆盖,防止受到低温影响而影响施工质量。
2.4 设备保养
冬季设备容易受到低温影响而出现故障,因此要加强设备保养和保温工作,确保设备正常运转。
三、冬季施工实施措施
3.1 安全检查
每天进行施工现场安全检查,保障施工安全。
3.2 施工人员培训
提供冬季施工安全知识培训,增强施工人员应对恶劣环境的能力。
3.3 应急预案
制定完善的应急预案,预防和妥善处理各种突发事件。
四、总结与展望
通过对冬季施工方案的制定要点和实施措施进行分析,可以有效提高冬季施工的安全性和效率。
未来,随着技术的不断进步和工程管理经验的不断积累,冬季施工将会变得更加高效和可靠。
冬季施工方案模版一、项目概述本项目是建筑工程的冬季施工方案,主要涉及建筑物的新建、改建、扩建等工作。
本方案拟于2024年12月1日开始实施,并计划于2024年2月28日完成。
二、冬季施工特点1.气候条件:冬季气温较低,存在结冰、冻结等不利施工的天气因素。
2.日照时间短:冬季白天时间短,施工资源利用效率较低。
3.雨雪天气频繁:冬季容易出现降雪、降雨等不利于施工的天气条件。
三、冬季施工方案1.安全措施1.1人员安全:加强施工现场的安全教育和培训,确保施工人员熟悉冬季施工环境下的安全防护措施,提高安全意识。
1.2设备安全:定期对施工设备进行检修和维护,确保设备处于良好工作状态,防止设备故障导致事故发生。
1.3材料安全:储存材料时采取防潮、防冻措施,确保材料质量不受损。
2.施工方案2.1提前准备:提前采购所需材料和设备,并进行储存和保管,确保施工过程中不会由于材料不足或设备故障导致工期延误。
2.2防冻措施:对于容易受冻结影响的工程部位,采取加热、保温等措施,确保施工材料和设备的正常运转。
2.3施工进度安排:根据气温和天气预报,合理安排施工进度,尽量避免在恶劣天气条件下进行施工,确保施工质量和施工安全。
2.4增加临时设施:在施工现场增加临时设施,例如临时建筑和遮挡物,以增加施工现场的温度和舒适度,提高施工效率。
2.5梯度施工:对于易积水、结冰的地面,采用梯度施工,快速完成地面工程,减少冻结和积水的风险。
3.资源利用3.1人力资源:合理安排施工人员的工作时间和休息时间,确保人力资源的有效利用。
3.2施工设备资源:在设备运行过程中,加强设备的维护和保养,防止设备故障造成资源浪费。
3.3材料资源:定期进行材料的盘点,加强成本控制,并采取合理储存措施,防止材料损失。
四、质量控制1.施工工艺控制:严格按照规范要求进行施工,确保施工工艺的标准化。
2.施工质量检测:采用现代化的测量仪器对施工过程进行实时监测和质量检测,及时发现问题并进行处理。
双柳冬季施工方案
在寒冷的冬季,施工工作面临着特殊的挑战,如何有效地开展施工工作,保障
施工质量和进度成为了施工方面需要面对的难题。
针对双柳项目在冬季施工的情况,制定了以下方案:
现状分析
双柳项目位于寒冷地区,冬季气温较低,雨雪天气较多,对施工工作造成了一
定的影响。
主要的问题包括道路结冰、施工人员保暖等。
施工策略
1.道路处理
针对道路结冰问题,我们会在施工前对道路进行喷淋除冰处理,确保道路畅通,保障施工车辆出入顺畅。
2.施工人员保障
在冬季施工中,保障施工人员的健康和安全是至关重要的。
我们将提供暖气、
保温工作服等保暖设备,确保施工人员在寒冷环境下能够正常工作。
3.材料选用
针对低温情况,我们会选用适合冬季施工的材料,确保施工材料的质量和稳定性。
时间安排
双柳项目冬季施工方案将在10月初开始实施,根据天气情况灵活调整施工进度,确保施工质量和进度。
风险预测
在冬季施工中,可能遇到的风险包括道路封闭、材料供应不足等问题。
我们会
提前做好计划,准备应对措施,尽量降低风险。
结束语
通过以上方案的制定和实施,相信双柳项目在冬季施工中能够取得良好的效果,确保施工质量和进度,达到预期目标。
冬期工程施工方案冬季施工是工程建设中的重要环节之一,也是一项难度较大的任务。
在严寒的冬季,气温低、天气变化大,这给工程施工带来了一定的困难。
因此,为了保证冬季工程施工的顺利进行,制定一个合理的工程施工方案是非常必要的。
1.选择合适的工程项目冬季施工有些项目不适合进行,比如高空作业、外墙粉刷等容易受气候条件限制的工程,可以选择其他室内施工项目进行。
同时,要根据项目的实际情况确定施工的难度和施工周期。
2.防寒保温措施在冬季施工中,由于气温较低,要采取一系列的防寒保温措施,以确保施工人员的安全和施工质量。
可以增加施工现场的临时设施,比如设置临时加热设备、搭建临时工棚等,提供一定的保暖条件。
3.合理安排施工进度冬季施工需要考虑气温变化带来的施工延误问题。
合理安排施工进度,尽量避免在气温较低、天气较差的时候进行施工,可以将重要的施工任务安排在气温较高、天气较好的时候进行,以提高施工效率。
4.施工材料的选择在冬季施工中,要选择适合冬季施工的材料,比如具有防冻性能的混凝土、高温保温层材料等。
同时,要对材料进行保温处理,避免因为低温导致材料的质量问题。
5.加强施工现场管理在冬季施工中,要加强施工现场的管理工作,确保施工安全。
要加强对施工人员的培训和安全教育,提高施工人员的防寒意识和安全意识。
同时,加强现场巡查和监控,及时发现并解决施工中的安全隐患。
6.加强与供应商的协调冬季施工可能会面临供应链受阻的问题,因此需要加强与供应商的沟通和协调。
提前与供应商确定冬季施工所需材料的供应时间和数量,以确保施工进度不受影响。
7.合理利用现代化技术手段在冬季施工中,可以通过利用现代化的技术手段来提高施工效率。
比如使用大型机械设备进行施工,使用无人机进行巡查和监测,使用数字化建模技术进行施工图纸的编制等。
总之,冬季工程施工方案的制定是一个复杂而细致的工作,需要充分考虑到气候条件带来的影响,并采取相应的措施来保障施工的安全和质量。

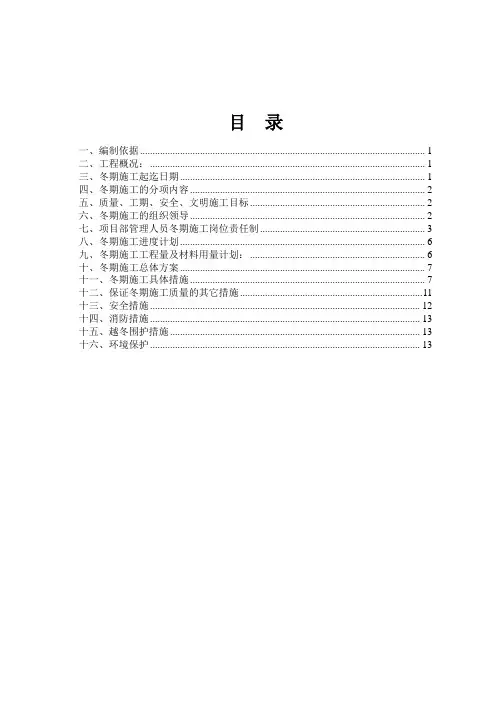

目录1、编制依据 (2)2、主要工程概况 (2)3、施工部署 (3)3.1 进度安排 (3)3.2 组织机构 (3)3.3 冬施原则及特点 (4)4、施工准备 (4)4.1 技术准备 (4)4.2 现场准备 (5)4.3 材料准备 (5)5、操作工艺及施工方法 (6)5.1 砌筑工程 (6)5.2 钢筋工程 (7)5.3 混凝土工程 (8)6、安全保障措施 (12)7、热工计算 (13)1、编制依据1.1建筑工程冬期施工规程(JGJ/T104一2011)1.2建筑及结构施工图纸1.3简明施工计算手册2、主要工程概况某某公司承建的某某集团化工乙二醇项目土建工程包括:厂前区换热站、汽车装车站(含控制室)、火炬、公用系统外管工程。
一、厂前区换热站占地面积162㎡,建筑面积99㎡,室内外高差300mm,建筑长度为15.45m,宽度为6.45m;地上一层,层高为5.6m,建筑总高度为6.2m。
结构形式为一字型钢筋混凝土框架结构;基础为独立基础。
材料:混凝土,基础、柱、梁、板均采用C30混凝土进行浇筑,垫层采用C15混凝土进行浇筑;钢筋,使用HPB300级钢、HRB335级钢和HRB400级钢进行绑扎、焊接。
填充墙,采用A3.5级蒸压加气混凝土砌块砌筑;屋面,铺设1.5厚三元乙丙橡胶防水卷材二、汽车装车站(含控制室)汽车装车站占地面积420㎡,长度42米,宽10米,地上一层,层高为8.5米,建筑总高度为9.5m,结构形式为一字型钢框架结构;基础为独立基础控制室建筑面积118㎡,室内外高差300mm,建筑长度为18.4m,宽度为6.4m;地上一层,层高为4.2m,建筑总高度为4.8m。
结构形式为一字型钢筋混凝土框架结构;基础为独立基础。
材料:混凝土,基础、柱、梁、板均采用C30混凝土进行浇筑,垫层采用C15混凝土进行浇筑;钢筋,使用HPB300级钢、HRB400级钢进行绑扎、焊接。
填充墙,采用A3.5级蒸压加气混凝土砌块砌筑;屋面,铺设1.5厚三元乙丙橡胶防水卷材三、火炬占地面积440㎡,火炬本体为钢结构,基础为钢筋混凝土小型筏板基础,筏板基础上面设置基础短柱,短柱顶部预埋螺栓(二次灌浆),总高度为4米,结构形式为边长10米的正三角形,其他包括管墩、设备基础、雨篷基础及地面硬化。
第四章、特殊季节施工方案一、冬季施工方案当室外日平均气温连续五天低于 5 度或当天最低气温低于零下-3 度时,应按冬期施工规定进行施工。
安排专人进行气温观测并记录,与气象台站保持联系,防止寒流突然袭击。
1、冬季钢筋施工所有钢筋的焊接和存放,应尽量安排在工棚内,工棚为全封闭,内设取暖器。
当在负温天气下,钢筋必须在室外焊接时,采取碘钨灯烘烤和现场搭设简易加工棚的保温方法。
施工过程要加强钢筋管理和检验,直螺纹接头负温施工需经过负温试验验证。
遇大风大雪天气或环境温度低于 -15 ℃时,停止焊接作业。
雪天或施焊现场风速超过5.4m/s (三级风)焊接时,采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。
钢筋绑扎前,首先要清扫模板上、模板内的积雪,然后再绑扎钢筋。
遇雪天时,绑扎后的钢筋要用彩条布进行覆盖,防止积雪,影响混凝土浇筑质量。
2、冬季砼施工为确保冬季混凝土施工质量,对集料仓进行围挡,并做相应的保温措施。
配制混凝土时,优先采用硅酸盐水泥、普通硅酸盐水泥,且选用水泥的强度等级不低于 32.5 ,水灰比不大于0.5 。
混凝土拌和时采用热水,必要时可考虑对混凝土集料进行加热,以确保混凝土的出机温度在 10℃以上,入模温度不应低于 5℃。
混凝土拌和站用保温棚遮盖,再蒸气保温。
(1)、若要在砼中掺入外加剂,外加剂的型号及掺量必须按照试验1室的配合比进行掺加,并征得监理工程师的同意。
(2)、严寒天气拌制砼时,宜优先采用加热水的方法拌制砼。
(3)、拌制砼时,应检查骨料的情况,骨料必须清洁,不得含有冰雪等冻结物及易冰裂的矿物质。
(4)、砼在运输过程中,应采取有效措施,尽量减少砼的热量损失。
(5)、混凝土在浇注前应清除模板、钢筋上的冰雪和污垢。
混凝土运输车及泵送管,均用保温材料,如石棉等进行包裹或用保温棚遮盖保温。
3、砼的运输和浇筑(1)、混凝土的运输时间尽可能缩短,运输混凝土的容器应有保温措施。
(1)、若遇雨雪天气或霜冻天气,砼在浇筑前,应清除模板和钢筋上的冰雪,以减少热量损失。
广平县南阳堡小城镇首期项目3、4#住宅楼冬季施工方案编制人:审核人:审批人:邯郸市方正建筑工程有限公司冬季施工方案根据中华人民共和国《建筑工程冬期施工规程》规定;当室外日平均气温连续5d稳定低于5℃时即进入冬期施工,进入冬期施工的项目应采取冬期施工措施。
一、冬期施工准备工作1、组织部门各班组有关人员学习冬施方案和有关规程,施工及验收规范。
2、安排专职人员对大气温度及混凝土施工前、施工中、施工后的各工序进行测温控制,并做好记录。
3、冬施所需的各种机具及各种原材料在冬施前应全部进入现场。
4、搅拌站暖棚,采用彩钢板搭设,水箱加热平台,砂子加热,采用钢板加热,各暖棚内生火炉加温并有专人负责。
5、作好冬施混凝土及掺用外加剂的试验和配制工作,了解其性能和用途。
6、各种填写资料准备齐全,严格执行各道工序的资料报审及项目报验工作。
7、各种材料均已复检合格。
二、基础冬施措施(一)、基础土方开挖:冻土开挖用330型挖掘机,人工清槽,验收后立即浇筑混凝土。
若不立即浇筑混凝土,挖土尺寸应留有一定余度,不准在冻土上施工基础,等浇筑混凝土时将冻土挖除修坑至设计尺寸。
(二)砖砌体工程1、砖砌体材料的要求:(1)砖在砌筑前应将表面积灰、积雪清扫干净;(2)水泥采用普通硅酸盐水泥,使用时不能冻结;(3)石灰膏应经融化并重新拌合后方可使用;受冻而脱水风化的石灰膏不可使用。
3、冬期砌筑砂浆的稠度,宜比常温施工适当增加,可通过加石灰膏的办法来解决。
稠度控制在8~13cm。
4、砂浆在使用时的温度不低于5℃。
5、为了拌和热砂浆,配备专用加热水箱,水的温度控制在90℃左右,先将水、砂先行搅拌,再加水泥。
6、水的温度应经常检查,每小时不少于1次,温度计停留在水内时间不少于1分钟。
7、冬期搅拌砂浆的时间应适当延长,一般要比常温期增加2分钟。
8、减少砂浆在搅拌、运输、储存过程中的温度损失采用措施:(1)砂浆的搅拌应在保温棚内进行,环境温度不低于+5℃;冬期施工砂浆要随拌随运,不可储存和二次倒运。
建筑工程冬天施工方案Xxxxxxxxxx企业1、编制依照《建筑工程冬期施工规程》(JGJ104-2011《建筑装饰装饰工程质量查收规范》(GB50210-2013)《建筑工程施工质量查收一致标准》(GB50300-2013)2、工程概略工程简介工程名称: XXXXXXXXXXXXXXX工程。
建设地址: XXXXXXX学院建设规模:总建筑面积:XXXXXm2;此中: 留学生公寓XXXXXm2,留学生食堂 XXXXm2。
结构形式:框架结构要求质量标准:国家施工查收规范合格标准,争创“XXXX奖”。
冬施限期区分xxxx地域冬期施工一般在11月15日至来年3月15日。
依据天气预告及实测记录,测出实质气温,如连续5天稳固低于5℃, 或最低气温降到0℃和0℃以下,即表示进入冬期施工;当气温连续5天均匀气温高于 5℃即表示排除冬施。
冬施项目项目(装饰装饰后期)xxxxxx工程冬施项目(二次结构及装饰装饰)3、施工部署冬施领导小组组长-----xxxx副组长 ----- xxxx组员 ----- xxxx xxxx xxxx xxxx xxxx分工:XXXX----总负责冬施全面工作XXXX----负责冬施全面技术工作XXXX----负责现场施工及人员的协调XXXX----负责测温及试验工作XXXX-----负责冬施安全、消防、环保工作XXXX----负责资料的管理XXXX----负责水、电技术准备项目部组织有关管理人员及作业人员认真学习有关规范、规程标准,做好各项技术交底,保证施工管理规范化。
对进行冬期施工的项目,在冬期施工前组织各专业分包单位进行冬施方案商讨会,方案编制达成后组织各级管理人员学习,并向施工班组进行培训交底。
对测温人员进行培训交底,主要工作内容为大气测平和混凝土保养测温及混凝土出罐、入模测温工作,特意从事混凝土测温工作,为混凝土的保养供给科学依照。
通知商品砼单位提早作好冬期施工混凝土、及外加剂的试配工作,对冬施外加剂和原资料质量实行预控。
目录1、编制依据 (2)2、主要工程概况 (2)3、施工部署 (3)3.1 冬季施工内容 (3)3.2 组织机构 (3)3.3 冬施原则及特点 (4)4、施工准备 (5)4.1 技术准备 (5)4.2 现场准备 (5)4.3 材料准备 (6)5、操作工艺及施工方法 (6)5.1 砌筑工程 (6)5.2 钢筋工程 (7)5.3 混凝土工程 (8)5.4 装修工程 (12)6、安全保障措施 (12)7、热工计算 (13)(一)、计算混凝土拌合物经过地泵运输至浇筑地点时的温度T2 (13)公式为:T2=T1-(at t+0.032n)(T1-Ta) (13)=9.27℃ (13)(二)、考虑模板和钢筋吸热影响,混凝土成型完成时的温度T3: (13)1、编制依据1.1 建筑工程冬期施工规程(JGJ/T104一2011)1.2建筑及结构施工图纸1.3简明施工计算手册2、主要工程概况某某公司承建的某某集团化工乙二醇项目土建工程包括:厂前区换热站、汽车装车站(含控制室)、火炬、公用系统外管工程。
一、厂前区换热站占地面积162㎡,建筑面积99㎡,室内外高差300mm,建筑长度为15.45m,宽度为6.45m;地上一层,层高为5.6m,建筑总高度为6.2m。
结构形式为一字型钢筋混凝土框架结构;基础为独立基础。
材料:混凝土,基础、柱、梁、板均采用C30混凝土进行浇筑,垫层采用C15混凝土进行浇筑;钢筋,使用HPB300级钢、HRB335级钢和HRB400级钢进行绑扎、焊接。
填充墙,采用A3.5级蒸压加气混凝土砌块砌筑;屋面,铺设1.5厚三元乙丙橡胶防水卷材二、汽车装车站(含控制室)汽车装车站占地面积420㎡,长度42米,宽10米,地上一层,层高为8.5米,建筑总高度为9.5m,结构形式为一字型钢框架结构;基础为独立基础控制室建筑面积118㎡,室内外高差300mm,建筑长度为18.4m,宽度为6.4m;地上一层,层高为4.2m,建筑总高度为4.8m。
结构形式为一字型钢筋混凝土框架结构;基础为独立基础。
材料:混凝土,基础、柱、梁、板均采用C30混凝土进行浇筑,垫层采用C15混凝土进行浇筑;钢筋,使用HPB300级钢、HRB400级钢进行绑扎、焊接。
填充墙,采用A3.5级蒸压加气混凝土砌块砌筑;屋面,铺设1.5厚三元乙丙橡胶防水卷材三、火炬占地面积440㎡,火炬本体为钢结构,基础为钢筋混凝土小型筏板基础,筏板基础上面设置基础短柱,短柱顶部预埋螺栓(二次灌浆),总高度为4米,结构形式为边长10米的正三角形,其他包括管墩、设备基础、雨篷基础及地面硬化。
材料:混凝土,基础采用C30混凝土进行浇筑,垫层采用C15混凝土进行浇筑,地面硬化采用C20混凝土进行浇筑;钢筋,使用HPB300级钢、HRB400级钢进行绑扎、焊接。
四、公用系统外管工程基础为钢筋混凝土独立基础,基础顶部为钢筋混凝土短柱,短柱顶部预埋螺栓(二次灌浆);混凝土基础、短柱、基础梁均采用C30混凝土进行浇筑,垫层采用C15混凝土进行浇筑;钢筋,使用HPB300级钢、HRB400级钢进行绑扎。
3、施工部署3.1 冬季施工内容根据晋中市某某县常年进入冬期施工的日期和结束冬期施工的日期确定,在冬期施工过程中,主要进行如下工程各分部分项工程的施工:一、厂前区换热站:墙体砌筑、设备基础、集水坑、排水沟、屋面工程、装饰装修工程。
二、汽车装车站(含控制室):基础及主体工程、屋面工程、装饰装修工程及地面硬化。
三、火炬:火炬土方回填、管墩、雨篷基础、设备基础、地面硬化。
四、公用系统外管工程F轴管廊:F58-F77管廊基础;K轴管廊:K15-K32、K34-K37管廊基础;T轴管廊:T14、T18-T19轴管廊基础。
3.2 组织机构项目成立冬季施工领导小组,主管工程冬期施工的准备、实行、落实、检查等工作,具体人员组成及分工如下表:3.3 冬施原则及特点冬期施工原则:当室外平均温度连续五天稳定低于5°C即进入冬期施工;当室外平均温度连续五天高于5°C时即解除冬期施工。
冬期施工特点:(1)冬季施工条件及环境不利,是工程质量事故出现多发季节,其质量事故出现约占全年的三分之二以上,尤以混凝土工程居多。
(2)质量事故出现的隐蔽性、滞后性,即工程是冬天施工的,大多数在春季开始才暴露出来,因而给事故处理带来很大难度。
(3)冬期施工的计划性和准备工作时间性强。
4.1 技术准备(1)编制冬期施工方案,编制原则是确保工程质量经济合理、技术上可靠,使增加费用最少,所需材料和热源有可靠的来源,并尽量减少能源消耗,施工进度快,缩短工期。
(2)进入冬期施工前,对现场施工人员专门组织技术培训,学习冬施规程、施工方法及有关的技术措施,明确各自的职责。
(3)每工程安排两专人负责白天与晚上的测温工作,并及时与当地气象台保持联系,掌握天气变化情况,防止寒流突然袭击,做好天气突变的防范措施。
时间为冬期施工的起止时间。
(4)做好冬期施工中砌筑砂浆、混凝土、抹灰的配合比及油漆、涂料工作。
4.2 现场准备(1)根据工程进度,提前组织有关机具和保温材料进场。
(2)作好临时用水的水管及消防管的保温防冻工作,管线暴露在室外的外包岩棉,并用防水丝布缠紧。
(3)墙、柱模板背面粘贴50mm厚聚苯板进行保温。
(4)基坑底槽抗冻采用保温材料覆盖,先在表面盖两层塑料薄膜,然后铺设两层阻燃草帘,再覆盖两层帆布。
(5)现场设天气告示牌,由试验部门测定大气温度,并记录天气预报,以便在寒流到来前作好各项保温防冻措施。
(6)冬施前,组织各部门有关人员对现场脚手架进行检查,查看脚手架各节点连接是否牢靠,支架部分是否稳定可靠。
各种通道及上人坡道要钉好防滑条。
(7)对各种机械,如龙门架、圆盘锯、电焊机、钢筋切断机等进行检查,查看运转是否正常,保温是否到位。
(8)做好现场的排水坡度,严格控制临时用水量,避免地面结冰。
材料部门在进入冬期施工前进行所需各项材料的准备工作,材料进场后做好各项材料的验收、保管、发放工作。
各项冬施材料需用情况如下表所示,现场施工中如遇其它所需材料,向材料部门提出计划后另行购置。
冬施材料计划其它劳保用品各工种进行相应配置。
5、操作工艺及施工方法5.1 砌筑工程1、材料要求:砌筑前清除砖块及加气块表面污物、冰霜等,根据当天砌筑工程量,确定浇水湿润砖块的数量(湿润砖块表面为宜),遭水浸冻后的砖块及加气块不得使用;砂浆采用普通硅酸盐水泥拌制;所用砂不得含有直径大于10mm的冻结块和冰块。
拌合砂浆水温不得超过80℃,砂的温度不得超过40℃,水泥不得加热,砂浆稠度宜较常温适当增大。
拌和砂浆时加防冻剂,防冻剂采用FJ-11砂浆防冻剂,防冻剂掺量为水泥量的4%,砌筑砂浆为M5混合砂浆,温度不应低于5℃。
2、冬期施工中,每日砌筑后,做好保温工作,应及时在砌筑表面进行保护性覆盖,采用阻燃草帘和聚苯板。
砌筑表面不得留有砂浆和积水。
继续砌筑前,应扫净砌筑表面。
3、砂浆稠度宜较常温适当增大,可控制在90mm左右。
掺入外加剂的砂浆应延长砂浆的搅拌时间,可控制在30秒左右。
4、砂浆应随拌随用,不得停留时间过长而受冻,运输和盛砂浆的容器应有保温措施。
使用时如发现砂浆冻结应停止使用,移到加热处化冻后方可使用。
禁止在现场用用热水掺入砂浆内化冻后再拌合使用。
5、砖块施工采用“三一”砌筑法,严格按照“一块砖、一铲灰、一挤揉”的施工方法,灰缝不应大于1cm,砂浆饱满度不低于80%。
加气块在施工中水平灰缝为11~15mm 厚,采用铺灰砌筑;水平灰缝砂浆饱满度不得低于90%;垂直灰缝砂浆饱满度不得低于85%,在砌筑中水平与垂直缝不得有瞎缝、裂缝、透明缝等。
6、冬季施工期间每日砌筑高度不宜超过1.2m,墙体留置的洞口,距交接墙处不应小于50cm。
7、施工用水加热,施工现场制作钢质加热水箱,水箱尺寸为2000mm×3000mm×1500mm(钢板厚10mm),水箱下砖砌火炉(如图所示);安排两专人烧水,清理炉渣,并随时测温,水温控制在60至70℃之间。
5.2 钢筋工程5.2.1 钢筋负温冷拉和冷弯(1)钢筋在负温下进行冷拉,其温度不得低于-20C。
(2)钢筋负温冷拉方法可采用控制应力或控制冷拉率两种方法。
本工程采用控制应力的方法。
冷拉控制应力及最大冷拉率(3)钢筋冷拉设备仪表和液压系统的工作油液应根据环境温度选用,并应在使用温度条件下进行配套校验。
(4)钢筋的试样不得少于4个,并取其试验结果的算术平均值作为该钢筋实际应用的冷拉率。
(5)在负温下冷拉后的钢筋,应逐根进行外观质量的检查,其表面不得有裂纹和局部颈缩。
(6)当温度低于-20℃时,不得对低合金Ⅰ、Ⅱ级钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断。
5.2.2 钢筋负温焊接要求:(1)钢筋负温焊接,采用电弧焊及气压焊等焊接方法。
当环境温度低于-20℃时就,不宜进行施焊。
(2)雪天或施焊现场风速超过 5.4m/s(三级风)焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。
(3)钢筋负温电弧焊采取分层控温施焊。
热扎钢筋焊接的层间温度应控制在150℃~300℃之间。
根据钢筋级别、直径、接头形式和焊接位置,选择焊条和焊接电流,防止产生过热、烧伤、咬肉和裂纹。
(4)负温帮条焊或塔接焊,其焊缝厚度不应小于钢筋直径的0.3倍,焊缝宽度不应小于钢筋直径的0.7倍。
(5)热扎钢筋Ⅱ、Ⅲ级钢筋多层施焊时,焊后采用回火焊道施焊,其回火焊道的长度应比前一层焊道在两断各缩短4~6mm。
(6)每天正式生产前对加工机械进行检查、调试,并进行试加工确保机械运转正常,保证加工质量。
5.3 混凝土工程5.3.1对商品混凝土材料要求(1)为保证混凝土的全面质量,冬期混凝土施工的重点是防止混凝土硬化初期遭受冻害,并尽早获得强度。
(2)混凝土冬期施工选用标号不低于42.5级的普通硅酸盐水泥,水泥碱含量不大于0.6%,水泥温度控制在50~60℃之间。
(3)粗骨料选用5~25mm,含泥量<1%,泥块含量<1%,使用前应先经暖气加热,保证其不含冻块。
(4)砂子选用中砂,含泥量<3%,泥块含量<1%,使用前应先经暖气加热,保证其不含冻块。
(5)外加剂选用JYD-3、JYD-5复合防冻剂,该外加剂具有高早强、减水率高等特点,且不会增加每方混凝土的碱含量,同时不含氯盐及尿素等有害物质。
(6)冬期施工期间搅拌站在进行混凝土试配时应考虑一定的富裕系数,强度等级不大于C30的混凝土富裕系数取130%,强度等级不小于C35的混凝土富裕系数取120%。
最小水泥用量不少于300kg/m3,水灰比不大于0.6。
适当加大外加剂的用量,提高减水率,从而减少混凝土的单方用水量,提高混凝土的防冻性能。
