地下室临时照明方案
- 格式:docx
- 大小:55.51 KB
- 文档页数:9
地下室临时照明方案(一)引言概述:地下室作为一种常见的使用空间,常常需要临时照明来满足各种需求。
在本文中,我们将介绍一种地下室临时照明方案,以解决在缺乏自然光线的情况下提供足够照明的问题。
该方案可以满足灵活性、安全性和节能性的要求,并且适用于各种地下室使用场景。
正文:一、灯具选择1. 根据地下室使用场景,选择适合的灯具种类,如LED筒灯、LED射灯或荧光灯等。
2. 考虑灯具的亮度和色温,确保能够提供足够明亮的光线和舒适的照明效果。
3. 考虑灯具的寿命和维护成本,选择稳定可靠、易于安装和维护的灯具。
二、照明布局1. 根据地下室的使用需求和布局,确定灯具的安装位置和数量,确保整个地下室都能够得到均匀的照明。
2. 针对不同区域的功能需求,可采用分区照明的方式,使每个区域都具备独立的照明控制。
3. 在选择照明布局时,考虑灯具的遮挡和反射问题,避免产生过度阴影或光线反射不均的情况。
三、电源供应1. 根据地下室的电力设施和外部供电条件,选择适当的电源供应方式,如接入主电网或采用独立的发电机组。
2. 考虑到地下室环境复杂及灾难情况,建议设置备用电源,以应对可能的电力中断情况。
3. 确保电源供应的可靠性和安全性,遵循相关电气安全标准和规范,在安装和使用过程中,需避免过载和短路等问题。
四、照明控制1. 使用智能照明控制系统,可实现对地下室照明的智能调控和管理,提高照明的灵活性和节能性。
2. 设置合理的照明控制策略,如自动感应控制、定时开关控制或手动调光等,在不同使用场景下灵活调整照明亮度和开关状态。
3. 可结合环境监测系统,实现光线自动调节,根据地下室内部和外部光线变化,自动调整照明亮度。
五、安全防护1. 安装应急照明设备,确保在突发情况下地下室内仍能提供紧急的照明支持。
2. 配备足够数量和容量的电池或发电机组,以备不时之需,保证照明设备正常运行。
3. 定期检查和维护照明设备,保持其正常工作状态,及时更换老化或故障的灯具和电源设备。
地下室临时照明用电施工方案一、背景地下室作为建筑物中常见的功能区域之一,其照明设施的施工方案尤为重要。
本文将针对地下室临时照明用电的具体施工方案进行详细阐述。
二、施工准备在进行地下室临时照明用电方案的施工前,需要做好以下准备工作:1.对地下室进行必要的勘查和测量工作,确保照明设施的合理布局。
2.确定地下室的总用电负荷,以确定所需的电源容量。
3.调查地下室周围的电源情况,选择合适的供电方式。
4.确保施工人员具备相关电气施工资质,严格遵守安全操作规程。
三、施工方案1. 电源供应根据地下室的总用电负荷,可以选择以下供电方式:•直接引入外部电源,通过电缆连接地下室照明设施。
•在地下室内设置独立的发电机组,作为临时用电的供电来源。
2. 照明设施布置根据地下室的结构和功能需求,可以采取以下布置方式:•悬挂式照明灯具:布置在地下室的主要通道和区域,保证整体照明效果。
•床头灯或壁灯:针对床位或区域需求,提供局部照明。
•应急照明装置:设置在必要的出口和紧急通道处,确保在断电情况下照明的持续。
3. 电缆敷设和连接在选定电源供应方式后,需进行以下敷设和连接工作:•安全敷设电缆,避免绞绕和压碾。
•定期检查电缆连接,确保连接牢固可靠。
四、安全标准在进行地下室临时照明用电施工时,必须遵守相关的安全标准,包括:•电气设备的安全使用和维护规程。
•现场工作人员必须配备个人防护装备。
•避免高强度的电流通过人体,避免触电事故的发生。
五、总结通过本文的详细介绍,可以看出地下室临时照明用电的施工方案是一个综合性的工程,需要从电源供应、照明设施布置到电缆敷设等多个方面进行全面考虑。
只有合理规划和精心施工,才能有效保障地下室的照明安全和效果。
“地下室临时照明方案”一、方案背景近年来,随着我国城市化进程的加快,地下室空间利用越来越广泛。
地下室空间通常较为封闭,采光条件较差,因此,临时照明成为地下室空间利用的关键环节。
本方案旨在为地下室临时照明提供一种经济、实用、安全的解决方案。
二、照明需求分析1.照度需求:地下室空间照度应满足相关国家标准,确保工作人员视线舒适,降低视觉疲劳。
2.照明方式:地下室空间照明应采用柔和、均匀的照明方式,避免产生眩光。
3.照明设备:照明设备应具有节能、环保、耐用等特点,降低运行成本。
4.安全性:照明设备应具备一定的防护措施,防止触电、短路等安全事故的发生。
三、照明方案设计1.照明灯具选择:根据地下室空间高度、照度需求等因素,选择合适的照明灯具。
如LED筒灯、LED平板灯等。
2.照明布局:采用均匀布灯的方式,确保地下室空间照度均匀。
灯具布置间距应根据灯具的照明范围和照度要求进行调整。
3.照明控制:采用智能照明控制系统,实现灯光的自动调节,降低能耗。
同时,可通过手机APP等终端设备进行远程控制,方便管理。
4.供电方式:采用安全可靠的供电方式,如采用防触电保护措施、预留电源接口等。
四、照明设备安装1.安装前的准备:检查照明设备的外观、性能等,确保设备完好无损。
2.安装流程:按照照明设计方案,进行灯具安装、线路敷设、设备调试等。
3.安装注意事项:确保灯具安装牢固,线路敷设符合规范,设备接地良好。
五、照明方案实施与验收1.实施步骤:按照照明设计方案,逐步进行照明设备的安装、调试。
2.验收标准:对照明设备的性能、照明效果等进行验收,确保满足设计要求。
3.验收合格后,进行正式运行,并对照明系统进行定期维护、保养。
六、照明方案优点1.经济性:采用节能型照明设备,降低运行成本。
2.实用性:照明方案充分考虑地下室空间特点,确保照明效果。
3.安全性:照明设备具备一定的防护措施,降低安全事故风险。
4.智能化:采用智能照明控制系统,提高照明管理效率。
地下室临时照明方案全解(一)引言概述:地下室作为日常生活和应急情况下的重要场所,其照明方案至关重要。
本文旨在全面解析地下室临时照明方案,提供一种可靠、安全且高效的解决方案。
正文:一、照明设备选择1. 考虑使用便携式LED手电筒作为主要照明设备2. 选购具有节能和长寿命特点的手电筒3. 考虑使用带有磁力底座的手电筒,方便固定在墙壁或金属物体上4. 可选购手电筒配备不同亮度档位,以满足不同照明需求5. 注意手电筒的耐用性和防水性能,以适应地下室环境二、照明布局规划1. 根据地下室的大小和布局,合理布置手电筒的摆放位置2. 考虑地下室各个区域的照明需求,设置主要照明点和辅助照明点3. 保证手电筒在布局规划中的充电便捷性和易取用性4. 针对突发情况,应设置手电筒的备用储存位置,以备不时之需5. 在布局时注意保持照明点之间的合理距离,以确保照明效果的均匀性三、电池管理与维护1. 选用高品质的可充电电池,以确保手电筒的长时间使用2. 定期检查电池组,确保电池的有效工作状态3. 在地下室长期闲置时,应取出电池组并妥善存放4. 如果手电筒长时间未使用,应定期进行电池充放电,以保持电池活性5. 当发现电池有明显损坏或老化时,应及时更换新电池,以确保照明效果的稳定性四、应急情况下的照明方案1. 按照地下室布局,设置紧急照明手电筒应急箱2. 在紧急照明手电筒应急箱内储存充足的备用电池3. 在地下室入口和关键通道处设置紧急备用手电筒,并确保易于寻找和使用4. 配备紧急照明手电筒应急箱位置的安全标识和指示标识5. 开展定期演练,提高地下室人员对照明设备和紧急情况下的应对能力五、整体优化与完善1. 根据地下室的实际情况,不断总结经验,优化照明方案2. 随时关注照明设备的技术发展和新产品推出,及时更新升级3. 提高人员对地下室照明设备使用方法的培训与培养4. 定期进行照明设备的维护和保养,确保设备的可靠性和长期使用性5. 不断完善地下室照明方案,以应对多种紧急情况,保障地下室的安全与照明需求总结:地下室临时照明方案的制定和执行是确保地下室安全运行的重要环节。
建筑工程地下室临时、照明方案一、工程概述工程名称:_________________项目建设单位:_________________公司施工单位:_________________公司设计单位:_________________公司监理单位:_________________公司工程概况:×××万达广场项目位于×××市高新区×××路以南,×××路以北,×××路以东;东侧为×××市政府,南侧为×××,北侧正对×××;本工程占地面积×××公顷,占地A 地块建筑面积约为×××平米,其中地上为×××平方米,地下为×××平方米。
工程包括销售物业与大商业,销售物业包括两栋写字楼及城市商业街,写字楼为×××层,总高度为×××5米,标准层层高为×××米,城市商业街为××××××层,大商业包括室内外步行街、百货楼及娱乐楼,地下超市,大商业区楼层为×××层不等,其中首层层高为×××米,其余层高为×××米。
A地块地下共两层,地下二层共分×××个防火分区,地下室建筑面积约为×××万平米,地下二层层高为×××米,地下一层层高为×××米,为满足地下室主体施工时照明需求因此制定此施工方案。
目录一、工程概况 (2)二、编制依据 (2)三、用电情况 (2)四、负荷计算 (2)五、使用说明 (2)六、电缆截面选择 (2)七、临时用电线路布置 (3)八、安全用电技术措施及电器防火措施 (3)九、临时施工用电管理制度 (4)一、工程概况地下车库面积约10000平方米,高度4.5米,框剪结构,每道梁的横纵间距大多为8.4米,中间包含3#和4#楼的底座。
二、编制依据(一)《施工现场临时用电安全技术规范》(JGJ46-2015)(二)《建筑工程施工现场供电安全规范》(GB50194-2014)(三)《地下建筑照明设计标准》(GB 50034-2013)三、用电状况地下室临时照明用电在主体结构封顶后,主要用于地下室砖砌体、抹灰、地面等白天施工照明用电。
四、负荷计算本工程地下室白天施工照明按停车库中等照度标准值选用:照度标准值(lx):30选用白炽灯:1W/m2根据工程地下室情况,共设置154盏即在每道梁跨(两柱子)中间设置一盏100W的白炽灯可以满足施工照明要求.五、使用说明由现场配电箱引线经过变压器,将36V低压线从车道进入地下室。
六、电线截面选择根据现场需求,低压照明用电线选用16mm²铝芯线,每道用100W灯泡14盏布置共11道共154盏。
八、安全用电技术措施及电器防火措施1、配电箱应防火、防雨雪、防潮湿,保持通风良好。
2、应备有匹配有效的电气灭火消防器材。
3、配电箱应标明名称、用途、责任人。
4、配电箱内电气装置的规格应相匹配,符合规范要求,不得使用伪劣产品。
5、配电箱进行检查、维修时,必须将前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。
7、地下室照明配电箱除作保护接零外,还必须在设备荷线的首端处设置漏电保护装置。
地下室照明用电管理小组组长:机电工长王超组员:专业电工朱鹏刚(负责实线范围)、张子光(负责虚线范围)1、配电箱和供电线路应定期检查、维修保养,当发现有异常情况时,应立即采取应急抢救措施。
地下室临时照明方案一、工程概述首先,需要对地下室的工程情况进行简要说明。
包括地下室的面积、层高、结构形式以及施工进度安排等。
这些信息将有助于确定照明设备的数量和布局。
例如,某地下室面积为 2000 平方米,层高 4 米,为框架结构,目前处于主体施工阶段。
二、照明需求分析(一)施工活动需求不同的施工活动对照明的要求不同。
如钢筋绑扎、模板安装、混凝土浇筑等作业需要较高的照度,以保证施工精度和质量;而一些简单的清理和搬运工作则对照度要求相对较低。
(二)安全需求地下室环境复杂,存在各种障碍物和孔洞,良好的照明可以有效避免施工人员发生意外。
同时,应急照明的设置也是必不可少的,以确保在突发停电等情况下人员能够安全疏散。
(三)节能需求在满足照明需求的前提下,应尽量选择节能型照明设备,降低能源消耗,减少施工成本。
三、照明设备选择(一)灯具类型1、荧光灯:具有发光效率高、寿命长、显色性好等优点,适用于大面积照明。
2、节能灯:节能效果显著,光效较高,可用于一般照明区域。
3、防爆灯:在可能存在易燃易爆气体的区域,如地下室的配电室、泵房等,应使用防爆灯,以确保安全。
(二)灯具功率根据地下室的面积和照度要求,合理选择灯具的功率。
一般来说,施工区域的照度应不低于 150lx,通道和楼梯间的照度应不低于 50lx。
(三)灯具安装方式1、吊灯:适用于层高较高的区域,如地下室的大厅。
2、壁灯:安装在墙壁上,可用于通道和楼梯间的照明。
3、支架灯:可灵活布置在施工区域,满足不同的照明需求。
四、照明线路布置(一)线路敷设方式1、桥架敷设:适用于照明线路较多、集中的区域,如主干道。
2、穿管敷设:对于分散的照明线路,可采用穿管敷设的方式,保护线路并保证美观。
(二)线路走向照明线路应尽量沿墙壁、天花板等固定结构敷设,避免影响施工和通行。
同时,要注意与其他管线(如给排水管、通风管等)的交叉避让。
(三)配电箱设置根据地下室的分区和照明设备的分布,合理设置配电箱。
XX地下室暂时照明施工方案目录一、工程概况 ........................................................................... (2)二、编制依据 ........................................................................... (2)三、电源简介 ........................................................................... (3)四、地下照明施工区总平面图 (3)五、线路部署及导线选择 ............................................................................3六、安全用电防火措施 ........................................................................... (5)一、工程大要本工程总建筑面积约为 101704.55 m2 ,此中地下总建筑面积约为 30790M2。
本工程地下室为一层,东西长约为 222m,南北宽约为 191m。
主要功能为车库及设备用房。
本工程地下室为一层整体地下室,结构形式为现浇钢筋砼框架- 剪力墙结构。
地下室暂时照明系统采纳低压灯泡(36V、40W)。
地下施工照明应用低压照明部署。
二、编制依照《低压配电设计规范》GB50054-95《建筑工程施工现场供电安全规范》GB50194-93《通用用电设备配电设计规范》GB50055-93《供配电系统设计规范》GB50052-95《施工现场暂时用电安全技术规范》JGJ46-2019《建筑施工安全检查标准》JGJ59-2019三、电源简介因地下部分施工采纳低压照明,考虑到线路消耗,因此在地下室暂时照明开关箱处设置变压器,由室外总配引进 380v 电源,变压器可将 380v 变换为 36v 安全电压供照明。
地下室暂时照明施工方案范本一:地下室暂时照明施工方案1. 引言1.1 项目背景1.2 施工目的2. 施工需求分析2.1 地下室现有照明设施情况分析2.2 施工期间对照明的要求分析2.3 施工期间照明设备的选择分析3. 施工方案设计3.1 施工期间照明布置方案3.1.1 照明点的位置布置3.1.2 照明设备的种类和数量3.1.3 电缆布置方案3.2 照明设备的选型3.2.1 设备参数要求3.2.2 设备采购计划3.3 照明电路设计3.3.1 照明电路的设计原则3.3.2 照明电路的布线方案3.3.3 电线材料和规格选择3.4 施工进度计划3.4.1 施工前准备工作3.4.2 施工阶段划分与时间安排3.4.3 施工人员和设备调配计划4. 施工操作规范4.1 工作组织和协调4.1.1 施工组织机构4.1.2 施工人员岗位职责4.1.3 协调其他施工工种4.2 施工操作要求4.2.1 施工安全措施4.2.2 施工现场防护4.2.3 施工设备操作规范5. 施工质量控制5.1 施工前的准备工作5.1.1 材料质量检验5.1.2 设备安装验收5.2 施工过程的质量控制5.2.1 施工监督与检查5.2.2 施工记录的填写与保存 5.3.1 施工成果验收5.3.2 问题整改与返工6. 后期维护和管理6.1 照明设备的日常维护6.1.1 定期清洁与保养6.1.2 故障处理与维修6.2 施工完工后的设备交接6.2.1 施工记录整理与归档6.2.2 交接程序和要求7. 附件罗列出本所涉及附件如下:8. 法律名词及注释罗列出本所涉及的法律名词及注释:---范本二:地下室暂时照明施工方案1. 引言1.1 项目背景1.2 目的和意义2. 施工前准备2.1 地下室施工现状调研2.2 施工期间照明要求分析2.3 施工期间照明设备选型分析3. 施工方案设计3.1 照明设备布置方案3.1.1 照明点位置布置3.1.2 照明设备选型和数量确定 3.1.3 电缆布线方案3.2 照明电路设计3.2.1 照明电路负荷计算3.2.2 照明电路的布线规划3.3 施工进度计划3.3.1 施工阶段划分与时间安排3.3.2 施工人员和设备调配计划4. 施工操作规范4.1 施工组织与协调4.1.1 施工组织机构和人员安排 4.1.2 施工人员岗位职责4.2 施工操作要求4.2.1 施工安全措施4.2.2 施工现场防护4.2.3 施工设备操作规范5. 施工质量控制5.1 施工前的准备工作5.1.1 材料质量控制5.1.2 设备安装验收5.2 施工过程的质量控制5.2.1 施工监督与检查5.2.2 施工记录的填写与保存 5.3.1 施工成果验收5.3.2 问题整改与总结6. 后期维护和管理6.1 照明设备的日常维护6.1.1 定期清洁与保养6.1.2 故障处理与维修6.2 施工完工后的设备交接6.2.1 施工记录整理与归档6.2.2 交接程序和要求7. 附件罗列出本所涉及附件如下:8. 法律名词及注释罗列出本所涉及的法律名词及注释:。
地下室临时照明方案Last revision on 21 December 2020
新乡市卫滨区人民法院综合审判法庭工程
地下室临时照明方案
编制人:
审核人:
审批人:
河南五建建设集团有限公司
二0一七年四月二十二日

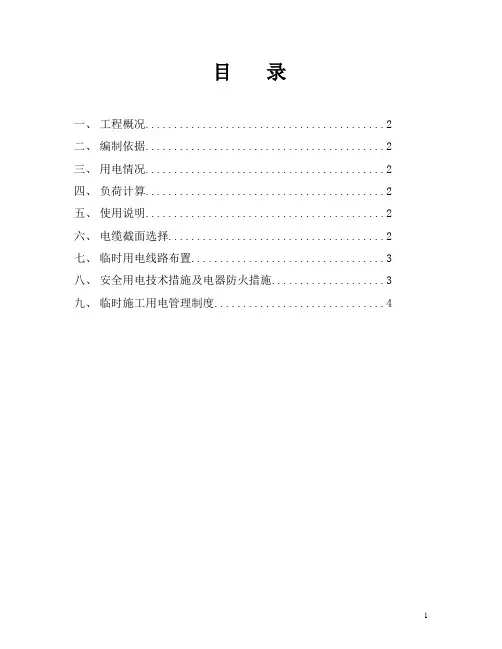

目录
一、工程概况 (1)
二、编制依据 (1)
三、现场勘查及初步设计 (1)
四、电线电缆选择,配电箱选择 (2)
1、电线电缆选择 (2)
2、配电箱选择 (2)
五、安装技术措施 (3)
1、系统说明 (3)
2、线路说明 (3)
六、安全用电及线路事故预防的措施 (3)
1、安全措施 (3)
2、管理措施 (3)
3、发生事故的原因 (4)
4、预防事故的措施 (4)
七、临电节能 (4)
一、工程概况
工程名称:新乡市卫滨区人民法院综合审判法庭
建设单位:新乡市卫滨区人民法院
施工单位:河南五建建设集团有限公司
设计单位:河南省城乡建筑设计院有限公司
监理单位:河南新恒丰建设监理有限公司
河南基建工程管理有限公司(人防)
工程地点:新乡市卫滨区午阳路与规划路交汇处西北角
本工程建筑面积㎡,其中地下一层,地上九层,地下室建筑面积㎡。
为满足地下室主体施工时照明需求故编制该方案。
二、编制依据
《建筑工程施工现场供电安全规范》GB50194-2014
《施工现场临时用电安全技术规范》JGJ46-2012
《低压配电设计规范》GB50054-2016
三、现场勘查及初步设计

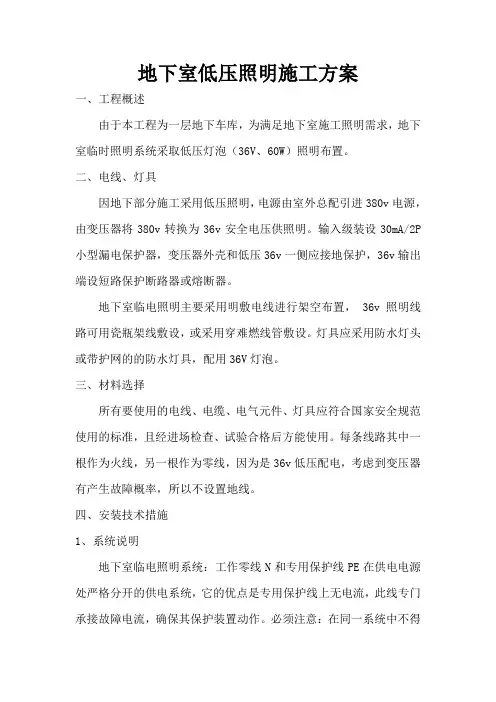

1、本次地下室临电照明设计主要采用明敷电线进行架空布置。
地下室楼梯照明有需要走电井上下进行串通敷设。
2、利用现在施工场地的总临电配电箱做电源给地下室临时照明供电。
再利用分配电箱配电、局域开关箱控制。
地下室利用36V电压供电。
3、初步选定灯具为100w节能灯,其中在特别场所(如水泵房等潮湿的地方)用防水防尘罩。
根据实际配置的照明灯数量进行负荷计算,并根据此选取
电线、开关和断路器及闸刀开关。
当地下室结构施工完成且满堂架拆除后进行临电照明安装。
施工现场采用“三级配电,两级保护”的要求设置临时用电,采用三相五线制进行输电,保护零线不得与工作零线混接,施工现场用电线路布置原理采用如下方式:
5、所有开关箱(220V)出线支路照明均采用相线(红、绿、黄色)零线(蓝线)PE线(黄绿双色线)。
36V安全电压线路采用橡胶绝缘(10*2)的电线电缆。
四、电线电缆选择、配电箱选择
所有要使用的电线、电缆、电气元件、灯具应符合国家安全规范使用的标准及(CCC)认证,且经进场检查、试验合格后方可使用。
1、电线电缆选择
根据开关箱支线照明回路的负荷,地下室按40盏100W的灯,支线供电电缆截面计算:
S=4P*L/=4*4*=,采用BV3*35+2*10的电缆线。
二级配电箱到一级配电箱利用支架(角钢20*20*2刷漆安装制作)架设电缆进行敷设并用扎带绑扎牢固。
2、配电箱选择
根据负荷选择配电箱电气元件的型号和数量,并保证当发生漏电、过载保护时配电箱电气元件能及时动作。
开关箱设置漏电保护器、二级分配电箱设置断路器、一级总配电箱设置闸刀开关,保证各箱动作的连贯性。
配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为~,其中开关箱箱体钢板
厚度不得小于,配电箱箱体钢板厚度不得小于,箱体表面应做防腐处理。
金属电器安装板与金属箱体应做电气连接。
五、安装技术措施
1、系统说明
地下室临电照明系统:采用TN-S三相五线制,它是把工作零线N和专用保护线PE在供电电源处严格分开的供电系统,它的优点是专用保护线上无电流,此线专门承接故障电流,确保其保护装置动作。
必须注意:在同一系统中不得采取一部分接地,另一部分设备采用接零。
因为在同一系统中,如果部分设备接地,另一部分设备采用接零,责当采取接地的设备发生碰壳漏电时,零线电位将升高,而使所有接零的设备外壳都带有危险的电压。
当临电照明系统中每一个临电分项施工完毕经检验合格后应及时填写资料归档。
2、线路说明
一级总配电箱至二级分配电箱电缆敷设时使用的架空线路的支架必须采用专用角钢(30*30*3刷防腐漆)支架,且固定点间距应保证电缆的重量和所带负荷时的自重。
架空室外端应采用绝缘子固定,过墙处应穿管保护,并应采取防雨措施。
六、安全用电及线路事故预防的措施
1、安全措施
安全用电措施包括两个方向的内容:
是安全用电在技术上所采取的措施
1)、施工现场配电箱必须逐级设置漏电保护装置,实行分级保护且各级漏电保护器的额定漏电动作电流和额定漏电动作电流时间应合理配合,相互匹配,使之具有分级保护的功能。
2)、所有的电线、电缆、配电箱箱体和电气元件、照明设备等在进场使用之前必须要进行外观检查、校验、试验确保无误符合规范要求后方可使用。
在一些特别的场所应使用一些特别的灯具。
3)、二、三级配电箱放置地方应可靠、干燥、宽畅、通风;周围不得堆放任何妨碍维修、操作的施工机具和物品;二、三级箱应装置在固定、稳定的支架上距地应在米之间并放置端正、牢固;放置时安装完成后确保接地、绝缘良好后方可供电使用。
4)、配电箱、开关箱必须按照下列顺序操作:
送电操作顺序为:总配电箱→分配电箱→开关箱;
停电操作顺序为:开关箱→分配电箱→总配电箱。
2、管理措施
、管理措施是为了保证安全用电和供电的可靠性在项目部组织上采取的各种措施,它包括各种制度的建立、组织管理等一系列内容。
1)、项目部建立完善的安全用电制度,确立专职安全围护电工。
2)、在配电箱放置处应设置警示牌;项目部应按时向施工组发放施工安全技术交底介绍技术内容和注意事项,并应在技术交底文字资料上履行交底人和接手人的签字手续,注明交底日期。
3)、建立健全的维修、检查和拆除制度,并及时以书面的形式进行记录。
4)、定期对项目部管理人员、施工班组进行安全培训,提高人员的安全用电意识,杜绝乱拉、偷盗等行为,当照明用电有特别需要时,应及时向项目部领导进行汇报并许可后由专职电工进行作业。
5)、当线路或者配电箱发生事故时应立即向项目部专职管理人员汇报,并许可后让专职安全电工或其他专职人员进行维修;若有人员受伤时应立即送医院抢救并向项目部领导汇报。
3、发生事故的原因:
1)、电线、电缆的负荷小于用电设备(灯具)的负荷,断路器过电压的保护过大。
2)、接地装置和接地电阻不符合要求。
3)、未经过项目部许可对电线、配电箱乱拉乱接乱放以及盗窃电线等。
4)、专职电工操作时未按照安全规章制度进行工作。
5)、在项目部未经许可的情况下私自开关配电箱。
4、预防事故的措施
1)、所有地下室施工临时照明所用的照明配电箱其金属外壳必须接地,接地电阻小于1欧姆。
2)、所有地下室施工临时照明电线、电缆均应该符合安全要求即绝缘良好无划伤。
3)、三级箱和二级箱所使用的断路器应该经过整定试验并且符合要求,其中漏电保护器漏电动作前后应该合理有序。
4)、地下室二、三级箱三相配电应该平衡、且箱体放置的位置宜安全合理有标识牌。
5)、项目部应建立健全安全用电的保护制度,并定期对施工人员进行“安全用电”的培训,施工安全技术交底应及时落实到位。
6)、项目部设立专职电工定期对照明线路进行检查,检查时必须配备专用的电工工具(绝缘鞋、绝缘手套等)并按照安全规程进行检修。
7)、当临时照明电路拆除时应统一规划、指挥并注意人员的分配、拆除的方法及保护的措施等。
8)、各临时配电箱、开关箱应设置明显的标识和铭牌,确立该箱的专职电工并上锁。
七、临时节能
1)、灯具选用能节能的节能灯。
2)、线路较多的回路或因二次结构未有开关的应增设开关。
3)、使用不到位的区域可以断电节能。
