2021年重庆市建筑施工企业诚信综合评价体系企业合同履约行为评价表
- 格式:doc
- 大小:59.01 KB
- 文档页数:4
重庆市建筑施工企业诚信综合评价体系企业合同协议书履约行为评价
表
文件编号TT-00-PPS-GGB-USP-UYY-0089

附表6 重庆市施工企业合同履约管理评价标准
备注:企业因同一事件被通报批评的,只按最高等级扣分。
重庆市建设工程项目合同履约管理评价标准
项目名称:施工单位(签章):
合同金额(万元):合同工期(起始时间到竣工时间):
形象进度:
建设单位人员签名:监理单位人员签名:施工企业项目理签名:
评价人员签名:评价时间:年月日
合同履约管理机构负责人审批:
2。

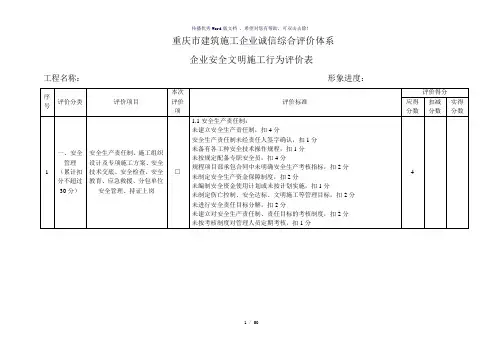

重庆市建筑施工企业诚信综合评价体系企业安全文明施工行为评价表工程名称:形象进度:一、安全管理安全生产责任制、施工组织设计及专项施工方案、安全技术交底、安全检查、安全教育、应急救援、分包单位安全管理、持证上岗二、文明施工现场围挡、封闭管理、施工场地、材料管理、现场办公与住宿、现场防火、公示标牌、社区服务三、脚手架(一)扣件式钢管脚手架:施工方案、立杆基础、架体与建筑结构拉结、杆件间距与剪刀撑、脚手板与防护栏杆、交底与验收、杆件连接、层间防护(二)门型钢管脚手架:施工方案、架体基础、架体稳定、杆件锁臂、脚手板、交底与验收、架体防护(三)碗扣式钢管脚手架:施工方案、架体基础、架体稳定、杆件锁臂、脚手板、交底与验收、架体防护(四)承插型盘扣式钢管脚手架:施工方案、架体基础、架体稳定、杆件设置、脚手板、交底与验收、架体防护(五)满堂脚手架:施工方案、架体基础、架体稳定、杆件锁件、脚手板、交底与验收、架体防护(六)悬挑式脚手架:施工方案、悬挑钢梁、架体稳定、脚手板、荷载、交底与验收、架体防护(七)附着式升降脚手架:施工方案、安全装置、架体构造、附着支座、架体安装、架体升降、检查验收、架体防护(八)高处作业吊篮:施工方案、安全装置、悬挑机构、钢丝绳、安装作业、升降作业、交底与验收四、基坑工程施工方案、基坑支护、降排水、基坑开挖、坑边荷载、安全防护、基坑监测、应急预案五、模板工程施工方案、支架基础、支架构造、支架稳定、施工荷载、交底与验收、杆件连接六、高处作业安全帽、安全网、安全带、临边防护、洞口防护、通道口防护、攀登作业、悬空作业、移动式操作平台、悬挑式物料钢平台、主体结构立面水平防护七、施工用电外电防护、接地与接零保护系统、配电线路、配电箱与开关箱、现场照明八、施工升降机安全装置、限位装置、防护设施、附墙架、钢丝绳、滑轮与对重、安拆、验收与使用、导轨架、基础九、塔式起重机与起重吊装载荷限制装置、行程限位装置、保护装置、吊钩、滑轮、卷筒与钢丝绳、多塔作业、安拆、验收与使用、附着、基础与轨道十、施工机具平刨、圆盘锯、手持电动工具、钢筋机械、电焊机、搅拌机、气瓶、潜水泵、振捣器、桩工机械十一、农民工业余学校农民工业余学校创建、安全宣传栏、培训教育活动十二、平安卡现场操作工人平安卡持有率十三、重大危险源、污染源管理重大危险源和污染源评估、施工现场重大危险源和污染源公示十四、安全生产评价安全生产阶段评价、竣工综合评价十五、施工工艺、技术使用无技术标准施工工艺、技术,使用限制、禁止施工工艺、技术十六、执行安全文明施工管理规定执行市城乡建委及市安全管理总站相关安全文明施工管理规定。
重庆市建筑施工企业诚信综合评价体系企业安全文明施工行为评价表工程名称:形象进度:493.5.4杆件锁件:口 架体立杆问距、水平杆步距超过设计和规范要求,每处扣1分杆件接长不符合要求,每处扣1分架体搭设不牢或杆件节点紧固不符合要求,每处扣1分50 三、脚手架(累计扣 分不超过30分)51 52 53 个 工 程 项目 只有 其中-一一 种 架 型 时按 该 架 型 评 疋 J当 -一一个 工 程 项目 存 在 两 种 ( 含 两 种 ) 以 上架 型 时则 应分 别评 疋取得 分 最 低 的 一- 种 架型录入注:当 (五)满堂脚手架:施工方案、架体基础、架 体稳定、杆件锁件、脚手 板、交底与验收、架体防 护(累计扣分不超过30 分)3.5.5脚手板:脚手板不满铺或铺设不牢、不稳,扣2分 脚手板规格或材质不符合要求,扣2分 采用挂扣式钢脚手板时挂钩未挂扣在水平杆上或挂钩未处于锁住状 态,每处扣1分3.5.6交底与验收:架体搭设前未进行交底或交底未有文字记录,扣2分 口 架体分段搭设、分段使用未进行分段验收,扣2分架体搭设完毕未办理验收手续,扣4分验收内容未进行量化,或未经责任人签字确认,扣2分3.5.7架体防护:作业层防护栏杆不符合规范要求,扣2分口 作业层外侧未设置高度不小于180mm 挡脚板,扣1分作业层脚手板下未采用安全平网兜底或作业层以下每隔10m 未采用 安全平网封闭,扣2分54(六)悬挑式脚手架:施工 方案、悬挑钢梁、架体稳 定、脚手板、荷载、交底 与验收、架体防护(累计 扣分不超过30分)3 6.1施工方案:未编制专项施工方案或未进行设计计算,扣4分 口 专项施工方案未按规定审核、审批,扣4分架体搭设超过规范允许高度,专项施工方案未按规定组织专家论证, _扣4分 —3.6.2悬挑钢梁:钢梁截面高度未按设计确定或载面形式不符合设计和规范要求,扣5分钢梁固定段长度小于悬挑段长度的1.25倍,扣2分 钢梁外端未设置钢丝绳或钢拉杆与上一层建筑结构拉结,扣2分口 钢梁与建筑结构锚固处结构强度、锚固措施不符合设计和规范要求, 扣2分钢梁问距未按悬挑架体立杆纵距设置,扣2分858687五、模板 支架 (累计扣 分不超过30分)8889施工方案、支架基础、支 支架稳定、施工 收、杆件 连接3436。
