管线施工质量控制要点概述(PPT 41页)
- 格式:ppt
- 大小:18.53 MB
- 文档页数:8
管道施工质量控制要点1.施工资质要求:确保施工单位具备相关的资质,拥有经验丰富的技术人员和合格的施工队伍。
2.施工设计:按照设计要求进行施工,确保施工过程符合设计要求、技术规范和标准。
3.材料选择:选择合适的管材和管件,要求材质符合设计要求,且质量可靠。
对材料进行检验,确保通过质量检测。
4.施工现场管理:建立完善的工地管理制度,包括管理人员、质量检验员等人员的岗位职责,提供足够的驻场监理人员。
5.机具设备要求:确保施工机具设备的正常运行,进行定期的维护保养和检查,保证施工工艺和作业流程的顺利进行。
6.力学性能检测:对进行焊接施工的管道,要进行相关的力学性能检测,包括焊口强度、承压能力等。
7.焊接质量控制:焊缝要求符合技术规范和标准,且焊接工艺符合设计要求。
进行焊接前的材料清理,焊接后进行焊口检验,进行无损检测等。
8.防腐与绝热层施工:对需要防腐和绝热的管道,要按照标准进行防腐和绝热层施工,确保施工质量。
9.预埋件安装:如果存在预埋件,则要按照相关要求进行预埋件的安装,包括位置、高度、固定方式等。
10.管道弯头制作和安装:弯头的制作要符合相关标准,弯头的安装要确保符合设计要求和施工规范。
11.管道支吊架安装:管道支吊架的安装要符合设计要求,为管道提供足够的支撑和固定。
12.形式验收和隐蔽工程验收:进行形式验收,包括管道的试验和测量,对于隐蔽工程要进行隐蔽工程验收,确保施工质量。
总之,管道施工质量控制要点包括施工资质要求、施工设计、材料选择、施工现场管理、机具设备要求、力学性能检测、焊接质量控制、防腐与绝热层施工、预埋件安装、管道弯头制作和安装、管道支吊架安装,以及形式验收和隐蔽工程验收等。
通过严格的施工质量控制,能够确保管道施工质量,减少施工过程中的问题和隐患,提高管道的安全性和可靠性。
管道工程质量控制要点管道工程在现代社会的基础设施建设中扮演着至关重要的角色,无论是供水、排水、燃气输送还是工业管道系统,其质量的优劣直接关系到人们的生活质量、生产安全以及环境的保护。
因此,严格把控管道工程的质量是至关重要的。
下面我们将详细探讨管道工程质量控制的要点。
一、施工前的准备工作在管道工程施工前,充分的准备工作是确保工程质量的基础。
首先,设计方案的合理性是关键。
设计人员需要对工程的需求、现场环境、使用条件等进行全面的考虑和分析,确保管道的布局、管径、材质等选择符合实际要求。
同时,设计方案应经过严格的审核和论证,以避免出现设计缺陷。
其次,对施工材料的选择和检验要严格把关。
管道材料的质量直接影响到管道的使用寿命和安全性。
应选择具有良好信誉和质量保证的供应商,对管材、管件、阀门等进行严格的质量检验,包括外观检查、尺寸测量、性能测试等,确保材料符合相关标准和设计要求。
再者,施工队伍的素质和能力也是影响工程质量的重要因素。
施工人员应具备相应的资质和经验,熟悉管道工程的施工工艺和规范要求。
施工前应对施工人员进行技术交底和培训,使其明确施工要点和质量标准。
此外,施工现场的准备工作也不容忽视。
要对施工现场进行清理和平整,确保施工场地具备良好的施工条件。
同时,要做好施工测量和放线工作,为后续的施工提供准确的基准。

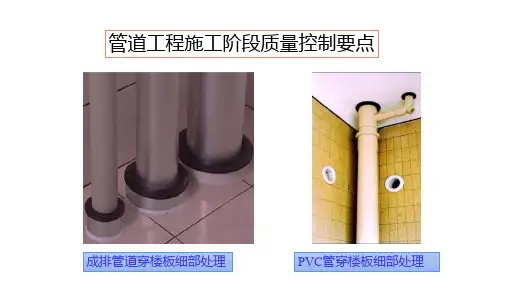

二、施工过程中的质量控制施工过程是管道工程质量形成的关键阶段,需要对各个环节进行严格的质量控制。
(一)管沟开挖与支护管沟的开挖应按照设计要求进行,保证管沟的深度、宽度和坡度符合规定。
在开挖过程中,要注意保护地下管线和其他设施,避免造成损坏。
对于地质条件较差的区域,应采取有效的支护措施,防止管沟坍塌。
(二)管道安装管道的安装应严格按照施工工艺和规范要求进行。
在安装前,要对管道进行清理和检查,确保管道内部无杂物和损伤。
管道的连接方式应根据管材的材质和设计要求选择,如焊接、法兰连接、螺纹连接等,连接质量要符合标准。
管道工程质量控制要点施工前期准备:2.施工组织设计:制定详细的施工组织设计方案,明确施工流程、工序划分、责任分工等,保证施工过程可控。
3.材料采购:选择正规合格的供应商,对施工所需材料进行严格把关,确保质量达标。
4.施工人员培训:进行全员培训,包括施工人员和监理人员,提高他们的技术水平和质量意识。
施工过程控制:1.施工现场管理:建立健全的现场管理制度,包括施工组织、文明施工、安全防护、设备管理等,严格按照规定执行。
2.材料验收:对使用的材料进行严格的验收,包括外观检查、尺寸测量、材料质量检验等,确保材料质量符合要求。
3.施工工艺控制:按照设计要求和标准,控制施工过程中各个环节的工艺参数,包括焊接温度、水压试验压力、涂层厚度等,确保施工质量合格。
4.施工质量检查:进行定期和不定期的施工质量检查,包括现场巡查和抽检,及时发现和整改质量问题,确保施工质量可控可靠。
施工后期验收:1.施工记录整理:对施工过程中的各项记录进行整理整齐,包括施工日志、焊口记录、材料发料单等,为后期验收提供必要的资料。
2.施工质量评估:对整个工程的施工质量进行评估和总结,包括质量缺陷、施工技术指标等,找出不足之处并采取相应措施改进。
3.竣工验收:按照合同要求进行竣工验收,包括整个工程的质量、安全、环保等方面,确保工程质量合格。
4.质保期管理:建立质保期管理制度,对竣工后一定期限内出现的质量问题进行处理和维修,保证工程质量长期稳定。
综上所述,管道工程质量控制要点包括施工前期准备、施工过程控制和施工后期验收三个方面。
在整个施工过程中,要严格执行相关管理制度,加强各方之间的沟通协作,确保管道工程质量符合设计要求和标准,达到预期效果。
同时,对于施工中的质量问题要及时发现、及时整改,确保施工质量可控可靠。
最后,在竣工后的质保期内,要积极处理和维修出现的质量问题,保证管道工程质量的长期稳定。
管道施工中的质量控制要点总结一、设计前的准备工作在进行管道施工之前,进行设计前的准备工作非常重要。
首先,需要对施工现场进行详细的勘察和测量,了解地形地貌情况以及地下管道走向。
其次,要进行土质分析,确定地下土质的承载能力和稳定性。
此外,还需要了解施工地点附近是否有地下管线,以避免施工过程中的意外损害。
二、材料的选择和检验在管道施工中,材料的选择十分重要,直接关系到管道的质量和使用寿命。
因此,需要根据设计要求和环境条件选择合适的材料。
例如,对于输送液态或气态物质的管道,应选择抗腐蚀性能好的材料,并进行相应的耐压试验。
在材料采购过程中,要严格按照合同要求进行检验,确保材料的质量合格。
三、施工前的试验在管道施工之前,应进行一系列的施工前试验,以确保施工的可行性和安全性。
例如,对于长距离输送管道,需要进行水压试验,检验管道的密封性能和耐压能力。
同时,还需要进行线性膨胀试验,以确定管道在不同温度下的膨胀变形情况。
这些试验能够有效地预测管道在使用过程中可能出现的问题,及时进行调整和改进。
四、施工过程中的质量控制在管道施工过程中,需要进行严格的质量控制,确保施工质量达到设计要求。
首先,在施工前应制定详细的施工方案,明确责任分工和施工流程。
其次,要组织好施工队伍,保证施工人员熟悉施工工艺和操作规范。
同时,要进行施工过程的监控和记录,包括施工工艺参数的监测和记录,以及管道连接的质量检验等。
五、水压和通风试验在管道施工完成后,应进行水压试验和通风试验。
水压试验是为了检验管道的密封性能和耐压能力。
试验时应逐段逐层逐次增加水压,观察管道是否有渗漏和变形。
通风试验主要是为了检验管道内是否有积水和杂物,确保管道通畅。
通过这两项试验,可以检验管道施工的质量和安全性。
六、检测和维护管道施工完成后的检测和维护工作同样重要。
通过定期的检测和维护,可以及时发现和解决可能存在的问题,延长管道的使用寿命。
例如,可以利用现代无损检测技术对管道进行检测,发现潜在的漏水问题。

排水工程质量控制要点适用条件:本工程道路排水工程。
本工程污水管道全部采用塑料管材;雨水管道d≤800mm采用塑料管材,d≥1000mm时采用钢筋砼管材。
控制要点:一、施工前质量控制(一)各工区所用管材、管道附件、构(配)件和主要原材料等产品进入施工现场时必须进行进场验收并妥善保管。
进场验收时应检查每批产品的订购合同、质量合格证书、性能检验报告、使用说明书、进口产品的商检报告及证书等,并按国家有关标准规定进行复检,验收合格后方可使用。
(二)现场配置的混凝土、砂浆、防腐与防水涂料等工程材料应经检测合格后方可使用。
(三)打桩撒灰线放线时,要考虑中心线、边坡系数加宽厚等,因开挖受限制,开挖沟槽变窄,应考虑沟槽内设置支撑保证安全,以免塌方伤人。
(四)管材安装前,应进行防腐处理。
D1000及以上口径的钢筋砼管材,采用聚胺脂防腐涂料,管道经表面处理后进行防腐涂装二底二面(用底漆刷两遍,再用面漆刷两遍)。
(五)雨污水检查井内外侧均需进行防腐,防腐材料采用聚胺脂防腐涂料,检查井经表面处理后进行防腐涂装二底二面。
(六)管道质量要求、接口形式及基础类型见下表部位管道材质规格质量要求接口形式基础类型雨水管内肋增强聚乙烯螺旋波纹管DN300环刚度不小于8000N/m2承插式电热熔接口砂石基础DN600-DN800环刚度不小于10000N/m2承插式电热熔接口砂石基础平口式Ⅱ级钢筋混凝土管d1200-d1500钢丝网水泥砂浆抹带接口180度砼基础。
污水管内肋增强聚乙烯螺旋波纹管或高密度聚乙烯双壁缠绕管DN400-DN500环刚度不小于10000N/m2承插式电热熔或承插式接口砂石垫层基础管道埋深大于7m的DN600管材以及DN800~DN1000管材环刚度不小于12500N/m2承插式电热熔或承插式接口砂石垫层基础二、施工中质量控制(一)施工排水排水管道应保持干槽施工,因本地区地下水位较高,施工时应考虑有效的排水措施,必要时采用轻型井点降水施工。
管道施工及质量控制要点导言管道工程施工涉及到工程建设的水电暖等多项分部分项工程,决定着建筑物整体的使用效果与使用性能。
实际建设中,有许多注意事项不容忽视,涉及到施工及质控等多方面,我们对此进行了整理,下面与您分享。
防腐施工条件(1)金属管道和设备安装完毕,温度符合涂料施工限制。
(2)施工前检查涂料型号、颜色及质量,按配合比配置,特殊成分须配制小样试验。
(3)检查涂装作业环境的相对湿度是否超标,被涂物表面温度是否超过露点。
(4)检查现场照明条件、通风、脚手架等条件是否达标,注意保护施工人员的人身安全。
管道除锈(1)人工除锈先用手锤敲击或用钢丝刷除去严重的锈和焊渣,用布或面纱擦净;内表面用圆形钢丝刷除去锈迹,确保刮露出金属光泽。
(2)机械除锈可用砂轮、电动旋转钢丝刷、电动除锈机等设备操作。
(3)喷砂除锈实际操作时应利用油水分离器沙斗及喷枪,确保压缩空气中干燥;控制石英砂粒径并经过干燥处理。
(4)实际施工时,应注意喷砂除锈检验合格后,涂第一道底漆前清扫涂物表面。
质量控制(1)环境温度低于-20℃时,管道焊接须搭设防护棚。
(2)每道焊缝应一次完成,确保焊接层间温度及质量,焊后采取保温措施。
(3)焊缝温度降低后及时清除药皮,低温下不可矫正变形。
(4)在环境温度低于5℃时须在防护棚内进行阀门试压,试压完毕后及时排净存水。
(5)冬季在环境温度高于5℃时方可进行水压试验,否则严禁在无保温措施的情况下进行水压试验。
冬季施工准备(1)冬季施工期间须密切注意天气预报及现场实测温度。
(2)对预拌混凝土须做好采暖与保温工作,混凝土所掺外加剂须由专人负责。
(3)给排水管道施工前须清除管内存水,焊接前要做好预热及焊后缓冷措施。
(4)混凝土多采用蓄热法保温和养护,开挖后的土方、管沟须覆盖保温。
(5)冬季施工须有针对性地对技术人员做好技术交底。
