完整版深基坑与边坡支护工程课程设计目录第一章原始资料第二章支护方案比选第三章围护结构内力计算第四章基坑稳定性验算第五章基坑施工方案设计第六章施工图绘制参考文献第一章原始资料1.1工程概况某建筑物的场地条件如图2所示,基坑左侧距离道路边缘距离为8.5m,基坑长度69.0m,基坑宽度为23.0m,距基坑右侧4.6m处有两栋6层工商局宿舍。
图2 基坑平面图1.2岩土层分布特征根据地质勘察资料,在A-B-C-D段主要分布的土层如下:(1)杂填土(Q m1):褐灰至褐红色,以粘性土为主,含大量砖块及碎石生活垃圾,人工填积,结构松散,不含地下水,湿。
埋深1.00~1.11m,层厚1.20~4.00m,层底标高66.70~66.80m。
(2)素填土2(Q m1):褐红色,以粘性土为主,含少量砖块及碎石。
人工新近填积,未完成自重固结,结构松散,不含地下水,湿。
埋深0.00~1.10m,层厚1.20~4.00m,层底标高63.10~66.70m。
(3)淤泥质杂填土3(Q a1):褐灰至灰黑色,含大量碎石及生活垃圾腐烂物,具臭味,含地下水,软塑状,易变形,很湿。
埋深1.80~4.00m,层厚0.70~2.90m,层底标高63.10~64.10m。
(4)粉质粘土4(Q a1):褐黄至褐红色,含少量灰白色团状高岭土及铁锰氧化物,裂隙发育,摇震无反应。
土状光泽,干强度一般,顶部受水浸泡严重。
硬塑,中密,稍湿。
埋深0.00~4.70m,层厚2.10~6.70m,层底标高60.30~62.00m。
(5)圆砾5(Q a1):黄至黄褐色,以石英硅质岩碎屑为主。
含少量砂粒及粘性土,胶结一般。
粗颗粒呈圆状,中风化。
粒径Ø>20mm 占35%,5~20mm占25%,粘性土占5%,富含地下水,中密饱和。
埋深5.00~7.60m,层厚4.50~5.30m,层底标高55.80~56.70m。
(6)粘土6(Q a1):紫红色,由下伏基岩风化残积而成,含少量斑状灰白色高岭土及石英粉砂、云母碎屑,裂隙发育,土状光泽,摇震无反应。
关于印发《山东省边坡工程与基坑工程管理规定》的通知各市建委(建设局):为加强对建筑边坡与深基坑工程的管理,确保建设工程及其相邻建构筑物和地下管线,道路的安全,根据《中华人民共和国建筑法》等法律、法规和规范,结合我省实际,我们制定了《山东省边坡工程与基坑工程管理规定》。
现将《山东省边坡工程与基坑工程管理规定》印发给你们,请认真贯彻执行,并切实加强管理,以确保工程建设质量和安全。
二OO六年十一月二十七日山东省建筑边坡与深基坑工程管理规定(试行)第一章总则第一条为加强对建筑边坡与深基坑工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《建筑边坡工程技术规范》等法律、法规和规范,结合我省实际,制定本规定。
第二条本规定所称建筑边坡,是指建(构)筑物场地或其周边,由于建(构)筑物和市政工程开挖或填筑施工所形成的人工边坡和对建(构)筑物安全或稳定有影响的自然边坡。
本规定所称深基坑,是指开挖深度超过自然地面下5m(含5m)或深度虽未超过5m(含5m),但地质条件和周围环境及地下管线极其复杂的基坑。
第三条本规定所称建筑边坡与深基坑工程,主要包括三类:Ⅰ新建工程:在边坡与深基坑影响到的区域内新建、改建、扩建、拆除房屋建筑与市政基础设施工程,以及为建筑边坡与深基坑修建的挡土墙等防护设施工程。
Ⅱ分部工程:新建、改建、扩建、拆除房屋建筑与市政基础设施工程施工中涉及的边坡与深基坑的支护、地下水的控制、地表水的疏导与排泄、土方开挖与填埋等分部工程。
Ⅲ已有工程:在建筑边坡与深基坑影响到的区域内已建成的房屋建筑与市政基础设施工程以及挡土墙等防护设施工程。
第四条山东省建设行政主管部门负责全省范围内的建筑边坡与深基坑工程的建设管理工作,设区的市、县(市)建设行政主管部门分别负责本行政区域内的建筑边坡与深基坑工程建设管理工作。
第五条本规定适用于山东省范围内建筑边坡与深基坑工程勘察、设计、施工、监理、监(检)测、使用、维护及其相关的管理活动。
第六章边坡稳定与挡土墙第一节边坡稳定一、概述引发边坡滑动的原因:坡顶堆放材料或建造建筑物、构筑物;车辆行驶、地震等引起的振动;土体中含水量或孔隙水压力增加;雨水或地面水流入边坡竖向裂缝等。
二、边坡稳定地基稳定性可采用圆弧滑动面法进行验算.最危险的滑动面上诸力对滑动中心所产生的抗滑力矩与滑动力矩应符合下式要求:M R/M S≥1.2式中 M S---滑动力矩; M R---抗滑力矩.当边坡坡角大于45°,坡高大于8m时,尚应按式M R/M S≥1.2验算坡体稳定性.在建设场区内,由于施工或其他因素的影响有可能形成滑坡的地段,必须采取可靠的预防措施,防止产生滑坡。
对具有发展趋势并威胁建筑物安全使用的滑坡,应及早整治,防止滑坡继续发展。
必须根据工程地质、水文地质条件以及施工影响等因素,认真分析滑坡可能发生或发展的主要原因,可采取下列防治滑坡的处理措施:1.排水:应设置排水沟以防止地面水浸入滑坡地段,必要时尚应采取防渗措施。
在地下水影响较大的情况下,应根据地质条件,做好地下排水工程;2.支挡:根据滑坡推力的大小、方向及作用点,可选用重力式抗滑挡墙、阻滑桩及其他抗滑结构。
抗滑挡墙的基底及阻滑桩的桩端应埋置于滑动面以下的稳定土(岩)层中。
必要时,应验算墙顶以上的土(岩)体从墙顶滑出的可能性;3.卸载:在保证卸载区上方及两侧岩土稳定的情况下,可在滑体主动区卸载,但不得在滑体被动区卸载;4.反压:在滑体的阻滑区段增加竖向荷载以提高滑体的阻滑安全系数。
三、滑坡推力应按下列规定进行计算:1.当滑体具有多层滑动面(带)时,应取推力最大的滑动面(带)确定滑坡推力;2.选择平行于滑动方向的几个具有代表性的断面(一般不得少于2个,其中应有一个是滑动主轴断面)进行计算。
根据不同断面的推力设计相应的抗滑结构;3.当滑动面为折线形时,滑坡推力可按下式计算(图6.4.3)。
F n=F n-1ψ+γtG nt-G nn tanφn-c n l n (6.4.3-1)ψ=cos(βn-1-βn)-sin(βn-1-βn)tanφn (6.4.3-2)式中 F n,F n-1---第n块、第n-1块滑体的剩余下滑力;ψ---传递系数;γt---滑坡推力安全系数;G nt,G nn---第n块滑体自重沿滑动面、垂直滑动面的分力;φn---第n块滑体沿滑动面土的内摩擦角标准值;c n---第n块滑体沿滑动面土的粘聚力标准值;l n---第n块滑体沿滑动面的长度;4.滑坡推力作用点,可取在滑体厚度的二分之一处;5.滑坡推力安全系数,应根据滑坡现状及其对工程的影响等因素确定,对地基基础设计为甲级的建筑物宜取1.25,设计等级为已级的建筑物宜取1.15,设计等级为丙级的建筑物宜取1.05;6.根据土(岩)的性质和当地经验,可采用试验和滑坡反算相结合的方法,合理地确定滑动面上的抗剪强度。
目录第一章、编制依据及工程概况第一节、编制依据第二节、工程概况第二章、工程目标第三章、施工总平面布置第四章、施工准备第五章、施工组织机构体系第六章、总体施工进度计划第七章、施工截排水、施工期监测预警方案和施工期抢险预案第八章、主要施工方案与技术措施第一节、施工准备工作第二节、石方爆破开挖施工方案与措施第三节、钢筋工程施工方案第四节、抗滑桩工程施工方案第五节、浆砌块石施工方案第六节、挡土墙工程施工方案第七节、防渗工程第九章、四新技术的使用、施工期间地质工作的开展及工程变更应对措施第十章、工期保证措施第十一章、施工资源配备计划第十二章、质量保证措施第一节、工程质量保证体系第二节、质量职责(主要责任人)第三节、创优工程的保证措施第四节、工程施工过程的自检体系与专职质检第五节、质量保证管理措施第六节、质量的控制第十三章、安全管理体系与文明施工措施第一节、安全生产措施第二节、保卫及消防措施第三节、文明施工措施第十四章、环境保护管理体系与措施第十五章、季节性施工措施第十六章、工程成本控制措施第十七章、工程验收与竣工资料整编第一章、编制依据及工程概况积极推广和运用项目法管理,统筹兼顾,自始至终坚持“业主至上、质量第一,结合实际,因地制宜,精心组织,科学施工,技术先进,经济合理”的服务宗旨,以勤劳、朴实、科学、积极的工作态度,保质保量按期完成合同中规定的各项内容。
第一节、编制依据本施工组织设计编制依据为:1、广元市821中学边坡(B、C、D区)治理工程的施工图纸及设计说明等相关资料;2、现场调查资料和我公司的实际情况;3、四川建科工程建设管理有限公司编制的招标文件;4、本工程的工程量清单;5、我公司已施工过的同类工程的经验;6、我公司的相关施工技术操作规程;7、有关的工程施工规范与工程验收规范,以及相关的法律法规和本地区相关的计价条例等第二节、工程概况本项目为广元市821中学边坡(B、C、D区)治理工程。
该项目已由己由广元市发展和改革委员会以广发改社会[2009]106 号批准建设,项目业主为四川省广元市821 中学,建设资金来自市本级的地质灾害防治专项资金,项目出资比例为100% 。
第六章边坡工程监测边坡工程包括:●水库库区边坡;●大坝的坝基边坡;●公路、铁路边坡;●隧道边仰坡;●基坑边坡;●河道护岸边坡;●自然边坡。

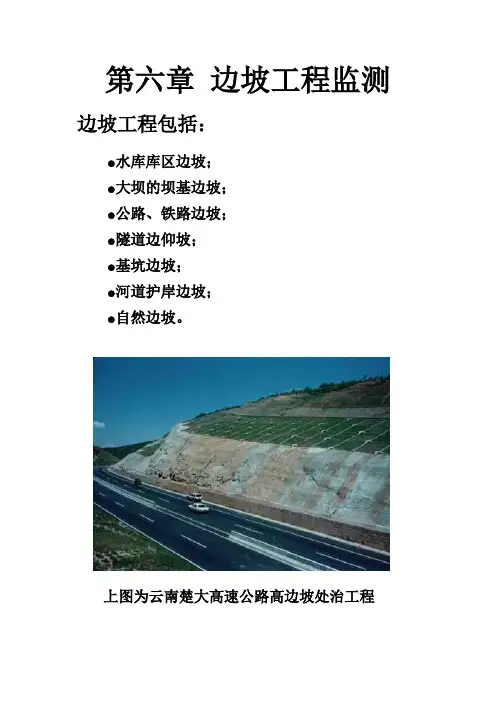

上图为云南楚大高速公路高边坡处治工程§ 6-1边坡监测的目的和特点边坡监测的主要目的:●实现老边坡整治或新边坡施工的信息化设计与施工;●判断边坡的滑动性、滑动范围及发展趋势;●检验边坡整治的效果;●为滑坡理论和边坡设计方法的研究结累数据。
边坡工程监测的特点:●监测区域大,涉及的岩土性质复杂;●边坡逐渐形成,部分监测点的位置要随之变动;●监测的期限较长,贯穿于整个工程建设过程;§ 6-2 边坡工程监测的内容和方法表6-1 边坡监测方法一览表一、简易观测法人工观测:地表裂缝、地面鼓胀、沉降、坍塌;建筑物变形特征;地下水位变化、地温变化等现象。
简易测量:在边坡关键裂缝处埋设骑缝式简易观测桩;在建(构)筑物裂缝上设简易裂缝测量标记;用途:用于已有滑动迹象的病害边坡的监测;从宏观上掌握崩塌、滑坡的变形动态及发展趋势;初步判定崩滑体所处的变形阶段及中短期滑动趋势;仪表观测的补充。
图6-1 简易观测装置图6-2 水准站点布置图二、设站观测法要点:●在边坡体上设立变形观测点(成线状、格网状等);●在变形区影响范围之外稳定地点设置固定观测站;●用测量仪器定期监测变形区内网点的三维位移变化。
1.大地测量法测二维水平位移:前方交会法(两方向或三方向);双边距离交会法。
测某个方向的水平位移:视准线法;小角度法;测距法。
测垂直位移:几何水准测量法;精密三角高程测量法。
优点:监控面广,能确定边坡地表变形范围;量程不受限制;能观测到边坡体的绝对位移量。
缺点:受到地形通视条件限制和气象条件的影响;工作量大,工作周期长十;连续观测能力较差。
2.GPS(全球定位系统)测量法GPS的特点:定位精度可达毫米级优点:观测点之间无需通视,选点方便;观测不受天气条件的限制,可全天候观测;可同时测定观测点的三维坐标和速度;在测程大于10km时,精密优于光电测距仪。
