施工现场安全检查及监护注意事项在施工过程中,安全问题是一个非常重要的环节。
施工现场是一个高风险的地方,如果没有足够的安全保障措施,会对施工人员甚至是周围居民造成危害。
因此,在施工前,必须做好安全方面的准备工作,并在施工过程中进行检查和监管,确保施工安全。
施工前的安全准备在施工前,必须对施工现场进行安全评估和准备工作,以确保安全。
安全评估在施工前,必须对现场进行安全评估。
这涵盖了许多方面,如施工环境、地形、天气、周围居民、交通等因素。
如果有必要,可以请专业机构进行评估,以确保施工的安全性。
安全培训在施工前,需要对施工人员进行安全培训,让他们了解安全规定、危险区域、施工方法、使用器材的方式等方面的基本知识。
这可以帮助他们在施工过程中更好地遵循安全规定,减少意外风险。
安全设施在施工前,必须建立必要的安全设施,如安全带、安全接地、消防设备、警示标志等等。
这些设施将为施工人员提供保障,防止他们受到不必要的伤害。
施工中的安全检查在施工过程中,必须进行安全检查,以确保安全。
安全巡逻在施工过程中,必须进行安全巡逻。
这涉及检查施工现场的各个方面,如道路、自然环境、材料等。
发现任何危险或不安全的因素都必须及时向相关人员汇报。
安全封锁在施工过程中,必须安全封锁。
这意味着区域内必须设立警示标志,并禁止未经授权的人员进入。
必要时,可以聘请专业人员进行安全管理。
安全设备在施工过程中,必须保证必要的安全设备已经建立起来,如防护栏杆、带电检测仪、氧气检测仪、透气面罩等。
这些设备可以为施工人员提供保护,减少意外风险。
施工中的监护注意事项在施工过程中,必须进行监护,以确保安全。
现场管理在施工现场中,必须进行现场管理。
这意味着需要有专人负责施工现场,确保施工人员遵守安全规定,并及时处理可能存在的风险隐患。
安全通道在施工过程中,必须建立安全通道。
这使得在紧急情况下,人员可以快速离开现场,减少伤亡和损失。
施工计划在施工过程中,必须建立详细的施工计划。

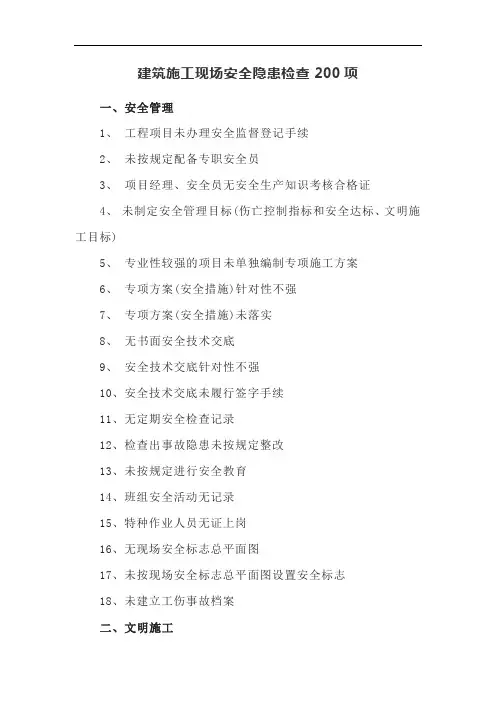

建筑施工现场安全隐患检查200项一、安全管理1、工程项目未办理安全监督登记手续2、未按规定配备专职安全员3、项目经理、安全员无安全生产知识考核合格证4、未制定安全管理目标(伤亡控制指标和安全达标、文明施工目标)5、专业性较强的项目未单独编制专项施工方案6、专项方案(安全措施)针对性不强7、专项方案(安全措施)未落实8、无书面安全技术交底9、安全技术交底针对性不强10、安全技术交底未履行签字手续11、无定期安全检查记录12、检查出事故隐患未按规定整改13、未按规定进行安全教育14、班组安全活动无记录15、特种作业人员无证上岗16、无现场安全标志总平面图17、未按现场安全标志总平面图设置安全标志18、未建立工伤事故档案二、文明施工1、施工现场未按规定设置围挡2、施工现场未实施封闭管理,无门卫及门卫制度3、进出大门未设置车辆冲洗台4、污水外流污染路面5、材料未按规定堆放整齐6、易燃易爆物品未分类存放7、未经处理泥浆水、污水排入城市管网8、在建工程兼做宿舍9、生活区、办公区与施工区无明显分隔措施10.食堂不符合卫生要求11、食堂未使用清洁燃料12、厕所无水冲设施13、厕所卫生不符合要求14、现场未按规定配置消防灭火器材15、未执行动火审批手续和动火监护16、无消防器材平面布置图17、宿舍通风差,不整洁18、现场无保健区药箱、急救措施和急救器材19、未建立施工不扰民措施三、脚手架1、脚手架高度超过规范规定无设计计算书2、脚手架施工方案未经审核批准3、脚手架施工方案不具体、不能指导施工4、脚手架立杆少底座5、脚手架无扫地杆6、架体与建筑物少拉结7、未按规定设置剪刀撑8、脚手架未按规定设置密目式安全网9、施工层未设1.2米高防护栏杆10.施工层未设18厘米高挡脚板11、脚手架搭设未按规定办理验收手续12、施工层脚手架内立杆与建筑物之间未进行封闭13、架体未设上下通道14、卸料平台未经设计计算15、悬挑式钢平台安装不符合设计要求16、落地式卸料平台支撑系统与脚手架连结17、卸料平台无荷载限定标志18、脚手架杆件搭设间距不符合要求四、施工用电1、无临时用电施工组织设计2、临时用电施工组织设计针对性不强3、未达到三级配电、两级保护4、总电源处动力和照明供电未分开5、无总漏电保护装置6、电缆电线随地敷设7、电缆电线未使用绝缘材料固定8、与外电线路安全距离达不到,未按规定采取防护措施9、临时用电由专用电力变压器供电,未采用TN-S保护接零系统10.工作零线和保护零线从总电源处未分开设置11、未按规定选用安全电压12、照明末端各单相回路中未设置漏电保护器13、室内外照明线用花线、塑胶线14、用电设备未设专用开关箱,无专用漏电保护器15、箱体和箱内低压电器选用、安装不当16、分配电箱中一把分闸接两台及两台以上用电设备17、熔断器和熔丝安装、选用不当18、电箱内未设置接零排五、塔式起重机1、塔式起重机未取得机械检测合格证2、塔式起重机未按要求办理使用登记手续3、吊钩无防脱棘爪保险装置4、塔吊高度超过规定不安装附墙装置5、附墙装置安装不符合说明书要求6、未制定塔吊安装拆卸施工方案7、安装单位无安装资质8、安装单位的安装资质不符合要求9、基础无隐蔽工程验收手续10、塔吊与架空线路小于安全距离无防护措施11、两台以上塔吊作业无防碰撞措施12、安装完毕后未按规定进行验收13、安装拆卸塔吊未履行安全技术交底14、验收中无量化验收内容15、架体垂直度超过说明书要求16、电气控制无漏电保护装置17、在避雷保护范围外无避雷装置六、施工电梯1、施工电梯吊笼安全装置不灵敏2、施工电梯门连锁装置不起作用3、地面吊笼出入口无防护棚4、每层卸料口无安全防护门5、每层卸料口安全防护门不使用6、司机无证上岗作业7、超过规定载人、载物8、未加配重载人9、安装拆卸外用电梯无施工方案10、安装、拆卸队伍无资格证书11、安装拆卸外用电梯未履行安全技术交底12、安装完毕后未按规定进行验收13、验收中无量化验收内容14、架体垂直度超过说明书要求15、电气控制无漏电保护装置16、在避雷保护范围外无避雷装置17、外用电梯未经机械检测合格使用18、未按规定要求办理使用登记手续七、物料提升机1、物料提升机吊篮无定型停靠装置2、物料提升机无超高限位装置3、高架提升机无下极限限位4、高架提升机无超载限制器5、高架提升机无缓冲装置6、连墙杆与脚手架连接7、连墙杆材质、连接做法不符合要求8、钢丝绳超过报废标准9、钢丝绳绳卡不符合要求10、钢丝绳无过路保护11、楼层卸料平台两侧无防护栏杆12、楼层卸料平台脚手板铺设不严、不牢13、楼层卸料平台无定型安全防护门14、地面进料口无安全防护棚15、地面进料口安全防护棚搭设不符合要求16、吊篮无定型安全防护门17、高架提升机未使用吊笼18、物料提升机安装未按规定进行验收19、物料提升机安装、拆除无施工方案20、架体基础不符合要求21、架体外侧未按规定使用密目式安全网进行防护22、卷扬机固定不牢23、传统系统滑轮翼缘破损24、无可靠联络信号八、基坑支护1、基础施工无支护方案2、施工方案针对性差,不能指导施工3、基坑深度超过5米无专项支护设计4、支护设计方案未经审批5、基坑深度超过5米设计方案未经专家论证6、基坑施工无临边安全防护措施7、支护的作法不符合方案要求8、基坑施工未采取有效排水措施9、机械设备与坑边距离不符合要求10、人员上下基坑无专用安全通道11、设置的安全通道不符合要求12、未按规定对基坑变形进行监测13、未按规定对周边建筑物进行沉降观测14、垂直交叉作业无上下隔离防护措施九、模板支撑1、模板工程无施工方案2、模板工程施工方案未按规定进行审批3、未针对混凝土输送方法采取有针对性安全措施4、模板支撑系统未按规定进行设计计算5、模板支撑系统不符合设计要求6、立柱间距不符合要求7、立柱底部无垫板8、未按规定设置横向支撑9、模板上堆料超过设计要求10.高处作业无安全防护措施11、模板拆除未设置警戒线,无监护人12、留有悬空的模板未拆除13、模板工程无验收手续14、支拆模未进行安全技术交底15、作业孔洞和临边无防护措施16、垂直交叉作业无上下隔离防护措施十、施工机具1、中小型施工机械露天使用,无操作防护棚2、中小型施工机械传动部位无防护罩3、中小型施工机械使用倒顺开关4、机械不使用时未切断电源5、使用前未按规定进行验收6、木工机械刀口部位无安全装置7、机械上护管破损8、随机机械安全装置损坏、不起作用9、焊接机械外侧防护挡板不全10.电焊机一、二次无防护罩11、焊机一次侧未装漏电保护装置12、焊机一次侧导线截面过小13、原手持电动工具上电源线加长14、手持电动工具外壳破裂15、在危险场合使用1类手持电动工具16、氧气、乙炔瓶使用时,间距小于5米17、氧气、乙炔瓶使用时距离明火小于10米,无隔离措施18、乙炔气瓶未直立使用19、乙炔气瓶使用时无回火装置20、露天高温时使用氧气、乙炔瓶无防晒措施21、气瓶存放处不符合要求22、潜水泵工作时未站立水中使用23、潜水泵电缆5米内有接头24、潜水泵电缆破损户十一、三宝、四口、五临边1、施工现场作业人员未配戴安全帽进入施工现场2、安全帽配戴不符合要求3、在建工程外侧未采用密目式安全网封闭4、安全网规格、材质不符合要求5、安全防护设施未形成定型化、工具化6、楼梯口未设安全防护设施7、电梯井口未设安全防护设施8、电梯井内未按规定设置防护9、预留洞口未设安全防护10、通道口未搭设防护棚11、防护棚搭设不符合要求12、阳台临边无防护13、屋边临边无防护。

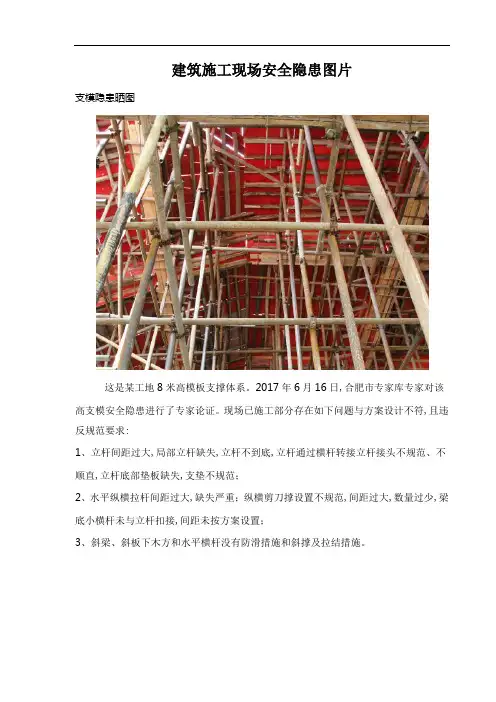

建筑施工现场安全隐患图片支模隐患晒图这是某工地8米高模板支撑体系。
2017年6月16日,合肥市专家库专家对该高支模安全隐患进行了专家论证。
现场已施工部分存在如下问题与方案设计不符,且违反规范要求:1、立杆间距过大,局部立杆缺失,立杆不到底,立杆通过横杆转接立杆接头不规范、不顺直,立杆底部垫板缺失,支垫不规范;2、水平纵横拉杆间距过大,缺失严重;纵横剪刀撑设置不规范,间距过大,数量过少,梁底小横杆未与立杆扣接,间距未按方案设置;3、斜梁、斜板下木方和水平横杆没有防滑措施和斜撑及拉结措施。
扫地杆缺失建筑施工高支模普遍存在问题如下:1、部分高支模工程专项施工方案的审核、审批手续不齐全,个别方案的审批滞后于施工进度;较多企业编制的高支模工程专项施工方案内容空洞,缺少主节点部位的构造详图,应急救援预案的内容也千篇一律,不能有效指导现场施工。
2、部分企业未按照市建管处下发的《关于进一步加强建筑工程高大模板支撑体系安全管理的意见》文件精神,使用可调支托;部分工程的高支模立杆间距偏大,未按规定设置扫地杆、纵向水平支撑、竖向连续式剪刀撑及之字斜撑,独立支撑体系的架体与建筑物间缺少顶紧顶牢的加固措施,2m以上支、拆模板作业也未设置可靠立足点;个别工程留有未拆除的悬空模板。
如常熟市尚湖金丰建筑安装工程有限公司施工的尚湖镇新鑫村新建厂房工程。
3、部分项目部不重视高支模工程的安全管理,经常出现安全技术交底内容空洞、模板工程验收无量化内容、不及时上报拆模申请等情况,甚至有的在拆模申请未通过审批的情况下,就提前进行强制拆模。
整改后的立杆扣件之间的连接高处作业安全隐患晒外架安全防护未跟上高处作业主要安全隐患有哪些?(1)作业人员不正确佩戴安全帽,在无可靠安全防护措施的情况下不按规定系挂安全带。
(2)作业人员患有不适宜高处作业的疾病。
(3)违章酒后作业。
(4)各种形式的临边无防护或防护不严密。
(5)各种类型的洞口无防护或防护不严密。
施工现场不安全、文明的施工图片1、现场卫生较差,部分区域有积水。
3、进入塔吊操作室通道防护不规范,两侧缺少防护保护网。
4、楼内门窗处临边缺少防护,室内卫生较差。
此处缺少防护。
5、室外电箱缺少防雨保护,电缆明设拖地,箱内接地排(端子)缺失,门上应
有电箱管理人员检查记录及电话。
6、工人宿舍部分卫生较差,有违规用电现象。
7、员工食堂内严禁放置液化气,应单独放置,做好防护。
8、人货电梯楼层开门处两侧临边防护不到位;
9、屋面防水卷材上返部分未按图施工;
要求:
项目部和施工班组,加强安全教育和质量检查整改。
建筑施工现场安全隐患图片支模隐患晒图这是某工地8米高模板支撑体系。
2017年6月16日,合肥市专家库专家对该高支模安全隐患进行了专家论证。
现场已施工部分存在如下问题与方案设计不符,且违反规范要求:1、立杆间距过大,局部立杆缺失,立杆不到底,立杆通过横杆转接立杆接头不规范、不顺直,立杆底部垫板缺失,支垫不规范;2、水平纵横拉杆间距过大,缺失严重;纵横剪刀撑设置不规范,间距过大,数量过少,梁底小横杆未与立杆扣接,间距未按方案设置;3、斜梁、斜板下木方和水平横杆没有防滑措施和斜撑及拉结措施。
扫地杆缺失建筑施工高支模普遍存在问题如下:1、部分高支模工程专项施工方案的审核、审批手续不齐全,个别方案的审批滞后于施工进度;较多企业编制的高支模工程专项施工方案内容空洞,缺少主节点部位的构造详图,应急救援预案的内容也千篇一律,不能有效指导现场施工。
2、部分企业未按照市建管处下发的《关于进一步加强建筑工程高大模板支撑体系安全管理的意见》文件精神,使用可调支托;部分工程的高支模立杆间距偏大,未按规定设置扫地杆、纵向水平支撑、竖向连续式剪刀撑及之字斜撑,独立支撑体系的架体与建筑物间缺少顶紧顶牢的加固措施,2m以上支、拆模板作业也未设置可靠立足点;个别工程留有未拆除的悬空模板。
如常熟市尚湖金丰建筑安装工程有限公司施工的尚湖镇新鑫村新建厂房工程。
3、部分项目部不重视高支模工程的安全管理,经常出现安全技术交底内容空洞、模板工程验收无量化内容、不及时上报拆模申请等情况,甚至有的在拆模申请未通过审批的情况下,就提前进行强制拆模。
整改后的立杆扣件之间的连接高处作业安全隐患晒外架安全防护未跟上高处作业主要安全隐患有哪些?(1)作业人员不正确佩戴安全帽,在无可靠安全防护措施的情况下不按规定系挂安全带。
(2)作业人员患有不适宜高处作业的疾病。
(3)违章酒后作业。
(4)各种形式的临边无防护或防护不严密。
(5)各种类型的洞口无防护或防护不严密。
(6)攀登作业所使用的工具不牢固。
(7)设备、管道安装、临空构筑物模板支设、钢筋绑扎、安装钢筋骨架、框架、过梁、雨篷、小平台混凝土浇筑等作业无操作架,操作架搭设不稳固,防护不严密。
(8)构架式操作平台、预制钢平台设计、安装、使用不符合安全要求。
(9)不按安全程序组织施工,地上地下并进,多层多工种交叉作业。
(10)安全设施无人监管,在施工中任意拆除、改变。
(11)高处作业的作业面材料、工具乱堆乱放。
(12)暑期施工无良好的防暑降温措施。
外架的安全防护必须超出作业面1.5米。
次图外架安全防护未跟上。
1、处作业中的安全标志、工具、仪表、电气设施和各种设备,必须在施工前加以检查,确认其完好,方能投入使用。
(一)高处作业防护措施凡是坠落高度基准面2m以上(含2m),有可能坠落的高处进行的作业称为高空作业,高空作业应符合以下规定:2、登和悬空高处作业人员以及搭社高处作业安全设施的人员,必须经专业技术培训及专业考试合格,持证上岗,并必须定期进行体格检查。
3、工中对高处作业的安全技术设施,发现有缺陷和隐患时,必须及时解决,危及人生安全时,必须停止作业。
4、工作业场所有可能坠落的杆件,应一律先行拆除或加以固定,高处作业中所有的物料均应堆放平稳,不妨碍通行与装卸。
工具应随手放入工具袋,作业中的走道、通道板和登高用具,应随时清扫干净。
拆除下来的构件及余料,应及时清理运走,不得任意乱置或向下丢弃,传递物件禁止抛掷。
5、雾天进行高处作业时,必须采取可靠的防滑、防漏措施。
凡雨、冰、霜、雪均应及时清除。
遇有六级以上强风、浓雾等恶劣天气,不得进行露天攀登与悬空高处作业。
暴风雨及台风暴雨后,应对高处作业安全设施逐一加以检查,发现有松动变形、损坏或脱落等现象,应立即修理完善。
6、作业必须临时拆除或变动安全防护设施时,必须经施工负责人同意,并采取响应的可靠措施,作业后应立即恢复。
(二)对临边高处作业,必须设置可靠的防护措施并符合以下规定:1、接料台及挑平台周边,雨篷与挑檐边等都必须设施防护栏杆。
2、头层墙高度超过4.5m的二层楼面周边,必须在外围架设安全平网一道。
3、施工的楼梯口和梯段边,必须安全临时防护。
4、升式提升架和脚手架等与建筑物通道的两侧边,必须自上而下用安全立网封闭,或在栏杆下边设置严密固定的高度不低于18CM的挡脚板或40CM的挡脚笆,板与笆下边距离底面的空隙不应大于10CM,接料平台两侧的栏杆必须自上而下加挂安全立网或满扎竹笆。
楼梯口临边防护未做(三)对于洞口高处作业必须设置防护措施:1、施工现场必须实行封闭式管理,进入现场必须戴安全帽。
2、通道口必须防护严密,用双层竹笆绑扎顶棚,以防高处坠物。
双层竹笆的间距高度不少于500,以便减小坠物的冲击力。
3、楼梯口必须用毛竹或钢管绑扎防护栏杆,横杆必须绑扎两道,栏杆高度不低于1200,且每层间隔三层安装照明灯,保证足够的亮度。
4、预留洞口,坑井防护必须定型化、工具化。
夜间设红灯示警,洞口及坑井上要采用φ14钢筋,间距150的焊接钢筋网片,网片上用胶板铺盖严密,固定牢固,设专人定期检查。
5、阳台、楼板、屋面等临边防护应严密,外脚手架必须超高建筑楼层1500搭设。
6、电梯井口必须用φ12钢筋焊专用防护门,并上锁。
电梯井内采用钢管架搭设到顶,结构施工时随结构同时上扎。
且每隔三层用竹笆或胶板满铺严密,固定牢固。
(四)悬空作业处应有牢靠的立足处,并视具体情况配置防护栏网、栏杆或其他安全设施。
悬空作业所用的索具脚手架、吊篮、吊笼、平台等设备,均需经过技术鉴定或检验后方可使用。
洞口防护未做楼梯口防护不到位和不规范临边防护不到位临边防护不到位楼梯口防护不到位和不规范塔吊安全隐患晒图塔吊基础有积水。
塔吊基础要做维护,做好排水,避免水长时间浸泡引起塔吊基础松动。
塔吊作业安全隐患有哪些?1、塔吊架节的螺栓要经常检查,并拧紧。
2、超重的东西坚决不能吊,塔吊的说明书上都有说明,塔吊的根部和端部能安全吊起的重量一般都差即倍,不可以掉以轻心。
否则后果相当严重。
3、经常检查塔吊的限位,也就是限重,它是塔吊的保险。
如果准备吊的东西超重塔吊会停止工作,保证安全。
4、超过4-5级风建议塔吊停止使用,并锁住大臂,避免风力引起大臂旋转和周边建筑物或者其他塔吊碰撞5、塔吊基础要做维护,做好排水,避免水长时间浸泡引起塔吊基础松动。
6、最基本的也是最容易引起事故的,塔吊的钢丝绳有两根,要经常检查每天检查,一旦钢丝绳上起了毛刺立刻换掉。
绝对不能抱侥幸的心理。
试想在塔吊吊起重物旋转工作中,它要是断了后果会是什么样??7、部分施工企业和项目负责人,购买、租赁和使用安全性能不合格、安全装置不齐全的塔吊,并违规使用无资质、无操作证件的安拆队伍和人员进行违章冒险作业。
塔吊的大臂在蓝天白云间更加显示出它威武壮观的神奇魅力塔吊安全检查要点一、安装前一)塔吊是否满足市场准入条件。
(查注册登记号)1、塔吊达到报废年限或存在安全隐患的应禁止使用;2、塔吊属于落后淘汰的产品应禁止使用。
二)安拆单位及相关人员是否具备相关资质并持证上岗。
(查资料)1、安拆单位应具备起重设备安装工程专业承包资质及施工企业安全生产许可证;2、安拆人员应具备安拆资格并持证上岗。
三)安拆方案是否制定。
(查资料核对现场)1、是否有针对性的安拆方案,并经使用单位总工及总监理工程师审批同意;2、基础定位是否合理:1)基础是否设在基础边坡上等危险部位;2)防外电是否有切实可行的安全措施,回转半径内有高压线的严禁无防护作业;3)防碰撞措施是否合理:任何两台塔吊之间距离是否大于2米,严禁塔吊起重臂直接碰撞对方塔吊标准节,多塔作业回转半径内有障碍物与塔吊干涉的塔机是否有经审批的防碰撞措施。
二、安拆过程一)履行安拆告知手续,未经告知决不允许私自进行安拆。
(查资料)二)安装前基础砼强度是否达到设计标准值,基础隐蔽验收是否履行,地基承载力是否符合说明书要求,并有相关部门审查验收报告。
(查资料)三)现场安拆单位与安拆人员资质、资格等是否与告知手续相符。
(查资料现场核对)四)现场安全保护工作及相关人员是否到位,是否进行交底。
(查资料核对现场)1、安拆单位管理人员是否到岗履责;2、安拆现场是否设置警戒区,并由专人负责安保工作;3、安拆人员是否按要求配备安全防护用品;4、施工单位设备管理人员、现场监理人员是否到现场进行检查、监理;5、安拆程序是否符合安拆方案及说明书要求。
三、使用过程一)是否经检验检测、联合验收合格;(查资料)二)塔吊基础排水是否畅通;(查现场)三)现场操作司机,指挥是否持证上岗,安全教育、安全技术交底是否落实,能否做到专人专机,并有交接班记录;(查资料核对人员)四)多塔作业防碰撞、外电防护等安全措施是否落实到位,是否存在多头指挥,违章操作等不安全行为;(查现场)五)施工、租赁、监理等单位是否对塔吊进行定期检查,并有检查、维护保养记录;(查资料)六)对塔吊实体方面应重点查:力矩限位、超高限位、变幅限位、回转限位、吊钩保险、钢丝绳卷桶及小车断绳等保险装置、附墙装置、连接紧固件螺栓销轴、及主要受力构件是否变形开裂、焊接部位是否脱焊、钢丝绳断丝断股是否达到报废标准等重大安全隐患;(查现场)七)在使用过程中是否有附墙、顶升等相关告知文件及交底记录,特别是附墙是否存在擅自接长或私自制作等违规情况。
(查资料核对现场)物料提升机(龙门架)隐患晒图某项目部所报的《物料提升机安装方案》与2#物料提升机安装的型号不符,1#物料提升机的铭牌无;楼层卸料通道防护未做;吊篮的出料口未设置安全门,通道未安装脚手板铺平绑牢;吊篮的底板未采用50mm厚木板,顶部安全防护未到位;吊篮上升的最高位置与天梁最低处之间的距离未超过3m。
吊篮的底板采用50mm厚木板 ,已整改物料提升机吊篮停靠(防坠落)装置物料提升机限位装置物料提升机的主要安全隐患及对策质量合格的物料提升机是确保安全使用的先决条件,但如果不能正确的安装也会影响物料提升机的安全使用,严重的可能导致重大事故的发生,在安装过程中容易出现的问题的几个环节有:1、架体基础不符合要求,规范上明确规定高低架体安装时对基础的具体要求:高架提升机的基础应进行设计计算,低架提升机在无设计要求时,可按素土夯实后(承载力不小于80Kpa)上浇C20素混凝土,厚度不少于300mm,基础表面平整,水平度偏差不大于10mm。
但现实安装过程中许多安装队伍都未能严格按照规定执行,致使架体在使用过程中出现基础沉降,影响架体的垂直度和稳定性。
1、物料提升机架体与建筑物连结存在的问题a.龙门架架体未使用附墙杆与建筑主体可靠连接,而将架体简单的与脚手架相连自成体系,以致造成架体的不稳定;对一些采用方(角)钢制作主肢的龙门架,在与钢制圆形连结杆相连结时,未使用U形螺栓等可靠方式联结,而只是用8#钢(铅)丝绑扎,容易造成绑扎不牢,使其在使用中产生相对滑动,不能有效固定架体。
