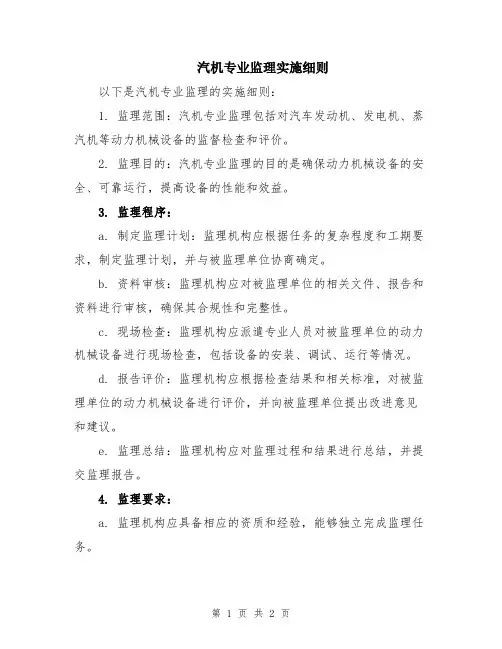

最新整理汽机专业监理实施细则
一、工程概况:1、工程名称:锦州市生活垃圾及污泥焚烧发电项目汽机专业安装工程2、工程地点:锦州凌海市大凌河街道靠山村北沟3、工程规模:新建两台7.5MW汽轮发电机组4、质量标准:一次性验收合格,达标投产。
5、建设单位:锦州中科绿色电力有限公司
6、监理单位:黑龙江省华宇电力工程监理有限公司
7、设计单位:中国轻工业xxx工程有限公司
8、主要设备生产厂家:洛阳中重发电设备有限公司
9、施工单位:xx省工业设备安装公司二、汽轮机组安装工程施工范围及内容:1、两台N7.5-3.43型汽轮机本体与两台QF-K7.5-2汽轮发电机本体安装工程。
2、两台汽轮机组油系统、汽机房内四大管道、辅助机械设备、空冷设备安装工程。
3、两台汽轮机组单机试运和系统调试工程。
三、监理工作范围:本工程监理工作范围,两台汽轮机组工程施工图纸会审、两台机组附属设备安装工程、使之达到两台机组全部施工投产发电为止,全过程质量控制,进度控制,投资控制,安全生产控制,合同管理,信息管理,及有关专业之间的协调工作。
四、监理内容:主厂房±0.00m设备布置发电机定子冷却水装置(空气冷却器)、给谁水泵、凝结水泵、射水泵及射水箱、低位水泵及水箱、高压油泵、交、直流润滑油油泵、冷油器、射水器、凝汽器及附属管道安装。
+3.4m层设备均压箱、油箱、疏水器、抽气器、管道阀门及电动执行器、管道设施安装。
+7.00m层7,5MW汽轮发电机组两台、高压加热器、低压加热器、轴封抽气器及附属管道和阀门。
+12m两台除氧器及附属管道安装,对以上施工部位的监督、检查和验收工作。
具体工作流程如下:
1、审核施工单位开工条件;
2、组织设计交底及图纸会审;
3、审核施工单位组织设计、施工方案、技术交底工作;
4、参与施工进度计划的审定;
5、对进场原材料、设备及购配件进行开箱检验;
6、对施工现场安全设施、施工使用机械设备安检、工器具计量检验进行复查;
7、监督施工组织机构的技术、质量、安全管理体系,管理办法的落实;
8、监督施工中落实规范、标准情况;检查施工记录;
9、审核施工中分部、分项、检验批完成情况;10、对施工过程中
违反操作规程、不符合设计及规范要求项提出限期整改。
五、监理目标:1、质量控制目标:优良率达到承包合同要求,做到达标投产。
2、进度控制目标:满足综合进度,设备安装和投产要求。
3、安全生产管理:详细审查承包商的安全体系,施工措施,杜绝重大人身伤亡事故及重大质量事故。
4、信息资料管理目标:齐全、清楚、及时、准确。
六、质量验评范围划分表:扩大工程单位工程名称分部工程分项工程一汽轮发电机本体安装工程1汽轮发电机本体安装6262汽轮发电机辅助设备安装2023 二管道安装工程1主蒸汽系统安装工程342中、低压管道安装工程10263燃油、燃气管道安装工程15 三七、监理依据:1、业主、承包商双方签定的施工合同。
2、经图纸会审的汽机工程设计图纸和生效的技术文件。
3、设备制造厂提供的正式技术文件。
4、经会审的汽机工程施工兰图纸,及设计院变更通知单。
5、国家有关现行施工验收规范,规程,及地方法律,法规。
6、《电力建设施工技术规范》第3部分:汽轮发电机组DL/T5190.3 20xx
7、《电力建设施工质量验收及评价规程»第3部分:汽轮发电机组DL/T5210.3—20xx8、《工业金属管道工程施工及验收规范》GB50235—979、«起重设备安装工程施工及验收规范»GB50278—20xx。
10、«电力建设施工技术规范(管道及系统)DL5190.5—20xx11、«电力建设施工质量验收及评价规程»(焊接篇)DL5210.7—20xx12、«现场设备、工业管道焊接工程施工及验收规范»GB50236—20113、«火力发电建设工程机组调试技术规范»DL/T5294—20xx14、«电力建设安全工作规程»(火力发电厂部分)DL5009.1—20xx八、施工前的质量控制:1、掌握,熟悉关于汽机工程质量控制的依据。
2、做好施工前的技术,资料准备,协助业主审查汽机施工单位资质,人员,设备情况,及特殊工种,试验,检验人员的有效证件,质量检验人员持证上岗情况,计量器具和测量仪器的精度等级(都在有效期内,动态掌握)对实验室重点考核。
3、检查汽机工程所需材料,设备情况(已经经过验收合格,数量,所用设备的出厂合格证,证明文件,实验报告)。
4、审查承包商提出的汽机工程施工组织设计。
5、审查承包商提出的施工技术交底,施工方案及作业指导书、设备制造厂随机技术文件,方能施工。
6、拟定改善施工,管理环境的措施。
九、施工过程的质量控制:1、按国家电力安装工程施工及验收规范,做好汽机工程施工工艺过程中的质量检查和监督控制。
2、检查汽机工程施工的工序交接制度执行情况,坚持上道工序不经检查验收不进行下道工序的施工。
3、做好隐患工程检查验收工作,并做好记录。
4、严格执行质量否决权,发现不良情况,监理工程师有权指令施工单位停工整改,不允许施工单位擅自采用未经批准的材料,半成品,不允许擅自改变设计图纸,擅自将工程转包等。
5、严格执行汽机工程的分项工程,停工,复工报告的审批签证制度。
6、参加或组织汽机专业质量协调会,并按会议纪要实施。
7、与上级领导、业主保持联系,(请示,汇报),沟通。
8、保证设备的存放、运输到现场就位、安装中的安全。
9、现场监督采取旁站、巡视、平行检查的方式。
十、施工后的质量控制:1、按规定向监理部总监,业主提供有关汽机工程质量的动态情况书面报告,对质量问题则及时报告。
2、参加汽机质量事故原因及责任的调查,对质量事故处理的技术措施或方案进行审核。
3、已完成的汽机分项工程、分部工程、隐蔽工程、重要工序、承包单位应先自行检查验收合格上报监理部,同时准备好所有的安装记录、检查材料、一切准备齐全后以书面形式填好标准表格报监理部。
汽机专业工程师约业主会同有关人员参加现场检验,符合要求,签署并确定意见。
凡按规定汽机监理工程师检查并验证的项目,而未经汽机监理工程师检查确认,承包单位不得进行下道工序的施工。
4、汽机工程按单位划分的工程施工项目,施工单位自检合格,填写检验单并附施工记录和检验报告到监理部。
汽机监理工程师预审后会同设计、承包商、制造厂、业主联合检查验收、合格后签署意见、及时办理签证手续。
5、按检验大纲进行检验的项目,汽机监理工程师提出该项目质量控制情况报告,并协助质检站和承包商做好巡查工作。
十一、进度控制的内容和方法:1、审查施工单位提交汽机施工进度计划,包括各项施工准备计划安排。
2、参加审查承包商提交的汽机组织设计和主要施工方案,(包括:施工力量的投放情况)3、检查施工机械的数量和完好情况,应满足于行业标准。
4、协助业主制定业主供应材料,设备需用量及供应时间。
5、建立反映汽机工程进度的监理日记,记载每天形象,部位及完成实物量,对影响。
