一、编制说明我公司编制本施工组织设计的指导思想是:以安全及文明施工为突破口,以工程质量为核心,以工期管理为主线,以施工总承包管理为依托,以信息化施工为手段,以业务流程为标准,紧紧围绕本工程的“管理重点"和“施工重点",抓住工程的要素,充分理解和掌握设计理念,精心组织,精心施工,确保向业主交付一个满意工程。
二、编制范围及内容本施工组织设计所编制的范围为:内容除自行完成的项目外,亦涵盖了业主本次招标工程在内的施工管理工作。
根据本工程的实际情况和业主的要求,主要内容包括综合说明、工程概况、施工总体部署、施工进度安排及保证措施、施工资源配备计划、施工现场总平面布置、土建主要施工方案、机电主要施工方案、质量保证措施、安全生产文明施工保证措施、施工总承包管理保证措施、环境保护、消防保卫、季节性施工保证措施、合理化建议和新产品新技术应用、工程验收交付与工程回访保修等内容。
本施工组织设计是我公司对本工程全面理解后所做出的总体策划,并籍此以指导本工程的施工。
三、编制依据1、本工程相关资料2、主要规程、规范3、主要图集4、主要法规5、其他资料6、现场踏勘情况本工程地处沈阳经济技术开发区。
(二) 工程概况一、总体概况二、交通、道路情况1、本工程地处各网点交通繁华处,交通便捷。
2、进场道路为混凝土路面.3、施工场地有建筑垃圾,需平整。
三、气候条件宁夏省属中温带大陆性季风气候,四季分明。
春季干燥多风,夏季温热多雨,秋季凉爽多晴,冬季寒冷多雪。
年平均气温3℃~5℃,无霜期120—130天,全年日照时数在2400-2600小时。
全市降水量西部、西北部较少,东部偏多,年平均降水量650—670毫米。
冰雹日数平均2—-4天,多出现在5、6月或9、10月。
风向以西南、西、西北为最多,平均风速为2至4米/秒,大于或等于8级大风日数一般为7—-15天.四、供水、供电、排水情况现场设置明排水沟和集水坑,厕所设置化粪池,废水和生活污水经过处理后可直接排入城市污水管网,现场内施工用水由施工单位进行设计后布设,以满足施工和消防需要.电源引至现场内用315KVA变压器,施工用电由施工单位进行设计后布设,以满足施工需要。

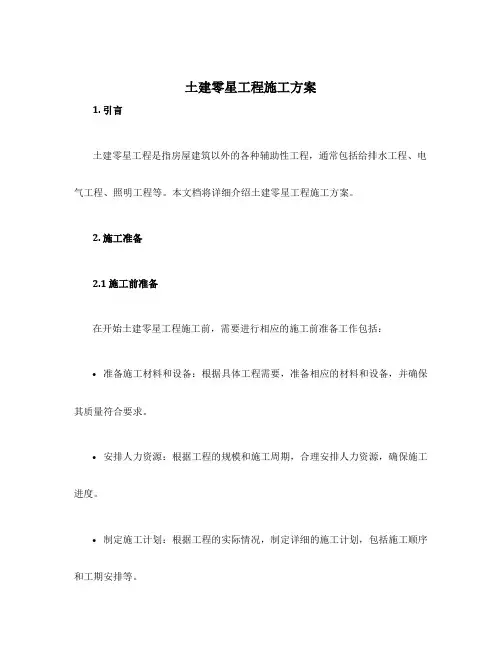

土建、装饰、维修改造等零星工程施工组织设计方案1. 前言在建筑施工中,零星工程(土建、装饰、维修改造等)是一个不可忽视的环节。
虽然零星工程规模小,但也需要精细的施工组织设计方案。
本文将探讨如何制定零星工程施工组织设计方案。
2. 目的与原则2.1 目的制定一套合理的零星工程施工组织设计方案,以确保零星工程的质量、安全、进度和经济目标的实现。
2.2 原则•合理安排施工队伍和设备,保证施工进度;•保证施工质量和安全;•优化施工流程,提高工作效率;•降低工作成本,提高经济效益。
3. 施工组织设计方案的制定步骤3.1 工程概况工程概况应包括:•工程名称、编号;•工程定位、范围;•工程规模、数量。
同时需要对工程现场的情况进行勘测,了解地形地貌、土质地质、环境条件等情况,以便制定合理的施工方案。
3.2 工期计划工期计划应明确工程的开工、竣工、各阶段工期及其相互关系。
按照施工作业的特点,将工作进度分解为若干组合单元,形成施工进度计划。
3.3 施工队伍和设备的安排根据工程量、技术要求、工程期限等因素,合理安排施工队伍和设备,保证施工进度和质量。
在选择施工队伍和设备时,应充分考虑其技术水平、专业能力、管理水平等。
3.4 施工过程的组织根据工作流程,确定合理的施工顺序和施工方法,保证施工质量和安全。
施工过程的组织中要注意以下几个方面:•施工前的准备工作:包括安全防护、设备布置、施工材料的配送等。
•施工中的管理和控制:对施工现场进行管理,及时发现和纠正施工中的问题,做好进度和质量的控制和监督。
•施工后的清理和交接:对施工现场进行清理和整理,对施工成果进行检查验收。
4. 施工组织设计方案的实施和管理施工组织设计方案的实施过程中,需要对施工进度、质量、安全、成本等方面进行监督和管理。
具体要求如下:•监督施工组织设计方案的实施情况,对施工质量和安全进行检查和评估。
•及时发现施工中的问题,以及时采取措施予以解决。
•调整施工组织设计方案,以达到更好的施工效果。

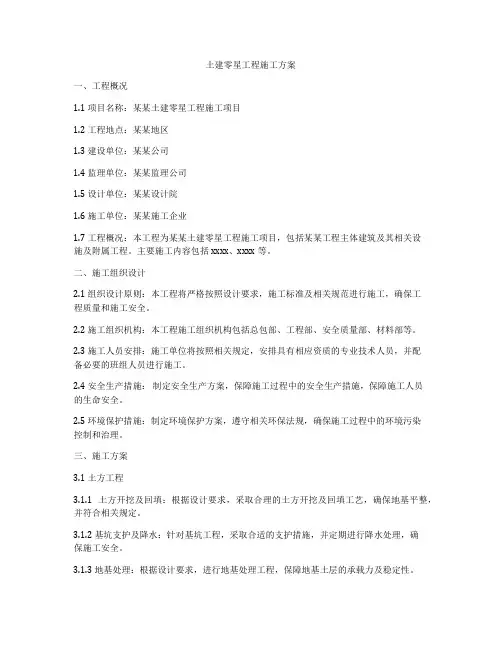

土建零星工程施工方案一、工程概况1.1 项目名称:某某土建零星工程施工项目1.2 工程地点:某某地区1.3 建设单位:某某公司1.4 监理单位:某某监理公司1.5 设计单位:某某设计院1.6 施工单位:某某施工企业1.7 工程概况:本工程为某某土建零星工程施工项目,包括某某工程主体建筑及其相关设施及附属工程。
主要施工内容包括xxxx、xxxx等。
二、施工组织设计2.1 组织设计原则:本工程将严格按照设计要求,施工标准及相关规范进行施工,确保工程质量和施工安全。
2.2 施工组织机构:本工程施工组织机构包括总包部、工程部、安全质量部、材料部等。
2.3 施工人员安排:施工单位将按照相关规定,安排具有相应资质的专业技术人员,并配备必要的班组人员进行施工。
2.4 安全生产措施:制定安全生产方案,保障施工过程中的安全生产措施,保障施工人员的生命安全。
2.5 环境保护措施:制定环境保护方案,遵守相关环保法规,确保施工过程中的环境污染控制和治理。
三、施工方案3.1 土方工程3.1.1 土方开挖及回填:根据设计要求,采取合理的土方开挖及回填工艺,确保地基平整,并符合相关规定。
3.1.2 基坑支护及降水:针对基坑工程,采取合适的支护措施,并定期进行降水处理,确保施工安全。
3.1.3 地基处理:根据设计要求,进行地基处理工程,保障地基土层的承载力及稳定性。
3.2 混凝土工程3.2.1 砼配合比:合理制定混凝土配合比,保证混凝土强度及工程质量。
3.2.2 梁、柱模板:严格按照设计要求及规范搭设模板,确保梁、柱尺寸及形状准确。
3.2.3 混凝土浇筑:采用标准的混凝土搅拌站生产,统一浇筑,保证浇筑工程质量。
3.3 砌体工程3.3.1 砖砌:采用优质砖料及专业的砌筑工艺,保证砌体工程质量。
3.3.2 抹灰:采用优质砂浆及专业技术进行抹灰施工,确保抹灰平整牢固。
3.4 钢筋工程3.4.1 钢筋加工:严格按照设计要求及规范进行钢筋加工、套筒连接等工艺。

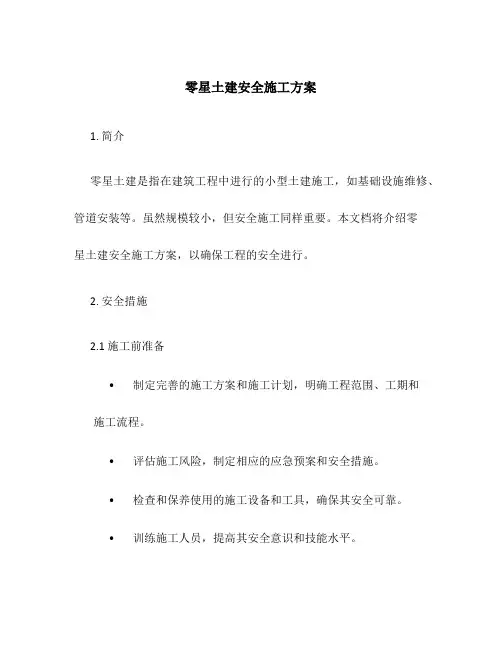

零星土建安全施工方案1. 简介零星土建是指在建筑工程中进行的小型土建施工,如基础设施维修、管道安装等。
虽然规模较小,但安全施工同样重要。
本文档将介绍零星土建安全施工方案,以确保工程的安全进行。
2. 安全措施2.1 施工前准备•制定完善的施工方案和施工计划,明确工程范围、工期和施工流程。
•评估施工风险,制定相应的应急预案和安全措施。
•检查和保养使用的施工设备和工具,确保其安全可靠。
•训练施工人员,提高其安全意识和技能水平。
2.2 施工现场安全•标明施工区域,并设置合适的安全警示标志。
•组织施工人员进行必要的安全教育和培训。
•保持施工现场的整洁有序,清除杂物和障碍物,确保施工通道畅通。
•根据工程特点和安全风险进行必要的防护措施,如搭建围挡、设置安全网等。
•提供必要的个人防护用品,如安全帽、防护鞋、护目镜等,并强制施工人员佩戴。
2.3 施工材料安全•检查和保养使用的施工材料,确保其质量合格。
•准确计算和预估所需材料数量,避免过多或过少造成的安全隐患。
•储存施工材料时,要注意分类、整齐摆放,并避免阻塞紧急通道。
•对易燃、易爆等特殊材料,采取相应的防火、防爆措施。
2.4 施工过程安全•严格遵守施工方案和施工流程,不得擅自更改。
•检查施工设备和工具的使用情况,确保其安全运行。
•对需要进行挖掘、破拆等作业的地点,进行必要的辟离和封闭措施。
•在施工过程中,加强现场巡视,及时发现和排除安全隐患。
•确保施工现场的通风良好,避免因有害气体积聚引发事故。
2.5 废弃物处理•对产生的废弃物进行分类、储存和处理,确保环保合规。
•避免将废弃物堆放在施工通道或消防通道上,影响施工安全。
•采用合适的容器和包装,防止废弃物泄漏和扩散。
3. 安全培训和督导•定期组织施工人员进行安全培训,提高他们的安全意识和技能。
•常态化开展安全督查和验收,及时发现和纠正施工中存在的安全问题。
•对施工人员的安全行为进行随机检查和奖惩,形成良好的安全氛围。

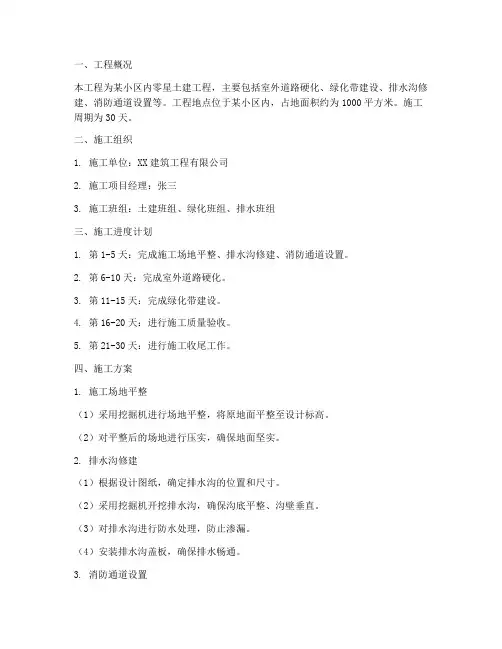

一、工程概况本工程为某小区内零星土建工程,主要包括室外道路硬化、绿化带建设、排水沟修建、消防通道设置等。
工程地点位于某小区内,占地面积约为1000平方米。
施工周期为30天。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张三3. 施工班组:土建班组、绿化班组、排水班组三、施工进度计划1. 第1-5天:完成施工场地平整、排水沟修建、消防通道设置。
2. 第6-10天:完成室外道路硬化。
3. 第11-15天:完成绿化带建设。
4. 第16-20天:进行施工质量验收。
5. 第21-30天:进行施工收尾工作。
四、施工方案1. 施工场地平整(1)采用挖掘机进行场地平整,将原地面平整至设计标高。
(2)对平整后的场地进行压实,确保地面坚实。
2. 排水沟修建(1)根据设计图纸,确定排水沟的位置和尺寸。
(2)采用挖掘机开挖排水沟,确保沟底平整、沟壁垂直。
(3)对排水沟进行防水处理,防止渗漏。
(4)安装排水沟盖板,确保排水畅通。
3. 消防通道设置(1)根据消防要求,确定消防通道的位置和宽度。
(2)采用挖掘机开挖消防通道,确保通道宽敞、平坦。
(3)对消防通道进行硬化处理,提高使用年限。
4. 室外道路硬化(1)根据设计图纸,确定道路的宽度和厚度。
(2)采用挖掘机开挖道路基础,确保基础坚实。
(3)对道路基础进行压实,提高承载能力。
(4)铺设沥青混凝土,确保道路平整、耐用。
5. 绿化带建设(1)根据设计图纸,确定绿化带的位置和植物种类。
(2)进行土壤改良,提高土壤肥力。
(3)种植树木和灌木,确保绿化效果。
(4)对绿化带进行养护,保证植物生长良好。
五、施工质量控制1. 严格执行国家有关施工质量标准,确保工程质量。
2. 对施工过程中发现的质量问题,及时进行处理。
3. 加强施工过程中的监督检查,确保施工质量。
六、安全文明施工1. 严格执行国家有关安全生产法律法规,确保施工安全。
2. 加强施工现场安全管理,防止安全事故发生。
土建装饰维修改造等零星工程施工组织设计施工组织设计是指在工程施工过程中,根据工程特点和施工条件,通过对各种施工活动的合理组织、协调和安排,确保施工进度、质量和安全的一项管理工作。
对于土建、装饰、维修改造等零星工程施工,也需要制定相应的施工组织设计方案。
以下将从三个方面进行具体阐述。
对于土建工程,其施工组织设计需要考虑以下几个方面:1.资源组织:根据工程施工的规模和施工进度要求,合理组织各类资源,包括人力、物力和财力,确保施工过程中供应充足、物资储备合理。
2.工艺组织:根据土建工程的特点,制定合理的工艺流程和施工方法。
对于大型土建工程来说,应合理划分施工区域,科学确定施工线路和作业面,确保施工过程的顺利进行,并考虑节能和环保要求。
3.安全组织:加强施工安全教育和培训,制定详细的安全操作规程和施工安全预案,设立安全巡查机构,确保施工过程中人员和设备的安全。
对于装饰工程,其施工组织设计需要考虑以下几个方面:1.材料组织:对装饰工程所需材料进行详细核算,合理安排材料的采购和储存,确保施工过程中材料供应的及时性和质量的可控性。
2.工艺组织:装饰工程通常需要各种工艺的交叉整合,如水电工程、石材工程、木工工程等。
设计合理的工艺流程,协调各个工种的施工进度,确保施工质量和进度。
3.环保组织:考虑装饰施工过程中对环境的影响,制定相应的措施和预案,合理处理施工产生的污水和废弃物,保护环境。
对于维修改造工程,其施工组织设计需要考虑以下几个方面:1.施工现场组织:对设备和材料进行科学布置和管理,保证施工现场的整洁和规范。
同时,合理安排施工进度和施工区域,确保施工过程中其他使用者的正常生活和工作。
2.工艺组织:根据维修改造工程的具体内容,制定相应的工艺流程和施工方法。
对于大型维修改造工程来说,需要合理安排施工顺序,确保各个工种之间的协调和衔接,并细化施工任务和工序的划分,保证施工质量。
3.安全组织:对于维修改造工程,施工期间常常需要对现有设备和结构进行拆除和改造,施工安全的风险会相对较高。

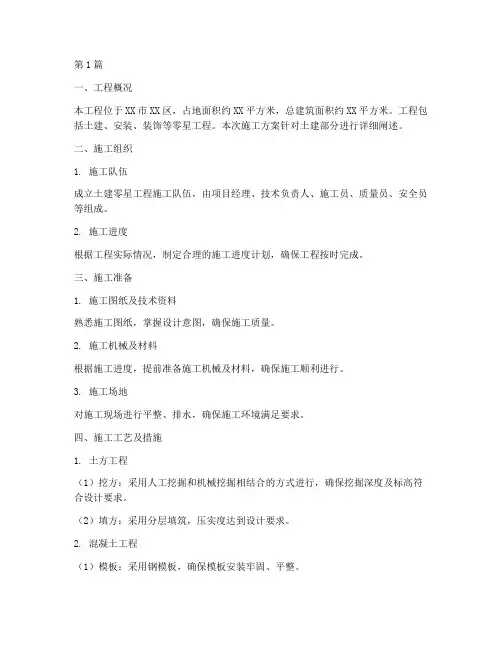

第1篇一、工程概况本工程位于XX市XX区,占地面积约XX平方米,总建筑面积约XX平方米。
工程包括土建、安装、装饰等零星工程。
本次施工方案针对土建部分进行详细阐述。
二、施工组织1. 施工队伍成立土建零星工程施工队伍,由项目经理、技术负责人、施工员、质量员、安全员等组成。
2. 施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
三、施工准备1. 施工图纸及技术资料熟悉施工图纸,掌握设计意图,确保施工质量。
2. 施工机械及材料根据施工进度,提前准备施工机械及材料,确保施工顺利进行。
3. 施工场地对施工现场进行平整、排水,确保施工环境满足要求。
四、施工工艺及措施1. 土方工程(1)挖方:采用人工挖掘和机械挖掘相结合的方式进行,确保挖掘深度及标高符合设计要求。
(2)填方:采用分层填筑,压实度达到设计要求。
2. 混凝土工程(1)模板:采用钢模板,确保模板安装牢固、平整。
(2)混凝土:选用符合设计要求的混凝土,严格按照配合比进行搅拌,确保混凝土强度及耐久性。
(3)浇筑:采用分层浇筑,振捣密实,避免出现蜂窝、麻面等质量问题。
3. 钢筋工程(1)钢筋加工:按照设计要求,加工成型钢筋,确保钢筋长度、直径、形状等符合要求。
(2)钢筋绑扎:采用绑扎机进行绑扎,确保钢筋位置准确、牢固。
4. 装饰装修工程(1)抹灰:采用水泥砂浆进行抹灰,确保抹灰层平整、密实。
(2)涂料:选用环保涂料,按照施工规范进行施工,确保涂料质量。
五、质量控制1. 严格按照设计要求和施工规范进行施工,确保工程质量。
2. 加强施工过程中的质量检查,发现问题及时整改。
3. 施工完成后,组织相关部门进行验收,确保工程合格。
六、安全措施1. 施工现场设置安全警示标志,加强安全教育。
2. 严格遵守操作规程,确保施工安全。
3. 定期进行安全检查,消除安全隐患。
4. 加强施工现场管理,确保施工环境安全。
七、环保措施1. 严格按照环保要求,控制施工过程中产生的噪音、粉尘等污染物。
应急工程施工组织设计一、项目背景应急工程是指在遭受自然灾害、事故灾难等突发事件后,为了及时限制灾害的扩散和减轻灾害事故的影响,从而保障人民群众的生命财产安全所建的临时性、急需性的工程项目。
在面对突发事件时,应急工程施工组织设计具有重要的意义,可以帮助施工方有效组织施工,提高应急工程的建设效率和质量,保障人民生命财产安全。
二、施工组织设计方案1.项目概况本次应急工程项目名称为XX灾害应急救援中心建设工程,地点位于XX市XX区XX街道。
项目总建筑面积约为XX平方米,工程包括主楼、辅助楼、配套设施等建筑群,设计要求结构牢固、设施完善、通风良好。
2.施工组织机构本项目施工组织机构设置如下:总指挥部、各工种施工单位、安全监督单位、质量监督单位、物资供应单位等。
总指挥部设置总指挥、副指挥、安全员、质量员等岗位,负责对全面指导项目施工工作,协调解决施工过程中的问题。
3.施工方案根据本项目的特点和要求,制定了如下施工方案:(1)现场布置:安排专人负责现场布置,保证施工安全和便捷,设置标志牌提示施工注意事项,确保施工人员安全。
(2)人员组织:根据施工进度和工种需求,灵活调配施工人员,合理安排工作时间,确保施工效率。
(3)材料供应:与供应商签订合同,按时供应所需材料和设备,保证施工进度和质量。
(4)安全管理:严格执行安全规定,定期进行安全教育培训,落实施工现场安全防护措施,确保施工人员安全。
(5)质量控制:建立质量检验标准,对施工过程中的关键节点进行抽检,确保施工质量符合设计要求。
4.监督检查建立监督检查制度,设立质量监督、安全监督组织机构,定期对施工过程进行检查和评估,及时发现和解决问题,确保施工进度和质量。
5.施工进度计划制定详细的施工进度计划,根据项目工程量和工期要求,合理安排各工种工作进度,确保施工按时完成。
6.经费预算明确项目经费预算,建立合理的经费管理制度,确保项目资金使用合理、透明。
7.应急预案制定项目施工应急预案,明确突发事件处理流程和应急措施,确保在发生突发事件时能够及时有效地应对。

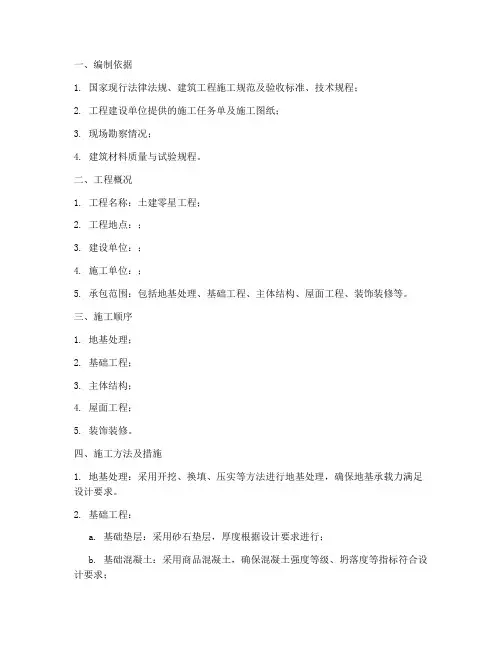

一、编制依据1. 国家现行法律法规、建筑工程施工规范及验收标准、技术规程;2. 工程建设单位提供的施工任务单及施工图纸;3. 现场勘察情况;4. 建筑材料质量与试验规程。
二、工程概况1. 工程名称:土建零星工程;2. 工程地点:;3. 建设单位:;4. 施工单位:;5. 承包范围:包括地基处理、基础工程、主体结构、屋面工程、装饰装修等。
三、施工顺序1. 地基处理;2. 基础工程;3. 主体结构;4. 屋面工程;5. 装饰装修。
四、施工方法及措施1. 地基处理:采用开挖、换填、压实等方法进行地基处理,确保地基承载力满足设计要求。
2. 基础工程:a. 基础垫层:采用砂石垫层,厚度根据设计要求进行;b. 基础混凝土:采用商品混凝土,确保混凝土强度等级、坍落度等指标符合设计要求;c. 基础钢筋:按设计要求绑扎、焊接、浇筑。
3. 主体结构:a. 钢筋工程:按设计要求绑扎、焊接,确保钢筋间距、保护层厚度等符合规范要求;b. 混凝土工程:采用商品混凝土,确保混凝土强度等级、坍落度等指标符合设计要求;c. 钢筋混凝土结构:采用现场浇筑,确保结构尺寸、位置、标高等符合设计要求。
4. 屋面工程:a. 屋面防水:采用防水卷材或防水涂料,确保屋面防水效果;b. 屋面保温:采用保温材料,确保屋面保温效果;c. 屋面面层:采用水泥砂浆或面砖,确保屋面面层平整、牢固。
5. 装饰装修:a. 内墙涂料:采用环保型涂料,确保室内空气质量;b. 地面铺设:采用瓷砖、木地板等材料,确保地面平整、牢固;c. 门窗安装:按设计要求进行安装,确保门窗开启灵活、密封性能良好。
五、安全保证措施1. 施工现场设置安全警示标志,确保施工人员安全;2. 施工人员必须佩戴安全帽、安全带等个人防护用品;3. 严格执行施工操作规程,确保施工安全;4. 加强施工现场安全管理,定期进行安全检查。
六、工程质量保证措施1. 严格按照施工规范和设计要求进行施工;2. 加强原材料、半成品、成品的质量检验,确保工程质量;3. 严格执行工程质量检查制度,确保工程质量达到设计要求。

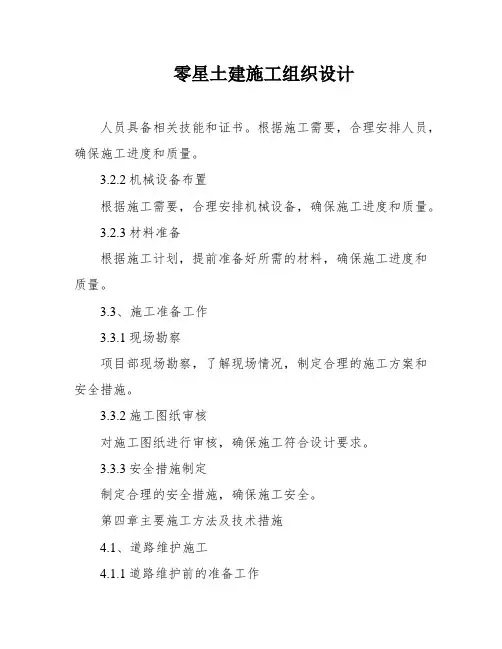

零星土建施工组织设计人员具备相关技能和证书。
根据施工需要,合理安排人员,确保施工进度和质量。
3.2.2机械设备布置根据施工需要,合理安排机械设备,确保施工进度和质量。
3.2.3材料准备根据施工计划,提前准备好所需的材料,确保施工进度和质量。
3.3、施工准备工作3.3.1现场勘察项目部现场勘察,了解现场情况,制定合理的施工方案和安全措施。
3.3.2施工图纸审核对施工图纸进行审核,确保施工符合设计要求。
3.3.3安全措施制定制定合理的安全措施,确保施工安全。
第四章主要施工方法及技术措施4.1、道路维护施工4.1.1道路维护前的准备工作清理道路上的杂物和垃圾,确保施工安全和质量。
4.1.2道路维护施工方法采用铲车或挖掘机清理松散的路面,然后用压路机压实路面,确保路面平整。
4.1.3道路维护后的清理工作清理施工现场,确保环境卫生。
4.2、管线漏点开挖修复4.2.1管线漏点开挖前的准备工作确定漏点位置,清理周围杂物和垃圾,确保施工安全和质量。
4.2.2管线漏点开挖修复施工方法采用挖掘机或手工开挖,修复漏点,然后进行压实和回填,确保管线正常运行。
4.2.3管线漏点开挖修复后的清理工作清理施工现场,确保环境卫生。
4.3、设备基础制作及维修4.3.1设备基础制作及维修前的准备工作确定基础位置和尺寸,清理周围杂物和垃圾,确保施工安全和质量。
4.3.2设备基础制作及维修施工方法采用混凝土浇筑或钢筋加固等方法制作和维修设备基础,确保设备稳定运行。
4.3.3设备基础制作及维修后的清理工作清理施工现场,确保环境卫生。
4.4、房屋设施维修4.4.1房屋设施维修前的准备工作确定维修范围和内容,清理周围杂物和垃圾,确保施工安全和质量。
4.4.2房屋设施维修施工方法采用木工、电工等专业技术进行维修,确保房屋设施正常使用。
4.4.3房屋设施维修后的清理工作清理施工现场,确保环境卫生。
4.5、生产区废渣废料转运4.5.1生产区废渣废料转运前的准备工作确定转运路线和目的地,清理周围杂物和垃圾,确保施工安全和质量。
施工组织设计第一章编制依据1、2011年政府补贴低价房及移村再建项目应急零星第一标段:土建应急零星工程设计图纸。
2、2011年政府补贴低价房及移村再建项目应急零星第一标段:土建应急零星工程招标文件。
4、国家和行业及沈阳市颁发的建筑安装工程施工及验收规范等。
5、我公司有关工程施工的规定与标准等。
6、国家现行的技术政策、技术标准、施工规范和验收标准及操作规程。
7、根据中华人民共和国《建筑法》、建设部颁发的《建筑工程施工现场管理规定》、《建筑施工安全检查标准》、《施工现场临时用电安全操作规程》等有关创安全标化工地的创建要求及办法等纲领性文件以及浙江省、及我公司有关文明标化工地的创建要求、办法及其它指导文件。
8、根据我公司的技术标准、工作标准、管理标准有及公司的IS0质量认证体系程序文件;9、国家建设部及省建委等有关创优文件。
第二章工程概况1、项目名称: 2011年政府补贴低价房及移村再建项目应急零星第一标段:土建应急零星工程。
2、建设单位: 沈阳市铁西区城建开发有限责任公司3、设计单位: 待定4、监理单位:待定5、工程地点: 沈阳市铁西区。
6、项目特征: 按图纸要求。
7、本工程为我公司重点工程,工程投资基本落实,三通一平已基本完成,已具备开工条件。
第三章施工总规划第一节本工程项目施工目标工期: 365日历天。
质量: 确保工程质量合格、争创优质工程。
安全: 确保无重大伤亡事故发生。
文明施工: 争取成为沈阳市铁西区标准化工地。
第二节项目组织体系施工项目管理机构是项目管理的基础条件,以一个合理有效的组织机构为框架所形成的权力系统、责任系统、利益系统、信息系统是实施项目管理及其最终目标的组织保证,因而建立一个完善的施工项目组织机构是施工项目管理的首要问题。
针对本工程的特点,结合我公司以往施工管理的实际情况,按我公司的机构设置程序,进行了项目经理部机构的设定,具体如下图:为了充分体现项目管理的优势,有利资源优化配置,动态管理,连续均衡施工,节约成本,提高工效,项目班子的配备在工程具体实施阶段将实行三个阶段的动态管理。
第三节项目班子及施工队的确定我公司领导对本工程给予了高度的重视,决定成立以国家级项目经理为本工程的的项目经理。
以此组成一个素质好、技术精、善管理的强有力的现场管理班子。
为了保证工程的质量和进度,公司有关领导将定期参加本工程项目经理部召开的有关协调会,并对项目部的工作进行指导。
为了加强项目部与各方面的协调,项目部将按我公司本部的惯例定期出版工程简报,以便及时向建设单位、施工主管单位、县建设局等有关单位汇报工程项目进展情况。
第四节施工顺序本工程的工作内容较多,要投入足够的人力、物力、财力,以确保工程目标的实现。
1、为了合理安好本工程的劳动力和施工材料,实行二个流水段施工,六个单位工程同步进行。
2、一般施工顺序如下:第五节总体施工方案为了加快施工进度,挖独立基础基坑以及地梁基槽土方采用机械成孔,主体结构混凝土采用现场分三处集中搅拌。
垂直运输主要采用10台提升机,为了保证混凝土的质量,主体模板主要采用胶合板,根据本工程地理位置特点,内脚手采用满堂脚手架,外脚手均采用整体落地式全封闭脚手架。
第六节施工阶段的划分及节点控制计划根据本工程的特点,将其划分为三个主要施工阶段,即:基础施工阶段、主体结构施工阶段、装饰施工阶段。
一、基础施工阶段该阶段施工是本工程的重点,它包括:测量定位、基坑施工、基础结构、土方回填等工作。
基础工程质量达到优良,工期控制在20天以内。
独立基础施工结束后,施工基础地梁。
质量达到优良,工期控制在10天以内。
二、主体结构施工阶段该阶段是本工程的主要施工阶段,它包括:主体结构施工、外脚手架施工、围护墙砌筑。
1、将主体结构划分为二个均衡的施工段,包括屋顶板的施工,组织流水施工。
流水网络计划图见主体结构分段流水施工网络计划图。
质量达到优良,工程控制在60天以内。
2、脚手架采用落地架,随主体上升而逐层向上搭设。
3、主体结构施工到结顶,开始砌筑内隔墙及填充墙。
三、装饰施工阶段该阶段具有工作面宽、作业人员分散、多工种交叉作业、成品保护困难等特点,是本工程施工组织和管理比较困难的阶段。
它包括:屋面板的处理、外装饰、内抹灰、门窗安装、楼地面施工、水暖电安装及室外总体施工。
工期控制在30天以内。
四、清理竣工阶段该阶段工作量大,因此,安排10天用于工程的最后清理及竣工工作。
水电安装的预埋及安装施工配合土建进行。
以上一个施工阶段各有其特点,现场施工指挥人员应统筹考虑,抓住关键工序,对施工场地,周围材料及机构设备使用合理安排,避免出现资源浪费及延误工期。
第四章施工准备及平面布置第一节定位测量1、本工程选用的测量工具为:一台J2经纬仪,二台S3水平仪,五把50M专用钢卷尺,四只10KG线锤等。
2、轴线控制:根据设计规划、业主单位提供的总平面图,引自周围的城市导线,建立现场二级平面控制网(方格网)利用二级平面控制网引测各主辅轴线。
3、为了保证经有关部门复核后的坐标、水准点不至被破坏,根据本工程现场的条件,可将施工所用的坐标线,引到本建筑物外不易被破坏的地方保存起来,如围墙等建筑物上。
4、垂直引线主要使用J2经纬仪,每次引线均从底层进行,为了防止仪器出现误差,使用10KG的线锤进行该层复核。
5、水平标高使用S3水平仪,配专用50米钢卷尺,为了减少误差积累要求每次测定标高均从底层指定的点开始。
第二节搭设临时设施1、根据现场的实际情况,为使施工车流和人流不影响其它标段的施工与生活。
本工程施工期间进出的主要入口要考虑周全、合理,施工现场再分二条临时道路。
具体见总平面布置图。
2、根据进度计划安排,根据生活区与施工区分开的原则在生活区搭设三幢平房,一幢平房作为食堂、浴室、卫生间、另一幢为活动室,还有一幢为职工宿舍。
施工区搭设一幢平房,作为业主、监理、项目部的办公室、会议室、砼与砂浆的养护间。
3、材料堆场、加工间等的布置,详见总平面布置图。
木模配置、钢筋制作全部放在施工现场内进行。
这样做可降低成本,提高效率,加快施工进度。
第三节修建临时道路和场地本工程的临时主道路和木模、钢筋制作场地实行硬化,临时道路宽为 2.5~4m,采用C15素砼浇筑,厚为80到150mm,临时场地选用C10砼,厚为60mm,以确保场地整洁、美观、方便。
第四节施工现场临时水电线路的布置1、施工用水由甲方提供的自来水源。
结合多年施工经验,工程施工用水量Q1,现场生活用水量Q2,均小于消防用水量Q3,满足消防用水量后,即可满足施工生产、生活用水要求。
而消防用水量为12L/S,查表得经济流速为2.5-3.0m/s,取其下限,则给水管径为:D=(4Q×1000/π.s)0.5=(4×12×1000/3.14×2.5)0.5=78mm现场先装好水管,管网按枝状分布。
沿现场主要道路每100m 设一个消防栓,管径DN100,再用D25管接至需要用水部位。
为了确保正常施工需要,现场砌一临时蓄水池4个,用高压水泵接入供水管。
2、临时供电甲方提供的电源已接至施工现场,并设立总配电房,我们通过架空电缆从总配电房接入工地分总配电间。
整个工地沿围墙及临时道路敷设电缆沟,暗埋电缆电缆沟过大门,道路处盖板采用加厚砼盖板。
使用标准的铁制总配电箱、分配电箱、开关箱。
每台设备有各自专用开关箱,实行一机一闸一保护。
现场严格按照JGJ59-99标准采用三相五线制,职工现场专用的终端点接地的电力线路采用TN-S接零保护系统。
根据现场实际,电源接入工地分总配电箱后,再分3路供电线路供电。
第一路(4)A与(5)A之间的提升机与搅拌站1及钢筋加工场、木工加工场、生活区照明线路,第二路为(6)A与(7)A 之间的搅拌站2及二台提升机,第三路为(7)与(8)之间和(8)A与(9)A之间的四台提升机及搅拌站3、钢筋加工场、木工加工场。
计算总用电量:动力容量:P1=(7.5+60+3*2+5+9+1.5*5+1*2+20*2)=152kwI=(0.7*152*1000)/(1.732*380*0.7)=231A 电焊机容量:P2=1.08*(7.5+3*2+10+10+15+75+5+5+1.5+1)=147kwI=(0.7*147*1000)/(1.732*380*0.7)=223A 室内照明:P3=1.08*15=17kwI=(0.7*17*1000)/(1.732*380*0.7)=26A 查表约得:P1 95平方BX型导线.P2 95平方BX型导线.P3 4平方BX型导线.均可满足施工要求。
第五节消防设施的配备主体施工阶段消防用水就利用施工用水,并在方便为之设一水头。
同时在醒目处设2只灭火器,由于混凝土模板主要采用木模板,因此在施工过程中+再配备2台灭火器,以确保施工作业层的安全。
第六节通迅呼叫的配备施工现场办公室安装一部同线外接电话,以解决内外通讯。
同时在施工现场配备4部对讲机,用以解决现场内部的通讯。
第五章施工机械的选择和布置1、本工程的主要垂直运输机械选用10台固定式JMS—100物料提升机。
2、混凝土搅拌机设置:每个施工流水段及搅拌站设置一台JS350L砼搅拌机及一台200L砂浆机。
3、钢筋机械:为加快施工进度,所有钢筋均在现场制作,配备钢筋弯曲机GN40A,钢筋切断机GJ-418,钢筋对焊机UN-100,钢筋调直机GJ58/4各二台。
第六章与相关单位配合措施第一节总体配合任何基建工程的施工,均离不开各工种、各专业、各部门的配合。
本工程根据使用功能的需要,对所有工种的专业队伍进行质量、安全、进度、文明施工、产品保护的协调和管理。
本方案服从施工管理及施工具体布置、安排两方面来加强施工的管理工作。
第二节与业主及监理单位协调配合措施1、首先,本方案在施工管理组织体系上采取有效措施,确保工期质量、进度和产品相互保护等方面的有效控制,以求项目整体目标的实现。
2、建立工程协调会制度。
每周二由施工单位主持,及时参与施工阶段施工各部门负责人参加,邀请建设单位及监理单位有关人员列席会议。
在协调会上,总结上周施工阶段的实际情况,明确后阶段的施工安排,分析及协调解决实际施工中发生的问题。
且每月由项目部发一次工程简报,通报现场质量、安全、文明施工等方面的检查情况。
3、在协调会上,向建设单位及监理单位详细汇报前一阶段的施工情况及下一阶段的施工计划,并认真听取建设单位及监理单位的意见,做好会议纪要,并按建设单位及监理单位的要求认真落实各项改进意见,完成后以书面联系单形式请甲方认定。
4、对工程质量管理上,对于建设单位及监理单位提出的质量整改意见,必须落实到人,完成后由建设单位及监理单位签证。
第三节质量监督部门协调配合措施1、各分部分项工程在完成后,均要由质量监督部门(或监理)调查认可后方可进行下一道工序施工。
