人造草坪施工方案
一、前期准备
在进行人造草坪施工前,需要做好充分的前期准备工作。
首先要测量工地的实
际尺寸,了解地形和地势情况,确保施工面积的准确性。
其次,需要清除草坪原有植被,并清理垃圾和杂草,确保施工面积干净整洁。
二、基础处理
1.平整地面:对施工区域的地面进行平整处理,确保表面平整度达到
要求,避免草坪后期出现凹凸不平的情况。
2.排水处理:在施工区域进行排水处理,确保草坪表面能够顺利排水,
避免积水导致烂草现象。
三、施工材料准备
1.人造草坪:选择适合的人造草坪材料,注意选择透水透气性能好的
材料,确保草坪使用寿命长。
2.人造草坪胶水:选择具有良好粘接性能的胶水,确保人造草坪边缘
紧密粘贴,避免起泡脱落。
3.填充颗粒:使用填充颗粒填充到人造草坪底部,增加人造草坪的稳
定性和舒适度。
四、人造草坪铺设
1.铺设人造草坪:按照施工图纸要求,从一边开始铺设人造草坪,确
保铺设时草坪纹理方向一致,间距均匀。
2.修剪边缘:根据需要对人造草坪进行修剪处理,确保草坪边缘整齐
美观。
五、养护维护
1.浇水养护:初期铺设完成后,需要进行适量浇水以确保人造草坪生
长良好。
2.定期清理:定期对人造草坪进行清理,清除杂物和积水,保持草坪
干净整洁。
结语
人造草坪是一种美观、实用且环保的绿化产品,通过以上的施工方案和养护维护,可以使人造草坪长时间保持良好的状态,为生活环境带来更多美好和舒适。
以上是人造草坪的施工方案,希望对您有所帮助。
第1篇一、施工前准备1. 确定施工方案:根据场地需求、预算等因素,选择合适的人造草坪产品及施工工艺。
2. 材料准备:购买所需的人造草坪、底布、填沙、胶水等材料。
3. 工具准备:准备剪刀、卷尺、锯子、喷枪、刷子、胶枪等施工工具。
二、场地处理1. 清理场地:将施工现场的杂物、杂草、石子等清理干净,确保场地平整。
2. 铺设底布:将底布平铺在处理好的场地上,确保底布平整无皱褶。
3. 铺设人造草坪:将人造草坪卷起,按照场地尺寸进行裁剪,然后将草坪平铺在底布上,确保草坪平整无皱褶。
三、草坪铺设1. 铺设草坪:将人造草坪平铺在底布上,确保草坪平整无皱褶。
2. 裁剪草坪:根据场地尺寸,使用剪刀或锯子将草坪裁剪至合适尺寸。
3. 铺设接缝:对于需要拼接的草坪,先将相邻两卷草坪边缘对接整齐,然后使用胶水将边缘粘合。
四、填沙和注胶粒1. 填沙:将石英砂均匀地撒在人造草坪上,用扫把或刷子将砂粒扫入草坪中,确保草坪填充均匀。
2. 注胶粒:将胶粒均匀地撒在人造草坪上,用扫把或刷子将胶粒扫入草坪中,确保草坪填充均匀。
五、功能线裁切和镶嵌1. 裁切功能线:根据场地需求,使用专用工具将白色功能线裁切成所需尺寸。
2. 镶嵌功能线:将裁切好的功能线粘贴在草坪上,确保功能线平整无皱褶。
六、验收1. 施工完成后,对场地进行全面检查,确保草坪铺设平整、填充均匀、功能线粘贴牢固。
2. 验收合格后,将场地交付使用。
七、注意事项1. 施工过程中,注意保持场地清洁,避免杂物污染草坪。
2. 施工时,注意保护草坪,避免损坏。
3. 施工完成后,定期对草坪进行维护,确保草坪使用寿命。
总结:人造工程草坪的施工流程较为简单,但需要注意细节,确保施工质量。
遵循以上步骤,可以确保人造草坪铺设平整、美观、耐用。
第2篇一、施工准备1. 设计图纸:根据实际需求,确定草坪的规格、颜色、款式等,并按照设计图纸进行施工。
2. 材料准备:提前准备人造草坪、填缝胶、无纺布、接口布、切割刀、橡皮刮板等施工材料。
人造草坪施工工艺人造草坪施工工艺一、前期准备工作1. 场地测量与设计在施工前,必须对施工场地进行测量和设计。
测量包括场地的长度、宽度、坡度等参数,设计包括场地的平面布局和草坪层次设计。
2. 场地清理与准备将场地上的杂草、石头、泥土等杂物进行清理,确保场地的平整和清洁。
同时,进行一次彻底的灌溉,让土地充分吸水。
3. 基础处理在场地清理完毕后,需要对地面进行基础处理。
这包括填充石材、碎石、砂土等材料,以确保草坪的稳定和排水性能。
二、人造草坪的安装1. 人造草坪的铺设对于较大的场地,可以将人造草坪卷材直接铺设。
对于较小的场地,可以将人造草坪切割成适当的尺寸再进行铺设。
2. 接缝处理在铺设草坪时,需要进行接缝处理,以确保整个草坪的一体化。
接缝处理可以使用专用的粘合剂或者缝合线进行。
3. 固定草坪草坪需要用固定钉或者固定胶进行固定,以防止草坪的挪移和变形。
固定钉或者固定胶需要均匀分布在整个场地上。
4. 压实人造草坪在安装完成后,需要使用重型滚筒进行压实,以确保草坪的平整和稳定。
压实时要注意不要给草坪造成过多的压力。
三、人造草坪的养护1. 清洁定期对人造草坪进行清洁,可以使用拖把、清扫机、高压水枪等工具进行清洁,以确保草坪的整洁和美观。
2. 压实定期使用重型滚筒对草坪进行压实,修复路面上的坑洞和凹陷,保持草坪的平整和稳定。
3. 理顺人造草坪定期使用专用的工具对人造草坪进行理顺,使其更加均匀和舒展,提高视觉效果。
四、补丁修复1. 人造草坪的补丁修复如果人造草坪浮现损坏或者磨损的区域,需要进行补丁修复。
首先清理损坏的区域,然后使用专用的胶水进行粘贴修复。
2. 草坪的补丁修复如果草坪浮现损坏或者磨损的区域,可以使用种子或者草坪补丁进行修复。
先清理损坏的区域,然后撒上种子或者铺上草坪补丁,再覆盖一层土壤进行浇水。
附件:本所涉及的附件如下:1. 场地测量与设计图纸2. 施工现场照片3. 人造草坪材料清单及说明书法律名词及注释:1. 人造草坪:也称合成草坪,指通过化学和物理方法加工合成的人工草坪。
第1篇一、施工准备1. 设计图纸:根据足球场的设计图纸,确定施工区域、尺寸、类型、材料等。
2. 材料准备:根据设计要求,选购合适的人工草坪、填充物、基层材料、辅料等。
3. 施工队伍:组建一支专业的人工草坪施工队伍,包括技术人员、施工人员、监理人员等。
4. 施工设备:准备草坪铺设机、切割机、卷材切割机、滚筒压路机、测量工具等设备。
二、施工步骤1. 基层处理:对足球场施工区域进行平整、夯实,确保基层表面无积水、裂缝、松散等。
2. 基层铺设:根据设计要求,铺设基层材料,如混凝土、沥青等。
确保基层平整、坚实。
3. 防水层施工:在基层上铺设防水层,防止水分渗透到草坪层,影响草坪使用寿命。
4. 草坪铺设:将人工草坪卷材铺设在防水层上,注意铺设方向、顺序、缝隙等。
5. 草坪切割:根据足球场尺寸,使用切割机对草坪进行切割,确保草坪边缘整齐。
6. 填充物铺设:在草坪底部铺设填充物,如沙子、橡胶颗粒等,以增加草坪的弹性和耐磨性。
7. 草坪固定:使用草坪铺设机对草坪进行固定,确保草坪平整、牢固。
8. 草坪压平:使用滚筒压路机对草坪进行压平,确保草坪表面无凸起、凹陷等。
9. 边缘处理:对草坪边缘进行切割、固定,确保草坪边缘整齐。
10. 草坪验收:对施工完成的草坪进行验收,确保草坪质量符合设计要求。
三、施工注意事项1. 施工期间,注意保护施工现场,防止污染。
2. 施工过程中,严格按照设计要求和技术规范进行施工。
3. 施工队伍应具备相关资质,确保施工质量。
4. 施工过程中,注意安全防护,防止事故发生。
5. 施工完成后,对草坪进行保养,延长草坪使用寿命。
四、施工周期人工足球草坪工程施工周期一般为1-2个月,具体时间根据施工规模、材料供应等因素而定。
总之,人工足球草坪工程施工是一项复杂的工程,需要严格按照设计要求和技术规范进行施工,确保草坪质量和使用寿命。
第2篇一、施工准备1. 设计方案:在施工前,首先要根据场地实际情况和需求,制定详细的设计方案,包括场地尺寸、草坪类型、颜色、铺设区域等。
第1篇一、施工准备1. 材料准备:选择符合国家标准的人造草坪,包括草坪、底布、石英砂、PVC颗粒、专用胶水等。
2. 工具准备:草坪切割机、铺设机、砂石搅拌机、压路机、打砂机、水准仪、卷尺等。
3. 人员准备:施工人员应具备相关专业知识和技能,熟悉施工流程和规范。
二、施工流程1. 场地平整:确保场地平整,无凹凸不平,符合设计要求。
如有必要,进行基础加固。
2. 基层铺设:铺设底布,要求底布平整、无皱褶,长度、宽度符合设计要求。
3. 草坪铺设:将人造草坪卷起,根据场地尺寸进行裁剪,然后铺设。
注意草坪的接缝要严密,避免出现缝隙。
4. 石英砂填充:使用砂石搅拌机将石英砂与PVC颗粒混合,然后填充到草坪底层。
填充厚度应符合设计要求,确保草坪平整。
5. 草坪连接:使用专用胶水将草坪连接起来,确保连接牢固,无松动。
6. 表面处理:使用压路机将石英砂和PVC颗粒压实,确保草坪表面平整。
7. 草坪梳理:使用打砂机将石英砂和PVC颗粒梳理均匀,使草坪表面更加平整。
8. 草坪验收:施工完成后,进行草坪验收,确保草坪平整、无皱褶,符合设计要求。
三、施工注意事项1. 施工过程中,要注意保护草坪,避免损坏。
2. 施工过程中,要严格按照设计要求和规范进行施工,确保工程质量。
3. 施工过程中,要注意安全,遵守施工现场的安全规定。
4. 施工过程中,要密切关注气候变化,合理调整施工计划。
5. 施工完成后,要进行养护,确保草坪使用寿命。
总之,人造草坪提升工程施工是运动场地建设的重要环节。
施工过程中,要严格按照规范和标准进行,确保工程质量,为用户提供优质的运动场地。
第2篇一、施工准备1. 设计图纸:根据设计图纸,明确人造草坪的规格、尺寸、材质等要求。
2. 材料准备:提前准备人造草坪、石英砂、PVC颗粒、底布、胶水、专用工具等材料。
3. 施工队伍:组建一支专业、经验丰富的人造草坪施工队伍,确保施工质量。
二、施工步骤1. 施工场地平整:对人造草坪施工场地进行平整,确保场地表面无坑洼、裂缝等缺陷。

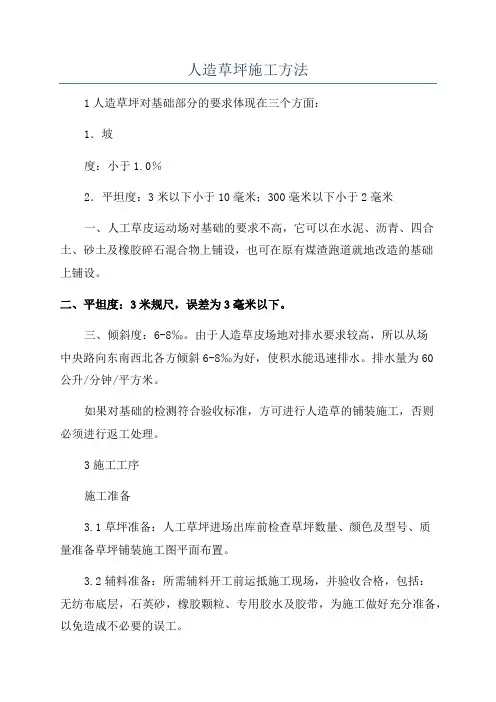

人造草坪施工方法1人造草坪对基础部分的要求体现在三个方面:1.坡度:小于1.0%2.平坦度:3米以下小于10毫米;300毫米以下小于2毫米一、人工草皮运动场对基础的要求不高,它可以在水泥、沥青、四合土、砂土及橡胶碎石混合物上铺设,也可在原有煤渣跑道就地改造的基础上铺设。
二、平坦度:3米规尺,误差为3毫米以下。
三、倾斜度:6-8‰。
由于人造草皮场地对排水要求较高,所以从场中央路向东南西北各方倾斜6-8‰为好,使积水能迅速排水。
排水量为60公升/分钟/平方米。
如果对基础的检测符合验收标准,方可进行人造草的铺装施工,否则必须进行返工处理。
3施工工序施工准备3.1草坪准备:人工草坪进场出库前检查草坪数量、颜色及型号、质量准备草坪铺装施工图平面布置。
3.2辅料准备:所需辅料开工前运抵施工现场,并验收合格,包括:无纺布底层,石英砂,橡胶颗粒、专用胶水及胶带,为施工做好充分准备,以免造成不必要的误工。
3.3工具准备:铺装草坪所有工具提前运抵施工现场,包括:专用裁草刀20把,小推车4辆,胶水搅拌器2台,专用疏沙筢20把,硬毛刷10把,工程用毡布1块,测量用具一套等。
3.4人员准备:铺装工人15人在人工草坪进场之前到场清洁场地,准备施工。
3.5基础准备:进场施工前需对基础进行检查和清洁,基础表面应平整,干燥,无杂物,无污染。
3.6天气要求:施工时最低温度不应低于10摄氏度。
4测量放线按图纸核实场地基础的基准线,放线的标记应清楚并准确无误。
放线完毕由技术工程师及项目主管进行复核,如有误差立即修正。
容许误差在千分之一。
5人工草坪铺装人工草坪铺装时间正常为25-30天,具体进度如下:1、清洁场地,测量,放样,定出标点,误差不超过千分之一。
2、铺装无纺布底层,要求平整,不起皱,并点粘接缝处。
3、草坪运抵施工现场,按照铺装图纸将草坪铺开,停放一天,使草坪伸缩到位后开始铺装。
4、用专用工具按规格对草坪进行切边,对缝,并用专用接缝胶及接缝带粘接人工草坪。
人造草坪施工方案人造草坪施工方案一、基础施工一)三七灰土首先,在整个场地上按照设计厚度的1.2倍进行虚拟辅助粘土施工。
接着,均匀地撒上设计所需的石灰,但在使用生石灰之前需要进行淋水熟化。
接下来,使用土壤旋耕机对粘土和石灰进行搅拌。
在进行碾压之前,需要根据土壤的湿度进行凉晒或淋水。
当土壤的湿度达到要求时(即用手握紧成团,自1米高自由落地则成散状),使用双钢轮压路机压平、压实,边压边检查表面的平整度。
如果有高处,需要铲低;如果有凹处,需要垫起来。
直到没有压路机轮迹为止。
二)二灰碎石200mm二灰碎石铺设:本工程混凝土全部采用成品二灰碎石。
由于本工程由三个施工区构成,即水沟以二灰碎石垫层、赛区二灰碎石垫层、外围二灰碎石垫层,可以自成一个体系,流水作业。
二灰碎石强度等级为0.7MPA,每个施工区铺设时织3米×5米网格,作桩以拟铺厚度的1.3倍系数在桩上作标记控制虚辅厚度,由远而近,人工整平,压路机压实。
从距现场材料运输入口最远处开始向入口处摊辅,随铺随压,在压路机不能压到之处用蛙式夯机铺助夯实。
边压边检查表面的平整度,配合人工高处铲低,凹处垫起来,碾压时注意轮子的重叠宽度要不少于30 CM,压至没有明显的轮迹为止。
二灰碎石养护:1、本工程计划利用场地内供水设施保养,如有必要用市政洒水车辅助养护。
2、二灰碎石铺设完毕后,派三人进行不间断养护,保持表面湿润不干燥。
3、二灰碎石垫层计划养护7天(从铺设时算起)。
三)沥青混凝土在气温不低于10℃的情况下进行沥青砼铺筑。
晚间铺筑沥青砼时必须要有充分的照明设备。
粗粒式沥青砼、细粒式沥青砼分两次摊铺。
第一次摊铺40mm厚粗沥青,第二次摊铺30mm厚细沥青。
沥青分为两层,下层铺40mm的中粗沥青砼,要求碎石粒径为40%13-25mm,40%6-9mm,20%2-3mm,含油量4.6-5.8%沥青软化点82℃以上。
上层铺30mm的细沥青砼,要求碎石粒径40%6-13mm,40%6-9mm,20%2-3mm,含油量5.8-6.4%沥青砼。
第1篇一、施工准备1. 施工图纸:在施工前,需仔细阅读施工图纸,了解工程的具体要求、尺寸、材料等。
2. 材料准备:根据设计要求,准备好人工草坪、网格布、胶水、接缝布、切割刀等材料。
3. 施工人员:组织施工队伍,确保施工人员具备相关资质和技能。
二、施工流程1. 工程测量及放样:检查验收基础工程,清除杂物,修复不平处。
使用卷尺测量周边设施,确保符合标准运动场尺寸。
2. 铺面铺装:沿场地长度方向铺设无纺布,排列方向与草坪排列方向成90度,确保无纺布间粘接牢固。
按图纸规格裁定球场线条,确保线条牢固平直。
3. 草坪铺设:将草坪平铺于无纺布之上,草坪之间需搭接3-8mm。
用切割刀切割平齐,接缝应不大于10mm。
4. 草坪粘接:在接缝区下铺放接缝布,刷上草坪专用胶,指触干燥后接合并敲击牢固。
5. 工程验收:完成草坪施工后,进行验收,确保草坪质量、尺寸、平整度等符合设计要求。
三、施工注意事项1. 施工前,确保场地清洁、平整,无杂物。
2. 草坪铺设过程中,注意控制搭接长度和接缝宽度,确保草坪平整。
3. 粘接过程中,确保胶水均匀涂抹,避免胶水过多或过少。
4. 施工过程中,注意保护草坪,避免踩踏和损坏。
5. 施工完成后,进行保养和维护,延长草坪使用寿命。
6. 施工过程中,注意安全,佩戴安全帽、手套等防护用品。
四、工程总结人工草坪施工工程是一项系统工程,涉及多个环节。
在施工过程中,严格按照规范和流程进行,确保工程质量。
同时,注重施工过程中的安全、环保,提高施工效率,为用户提供优质的人工草坪场地。
第2篇随着我国城市化进程的加快,人工草坪在各类运动场、休闲场所、园林绿化等领域的应用越来越广泛。
人工草坪施工工程是一项专业性较强的工程,涉及到多个环节,下面将从以下几个方面详细介绍人工草坪施工工程。
一、工程准备1. 设计方案:根据实际需求,确定草坪类型、尺寸、颜色等,并绘制设计方案图。
2. 材料采购:根据设计方案,采购所需的人工草坪、基础材料、辅料等。
人造草坪施工方案与技术措施人造草坪是一种非常受欢迎的人造景观材料,用于户外运动场、公园、景观花园等地方。
其施工方案和技术措施可以分为以下几个方面。
1.地面准备:人造草坪施工前需要对地面进行准备工作。
首先要清理地面上的杂草和杂物,确保地面平整,坚固并无明显的坑洼、下沉等问题。
如果地面有水平度不够的问题,需要进行调平处理。
2.渗透性处理:人造草坪一般需要有良好的排水性能,所以在施工前需要进行渗透性处理。
可以在地面上加设排水管道,或者施工一个排水层,确保雨水能够迅速排出。
这样可以防止水分滞留导致草坪变质。
3.人工草坪的铺设:人造草坪铺设前需要根据实际尺寸和形状进行裁剪,然后按照指定的方向和方式进行铺设。
通常情况下,需要用到专业工具进行裁剪和固定。
铺设时要注意避开障碍物,如排水口、球门等。
4.固定草坪:铺设完成后,需要进行固定。
一般情况下,人造草坪背面会带有固定芯。
需要使用固定钉或者专用胶水将草坪固定在地面上。
固定的方式和步骤根据具体情况可能略有差异,需要根据草坪材料的特点进行选择。
5.人工草坪的维护:人工草坪的维护非常重要,可以延长其使用寿命。
通常情况下,草坪需要定期清理,清除上面的杂物和积水。
还需要定期进行打理,如刷洗、梳理等,以保持其美观性。
6.辅助设施:人造草坪施工中可能还需要安装一些辅助设施,如围网、球门等。
这些设施需要与人造草坪的施工进行协调,确保安装和固定的牢固性。
总结起来,人造草坪的施工方案和技术措施包括地面准备、渗透性处理、草坪铺设、固定、维护和辅助设施安装等。
良好的施工方案和技术措施能够确保人工草坪的质量和使用寿命。

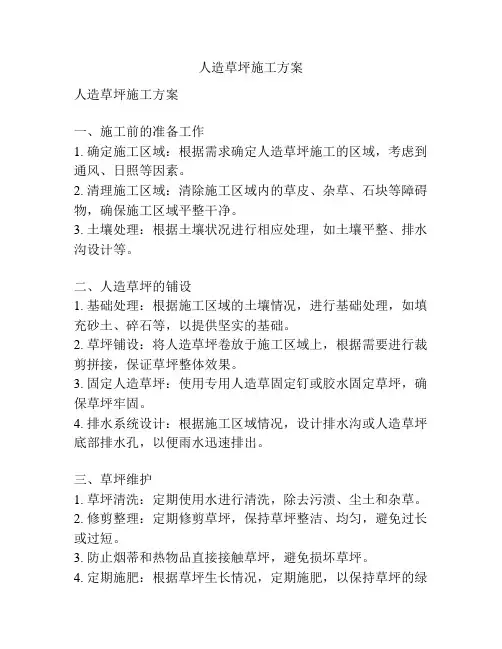

人造草坪施工方案人造草坪施工方案一、施工前的准备工作1. 确定施工区域:根据需求确定人造草坪施工的区域,考虑到通风、日照等因素。
2. 清理施工区域:清除施工区域内的草皮、杂草、石块等障碍物,确保施工区域平整干净。
3. 土壤处理:根据土壤状况进行相应处理,如土壤平整、排水沟设计等。
二、人造草坪的铺设1. 基础处理:根据施工区域的土壤情况,进行基础处理,如填充砂土、碎石等,以提供坚实的基础。
2. 草坪铺设:将人造草坪卷放于施工区域上,根据需要进行裁剪拼接,保证草坪整体效果。
3. 固定人造草坪:使用专用人造草固定钉或胶水固定草坪,确保草坪牢固。
4. 排水系统设计:根据施工区域情况,设计排水沟或人造草坪底部排水孔,以便雨水迅速排出。
三、草坪维护1. 草坪清洗:定期使用水进行清洗,除去污渍、尘土和杂草。
2. 修剪整理:定期修剪草坪,保持草坪整洁、均匀,避免过长或过短。
3. 防止烟蒂和热物品直接接触草坪,避免损坏草坪。
4. 定期施肥:根据草坪生长情况,定期施肥,以保持草坪的绿色和健康。
四、施工安全措施1. 施工人员需穿戴安全防护用品,如安全帽、劳保鞋等。
2. 在施工区域设置明显的警示标志,防止非施工人员进入。
3. 施工过程中严格按照安全操作规范进行施工,防止意外发生。
五、环境保护及质量控制1. 使用环保、无毒、无害的人造草坪材料进行施工,保护自然环境。
2. 施工过程中严格控制质量,确保人造草坪的直线度、坡度、平整度等符合要求。
3. 施工完成后,进行验收环节,确保施工质量和效果达到预期。
六、施工后的维护及保养1. 建立健全的保养制度,定期对人造草坪进行维护和保养,保持其良好状态。
2. 定期检查人造草坪的固定情况,有松动或翘起的情况及时进行修复或更换。
3. 减少人为使用频率,避免长时间压力集中在同一区域,以免造成局部变形或破损。
总结:人造草坪施工方案包括施工前的准备工作、人造草坪的铺设、草坪的维护以及施工安全措施等。
第1篇一、项目背景随着社会的发展,人们对运动场地的需求日益增长,人造草坪因其优越的性能和环保特点,逐渐成为运动场地建设的主流材料。
吴忠地区某运动场地项目,采用人造草坪作为铺设材料,旨在打造一个安全、舒适、环保的运动环境。
二、施工准备1. 施工材料:人造草坪、沥青混凝土基础、水泥混凝土基础、水泥石粉基础层、专用拼接带、钢钉、胶水、紫外线稳定剂等。
2. 施工工具:测量仪器、切割机、电焊机、水平尺、卷尺、螺丝刀等。
3. 施工人员:专业施工队伍,具备相关施工经验。
三、施工步骤1. 基础施工(1)根据场地使用要求,对基础进行平整处理,确保基础密实度和平整度满足要求。
(2)按照设计要求,铺设沥青混凝土基础、水泥混凝土基础或10%水泥石粉基础层。
2. 人造草坪铺设(1)检查基础密实度和平整度,确保满足要求后,开始铺设人造草坪。
(2)将人造草坪放在阳光下晒一天,使草坪褶皱自然伸展。
(3)测量场地,用不同颜色的墨水进行标记,确定人造草坪铺设方向和位置。
(4)开始铺设人造草坪,将专用拼接带铺设在草坪结合面,用钢钉固定,钢钉头不应凸起,接头处应重叠10cm以上。
(5)在接合面上涂胶水,待胶水未干之前,将切好的草坪铺好并接合,使每片人造草坪紧密粘合。
3. 质量检查(1)检查人造草坪的铺设是否平整,接缝是否严密。
(2)检查草坪表面是否光滑,无明显凹凸不平。
(3)检查草坪与基础层的粘结是否牢固。
四、施工注意事项1. 施工过程中,注意保护草坪,避免踩踏和损坏。
2. 施工现场保持整洁,确保施工安全。
3. 施工人员应严格按照施工方案进行操作,确保施工质量。
4. 施工完成后,进行验收,确保人造草坪施工质量符合要求。
五、结语吴忠工程人造草坪施工项目,通过科学合理的施工方案和严谨的施工工艺,确保了运动场地的质量和性能。
该项目建成后,将为吴忠地区提供一个安全、舒适、环保的运动环境,满足人民群众日益增长的体育需求。
第2篇随着人们对环保、健康、美观的追求日益提高,人造草坪在运动场、景观园林等领域得到了广泛的应用。
人造草坪施工标准一、基础表面要求1. 基础表面应平整,无裂纹、明显压实不均匀等现象。
表面平整度应在国家相关规范允许范围内。
2. 基础的排水坡度要符合设计要求,不能倒泛水。
排水坡度应在3-5%之间,根据场地实际情况进行合理调整。
3. 基础的养护期要符合要求,一般要保证在实干后方可铺设人造草,但也要保证在养护期满后的24小时内铺设人造草。
以避免基础过干或过湿导致草丝拔起或压不实。
二、基础表面清洁与干燥1. 铺设前必须保证基础干燥,基础表面要清洁干净。
不能有尘土、污垢或其他杂质。
2. 清洁基础表面时,应使用干净的拖把或刷子,避免使用含有杂质或化学成分的清洁剂。
三、草坪铺展1. 草坪铺展前应核对尺寸,确保草坪与基础尺寸相符。
2. 铺展时,应保持草坪平整,草丝方向应一致。
接缝处应紧密,不重叠,无皱褶。
3. 铺展完毕后,应使用直尺或拉线检查草坪表面是否平整,草丝是否均匀分布。
四、草坪修剪1. 草坪铺设完毕后,应立即进行修剪。
以避免草丝在运输或铺设过程中产生损坏或折断。
2. 修剪时应保持草丝整齐一致,边缘平滑。
修剪后的草丝高度应符合设计要求,一般为5-6mm。
五、涂胶与粘合1. 涂胶前应对基础表面进行预处理,以保证粘合效果。
预处理时可用湿布擦拭基础表面,使基础表面更加湿润。
2. 涂胶时应均匀涂抹,避免漏涂或过厚。
涂胶厚度一般控制在0.5-1mm之间。
3. 将草坪粘贴在基础上时,应确保粘贴平整、牢固。
粘贴后应立即用滚筒或其他工具进行压实,以保证粘合效果。
4. 粘合后的草坪应无气泡、皱褶和虚粘现象。
边缘应平直,无脱胶现象。
六、固化与草坪填充1. 粘合后的草坪应等待24小时以上才能进行固化处理。
固化期间应避免在草坪上行走或放置重物。
2. 固化后的人造草坪应进行填充处理。
填充材料一般为人造草丝填充料或橡胶颗粒。
填充时应按照设计要求进行填充密度的选择和控制。
填充完毕后,应使用平板或滚筒进行压实,以保证填充材料与草丝紧密结合。
人造草坪施工方法人造草坪也被称为合成草坪或假草坪,是一种由合成纤维材料制成的草坪,常用于户外运动场地、庭院、花园等。
人造草坪的施工方法主要包括以下几个步骤:第一步:确定施工区域在开始施工之前,首先需要确定人造草坪的施工区域。
清理施工区域,将原有的草皮、杂草、石块等清除干净。
确保施工区域平整,并且排水良好。
第二步:铺设基层在施工区域上铺设基层材料。
基层材料通常由碎石混凝土、砂土等构成。
确保基层平整,并且具备良好的排水能力。
第三步:铺设填充物在基层之上铺设填充物,用于提供支撑和弹性。
填充物通常使用细沙或者凝胶颗粒等材料。
填充物的厚度要根据人造草坪的类型和用途来确定。
第四步:铺设人造草坪在填充物之上铺设人造草坪。
在铺设之前,需要将人造草坪的尺寸进行测量和调整。
确保人造草坪的长度、宽度与施工区域相匹配。
将人造草坪解卷并铺平。
确保草坪的纹理和色彩一致,并且没有褶皱或者空隙。
第五步:粘合人造草坪在铺设完成后,需要将人造草坪固定在填充物上。
可以使用人造草坪胶水或者人造草坪胶带进行固定。
将草坪边缘处的胶带覆盖住,确保草坪不会松动或者移动。
第六步:修剪整理在人造草坪固定之后,需要进行修剪整理。
使用修边机器或者剪刀修剪草坪边缘。
确保草坪的边界清晰,并且与周围环境融合。
清理施工现场,将杂物和垃圾清除干净。
除了上述基本的施工步骤,还需注意以下几个问题:1.合理的草坪倾斜度。
人造草坪的斜度要根据施工区域的排水情况来确定。
确保施工区域的积水不会对人造草坪造成损害。
2.合适的填充物厚度。
填充物的厚度需要根据人造草坪的类型和用途来确定。
常见的填充物厚度为20-30毫米。
3.草坪固定。
人造草坪需要固定在填充物上,以避免草坪的松动或者移动。
使用胶水或者胶带进行固定。
4.定期清洁和维护。
人造草坪需要定期进行清洁和维护,以保持其美观和使用寿命。
可以使用清洁剂和水进行清洗,并定期进行拂打和梳理。
总之,人造草坪的施工方法可以总结为确定施工区域、铺设基层和填充物、铺设人造草坪、粘合人造草坪和修剪整理。
人造草坪施工方案完整版一、施工前准备1.确定施工区域:根据客户要求和实际情况,确定施工区域。
2.清理施工区域:清除施工区域内的杂草、石块、碎片等杂物,确保施工区域平整。
3.土地处理:对不平整的土地进行填土或翻土,并铺设排水系统。
二、人造草坪铺设1.安装人工草坪底层:根据实际情况,可以选择使用垃圾填充材料作为底层,也可以选择使用特殊材料加固底层。
2.铺设人造草坪:将人造草坪按照预定方向组织进行铺设,需要留出一定的缝隙用于人造草坪的扩展。
3.裁剪和固定人造草坪:根据实际需要,裁剪人造草坪的大小,并使用固定钉或胶水将其固定在地面上。
4.假山或造景设置:如有需要,在人造草坪上设置假山或其他景观装饰物。
三、人造草坪养护1.初期养护:在铺设完成后的一周内,每天浇水一次,保持草坪地面湿润,避免人为踩踏。
2.周期性清洁:定期清除人造草坪上的杂物和积水,保持草坪地面整洁和通风。
3.定期浇水:根据实际需要和天气情况,定期浇水,以保持人造草坪的湿润度。
4.除草和修剪:定期除草,确保人造草坪上没有杂草生长。
另外,定期修剪人造草坪,保持草坪的整洁和美观。
5.防虫害处理:如有虫害问题,及时进行防治,避免虫害对草坪造成损害。
6.防紫外线处理:可以使用防紫外线喷涂剂进行防护,减少紫外线对人造草坪的伤害。
四、注意事项1.施工现场安全保护:施工期间需要做好现场安全保护,确保施工人员和周围人员的安全。
2.施工工期控制:严格按照施工进度计划,合理安排施工工期,确保工期的准确性和及时性。
3.施工质量控制:在施工过程中,对每个步骤进行质量检查,确保施工质量达到标准要求。
4.产品选择:选择合适的人造草坪产品,确保质量可靠、耐用。
人造草坪施工方案是以施工前的准备工作为基础,通过铺设人造草坪、草坪的养护以及注意事项来实现对人造草坪的完整施工。
在施工过程中,需要充分考虑施工现场的安全保护和工期控制,同时进行质量控制,以保证最终施工质量达到标准要求。
人工草坪施工要点
一、准备工作
1.设计和规划:根据使用场合和用途,选择合适的人工草坪品种和规格,并确定铺设面积和方向。
2.清理场地:清除场地内的杂物、垃圾和障碍物,确保场地干净、平整。
3.测量和标记:对场地进行测量,标记出场地的边界线和特殊位置。
4.材料准备:选购所需的人工草坪、草坪填充物、草坪胶水等材料,确保质量合格且符合设计要求。
二、基础处理
1.基础平整:对铺设人工草坪的场地进行平整,确保表面无大颗粒杂质和突起物。
2.压实基础:使用压路机或平板振动器对基础进行压实,确保基础密实、稳定。
3.铺设垫层:根据设计要求,铺设适量的垫层材料,如石粉、中粗砂等,以增强人工草坪的稳定性。
三、草皮铺装
1.草皮剪裁:根据设计要求和场地大小,剪裁合适的人工草皮,注意草皮的纹理和颜色应一致。
2.草皮铺设:将剪裁好的草皮逐块铺设在垫层上,注意草皮的拼接和质量。
3.草皮固定:使用草坪胶水将草皮固定在垫层上,确保草皮与垫层粘合紧密、牢固。
四、接缝处理
1.接缝预留:在草皮铺设过程中,预留一定的接缝宽度,以确保接缝处的美观和平整。
2.接缝填充:使用填充物如橡胶颗粒、石英砂等对草皮接缝进行填充,使其平滑过渡。
3.接缝粘合:使用草坪胶水将填充物与草皮粘合在一起,确保接缝牢固且不渗水。
五、维护保养
1.日常维护:定期清除场地的垃圾和杂物,保持人工草坪的清洁和整洁。
2.定期修剪:按照人工草坪的使用要求,定期修剪草坪,保持草坪的美观和舒适。

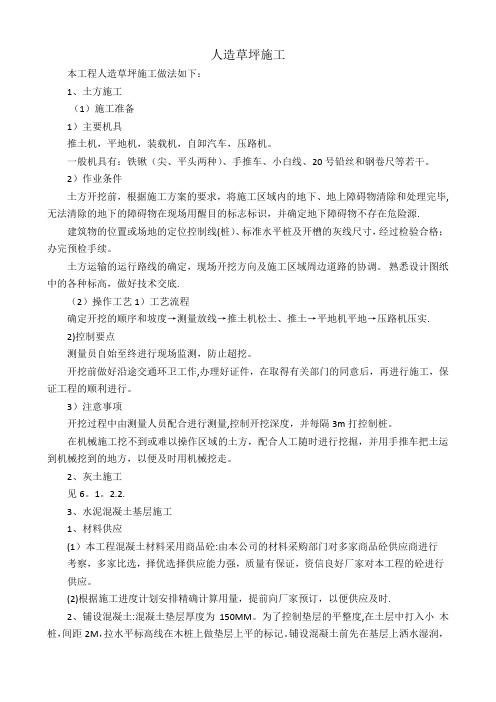

人造草坪施工本工程人造草坪施工做法如下:1、土方施工(1)施工准备1)主要机具推土机,平地机,装载机,自卸汽车,压路机。
一般机具有:铁锹(尖、平头两种)、手推车、小白线、20号铅丝和钢卷尺等若干。
2)作业条件土方开挖前,根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕,无法清除的地下的障碍物在现场用醒目的标志标识,并确定地下障碍物不存在危险源.建筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,经过检验合格;办完预检手续。
土方运输的运行路线的确定,现场开挖方向及施工区域周边道路的协调。
熟悉设计图纸中的各种标高,做好技术交底.(2)操作工艺 1)工艺流程确定开挖的顺序和坡度→测量放线→推土机松土、推土→平地机平地→压路机压实.2)控制要点测量员自始至终进行现场监测,防止超挖。
开挖前做好沿途交通环卫工作,办理好证件,在取得有关部门的同意后,再进行施工,保证工程的顺利进行。
3)注意事项开挖过程中由测量人员配合进行测量,控制开挖深度,并每隔3m打控制桩。
在机械施工挖不到或难以操作区域的土方,配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
2、灰土施工见6。
1。
2.2.3、水泥混凝土基层施工1、材料供应(1)本工程混凝土材料采用商品砼:由本公司的材料采购部门对多家商品砼供应商进行考察,多家比选,择优选择供应能力强,质量有保证,资信良好厂家对本工程的砼进行供应。
(2)根据施工进度计划安排精确计算用量,提前向厂家预订,以便供应及时.2、铺设混凝土:混凝土垫层厚度为150MM。
为了控制垫层的平整度,在土层中打入小木桩,间距2M,拉水平标高线在木桩上做垫层上平的标记。
铺设混凝土前先在基层上洒水湿润,然后按场地短向每6M分档,沿长向依次浇筑.为保证砼沿长向不出现收缩裂缝,待砼强度增长至能够用切割机切割时,进行按6M长度分档切割。
3、振捣:用铁耙摊铺混凝土,厚度略高于顶面标高,随即用平板振捣器振捣。

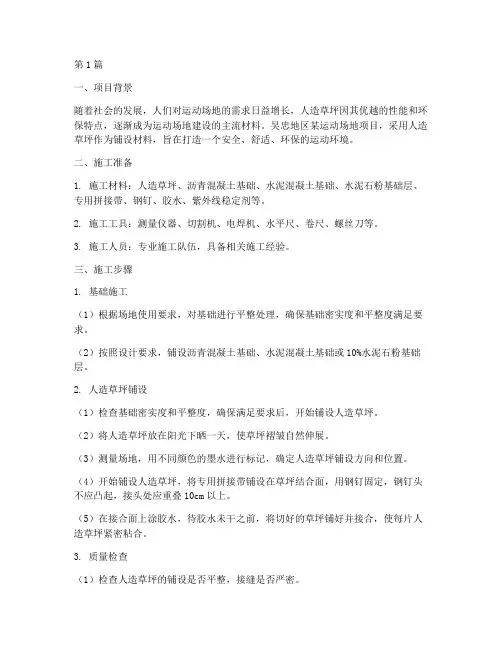

第1篇一、前言人造草坪作为一种新型地面材料,具有绿色环保、耐用、易维护等优点,广泛应用于运动场、公园、高尔夫球场、屋顶绿化等领域。
为了确保人造草坪施工质量,提高施工效率,本方案将从施工准备、施工流程、施工质量控制等方面进行详细阐述。
二、施工准备1. 施工图纸及技术资料施工前,应仔细阅读施工图纸及相关技术资料,了解人造草坪的设计要求、规格、颜色、尺寸等。
2. 施工队伍及设备组建一支具备丰富经验的人造草坪施工队伍,确保施工质量。
施工设备包括卷材切割机、卷材铺设机、滚筒、切割刀、焊接机、吹风机等。
3. 材料准备根据设计要求,准备相应规格、颜色的人造草坪卷材、专用胶水、底布、填缝材料等。
4. 施工场地准备确保施工场地平整、干净,无杂物、积水,必要时进行基础处理。
三、施工流程1. 施工前准备(1)清理施工场地,确保无杂物、积水。
(2)检查基础,如有必要进行基础处理。
(3)验收材料,确保材料符合设计要求。
2. 人造草坪铺设(1)根据设计图纸,确定人造草坪的铺设方向。
(2)使用卷材切割机,将人造草坪切割成所需尺寸。
(3)铺设第一排人造草坪,确保边缘整齐。
(4)依次铺设其余人造草坪,注意相邻卷材的拼接。
(5)使用焊接机将相邻卷材焊接牢固。
3. 底布铺设(1)根据人造草坪尺寸,裁剪底布。
(2)将底布铺设在人造草坪底部,确保底布与草坪边缘贴合。
4. 填缝处理(1)使用吹风机将填缝材料吹入缝隙。
(2)检查填缝效果,如有必要进行补缝。
5. 施工验收(1)检查人造草坪铺设质量,确保边缘整齐、无破损。
(2)检查底布铺设质量,确保底布与草坪边缘贴合。
(3)检查填缝效果,确保填缝材料均匀、饱满。
四、施工质量控制1. 材料质量严格按照设计要求,选用符合国家标准的人造草坪、底布、填缝材料等。
2. 施工质量(1)施工人员应具备丰富的施工经验,确保施工质量。
(2)严格按照施工流程进行施工,确保每道工序质量。
(3)施工过程中,注意检查和调整施工参数,确保施工效果。
人造草场地的施工步骤:1、在进场施工前,对地基的平整度、坡度和表面观感进行检测,在达到平整度要求后,方可进场施工;2、放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置,并用墨线或漆线弹出;3、将人造草坪搬入场地后按球场的横向摊开,并依次由球场的纵向一端向另一端推进,摊开时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量;4、将编织在人造草坪外沿且未能放置到功能线位置上的多余的白划线切下,放置一边待用,如果白划线是另外编织的,则必须以手工裁剪成12CM宽的白划线条;5、将绿色人造草坪的各接缝处搭接2-3厘米,使用裁草推刀在搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪;6、将20厘米或30厘米宽的连接带沿人造草坪接缝处铺开,放置在人造草坪接缝处下面,尽量使人造草坪的接缝位于连接带的中央(如果被雨水打湿,需晾晒半天使之干燥),然后将专业的连接胶水用橡皮刮板均匀地涂刮在连接带上,再把两边的草皮拼合,胶粘于连接带上,并用橡胶锤捶打,务求使结合部分粘接紧密。
如果拉直后拼合处缝隙较大,可在此处隔2-5厘米割开一道,向接口处拉伸,以确保外形美观; 7、在人造草坪基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将连接带放入,刮涂胶水,把预先准备好的白划线放回,胶结后,用橡胶锤反复捶打,务求连接部分粘结紧密;8、当人造草坪摊铺拼接完毕后,人造草坪上摺折的部份须以裁纸刀开口,拉直对接,切除重叠的部份,然后胶结;9、人造草坪全部粘接完毕后,开始用刷草机对草坪进行第一次梳理:用刷草机将全场倒伏的草纤维梳立起来;10、按4M*4M的规格对全场进行放点,依据不同草高的每平方米的注砂份量将石英砂均匀地摊铺到规定区域内,用刷草机对场地纵横梳理各一次,使石英砂散布均匀,并将草纤维梳立起来;11、按4M*4M的规格对全场进行放点,依据不同草高的每平方米的注胶粒公份量将胶粒均匀地摊铺到规定区域内,用刷草机对场地纵横梳理各一次,使散布胶粒均匀,并将草纤维梳立起来;12、填充工作全部完成后,再用刷草机纵横梳理草纤维各一次。
第三节人造草坪施工
一、施工前准备
1、人员进场。
1.1组织施工人员以及施工机械进场;
1.2安排施工人员吃饭与住宿;
1.3组织人员,宣读安全生产责任管理制度,召开安全生产会议;
1.4给施工人员配备劳保用品。
2、基础验收。
2.1基础一般为沥青或混凝土;
2.2要求具有一定的强度和稳定性;
2.3基础不能有裂缝或起皮、起沙现象;
2.4基础平整度要求:3米直尺误差小于4mm,具有一定的坡度,一般为3-5%,
便于排水;
2.5不合格处应及时提出修整。
二、施工工艺流程
1、卸草
1.1草的运输一般为挂车或者封闭式货车,卸车的基本原则是保证人的安全、草
的完整性,防止草被挂坏。
1.2卸草条件允许的话尽量使用吊车或叉车,可以直接摆放到位,按顺序一字排
在跑道直道上;
1.3如果没有叉车或吊车,人力卸草安全第一,用长绳栓住草卷,人力或机械(三
轮车之类)往后拽;
1.4严禁草卷在场地上直接拖拽,如需移动,应按照草卷的滚动方向滚动。
2、放线。
2.1按照施工图纸的设计要求,以2个半圆的基准点为基础,并把两个基准点连
接并延长。
截取足球场的长度即底边中点;
2.2两个基准点的中心为场地的中点,以场地中点和底边中点为基础用勾股定理
求出底边的两端;
2.3同理求大、小禁区。
所有标志线用墨斗弹出,痕迹要清晰,但是不可太粗;
2.4标志线弹出双线。
3、铺草。
3.1按照从中间往两边铺设的原则,两张草坪搭界2cm(1根草);
3.2铺设后整理草坪无褶皱无扭曲现象;
3.3将多余(搭界)的用美工刀裁掉,使2张草坪间距不大于2根草之间的间
距;
3.4铺草时方向要保持一致,使草丝的倒向统一。
第五:接缝粘结。
3.5草坪铺设并裁剪后,需要粘结的接缝往两边翻起20----30cm;
3.6中间地面铺设接缝布(20cm),并涂刷胶水;
3.7两边草坪也涂刷胶水,涂刷宽度不应低于5cm,胶水涂刷一定要均匀;
3.8等胶水晾至用手摸不沾手时,粘接。
粘接时两边草不应叠加,间距不大于2
根草之间的间距,不应有鼓包现象。
(注:刷胶时要保持草的背面和接缝布干燥。
);
3.9粘结后用橡胶锤砸(或机械碾压),使面胶和地胶充分粘结。
4、标志线粘接。
4.1按照场地上的标志线位置,用美工刀在双线之间把草划开,并使草自由伸缩一段时间(2小时左右为宜),再顺着标志线裁切整齐;
4.2把准备好的标志线草背后涂满胶水,按照标志线的宽度裁剪成条;
4.3在标志线位置草向两边翻起,中间铺设接缝布(30cm)。
接缝布涂满胶水,两边草的边部刷胶;
4.4待可以粘结时,先放下一边的草,再粘结标志线,标志线要直,不能有扭曲现象,如有不合适处,应及时修整,然后放置另外一边的草。
5、整体检查。
检查包括:
接缝是否粘结牢固;有无压草现象;标志线的尺寸及位置是否正确、是否有扭曲现象;草坪是否有鼓包现象,如果有鼓包处,用美工刀划开剪裁掉多余的部分,下面铺设接缝布,用胶粘结在一块,并用橡皮锤施压;垃圾清理。
把场地上剩余的垃圾及下脚料全部清理出场地,确保可以顺利冲沙。
6、填充石英砂。
以草丝的高度,决定是否分层冲沙;按照冲砂机的宽度、和冲沙标准,计算出冲砂机每趟用沙量;冲沙时2趟的接茬处不可覆盖也不可留下空隙;如果是分层冲沙,每层冲沙完毕后,必须用梳草机把草丝梳理整齐且石英砂平整;草丝出草率越高越好且出草均匀,石英砂平整厚度保持一致,人走上去不应有凸凹现象;冲沙时,机械不可在同一处反复碾压;梳理时机械车轮不可在原地打滑,防止把草丝碾压断;如果存在机械梳理不好的地方,必须人工用耙子梳理。
7、填充橡胶颗粒。
方法同填充石英砂。
8、:垃圾清理。
整体清理,包括:
石英砂和橡胶颗粒编织袋,及落在场地上的碎丝;在裁草时掉落的草丝;在草坪的梳理过程中,造成的草坪被灰尘污染,找一块废弃的草坪,用水浇湿,挂在机械的后面,整场梳拖一遍,其中要及时用水清理那块废弃的草坪;检查施工区域是否还有施工垃圾。
