框架柱子钢筋绑扎安装要点(通用)
1.施工顺序: 立柱筋→套箍筋→连接柱筋→画箍筋间距→放定位筋→绑扎钢筋→绑扎垫块。
2.施工要点
1)用粉笔划好箍筋间距,箍筋面与主筋垂直绑扎,并保证箍筋弯钩在柱上四角相间布置。
2)为防止柱筋在浇筑混凝土时偏位,在柱筋根部以及上、中、下部增设钢筋定位卡。
3)钢筋接头按照50%错开相应距离。
4)箍筋绑扎时开口方向间隔错开。
5)在结构施工过程中,均充分考虑填充墙与结构的拉结问题,严格按结构设计说明或节点详图中所指定的做法进行预留预埋施工。
6)为保证框架柱竖向主筋的间距及保护层厚度,宜在楼板(梁)底标高以上100mm位置设置水平定位柱箍,定位柱箍可周转使用,其钢筋采用比柱箍筋大一规格的钢筋制作。
(定位柱箍大样见下图)。

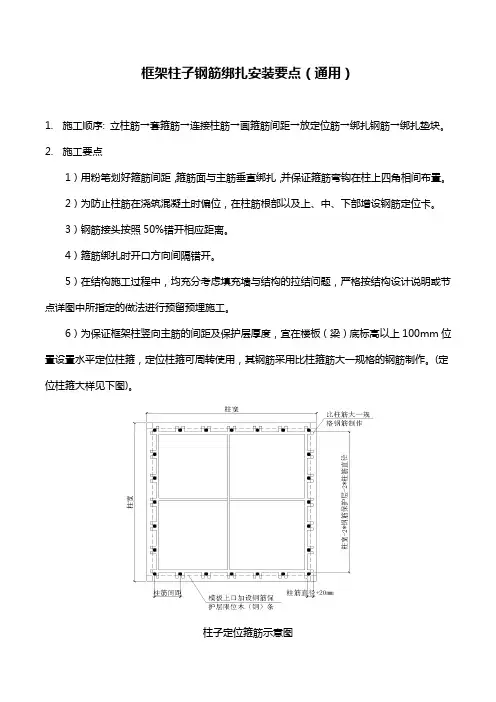

柱子定位箍筋示意图
①柱钢筋绑扎应该在模板安装前进行。
②箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上;箍筋转角与纵向钢筋交叉点均应扎牢(箍筋平直部分与纵向钢筋交叉点可间隔扎牢),绑扎箍筋时绑扣相互间应成八字形。
如图:
③柱箍筋应与纵向受力钢筋垂直设置。
④框架柱箍筋在梁内不取消,暗柱箍筋在连梁内取消。
梁、柱纵筋搭接区箍筋设置
根据规范和平法规定,当梁、柱纵筋采用绑扎搭接连接时,搭接区内箍筋直径
直径)
25,箍
还是
加密箍筋已经满足箍筋对绑扎接头的约束作用。
但如果加密区间距大于5d,则需要另外增加箍筋。
凡有接头的地方是否均需要设置加密箍筋?是的,这个接头既也包括梁上部纵筋的接头,也包括下部纵筋的接头(当采用节点外搭接时),这样算下来,增设的附加箍筋数量即使是按接头百分率50%也是相当可观的,如果按25%,那增设的附加箍
筋更多了。
需要增设的附加箍筋除了接头位置是否还包括接头之间错开的距离?是的,规范上指的搭接区而不只是接头,当然是要把接头之间的错开的距离包括进去。
如果以上情况叠加,如果完全是按规范做,那么,增设的箍筋数量是相当离谱的。
,箍筋。

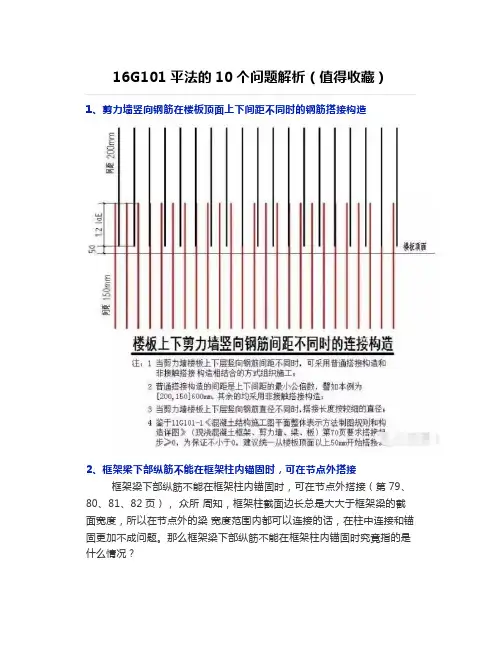

16G101平法的10个问题解析(值得收藏)1、剪力墙竖向钢筋在楼板顶面上下间距不同时的钢筋搭接构造2、框架梁下部纵筋不能在框架柱内锚固时,可在节点外搭接框架梁下部纵筋不能在框架柱内锚固时,可在节点外搭接(第79、80、81、82页),众所周知,框架柱截面边长总是大大于框架梁的截面宽度,所以在节点外的梁宽度范围内都可以连接的话,在柱中连接和锚固更加不成问题。
那么框架梁下部纵筋不能在框架柱内锚固时究竟指的是什么情况?什么叫做不能?有300斤的担子,我只有100斤的力气,我就不能挑起300斤的担子。
有5m宽的河沟,我只有跳过2m宽的能力,我就不能跳过5m宽的河沟。
只有6m长定尺的钢筋,就不能在7m净长的框架梁两头同时锚固到柱子;只有9m长定尺的钢筋,就不能在10m净长的框架梁两头同时锚固到柱子;只有12m长定尺的钢筋,就不能在13m净长的框架梁两头同时锚固到柱子。
在节点外连接不是最好,只是情非得已。
3、坡型双柱独立基础顶部配筋怎么放置?坡型双柱独立基础顶部配筋怎么放置?问题:我请教关于11g101-3第61页双柱独立基础顶部配筋的问题,当双柱独立基础为坡型时顶部钢筋尺寸怎么确定,是否按坡顶尺寸?(因为设计说明按图集做,而图集上说按具体设计????无解了)回答:结合11G101-3《混凝土结构施工图平面整体表示方法制图规则和构造详图》(独立基础、条形基础、筏形基础及桩基承台)16页、18页和61页,我们以18页的3/4/5轴3个双柱联合基础以及16页图2.3.6-1的详细图标注,柱子500*500,偏轴线=120+380,柱间净长度l0=1800-2*120=1560mm,设基础混凝土强度等级采用C30,查11G101-3《混凝土结构施工图平面整体表示方法制图规则和构造详图》(独立基础、条形基础、筏形基础及桩基承台)P54,设混凝土强度等级为C30,钢筋为HRB400兆帕级钢筋时,非抗震锚固长度=35d,35*18=630mm,11根长钢筋每根长度=1560+2*630=2820mm,长钢筋的间距100,所以短钢筋(分布钢筋)的长度=100*(11-1)+2*35=1000+70=1070mm,短钢筋(分布钢筋)的根数=(2820-2*35)/200取整+1=15,讨论:根据这样的计算结果,如果双柱联合基础采用坡形,顶部排筋就出现状况,不是一般性,坡形基础顶面为柱外皮外移50mm,那么长短筋均会超出基础顶面,所以提请设计注意,您如果要在双柱联合基础顶面配筋,你得采用阶形,不宜采用坡形。
柱钢筋箍筋间距规范一、箍筋间距,不同的构造有不同的要求。
1、以独立墩柱作为支撑的板,箍筋直径不应小于8mm,其间距不应大于1/3板厚。
箍筋应采用闭合式,并箍住架立钢筋;2、钢筋混凝土梁中,应设置直径不小于8mm且不小于1/4主钢筋直径的箍筋,,箍筋间距不应大于梁高的1/2且不大于400mm;3、当所箍钢筋为按受力需要的纵向受压钢筋时,不应大于所箍钢筋直径的15倍,且不应大于400mm。
在钢筋绑扎搭接接头范围内的箍筋间距,当绑扎搭接钢筋受拉时不应大于主钢筋直径的5倍,且不大于100mm;4、当搭接钢筋受压时不应大于主钢筋直径的10倍,且不大于200mm.在支座中心向跨径方向长度相当于不小于一倍梁高范围内,箍筋间距不宜大于100mm;5、近梁端第一根箍筋应设置在距端面一个混凝土保护层距离处,梁与梁或梁与柱的交界范围内可不设箍筋;靠近交接面的一根箍筋,其与交接面的距离不宜大于50mm。
6、配有普通箍筋的轴心受压构件,箍筋应做成闭合式,其直径不应小于纵向钢筋直径的1/4,且不小于8mm。
箍筋间距不应大于纵向受力钢筋直径的15倍、不大于构件短边尺寸并不大于400mm。
7、盖梁截面内应设箍筋,其直径不应小于8mm,间距不宜大于200mm。
8、柱式墩台的柱身间设置横系梁时,横系梁四角应设置直径不小于16mm的纵向钢筋,并设直径不小于8mm的箍筋,箍筋间距不应大于横系梁的短边尺寸或400mm。
二、箍筋1、用来满足斜截面抗剪强度,并联结受力主筋和受压区混筋骨架的钢筋。
分单肢箍筋、开口矩形箍筋、封闭矩形箍筋、菱形箍筋、多边形箍筋、井字形箍筋和圆形箍筋等。
2、箍筋应根据计算确定,箍筋的最小直径与梁高h有关,当h ≦800mm时,不宜小于6mm;当h>800mm时,不宜小于8mm。
3、梁支座处的箍筋一般从梁边(或墙边)50mm处开始设置。
支承在砌体结构上的钢筋混凝土独立梁,在纵向受力钢筋的锚固长度Las范围内应设置不少于两道的箍筋,当梁与混凝土梁或柱整体连接时,支座内可不设置箍筋。
梁柱类构件的纵向受力钢筋搭接长度范围内箍筋的设置梁柱类构件的纵向受力钢筋搭接长度范围内,需要设置一定数量的箍筋,以增强构件的承载能力。
箍筋的设置应满足以下要求: 1. 箍筋的间距应符合设计规范的要求,一般不大于构件截面的1/6。
2. 箍筋的直径应满足构件的受力要求,并且不小于纵向受力钢筋的直径的1/4。
3. 箍筋的长度应大于等于两个箍筋间距的距离,以保证箍筋能够有效地防止纵向受力钢筋的侧向位移。
4. 箍筋应沿着构件的纵向布置,并且应该在受力钢筋搭接区域内设置足够的箍筋,以确保构件的承载能力。
5. 在搭接区域内,箍筋应设置在纵向受力钢筋的两侧,以使箍筋对受力钢筋的约束作用更加有效。
总之,箍筋的设置是梁柱类构件中非常重要的一部分,它能够有效地提高构件的承载能力和抗震性能,因此必须要按照设计规范的要求进行设置。
- 1 -。
钢筋绑扎验收规范与要求一、钢筋原材料的验收首先,要对钢筋原材料进行验收。
检查钢筋的品种、规格、级别是否符合设计要求,查看钢筋的质量证明书和出厂检验报告。
同时,要对钢筋的外观进行检查,表面应无裂纹、油污、颗粒状或片状老锈等缺陷。
钢筋的直径偏差也应在允许范围内,通常使用游标卡尺进行测量。
二、钢筋加工的验收钢筋加工包括调直、切断、弯曲等工序。
调直后的钢筋应平直,无局部弯曲;切断长度的允许偏差应符合规定,一般为±10mm。
钢筋弯曲成型后的形状和尺寸应符合设计要求,箍筋弯钩的弯折角度应为135°,弯钩平直段长度不应小于箍筋直径的 10 倍且不小于 75mm。
三、钢筋绑扎的基本要求1、钢筋的交叉点应采用铁丝扎牢,板和墙的钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉点可间隔交错扎牢,但必须保证受力钢筋不产生位置偏移;双向受力的钢筋,必须全部扎牢。
2、梁和柱的箍筋,除设计有特殊要求外,应与受力钢筋垂直设置;箍筋弯钩叠合处,应沿受力钢筋方向错开设置。
3、绑扎接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。
四、柱钢筋绑扎的验收1、柱箍筋的加密区范围应符合设计要求,底层柱根加密区长度应不小于该层柱净高的 1/3,当有刚性地面时,除柱端箍筋加密区外尚应在刚性地面上、下各 500mm 的高度范围内加密箍筋。
2、柱纵向受力钢筋连接部位应避开柱端箍筋加密区,相邻纵向钢筋连接接头应相互错开。
3、柱纵筋的间距和排距应均匀,纵筋的锚固长度应符合设计要求。
五、梁钢筋绑扎的验收1、梁箍筋的加密区范围应符合设计要求,一般在梁端,一级抗震等级的框架梁箍筋加密区长度为 2 倍梁高,二、三、四级抗震等级的框架梁箍筋加密区长度为 15 倍梁高。
2、主次梁交接处,主梁上应设置附加箍筋或吊筋,其数量和规格应符合设计要求。
3、梁纵向受力钢筋的连接方式、接头位置和接头数量应符合设计和规范要求。
4、梁底纵筋伸入支座的长度应符合设计要求,且不应小于锚固长度。
下面是一份非常详细的建筑工程钢筋绑扎隐蔽验收内容,对实际工作有非常强的执导作用:1暗柱内容:1.1柱根部钢筋上水泥浆已清理干净。
1.2为保证暗柱主筋位置准确,采用定距框控制1.3柱钢筋绑扎:1.3.1柱箍筋的个数根据图纸要求确定,第一根箍筋距两端50mm开始设置。
1.3.2在立筋上画箍筋位置线,然后从上往下采用缠扣法绑扎。
1.3.3箍筋的接头应沿柱子立筋交错布置绑扎,箍筋与立筋要垂直,绑扣丝头应向里。
1.3.4暗柱箍筋与墙筋绑扎要求:暗柱箍筋与墙水平筋错开20mm以上,不得并在一起。
2.墙体、暗柱、联系梁钢筋:2.1墙根部钢筋上水泥浆已清理干净。
2.2墙体钢筋已经调整。
即位移过大要求按1:6调整,一级钢筋的弯钩一律朝里,不垂直的调直。
2.3起步筋要求:2.3.1暗柱边第一根墙筋距柱边的距离为50mm。
2.3.2墙第一根墙筋距离混凝土板面50mm。
2.3.3暗柱第一根箍筋距离混凝土板面30mm。
2.3.4连系梁距暗柱边箍筋起步50mm。
2.3.5连系梁箍筋如柱一个箍筋50mm。
2.4墙体竖筋搭接要求:2.4.1搭接长度不小于45d,搭接处保证有三根水平筋。
绑扎范围不少于三个扣。
墙体立筋50%错开,其错开距离不小于相邻接头中-中1.3倍搭接长度。
2.4.2墙体水平筋节点要求相邻绑扎接头错开。
2.5竖向梯子筋要求:2.5.1采用比墙筋大一个规格的钢筋制作,以代替竖筋。
2.5.2顶模筋等于墙厚减2mm。
250mm、300mm、350mm厚的墙顶模筋长度应为248mm、298mm、348mm。
2.5.3顶模筋自立筋至端头的长度为水平筋保护层加水平筋直径减1mm,如保护层为15mm,Φ12水平筋,长度为15+12-1=26mm,顶模的根数为3根。
顶模筋端头刷好防锈漆。
2.5.4非顶模筋每侧长度为水平筋直径。
2.5.5每段墙竖向梯子筋设置数量要求间距为1米,每段墙2个或2个以上,要求同一标高,绑扎到位。
2.6水平梯子筋要求:2.6.1采用短斜钢筋制作。
目录一、编制依据 (1)二、钢筋分项工程概况 (1)三、钢筋进场 (1)四、钢筋加工 (2)五、钢筋的连接形式 (3)六、钢筋绑扎 (4)七、钢筋电渣压力焊 (14)八、钢筋闪光焊 (17)九、钢筋电弧焊 (19)十、直螺纹连接 (20)十一、地下室钢筋绑扎及位置允许偏差 (22)十二、钢筋定位及预留 (23)十三、成品保护 (24)十四、注意的质量问题 (25)十五、安全与文明施工要求 (25)一、编制依据1.《好百年国际商业广场施工组织设计》2.《混凝土结构施工及验收规》(GB 50204—92)3.《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101-1、11G101-2、11G101-3、09G901-3)4.《建筑物抗震构造详图》(11G329-1、11G329-2、04G329-5、04G329-7、04G329-8)5.《钢筋混凝土用热扎带肋钢筋》(GB1499.2—2007)6.《钢筋混凝土用热扎光圆钢筋》(GB1499.1—2007)7.《低碳钢热扎圆盘条》(GB/T701-2008)8.《钢筋焊接及验收规》(JGJ18—2003)9.《钢筋机械连接通用技术规程》(JGJ107—2003)10.《建筑机械使用安全技术规》(JGJ33—2001)11.《建筑现场临时用电安全技术规》(JGJ46—2005)12.《建筑工程质量检验评定标准》(GBJ50301—2001)13.《好百年国际商业广场广场工程建筑图、结构图》及相关的图纸会审记录、设计变更洽商。
二、钢筋分项工程概况本工程位于市站路南侧,广济路西侧。
总建筑面积为:149625㎡。
地下建筑面积为24470.2 ㎡;其中人防建筑面积为8373.5 M2,地下室建筑面积为16096.7。
其中地上13层地下1层;建筑高度49.5m。
建筑抗震等级为框架四级,剪力墙三级,结构抗震烈度按6度设防;结构安全等级按二级设计;耐火等级为二级;屋面工程防水等级为二级;设计合理使用年限为大于50年。
1抗震设计时框架柱箍筋设置有哪些?1、箍筋应为封闭式,其末端应做成135°弯钩且弯钩末端平直段长度不应小于10倍的箍筋直径,且不应小于75mm;2、箍筋加密区的箍筋肢距:一级不宜大于200mm,二、三级不宜大于250mm和20倍箍筋直径的较大值,四级不宜大于300mm.每隔一根纵向钢筋宜在两个方向有箍筋约束;采用拉筋组合箍时,拉筋宜紧靠纵向钢筋并勾住封闭箍;3、柱非加密区的箍筋,其体积配箍率不宜小于加密区的一半;其箍筋间距,不应大于加密区箍筋间距的2倍,且一、二级不应大于10倍纵向钢筋直径,三、四级不应大于15倍纵向钢筋直径。
2剪力墙的截面厚度是多少?请输入正文内容1、一、二级剪力墙:底部加强部位不应小于200mm,其他部位不应小于160mm;无端柱或翼墙的一字形独立剪力墙,底部加强部位不应小于220mm,其它部位不应小于180mm;2、三、四级剪力墙的截面厚度不应小于160mm:无端柱或无翼墙的一字形独立剪力墙,底部加强部位截面厚度不应小于180mm;3、非抗震设计的剪力墙的截面厚度不应小于160mm;4、剪力墙井筒中:分隔电梯井或管道井的墙肢截面厚度可适当减小,但不宜小于160mm.3抗震设计时框架柱箍筋加密区的范围有哪些?1、底层柱的上端和其他各层柱的两端:应取矩形截面柱之长边尺寸(或圆形截面柱之直径)、柱净高之1/6和500mm三者之最大值范围;2、底层柱刚性地面上、下各500mm的范围;3、底层柱柱根以上1/3柱净高的范围;4、剪跨比不大于2的柱和因填充墙等形成的柱净高与截面高度之比不大于4的柱全高范围;5、一、二级框架角柱的全高范围;6、需要提高变形能力的柱的全高范围。
4框架柱的纵向钢筋配置有哪些?1、抗震设计时,宜采用对称配筋。
2、抗震设计时:截面尺寸大于400mm的柱,其纵向钢筋间距不宜大于200mm;非抗震设计时,柱纵向钢筋间距不宜大于300mm;柱纵向钢筋净距均不应小于50mm.3、全部纵向钢筋的配筋率不宜大于5%.4、一级且剪跨比不大于2的柱,其单侧纵向受拉钢筋的配筋率不宜大于1.2%.5、边柱、角柱及剪力墙端柱考虑地震作用组合产生小偏心受拉时,柱内纵筋总截面面积应比计算值增加25%.5抗震设计时短肢剪力墙有哪些设计要点?1、截面厚度不应小于200mm;2、一、二、三级短肢剪力墙的轴压比:在底部加强部位分别不宜大于0.45、0.50、0.55,一字形截面短肢剪力墙的轴压比限值再相应减少0.1;在底部加强部位以上的其他部位不宜大于上述规定值加0.05;3、除底部加强部位的短肢剪力墙应调整剪力设计值外,其他各层一、二级、三级短肢剪力墙的剪力设计值应分别乘以增大系数1.4、1.2和1.1;4、短肢剪力墙边缘约束构件的设置应符合要求;5、短肢剪力墙的全部竖向钢筋的配筋率:底部加强部位一、二级不宜小于1.2%,三、四级不宜小于1.0%;其他部位一、二级不宜小于1.0%,三、四级不宜小于0.8%;6、不宜在一字形短肢剪力墙布置平面外与之相交的单侧楼面梁。
梁纵向钢筋的布置和并筋的应用导言梁截面较大时,一般都设置有较多的纵向受力钢筋和构造钢筋。
要使纵向受力钢筋在结构梁内发挥最大的承载能力,就要确保钢筋骨架在混凝土梁内的有效高度和纵向钢筋的正确层距及横向间距,有效高度是指底部受拉钢筋的中心到构件上边缘的距离,如果受弯构件的受拉区为两层同种规格的受力钢筋,则梁的有效高度为底部两层钢筋的中心到构件的上边缘的距离。
正确合理布置梁的纵向受力钢筋是确保构件的安全性和承载能力的基本保证。
梁纵向受力钢筋布置的常规要求梁纵向受力钢筋的布置要以结构施工设计文件中梁的集中标注和原位标注为依据,且原位标注优先。
首先,要确保梁底、顶部纵向受力钢筋的直径、根数、规格和层数的正确性,还要满足梁纵向受力钢筋的底、顶部纵向钢筋层间间距和横向两根钢筋之间的间距要求(图1),c为梁钢筋的混凝土最小保护层厚度值。
图1 梁常规布筋示意梁纵向受力钢筋要满足钢筋的锚固长度要求,混凝土要满足对梁钢筋握裹和粘结需要,梁底部的纵向受力钢筋层距和纵向钢筋横向间距都要满足不小于25mm,且不小于钢筋的公称直径,如有下三层钢筋时,三层的两根纵向钢筋的横向间距应是下边两层纵向钢筋横向间距的2倍;顶部纵向受力钢筋的两层纵向钢筋的层距要不小于25mm,且不小于钢筋的公称直径;顶部两层纵向钢筋的横向间距,为了便于浇筑混凝土和钢筋粘结、受力和握裹受力的需要,间距要不小于30mm,且不小于钢筋公称直径的1.5倍,在机械连接套筒的横向净距不宜小于25mm,连接点设置在梁的连接区内连接点要50%错开,错开净距不小于35d。
在两层纵向钢筋层距的控制,可采用不小于25mm且不小于纵向钢筋直径的短钢筋作为施工垫铁。
施工垫铁的长度计算方法院梁宽减2倍保护层厚度,每跨每层梁布置不少于2根,且间距不宜大于2m。
顶、底部的二、三层钢筋要绑扎牢固不得发生移位和下坠,为节约成本也可采用同规格、同直径的细石混凝土预制水泥条替代,预制水泥条的混凝土宜大于该梁结构混凝土构件一个强度等级,也可采用其他能保证其钢筋层距的技术措施。
柱纵向受力钢筋搭接区箍筋合理间距多少平法图集11G101-1第54页,关于柱梁纵向受力钢筋搭接区箍筋构造注第2条:“搭接区内箍筋直径不小于d/4(d为搭接钢筋最大直径),间距不应大于100㎜㎜及5d(d为搭接钢筋最小直径)。
” 03G101-1规定:柱纵向受力钢筋搭接区箍筋间距min(100㎜㎜,5d),11G101-1与03G101-1的表达略有区别,但基本意思没变。
框架柱纵筋直径一般较大,按此规定施工无多大问题,且,框架柱纵筋一般采用电渣压力焊或机械连接,这条规定基本用不上。
但对于剪力墙墙柱而言,此规定对钢筋用量影响很大,此规定也明显不合理,根据设计计算,墙柱的受力越大,墙柱的纵向受力钢筋直径及配箍率应越大;反之,墙柱受力越小,墙柱的纵向受力钢筋直径及配箍率应越小。
但按图集上柱纵向受力钢筋搭接区箍筋构造规定,墙柱纵向受力钢筋直径越大其箍筋的间距却越大(应越小),纵向受力钢筋直径越小其箍筋的间距却越小(应越大),这是严重背离。
例如,剪力墙墙柱纵向受力钢筋直径12,箍筋设计间距200㎜,如采用绑扎搭接连接,搭接区的箍筋间距为60㎜(5d),箍筋数量增加2倍多,很浪费。
当然,施工单位不会像编规范的人一样傻,他们一般采用电渣压力焊。
即使按绑扎施工,搭接区箍筋也不会按60㎜绑扎,箍筋按100㎜施工。
因为根据常识和经验,柱纵向受力钢筋搭接区箍筋@100已足够,横向约束已绰绰有余,这个我不认为是偷工减料,这是对不合理规范的修正。
许多施工单位钻这条规范漏洞而牟利。
一种情况是柱纵向钢筋实际按焊接,结算时按绑扎计算,既能算到纵向钢筋的搭接重量,又算到搭接区的箍筋加密重量。
第二种情况,柱小规格直径是按绑扎搭接施工的,但箍筋间距并没按规范执行,结算时按规范计算。
第三种情况,钢筋包干合同,在合同中约定柱纵筋14以上按电渣压力焊,其余按绑扎连接。
但在施工时进行工艺优化,柱小规格直径全按电渣压力焊,这个加密箍筋全是额外利润。
框架柱箍筋加密区的设置规则-概述说明以及解释1.引言1.1 概述概述部分的内容意在简要介绍整篇文章的主题和内容,并给读者提供一个总体的了解。
下面是关于框架柱箍筋加密区设置规则的概述部分的一个例子:概述在框架结构中,柱子承担着承载和传递荷载的重要任务。
框架柱箍筋加密区是指在柱子的预留区域内设置一定密度和规格的箍筋,以增加其承载能力和抗震性能。
正确设置框架柱箍筋加密区对于确保建筑物的安全性和可靠性至关重要。
本文将详细介绍框架柱箍筋加密区的概念、重要性以及设置规则。
首先,我们将阐述框架柱箍筋加密区的概念,解释其定义和作用。
然后,我们将探讨框架柱箍筋加密区的重要性,说明它对于提高柱子的承载力和抗震性能的影响。
最后,我们将提供一些设置框架柱箍筋加密区的原则和设计建议,帮助工程师和设计师在实践中正确配置该区域。
通过阅读本文,读者将能够了解到框架柱箍筋加密区的重要性和作用,掌握正确设置该区域的原则和方法。
这对于从事建筑结构设计和工程施工的相关专业人士至关重要。
这个例子中,我们简要概述了本文的主题和内容,提供了读者所需的总体了解。
同时,通过概述部分,读者也可以清楚地知道本文将介绍柱箍筋加密区的定义、作用,以及该区域设置的原则和建议。
1.2 文章结构本文将从引言、正文和结论三个部分来展开介绍框架柱箍筋加密区的设置规则。
每个部分的内容如下:1. 引言部分将概述本文的主题和目的。
首先,我们将简要介绍框架柱箍筋加密区的概念,包括其定义和作用。
然后,我们将给出本文的结构,以指导读者对文章内容的整体把握。
最后,我们将明确本文的目的,即为读者提供关于框架柱箍筋加密区设置规则的详细指导。
2. 正文部分将详细探讨框架柱箍筋加密区的相关内容。
首先,我们将介绍框架柱箍筋加密区的概念,包括其定义和特点。
接着,我们将探讨框架柱箍筋加密区的重要性,分析其对结构安全和性能的影响。
我们将从不同角度论述框架柱箍筋加密区的重要性,包括其对抗震能力、延性和强度的影响等。
砌体构造柱柱筋搭接区箍筋设置要求
在砌体构造中,柱子是承重的重要组成部分,为了保证其强度和稳定性,需要在柱子的筋搭接区设置箍筋。
以下是砌体构造柱柱筋搭接区箍筋设置的要求:
1.箍筋的数量和直径应符合设计要求,不能少于设计要求的数量和直径,也不能超过规定的最大值。
2.箍筋的间距应符合设计和施工规范要求,一般不宜大于柱子截面尺寸的1/4,也不宜小于柱子钢筋的直径。
3.箍筋的长度应足够,一般在柱子高度的1.5倍以上,以确保箍筋在柱子的筋搭接区内有足够的缠绕长度。
4.箍筋的缠绕方式应符合设计和施工规范的要求,一般要求箍筋缠绕在柱子钢筋的上下两端,缠绕的圈数也应符合规范的要求。
5.箍筋的质量和安装质量应符合设计和施工规范的要求,一旦发现质量问题,应及时整改和处理。
通过以上设置要求,可以保证砌体构造柱柱筋搭接区箍筋的质量和安全性,提高柱子的承重能力和稳定性。
- 1 -。
附加箍筋及吊筋的设置原则及计算混凝土规范(2010)9.2.11条:位于梁下部或梁截面高度范围内的集中荷载,应全部由附加横向钢筋(箍筋、吊筋)承担,附加横向钢筋宜采用箍筋。
箍筋应布置在长度为s的范围内,此处,s=2h1+3b(图10.2.13)。
当采用吊筋时,其弯起段应伸至梁上边缘,且末端水平段长度不应小于本规范第9.2.7条的规定。
次梁和主梁相交时,附加箍筋在主梁两侧都加;当附加箍筋不够时,才加附加吊筋。
主梁KL1收到次梁KL2传来的剪力为117+97=214KN;
附加箍筋主梁两侧各3根一级8的钢筋,即6根一级8的钢筋,双肢箍,可承受的附加剪力为210*6*2*50.3=126.756KN
则还需配置附加吊筋,其吊筋的抗力应该大于等于214-126.76=87.24KN。
梁柱纵向钢筋绑扎搭接连接区附加箍筋的规范设置
梁柱纵向钢筋绑扎搭接连接区附加箍筋的规范设置
梁柱纵向钢筋绑扎搭接连接区附加箍筋设置的目的是防止纵向钢筋端点的起翘,所以附加箍筋的直径不要太大,只要不小于纵向钢筋直径的0.25,间距不大于4倍的纵向钢筋较小直径,根据这项规定,我们绘制了如下纵向钢筋搭接区域附加箍筋设置图,如果全国搭接连接区域内的附加箍筋都采用规范的规定,将节约大量的钢材和劳动力。
绘制上述图纸,依据的设计施工规范条款摘录如下:。
