设备定期切换和试验制度一、定期切换是指运行设备与备用设备之间切换运行;定期试验是指运行设备或备用设备进行动态或静态启动、保护传动,以检测运行或备用设备的健康水平。
定期切换与定期试验统称为定期工作。
设备定期切换及试验是确保设备安全运行的一项重要的基础工作,为了掌握备用设备、系统的完好情况,保证备用设备能够起到备用的作用,特制定本制度。
二、设备定期切换内容包括电气运行设备定期试验与切换工作、锅炉运行设备定期试验与切换工作、汽机运行设备定期试验与切换工作、部分安全门试验、循环水出入口门试验、热工定期试验、公用系统定期试验等,定期试验应包括消防系统、压力容器等公用系统及设施的定期试验。
三、定期工作包括每值、每日、每周、每轮值、每月、每季、每年的定期工作,以及不同季节、不同负荷和运行方式的定期工作。
四、定期工作必须严格执行操作票制度,每项工作必须有操作票。
五、各单位应根据设备实际情况制定定期工作的项目,制定各类设备切换与试验的方案、周期及合格标准。
六、在进行设备定期试验、切换前必须对被试验和被切换 (运行及备用) 的设备进行检查,制定出检查内容和标准,确保试验、切换安全、可靠。
七、各单位应明确制定出每类试验方案、技术措施审批制度及详细的审批人员清册。
八、定期工作开始前,要认真开展危险点分析和采取预控措施,做好事故预想,确保操作安全。
九、要建立《设备定期切换与试验台帐》,完整、准确地记录设备定期切换与试验工作的执行情况。
十、对在执行定期工作过程中发现的问题及缺陷要认真分析,记录在台帐上,同时填写缺陷通知单。
十一、根据运行、检修规程规定,在规定时间内,由专人负责进行设备定期切换与试验工作。
工作内容、时间、试验人员及设备情况应在专用定期工作记录本内做好记录。
十二、凡在同一系统或机组上作用相同的两台或两台以上设备,平时经常保持一台设备备用的,应根据各自情况按规定时间进行切换。
十三、凡在备用状态下的管道和电气一、二次系统,低压系统一般应每月至少切换或试验一次,高压系统至少半年一次。

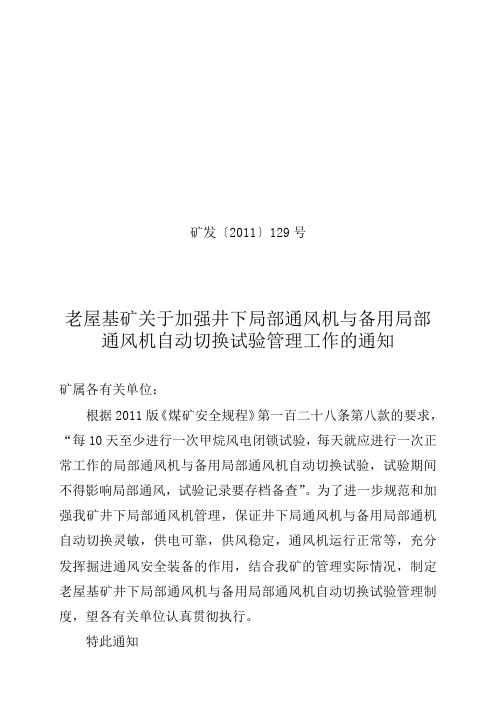

矿发〔2011〕129号老屋基矿关于加强井下局部通风机与备用局部通风机自动切换试验管理工作的通知矿属各有关单位:根据2011版《煤矿安全规程》第一百二十八条第八款的要求,“每10天至少进行一次甲烷风电闭锁试验,每天就应进行一次正常工作的局部通风机与备用局部通风机自动切换试验,试验期间不得影响局部通风,试验记录要存档备查”。
为了进一步规范和加强我矿井下局部通风机管理,保证井下局通风机与备用局部通机自动切换灵敏,供电可靠,供风稳定,通风机运行正常等,充分发挥掘进通风安全装备的作用,结合我矿的管理实际情况,制定老屋基矿井下局部通风机与备用局部通风机自动切换试验管理制度,望各有关单位认真贯彻执行。
特此通知附件:1、老屋基矿井下局部通风机与备用局部通风机自动切换试验管理制度2、局部通风机安全操作规程3、老屋基矿井下局部通风机与备用局部通风机自动切换试验记录表二○一一年十一月十二日附件:1老屋基矿井下局部通风机与备用局部通风机自动切换试验管理制度为进一步规范局部通风机切换试验的操作程序,强化瓦斯管理工作,减少停电、停风及设备故障造成瓦斯超限,切实使用好局部通风机自动切换装置,备用局部通风机能随时投入使用,杜绝瓦斯超限事故,特制定《老屋基矿井下局部通风机与备用局部通风机自动切换试验管理制度》,确保局部通风机切换试验工作安全顺利开展,现将局部通风机切换试验工作的有关事宜具体规定如下:一、各职能部门对井下局部通风机与备用局部通风机自动切换试验责任分工(一)通风区是井下局部通风机使用的业务部门,负责井下局部风机使用的日常操作管理工作瓦检员负责局部通风机的切换试验工作,对切换试验过程中出现的各种情况做好记录,由安检员填写好局部通风机切换试验记录表,要求参与切换试验的电工、安检员和瓦检员现场签字确认。
(瓦检员指工作面的瓦检员或通风队指定人员)(二)采区是井下局部风机安装和确保正常运行的业务部门,负责局部通风机安装和保证正常运行日常管理和维护工作。
井下局扇风机自动切换及瓦斯电闭锁装置安装安全技术措施1、将局扇风机开关进行更换,更换为能自动进行主、备风机切换的QBZ--120F风机开关,共计六台,南新井三台,北新井三台。
2、将南、北新井使用的局扇风机根据实际用风量需求全部匹配成主、备风机功率数一致、供风量一致。
3、施工现场必须有合格的安检员及瓦检员在现场进行监督。
4、施工现场必须指定专职人员进行负责。
5、施工前必须将掘进工作面的所有人员进行撤离,确认无误后,方可施工。
6、风机开关更换必须先将II回路风机开启,方可停下I回路风机进行施工,I回路风机施工完成后,找好正、反转,正常开启后,方可停下II回路风机进行施工。
7、设备停电后,要进行验电、放电后,方可进行工作。
8、工作必须严格执行停、送电操作规程。
9、工作完成,进行设备完好检查,确认无误后,方可正常开启风机开关。
10、瓦斯电闭锁采用瓦斯电断电仪,其设定的瓦斯断电参数必须与《煤矿安全规程》的相关规定相符合。
11、瓦斯电闭锁与风机电闭锁接好线后,需进行试验,合格后方可投入使用。
12、井下局扇风机自动切换及瓦斯电闭锁、风机电闭锁装置安装完成后,制定相关使用管理办法,风机自动切换规定每天切换一次,瓦斯电闭锁、风机电闭锁装置每星期试验一次,并做好有关记录。
13、井下局扇风机自动切换及瓦斯电闭锁装置安装完成后,需由安检员及瓦检员进行检查,确认掘进工作面瓦斯合格后,方可组织人员进行施工。
14、所有参与井下局扇风机自动切换及瓦斯电闭锁装置安装的工作人员必须进行措施的贯彻、学习,签字后方可上岗作业。
15、为确保工作安全顺利地进行,保证人员有序地进行组织工作,制定如下安全组织措施:1、成立领导小组:组长:矿长副组长:机电矿长、总工成员:机电队长2、如当班现场负责人未上班,矿必须重新指派专人负责当班施工,并向矿调度汇报。
