新建运输机场工程建设程序指南
- 格式:doc
- 大小:21.50 KB
- 文档页数:2
通用航空机场实用版机场建设和报建流程1.市场研究和需求评估:进行市场调研,评估通用航空运输的需求,确定机场建设的可行性和潜在盈利能力。
2.土地选址和获取:选择适合机场建设的土地,考虑土地的大小、地理位置、交通便利性和土地所有权等因素。
获取土地所有权或租赁权。
3.建设规划和设计:制定机场建设规划,包括跑道、停机坪、航管塔等基础设施的位置和布局。
设计机场的土木、电力、道路等基础设施。
4.环境评估和审批:进行环境影响评估,评估机场建设对环境的影响,并提出相应的环境保护措施。
提交环境影响评估报告,并获得相关部门的审批。
5.建设申请和审批:根据相关法律法规,提交机场建设申请,并经过相关部门的审批。
可能需要获得土地管理、城乡规划、民航管理等多个部门的批准。
6.建设和工程管理:根据获得的批准,开始机场建设,并进行工程管理和监督。
确保建设过程中的质量、安全和进度。
7.建设验收和运行准备:机场建设完成后,进行相关设备的验收和功能测试。
制定完善的运行管理制度、安全保障措施和紧急救援计划。
8.投入运营:机场完成建设验收并通过相关部门的验收后,正式开始运营。
启动运营后,需要建立机场的运营管理体系,包括航班调度、航站楼管理、航空器维修和运行安全管理等。
以上是通用航空机场建设和报建流程的一般步骤,具体的流程还需根据当地的法律法规以及相关部门的要求来确定。
在整个过程中,需要与相关部门进行沟通和协商,并遵守相关法律法规,确保机场建设和运营的合法合规性。
同时,也需要考虑机场建设对当地环境的影响,并采取相应的环境保护措施。
1D420010 民航运输机场工程建设程序和建设实施1D420011 运输机场工程建设程序和运输机场工程的分类根据自2013年2月1日起施行的《民用机场建设管理规定》(中国民用航空局令第215号):民用机场的规划与建设应当符合全国民用机场布局规划。
民用机场及相关空管工程的建设应当执行国家和行业有关建设法规和技术标准,履行建设程序。
运输机场工程建设程序一般包括:新建机场选址、预可行性研究、可行性研究(或项目核准)、总体规划、初步设计、施工图设计、建设实施、验收及竣工财务决算等。
空管工程建设程序一般包括:预可行性研究、可行性研究、初步设计、施工图设计、建设实施、验收及竣工财务决算等。
运输机场工程按照机场飞行区指标及投资规模划分为A类和B类。
A类工程是指机场飞行区指标为4e(含)以上且批准的可行性研究报告总投资2亿元(含)以上的工程。
B类工程是指机场飞行区指标为4e(含)以上且批准的可行性研究报告总投资2亿元以下的工程,以及机场飞行区指标为4d(含)以下的工程。
运输机场专业工程是指用于保障民用航空器运行的、与飞行安全直接相关的运输机场建设工程以及相关空管工程。
运输机场工程划分为民航专业工程和非民航专业工程。
根据自2007年3月15日起施行的《民航专业工程质量监督管理规定》(中国民用航空总局令第178号),民航专业工程包括:(1)飞行区场道工程(含土方、基础、道面、排水、桥梁)及巡场路、围界工程;(2)机场目视助航工程;(3)机场通信、导航、航管、气象工程;(4)航站楼工艺流程、民航专业弱电系统、机务维修设施、货运系统等项目的专业和非标设备;(5)航空卸油站、储油库、输油管线、机坪加油管线系统等供油工艺和设备。
除上述民航专业工程外的其他工程为非民航专业工程。
1D420012 运输机场工程施工图设计和运输机场建设实施一、运输机场工程施工图设计(1)运输机场工程施工图设计应当由运输机场建设项目法人委托具有相应资质的单位编制。

机场工程建设全过程机场工程建设全过程前期阶段设计阶段实施阶段验收阶段初施工工不空步工程程停管设图招质航设计设投量施备新建迁建改扩建施无校机工竣设计工图线飞程工电和场行决频开试业算率放验机机机预可机场空机预可场空场可行场飞管场可行飞管选行性总行设总行性行设址性研体程备体性研程备投申运飞收请行资一、机场建设工程分为民航专业工程项目和非民航专业工程项目1:民航专业工程项目:(1)飞行区场道工程(含土方、基础、道面、排水、桥梁)及巡场路、围界工程;(2)机场目视助航工程;(3)民航空管工程、包括:通信工程、导航工程(本场)、航管工程、气象工程;(4)航站楼工艺流程、民航专业弱电系统、机务维修设施、货运系统等项目的专业和非标设备;(5)航空卸油站、储油库、输油管路、机坪加油管线系统等供油工艺和设备;2:非民航专业工程项目。
(1)货运、食品工程(含货运站、货运业务楼、航空配餐楼、其它设施工程;(2)航空公司基础工程(含机务维修、行政办公设施、仓储设施、其它设施工程;(3)配套系统设施工程、包括:机务维修设施、邮电通讯系统、信息系统、场务设施、绿化生态系统、防汛促淤设施、供冷供热供气系统、供水系统、排水系统、污水污物处理系统、道路桥梁工程、行政生活设施、其它设施工程;二:机场建设工程法律依据1:?中华人民共和国民用航空法?2:?中华人民共和国招标投标法?3:?国务院对确须保留的行政审批项目设定行政许可的决定?4:?建设工程质量管理条例 ?(国务院第 279 号令)5:?民用机场建设管理规定 ?(民航总局令第129 号)6:?民用机场不停航施工管理规定?(民航总局令第97 号)7:《关于建设机场和合用机场审批程序的若干规定》(国办发【1985】49号)8:《民航固定资产投资项目资金管理办法》民航发[2008]38 号: 9:《民航专项基金固定资产投资项目管理暂行规定》民航发[2009]5 号三:机场建设用地取得法律依据1:《中华人民共和国土地管理法》2:《中华人民共和国城市房地产管理法》3:《划拨用地目录》国土资源部令第9 号1)民用机场设施用地(1). 机场飞行区 ( 含跑道、滑行道系统、升降带、各类机坪、机场围界、巡场路等 ) 。
机场工程建设全过程一、机场建设工程分为民航专业工程项目和非民航专业工程项目1:民航专业工程项目:(1)飞行区场道工程(含土方、基础、道面、排水、桥梁)及巡场路、围界工程;(2)机场目视助航工程;(3)民航空管工程、包括:通信工程、导航工程(本场)、航管工程、气象工程;(4)航站楼工艺流程、民航专业弱电系统、机务维修设施、货运系统等项目的专业和非标设备;(5)航空卸油站、储油库、输油管路、机坪加油管线系统等供油工艺和设备;2:非民航专业工程项目。
(1)货运、食品工程(含货运站、货运业务楼、航空配餐楼、其它设施工程;(2)航空公司基础工程(含机务维修、行政办公设施、仓储设施、其它设施工程;(3)配套系统设施工程、包括:机务维修设施、邮电通讯系统、信息系统、场务设施、绿化生态系统、防汛促淤设施、供冷供热供气系统、供水系统、排水系统、污水污物处理系统、道路桥梁工程、行政生活设施、其它设施工程;二:机场建设工程法律依据1:«中华人民共和国民用航空法»2:«中华人民共和国招标投标法»3:«国务院对确须保留的行政审批项目设定行政许可的决定»4:«建设工程质量管理条例»(国务院第279号令)5:«民用机场建设管理规定»(民航总局令第129号)6:«民用机场不停航施工管理规定»(民航总局令第97号)7:《关于建设机场和合用机场审批程序的若干规定》(国办发【1985】49号)8:《民航固定资产投资项目资金管理办法》民航发[2008]38号: 9:《民航专项基金固定资产投资项目管理暂行规定》民航发[2009]5号三:机场建设用地取得法律依据1:《中华人民共和国土地管理法》2:《中华人民共和国城市房地产管理法》3:《划拨用地目录》国土资源部令第9号1)民用机场设施用地(1).机场飞行区(含跑道、滑行道系统、升降带、各类机坪、机场围界、巡场路等)。
机场工程建设全过程流程概述机场工程建设是一个复杂而系统的过程,包括前期设计、土建施工、机电设备与通信导航等安装调试、机场设施运营等多个环节。
在机场工程建设全过程中,每个环节都需要有严密的制度和程序,以保证机场建设的质量、进度和安全。
本文将以一个基础硬件建设为主的机场工程建设为例,简要介绍机场工程建设全过程的流程。
前期设计阶段前期设计阶段包括方案编制、勘察设计和工程初步设计,也是机场工程建设的决策期和基础性阶段。
前期设计阶段需要考虑驾驶员可见性、跑道、滑行道等场道设置、飞行试验区、领航辅助等机电设备、吞吐能力、风险分析等多方面问题。
其中,方案编制是机场工程建设的最初阶段,其目的是通过资料查询、市场调研、技术招标等方式确定建设方案;勘察设计通过采集、分析和处理现场勘察信息,形成工程初步设计、定夺设计选址和确定工程的建设可行性;工程初步设计是在勘察设计的基础上,经过详细的计算、分析和研究,形成建筑结构分析、设备安装要求、工程预算等设计项目。
建设施工阶段建设施工阶段包括招标、施工、验收三个环节。
在这个阶段中,必须严格遵守相关建设规范、施工标准、安全生产法律法规等要求。
其中,招投标是保证机场工程建设质量、进度、安全的一个关键步骤,也是保证施工过程中公平、公正、公开的一个手段;施工阶段是机场工程建设的最关键阶段,必须严格执行施工方案、质量标准、安全防护等要求,保证机场建设的质量与进度;验收阶段是机场建设完工后的重要环节,需要与设计方、监理方、业主方充分沟通,汇总相关验收文件,保证机场建设能够符合飞行安全要求。
机电设备与通信导航等安装调试阶段机电设备与通信导航等安装调试阶段是机场工程建设全过程中的一个重要环节,主要包括机场导航、通讯、气象、灯光等设施的安装调试。
在这个环节中,需要保证机电设备的安装质量和正确性,测试设备性能和可靠性,同时还需要进行设备调试与预验收,保证机电设备能够符合规定要求。
机场设施运营阶段机场设施运营阶段是机场工程建设的最后一个环节,也是整个机场工程建设全过程中最长的一个阶段。

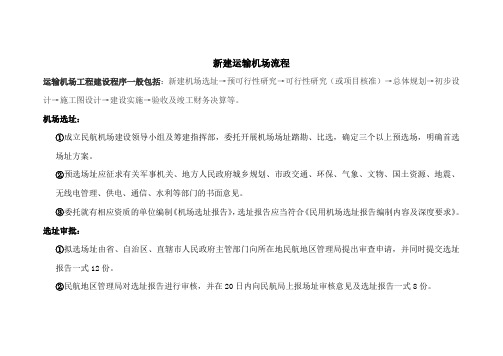

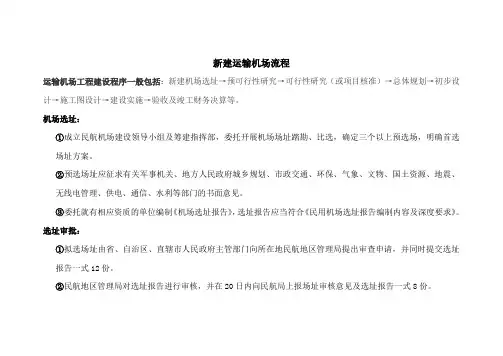

新建运输机场流程运输机场工程建设程序一般包括:新建机场选址→预可行性研究→可行性研究(或项目核准)→总体规划→初步设计→施工图设计→建设实施→验收及竣工财务决算等。
机场选址:①成立民航机场建设领导小组及筹建指挥部,委托开展机场场址踏勘、比选,确定三个以上预选场,明确首选场址方案。
②预选场址应征求有关军事机关、地方人民政府城乡规划、市政交通、环保、气象、文物、国土资源、地震、无线电管理、供电、通信、水利等部门的书面意见。
③委托就有相应资质的单位编制《机场选址报告》,选址报告应当符合《民用机场选址报告编制内容及深度要求》。
选址审批:①拟选场址由省、自治区、直辖市人民政府主管部门向所在地民航地区管理局提出审查申请,并同时提交选址报告一式12份。
②民航地区管理局对选址报告进行审核,并在20日内向民航局上报场址审核意见及选址报告一式8份。
③民航局对选址报告进行审查,对预选场址组织现场踏勘。
由具有相应资质的评审单位对《机场选址报告》进行专家评审,申请人组织编制单位根据各方意见对选址报告进行修改和完善,评审单位在完成评审工作后应当提出评审报告。
④民航局在收到评审报告后20日内对场址予以批复。
场址用地保护:地方人民政府应当将运输机场场址纳入土地利用总体规划和城乡规划统筹安排,并对场址实施保护。
预可行性研究:①场址地形测绘,地质初勘,电磁环境测试。
②设立临时气象观测点,为最终确定跑道方向提供参考依据。
③取得市规划、国土、建设、交通、民航、地震、气象、文物、旅游、电力、通讯、供油等相关单位对场址的意见、配套方案及相关文件。
④委托具有相应资质的设计单位编制《预可性行研究报告》。
预可研报告审批:。
第1篇一、项目前期准备1. 项目策划:对机场航道工程进行可行性研究,包括技术、经济、环境等方面的评估,确定项目的建设规模、投资估算、建设周期等。
2. 立项审批:根据项目策划结果,向相关部门提交立项申请,获得审批。
3. 报批手续:办理土地、环保、规划、建设等手续,确保项目合法合规。
4. 设计招标:公开招标选择有资质的设计单位进行航道工程设计。
二、工程设计阶段1. 初步设计:设计单位根据项目需求,进行航道工程的初步设计,包括航道等级、航道宽度、航道深度、航道边坡比等。
2. 技术设计:对初步设计进行细化,确定施工图设计。
3. 施工图审查:将施工图设计提交相关部门进行审查,确保设计符合规范要求。
三、施工准备阶段1. 施工招标:公开招标选择有资质的施工单位进行航道工程施工。
2. 施工组织设计:施工单位根据施工图设计,编制施工组织设计,包括施工方案、施工进度计划、质量保证措施、安全措施等。
3. 施工场地准备:平整施工场地,搭建临时设施,确保施工顺利进行。
四、施工阶段1. 土方开挖:根据设计要求,进行航道土方开挖,确保航道宽度、深度等指标符合设计要求。
2. 基础处理:对航道基础进行处理,包括地基加固、排水等。
3. 航道铺筑:根据设计要求,进行航道铺筑,包括铺设护坡、航道底面等。
4. 水工建筑物施工:对航道上的水工建筑物进行施工,如桥梁、涵洞等。
5. 水文观测:在施工过程中,对航道进行水文观测,确保航道通航安全。
6. 验收:对施工完成的航道进行验收,包括质量、安全、环保等方面。
五、后期维护1. 航道养护:对航道进行定期养护,确保航道通航安全。
2. 航道巡查:对航道进行巡查,发现问题时及时进行处理。
3. 航道调整:根据航道使用情况,对航道进行适当调整,确保航道通航安全。
4. 航道报废:当航道无法满足通航需求时,进行航道报废。
在整个施工过程中,要严格遵循国家相关法律法规和行业标准,确保施工质量、安全和环保。
同时,加强施工现场管理,提高施工效率,确保项目按期完成。
新建,迁建运输机场报建基本流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!新建或迁建运输机场的报建基本流程详解新建或迁建运输机场是一项复杂而严谨的工作,涉及到多个环节和部门的协调配合。
机场净空区建筑物报建流程随着经济的不断发展和人们出行需求的增加,各地的机场净空区建筑物的建设也日益增多。
机场净空区建筑物的建设必须符合国家相关规定,严格执行报建手续。
下面将介绍机场净空区建筑物报建的详细流程。
一、规划立项阶段1.方案设计当有意在机场净空区建设建筑物时,首先需要组织专业团队进行方案设计。
方案设计应当充分考虑机场净空区的相关规定和标准,确保建筑物的高度、密度、距离等参数符合要求。
2.评审方案设计完成后,需要提交相关部门进行评审。
评审主要是考察方案设计是否符合国家相关规定,以及是否会对机场飞行安全产生影响。
3.立项在方案设计通过评审后,需要进行立项手续。
立项主要是由相关主管部门审批通过,确认建设该建筑物的必要性和合理性。
二、报建流程1.资料准备立项完成后,需准备相关建设资料,包括建设规划图、设计文件、施工图纸、环境影响评价报告等。
2.申报一般情况下,申报是由业主或项目管理单位委托相关设计单位或建设单位进行。
申报需向主管部门提交相关建设资料,并申请建设用地规划许可证、建设工程规划许可证等手续。
3.审批主管部门收到申报材料后,会组织相关专业人员进行审查。
审查主要是检查申报资料是否齐全、符合规定,并进行现场踏勘,确定建设位置、高度、用途等。
4.批复经过审查后,主管部门会出具建设工程规划许可证等相关批复文件。
批复文件是建设准许证明,是进行建设的法定手续。
三、施工阶段1.施工许可在取得建设工程规划许可证后,需向相关部门申请施工许可证。
施工许可证是进行建设施工的必要手续,内容包括施工地点、时间、施工单位等。
2.监督在施工过程中,主管部门会派驻相关监管人员进行监督。
监督内容主要是确保施工符合设计规范,不影响机场飞行区域安全。
3.验收施工完成后,需要向相关部门申请竣工验收。
竣工验收主要是检查建筑物是否符合相关规定和标准,包括结构安全、使用性能等。
四、使用阶段1.使用审批经过竣工验收合格后,需向相关部门申请使用审批。
新建机场建设审批流程一、前期规划阶段。
在新建机场之前呀,得有个超棒的规划。
相关的部门或者企业呢,得先确定机场大概要建在哪块儿地儿。
这可不是随随便便就能定的哦,得考虑好多因素呢。
比如说当地的人口密度,要是周围没多少人,建个机场可能就不太划算啦。
还有地理环境,要是在那种经常刮大风、地势特别复杂的地方,建机场可就难喽。
这时候就需要进行大量的调研,找各种专家来瞅瞅,到底这个地儿适不适合建机场。
这就像是给机场找一个温馨的家一样,得慎重再慎重。
二、项目立项。
规划得差不多了,就得去立项啦。
这就好比是给机场这个“宝宝”上户口呢。
要准备一堆材料,什么可行性研究报告之类的。
这报告可重要啦,得详细说明为啥要建这个机场,建成之后有啥好处,能带动多少经济发展之类的。
还得估算一下要花多少钱,钱从哪儿来。
这些内容得写得明明白白的,让审批的部门一看就懂。
然后把这些材料提交给相关的政府部门,就等着人家审核啦。
这时候就像等考试成绩一样,心里可紧张呢。
三、选址审批。
选址也是很关键的一步哦。
就算之前规划的时候觉得某个地方不错,但是还得经过正式的选址审批。
这时候相关部门会从环境保护、空域管理等好多方面来考察这个选址。
比如说,不能影响周围的生态环境,不能对野生动物的栖息地造成太大破坏。
空域方面呢,得保证飞机起飞降落不会和别的航线冲突。
这就像是给机场找一个能和周围邻居和谐相处的地方,要是这关过不了,就得重新找地儿啦。
四、环境影响评价审批。
建机场肯定会对周围环境有影响的呀,所以环境影响评价审批必不可少。
这就要求做一个详细的环境影响评价报告,要考虑到噪音对周围居民的影响,还有机场建设过程中的建筑垃圾处理、污水排放等问题。
得想出一些解决办法,比如怎么减少噪音,怎么处理污水。
这个报告要经过环保部门的严格审核,如果不符合环保要求,那就得修改,直到满足为止。
这就像是要让机场这个“大孩子”学会保护环境,做个文明的“孩子”。
五、工程可行性研究报告审批。
这个报告也是很重要的。
第1篇一、项目前期准备1. 项目立项:根据国家相关政策和市场需求,进行机场工程项目的立项申请,获得政府批准。
2. 设计阶段:委托有资质的设计单位进行机场工程项目的方案设计、初步设计和施工图设计。
3. 征地拆迁:根据设计要求,对机场周边土地进行征收和拆迁,确保工程顺利进行。
4. 施工招标:根据项目规模和特点,组织招标工作,选择具有相应资质的施工单位。
5. 施工合同签订:与中标施工单位签订施工合同,明确双方权利和义务。
二、施工阶段1. 施工准备:施工单位根据合同要求,组织施工人员、机械设备、材料等进场,进行施工现场的布置和施工方案的编制。
2. 土建工程:主要包括航站楼、停车场、跑道、滑行道、站坪等土建工程。
施工内容包括地基处理、基础施工、主体结构施工、屋面及防水施工、装饰装修等。
3. 机电安装工程:主要包括电力、给排水、通风空调、消防、安防、通信等机电工程。
施工内容包括设备安装、管道敷设、线路敷设、调试等。
4. 航空设施:主要包括跑道、滑行道、站坪、导航设备、通信设备、灯光设备等。
施工内容包括设备安装、调试、验收等。
5. 配套工程:主要包括道路、绿化、照明、排水、污水处理等配套设施。
施工内容包括道路铺设、绿化种植、照明安装、排水系统建设等。
三、施工质量控制1. 施工单位应严格按照设计要求和施工规范进行施工,确保工程质量。
2. 对施工过程中的关键工序和隐蔽工程进行验收,确保施工质量。
3. 对施工材料、设备进行检验,确保其符合设计要求和质量标准。
4. 加强施工现场的管理,确保施工安全。
四、施工进度控制1. 制定合理的施工进度计划,确保工程按期完成。
2. 对施工进度进行跟踪、检查和调整,确保工程进度符合要求。
3. 加强施工现场的组织协调,提高施工效率。
五、施工验收与交付1. 施工单位完成工程后,组织自检,确保工程质量达到设计要求。
2. 进行竣工验收,包括政府相关部门、业主、监理单位、施工单位等共同参与。
3. 竣工验收合格后,办理工程交付手续,交付使用。
运输机场建设管理规定(2018年修正)文章属性•【制定机关】交通运输部•【公布日期】2018.11.16•【文号】中华人民共和国交通运输部令2018年第32号•【施行日期】2019.01.01•【效力等级】部门规章•【时效性】现行有效•【主题分类】民航正文运输机场建设管理规定(2016年4月21日交通运输部发布根据2018年11月16日交通运输部《关于修改〈民用机场建设管理规定〉的决定》修正)第一章总则第一条为加强运输机场建设监督管理,规范建设程序,保证工程质量和机场运行安全,维护建设市场秩序,根据《中华人民共和国民用航空法》《民用机场管理条例》《国务院对确需保留的行政审批项目设定行政许可的决定》等法律、法规,制定本规定。
第二条本规定适用于运输机场(包括军民合用运输机场民用部分)及相关空管工程的规划与建设。
第三条中国民用航空局(以下简称民航局)负责全国运输机场及相关空管工程规划与建设的监督管理,民航地区管理局负责所辖地区运输机场及相关空管工程规划与建设的监督管理。
第四条运输机场的规划与建设应当符合全国民用机场布局规划。
运输机场及相关空管工程的建设应当执行国家和行业有关建设法规和技术标准,履行建设程序。
运输机场工程建设程序一般包括:新建机场选址、预可行性研究、可行性研究(或项目核准)、总体规划、初步设计、施工图设计、建设实施、验收及竣工财务决算等。
空管工程建设程序一般包括:预可行性研究、可行性研究、初步设计、施工图设计、建设实施、验收及竣工财务决算等。
第五条运输机场工程按照机场飞行区指标划分为A类和B类。
A类工程是指机场飞行区指标为4E(含)以上的工程。
B类工程是指机场飞行区指标为4D(含)以下的工程。
第六条运输机场专业工程是指用于保障民用航空器运行的、与飞行安全直接相关的运输机场建设工程以及相关空管工程,其目录由国务院民用航空主管部门会同国务院建设主管部门制定并公布。
第二章运输机场选址第七条运输机场选址报告应当由具有相应资质的单位编制。
新建、改扩建民用机场工程建设程序指南机场选址预可行性研究可行性研究新建/迁建 机场总体规划机场飞行程序、飞机性能分析、一发失效应急程序空管设备台址前期阶段机场总体规划 预可行性研究扩建 可行性研究机场飞行程序、飞机性能分析、一发失效应急程序空管设备台址工程初步设计设计阶段 工程施工图设计建设工程招投标工程质量监督 实施阶段 工程不停航施工空管设备选购无线电频率申请校飞和设备开放验收阶段 机场试飞工程竣工验收机场工程建设程序民航专业工程行业验收、颁发机场使用许可证航行资料的发布(民航局)开放运行发布航行通告(地区管理局)机场选址报批程序(审批流程大概2年)预可研报批程序可研报批程序(从预可研到可研大概半年,可研报告获批大概一年)机场总体规划报批程序飞行程序初步和终期设计审核程序空管设备台址报批程序机场工程初步设计审批程序机场工程施工图设计程序民航专业工程招投标审核程序民航专业工程质量监督申报程序飞行区工程不停航施工审批程序无线电频率呼号申请程序飞行校验程序设备开放与运行程序空管设备开放与运行机场试飞申请程序机场工程行业验收程序歌宋代:明月几时有?把酒问青天。
不知天上宫阙,今夕是何年。
我欲乘风归去,又恐琼楼玉宇,高处不胜寒。
起舞弄清影,何似在人间?转朱阁,低绮户,照无眠。
不应有恨,何事长向别时圆?人有悲欢离合,月有阴晴圆缺,此事古难全。
但愿人长久,千里共婵娟。
机场工程行业验收。
民航机场建设流程民航机场建设是基础建设领域的重要组成部分,对于国家的经济发展和对外交往都有着十分重要的意义。
该流程包括规划编制、环评审批、征地拆迁、设计施工及后期运营等环节。
下面我们将结合实际案例,逐一进行介绍。
一、规划编制阶段规划编制是民航机场建设的第一步。
该阶段主要涉及机场选址、设计规模、开发目标以及建设方案等要素的确定。
同时也必须考虑当地的环境及资源条件,确保机场的可持续发展。
例如,我国福建省福州市正在筹建一个新的机场,其规划编制主要包括筛选方案,整合相关领域资源,开展市场分析及商业开发。
二、环评审批阶段环评审批是民航机场建设的重要环节。
该阶段主要包括环境影响评价、环境监测方案设计、初步设计的审核等。
如若涉及环保问题需要向环保部门进行申报,经相关部门认定符合环保标准后,才能进入征地拆迁阶段。
例如,我国浙江省湖州市安吉县就是在经过环评审批后,才正式开始机场的建设工作。
三、征地拆迁阶段征地拆迁是决定民航机场建设顺畅与否的关键阶段。
根据国家有关法律法规,征地拆迁需要与相关法律程序相结合。
例如,我国广西省北海市银海区的机场建设,在征得土地管理部门同意后按照规定进行供地及拆迁工作,确保了该机场的快速建设。
四、设计施工阶段设计施工阶段是机场建设的最后阶段。
设计施工的质量直接影响机场的安全性和使用效果。
同时,这个阶段还包括安全措施、智能化技术的运用等多个层次,解决不同的建设问题,并为后期机场的运行提供坚实的保障。
例如,我国四川省资阳市雁江区的机场建设,在设计施工过程中充分考虑到场道等距灯系统的使用和跑道的安全问题,确保了该机场的顺利开通运营。
五、运营阶段运营阶段是民航机场建设的最后一个阶段。
在运营期间,机场必须按照相关规定进行维护和管理,确保机场的设备完好,运行状态良好。
同时,也要拓展新的市场,提高机场的盈利能力。
例如,我国山东省烟台市蓬莱市机场在开通后,不仅仅是为当地提供了快捷的通道,也为当地经济发展提供了便利,提高了蓬莱的知名度。
第1篇一、前期准备阶段1. 项目立项:对机场改扩建项目进行可行性研究,包括市场需求、经济效益、技术可行性等,获得相关部门的批准。
2. 设计阶段:根据项目立项要求,进行详细设计,包括总体设计、平面设计、结构设计、设备选型等。
设计过程中需充分考虑机场功能、安全、环保等因素。
3. 施工图设计:根据详细设计,绘制施工图纸,包括平面图、立面图、剖面图、结构图、设备布置图等。
4. 工程招投标:按照相关法律法规,公开招标选择施工单位和监理单位。
二、施工准备阶段1. 施工组织设计:编制施工组织设计,明确施工方案、施工进度、质量保证措施、安全生产措施等。
2. 施工现场布置:根据施工组织设计,进行施工现场布置,包括施工道路、临时设施、材料堆场、设备停放场等。
3. 施工材料、设备采购:根据施工图纸和施工进度计划,采购施工所需材料、设备。
4. 施工人员培训:对施工人员进行技术培训和安全教育,提高施工队伍的整体素质。
三、主体工程施工阶段1. 土方工程:根据设计要求,进行土方开挖、回填、平整等作业。
2. 基础工程:进行基础施工,包括桩基、承台、基础梁等。
3. 结构工程:进行主体结构施工,包括柱、梁、板、墙等。
4. 设备安装:进行电气、给排水、通风空调、消防等设备的安装。
5. 道面工程:进行跑道、滑行道、站坪等道面施工,包括道面基层、面层施工。
四、附属工程施工阶段1. 助航灯光工程:进行助航灯光系统施工,包括灯光、标志、监控等设施。
2. 办公及生活设施:建设办公楼、员工宿舍、食堂等设施。
3. 机场配套设施:建设停车场、加油站、垃圾处理站等设施。
五、竣工验收阶段1. 施工单位自检:在工程完工后,施工单位进行自检,确保工程质量符合要求。
2. 监理单位验收:监理单位对工程进行验收,确认工程质量合格。
3. 设计单位验收:设计单位对工程进行验收,确认设计要求得到满足。
4. 竣工验收:组织相关部门进行竣工验收,对工程进行全面评估,颁发竣工验收证书。
完整版机场报批程序指南流程新建、改扩建民⽤机场⼯程建设程序指南
⼚机场选址预可⾏性研究<可⾏性研究
⼚新建/迁建机场总体规划
机场飞⾏程序、飞机性能分析、⼀发失效应急程序
空管设备选购
「⽆线电频率申请
校飞和设备开放
机场试飞
L
⼯程竣⼯验收
扩建
机场⼯程建设程序
设计阶段
空管设备台址
r 机场总体规划
预可⾏性研究
Y
可⾏性研究
-机场飞⾏程序、飞机性能分析、⼀发失效应急程序
空管设备台址
⼯程施⼯图设计
r 建设⼯程招投标
Y ⼯程质量监督实施阶段 L ⼯程
不停航施⼯验收阶段
民航专业⼯程⾏业验收、颁发机场使⽤许可证
航⾏资料的发布(民航
局)
开放运⾏
发布航⾏通告(地区管理
局)
机场选址报批程序(审批流程⼤概2
年)
民航华东地区管理局(机场管理处)组织对选址报告进⾏审核,并向民航局上报审核意见
预可研报批程序
新建
机场由国务院、中央军委批准
扩建机场由国家发改委或民航局批准
扩建军民合⽤机场由国务院投资主管部门会同军队有关部门批准
地震、供电、⽔利等保障部门
空域所属军⽅主管部门当地政府
城市规划
交通市政环保和⽂物保护
国⼟资源
项⽬法⼈(或地⽅政府)取得当地部门的书⾯意见上报项⽬审批单位
可研报批程序(从预可研到可研⼤概半年,可研报告获批⼤概⼀年)
机场总体规划报批程序
飞⾏程序初步和终期设计审核程序。
第1篇一、项目前期准备1. 工程可行性研究:对机场附属工程进行可行性研究,包括项目背景、市场需求、投资估算、风险评估等。
2. 项目审批:根据可行性研究结论,向相关部门申请项目审批,获得立项批复。
3. 设计阶段:委托设计单位进行工程方案设计,包括总体设计、建筑设计、结构设计、电气设计、给排水设计等。
4. 招标阶段:根据设计图纸,进行工程招标,确定施工单位。
二、施工准备阶段1. 施工现场准备:确定施工现场,进行场地平整、排水、供电、通信等基础设施建设。
2. 施工组织设计:根据设计图纸和现场实际情况,编制施工组织设计,明确施工方案、进度安排、质量保证措施、安全措施等。
3. 材料设备采购:根据施工需求,采购工程所需材料、设备,确保材料、设备质量符合国家相关标准。
4. 施工人员培训:对施工人员进行技术培训和安全教育,提高施工人员素质。
三、施工阶段1. 土建工程:包括地基基础、主体结构、装饰装修等。
按照设计要求,进行土建工程施工。
2. 水电安装:按照设计要求,进行给排水、电气、消防等安装工程。
3. 道路工程:包括跑道、滑行道、联络道、停机坪等。
按照设计要求,进行道路工程施工。
4. 附属设施:包括航站楼、塔台、消防站、维修机库等。
按照设计要求,进行附属设施工程施工。
5. 系统集成:对机场监控系统、通信系统、导航系统、气象系统等进行集成,确保各系统正常运行。
四、验收阶段1. 施工单位自检:施工单位在工程完工后,进行自检,确保工程质量符合设计要求。
2. 监理单位验收:监理单位对工程进行验收,提出整改意见。
3. 工程竣工验收:组织相关单位对工程进行竣工验收,包括质量、安全、环保等方面的检查。
4. 工程交付使用:验收合格后,工程交付使用单位。
五、后期维护1. 工程保修:施工单位在工程保修期内,对工程质量问题进行整改。
2. 定期维护:使用单位对机场附属工程进行定期维护,确保工程设施正常运行。
3. 应急预案:制定应急预案,应对突发事件,确保机场安全、正常运行。
新建运输机场工程建设程序指南(仅供参考)
一、新建机场选址:首先要列入全国民航机场布局(管理局出具、机场处出具初审意见。
民航局出具审查意见,军方出具对拟选场址的意见)
由省、自治区、直辖市人民政府主管部门向所在地民航地区管理局提出选址申请,同时提交选址报告一式12份。
民航地区管理局对选址报告的内容及深度进行审核,并向民航局上报审核意见及选址报告一式8份。
二、立项(预可行性研究):报国务院及中央军委审批(管理局规划处出具意见,民航局出具行业意见)。
三、可行性研究:报国家发改委审批(管理局规划处出具意见,民航局出具行业意见)。
对导航台址进行预选,取得军方和地方同意。
四、总体规划:129号令(管理局机场处审批)。
程序:1、总体规划应具有相应资质的单位编制。
总体规划应当符合《民用机场总体规划编制内容及深度要求》,并提出两个或三个综合比较方案。
机场管理机构(或项目法人)在组织编制总体规划时应当与地方政府、驻场单位充分协商,征求意见。
五、初步设计:129号令(管理局机场处审批)同时办理招投标手续,质量监督手续等)。
1、初步设计应由具有相应资质的单位编制。
2、飞行程序初步方案批准文件(局航务处)
3、运输机场通信、导航、雷达、气象等工程应按有关规定报批相应台(站)址后方可进行初步设计(管理局空管办对台址审核上报)。
六、建设实施:
1、向管理局无委办提出频率、呼号申请(管理局空管办)
2、飞行程序的报批(管理局航务处)
3、空管等特殊人员培训,机场管理机构的建立。
七、竣工验收(质量监督站参加对验收程序进行监督)。
1、对通导航设施、助航灯光进行飞行校验;出具校验报告(民航局空管局校验中心)。
2、组织试飞(管理局航务处)
3、建设单位组织竣工验收(四方验收)
八、申请设备开方许可(172号令)含通导、气象设备(民航华北空管局通导、气象处)。
九、按129号令出具竣工验收报告并申请进行行业验收(管理局机场处)。
十、申请机场使用许可证(156号令)(报管理局机场处审批)。
十一、发航行通告申请机场开放使用(提前56天向华北空管局空管处申请)。
