钢筋砼箱涵施工方案
- 格式:doc
- 大小:160.00 KB
- 文档页数:20
钢筋混凝土箱涵施工方案(一)测量和放样1、用全站仪放出箱涵中心线和道路中心线,用水准仪测出地面高程。
2、核对设计供应地质资料,确定开挖坡度,排水方案和支护方案,定出开挖范围。
3、根椐箱涵中心线和道路中心线用全站仪,钢尺放出基坑底线和基坑上口开挖线.把中心桩和开挖边线用全站仪引出护桩。
(二)基础施工1、基坑开挖(1)基坑开挖边坡,坡度接受1:0.5。
基底四周设0.5米宽排水沟和0.5米宽工作面。
(2)基坑接受人工协作挖掘机进行开挖,挖掘机开挖基坑,挖至距坑底30cm 时,报请监理工程师,将地基承载力检测部位挖至设计标高进行检测,地基承载力符合要求后,人工按设计标高清理基坑,在基底四周人工挖排水沟,挖至标高的基坑,刚好检查基坑尺寸、高程,符合要求后,立刻进行下道工序施工。
2、砂砾垫层施工基坑开挖完成后,铺筑40cm厚砂砾垫层,分两层填筑,用压路机压实,压实度达到96%以上。
3、垫层混凝土施工(1)垫层支模接受5cm*10cm(宽*高)钢模板,短钢筋打入砂砾垫层固定.模板安装位置、平面尺寸、轴线偏位、相邻模板高差满足设计和施工技术规范及JTJ041-2000《公路桥涵施工技术规范》相关要求。
经现场技术人员自检合格后,上报监理工程师检验,验收合格后进行混凝土浇筑。
(2)混凝土浇筑:当混凝土到现场时,检查其坍落度、匀整性等指标,合格后方可运用。
垫层接受C20混凝土,由2号混凝土拌和站供应。
接受平板振动器振捣实,浇筑完成后先用刮杠刮平,再用木抹子搓平。
(3)试件制取:混凝土施工中,按施工规范及质量检验评定标准相关要求,每工作班制取2组混凝土试件,同时多制取1-2组标养。
(4)混凝土养生:混凝土表面二次压光以后刚好用土工布覆盖,洒水养生,养护过程中,基坑四周开挖排水沟,防止雨水进入基坑内。
(5)模板拆除:模板拆除在混凝土强度达到80%设计强度后方可进行,模板拆除时,报请监理工程师检查外观质量、几何尺寸并签认,以便进行下道工序施工。
钢筋混凝土箱涵施工方案1. 引言钢筋混凝土箱涵是一种常用的道路桥梁结构,用于解决水流通过公路、铁路等交通路线时的排水问题。
本文将介绍钢筋混凝土箱涵的施工方案,包括施工准备、施工步骤、安全注意事项等。
2. 施工准备在开始施工前,需要做好一系列的准备工作,如下所示:2.1 材料准备钢筋混凝土箱涵的施工需要准备的材料主要包括:钢筋、水泥、砂石、水、模板等。
在准备材料时,需要检查材料的质量和数量是否符合设计要求。
2.2 施工设备准备施工过程中所需的设备包括:混凝土搅拌机、模板支撑系统、起重设备等。
在施工前,应检查这些设备的工作状态和安全性,确保设备能正常运行。
2.3 施工方案准备根据施工图纸和设计要求,制定详细的施工方案,包括施工步骤、工期计划、施工人员配备等。
3. 施工步骤本节将介绍钢筋混凝土箱涵的施工步骤,包括基坑开挖、箱涵安装、模板支撑、钢筋绑扎、混凝土浇筑等。
3.1 基坑开挖首先,根据设计要求,在施工现场进行基坑开挖。
开挖的深度和尺寸应与设计要求一致,开挖后应进行清理工作,确保基坑内部干净整洁。
3.2 箱涵安装在基坑开挖完毕后,可以开始进行箱涵的安装。
首先,根据设计要求,将箱涵吊装至基坑内,并进行调整和对齐。
在安装过程中,需要保证箱涵的水平度和垂直度。
3.3 模板支撑箱涵安装完成后,需要进行模板支撑工作。
根据设计要求,搭建模板支撑系统,以保证混凝土浇筑时的准确性和稳定性。
3.4 钢筋绑扎在进行混凝土浇筑之前,需要进行钢筋绑扎工作。
根据设计要求,将钢筋正确地绑扎在箱涵内部,并确保钢筋的位置和数量符合设计要求。
3.5 混凝土浇筑在完成钢筋绑扎后,可以进行混凝土浇筑。
根据设计要求,使用混凝土搅拌机将混凝土运送至施工现场,并进行浇筑。
浇筑时应注意混凝土的均匀性和密实度。
4. 安全注意事项在进行钢筋混凝土箱涵施工时,需要注意以下安全事项:4.1 人员安全施工现场应设置警示标志,严禁无关人员进入施工区域。
施工人员应统一着装,佩戴好安全帽、安全鞋等个人防护装备,严禁穿拖鞋等不安全的服装。

钢筋混凝土箱涵专项施工方案钢筋混凝土箱涵专项施工方案1编制:______审核:______审批:______箱涵施工专项施工方案一、工程简况延河综合治理杏子河至红庄水库连通工程起点为王瑶水库下游、延安市安塞县沿河弯镇云坪村,距杏子河延河汇入口,终点为延安市宝塔区河庄坪镇的万庄沟红庄水库。
引水线路总长度。
引水取水点位置距离安塞县15km,距离宝塔区34km。
二、编制依据及相关规范1、延河综合治理杏子河至红庄水库连通工程招、投标文件、施工图设计2、现场踏勘的施工环境及地理条件3、《调水工程设计导则》(SL430-)4、《水利水电工程等级划分及洪水标准》(SL252-)5、《防洪标准》(GB-)三、工期计划本工程计划开工时间为3月15日,完工时间为4月15日。
具体开工时间依据总监理工程师颁布的开工指令为准。
四、施工准备情况1、施工人员准备情况劳动力情况表管理人员钢筋工电工木工砼工石工2.机械及料具机械及料具情况表钢筋弯曲机1台钢筋切断机1台电焊机2台插入式振动棒1台打夯机1台平板振动器1台钢管1000m模板1000m2五、施工方案1、施工放样技术人员用全站仪测设箱涵的纵、横轴线,精确定位,经复核无误后,进行施工放样。
2、基坑的开挖基坑的开挖应根据设计图的尺寸进行开挖,开挖界线为周边放宽50cm,以便于施工。
当地质情况良好时,边坡可不设支撑;当容易塌方时,可设临时支撑,以保证边坡的稳定性。
基坑开挖完成后,基底达到图纸要求地基允许承载力。
据附近的地质情况,在箱涵基础的开挖过程中无地下水,可以不设排水设施。
为了防止下雨时积水,在基坑附近挖积水坑,并在坑底的边缘挖排水沟通入积水坑,并由专人负责及时把积水坑中的水排干。
基坑开挖完成后,应通知地质勘察部门进行验槽。
3、地基处理地基处理范围根据箱涵尺寸,并在地基两侧边缘外设降排水沟各一道,确保地基满足旱地施工要求。
地基处理的形式为浇筑15cm厚封底C15细石砼。
4、支架搭设支架选用承载力大、安全可靠、便于施工的满布式碗扣钢管架或Φ48×扣件式脚手钢管支架。
钢筋混凝土箱涵施工方案
1.前期准备工作
在开始施工之前,需要进行适当的前期准备工作。
首先,根据设计图
纸控制精度,对施工现场进行测量和标线。
然后,清理施工现场,确保工
作面平整。
同时,根据需要,做好排水工作,以保证施工现场干燥。
2.施工模板制作
3.钢筋制作与安装
根据设计要求和施工方案,制作混凝土箱涵的钢筋骨架。
根据设计图
纸的要求,严格控制钢筋的直径、间距和纵横向的交叉点。
然后,将钢筋
骨架安装在模板内,固定牢固。
4.混凝土浇筑
混凝土浇筑是整个施工过程中最关键的环节之一、根据设计要求和施
工方案,选择适当的混凝土配合比和搅拌设备。
确保施工现场的混凝土供
应充足,以免发生中断。
根据施工进度,合理安排混凝土的浇筑顺序,并
用振捣器进行振捣,以保证混凝土的均匀密实。
5.模板拆除
混凝土浇筑完成后,等待混凝土达到设计强度要求后,可以拆除模板。
在拆除模板之前,需要检查混凝土表面是否存在裂缝或其他质量问题。
如
果有质量问题,需要及时进行修复和处理。
然后,按照设计图纸的要求,
拆除模板。
6.后期处理
以上是一个钢筋混凝土箱涵施工方案的基本步骤。
根据具体情况和设计要求,还需要做进一步的调整和优化。
同时,在整个施工过程中,需要严格按照设计要求和工程规范进行操作,确保施工质量和安全。
钢筋混凝土箱涵施工方案doc.完整版模板1: 钢筋混凝土箱涵施工方案1. 方案背景和目的1.1 方案背景在城市建设和交通发展过程中,钢筋混凝土箱涵作为一种重要的交通运输设施,被广泛应用于道路、铁路和城市排水系统中。
本方案旨在详细说明钢筋混凝土箱涵施工的相关步骤和措施。
1.2 方案目的本方案的目的是确保钢筋混凝土箱涵施工过程中的安全性、质量和进度,并提供指导和参考依据。
通过合理的施工方案和措施,确保工程顺利进行。
2. 施工准备工作2.1 地址选择及勘察2.2 施工材料采购及质量检验2.3 施工设备准备2.4 安全措施和环境保护3. 施工流程和控制3.1 基础施工3.2 箱涵安装3.3 钢筋混凝土浇筑3.4 压浆灌浆3.5 箱涵顶板施工3.6 箱涵管道连接4. 质量控制措施4.1 施工材料质量控制4.2 施工工艺质量控制4.3 实验室检测与监控4.4 施工记录与检查5. 安全措施5.1 安全制度与责任5.2 施工现场安全要求5.3 应急预案与防护措施6. 工程进度计划6.1 施工时间安排6.2 施工节点与关键路径分析6.3 施工进度监控7. 监理与验收标准7.1 施工监理7.2 施工验收标准8. 建设项目环保措施8.1 环境影响评估8.2 施工过程中环境保护要求8.3 施工后环境恢复附件:本文档涉及附件,请参见附件部分。
法律名词及注释:1. 钢筋混凝土:一种由钢筋和混凝土组成的复合材料。
2. 箱涵:由钢筋混凝土构成的沟渠或通道,用于引导水流或交通。
模板2: 钢筋混凝土箱涵施工计划1. 引言钢筋混凝土箱涵是重要的交通运输设施,在城市建设和道路改善项目中得到广泛的应用。
本施工方案旨在详细说明钢筋混凝土箱涵施工的步骤、措施和质量要求。
2. 项目背景和目标2.1 项目背景本项目处于城市交通干道的改造阶段,为了提高道路通行能力和安全性,需要新建一座钢筋混凝土箱涵。
2.2 项目目标本计划的目标是按照设计要求,确保施工过程中的安全性、质量和进度。

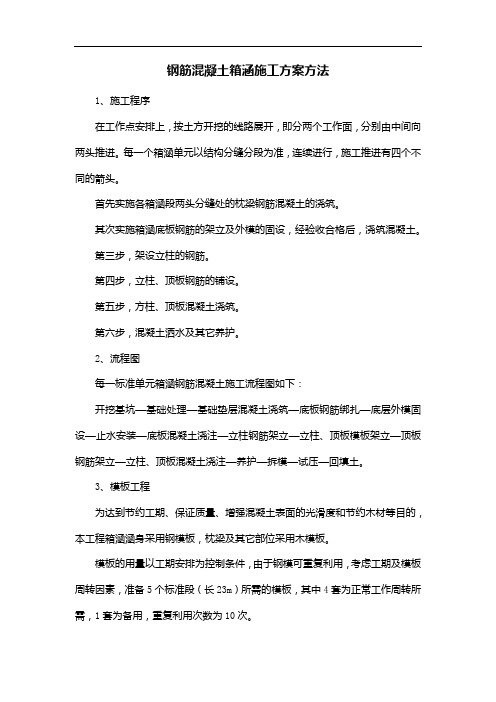

钢筋混凝土箱涵施工方案方法1、施工程序在工作点安排上,按土方开挖的线路展开,即分两个工作面,分别由中间向两头推进。
每一个箱涵单元以结构分缝分段为准,连续进行,施工推进有四个不同的箭头。
首先实施各箱涵段两头分缝处的枕梁钢筋混凝土的浇筑。
其次实施箱涵底板钢筋的架立及外模的固设,经验收合格后,浇筑混凝土。
第三步,架设立柱的钢筋。
第四步,立柱、顶板钢筋的铺设。
第五步,方柱、顶板混凝土浇筑。
第六步,混凝土洒水及其它养护。
2、流程图每一标准单元箱涵钢筋混凝土施工流程图如下:开挖基坑—基础处理—基础垫层混凝土浇筑—底板钢筋绑扎—底层外模固设—止水安装—底板混凝土浇注—立柱钢筋架立—立柱、顶板模板架立—顶板钢筋架立—立柱、顶板混凝土浇注—养护—拆模—试压—回填土。
3、模板工程为达到节约工期、保证质量、增强混凝土表面的光滑度和节约木材等目的,本工程箱涵涵身采用钢模板,枕梁及其它部位采用木模板。
模板的用量以工期安排为控制条件,由于钢模可重复利用,考虑工期及模板周转因素,准备5个标准段(长23m)所需的模板,其中4套为正常工作周转所需,1套为备用,重复利用次数为10次。
模板要求具备足够的稳定性、钢度和强度,要保证不胀模、不变形、不走样。
内外模均用圆木或钢管支撑,并适当斜拉钢筋加以固定,顶板模板的固定也可用钢架支撑(脚手架)。
模板在折装过程中保证不变形、尽量少损坏,安装前要刷涂脱模剂,以保证表面光滑。
安装时要接缝严密不漏浆。
钢模板尺寸为30×100×3mm,制作偏差控制在±1mm范围内。
模板结构图见附图。
4、钢筋工程本标段的钢筋工程遵循水电部SJS207-82规范规定进行。
本段钢筋总需求量为3055t,各种型号的钢筋均在由业主指定的物资供应站处订购,对钢筋的质量证明及试验情况由业主把关,必要的取样抽检及现场拉、弯试验由业主组织实施。
钢筋的供应按10次供给,按不同型号分别储放在施工现场,集中贮存,集中加工,并采取有效的措施,防止锈蚀和污染。
一、编制依据1. 《钢筋混凝土结构设计规范》(GB 50010-2010)2. 《公路桥涵施工技术规范》(JTG F30-2003)3. 《市政公用工程施工及验收规范》(GB 50242-2002)4. 设计图纸及有关设计文件二、工程概况本工程位于XX市XX道路,共涉及钢筋混凝土箱涵3处,分别为K1+500、K3+000、K5+000,总长150米。
箱涵基础采用C15混凝土,箱涵主体采用C30混凝土。
本专项方案针对箱涵钢筋工程进行详细规划。
三、施工准备1. 材料准备:确保钢筋原材料符合国家标准,进场前需进行抽样检测。
钢筋加工前,应按照设计要求对钢筋进行调直、除锈、切割等处理。
2. 机械设备准备:配备钢筋加工机械、钢筋绑扎机、焊接机等设备,确保施工过程中设备正常运行。
3. 人员准备:施工人员需具备钢筋施工相关技能,并经过岗前培训,确保施工质量。
四、施工工艺1. 钢筋加工:按照设计图纸要求,对钢筋进行调直、除锈、切割、弯曲等加工,确保加工后的钢筋符合设计要求。
2. 钢筋绑扎:采用人工绑扎的方式,按照设计要求进行绑扎。
绑扎过程中,注意保持钢筋间距、保护层厚度等。
3. 钢筋焊接:采用电弧焊或气体保护焊进行钢筋焊接,确保焊接质量。
焊接过程中,注意焊接顺序、焊接工艺参数等。
4. 钢筋保护层:按照设计要求,对钢筋进行保护层施工。
保护层材料应选用耐腐蚀、耐磨损、易施工的材料。
五、质量控制措施1. 材料质量控制:严格筛选钢筋原材料,确保其符合国家标准。
进场后进行抽样检测,检测合格后方可使用。
2. 施工过程控制:加强施工过程中的质量检查,确保钢筋加工、绑扎、焊接等工序符合设计要求。
3. 成品保护:在施工过程中,注意成品保护,防止钢筋损坏、变形等问题。
4. 质量验收:按照国家相关规范和设计要求,对钢筋工程进行质量验收,确保施工质量达到设计要求。
六、安全文明施工措施1. 施工现场布置:合理规划施工现场,确保施工过程中道路畅通、材料堆放整齐。
钢筋混凝土箱涵施工方案(一)、基础开挖及基坑清理在开挖基坑前,基坑两侧先挖临时排水沟,以降低基坑水位,以免让地表水或地下水浸湿基底土质。
基坑开挖须放坡(1:0.5),且每侧多挖80cm的支模空间和基底排水沟位置。
排水沟应留在基础以外,且在低洼处挖集水井,用水泵抽走。
防止积水浸泡基底、降低基底承载力。
开挖前用白灰撒出基础开挖线,施工中严格按照基础开挖线进行开挖。
基坑开挖采用机械开挖,人工清底。
先用挖掘机挖至设计标高以上20cm处,再由人工开挖整平。
基坑开挖完毕后,及时进行基底标高、平面位置和地基承载力的检测,地基承载力不小于设计值,检验合格后进入下道工序,如地基承载力不满足要求,做换填处理或与监理及设计单位联系确定处理方案,以满足施工和设计要求。
(二)、结构工程施工施工准备---测量放线定位---人工清理基层---箱涵底板钢筋砼---墙身及顶板钢筋砼---砼检查检验与养护---涵洞附属工程施工---回填夯实---清理、竣工。
1、涵洞底板工程施工1)施工工艺涵洞底板施工流程:定位放线——放线验收及修正、复核——钢筋工程——模板支护——浇灌砼——养护及其他。
2)测量放线本涵洞工程的施工放线定位较为简单,具体方法见“第六章工程定位、放线、测量”。
3)钢筋工程施工a、钢筋工程的下料制作(1)复核钢筋的型号、规格、形状、数量是否符合设计图纸。
(2)根据图纸,正确下料,确保钢筋骨架形成的尺寸不超标。
(3)钢筋骨架的形成还应注意,各构件相互关系。
(4)必须符合钢筋工程施工验收规范,满足设计要求。
b、钢筋工程的检查与验收钢筋绑扎、安装完毕后,应按下列内容进行检查并作好隐蔽工程记录。
(1)钢筋表面:钢筋表面是否有油渍、漆污和颗粒状铁锈。
(2)钢筋级别:配置的钢筋级别、直径、根数和间距等是否符合设计要求。
(3)钢筋位置:钢筋位置的允许偏差是否符合《混凝土结构工程施工质量验收规范》的规定。
(4)骨架与网片:钢筋网和骨架是否有松扣、脱焊和变形等现象。
第1篇一、工程概况本项目位于我国某城市,主要建设内容包括道路拓宽、桥梁建设、排水箱涵等。
其中,箱涵工程是该项目的关键部分,主要负责雨水和污水的排放。
箱涵结构为现浇钢筋混凝土结构,总长度为100米,宽度为4米,高度为3米。
二、施工准备1. 施工组织成立项目领导小组,负责组织、协调和监督整个箱涵施工过程。
下设工程技术组、施工组、质量检测组、安全监督组等。
2. 施工材料(1)钢筋:选用HRB400钢筋,确保其质量符合国家标准。
(2)混凝土:选用C30混凝土,确保其强度和耐久性。
(3)模板:选用钢模板,确保其尺寸准确、平整。
(4)其他材料:水泥、砂、石子、防水材料等。
三、施工工艺1. 施工测量根据设计图纸,进行现场测量放样,确定箱涵轴线、高程等关键数据。
2. 基坑开挖采用挖掘机进行基坑开挖,注意保持土方稳定,防止坍塌。
开挖深度满足设计要求,并留出一定安全距离。
3. 基坑支护采用钢板桩支护,确保基坑稳定。
施工过程中,注意监测支护结构变形,确保安全。
4. 基底处理对基底进行平整、夯实,确保基底承载力满足设计要求。
5. 钢筋绑扎根据设计图纸,进行钢筋绑扎,确保钢筋间距、锚固长度等符合规范要求。
6. 模板安装采用钢模板进行模板安装,确保模板尺寸准确、平整。
模板安装完成后,进行加固处理。
7. 混凝土浇筑采用混凝土搅拌车运输混凝土,采用泵送或自卸汽车浇筑。
浇筑过程中,注意控制混凝土坍落度,确保混凝土质量。
8. 防水施工在箱涵底部和侧面设置防水层,采用防水卷材或防水涂料,确保防水效果。
9. 检查验收在施工过程中,进行质量检查和验收,确保工程质量符合设计要求。
四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工机械操作人员必须持证上岗,确保操作规范。
4. 定期进行安全教育培训,提高施工人员的安全意识。
五、环保措施1. 施工过程中,注意控制扬尘,采取洒水降尘等措施。
**********建设工程LB*标段钢筋混凝土箱涵施工方案编制人:审核人:编制日期:编制单位:目录一、编制依据--------------------------------------------1二、工程概况--------------------------------------------1三、施工准备--------------------------------------------2四、施工方法--------------------------------------------5五、质量保证措施----------------------------------------11六、安全保证措施----------------------------------------13七、文明生产、环境保护保证措施--------------------------13钢筋混凝土箱涵施工方案一、编制依据1、工程地质勘察报告。
2、国家和地方有关部门的现行政策、法规、法令和本企业内部规章制度。
3、湖南省颁发的有关施工工程质量、安全生产和文明施工文件4、《建筑机械使用安全技术规程》5、《公路施工工程技术规程》6、本工程《两阶段施工图设计》及施工现场实际情况。
7、相关法律法规对水土保持、环境保护、安全管理的规定。
二、工程概况本工程共有3座钢筋混凝土箱涵,分别是K5+998.0人行通道、 K6+193.5钢筋混凝土箱涵、K8+078.0钢筋混凝土箱涵。
K5+998.0箱涵总长63.689m,宽5.0m,结构物高4.4m,内净空3.5m 。
结构形式为单孔1-5.0*3.5m,主要为人行通道。
通道顶、底板采用的钢筋类型有Φ25、Φ16、Φ12,箱涵主体采用现浇C30-P6防水砼,每6~10m左右设置一道沉降缝,缝宽3cm,缝内填塞橡胶止水带。
基础为30cm级配碎石垫层,10cm C25混凝土基础。
**********建设工程LB*标段钢筋混凝土箱涵施工方案编制人:审核人:编制日期:编制单位:目录一、编制依据--------------------------------------------1二、工程概况--------------------------------------------1三、施工准备--------------------------------------------2四、施工方法--------------------------------------------5五、质量保证措施----------------------------------------11六、安全保证措施----------------------------------------13七、文明生产、环境保护保证措施--------------------------13钢筋混凝土箱涵施工方案一、编制依据1、工程地质勘察报告。
2、国家和地方有关部门的现行政策、法规、法令和本企业内部规章制度。
3、湖南省颁发的有关施工工程质量、安全生产和文明施工文件4、《建筑机械使用安全技术规程》5、《公路施工工程技术规程》6、本工程《两阶段施工图设计》及施工现场实际情况。
7、相关法律法规对水土保持、环境保护、安全管理的规定。
二、工程概况本工程共有3座钢筋混凝土箱涵,分别是K5+998.0人行通道、K6+193.5钢筋混凝土箱涵、K8+078.0钢筋混凝土箱涵。
K5+998.0箱涵总长63.689m,宽5.0m,结构物高4.4m,内净空3.5m 。
结构形式为单孔1-5.0*3.5m,主要为人行通道。
通道顶、底板采用的钢筋类型有Φ25、Φ16、Φ12,箱涵主体采用现浇C30-P6防水砼,每6~10m左右设置一道沉降缝,缝宽3cm,缝内填塞橡胶止水带。
基础为30cm级配碎石垫层,10cm C25混凝土基础。
箱涵主体结构采用现浇C30防水砼每6~10m左右设置一道沉降缝,缝宽3cm,缝内填塞橡胶止水带。
通道砼面与土质相接触之面,均须用三元乙丙防水卷材或抗老化多层复合防水卷材隔离,为了保护防水卷材,在地道顶、底板部分采用6cm厚C20细石砼防护,其侧向外壁采用砖砌12强保护。
基础为30cm厚级配碎石垫层,10cm C25混凝土基础。
45cm厚钢筋混凝土底板及筒体,C30混凝土翼墙4块,混凝土钢筋保护层厚度均为5cm 。
箱涵内底板均采用8.25~12cm厚C40钢筋混凝土铺装,被交路路面与通道出入口处路面顺接。
洞口锥坡有M7.5浆砌片石锥坡,共4个。
标准段栏杆段长2.5m,非标准段长度根据实际情况调整,栏杆弯折时须在弯折点处设置立柱,栏杆每隔10m设置一道伸缩缝。
栏杆各部件均采用焊接。
K6+193.5箱涵总长71.566m,宽11.5m,结构物高5.8m,内净空4.8m 。
结构形式为双孔2-5×4.8m,一孔为人行机耕通道,一孔为过水涵洞。
顶、底板采用的钢筋类型有Φ25、Φ22、Φ16、Φ12,箱涵主体结构采用现浇C30防水砼每6~10m左右设置一道沉降缝,缝宽3cm,缝内填塞橡胶止水带。
通道砼面与土质相接触之面,均须用三元乙丙防水卷材或抗老化多层复合防水卷材隔离,为了保护防水卷材,在地道顶、底板部分采用6cm厚C20细石砼防护,其侧向外壁采用砖砌12强保护。
基础为30cm厚级配碎石垫层,10cm C25混凝土基础。
45cm厚钢筋混凝土底板及筒体,C30混凝土翼墙4块,混凝土钢筋保护层厚度均为5cm 。
洞口锥坡有M7.5浆砌片石锥坡,共4个。
标准段栏杆段长2.5m,非标准段长度根据实际情况调整,栏杆弯折时须在弯折点处设置立柱,栏杆每隔10m设置一道伸缩缝。
栏杆各部件均采用焊接。
K7+078箱涵总长55.541m,宽5.9m,结构物高4.4m,内净空3.5m 。
结构形式为双孔1-5×3.5m,主要为人行机耕通道。
顶、底板采用的钢筋类型有Φ25、Φ22、Φ16、Φ12,箱涵主体结构采用现浇C30防水砼每6~10m左右设置一道沉降缝,缝宽3cm,缝内填塞橡胶止水带。
通道砼面与土质相接触之面,均须用三元乙丙防水卷材或抗老化多层复合防水卷材隔离,为了保护防水卷材,在地道顶、底板部分采用6cm厚C20细石砼防护,其侧向外壁采用砖砌12强保护。
基础为30cm厚级配碎石垫层,10cm C25混凝土基础。
45cm厚钢筋混凝土底板及筒体,C30混凝土翼墙4块,混凝土钢筋保护层厚度均为5cm 。
洞口锥坡有M7.5浆砌片石锥坡,共4个。
标准段栏杆段长2.5m,非标准段长度根据实际情况调整,栏杆弯折时须在弯折点处设置立柱,栏杆每隔10m设置一道伸缩缝。
栏杆各部件均采用焊接。
三、施工准备1、现场了解情况:施工前认真学习图纸,并进行现场调查,熟悉施工现场情况,弄清通道及箱涵的走向和现场的情况。
接受甲方、设计和监理指定的测量标点和控制标点,做好施测数据的计算整理,绘制测量放线方案图,通道及箱涵中线和分段放线的控制点布设方案。
校对各箱涵设计中线、水准点。
2、测量放线使用的仪器和工具:测量放线使用的仪器主要是经过标定的全站仪和水准仪。
测量放线使用的工具主要有50米钢尺、花杆、测钎、铝合金塔尺等。
3、箱涵施工人员及劳动力安排现场配备足够的试验、技术、质量管理人员,项目部管理人员已经按照合同履约到位。
此外,我公司将精心组织一批责任心强、技术熟练工人到工地工作。
操作人员进场前,进行入场安全教育及技术交底,使之明确工程的质量和安全操作要求。
对工艺复杂的项目先由管理人员讲解工艺要求,进行培训后再上岗。
通过合理安排工序,工程穿插,确保劳务操作的连续性减少或避免造成窝工现象,加快工程进度,保证工程质量。
施工队伍安排:(以一个箱涵为例)施工队领班:2人,钢筋工:8人,模板工:10人,架子工:8人,砼工:6 人,浆砌工:8人,杂工:6人。
4、施工材料、机械、设备计划根据施工需求采购材料,保证材料及时到场,先由试验工程师取样检查,合格后,报监理工程师现场抽样检查,达到要求后方可进场使用。
主要材料工程数量表施工机械设备已经按计划进场,落实到位。
施工机械、设备计划一览表:四、施工方法箱涵系整体闭合式框架结构,全箱涵主体结构为C30砼。
基础施工时,采用明挖基坑,就地浇筑砼的施工方法,全箱涵采用两次浇筑,第一次浇至底板内壁以上倒角上10~20cm,第二次浇筑余下侧墙及顶板部分。
施工工序为:测量放样→基坑开挖→垫层施工→钢筋施工→模板施工→箱涵沉降缝→混凝土施工→翼墙施工→砌筑施工→台背回填。
1、测量放样(1)、通道及箱涵的中心线测放设计图中已经分别给出箱涵中线的起点、终点的坐标值。
根据设计提供的测量控制点,使用全站仪测定涵洞的控制坐标,即可完成通道和箱涵的测设定位和放线。
做出的控制点要用木桩标定,并将桩周围用混凝土固定,防止被破坏。
在地面测定的各点也要使用木桩标定。
2)垫层面上的中线及边线的恢复在通道和箱涵的垫层混凝土完成后,分别在通道和箱涵的垫层上测放中线及边线。
具体做法可依据已有的施工控制桩,用全站仪进行测放,水准仪复核标高,测放后应用墨线进行标示。
3)分仓控制线测放按设计要求对通道和箱涵设变形缝,每10米或地质有变化处测设沉降缝。
根据确定的分仓位置在垫层的混凝土表面进行测放,以便作为绑扎钢筋和支设模板的依据和控制线。
测放的分仓控制线应与中心线相垂直,分仓控制线应使用墨线进行标示。
4)高程控制测量通道和箱涵的高程工程控制,只要为通道和箱涵底高程及流水坡的控制。
为保证通道和箱涵内底高程和流水坡度,在施工时主要控制混凝土垫层面的标高。
高程测量和标高控制主要使用DS3水准仪和5米铝合金塔尺。
由设计和监理工程师指定的高程控制点进行测引。
2、基础开挖通道基础大部分坐落在填筑的路堤上,箱涵为原有的水道,挖土采用机械挖土和人工挖土相结合的方法进行。
土方开挖采用的是斗容量为1.0m3的挖掘机挖土。
自卸车运土,对于排水涵挖出的土方运送到指定的弃土场。
机械挖土要控制挖土深度,在底部预留出深度为100mm左右,由人工进行挖土、清理和平整。
在挖土过程中如出现地下水,采用在坑槽两侧挖排水沟和集水井。
将水集中到井内,再使用潜水泵抽出外排。
基坑开挖完毕后,必须先行自检,然后报监理工程师检测,基底地基承载力必须满足设计要求。
对于基础地质达不到要求的,应采用设计的换填砂砾。
将通道或者是箱涵底部的淤泥开挖后,宽度符合设计要求,直至设计垫层底部标高为止。
并进行地基承载力检测方法:对于粘性土的检测采用轻型动力触探仪,对于中砂、砾砂土的检测采用重型动力触探仪。
K5+998.0箱涵、K6+193.5箱涵地基承载力不得低于160KPa,K8+078.0箱涵地基承载力不得低于180KPa 。
轻型动力触探仪δ0值(KPAa)重型动力触探仪δ0值3、垫层施工(1)、级配碎石垫层施工基坑开挖完成后,铺筑30cm厚级配碎石垫层,用压路机压实,压实度符合设计规范要求。
(2)、垫层混凝土基础施工1)垫层支模采用5cm*10cm(宽*高)钢模板,短钢筋打入砂砾垫层固定.模板安装位置、平面尺寸、轴线偏位、相邻模板高差满足设计和施工技术规范相关要求。
经现场技术人员自检合格后,上报监理工程师检验,验收合格后进行混凝土浇筑。
2)混凝土浇筑:当混凝土到现场时,检查其坍落度、均匀性等指标,合格后方可使用。
垫层采用C25混凝土,由2号混凝土拌和站供应。
采用平板振动器振捣实,浇筑完成后先用刮杠刮平,再用木抹子搓平。
混凝土施工中,按施工规范及质量检验评定标准相关要求,每工作班至少取1组混凝土试件。
混凝土表面二次压光以后及时用土工布覆盖,洒水养生,养护过程中,基坑四周开挖排水沟,防止雨水进入基坑内。
3)模板拆除:模板拆除在混凝土强度达到80%设计强度后方可进行,模板拆除时,报请监理工程师检查外观质量、几何尺寸并签认,以便进行下道工序施工。
基础检查项目4、钢筋施工(1)、钢筋配料根据施工图纸,将各种规格的钢筋绘成所需形状尺寸的加工图,并予以编号,分别计算出下料长度和数量,编制成配筋单,称之为钢筋配料。
配料计算时要考虑到钢筋的形状和加工尺寸,在满足设计要求的前提下要有利于加工安装。
配料要考虑到底板、顶板的双层钢筋所需的上层钢筋支撑定位用料,要考虑到侧墙双层钢筋所需要的钢筋定位支撑用料。
(2)、钢筋加工钢筋加工使用的原材料表面应洁净。
油污和用锤击时能剥落的浮皮、铁锈等应在使用前消除干净,原料应平直、无局部弯曲。
钢筋加工的机具主要有钢筋弯曲机、钢筋切断机、钢筋加工台等。
钢筋下料和弯曲均应划线,经检查无误后再加工。
(3)、钢筋安装与绑扎通道、箱涵的每一个分仓段作为一个施工流水段组织钢筋的安装和绑扎。
