房屋建筑与装饰工程计量与定额应用第6章 桩基础工程量计算与定额应用
- 格式:pptx
- 大小:107.99 KB
- 文档页数:10
打桩工程的工程量计算和定额应用打桩工程内容主要涉及“A.2 桩与地基基础工程”与“A.4 混凝土及钢筋混凝土工程”等2个专业。
(一)打桩工程主要项目工程量计算方法1、打预制砼钢筋方桩不考虑具体打桩机种,根据不同桩长来套用定额。
工程量计算方法:是以设计桩的全长,包括桩尖长(不扣除桩尖的虚体积)乘以桩的截面面积。
2、送桩送桩是指采用桩筒(无缝钢管或硬木)将预制桩送入自然地坪以下打至设计标高。
主要由于轨道式打桩机的龙门架(挺杆)下端必须高于轨道上平面,才能保证桩架在平面内作360。
回转;履带式柴油打桩机考虑场地平整的差异,要求留有足够的安全距离,所以不能直接把桩打入地下,而采用送桩筒送桩。
送桩的数量按实际发生计算,其工程量按桩断面乘送桩的深度(桩顶面到自然地坪)另加50cm以立方米计算。
3、接桩按每个接头计算。
接桩主要有接桩和硫磺胶泥接桩。
4、截、凿桩以根计算现在不少定额此项目,实际工程中按实计算费用。
5、现场灌注砼桩单桩体积按设计规定桩长(包括桩尖不扣除桩尖的虚体积)另加25cm,乘以沉管外径截面积计算,如采用预制钢筋砼桩尖,其桩尖费用另行计算。
6、钢筋笼按设计图标尺寸,另加2%损耗以吨计算。
7、钻(冲)孔桩按桩设计长度另加25cm`8、静压方桩压桩按桩设计全长(长度规定同上)乘以截面面积以立方米计算。
9、静力压桩的送桩按实际发生的根数计算,每根送桩工程量按桩截面面积乘以送桩长度(自桩顶面至自然地坪另加50cm)计算。
10、静力压桩接桩按实际发生的根数计算。
总结:问题:什么时候进行打桩?在基坑开挖前还是开挖后?答:在基坑开挖前打桩●打(压)预制砼方桩、管桩1、工程量均按体积计算V=L设计桩长×S桩截面×N桩位数-V管桩空心2、注意事项(1)若管桩的空心部分设计要求灌注砼或其他填充材料时应另行计算。
(2)打定型短桩仅指桩断面为200×200mm砼方桩(2-5-13、14)子目中已包括接桩和送桩。
建筑工程量计算与定额套用

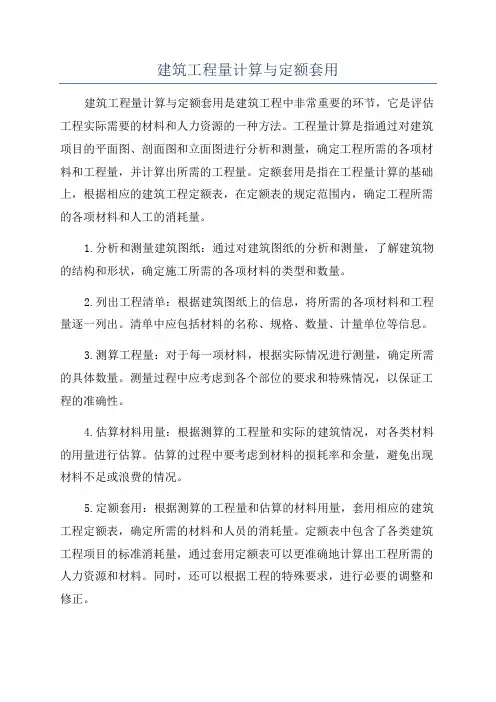

建筑工程量计算与定额套用是建筑工程中非常重要的环节,它是评估工程实际需要的材料和人力资源的一种方法。
工程量计算是指通过对建筑项目的平面图、剖面图和立面图进行分析和测量,确定工程所需的各项材料和工程量,并计算出所需的工程量。
定额套用是指在工程量计算的基础上,根据相应的建筑工程定额表,在定额表的规定范围内,确定工程所需的各项材料和人工的消耗量。
1.分析和测量建筑图纸:通过对建筑图纸的分析和测量,了解建筑物的结构和形状,确定施工所需的各项材料的类型和数量。
2.列出工程清单:根据建筑图纸上的信息,将所需的各项材料和工程量逐一列出。
清单中应包括材料的名称、规格、数量、计量单位等信息。
3.测算工程量:对于每一项材料,根据实际情况进行测量,确定所需的具体数量。
测量过程中应考虑到各个部位的要求和特殊情况,以保证工程的准确性。
4.估算材料用量:根据测算的工程量和实际的建筑情况,对各类材料的用量进行估算。
估算的过程中要考虑到材料的损耗率和余量,避免出现材料不足或浪费的情况。
5.定额套用:根据测算的工程量和估算的材料用量,套用相应的建筑工程定额表,确定所需的材料和人员的消耗量。
定额表中包含了各类建筑工程项目的标准消耗量,通过套用定额表可以更准确地计算出工程所需的人力资源和材料。
同时,还可以根据工程的特殊要求,进行必要的调整和修正。
总之,建筑工程量计算与定额套用是建设工程中重要的环节,它们可以帮助施工方更准确地评估工程的实际需求,合理安排材料和人力资源,提高工程的质量和效益。
因此,施工方应重视建筑工程量计算与定额套用的工作,加强相关技能的学习和培训,提升工程管理和施工能力。

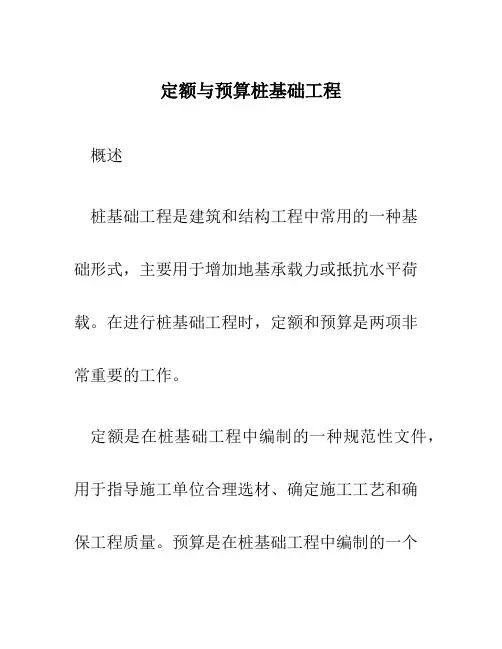

定额与预算桩基础工程概述桩基础工程是建筑和结构工程中常用的一种基础形式,主要用于增加地基承载力或抵抗水平荷载。
在进行桩基础工程时,定额和预算是两项非常重要的工作。
定额是在桩基础工程中编制的一种规范性文件,用于指导施工单位合理选材、确定施工工艺和确保工程质量。
预算是在桩基础工程中编制的一个具体的概算,用于评估工程所需的材料数量和费用。
本文将对定额与预算在桩基础工程中的应用进行详细介绍。
定额的编制定额的编制是桩基础工程中的一项重要工作。
定额的编制旨在规范桩基础工程的施工过程以及工程质量的要求。
编制定额的过程需要考虑到施工的安全性、经济性和可行性,并根据具体工程的情况来确定施工方法和工艺。
在桩基础工程的定额中,通常包含以下几个方面的内容:1.材料要求:定额中需要对桩基础工程所需的各种材料进行规定,包括钢筋、混凝土和桩身材料等。
对于每种材料,定额中应规定其规格、质量标准和使用要求。
2.施工工艺:定额中需要详细描述桩基础工程的施工工艺,包括施工顺序、施工方法和操作要求等。
这些内容对于确保桩基础工程的安全性和质量至关重要。
3.施工要求:定额中应规定施工人员的技术要求和操作规范,以及施工现场的安全管理要求。
这些要求对于保障桩基础工程施工的质量和安全非常重要。
定额的编制需要经过专业人员的细致研究和论证,确保其科学性和合理性。
同时,定额的编制还需要参考相关的国家和地方标准,并结合实际的桩基础工程情况进行修改和完善。
预算的编制预算是指在桩基础工程中对工程所需材料的数量和费用进行估计和计算的工作。
预算的编制是桩基础工程管理和控制的一个重要环节,它可以为项目的资金管理提供重要的参考依据。
在预算的编制过程中,需要对桩基础工程所需的各种材料进行清单列举,并根据具体的工程情况估算所需材料的数量和费用。
同时,预算还需要考虑到人工成本、设备租赁费用和管理费用等因素,综合计算出桩基础工程的总费用。
预算的编制需要结合实际情况,合理选用材料和施工工艺,并参考相关的市场价格和行业标准,确保预算的准确性和可行性。
工程量计算与基础定额应用墙、柱面装饰工程4.13.1基本问题墙柱面工程包括一般抹灰、装饰抹灰、镶贴块料面层及墙柱面装饰等部分。
一般抹灰指石灰砂浆、水泥砂浆、混合砂浆和其他砂浆的内、外墙面和柱面粉刷,按抹灰材料、抹灰部位、抹灰遍数和基层等分项。
装饰性抹灰和镶贴块料按面层材料、基层、粘贴材料等分项。
墙柱面装饰适用于隔墙、隔断、墙柱面的龙骨、面层、饰面、木作等工程。
墙柱面装饰部分包括单列的龙骨基层和面层,以及综合龙骨及饰面的墙柱装饰项目。
龙骨材料有木龙骨、轻钢龙骨、铝合金龙骨等。
墙面抹灰和装饰项目均包括了3.6mm以下简易脚手架的搭设,一些独立承包的墙面“二次装修”,如果施工高度在3.6m以下时,不应再计脚手架。
4.13.2计算规则(1)内墙面一般抹灰①内墙面抹灰的长度,以主墙间的图示净尺寸计算。
其高度计算规定如下:A.无墙裙的,其高度按室内地面或楼面至天棚底面之间垂直距离计算,如图4.83所示;B.有墙裙的,其高度按墙裙顶至天棚底面之间距离计算;C.有吊顶天棚,其高度按室内地面或楼面至天棚底面另加100mm 计算,如图4.84所示。
②内墙抹灰面积,应扣除门窗及空圈所占面积,不扣除踢脚板、0.3㎡以内的孔洞和墙与构件交接处的面积。
洞口侧壁和顶面亦不增加,墙垛和附墙烟囱侧壁面积并人内墙抹灰工程量。
③内墙裙抹灰面积按内墙净长乘以高度计算。
应扣除门窗洞口和空圈所占的面积,门窗洞口和空圈的侧壁面积不另增加,墙垛、附墙烟囱侧壁面积并人墙裙抹灰面积。
(2)外墙面一般抹灰外墙面抹灰工程量按以下规定计算:①外墙抹灰面积,按外墙面的垂直投影面积以平方米计算。
应扣除门窗洞口、外墙裙和大于0.3㎡孔洞所占面积,洞口侧壁面积不另增加,附墙垛、梁、柱侧面抹灰面积并人外墙抹灰工程量内计算。
②外墙裙抹灰面积按其长度乘以高度计算,扣除门窗洞口和大于0.3㎡孔洞所占面积,洞口和孔洞侧壁面积不增加。
③窗台线、门窗套、挑檐、腰线、遮阳板等展开宽度在300mm以内者,按装饰线以延长米计算,如展开宽度超过300mm以上者,按图示尺寸以展开面积计算,套零星抹灰定额项目。
工程量计算及相关定额的使用本章将具体阐述编制工程预算时最基本也是最重要的两个步骤――工程量计算以及相关定额的套用。
这两个步骤是准确计定工程造价的前提,工程量统计要以定额子目表现形式为依托,合理选用定额子目要以工程量统计为前提,两者密不可分。
随着设计深度的加深,估算指标、概算定额和预算定额项目划分也逐渐细化,因此工程量的统计方法也不尽相同,本章将结合工程预算编制的三个阶段及相关定额的不同特点,按施工图预算、初步设计概算以及可行性研究投资估算分别阐述工程量计算及现行相关定额的使用。
第一节施工图预算一、电力建设工程预算定额《电力建设工程预算定额》第3 册电气设备安装工程(以下简称定额)共十二章,适用于35KV^500KV变电站、50MV W600MV火力发电机组的电气装置、设备本体照明、道路照明、10k V以下架空线路、通信、热工控制装置等新建、扩建的安装工程。
1、定额的人工、材料、机械消耗量是计算安装工程施工图预算费用的依据,也是编制概算定额或概算指标的基础。
2、定额是按电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件编制的。
除各章节另有说明外,均不得因实际施工组织、操作方法等的差异而对定额进行调整或换算。
3、定额是按设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录考虑的4、定额中考虑的工作内容,除各章另有说明外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,整理调试报告,质量检验及配合检验等。
其中的场内搬运是指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平搬运及垂直搬运。
二、电力建设装置性材料预算价格在编制施工图预算时,与《电力建设工程预算定额》配套使用的定额未计价材料费套用《电力建设装置性材料预算价格》,以下简称《装材预算价格》。
《装材预算价格》一般由国家电力行业定额管理机构组织,由各网省局根据地区电力建设工程的实际情况编制。
桩基础工程1概述①桩基础工程定额内容桩基础工程定额包括了打预制桩、接桩、打送桩、截桩、机械成孔灌注桩、钢筋笼制作等内容。
②桩基础工程定额项目的划分方法ⅰ按施工方法划分桩基础工程定额项目按施工方法划分为预制桩和现浇灌注桩。
预制桩又分为打预制钢筋混凝土桩和静力压桩机压钢筋混凝土预制桩;现浇灌注桩又分为打孔灌注混凝土桩、长螺旋钻孔灌注混凝土桩、潜水钻机钻孔灌注混凝土桩、人工挖孔桩等。
ⅱ按断面形状划分打预制钢筋混凝土桩根据断面形状划分为打预制钢筋混凝土方桩、打预制钢筋混凝土离心管桩、打预制钢筋混凝土板桩。
ⅲ按桩基础材料划分桩基础工程根据材料分为钢筋混凝土桩、混凝土桩、砂桩、土桩、灰土桩等。
ⅳ按土壤级别划分桩基础工程除人工挖孔桩、潜水钻机钻孔灌注混凝土桩、喷粉桩、深层搅拌桩、高压旋喷桩以外,其他均考虑土壤级别,按一级土、二级土划分子目。
ⅴ根据桩长、挖孔深和桩径划分打桩和钻孔桩定额子目划分时,考虑了桩长的影响;人工挖孔桩考虑了挖孔深和桩径的影响;潜水钻机钻孔灌注桩考虑了桩径的影响。
2桩基础工程列项方法桩基础工程列项时,主要根据施工顺序列项,同时考虑其他因素影响。
预制钢筋混凝桩一般包括:制桩、运桩、打桩、接桩、送桩、浇筑桩承台等项目;现浇灌注桩一般包括钢筋笼制作、灌注桩子目。
3桩基础工程工程量计算①预制钢筋混凝土桩ⅰ制桩预制桩制作工程量=图示用量×(1+损耗率)=桩长×桩断面面积(1+损耗率)其中,方桩打桩时,损耗率为1%;板桩打桩时,损耗率为2%;离心管桩打桩时,损耗率为2%;当采用静力压桩时,损耗率为0。
计算预制钢筋混凝土方桩、板桩离心管桩的体积时,按设计全长(包括桩尖,不扣除桩尖虚体积)乘以截面面积计算。
管桩的空心部分体积应扣除。
ⅱ运桩预制钢筋混凝土桩若在预制厂制作,施工前应将桩运至工地现场位置,此种情况下需另计桩的运输费用。
若在现场预制,水平就位距离超过15 m时,另计桩的运输费用,执行构件运输1km以内子目乘以系数0.8;水平就位距离不超过15m时,不计桩的运输费用。
