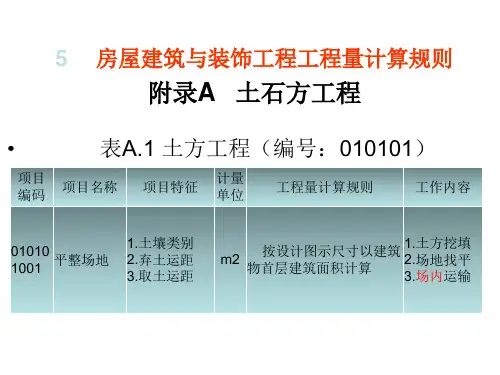

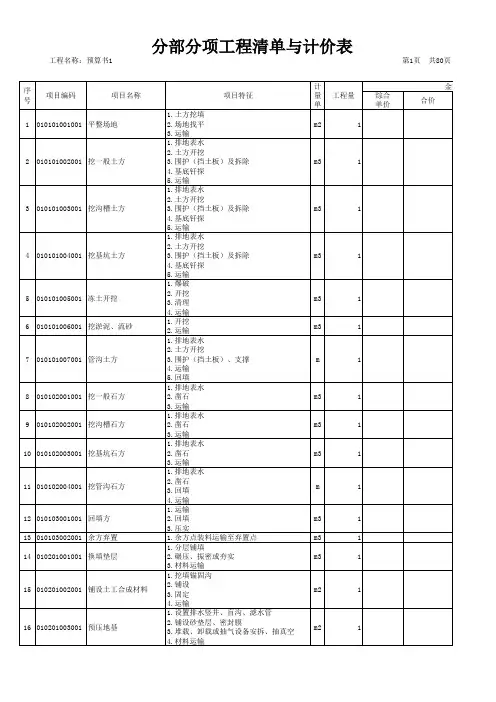

1总则为规范房子建筑与装饰工程造价计量行为,一致房子建筑与装饰工程工程量计算规则、工程量清单的编制方法,拟订本规范。
本规范合用于工业与民用的房子建筑与装饰工程发承包及实行阶段计价活动中的工程计量和工程量清单编制。
房子建筑与装饰工程计价,一定按本规范规定的工程量计算规则进行工程计量。
房子建筑与装饰工程计量活动,除应恪守本规范外,尚应切合国家现行有关标准的规定。
2术语2. 0.1工程量计算指建设工程项目以工程设计图纸、施工组织设计或施工方案及有关技术经济文件为依据,依照有关工程国家标准的计算规则,、计量单位等规定,进行工程数目的计算活动,在工程建设中简称工程计量。
房子建筑在固定地址,为使用者或占用物供给包庇覆盖以进行生活、生产或其余活动的实体,可分为工业建筑与民用建筑。
工业建筑供给生产用的各样建筑物,如车间、厂区建筑、动力站、与厂房相连的生活间、厂区内的库房和运输设备等。
民用建筑非生产性的居住建筑和公共建筑,如住所、办公楼、少儿园、学校、食堂、影剧院、商铺、体育馆、旅店、医院、展览馆等。
3工程计量3.0.1 工程量计算除依照本规范各项规定外,尚应依照以下文件:1 经鉴定经过的施工设计图纸及其说明。
2 经鉴定经过的施工组织设计或施工方案。
3 经鉴定经过的其余有关技术经济文件。
工程实行过程中的计量应依照现行国家标准《建设工程工程量清单计价规范》GB 50500的有关规定履行。
本规范附录中有两个或两个以上计量单位的,应联合拟建工程项目的实质状况,确立此中一个为计量单位。
同一工程项目的计量单位应一致。
工程计量时每二项目汇总的有效位数应恪守以下规定:1以“ t ”为单位,应保存小数点后三位数字,第四位小数四舍五入。
2以“ m”、“ m2’’、“ m3”、“ kg”为单位,应保存小数点后两位数字,第三位小数四舍五入 .3以“个”、“件”、“根”、“组”、“系统”为单位,应取整数。
3.0.5 本规范各项目仅列出了主要工作内容,除还有规定和说明者外,应视为已经包含达成该项目所列或未列的所有工作内容。
一、概况《房屋建筑与装饰工程工程量计算规范》是在《建设工程工程量清单计价规范》GB50500-2008附录A、附录B基础上制订的。
内容包括:正文、附录、条文说明三个部分,其中正文包括:总则、术语、工程计量,工程量清单编制,共计29项条款;附录部分包括附录A土石方工程,附录B地基处理与边坡支护工程,附录C桩基工程,附录D砌筑工程,附录E混凝土及钢筋混凝土工程,附录F金属结构工程,附录G木结构工程,附录H门窗工程,附录J屋面及防水工程,附录K保温、隔热、防腐工程,附录L楼地面装饰工程,附录M墙、柱面装饰与隔断、幕墙工程,附录N天棚工程,附录P油漆、涂料、裱糊工程,附录Q其他装饰工程,附录R拆除工程,附录S措施项目等17个附录,其中附录R拆除工程、附录S措施项目为新编。
共计557个项目,在原“08规范”附录A、附录B基础上新增188个项目,减少33个项目。
具体项目变化详见相关教材二、修订依据(详见相关教材)三、本规范与“08规范”相比的主要变化情况1.结构变化(1)将原“08规范”附录A、附录B内容融合为本规范,更名为“房屋建筑与装饰工程工程量计算规范”。
(2)将原“08规范”附录A中“A.2 桩与地基基础工程”拆分为“附录B 地基处理与边坡支护工程”与“附录C 桩基工程”。
(3)附录D砌筑工程,将“08规范”“A.3砌筑工程”整个章节的顺序做了调整,分“D.1砖砌体”、“D.2砌块砌体”、“D.3石砌体”、“D.4垫层”4个小节,将砖基础、砖散水、地坪,砖地沟、明沟及砖检查井纳入砖砌体中,将砖石基础垫层纳入垫层小节,将砖烟囱、水塔、砖烟道取消,移入《构筑物工程工程量计算规范》。
(4)附录E混凝土及钢筋混凝土工程中,取消“08规范”“A.4.15混凝土构筑物”小节,移入《构筑物工程工程量计算规范》,新增常用的“化粪池、检查井”项目。
(5)附录F金属结构工程中,单列“F.1钢网架“小节,将钢屋架、钢托架、钢桁架、钢架桥归并为F.2小节,将原“08规范”“A.6.7金属网”更名为“F.7金属制品”小节,将金属网及其他金属制品统一并入金属制品小节。
附件一:措施项目清单调整和增加一、单价措施项目:1、房屋建筑与装饰工程中增补电梯井脚手架2、011702003 构造柱模板工程量计算规则调整为:按图示外露部分计算面积(锯齿形按锯齿形最宽面计算模板宽度)。
3、011703001工程量计算规则中的“施工工期日历天”为定额工期。
4、011704001超高施工增加注 1 调整为:超高施工增加适用于建筑物檐口高度超过20m或层数超过 6 层时。
工程量按超过20m部分与超过 6 层部分建筑面积中的较大值计算。
地下室不计算层数。
二、总价措施项目调整和增加如下:附件二:F.2 综合单价分析表工程名称:标段:第页共页12 招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏表-09G.3 材料(工程设备)暂估单价及调整表工程名称:标段:第页共页注:1、此表由招标人填写“材料编码” 、“材料(工程设备)名称、规格、型号” 、“计量单位” 、“暂估单价” ,并在备注栏说明暂估价的材料、工程设备拟用在那些清单项目上,投标人应将上述材料、工程设备暂估单价计入工程量清单综合单价报价中,并填写“数量”中的“投标”和“暂估合价” 列。
2 、此表中所列暂估材料(工程设备)为暂时不能确定价格的材料(工程设备),不包含发包人供应材料(工程设备)。
表-12-2附录H 规费、税金项目计价表工程名称:标段:第页共页注:工程排污费费率在招标时暂按0.1%计入,结算时按工程所在地环境保护部门收取标准,按实计入。
编制人(造价人员):复核人(造价工程师):表-13L.1 发包人提供材料和工程设备一览表工程名称:标段: 第页共页注:1. 此表由招标人填写除“数量” 、“合价”栏之外的内容,“数量”、“合价”由投标人填写。
2. 结算时,“单价”栏按招标人实际采购价(包含采保费)列入。
表-20L.2 承包人提供主要材料和工程设备一览表(适用于造价信息差额调整法)工程名称:标段:第页共页1.2. 招标人应优先采用工程造价管理机构发布的单价作为基准单价,未发布的,通过市场调查确定其基准单价。
关于执行《房屋建筑与装饰工程工程量计算规范》(GB50584-2013)等9项工程量计算规范有关问题的通知鄂建文[2013]39号各市、州、直管理市、神农架林区住房和城乡建设委员会,各有关单位:国家标准《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量计算规范》(GB50584-2013)等9项工程量计算规范将于2013年7月1日起实施。
为做好新规范的贯彻实施工作,现对《房屋建筑与装饰工程工程量计算规范》(GB50584-2013)等9项工程量计算规范中需要进一步明确的问题及计量单位作统一规定(详见附件),请遵照执行。
附件:1、各专业工程工程量计算规范有关问题的明确2、各专业工程工程量计算规范清单项目计量单位取定表湖北省住房和城乡建设厅2013年5月21日附件1:各专业工程工程量计算规范有关问题的明确一、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)1、“A.1 土方工程注9”:挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),并入各土方工程量中,办理工程结算时,按经发包人认可的施工组织设计规定计算,编制工程量清单时,可按表A.1—3~表A.1—5规定计算。
2、“A.1 土方工程表A.1—2 注3”:设计密实度超过规定的,填方体积按工程设计要求执行;无设计密实度要求的,编制工程量清单时,按天然密实度体积计算,结算时应根据实际情况由发包人和承包人双方现场签证确认土方状态,再按表A.1—2系数执行。
3、“A.2 石方工程新增”:挖沟槽、基坑、一般石方因工作面和放坡增加的工程量,并入各石方工程量中。
编制工程量清单时,其所需增加的工程数量可为暂估值,且在清单项目中予以注明;办理工程结算时,按经发包人认可的施工组织设计规定计算。
4、“S.3 垂直运输和S.4 超高施工增加”:如采用现行《湖北省建筑工程消耗量定额及统一基价表》(垂直运输工程)体系进行组价的工程,编制工程量清单时,仅编制“011703001 垂直运输”一项清单,不另编制“011704001 超高施工增加”清单项目,“011704001 超高施工增加”清单项目的项目特征、工程量计算规则和工作内容合并入“011703001 垂直运输”清单项目中,且在清单项目特征中予以注明。
关于实施《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)等的若干意见粤建造发〔2013〕4号9、灌注桩、地下连续墙的入岩增加费按粤表C.2.1另行列项计算。
如设计要求有空桩的,空桩五、垂直运输。
建筑工程垂直运输执行“S.3垂直运输”,单独装饰装修工程按照粤表S.3 的规定执行。
粤表S.3单独装饰装修工程垂直运输工程(编号:粤011703002)项目编码项目名称项目特征计量单位工程量计算规则工作内容粤011703002 单独装饰装修工程垂直运输1.装饰高度、层数2.装饰内容3.运输条件或方式项1.机械垂直运输,按装饰楼层不同垂直运输高度以定额工日计算。
2.人工垂直运输,按不同装饰楼层和不同材料以定额所示的计量单位计算。
1.垂直运输机械的固定装置、基础制作、安装、拆除或原有垂直运输机械的保护2.材料、设备的垂直运输六、措施项目S.7中的“非夜间施工照明(011707003)”不单独列项计算,应在相应分部分项清单项目的综合单价中考虑。
七、招标人应依据《广东省建设工程施工标准工期定额》(2011)等合理确定工期,压缩的工期天数不得超过标准工期的20%。
招标工期短于标准工期的,应在招标工程量清单中单独开列赶工措施项目和在招标控制价中单独计算赶工措施费,赶工措施费按照现行广东省建设工程计价依据的有关规定计算。
八、总承包服务费。
总承包服务费在其他项目中开列,根据总承包服务的内容的要求,参照下列标准计算:1、仅要求对招标人发包的专业工程进行总承包管理和协调时,按专业工程造价的1.5%计算。
2、要求对招标人发包的专业工程进行总承包管理和协调,并同时要求提供配合和服务,按专业工程造价的3~5%计算,具体应根据配合服务的内容和的要求确定。
3、配合招标人自行供应材料的,按招标人供应材料价值的1%计算(不含建设单位供应材料的保管费)。
4、承包人保管发包人供应材料所需或发生的费用,按照材料、工程设备价格的1.5%计算材料保管费。
附件:建设工程工程量计算规范(2013)浙江省补充规定一、通用部分(一)建设工程工程量计算规范2013(以下简称“计算规范”)中规定对于挖沟槽、基坑、一般土石方因工作面和放坡增加的工程量是否并入各土石方工程量中,应按各省、自治区、直辖市或行业建设主管部门的规定实施,我省在具体贯彻实施时,应按照计算规范有关规定,将因挖沟槽、基坑、一般土石方因工作面和放坡所增加的工程量并入各土石方工程量中计算。
如各专业工程清单提供的工作面宽度和放坡系数与我省现行预算定额不一致,按定额有关规定执行。
(二)计算规范本次增补了技术措施项目清单,对于其工程量的计算,规定了“相应专项设计不具备时,可按暂估量计算”。
我省在具体贯彻实施时结合本省实际情况,对于技术措施项目清单,工程数量可以计算或有专项设计的,必须按设计有关内容计算并提供工程数量;否则,对可由施工单位自行编制施工组织设计方案,且无需组织专家论证的,按以下原则处理:1.其工程数量在编制工程量清单时可为暂估量,并在编制说明中注明。
办理结算时,按批准的施工组织设计方案计算;2.以“项”增补计量单位,由投标人根据施工组织设计方案自行报价。
二、《房屋建筑与装饰工程工程量计算规范》GB50854-2013(一)计算规范“附录B地基处理与边坡支护工程”和“附录C桩基础工程”中的空桩长度=孔深-桩长,此处的桩长应包括加灌长度。
加灌长度设计有注明时按设计规定计算;设计未注明时,按我省现行预算定额有关规定计算。
(二)计算规范“附录B地基处理与边坡支护工程”和“附录C桩基础工程”工作内容中包括了打桩场地硬化的费用。
我省在具体贯彻实施时根据本省实际情况,该费用应按措施项目单独列项计算,不包括在“附录B地基处理与边坡支护工程”和“附录C桩基础工程”相应清单项目的工作内容中。
(三)计算规范“附录C桩基础工程”中预制钢筋混凝土管桩(清单编码:010301002)、沉管灌注桩(清单编码:010302002)工程量计算规则为“以米计量,按设计图示尺寸以桩长(包括桩尖)计算”。
任务8桩基工程计量与计价8.1桩基工程清单工程量计算8.1.1桩基工程清单工程量计算要点一、2013《房屋建筑与装饰工程工程量计算规范》主要清单项目打桩清单项目及计算规则灌注桩清单项目及计算规则二、工程量计算规则及要点1.预制钢筋混凝土方桩、预制钢筋混凝土管桩等项目计量单位为“米”时,工程量按图示桩长(包括桩尖)计算;计量单位为立方米时,按截面积乘以图示桩长(包括桩尖)计算;计量单位为“根”时,工程量以根数计算。
预制钢筋混凝土方桩、预制钢筋混凝土管桩项目以成品桩编制,应包括成品桩购置费,如果用现场预制,应包括现场预制桩的所有费用。
预制钢筋混凝土方桩、预制钢筋混凝土管桩工程内容有:工作平台搭拆、桩机竖拆、移位、沉桩、接桩、送桩、桩尖制作安装、填充材料、刷防护材料等。
2. 截(凿)桩头项目适用于规范附录B 和C 所列桩的截(凿)。
3.打试验桩和打斜桩应按相应项目单独列项,并在项目特征中注明试验桩或斜桩(斜率)。
4.项目特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面到设计桩底的深度。
5.项目特征中的桩截面(桩径)、混凝土强度等级、桩类型等可以直接用标准图代号或设计桩型进行描述。
8.1.2桩基工程清单工程量计算举例例8.1.1 某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价、企业管理费费率11%,利润费率6%,按《计价定额》执行不调整,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.477%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
