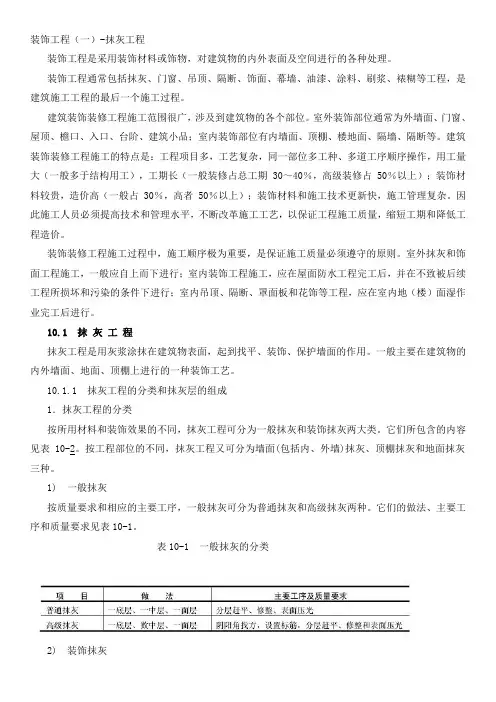

装饰工程(一)-抹灰工程装饰工程是采用装饰材料或饰物,对建筑物的内外表面及空间进行的各种处理。
装饰工程通常包括抹灰、门窗、吊顶、隔断、饰面、幕墙、油漆、涂料、刷浆、裱糊等工程,是建筑施工工程的最后一个施工过程。
建筑装饰装修工程施工范围很广,涉及到建筑物的各个部位。
室外装饰部位通常为外墙面、门窗、屋顶、檐口、入口、台阶、建筑小品;室内装饰部位有内墙面、顶棚、楼地面、隔墙、隔断等。
建筑装饰装修工程施工的特点是:工程项目多,工艺复杂,同一部位多工种、多道工序顺序操作,用工量大(一般多于结构用工),工期长(一般装修占总工期 30~40%,高级装修占 50%以上);装饰材料较贵,造价高(一般占 30%,高者 50%以上);装饰材料和施工技术更新快,施工管理复杂。
因此施工人员必须提高技术和管理水平,不断改革施工工艺,以保证工程施工质量,缩短工期和降低工程造价。
装饰装修工程施工过程中,施工顺序极为重要,是保证施工质量必须遵守的原则。
室外抹灰和饰面工程施工,一般应自上而下进行;室内装饰工程施工,应在屋面防水工程完工后,并在不致被后续工程所损坏和污染的条件下进行;室内吊顶、隔断、罩面板和花饰等工程,应在室内地(楼)面湿作业完工后进行。
10.1 抹灰工程抹灰工程是用灰浆涂抹在建筑物表面,起到找平、装饰、保护墙面的作用。
一般主要在建筑物的内外墙面、地面、顶棚上进行的一种装饰工艺。
10.1.1 抹灰工程的分类和抹灰层的组成1.抹灰工程的分类按所用材料和装饰效果的不同,抹灰工程可分为一般抹灰和装饰抹灰两大类。
它们所包含的内容见表 10-2。
按工程部位的不同,抹灰工程又可分为墙面(包括内、外墙)抹灰、顶棚抹灰和地面抹灰三种。
1) 一般抹灰按质量要求和相应的主要工序,一般抹灰可分为普通抹灰和高级抹灰两种。
它们的做法、主要工序和质量要求见表10-1。
表10-1 一般抹灰的分类2) 装饰抹灰装饰抹灰是利用普通材料模仿某种天然石花纹抹成的具有艺术效果的抹灰。

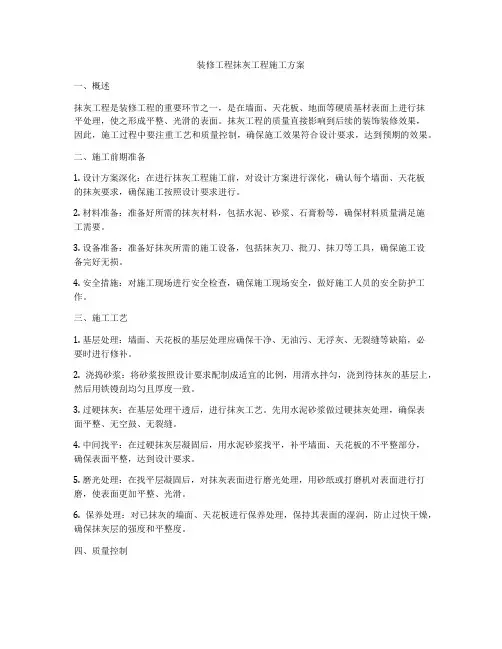

装修工程抹灰工程施工方案一、概述抹灰工程是装修工程的重要环节之一,是在墙面、天花板、地面等硬质基材表面上进行抹平处理,使之形成平整、光滑的表面。
抹灰工程的质量直接影响到后续的装饰装修效果,因此,施工过程中要注重工艺和质量控制,确保施工效果符合设计要求,达到预期的效果。
二、施工前期准备1. 设计方案深化:在进行抹灰工程施工前,对设计方案进行深化,确认每个墙面、天花板的抹灰要求,确保施工按照设计要求进行。
2. 材料准备:准备好所需的抹灰材料,包括水泥、砂浆、石膏粉等,确保材料质量满足施工需要。
3. 设备准备:准备好抹灰所需的施工设备,包括抹灰刀、批刀、抹刀等工具,确保施工设备完好无损。
4. 安全措施:对施工现场进行安全检查,确保施工现场安全,做好施工人员的安全防护工作。
三、施工工艺1. 基层处理:墙面、天花板的基层处理应确保干净、无油污、无浮灰、无裂缝等缺陷,必要时进行修补。
2. 浇捣砂浆:将砂浆按照设计要求配制成适宜的比例,用清水拌匀,浇到待抹灰的基层上,然后用铁镘刮均匀且厚度一致。
3. 过硬抹灰:在基层处理干透后,进行抹灰工艺。
先用水泥砂浆做过硬抹灰处理,确保表面平整、无空鼓、无裂缝。
4. 中间找平:在过硬抹灰层凝固后,用水泥砂浆找平,补平墙面、天花板的不平整部分,确保表面平整,达到设计要求。
5. 磨光处理:在找平层凝固后,对抹灰表面进行磨光处理,用砂纸或打磨机对表面进行打磨,使表面更加平整、光滑。
6. 保养处理:对已抹灰的墙面、天花板进行保养处理,保持其表面的湿润,防止过快干燥,确保抹灰层的强度和平整度。
四、质量控制1. 边角处理:在施工过程中,对于墙面、天花板的边角部分要特别注意,确保其平直、整齐。
2. 表面平整度检查:每完成一段抹灰工程后,进行表面平整度的检查,确保表面平整度符合设计要求。
3. 设备设施检查:定期对使用的抹灰刀、批刀、抹刀等施工设施进行检查,确保施工设施完好无损,不会影响施工质量。
装饰工程抹灰工程施工方案一、施工概况1.1 项目名称:装饰工程抹灰工程施工方案1.2 项目地点:XX市XX区XX街道XX号1.3 项目概况:本项目为一栋居民楼的室内装饰工程,包括抹灰工程、涂料工程等。
二、施工准备2.1 人员准备:项目需要配备抹灰工、水电工、木工等施工人员;2.2 物料准备:准备水泥、砂浆、涂料等所需材料;2.3 设备准备:准备抹灰机、搅拌机、施工脚手架等必要设备。
三、施工流程3.1 基层处理:在施工前,先对墙面基层进行处理,清除杂物、填补裂缝,并确保基层平整、结实;3.2 抹灰施工:根据设计要求和施工图纸,进行抹灰施工,包括底层抹灰、中层抹灰和面层抹灰;3.3 养护处理:在抹灰完成后,进行适当的养护处理,以确保抹灰层的稳固性和平整度;3.4 涂料施工:在抹灰层养护完成后,进行涂料施工,包括底漆、中涂和面涂;3.5 完工验收:最后进行施工的完工验收,确保施工质量符合设计要求。
四、施工细节4.1 基层处理4.1.1 清理墙面杂物:清理墙面上的灰尘、油污和杂物,确保墙面干净;4.1.2 填补裂缝:对墙面出现的裂缝进行填补,确保基层结实;4.1.3 平整处理:对不平整的基层进行修整,使其平整和水平。
4.2 抹灰施工4.2.1 底层抹灰:先进行底层抹灰施工,使用水泥砂浆进行抹灰,厚度一般在5mm左右;4.2.2 中层抹灰:待底层抹灰干燥后,进行中层抹灰施工,同样使用水泥砂浆进行抹灰,厚度一般在5mm左右;4.2.3 面层抹灰:待中层抹灰干燥后,进行面层抹灰施工,使用水泥砂浆进行抹灰,厚度一般在3mm左右。
4.3 养护处理4.3.1 保持湿润:在抹灰完成后,对抹灰层进行喷水保持湿润,持续5-7天;4.3.2 防止露晒:在养护阶段,需要避免直射日光照射,以防快速干燥导致抹灰层开裂。
4.4 涂料施工4.4.1 底漆处理:在抹灰层养护完成后,进行底漆施工,对抹灰层进行底漆处理,提高涂料的附着力;4.4.2 中涂处理:待底漆干燥后,进行中涂施工,选择合适的涂料进行中涂处理,提高抹灰层的美观度和耐久性;4.4.3 面涂处理:最后进行面涂施工,选择合适的涂料对抹灰层进行面涂,达到设计要求的效果。

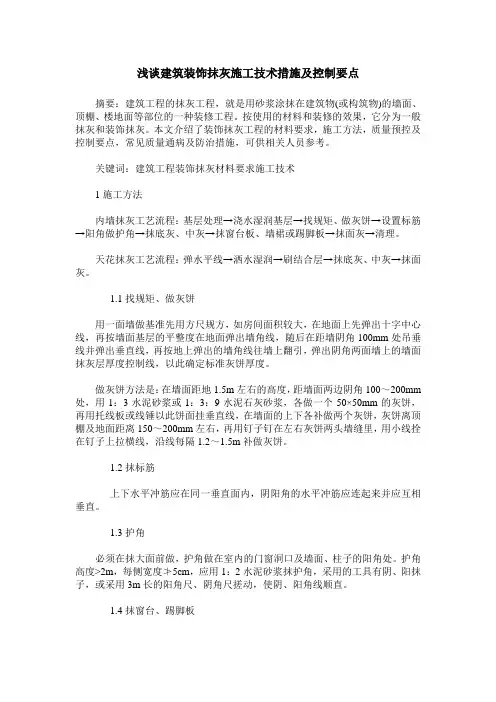

浅谈建筑装饰抹灰施工技术措施及控制要点摘要:建筑工程的抹灰工程,就是用砂浆涂抹在建筑物(或构筑物)的墙面、顶棚、楼地面等部位的一种装修工程。
按使用的材料和装修的效果,它分为一般抹灰和装饰抹灰。
本文介绍了装饰抹灰工程的材料要求,施工方法,质量预控及控制要点,常见质量通病及防治措施,可供相关人员参考。
关键词:建筑工程装饰抹灰材料要求施工技术1施工方法内墙抹灰工艺流程:基层处理→浇水湿润基层→找规矩、做灰饼→设置标筋→阳角做护角→抹底灰、中灰→抹窗台板、墙裙或踢脚板→抹面灰→清理。
天花抹灰工艺流程:弹水平线→洒水湿润→刷结合层→抹底灰、中灰→抹面灰。
1.1找规矩、做灰饼用一面墙做基准先用方尺规方,如房间面积较大,在地面上先弹出十字中心线,再按墙面基层的平整度在地面弹出墙角线,随后在距墙阴角100mm处吊垂线并弹出垂直线,再按地上弹出的墙角线往墙上翻引,弹出阴角两面墙上的墙面抹灰层厚度控制线,以此确定标准灰饼厚度。
做灰饼方法是:在墙面距地1.5m左右的高度,距墙面两边阴角100~200mm 处,用1:3水泥砂浆或1:3:9水泥石灰砂浆,各做一个50×50mm的灰饼,再用托线板或线锤以此饼面挂垂直线,在墙面的上下各补做两个灰饼,灰饼离顶棚及地面距离150~200mm左右,再用钉子钉在左右灰饼两头墙缝里,用小线拴在钉子上拉横线,沿线每隔1.2~1.5m补做灰饼。
1.2抹标筋上下水平冲筋应在同一垂直面内,阴阳角的水平冲筋应连起来并应互相垂直。
1.3护角必须在抹大面前做,护角做在室内的门窗洞口及墙面、柱子的阳角处。
护角高度>2m,每侧宽度≯5cm,应用1:2水泥砂浆抹护角,采用的工具有阴、阳抹子,或采用3m长的阳角尺、阴角尺搓动,使阴、阳角线顺直。
1.4抹窗台、踢脚板应分层抹灰,窗台用1:3水泥砂浆打底,表面划毛,养护1d刷素水泥浆一道,抹1:2.5水泥砂浆罩面灰,原浆压光。
踢脚板应控制好水平,垂直和厚度(比大面突出3~5mm)上口切齐,压实抹光。

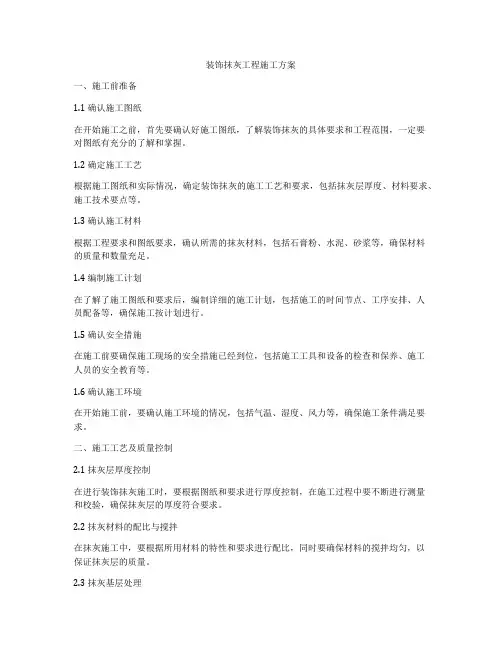

装饰抹灰工程施工方案一、施工前准备1.1 确认施工图纸在开始施工之前,首先要确认好施工图纸,了解装饰抹灰的具体要求和工程范围,一定要对图纸有充分的了解和掌握。
1.2 确定施工工艺根据施工图纸和实际情况,确定装饰抹灰的施工工艺和要求,包括抹灰层厚度、材料要求、施工技术要点等。
1.3 确认施工材料根据工程要求和图纸要求,确认所需的抹灰材料,包括石膏粉、水泥、砂浆等,确保材料的质量和数量充足。
1.4 编制施工计划在了解了施工图纸和要求后,编制详细的施工计划,包括施工的时间节点、工序安排、人员配备等,确保施工按计划进行。
1.5 确认安全措施在施工前要确保施工现场的安全措施已经到位,包括施工工具和设备的检查和保养、施工人员的安全教育等。
1.6 确认施工环境在开始施工前,要确认施工环境的情况,包括气温、湿度、风力等,确保施工条件满足要求。
二、施工工艺及质量控制2.1 抹灰层厚度控制在进行装饰抹灰施工时,要根据图纸和要求进行厚度控制,在施工过程中要不断进行测量和校验,确保抹灰层的厚度符合要求。
2.2 抹灰材料的配比与搅拌在抹灰施工中,要根据所用材料的特性和要求进行配比,同时要确保材料的搅拌均匀,以保证抹灰层的质量。
2.3 抹灰基层处理在进行抹灰施工前,要对基层墙面进行清理和处理,确保墙面平整、干净,以便后续的抹灰施工。
2.4 施工技术要点在抹灰施工时,要注意施工技术要点,包括抹灰工具的选择和使用、抹灰过程的操作方法等,确保施工质量。
2.5 质量检验和验收在抹灰施工完成后,要进行质量检验和验收,确保抹灰层的平整度、垂直度和表面光滑度符合要求。
三、施工后收尾工作及验收3.1 清理施工现场在抹灰施工完成后,要进行施工现场的清理工作,包括清除施工垃圾、抹灰材料等,确保施工现场的整洁。
3.2 完成施工记录在抹灰施工完成后,要完成相关的施工记录,包括施工过程中的记录、质量检验记录等,以便后续的验收和资料整理。
3.3 验收和评定在抹灰施工完成后,进行验收和评定工作,确保抹灰工程符合相关质量标准和要求,对施工质量进行评定。

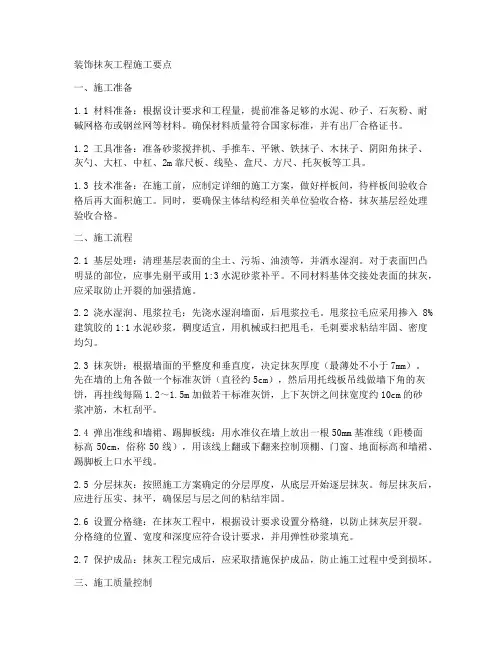

装饰抹灰工程施工要点一、施工准备1.1 材料准备:根据设计要求和工程量,提前准备足够的水泥、砂子、石灰粉、耐碱网格布或钢丝网等材料。
确保材料质量符合国家标准,并有出厂合格证书。
1.2 工具准备:准备砂浆搅拌机、手推车、平锹、铁抹子、木抹子、阴阳角抹子、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板等工具。
1.3 技术准备:在施工前,应制定详细的施工方案,做好样板间,待样板间验收合格后再大面积施工。
同时,要确保主体结构经相关单位验收合格,抹灰基层经处理验收合格。
二、施工流程2.1 基层处理:清理基层表面的尘土、污垢、油渍等,并洒水湿润。
对于表面凹凸明显的部位,应事先剔平或用1:3水泥砂浆补平。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。
2.2 浇水湿润、甩浆拉毛:先浇水湿润墙面,后甩浆拉毛。
甩浆拉毛应采用掺入8%建筑胶的1:1水泥砂浆,稠度适宜,用机械或扫把甩毛,毛刺要求粘结牢固、密度均匀。
2.3 抹灰饼:根据墙面的平整度和垂直度,决定抹灰厚度(最薄处不小于7mm)。
先在墙的上角各做一个标准灰饼(直径约5cm),然后用托线板吊线做墙下角的灰饼,再挂线每隔1.2~1.5m加做若干标准灰饼,上下灰饼之间抹宽度约10cm的砂浆冲筋,木杠刮平。
2.4 弹出准线和墙裙、踢脚板线:用水准仪在墙上放出一根50mm基准线(距楼面标高50cm,俗称50线),用该线上翻或下翻来控制顶棚、门窗、地面标高和墙裙、踢脚板上口水平线。
2.5 分层抹灰:按照施工方案确定的分层厚度,从底层开始逐层抹灰。
每层抹灰后,应进行压实、抹平,确保层与层之间的粘结牢固。
2.6 设置分格缝:在抹灰工程中,根据设计要求设置分格缝,以防止抹灰层开裂。
分格缝的位置、宽度和深度应符合设计要求,并用弹性砂浆填充。
2.7 保护成品:抹灰工程完成后,应采取措施保护成品,防止施工过程中受到损坏。
三、施工质量控制3.1 基层处理质量:基层处理的质量直接影响抹灰层的附着力和稳定性。

装饰装修抹灰工程主要施工部位:楼梯间、清洁间、卫生间、盥洗间及水磨石踢脚线。
一、抹灰工程施工要点1、室内抹灰工程应在上下水、电管道等安装后进行,穿越楼板和墙体的孔洞应在抹灰前嵌塞密实。
2、室外抹灰工程应在安装好门框、栏杆和预埋件后,并将墙上的孔洞填塞密实再进行。
3、罩面灰应待底灰5~6成干后进行,如底灰过干,应加水湿润。
罩面分纵、横两遍涂抹、最后用铁抹子压光,不留抹纹。
4、基层表面上灰尘、污垢和油漆等均应清除干净,并洒水湿润。
并适当凿毛确保抹灰砂浆与基体粘结牢固。
二、墙面抹灰1、施工工艺基层处理→吊垂直、套方、出标志块→抹底层砂浆→抹面层砂浆→养护。
2、基层处理2.1清除砼、砌块表面的灰尘、污垢等,吊垂直、套方、出标志块,对于基层为砼面的应打凿划毛,使表面粗糙,易于抹灰。
2.2外墙面必须沿建筑物全高吊线出标志块,以确定底糙厚度。
2.3抹灰前先用托线检查墙面平整垂直度,再在墙两边上角离阴角10-20cm 处按抹灰厚度用砂浆做一个“灰饼”,然后根据这两个灰饼用托线板或吊线垂直做墙面下角两个“灰饼”,其位置一般在踢脚线上口,随后以上角和下角左右两“灰饼”面为准拉直线,每隔1.2-1.5m左右上下加若干“灰饼”。
待灰饼稍干后在上下灰饼之间用砂浆抹上一条宽10cm左右的垂直灰埂,此即为标筋,作为抹灰厚度和赶平的标准。
2.4对门窗部位用沥青麻刀将门窗框与墙之间的间隙填塞严密,并用水泥砂浆嵌补平整密实。
2.5对脚手眼及水电暗管安装后的孔槽分层填实补平。
2.6在框架柱与砖墙间及框架梁与砖墙间的部位处钉300宽0.8mm的9×25钢板网后再作粉刷,外墙交接处600宽范围内作防水砂浆抹灰,各门窗与墙体交接处应做好密封及防渗漏处理,以防止这些部位抹灰层开裂。
2.7用1:2水泥砂浆做门洞和墙、柱阳角护角。
3、抹灰施工3.1抹底糙灰:抹灰前一天,将墙面洒水湿润,并用砂浆勾缝和修补缺棱掉角部位,抹灰时洒适量水,但不宜过湿,以防抹灰层脱落,抹灰时要用力抹压,将砂浆挤入墙缝中,达到糙灰与基层紧密结合的目的。
装饰抹灰定额-概述说明以及解释1.引言1.1 概述概述部分的内容可以按照以下方向进行撰写:概述部分是文章的开篇,旨在引发读者的兴趣,并提供一定的背景信息。
在装饰抹灰定额这一主题上,我们可以首先介绍抹灰的基本概念和相关背景知识。
抹灰是指在建筑物的墙面、地面等表面进行涂覆处理,以改善其表面质量和外观效果的一种建筑装饰工艺。
抹灰可以平整墙面、填补墙体缝隙、增强结构强度等,是建筑施工中不可缺少的环节。
装饰抹灰定额是指在进行装饰抹灰施工时,依照一定的设计要求和标准,对抹灰的工程量、施工工艺、用料种类和数量等进行的统计、计算和定额化的过程。
装饰抹灰定额的制定可以使工程施工按照规范进行,保证施工质量和进度,同时也能提高施工效率和节约成本。
装饰抹灰定额在建筑装饰行业中具有重要的意义和应用价值。
一方面,通过装饰抹灰定额的制定,可以准确评估装饰抹灰工程的工作量,合理安排施工进度,从而更好地控制工程成本和工期。
另一方面,装饰抹灰定额的使用还可以规范施工质量,统一施工标准,提高装饰抹灰施工的可比性和可控性。
本文将进一步探讨装饰抹灰定额的定义、背景和重要性,以及在实际应用中的具体情况和问题。
通过总结装饰抹灰定额的作用和意义,以及展望其未来的发展方向,旨在为相关领域的专业从业人员提供有价值的参考,同时也为学术研究和工程实践提供一定的借鉴和启示。
文章结构部分的内容可以进行如下描述:"1.2 文章结构":本文包括引言、正文和结论三部分。
引言部分主要是对装饰抹灰定额的概述,介绍了本文的目的和整体结构。
正文部分将会详细介绍装饰抹灰定额的定义及其背景,探讨其在建筑领域中的重要性和应用。
其中,包括了装饰抹灰定额的定义和概念的介绍,以及对其背景的分析和解释。
此外,还将对装饰抹灰定额的具体应用进行讨论,并提供一些实际案例作为说明。
结论部分对整篇文章中介绍的装饰抹灰定额的作用和意义进行总结,归纳出相关的要点和结论。
同时,对装饰抹灰定额未来发展的展望也将在该部分进行探讨,提出一些对于该领域未来发展的看法和建议。
装饰抹灰工程工艺标准1 适用范围适用于水刷石、斩假石、干粘石、假面砖等装饰抹灰工程。
2 材料要求2.1 水泥、白水泥水泥必须有出厂合格证,标明进场批量,并按品种、强度等级、出厂日期分别堆放,保持干燥。
如遇水泥强度等级不明或出厂日期超过3个月及受潮变质等情况,应经试验鉴定后,按试验结果确定使用与否。
不同品种的水泥不得混合使用。
水泥凝结时间和安定性应进行复验,水泥试验应以同一水泥厂,同标号,同品种,同一生产时间,同一进场日期的水泥,散装水泥500吨,袋装水泥200吨为一验收批,不足吨数时亦按一验收批计算,每一验收批取样一组。
2.2 砂抹灰宜采用中砂(平均粒径0.35-0.5mm)或粗砂(平均粒径0.5mm)与中砂混合掺用,尽可能少用细砂(平均粒径0.25-0.35 mm),不宜使用特细砂(平均粒径<0.25mm),砂在使用前必须过筛,不得含有杂质,含泥量<3%,经过试验,砂子试验应以同一产地,同一规格,同一进厂时间每400立方米或600吨为一验收批,不足400立方米或600吨时亦按一验批计算,每一验收批取试样一组。
2.3 彩色石粒彩色石粒是由天然大理石破碎而成,品种较多,常用水刷石、干粘石、斩假石的骨料。
其品种规格见下表。
表15.1 彩色石粒的规格、品种及质量要求2.4 彩色瓷粒用石英、长石和瓷土为主要原料烧制而成,粒径为1.2-1.3mm,颜色多样。
具有大气稳定性好,颗粒小,表面瓷粒均匀等优点。
2.5 颜料装饰砂浆中的颜料,应用耐碱和耐晒(光)的矿物颜料。
常用的有氧化铁黄、铬黄、氧化铁红、群青、钴蓝、铬绿、氧化铁黑、钛白粉等。
2.6 聚乙烯醇缩甲醛胶(107胶)固体含量10%-12%,比重1.05,PH值7-8,是一种无色水溶性胶结剂,也是一种较经济适用的有机聚合物。
因对铁器有腐蚀性。
3 主要机具设备3.1 灰浆搅拌机、喷浆机3.2 常用的抹灰式具斩假石(剁斧)、花锤、单刀式多刀,多刀由几个单刀组成、抹子、铁抹子、钢皮抹子、压子、塑料抹子、木抹子、阴角抹子、阳角抹子、捋角器、托灰板、大小木杠、方尺、八字靠尺板及钢筋卡子、托线板、筛子。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
