工程联系单、工程技术核定单及工程量签证单
- 格式:doc
- 大小:38.51 KB
- 文档页数:6

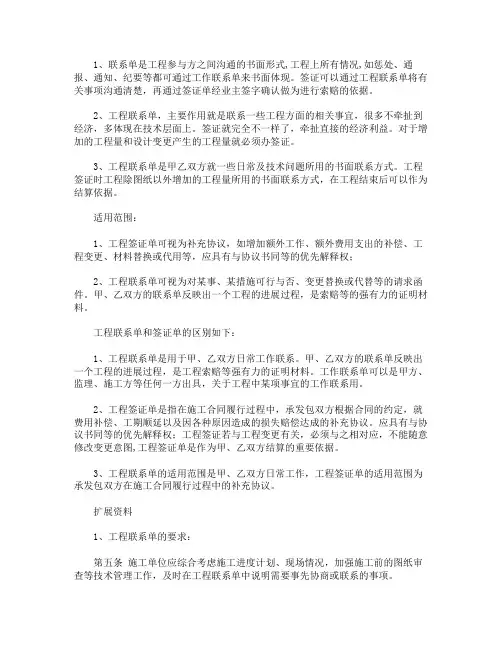

技术核定单/签证单/设计变更单/工程联系单的区别【技术核定单】由施工单位提出,从技术方面对合同范围内的工作内容进行的再约定,比如方案修改、实物量变动、位置变化等造成的工艺、材料的更改。
通常是施工单位发现按图施工时有技术问题,或者图纸不详先与监理商定,再通过业主发技术单给设计。
施工单位没有权利直接和设计单位发技术单,须经设计方、监理方、建设方(按顺序)签字确认。
原因1:设计图纸深度不够,导致施工做法或选材不明确,施工方在施工过程中发现,需要就不明确的问题进行明确约定。
属于建设方图纸深度不足造成,涉及工期及价款的变动由建设方承担,建设方可向设计单位追究责任。
原因2:设计没问题,是由于施工单位在投标或合同谈判过程中对工艺或材料性能考虑不足,从而导致施工方法变动。
该项涉及到的工期及价款变动等,均得不到建设方支持。
但不代表该技术核定无效,建设方仍需要签字确认,只是确认的意义在于建设方书面同意施工方提出的工艺和施工步骤。
技术核定单不能作为结算依据,因为该单涉及的费用,从工程结算角度来看是属于合同外的。
只有当设计院同意“根据技术核定单出设计变更单”,或者业主同意“及时补发签证单”,才好作为最终支付依据。
技术核定单不能作为设计图纸的一部分,出技术核定单时要先看图纸会审、招标答疑、工程合同,这些文件里一般都有图纸问题的解决方案。
【签证单】范围不局限于技术方面,还有经济方面。
比如因技术更改而导致的费用支出,比如管线增加,用工增加,都可以用签证单的形式与甲方达成协议。
用于对施工过程中发生的、与工程费用相关的工程量、材料量、机械使用台班等进行现场确认,通常是施工合同外的内容或不能在签合同前确认的内容,如零星用工、挖填土方等,需要在签证工作发生时/后即时办理,相关费用可以直接纳入最后决算。
【设计变更单】是由于设计图纸有误或图纸与现场不符,由设计院下发的资料单,设计变更单属于正式图纸的一部分。
也可以是业主根据自己的工艺要求或构思,发函给设计,商定出变更。

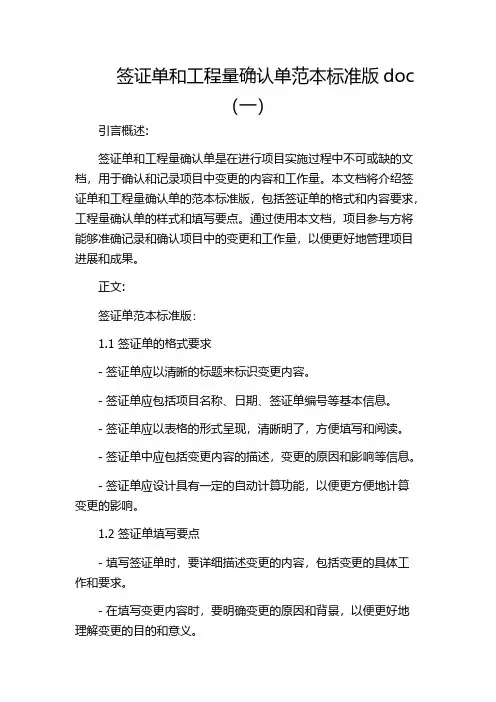

签证单和工程量确认单范本标准版doc(一)引言概述:签证单和工程量确认单是在进行项目实施过程中不可或缺的文档,用于确认和记录项目中变更的内容和工作量。
本文档将介绍签证单和工程量确认单的范本标准版,包括签证单的格式和内容要求,工程量确认单的样式和填写要点。
通过使用本文档,项目参与方将能够准确记录和确认项目中的变更和工作量,以便更好地管理项目进展和成果。
正文:签证单范本标准版:1.1 签证单的格式要求- 签证单应以清晰的标题来标识变更内容。
- 签证单应包括项目名称、日期、签证单编号等基本信息。
- 签证单应以表格的形式呈现,清晰明了,方便填写和阅读。
- 签证单中应包括变更内容的描述,变更的原因和影响等信息。
- 签证单应设计具有一定的自动计算功能,以便更方便地计算变更的影响。
1.2 签证单填写要点- 填写签证单时,要详细描述变更的内容,包括变更的具体工作和要求。
- 在填写变更内容时,要明确变更的原因和背景,以便更好地理解变更的目的和意义。
- 在签证单上注明变更内容的截止日期和实施方式,以便项目参与方了解和掌握变更的进程。
工程量确认单范本标准版:2.1 工程量确认单的样式要求- 工程量确认单应包括项目名称、日期、工程量确认单编号等基本信息。
- 工程量确认单应采用表格的形式呈现,包括工作内容、计量单位、工作量等列。
- 工程量确认单应以清晰的标题和分组来组织工作内容,便于项目参与方查找和确认。
2.2 工程量确认单填写要点- 在填写工程量确认单时,要准确记录每项工作的实际工作量,避免遗漏或重复计算。
- 在填写工程量确认单时,要保持一定的一致性和准确性,避免填写错误或有误导性的信息。
- 工程量确认单中的工作量应与实际工作成果相对应,以便项目参与方确认和核对。
总结:签证单和工程量确认单是在项目实施过程中非常重要的文档,能够记录和确认项目中的变更和工作量。
签证单的范本标准版包括格式要求和填写要点,使项目参与方能够准确记录和理解变更的内容和影响。
工程联系单的解释文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-工程联系单、工程变更单、工程签证单的使用一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
工程联系单、变更单、签证单使用及流程管理具体办法一, 工程业务联系单是业主、监理、设计、施工各方工程信息传递的一种凭证,不涉及工程量、工程变更等实质性单据。
二. 工程变更单是施工图设计变更、施工技术措施、工程量及其变更签证、材料单价核定的结算依据,是工程质量、工期、造价管理的主要技术资料,必须认真填报和妥善保管。
(一)变更单填写、签发程序1. 设计单位填报的变更单,应由甲方专业工程师、监理单位、施工单位签署意见,交项目专业负责人审定,项目经理审定签字后盖章生效。
2. 由建设单位填报的变更单,由甲方专业工程师填写,甲方直属负责人签字,交项目专业负责人审核,项目经理签字后盖章生效,如变更与设计有关则由甲方资料管理人员送设计单位签署意见,监理单位、施工单位签字实施。
3. 工程部填报的变更单,由专业工程师填写,工程部负责人签字,项目经理签字后盖章生效,如变更与设计有关则由甲方资料管理人员送设计单位签署意见,监理单位、施工单位签字实施。
4. 监理单位填报的变更单,由专业监理工程师填写,总监签字,业主项目经理签字后盖章生效,如变更与设计有关则由甲方资料管理人员送设计单位签署意见,施工单位签字实施。
5. 由施工单位填报的变更单,经监理单位、甲方专业工程师签署意见,设计单位签证,项目专业负责人审核,项目经理签字后生效。
6. 如各部门在变更单上签署的意见有异议,提出人应与各部门及时协调,达成一致意见后在原变更单上修改调整意见。
(二)变更单的填写、签发要求1. 应认真填写、仔细审阅和慎重签发,书写字迹清楚、用语规范,涉及到工程量时应实事求是、数量准确。
2. 各方签字齐全,方可盖项目部章下发。
3. 工艺专业负责人是杨胜义;设备专业负责人是刘军;土建专业负责人是靳立敏、电气专业负责人是邢立群;仪表专业负责人是王向阳。
三. 签证单是用于非设计原因,没有明确工程量,无法确认工程取费的单据。
施工单位填写。
(一)签证单填写要求1. 一次性费用的签证单;必须有具体的费用组成,任何没有具体组成仅有总数的单子,甲方一律拒签。
1、联系单是工程参与方之间沟通的书面形式,工程上所有情况,如惩处、通报、通知、纪要等都可通过工作联系单来书面体现。
签证可以通过工程联系单将有关事项沟通清楚,再通过签证单经业主签字确认做为进行索赔的依据。
2、工程联系单,主要作用就是联系一些工程方面的相关事宜,很多不牵扯到经济,多体现在技术层面上。
签证就完全不一样了,牵扯直接的经济利益。
对于增加的工程量和设计变更产生的工程量就必须办签证。
3、工程联系单是甲乙双方就一些日常及技术问题所用的书面联系方式。
工程签证时工程除图纸以外增加的工程量所用的书面联系方式,在工程结束后可以作为结算依据。
适用范围:1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
工程联系单和签证单的区别如下:1、工程联系单是用于甲、乙双方日常工作联系。
甲、乙双方的联系单反映出一个工程的进展过程,是工程索赔等强有力的证明材料。
工作联系单可以是甲方、监理、施工方等任何一方出具,关于工程中某项事宜的工作联系用。
2、工程签证单是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
应具有与协议书同等的优先解释权;工程签证若与工程变更有关,必须与之相对应,不能随意修改变更意图,工程签证单是作为甲、乙双方结算的重要依据。
3、工程联系单的适用范围是甲、乙双方日常工作,工程签证单的适用范围为承发包双方在施工合同履行过程中的补充协议。
扩展资料1、工程联系单的要求:第五条施工单位应综合考虑施工进度计划、现场情况,加强施工前的图纸审查等技术管理工作,及时在工程联系单中说明需要事先协商或联系的事项。
施工单位在工程联系单中列出的项目名称,应符合《建设工程工程量清单计价规范》关于分部分项工程项目、措施项目或其它项目的划分设置规定,并说明各项目的特征。
安徽电力建设第一工程有限公司中电投盘陀山风电场工程工程联系单、工程变更单、签证单管理制度2015-10-21发布 2015-10-22实施中电投盘陀山风电场项目部发布中电投盘陀山风电场工程工程联系单、工程变更单、签证单管理制度批准:审核:编制:中国能源建设集团安徽电力建设第一工程有限公司中电投盘陀山风电场项目部2015 年 10 月 20 日目录1.目的 (1)2.适用范围 (1)3.使用方式及管理制度 (1)4.备注 (3)1.目的为了便于施工过程中各单位间的联系,及时处理各种工程问题,所以采用工程联系单、变更单、签证单作为书面联络手段,本制度明确了工程联系单、变更单、签证单适用范围及管理制度。
2.适用范围适用于中国能源建设集团安徽电力建设第一工程有限公司中电投盘陀山风电场项目。
3.使用方式及管理制度3.1 工程联系单(1)只能用于工作联系,我方需要业主、监理、或设计方解决某些问题,都可以填写“工程联系单”,然后分送有关单位。
(注:“工程联系单”其提出方可以是各参建单位)。
(2)其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
(3)工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
3.2 工程变更单(1)工程变更单包括设计变更单和技术核定单。
①设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
②技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
工程联系单工程变更单工程签证单使用说明 Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
1“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认。
“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认。
1、联系单是工程参与方之间沟通的书面形式,工程上所有情况,如惩处、通报、通知、纪要等都可通过工作联系单来书面体现。
签证可以通过工程联系单将有关事项沟通清楚,再通过签证单经业主签字确认做为进行索赔的依据。
2、工程联系单,主要作用就是联系一些工程方面的相关事宜,很多不牵扯到经济,多体现在技术层面上。
签证就完全不一样了,牵扯直接的经济利益。
对于增加的工程量和设计变更产生的工程量就必须办签证。
3、工程联系单是甲乙双方就一些日常及技术问题所用的书面联系方式。
工程签证时工程除图纸以外增加的工程量所用的书面联系方式,在工程结束后可以作为结算依据。
适用范围:1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。
工程联系单和签证单的区别如下:1、工程联系单是用于甲、乙双方日常工作联系。
甲、乙双方的联系单反映出一个工程的进展过程,是工程索赔等强有力的证明材料。
工作联系单可以是甲方、监理、施工方等任何一方出具,关于工程中某项事宜的工作联系用。
2、工程签证单是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
应具有与协议书同等的优先解释权;工程签证若与工程变更有关,必须与之相对应,不能随意修改变更意图,工程签证单是作为甲、乙双方结算的重要依据。
3、工程联系单的适用范围是甲、乙双方日常工作,工程签证单的适用范围为承发包双方在施工合同履行过程中的补充协议。
扩展资料1、工程联系单的要求:第五条施工单位应综合考虑施工进度计划、现场情况,加强施工前的图纸审查等技术管理工作,及时在工程联系单中说明需要事先协商或联系的事项。
施工单位在工程联系单中列出的项目名称,应符合《建设工程工程量清单计价规范》关于分部分项工程项目、措施项目或其它项目的划分设置规定,并说明各项目的特征。
工作联系单
主题:编号 A001 发件人:签发
收件人:签收
抄送人:日期
致:
内容
以下空白

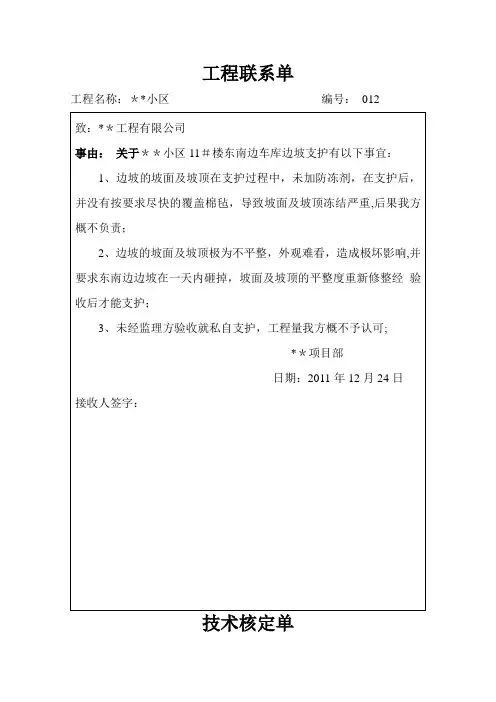

工程联系单
No:工程名称
施工单位
事由:关于
施工单位:
项目经理:
日期:年月日
监理
单位
意见监理工程师:
日期:年月日设计
单位
意见设计代表:
日期:年月日建设
单位
意见业主代表:
日期:年月日
本表一式四份,业主,设计,监理单位各一份,施工单位一份。
工程技术核定单
建设单位:淮南民生置业有限公司
施工单位:安徽大树建筑公司淮南分公司编号:单位工程名称:部位
内容:
单位名称签字日期
施工单位
监理单位
设计单位
建设单位
工程量签证单
工程名称项目名称
施工单位监理单位
签证内容:
施工单位:
项目经理:
日期:
监理审核意见:
监理单位:
监理工程师:
日期:
建设单位意见:
建设单位:
业主代表:
日期:
本表一式四份,建设、监理、施工、存档各一份。
工程量核定单
编号:YLD1
工程名称预留地13#—16#楼项目名称13#—16#楼工程完成量
施工单位台谊建筑公司监理单位淮南永信监理公司
核定内容:
13#—16#楼:地下室混凝土结构工程完成量,1~6层混凝土主体结构工程及楼
梯、栏板二次结构完成量,回填土完成量,外脚手架搭设情况,地下室及1~6
层混凝土结构水电管线预埋情况。
施工单位意见:
施工单位盖章:
项目负责人:
日期:
监理审核意见:
监理单位盖章:
监理工程师:
日期:
建设单位意见:
建设单位盖章:
业主代表:
日期:本表一式四份,建设、监理、施工、存档各一份,盖章有效。
