一、交底时间:____年__月__日二、交底地点:____施工现场三、交底人员:项目经理、技术负责人、施工负责人、安全员及全体施工人员四、接受交底人员:项目部管理人员、技术质量部、安全环保部、工程管理部、物资部、分包单位管理人员、施工负责人等。
五、交底内容:一、工程概况1. 工程名称:____工程2. 施工单位:____3. 施工部位:____4. 施工期限:____二、无机纤维涂料施工技术要求1. 施工前,应对施工现场进行清理,确保施工环境整洁、安全。
2. 施工人员必须穿戴符合规定的劳动保护用品,如安全帽、工作服、手套、防尘口罩等。
3. 无机纤维涂料施工前,应对涂料进行检查,确保涂料质量合格。
4. 施工过程中,严禁在涂料中添加任何化学物质,以免影响涂料性能。
5. 施工过程中,应严格按照涂料产品说明书进行操作,确保施工质量。
三、安全技术措施1. 施工人员进入施工现场,必须戴好安全帽,扣好帽带,穿防滑鞋,系好安全带。
2. 高处作业时,必须设置安全防护设施,如安全网、护栏等。
3. 施工现场应设置警示标志,提醒施工人员注意安全。
4. 施工过程中,严禁酒后作业、疲劳作业。
5. 施工现场应配备急救箱,并定期检查,确保急救药品齐全。
6. 施工过程中,如发现安全隐患,应立即停止施工,及时上报,并采取相应措施进行处理。
四、施工过程中应注意的事项1. 施工人员应熟悉无机纤维涂料的性能、施工工艺和安全注意事项。
2. 施工过程中,应保持施工现场的通风良好,避免涂料对人体造成伤害。
3. 施工过程中,严禁将涂料溅入眼睛,如不慎溅入,应立即用清水冲洗。
4. 施工过程中,应避免涂料与皮肤直接接触,如不慎接触,应立即用清水冲洗。
5. 施工完成后,应及时清理施工现场,确保施工环境整洁。
六、验收标准1. 施工质量符合国家标准和设计要求。
2. 施工现场整洁,无安全隐患。
3. 施工人员持证上岗,操作规范。
七、交底人:____八、接受人:____九、备注:1. 本安全技术交底应作为施工过程中的重要依据,全体施工人员必须严格遵守。
无机纤维喷涂安全技术交底范本好啦,今天咱们来聊聊无机纤维喷涂的安全技术交底。
可能有些人心里一紧,觉得这事儿听起来复杂、专业,其实也没那么高大上,咱们就用最简单的方式说清楚,弄得大家都明白,关键是——安全第一!咱们先得知道,无机纤维喷涂是一种防火、隔热的好东西,广泛应用在建筑、工业这些地方,但它的施工过程可得小心,不然出了问题,那可真的是“头疼得要命”啊!所以呢,今天我们就来做个简单的安全技术交底,大家听好了,按着做,安全工作都能做好。
咱们得说说喷涂前的准备工作。
你想啊,干这种活儿,工人得先穿上合适的防护装备。
别跟我说“哎呀,我就喷几下,没事儿”,安全帽、手套、口罩、眼镜一个都不能少!这不是小事,喷涂过程中,那些粉尘可不是开玩笑的,可能会引发呼吸道问题,搞不好就得得个职业病什么的。
所以,大家都得像打仗一样严阵以待,防护做好了,才能心安理得地开始工作,不然一不小心,你就成了“健康危机”的制造者。
然后呢,喷涂的环境也得重视,尤其是现场的通风问题。
这些喷出来的无机纤维颗粒,虽然不至于像毒气一样致命,但长期吸入可不好。
通风好,空气流通,大家呼吸的都是新鲜空气,那就能大大降低健康隐患。
如果现场的空气不流通,那可得注意了,不单止是呼吸问题,喷涂的效果也不一定理想,喷涂的均匀性、附着力都会受到影响。
别小看这些细节,做好了,你的工作效率和安全性都能大大提高。
再来呢,喷涂的设备也得检查清楚。
喷涂设备的好坏直接影响到最终的效果,别想着“设备能用就行”,不检查、不维护,喷出来的东西能均匀吗?会不会堵塞?喷不出?这些问题解决起来可麻烦了。
咱们得提前检查好喷枪、压缩机、管道啥的,看看有没有损坏,喷涂前的准备检查可是必须的。
这些小小的细节,不仅能让你的工作顺利进行,还能防止一些不必要的事故发生,谁也不想中途出现故障,耽误工期,对吧?讲到喷涂的材料,那就更得注意了。
无机纤维材料的储存条件也得符合规定,尤其是湿气、温度过高或过低都会影响到材料的性能。

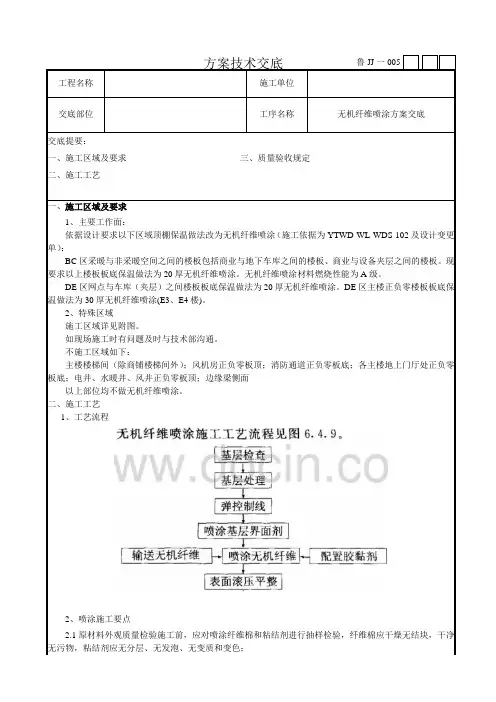

方案技术交底鲁JJ一005 工程名称施工单位交底部位工序名称无机纤维喷涂方案交底交底提要:一、施工区域及要求三、质量验收规定二、施工工艺一、施工区域及要求1、主要工作面:依据设计要求以下区域顶棚保温做法改为无机纤维喷涂(施工依据为YTWD-WL-WDS-102及设计变更单):BC区采暖与非采暖空间之间的楼板包括商业与地下车库之间的楼板、商业与设备夹层之间的楼板。
现要求以上楼板板底保温做法为20厚无机纤维喷涂。
无机纤维喷涂材料燃烧性能为A级。
DE区网点与车库(夹层)之间楼板板底保温做法为20厚无机纤维喷涂。
DE区主楼正负零楼板板底保温做法为30厚无机纤维喷涂(E3、E4楼)。
2、特殊区域施工区域详见附图。
如现场施工时有问题及时与技术部沟通。
不施工区域如下:主楼楼梯间(除商铺楼梯间外);风机房正负零板顶;消防通道正负零板底;各主楼地上门厅处正负零板底;电井、水暖井、风井正负零板顶;边缘梁侧面以上部位均不做无机纤维喷涂。
二、施工工艺1、工艺流程2、喷涂施工要点2.1原材料外观质量检验施工前,应对喷涂纤维棉和粘结剂进行抽样检验,纤维棉应干燥无结块,干净无污物,粘结剂应无分层、无发泡、无变质和变色;注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省建设工程质量监督总站监制 进行体积和重量测量,并计算出样块的平均密度值,与下表对比,是否符合规范要求。
3.3一般项目质量控制一般项目质量控制范围;无机纤维喷涂外观质量和允许偏差。
一般项目达不到80%合格率,进行重新施工。
项目(专业)技术负责人 交底人 接受交底人。

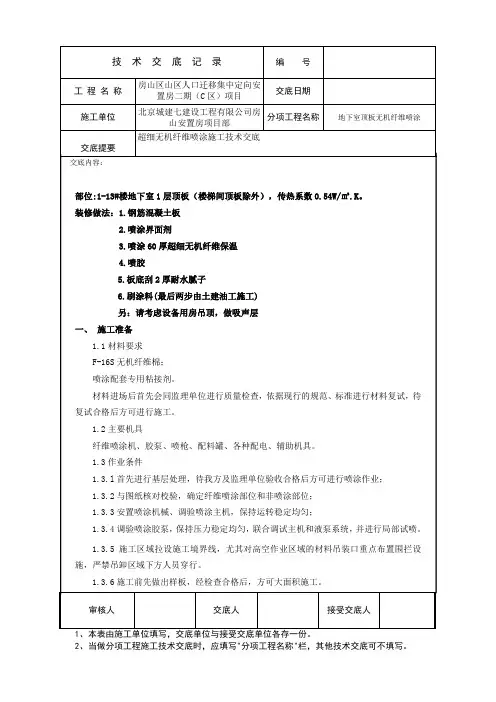

工 程 名 称 房山区山区人口迁移集中定向安置房二期(C 区)项目交底日期施工单位 北京城建七建设工程有限公司房山安置房项目部 分项工程名称地下室顶板无机纤维喷涂交底提要超细无机纤维喷涂施工技术交底交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
部位:1-13#楼地下室1层顶板(楼梯间顶板除外),传热系数0.54W/㎡.K 。
装修做法:1.钢筋混凝土板 2.喷涂界面剂3.喷涂60厚超细无机纤维保温4.喷胶5.板底刮2厚耐水腻子6.刷涂料(最后两步由土建油工施工) 另:请考虑设备用房吊顶,做吸声层一、 施工准备1.1材料要求 F-16S 无机纤维棉; 喷涂配套专用粘接剂。
材料进场后首先会同监理单位进行质量检查,依据现行的规范、标准进行材料复试,待复试合格后方可进行施工。
1.2主要机具纤维喷涂机、胶泵、喷枪、配料罐、各种配电、辅助机具。
1.3作业条件1.3.l 首先进行基层处理,待我方及监理单位验收合格后方可进行喷涂作业; 1.3.2与图纸核对校验,确定纤维喷涂部位和非喷涂部位; 1.3.3安置喷涂机械、调验喷涂主机,保持运转稳定均匀;1.3.4调验喷涂胶泵,保持压力稳定均匀,联合调试主机和液泵系统,并进行局部试喷。
1.3.5施工区域拉设施工境界线,尤其对高空作业区域的材料吊装口重点布置围拦设施,严禁吊卸区域下方人员穿行。
1.3.6施工前先做出样板,经检查合格后,方可大面积施工。
工 程 名 称 房山区山区人口迁移集中定向安置房二期(C 区)项目交底日期施工单位 北京城建七建设工程有限公司房山安置房项目部 分项工程名称地下室顶板无机纤维喷涂交底提要超细无机纤维喷涂施工技术交底交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
二、 工艺流程2.1 工艺流程:基底预喷 喷涂施工 整形 清理 喷色(白色)2.2 基底预喷:喷涂棉和粘接剂混合喷涂之前,应使用已配好的喷涂粘接剂预喷基面; 2.3 喷涂施工:按要求一次喷涂到预定厚度;如厚度不能满足,则须进行补喷; 2.4 整形:用特制的压板或辊筒对已喷涂好的纤维棉层进行整形;应压至设计厚度(可使用特制钉板或针尺测量厚度),并使表面平整(注:因超细无机纤维喷涂完成后,还要刮腻子、喷涂料,故平整度要求较高);2.5 清理:现场回弹料清理;防护遮挡材料拆除;作业面成品擦拭清理; 2.6 喷 色:喷白色色浆。
一、工程名称:[填写具体工程名称]二、交底日期:[填写具体日期,格式:年月日]三、施工单位:[填写施工单位名称]四、分项工程名称:无机喷涂施工五、交底内容:1. 施工前的准备工作- 1.1 确保施工现场环境整洁,通风良好,避免喷涂过程中产生有害气体。
- 1.2 检查喷涂设备,确保其正常工作,无漏电、漏气等安全隐患。
- 1.3 检查喷涂材料,确保其质量符合要求,无过期、变质等情况。
2. 喷涂作业安全注意事项- 2.1 操作人员应穿戴好个人防护用品,如防尘口罩、防护眼镜、防毒面具、工作服、手套等。
- 2.2 喷涂作业前,应对喷涂区域进行清理,确保无杂物、油污等影响喷涂质量的因素。
- 2.3 喷涂过程中,操作人员应保持安全距离,避免喷涂材料飞溅伤人。
- 2.4 不得在喷涂过程中吸烟、用火,以防火灾发生。
- 2.5 喷涂作业完成后,应及时关闭喷涂设备,清理现场,确保安全。
3. 喷涂材料及设备安全操作- 3.1 喷涂材料应存放于阴凉通风处,避免阳光直射和高温。
- 3.2 喷涂设备使用前,应检查其电气线路、管道等,确保无漏电、漏气等安全隐患。
- 3.3 喷涂过程中,如发现设备异常,应立即停止使用,并进行检查、维修。
4. 喷涂区域安全措施- 4.1 喷涂区域应设置明显的警示标志,提醒施工人员注意安全。
- 4.2 喷涂区域应配备消防器材,如灭火器、消防沙等,以备不时之需。
- 4.3 喷涂过程中,如发现火源,应立即采取措施进行扑灭。
5. 高空作业安全注意事项- 5.1 高空喷涂作业应采取安全防护措施,如设置安全带、安全网等。
- 5.2 高空作业人员应经过专业培训,熟悉高空作业安全操作规程。
- 5.3 高空作业过程中,操作人员应保持注意力集中,避免发生意外。
6. 应急处理- 6.1 如发生人员受伤,应立即停止喷涂作业,将受伤人员送往医院救治。
- 6.2 如发生火灾,应立即启动应急预案,采取灭火措施,并拨打火警电话报警。
部位:1-13#楼地下室1层顶板(楼梯间顶板除外),传热系数0.54W/㎡.K。
装修做法:1.钢筋混凝土板2.喷涂界面剂3.喷涂60厚超细无机纤维保温4.喷胶5.板底刮2厚耐水腻子6.刷涂料(最后两步由土建油工施工)另:请考虑设备用房吊顶,做吸声层一、施工准备1.1材料要求F-16S无机纤维棉;喷涂配套专用粘接剂。
材料进场后首先会同监理单位进行质量检查,依据现行的规范、标准进行材料复试,待复试合格后方可进行施工。
1.2主要机具纤维喷涂机、胶泵、喷枪、配料罐、各种配电、辅助机具。
1.3作业条件1.3.l首先进行基层处理,待我方及监理单位验收合格后方可进行喷涂作业;1.3.2与图纸核对校验,确定纤维喷涂部位和非喷涂部位;1.3.3安置喷涂机械、调验喷涂主机,保持运转稳定均匀;1.3.4调验喷涂胶泵,保持压力稳定均匀,联合调试主机和液泵系统,并进行局部试喷。
1.3.5施工区域拉设施工境界线,尤其对高空作业区域的材料吊装口重点布置围拦设施,严禁吊卸区域下方人员穿行。
1.3.6施工前先做出样板,经检查合格后,方可大面积施工。
二、工艺流程2.1工艺流程:基底预喷喷涂施工整形清理喷色(白色)2.2基底预喷:喷涂棉和粘接剂混合喷涂之前,应使用已配好的喷涂粘接剂预喷基面;2.3喷涂施工:按要求一次喷涂到预定厚度;如厚度不能满足,则须进行补喷;2.4整形:用特制的压板或辊筒对已喷涂好的纤维棉层进行整形;应压至设计厚度(可使用特制钉板或针尺测量厚度),并使表面平整(注:因超细无机纤维喷涂完成后,还要刮腻子、喷涂料,故平整度要求较高);2.5清理:现场回弹料清理;防护遮挡材料拆除;作业面成品擦拭清理;2.6喷色:喷白色色浆。
2.7喷涂工艺要点2.7.1调整工作风压和给料装置,使纤维棉输出率适宜,出棉量宜控制为0.8~1.25kg/min;2.7.2保证纤维棉给料均匀,搅拌速度应均匀稳定;2.7.3调节好水和胶量,按规范比例进行配比,比例为胶:水=1:10;2.7.4喷涂角度应保持在60o~90 o之间,以便获得较大的压实力和最小的回弹,喷嘴应在循环形范围内做迂回直线连续移动,以保证喷涂均匀连续;2.7.5正确掌握喷涂顺序:角隅处及檩条背面不应出现空洞或疏松,该部分应先喷涂或人工填塞;2.7.6及时清除被喷面上的空洞或疏松,以便修补喷涂;2.7.7每次结束喷涂工作,须认真清洗喷嘴;2.7.8喷涂后的部位平整,即在纤维固化前用压板进行压平整形处理;2.7.9喷涂后的绝热纤维喷涂层应保持良好的通风、干燥维护,固化72小时后可进行修整、装饰等其他工序;2.7.10对喷涂后的施工现场应及时清理,将回弹料装袋清除现场。

一、工程概况1. 工程名称:__________2. 施工单位:__________3. 建设单位:__________4. 施工部位:__________5. 施工时间:__________二、施工准备1. 人员培训:所有参与无机纤维喷涂作业的施工人员必须经过专业培训,掌握无机纤维喷涂的操作规程和安全知识。
2. 材料设备:确保所有喷涂材料和设备符合国家相关标准和规范,并在使用前进行检查和维护。
3. 施工方案:制定详细的施工方案,明确施工流程、操作步骤和安全注意事项。
三、安全技术措施1. 通风换气:喷涂作业区域应保持良好的通风,必要时使用局部排风设备,确保空气中悬浮颗粒物浓度符合国家职业卫生标准。
2. 个人防护:- 作业人员应佩戴防尘口罩、护目镜、防尘帽和防尘服。
- 作业前后应进行个人卫生清洁,避免粉尘对身体的危害。
3. 电气安全:- 使用符合安全规范的电气设备,定期检查线路,防止漏电事故。
- 严禁在潮湿环境中使用非防水电气设备。
4. 高空作业:- 高空作业时,必须使用安全带,并做好安全防护措施。
- 作业平台应牢固可靠,定期检查和维护。
5. 消防措施:- 施工现场配备足够的消防器材,如灭火器、消防栓等。
- 作业人员应熟悉消防器材的使用方法。
四、施工操作规程1. 材料运输:运输无机纤维喷涂材料时,应采取密封措施,防止材料泄漏。
2. 喷涂作业:- 根据施工方案,选择合适的喷涂设备和工艺。
- 作业人员应按照操作规程进行喷涂,确保涂层均匀、厚度一致。
- 喷涂过程中,注意观察设备运行状态,发现问题及时停机检查。
3. 收尾工作:- 喷涂完成后,对施工现场进行清理,收集废弃材料,避免污染环境。
- 检查涂层质量,确保符合设计要求。
五、应急处理1. 中毒事故:若作业人员出现中毒症状,应立即撤离现场,并及时就医。
2. 火灾事故:发生火灾时,立即使用灭火器进行初期灭火,并迅速报警。
3. 高空坠落:若发生高空坠落事故,立即启动应急预案,对伤者进行救治。
无机纤维喷涂技术交底概述无机纤维喷涂技术是一种常用于阻火、绝缘、耐热、耐腐蚀等领域的表面处理方法。
本文档将介绍无机纤维喷涂技术的原理、应用领域以及操作步骤。
技术原理无机纤维喷涂技术主要利用特殊的喷涂设备将无机纤维材料均匀地喷涂在被处理物体的表面。
无机纤维材料具有优异的耐火、绝缘和耐热性能,可以有效地提高被处理物体的性能。
无机纤维的喷涂过程包括以下几个步骤: 1. 准备工作:清洁被处理物体的表面,确保表面干净、平整。
2. 材料准备:将无机纤维材料按照一定的比例混合,并加入特定的粘合剂,使其能够粘附在被处理物体的表面。
3. 喷涂操作:利用喷涂设备将混合好的材料均匀地喷涂在被处理物体的表面,注意喷涂的厚度和均匀性。
4. 固化处理:将喷涂完成的被处理物体进行固化处理,一般通过高温烘烤或者化学反应使材料固化在表面。
应用领域无机纤维喷涂技术在以下领域具有广泛的应用: - 阻火领域:无机纤维具有良好的耐火性能,可以用于防止火灾的发生和蔓延。
- 绝缘领域:无机纤维具有良好的绝缘性能,可以用于电力设备、电子元件等需要绝缘保护的领域。
- 耐热领域:无机纤维具有良好的耐高温性能,可以用于航空航天、冶金等领域对高温环境的保护。
- 耐腐蚀领域:无机纤维具有良好的耐腐蚀性能,可以用于化工设备、海洋工程等对腐蚀介质的抵抗。
操作步骤以下是无机纤维喷涂技术的基本操作步骤: 1. 准备工作 - 清洁被处理物体的表面,确保表面干净、平整。
- 准备所需的喷涂设备和材料。
2. 材料准备 - 按照一定的比例混合无机纤维材料和粘合剂。
- 搅拌均匀,确保材料的质地均匀。
3. 喷涂操作 - 将准备好的材料装入喷涂设备。
- 根据被处理物体的形状和大小,选择合适的喷涂模式和喷涂角度。
- 均匀地喷涂材料在被处理物体的表面,注意控制喷涂的厚度和均匀性。
4. 固化处理 - 将喷涂完成的被处理物体进行固化处理。
- 根据材料的要求,选择适当的固化方法,一般通过高温烘烤或者化学反应进行固化。

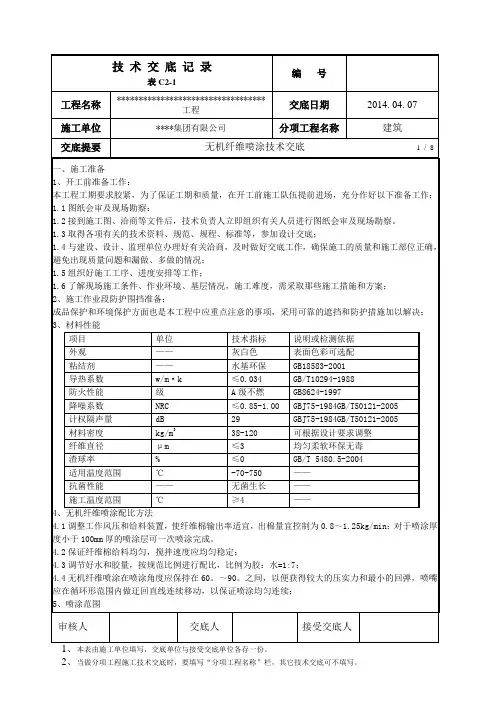

技术交底记录表C2-1编号03-C2-001工程名称西三旗商业住宅综合办公楼交底日期2012年2月16日施工单位北京海纳联创无机纤维喷涂技术有限公司分项工程名称超细无机纤维喷涂交底提要无机纤维喷涂保温技术、安全交底交底内容:一、工程概况:地址:西三旗商业住宅综合办公楼二、作业条件:1、车库顶板无渗水漏水情况,基面清洁,其他管道吊挂件安装完毕。
2、现场用水用电到位,无明显积水、杂物、油污等。
三、施工准备:1、进场材料应按品种、批号分别堆放,做明显标记,不能混放,并进行防雨防潮保护,材料存放地必须保证防水,防潮,防晒,防尘及搬运方便。
液态胶存放温度不得低于5度。
四、施工工艺:1、原材料外观质量检查。
2、喷涂基面处理。
3、材料配制和调试。
4、基底预喷。
5、无机纤维喷涂。
6、喷涂层表面整形。
7、喷涂现场清理。
五、质量标准:1、F-18无机纤维喷涂层外观应达到JC/T9009标准中的相应要求。
2、喷涂前对基层预喷粘结剂,增强粘结强度,后进行无机纤维喷涂施工。
3、喷涂施工时,要匀速往复式喷涂4、喷涂厚度应参考预先安放的厚度标块进行喷涂,采用靠尺修整。
六、安全技术措施1落实安全责任,实行责任管理,项目经理管理控制。
班组长负责实施,明确人员的安全责任。
审核人交底人接受交底人技术交底记录表C2-1编号03-C2-001工程名称西三旗商业住宅综合办公楼交底日期20112年2月16日施工单位北京海纳联创无机纤维喷涂技术有限公司分项工程名称超细无机纤维喷涂交底提要无机纤维喷涂保温技术、安全交底2、严格按规范施工,注意用电安全。
所有工作人员经过安全三级教育。
3、认真执行消防安全检查制度。
遵守工地现场管理制度,佩戴安全帽。
七、成品保护1、对喷涂后的保温吸声层,应提供在通风、干燥环境。
2、对于喷涂层局部因受到碰撞造成破坏的,应进行局部喷涂修整。
3、保持喷涂区域环境清洁,避免灰尘飞扬,污染喷涂表面。
审核人交底人接受交底人。

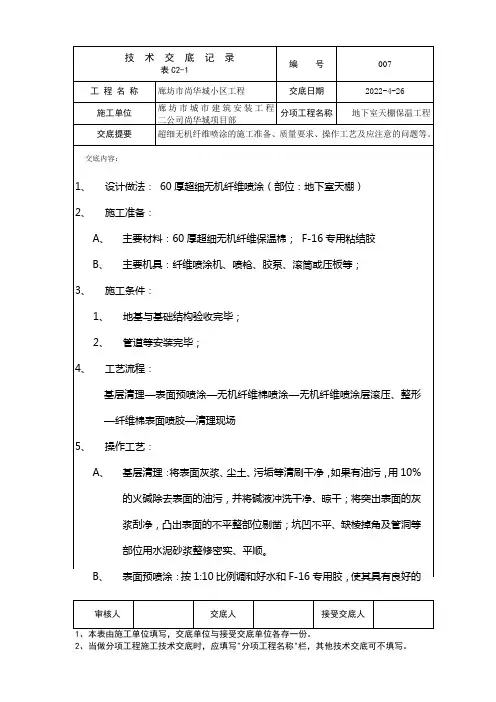

无机纤维喷涂技术交底5.1.2基层表面清洁后,即可使用已配好的喷涂粘结剂对基面预喷粘结剂处理,粘结剂量适当和均匀。
5.2、喷涂施工5.2.1. 与图纸核对,确定纤维喷涂部位,对非喷涂部位应做标记何必要的防护。
5.2.2. 喷涂设备调试,应严格按照设备操作说明调验喷涂机主风压 (20-30Kpa)、胶泵压力(1-2Mpa)和给料装置,调整风压和进料搅拌速度,一保证喷涂粘结强度和纤维棉输出量和速度均匀稳定。
5.2.3. 喷涂专用机的调试,核定用粘结剂量,随用随开封,使其具有适宜的稠度和良好的粘接性能,并降低回弹量。
5.2.4. 喷涂方向和角度应保持正确,以便获得较大的压实力和最小的回弹,喷嘴应在循环范围内做迂回直线连续移动,以保证喷涂均匀连续。
525.喷涂时喷枪距离基面应保持合格的范围 (400mm-600m)以便于获得较大的压实力和最小的回弹。
5.2.6.掌握喷涂顺序,保证各分段施工连续,防止喷涂面上的空洞或疏松,以便修补喷涂。
527.调整工作风压和给料装置,使保温纤维面的输出率和速度适宜。
5.2.8.保证纤维棉进料均匀,搅拌速度应均匀稳定。
5.3表面修正531 .待喷涂施工完毕后约半小时后,(根据环境和气温可调整)使用超细无机纤维喷涂专业压板整形工具进行表面整形。
7.1、接电用认真贯彻“安全第一,预防为主”的方针,明确安全生产责任制;7.2施工全体人员要认真遵守国家安全法令法规,遵守施工现场的安全条例;5.3.2. 整形完毕后,喷涂一层专用胶处理以便更好的粘结。
5.4、喷涂场地清理:喷涂后的施工场地及时清理,拆除保护措施, 将回弹料及落地料装袋清除现场指定地点。
六、质量验收标准:(本分项的验收标准及紧后工序移交的处理措施)项目允偏mm许差检查方法立面垂直度5用2M靠尺阴阳角垂直5拉线绳或是钢板尺阳角方正5用200mm勺方尺接茬高度4用2M靠尺、靠尺平整度5用2M靠尺七、安全注意事项:(操作过程。
无机纤维喷涂技术交底一、施工准备1.1材料要求F-16S无机纤维棉;喷涂配套专用粘合剂。
材料进场后,首先与监理单位进行质量检查,依据现行的规范、标准进行材料复试,待复试合格后方可进行施工。
1.2主要机具纤维喷涂机、胶泵、喷枪、配料罐、各种配电、辅助机具。
1.3操作条件1.3.l首先进行基层处理,喷涂作业须经我方和监理单位验收后方可进行;1.3.2与图纸核对校验,确定纤维喷涂部分和非喷涂部分;1.3.3安置喷涂机械、调验喷涂主机,保持运行平稳;1.3.4调验喷涂胶泵,保持压力稳定均匀,主机与液泵系统联调,并进行局部试喷。
1.3.5施工区域拉设施工境界线,特别是高空作业区的物料吊装口,主要布置围栏设施,严禁吊卸区域下方人员穿行。
1.3.6施工前制作样品,经检查合格后,方可大面积施工。
二、工艺流程2.1 工艺流程:基底预喷涂喷涂施工整形清理喷色2.2基底预喷涂:喷涂棉和粘接剂混合喷涂之前,应使用制备的喷涂粘合剂预喷涂基层表面;2.3喷涂施工:根据需要一次性喷涂至预定厚度;如厚度不能满足,则须进行补喷;2.4整形:使用特殊的压板或滚筒对喷涂的纤维棉层进行整形;应压至设计厚度(可使用特制钉板或针尺测量厚度),并使表面平整;2.5清理:现场回弹料清理;防护遮挡材料拆除;擦拭并清洁工作表面上的成品;2.6喷色:喷涂白色色浆。
2.7喷涂工艺要点2.7.1调整工作气压和进给装置,使纤维棉输出率适宜,出棉量宜控制为0.8~1.25kg/min;2.7.2确保纤维棉均匀喂入,搅拌速度应均匀稳定;2.7.3调节好水和胶量,按规定比例配料,比例为胶:水=1:10;2.7.4喷涂角度应保持在60o~90 o之间,以便获得较大的压实力和最小的回弹,喷嘴应在圆形范围内以迂回直线连续移动,以保证喷涂均匀连续;2.7.5正确掌握喷涂顺序:檩条的角落和背面不得有空隙或松动,该部分应先喷涂或人工填塞;2.7.6及时清除喷涂表面的空洞或松动,以便修补喷涂;2.7.7每次完成喷漆,须认真清洗喷嘴;2.7.8喷涂后的部位平整,也就是说,在纤维固化之前,用压板压平并整形;2.7.9喷涂后的隔热纤维涂层应通风良好、干燥维护,固化72小时后可进行修整、装饰等其他工序;2.7.10喷涂后的施工现场应及时清理,将回弹料装袋清除现场。
