冬季施工作业指导书一、概述1、编制依据1.1铁道部颁《桥规》(TB J203-96)、《路规》(TBJ202-96)、《隧规》(TBJ204-96)和《砼与砌体工程施规》(TB10210-97)等施工规范及其相关质量验收评定标准1.2陕西省渭南地区的气候、气象资料情况1.3包西铁路通道大保当至张桥段施工图1.4业主及监理对本工程的要求1.5其它有关冬期施工的规定1.6工程统筹计划安排1.7国家法令、法规2、工程项目范围包西铁路通道大保当至张桥段中铁十四局第三项目部管段主要包含:2.1路基土方工程:0.488km2.2大中桥:前坪中桥2.3小桥涵:4座盖板涵2.4隧道:3座(前坪、狄家沟、雷家河隧道)2.5路基边坡防护:片石、砼挡墙防护2.6其它工程项目3、冬期施工界定3.1由当地气象部门提供依据确定3.2查图法3.3查表法3.4计算法3.5根据不同工程项目类别确定各自的冬期施工起止依据4、气象概况4.1本地区属温带半干旱气候,具有冬季寒冷,夏季炎热,温差悬殊,四季明显的特征。
极端最高气温39.4℃,极端最低气温为-16.7℃,最冷月平均气温-3.5℃,最热月平均气温25.2℃,年平均降水量为555.7mm,年最大降水量705.3mm,年平均相对湿度为63%,年平均风速3.5m/s,主导风向NNW、E,最大风速为22m/s,年平均8级以上大风日数为24天,最大积雪厚度16cm,土壤最大冻结深度为0.5m4.2根据“全国主要城市冬期施工起止日期”表,对于陕西省渭南地区冬期施工起迄日期为年10月30日至次年3月31日二、冬期施工准备工作1、根据冬期施工特点,重新调整好机构和人员,并制定好岗位责任制。
重点加强保温、测温、技术检验、热源管理等专业机构和充实其人员。
2、组织审定好冬期施工方案,并逐级进行施工方案的交底。
3、根据整体工程网络计划安排,确定冬期施工工程项目,做好冬期施工任务的安排,统筹考虑,合理分配,均衡生产。
一、总则1.1 编制依据1.2 编制说明1.3 适应范围及冬季施工定义 .二、工程概况2.1 自然条件2.2 交通情况 三、土石方及基础工程冬季施工技术措施3.1 施工准备五、组织措施5.1 冬期施工防范重点5.2 冬期施工施工现场组织机构网络图 11 3.2 本工程混凝土基础冬季施工方法 .3.3 土石方开挖3.4 混凝土浇筑3.5 混凝土浇筑减少热量损失措施 .3.6 高效早强防冻剂使用说明( .3.7 混凝土基础养护3.8 拆模回填3.9 冬季施工混凝土质量检查 .四、基础工程冬季施工注意事项 .10 11 117.2 、职业健康安全管理 附表一:冬季施工混凝土养护主要工器具、消耗性材料一览表5.3 冬期施工现场组织机构的职责和权限11 5.4 工作保障 145.5 物资、材料准备 16六、冬期施工安全措施 166.1、 般管理要求 166.2 、大风、大雾、雨雪、低温结冰天气安全措施16 6.3 、防滑跌安全措施 166.4 、防冰冻安全措施 166.5 、冬季用电安全措施 176.6 、夜晚加班安全措施 176.7 、冬季防火安全措施 17七、冬季文明施工保证措施 18八、环境安全风险预控措施及职业健康安全管理19 7.1 、环境安全风险预控措施 2025 22、总则1.1 编制依据1.1. 1 《110〜500kV架空送电线路施工及验收规范》(GB 50233-2005)1.1. 2 《110〜500kV架空电力线路工程施工质量检验及评定规程》(DL/T 5168-2002 )1.1.3 混凝土外加剂应用技术规范》 (GB 50119-2003) 1.1.4 建筑工程冬期施工规程》 (JGJ104-1997)1.1. 5 建筑地基基础工程施工质量验收规范》( GB50202-2002)1.1.6 工程建设标准强制性条文-电力工程部分》 ( 2006 版)1.1.7 电力建设安全工作规程(第2部分:架空电力线路部分) 》(DL 5009.2-2004 ) 1.2 编制说明受工期限制及冬季气候影响,本工程基础施工不可避免地将进入冬季施工状态,为保证瓜州天润柳园二期49.5MW风电场110kV送出工程质量,鉴于目前的施工进度,土石方及基础施工将在冬季进行,为确保工程冬季施工安全、质量和进度,结合现场实际情况,通过研究和探索,特编制本工程冬季施工方案。
冬季施工作业指导书材料名称材料型号数量单位钢筋Ø16500Kg保温被500m2草帘20张塑料薄膜1m宽1000m温度计10支草垫2m宽100m电暖气5台临时输电线1000m蒸汽胶管Ø1.0100m四、分项工程冬季施工技术方案结合本地区历年来气温资料及本工程特点,在保证安全、质量及施工进度的前提下,从以下几个方面做好具有针对性地做好冬季施工生产,具体包括:路基施工、钢筋焊接、空心板预制、砼浇筑及养护等各个环节。
1、路基土石方冬季施工1)路基填料禁止选用冻土及含水量大的粘土。
选用干净填料,杜绝填料中混有树根、草皮、垃圾等杂物。
2)冬季路基填筑,按照横断面全宽平填,每层的松铺厚度控制在50cm以内,而且必须在气温超过5℃时碾压,不留松料过夜,当天的填土必须当天完成碾压。
3)每层填料选择在中午前后翻耕整平,碾压成型,0℃以下不得施工作业,5℃以下不得碾压。
4)路基填筑段落不准过长,尽量采取“短、平、快”的原则,利用有利气温快速上土,快速整型,在最短的时间内完成碾压。
2、涵洞冬季施工1)涵身及台帽混凝土浇筑完毕后,两外侧墙用草帘直接覆盖在上面,以达到保温效果;侧墙模板拆除后,于外侧墙覆盖一层塑料薄膜后,再覆盖一层草帘。
涵身顶面的混凝土要进行二次收面后覆盖塑料薄膜,并在上面覆盖一层草帘,以达到保温保湿效果。
2)涵洞盖板混凝土浇筑完毕后进行收面,覆盖一层塑料薄膜后再盖一层保暖被,最外层用塑料薄膜进行覆盖,以达到保温保湿效果。
3、钢筋、钢绞线的冬季施工1)材料堆放及储存钢筋、钢绞线的成品、半成品及原材料的存放,尽量搭棚封闭存放,若因条件限制在室外存放时,必须采取有效措施,与地面隔离,并设置覆盖、防潮措施,防止冰雪侵害产生锈蚀。
2)钢筋焊接尽量在室内进行,倘受条件限制只能在室外进行时,最低气温不宜低于-10℃,并采取防雪挡风措施,减小焊件温度差,焊接后的接头严禁立刻接触冰雪。
3)焊条在施焊前先进行烘干,钢筋焊接处若粘有冰雪应彻底清除,或者用酒精喷灯烘干。
冬季施工作业指导书一、引言冬季是施工作业中较为特殊的时期,恶劣的天气条件会给施工带来一定的困难和风险。
为了保障施工的顺利进行,并确保工作人员的安全,本指导书将详细介绍冬季施工的各项要点和注意事项。
各工程单位和现场管理人员要严格按照本指导书的要求进行施工作业,确保施工质量和安全。
二、天气条件冬季的天气条件一般较为恶劣,低温、大风、降雪等现象频繁出现。
在进行施工作业时,应根据天气条件合理调整工作计划,采取相应的防寒措施,确保施工的顺利进行。
1. 低温低温对建筑材料和设备有一定的影响,一些化学反应的速度会变慢,因此需要特别注意防冻。
施工现场要定期测量环境温度,及时做好防寒工作,保持温度合适。
对于需要涉水的施工作业,要按照规范要求加热和保温,防止水管冻裂等问题。
2. 大风大风容易引起建筑物的倒塌以及高处坠物,增加了施工的风险。
在进行高空作业时,要严格执行防风措施,确保工人的安全。
对于建筑物的脚手架和起重机等结构物,也要进行稳固的固定,防止因大风造成的倾倒。
3. 降雪降雪会影响施工工艺和质量。
在发生降雪天气时,要及时清理积雪,保持施工现场的整洁。
对于某些特殊工序,如混凝土施工、钢筋工程等,要根据降雪情况及时采取措施,保证工程的质量。
三、施工安全1. 防寒工作在低温环境中,要对工人进行合理的防寒措施,确保其身体健康和施工顺利进行。
施工现场应配备足够的保温设施,如加热器、保温棚等,保持室内温暖。
工人应穿戴好防寒服装,戴上帽子、手套等,防止冻伤和低温病发生。
2. 安全设施冬季施工时,要加强各种安全设施的设置,确保施工过程中的安全。
特别是在高空作业时,要设置防护栏杆和安全网,防止坠物事故的发生。
对于需要使用防滑设施的地方,如斜坡、楼梯等,要保持清洁,防止滑倒事故。
3. 装备检查施工前要对所使用的机械设备和工具进行全面检查,确保其正常运转和安全性。
冬季工程使用的机械设备要加强润滑和防冻措施,保证其正常运行。
四、施工管理1. 工程计划在冬季施工中,要根据天气情况合理调整工程计划,确保施工进度和工程质量。
冬季施工作业指导书一、编制依据1、施工技术规程、规范、有关冬季施工的技术标准。
《公路路基施工技术规范》(JTGF10____26)《公路桥涵施工技术规范》(JTJ041____20)2、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的具体规定和技术标准。
3、气象局、水利局国家有关规定。
4、总包部针对冬季施工的通知要求。
5、我公司多年积累的冬季施工经验。
二、编制目的按照《混凝土结构工程施工质量验收规范》(GB50204____22)规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续五天低于5℃或最低气温低于____3℃的时,需采取冬季施工措施,当室外平均气温连续5天高于5℃时解除冬季施工。
按照当地最近五年平均气温统计,本地区___月初至次年___月底,最低温度低于5℃。
按照施工计划安排,本工程剩余桥梁桥台、墩柱、盖梁、空心板预制、涵洞、路基均需在冬季进行施工,为减少冬季低温环境对施工的影响,保证工程施工质量及工程进度,按照有关规范规定及技术要求,特制定本冬季施工作业指导书。
三、保温材料数量表材料名称材料型号数量单位钢筋Ø165Kg保温被5m2草帘20张塑料薄膜1m宽10m温度计10支草垫2m宽1m电暖气5台临时输电线10m 蒸汽胶管Ø1.01m四、分项工程冬季施工技术方案结合本地区历年来气温资料及本工程特点,在保证安全、质量及施工进度的前提下,从以下几个方面做好具有针对性地做好冬季施工生产,具体包括:路基施工、钢筋焊接、空心板预制、砼浇筑及养护等各个环节。
1、路基土石方冬季施工1)路基填料禁止选用冻土及含水量大的粘土。
选用干净填料,杜绝填料中混有树根、草皮、垃圾等杂物。
2)冬季路基填筑,按照横断面全宽平填,每层的松铺厚度控制在50cm以内,而且必须在气温超过5℃时碾压,不留松料过夜,当天的填土必须当天完成碾压。
3)每层填料选择在中午前后翻耕整平,碾压成型,0℃以下不得施工作业,5℃以下不得碾压。
目录1.冬季施工条件及本工程特点. (1)2.冬季施工的原那么 (1)3.今冬主要施工工程 (1)4.冬季施工的组织措施 (1)5.冬季施工的主要技术措施 (2)6.冬季平安施工措施 (7)7.冬季施工物资准备 (7)冬季施工作业指导书1.冬季施工条件及本工程特点1.1当室外日平均气温连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时,那么此五天最后一天为冬季施工的终止日。
1.2山西大唐国际云冈热电有限责任公司扩建工程 2#标段目前水塔环基、水池池壁、空冷柱根底已施工完毕,根底施工完毕后需进行回填土施工,回填土施工完毕后,二者上部结构及水塔中央竖井的钢筋混凝土需安排在冬季进行施工,输煤系统的汽车卸煤沟、1#转运站根底土方开挖已完成,但土建钢筋砼施工需进入冬季进行施工,碎煤机室、2#转运站的根底土方还没有开挖,混凝土结构施工也需在冬季进行施工。
1.3进入今冬施工的工程除按本措施执行外,尚应遵守国家现行的有关标准、标准的规定进行物资准备。
2.冬季施工的原那么为保证冬期施工质量,在选择冬期施工方法时,必须遵守以下原那么:2.1按照冬期施工的有关标准、标准执行,确保工程施工质量。
2.2满足经济的合理要求。
2.32.4保证施工工期如期实现。
3.今冬主要施工工程我公司承建的 2#标段进入冬季施工的工程包括:空冷支架柱上部结构、自然通风冷却塔筒壁结构、淋水构件预制、中央竖井施工、汽车卸煤沟零米以下钢筋混凝土结构、1#转运站根底及框架结构、碎煤机根底及框架结构。
4.冬季施工的组织措施4.1工程处要成立冬季施工检查组,组织安排冬季施工,并监督检查冬季施工方案的具体实施。
4.2加强质量监督检查,严把质量关,搞好质量预控。
4.3及时接收掌握天气预报的天气情况,并通知一线施工人员,以便提前做好应对措施,防止大风和寒流的突然来袭。
4.4并针对工程工程编制具有针对性的冬季施工技术措施报相关部门审核,审批,签字审核,审批后要严格实施,。
冬季施工作业指导书JS-17/CDLQ/2009承德路桥建设总公司承唐高速公路TJ9合同项目部冬季施工作业指导书冬季施工是指根据当地多年气温资料,室外日平均气温连续5天稳定低于5℃时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。
符合上述所规定冬季施工的条件,可以确定为冬季施工期。
冬季施工要根据总体施工计划安排,结合工地现场工、料、机准备情况、气温状况,制定详细的施工方案。
一、施工准备1、技术准备施工技术方案的制定以确保施工质量及安全生产为前提,具有一定的技术可靠性和经济合理性。
在冬季施工所制定的施工技术方案中,按以下内容进行制定:进度安排,施工程序,施工方法,机具与材料调配计划,施工人员技术培训与劳动力计划,保温材料与外加剂材料计划,操作要点,质量控制要点,检测项目等方面。
2、生产准备根据制定的进度计划安排好施工任务及现场准备工作,如现场供水管道的保温防冻,搅拌站的保温,场地的整平及临时道路的设置。
3、资源准备根据制定的计划由项目部材料部提前组织好施工项目原材料、外加剂材料,保温材料,施工仪表(测温剂),职工劳动保护用品等的准备工作,确保在施工中不因材料原因影响工地正常施工。
4、安全与防火施工现场采取防滑措施,大雪过后必须将架子上的积雪清扫干净。
现场施工区、生活区要严加管理,食堂在使用煤气时,注意通风换气,防止中毒。
电源开关、控制箱等加锁保护,并设专人负责管理。
二、路基工程冬季施工1、土石方工程在冬季到来之前对施工项目进行现场放样,保护好控制桩并树立明显的标志,防止被冰雪掩埋,在冬季开挖冻土后,须连续作业,分层开挖,如中间停顿时间较长,在挖方表面覆盖保温材料,避免重复被冻,开挖必须从上至下开挖,每日开工时选挖向阳处,气温回升后再挖背阴处,路堑挖至路床顶面1米时,做好排水设施,待到正常施工时,再挖去余下部分,冬季开挖边坡预留30厘米厚台阶,正常施工时再削去预留台阶,整理达到设计边坡坡比。
冬季施工的路堤填料,选用未冻结的砂类土、砂砾,石块石渣等透水性号良好的材料。

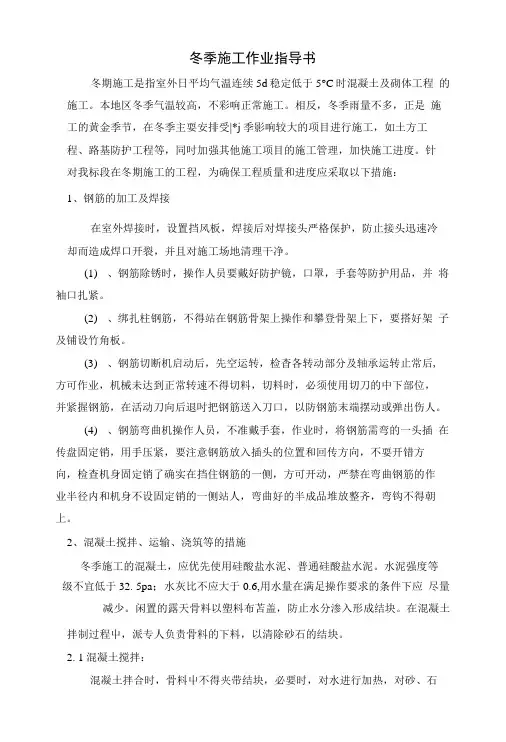

冬季施工作业指导书冬期施工是指室外日平均气温连续5d稳定低于5°C时混凝土及砌体工程的施工。
本地区冬季气温较高,不彩响正常施工。
相反,冬季雨量不多,正是施工的黄金季节,在冬季主耍安排受|*j季影响较大的项目进行施工,如土方工程、路基防护工程等,同吋加强其他施工项目的施工管理,加快施工进度。
针对我标段在冬期施工的工程,为确保工程质量和进度应采取以下措施:1、钢筋的加工及焊接在室外焊接时,设置挡风板,焊接后对焊接头严格保护,防止接头迅速冷却而造成焊口开裂,并且对施工场地清理干净。
(1)、钢筋除锈时,操作人员要戴好防护镜,口罩,手套等防护用品,并将袖口扎紧。
(2)、绑扎柱钢筋,不得站在钢筋骨架上操作和攀登骨架上下,要搭好架子及铺设竹角板。
(3)、钢筋切断机启动后,先空运转,检杳各转动部分及轴承运转止常后, 方可作业,机械未达到正常转速不得切料,切料时,必须使用切刀的中下部位,并紧握钢筋,在活动刀向后退吋把钢筋送入刀口,以防钢筋末端摆动或弹出伤人。
(4)、钢筋弯曲机操作人员,不准戴手套,作业时,将钢筋需弯的一头插在传盘固定销,用手压紧,要注意钢筋放入插头的位置和回传方向,不耍开错方向,检查机身固定销了确实在挡住钢筋的一侧,方可开动,严禁在弯曲钢筋的作业半径内和机身不设固定销的一侧站人,弯曲好的半成品堆放整齐,弯钩不得朝上。
2、混凝土搅拌、运输、浇筑等的措施冬季施工的混凝土,应优先使用硅酸盐水泥、普通硅酸盐水泥。
水泥强度等级不宜低于32. 5pa;水灰比不应大于0.6,用水量在满足操作要求的条件下应尽量减少。
闲置的露天骨料以塑料布苫盖,防止水分渗入形成结块。
在混凝土拌制过程屮,派专人负责骨料的下料,以清除砂石的结块。
2. 1混凝土搅拌:混凝土拌合时,骨料屮不得夹带结块,必要时,对水进行加热,对砂、石料进行覆盖蓄热。
投料前,应先用热水冲洗搅拌机,投料顺序为骨料、水搅拌, 再加水泥搅拌,保证混凝土拌和物出机温度不低于10°C,入模温度不低于5°Co 按配合比要求掺加3%的防冻剂。

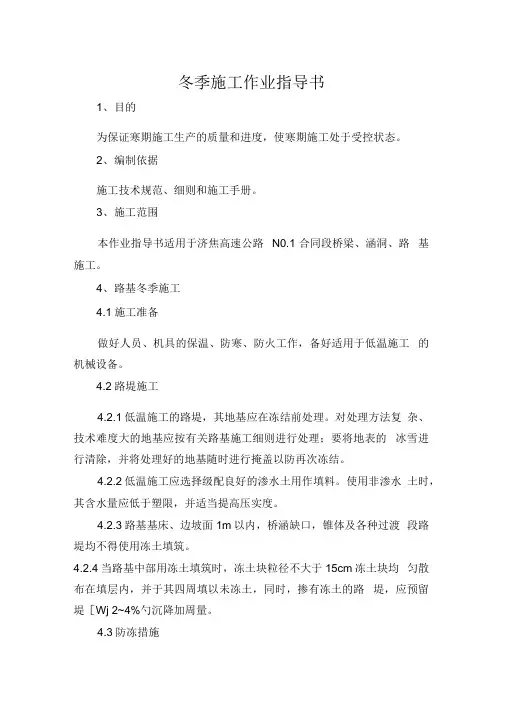

冬季施工作业指导书1、目的为保证寒期施工生产的质量和进度,使寒期施工处于受控状态。
2、编制依据施工技术规范、细则和施工手册。
3、施工范围本作业指导书适用于济焦高速公路N0.1合同段桥梁、涵洞、路基施工。
4、路基冬季施工4.1施工准备做好人员、机具的保温、防寒、防火工作,备好适用于低温施工的机械设备。
4.2路堤施工4.2.1低温施工的路堤,其地基应在冻结前处理。
对处理方法复杂、技术难度大的地基应按有关路基施工细则进行处理;要将地表的冰雪进行清除,并将处理好的地基随时进行掩盖以防再次冻结。
4.2.2低温施工应选择级配良好的渗水土用作填料。
使用非渗水土时,其含水量应低于塑限,并适当提高压实度。
4.2.3路基基床、边坡面1m以内,桥涵缺口,锥体及各种过渡段路堤均不得使用冻土填筑。
4.2.4当路基中部用冻土填筑时,冻土块粒径不大于15cm冻土块均匀散布在填层内,并于其四周填以未冻土,同时,掺有冻土的路堤,应预留堤[Wj 2~4%勺沉降加周量。
4.3防冻措施4.3.1施工地段的积雪,应在临动土前清除,以免暴露时间过长使地表受冻;取土坑宜一次连续挖至设计标高。
4.3.2应做好随挖、随运、随填、随压实,已铺土层的,在未压实前,不得中止施工,要保证开挖、运填的周转时间小于土的冻结时间。
每日收工前,表层应用松土覆盖,松土做为保湿层,不要压实。
4.3.3尽可能组织昼夜施工,压缩新挖土有取土面暴露时间,以保证施工过程土壤不冻或少冻。
4.3.4铺土层厚度应按一般规定减薄20吟25%即松铺厚度为20〜25cm并不铺成斜层,当施工中不得中途停工(遇大雪等)应整平填层及边坡面并加掩盖,恢复施工时,应将表面的冻雪清除干净。
4.3.5当进行工程量较大的路堤施工时,应编制详细的施工组织设计,集中力量,分段完成,而不能全段铺开。
5、混凝土冬季施工5.1 一般规定5.1.1当工地昼夜平均气温(最高和最低温度的平均值或当地时间6点、14点及21点室外温度平均值)低于+5C或最低气温低于-3C 时,应视为冬季施工。
新建额济纳至哈密铁路冬天施工作业指导书编制: 石永军复核:王镇审批:李文茂临策铁路有限责任企业二〇一四年十月冬天施工作业指导书一、编制目的依据额哈线工期要乞降详细施组安排,依照总企业工管中心要求,为保证额哈线施工质量,明确冬天施工操作重点和相应的工艺标准,确实做好冬天混凝土施工的保温工作,保证工程冬天施工质量。
二、编制依照1、《铁路混凝土工程施工技术指南》(铁建设〔2010〕241号)2、《铁路混凝土工程施工质量查收标准》(TB10424-2010)3、《铁路桥涵工程施工质量查收标准》(TB10415-2003)4、《客货共线铁路桥涵工程施工技术指南》(TZ203-2008)5、《铁路工程基桩检测技术规程》(TB10218-2008)6、《铁路桥涵工程施工安全技术规程》(TB10303-2009)7、《铁路路基工程施工质量查收标准》(TB10414-2003)8、《客货共线铁路路基工程施工技术指南》(TZ202-2008)9、《铁路路基工程施工安全技术规程》(TB10302-2009)10、《铁路工程基本作业施工安全技术规程》(TB10301-2009)三、冬期施工确实定桥梁及混凝土施工《铁路混凝土工程施工技术指南》铁建设〔2010〕241号规定当环境日夜均匀气温连续3天低于5℃或最低气温低于-3℃时,混凝土工程应按冬期施工规定进行施工;至第二年气温连续3d稳固高于5℃时止。
气温骤降对混凝土能形成冻害的工作日也应按冬期施工要求进行。
依据《铁路路基施工规范》规定,日夜均匀气温在0℃以下且连续15d,应按低温施工办理。
冬期施工方法和方案确实定应依据本工程特色、当地气象资料、使用资料根源和工期要求等要素,经过热工计算和技术经济剖析确定。
四、施工准备1、施工场所准备:施工场所做好应急通道,暂时施工便道、便桥实时检查保护保障通畅;检查各施工场所电路、防火、防滑、防冻、防煤气中毒等安全举措到位状况,并且建立操作规程通告牌,拟订电气、消防、除雪、防滑等施工安全方案。
