电气设备及架构基础施工
- 格式:doc
- 大小:19.79 KB
- 文档页数:6
第1篇一、工程概况本供电工程施工项目位于XX市XX区,主要建设内容包括新建10千伏线路、配电变压器及配套设备。
工程总投资XX万元,工期为XX个月。
本方案旨在详细阐述工程的建设内容、施工工艺、质量要求、安全措施等,以确保工程顺利进行。
二、施工内容1. 线路施工(1)新建10千伏线路:采用耐候钢塔,线路长度为XX公里,全线采用双回路设计。
(2)杆塔基础施工:采用预应力混凝土杆塔,杆塔基础采用钻孔灌注桩基础。
2. 配电变压器及配套设备安装(1)配电变压器:采用油浸式配电变压器,容量为XX千伏安。
(2)配电柜:采用户外式低压配电柜,按照负荷需求配置。
(3)电缆敷设:采用交联聚乙烯绝缘电缆,敷设长度为XX公里。
3. 自动化装置安装(1)安装馈线自动化装置,实现线路故障快速定位。
(2)安装保护装置,提高线路运行可靠性。
三、施工工艺1. 线路施工(1)杆塔基础施工:先进行地质勘察,确定基础形式及尺寸。
然后进行钻孔、灌注、养护等工序。
(2)杆塔安装:先进行杆塔预组装,再进行现场安装。
(3)线路架设:采用搭设脚手架、绑扎线夹、紧线、接地等工序。
2. 配电变压器及配套设备安装(1)配电变压器基础施工:先进行地质勘察,确定基础形式及尺寸。
然后进行钻孔、灌注、养护等工序。
(2)配电变压器安装:先进行变压器预组装,再进行现场安装。
(3)配电柜安装:按照设计要求,进行配电柜安装及接线。
(4)电缆敷设:采用电缆桥架、隧道、沟槽等敷设方式。
3. 自动化装置安装(1)馈线自动化装置安装:按照设计要求,进行装置安装及接线。
(2)保护装置安装:按照设计要求,进行装置安装及接线。
四、质量要求1. 杆塔基础施工:确保基础承载力符合设计要求,混凝土强度达到设计等级。
2. 线路施工:确保线路架设平直、牢固,线夹紧固,接地可靠。
3. 配电变压器及配套设备安装:确保设备安装位置准确、牢固,接线正确、可靠。
4. 自动化装置安装:确保装置安装位置准确、牢固,接线正确、可靠。

SJSB8 交底记
交底记录
制作(如图),马蹬设置按5个/㎡。
3、模板工程
1)采用木制模板,将在上台阶模板的两侧钉上轿杠,轿杠端头下方加钉托木,以便于搁置在下台阶模板上。
近旁有基坑壁时,可贴基坑壁设垫木,用斜撑和平撑支撑侧板木档。
2)杯口芯模板采用整体式:
(1)整体式杯口芯模板用胶合板根据杯口尺寸钉成一个整体,为了便于安装脱模,可在杯口芯模板两侧钉上轿杠,以搁置在上台阶模板上芯模的上口设吊环,或在底部的对角十字档穿设8号铅丝,以便于杯口芯模板脱模。
(2)杯口芯模板的上口宽度要比柱脚宽度大120~150mm,下口宽度要比柱脚宽度大40~60 mm ,杯口芯模板的高度将比构架插入基础杯口中的深度深20~30 mm,以便安装构架时校正钢架列轴线及调整柱底标高。
(3)模板拆除
在混凝土浇筑24小时后,待其自身强度能保证构件不变形、不缺棱掉角时,方可拆模。
4、砼工程
1)严格控制好混凝土搅拌的施工配合比及水灰比,随时对混凝土的坍落度进行抽检,发现问题及时整改,确保混凝土的搅拌质量。
2. 本表由交底人填写;
3. 本表涉及被交底单位各留存一份。
电气工程施工专项方案简介:电气工程施工专项方案是针对某项目的电气工程进行详细的施工计划和方案的制定,旨在确保电气工程的顺利进行、安全可靠。
本方案将全面介绍电气工程施工的各项要点,包括施工准备、设备配置、施工流程等内容。
一、施工准备1. 项目概述:本部分介绍项目的基本情况,包括项目名称、施工地点、施工单位等信息。
2. 环境要求:详细描述电气工程的施工环境要求,涵盖温度、湿度、通风等方面。
3. 人员组织:详细说明施工人员的组织架构,包括工程师、技术人员、作业人员等。
4. 材料准备:列举所需的材料清单,并描述材料的采购渠道和验收标准。
二、设备配置1. 设备清单:详细列出需要使用的各类设备,包括变压器、开关箱、电缆等,并注明规格、型号和数量。
2. 设备安装:描述各类设备的安装位置和步骤,确保设备的合理布置和安装质量。
3. 电缆敷设:说明电缆的敷设方法、敷设路径和固定方式,保证电缆的安全可靠。
三、施工流程1. 申请手续:介绍电气工程施工前需要办理的各类审批手续,确保合法合规。
2. 基础施工:描述电气工程的基础施工过程,包括桩基施工、基础浇筑等。
3. 线管敷设:说明线管敷设的方法和顺序,确保线管的保护和布线的顺畅。
4. 装置安装:详细描述各类电气设备的安装过程,包括接线、固定、调试等。
5. 动力接入:介绍电气工程接入电力系统的步骤和要求,确保供电可靠。
6. 系统测试:阐述电气工程施工完成后的系统测试和调试过程,以确保系统的完整性和功能性。
7. 安全保障:强调施工过程中的安全注意事项,包括高压电安全、防火措施等。
四、施工质量和验收标准1. 施工质量:详细描述各类电气设备安装的质量标准和验收要求,确保施工质量达标。
2. 验收标准:列举各项施工工作的验收标准,包括电气设备的安全性能、线路的电压稳定性等。
五、施工安全与应急措施1. 安全措施:介绍施工中需要遵守的各项安全规范和措施,包括佩戴个人防护用品、防止触电等。
电气施工组织设计施工方案电气施工组织设计施工方案一、项目背景本项目是一座大型商业综合体的电气工程,包括高低压配电系统、接地系统、照明系统、消防系统、安防系统等内容。
该项目所在地面积较大,建筑面积超过20万平方米,包括购物中心、办公楼、酒店等功能区域。
二、组织架构设计为了保证本项目的高质量、高效率、高安全性,本电气施工方案在组织架构的设计上采用了分级管理的方式,分为总经理、项目部经理、技术负责人、工程师、现场管理人员等不同职能层次。
总经理:对整个电气工程实施负责,负责决策、谈判和整体协调等。
项目部经理:负责项目管理工作,包括施工进度、质量管理等方面。
技术负责人:负责技术管理,包括工艺流程、技术指导、工程设计等。
工程师:根据设计方案制定工程施工方案,并跟进施工过程,及时调整。
现场管理人员:负责安全施工,包括施工现场管理、质量检查等。
三、施工方案设计1.地下电气配电系统施工方案地下电气配电系统是本工程的重要组成部分,贯穿整个建筑,是各项电气设备的供电保证。
根据设计,地下电缆为环网供电系统,长度约3.5公里,需细化为4个施工区域。
其中,施工区域1和2为人流较为密集的区域,施工难度较大,需要采取一些特殊措施,如施工时间分段进行,加强安全管理等。
2.高低压配电施工方案高低压配电系统是本工程的核心部分,主变电站与开闭所是本项目的关键设备,在整个工程周期内保持开机供电。
本工程采用两部式38KV变电站,相应的安装空间较大,且配备了完整的开关设备。
为了更好的保障工程质量,本方案采用先架设架子,后安装变压器和开关设备的方式,对环境、健康和安全进行全面评估和管理,保证施工的顺利进行。
3.照明施工方案照明系统作为一种重要的功能设计,直接与剩余功能区域参与者的安全性、品质、舒适性等息息相关。
本照明施工方案,在保证整个工程的照明质量的基础上,力求对安全要求进行逐层逐级的扩大,考虑环境等影响因素,采取逐层逐螺栓固定,完善吊架设备,保障工人安全的现场管理方式。
电气安装施工方案
《电气安装施工方案》
电气安装施工方案是指在建筑物或设备中进行电气设施安装的计划和方案。
电气安装施工方案的制定和实施对于保障安全和提高效率具有重要意义。
首先,在确定电气安装施工方案时,需要充分考虑建筑或设备的整体结构和功能需求。
根据建筑或设备的布局和用途,合理规划电气设施的布置和配线方案,确保供电、照明、通信等设施的合理分布和连接。
其次,在电气安装施工方案中,应当充分考虑安全和可靠性。
采用符合规范要求的电气设备和材料,确保其性能和品质达到标准要求,避免因为设备和材料问题导致安全隐患或故障频发。
同时,加强施工过程中的安全管理和监督,确保施工人员遵守操作规程和安全操作规范,减少施工事故的发生。
另外,电气安装施工方案还需要考虑节能和环保。
在选择设备和材料时,应当考虑其能效和环保性能,选择具有较高能效和较低环境影响的设备和材料,减少能源消耗和环境污染。
同时,在设计电气系统时,合理规划用电负荷和电路布置,提高电气设施的能源利用率,降低用电成本,实现节能环保的目标。
总的来说,电气安装施工方案的制定需要综合考虑建筑或设备的功能需求、安全可靠性、节能环保等因素,确保电气设施的合理布置和高效运行。
只有制定科学合理的电气安装施工方案,
并在实施过程中严格控制质量和安全,才能保障电气设施的安全性和可靠性,满足建筑或设备的实际需求。
电气施工方案在任何建筑工程中,电气施工都是至关重要的一环。
一个精心设计的电气施工方案不仅能保障建筑物的安全运行,同时也能提高工作效率。
本文将从施工方案的准备、实施、验收等方面进行详细讨论。
一、准备阶段1.1 方案设计在电气施工之前,首先需要进行电气方案设计。
电气方案设计是整个电气工程的基础,包括电气布置、线路走向、配电盘设置等内容。
设计应考虑到建筑物的用途、负荷需求、安全性等因素,确保施工方案与实际需求相符。
1.2 材料准备在确定了电气方案后,需要准备相应的施工材料。
包括电线、开关、插座、配电盘等设备。
在选购材料时,要注意质量可靠、符合国家标准,保证施工质量。
二、实施阶段2.1 施工组织在电气施工之前,需要进行施工组织设计。
确定施工队伍的配备、施工计划的制定等内容,保证施工过程的有序进行。
2.2 施工技术在实际施工中,施工人员需要按照电气方案设计的要求进行施工。
包括布线、安装配电盘、接线等操作。
施工过程中要严格按照标准操作,确保安全可靠。
2.3 安全措施电气施工是一个高危行业,安全问题尤为重要。
在施工过程中,要加强安全教育,做好施工人员的安全防护工作,避免发生安全事故。
三、验收阶段3.1 竣工验收电气施工完成后,需要进行竣工验收。
包括检查电气设备的安装质量、线路连接情况、配电盘的正常运行等内容。
确保电气设施符合国家标准,达到安全可靠要求。
3.2 验收文件完成竣工验收后,需要形成相应的验收文件。
记录电气施工过程中所采取的措施、存在的问题及解决方案等内容,为日后的维护管理提供参考。
综上所述,电气施工方案的制定对于建筑工程的安全运行至关重要。
只有通过认真的准备、科学的实施、严格的验收,才能确保电气设施的安全性和可靠性,为建筑物的正常运行提供保障。
电气专项工程施工方案一、施工前准备工作1、项目背景介绍本电气专项工程是为某工业园区的一栋厂房进行电气设施及配电系统的改造工程。
原有的电气设施老旧,存在安全隐患,无法满足现有生产设备的需求,因此需要进行全面的改造。
本工程包括新建变电站、更换配电线路、更新配电设备等多个方面的工作。
2、工程范围本工程的主要施工范围包括:(1)新建10kV变电站,更换原有的变压器和配电设备;(2)更换原有的10kV进线电缆及其接头,重新布设10kV主配电线路;(3)更换原有的低压配电系统设备,包括配电盘、断路器、电缆等;(4)新建自动化控制系统,优化电气设备的运行管理。
3、施工准备(1)组织施工人员,安排专业技术人员负责现场施工管理;(2)准备相关施工材料和设备,包括电缆、电气设备、施工机械等;(3)与相关部门沟通,制定临时用电方案,保证现场施工所需的临时用电供应;(4)编制详细的施工计划和施工图纸,明确每个施工节点的任务和时间安排;(5)做好现场安全防护工作,明确施工现场的安全责任人,制定安全交底计划。
二、施工方案1、新建10kV变电站(1)选址和设计新建变电站的选址应满足供电的可靠性要求,同时考虑到施工方便和未来的运维维护,选址应尽量靠近现有的配电中心。
根据现场情况,确定变电站的具体位置,然后委托专业设计院进行变电站的方案设计。
(2)施工步骤Step 1:地基工程在选址位置进行地基开挖、垫层、浇筑基础等地基工程,保证变电站的基础稳固。
Step 2:设备安装按照设计要求,安装变电站所需的变压器、设备柜、电缆槽等设备,并做好设备的调试和接线工作。
Step 3:架线架空在变电站周围进行架线架空的工程,确保电缆的安全敷设和保护,并与主配电线路连接。
2、更换10kV进线电缆及其接头(1)施工步骤Step 1:停电作业在工程开始前,与供电部门协商,停电作业,排除电缆电压,确保施工安全。
Step 2:电缆敷设根据设计要求,进行10kV电缆的敷设工作,包括电缆铺设、端子连接等工作。
电气化铁路铁路牵引变电所架构及构支架作业指导书**********铁路**工程项目经理部年月1.适用范围适用于铁路牵引变电所架构及支架组立施工。
2.作业准备2.1内业技术准备1.作业指导书编制后,应在开工前组织技术人员认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
对施工人员进行技术交底,参加施工人员岗前安全技术培训后方可上岗。
2.2外业技术准备施工作业层中所涉及的各种外部技术数据收集。
租赁生活房层,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
3.技术要求1.所有钢构架均应与基础垂直,在调整中用经纬仪测量,如有误差,可通过调节螺母调整。
2.钢架构安装方向正确、牢固、水平,所用紧固件符合设计要求,镀锌层完整无锈蚀现象。
3.横梁应平直,弯曲度不应对应长度的5‰,构架与设备支架应垂直,倾斜度不应大于其高度的3‰。
4.同一轴线上安装的构架及支架电杆的偏移不应大于20mm,同一轴线上安装的构架及支架偏移不应大于10mm,同一组构架的高低差不应大于5mm。
4.施工程序变电所杆塔组立流程图施工准备复核基底标高吊车立杆塔杆塔中心位置及垂直度调整混凝土灌注基础坑拆除木楔基坑面平整5.施工要求5.1施工准备1.平整场地,依现场实际情况确定组立顺序,以利吊车及人工作业。
2.复测构架基础面标高是否满足设计要求。
3.核实预埋螺栓尺寸及构支架底座螺孔尺寸,允许误差为2mm,检查预埋螺栓露出基础面高度是否符合要求。
4.构架和设备支架应分类运到安装位置附近,并按规定进行外观及质量检查,并对变形产品进行矫正,恢复结构形状。
5.2变电所构架及设备支架的组立1.因为电杆制造长度有误差,组立前先测量电杆的实际长度和对应各坑位的深度,根据施工图数据对坑深进行相应调整,以保证组立后高差符合要求。
2.组立时,在电杆的起吊位置下方,距杆顶不大于800mm的地方绑扎四根晃绳。
用吊车起吊立杆。
沿晃绳四个方向的施工人员准备进行调整。

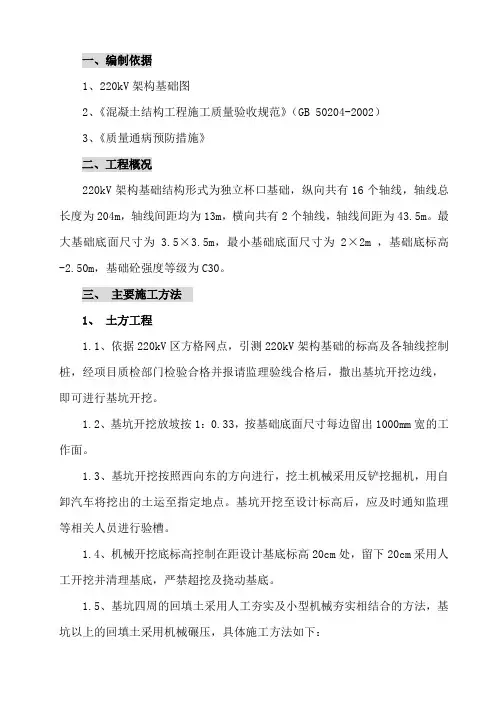

一、编制依据1、220kV架构基础图2、《混凝土结构工程施工质量验收规范》(GB 50204-2002)3、《质量通病预防措施》二、工程概况220kV架构基础结构形式为独立杯口基础,纵向共有16个轴线,轴线总长度为204m,轴线间距均为13m,横向共有2个轴线,轴线间距为43.5m。
最大基础底面尺寸为 3.5×3.5m,最小基础底面尺寸为2×2m ,基础底标高-2.50m,基础砼强度等级为C30。
三、主要施工方法1、土方工程1.1、依据220kV区方格网点,引测220kV架构基础的标高及各轴线控制桩,经项目质检部门检验合格并报请监理验线合格后,撒出基坑开挖边线,即可进行基坑开挖。
1.2、基坑开挖放坡按1:0.33,按基础底面尺寸每边留出1000mm宽的工作面。
1.3、基坑开挖按照西向东的方向进行,挖土机械采用反铲挖掘机,用自卸汽车将挖出的土运至指定地点。
基坑开挖至设计标高后,应及时通知监理等相关人员进行验槽。
1.4、机械开挖底标高控制在距设计基底标高20cm处,留下20cm采用人工开挖并清理基底,严禁超挖及挠动基底。
1.5、基坑四周的回填土采用人工夯实及小型机械夯实相结合的方法,基坑以上的回填土采用机械碾压,具体施工方法如下:1.5.1、用蛙式打夯机等小型机具打夯时,一般填土厚度不宜大于25cm,每层压实遍数3-4遍,打夯之前对填土进行平整,打夯要按一定方向进行,一夯压半夯,夯夯相连,行行相连,两遍纵横交叉,分层夯打。
1.5.2、夯实基槽时,行夯路线应由四边开始,然后再夯中间。
1.5.3、在蛙式打夯机工作不到的地方或小面积回填土采取人工夯实。
2、模板工程2.1、支模前将垫层表面清理干净,根据定位控制桩在垫层上弹出基础中心线、基础外边线及杯口尺寸线。
2.2、C10砼垫层模板采用50×100mm方木,支撑体系采用Ф14钢筋(长30cm)内外加固。
2.3、架构基础模板统一采用优质覆塑胶合板,用50mm×100mm方木做背棱,Ф48钢管进加固,模板中间不加对拉螺栓。
电气工程施工方案(1)
一、前言
电气工程施工方案是指针对特定电气工程项目所制定的实施计划,旨在保障施
工过程的顺利进行,确保工程质量和安全。
本文将针对电气工程施工方案的制定与实施进行详细介绍。
二、方案制定
2.1 施工范围确定
根据项目需求和设计方案,确定电气工程的施工范围,包括建筑物内外的电气
设施、线路及配电箱等。
2.2 人员组织
组织施工过程中所需的电气工程人员,包括电气工程师、技术员、施工人员等,确保施工人员具备相关资质和经验。
2.3 材料准备
根据设计方案和施工需要,提前准备好所需电气设备、材料和工具,并做好验
收工作。
三、施工实施
3.1 现场布置
根据施工图纸,合理布置施工现场,确保施工过程中的安全和顺利进行。
3.2 施工操作
按照电气工程施工图纸和方案要求,进行电气设备的安装、接线、调试等操作。
3.3 质量控制
严格执行施工方案,加强对施工质量的管控,确保施工质量符合相关标准和规范。
四、安全防护
4.1 安全管理
建立健全的安全管理制度,加强对施工现场的安全监督和安全教育,确保施工过程中的安全生产。
4.2 防火防爆
在电气工程施工过程中,严格执行防火防爆措施,避免因电气设备引发火灾和爆炸等安全事故。
五、总结与展望
通过本文对电气工程施工方案的介绍,我们了解了电气工程施工过程中的重要性和关键步骤。
未来,在电气工程施工中,我们将进一步完善施工方案,提高施工效率和质量,实现更加安全可靠的电气工程建设。
基础施工
XXXXXXX股份有限公司新建城轨试验线工程开闭所基础施工,开闭所布置根据线路专业提供的交接场至试验线段线路平面布置图及各专业提供房屋设计资料进行设计定位,图中所注房屋尺寸为建筑外皮尺寸,开闭所场地标高根据线路专业图纸及地质资料确定排水坡为1%;基础地基承载力要满足fak=140kpa的要求,施工时挖到基础坑底深度时要进行承载力试验,进行验槽。
不符合要求时应停止开挖,及时通知监理、设计、业主各方研究解决。
牵引变电工程的施工中,室外架构组立是重点控制工程。
但架构组立容易产生施工误差,较难控制施工质量,是一项较普遍的质量通病。
为保证架构组立后其轴线偏差在控制范围之内(同一安装中心线上的架构基础应位于同一中心线上,施工偏差为±10mm;基底高差不得大于5mm),应注意严格施工标准,严格控制测量、基坑开挖、混凝土浇注及架构组立误差。
所内的基准标高必须由设计指定的标准水准点引入,引入误差不应超过有关规定。
实际施工时,房建施工先于电气安装工程,此时的测量基准线可由构筑物外缘直接引出。
采用经纬仪进行基坑定位测量时,应根据平面布置图测设基坑在地面上的位置,位于同一轴线上的基础或基坑应一次测设完成,并作好详细记录。
设备基础均应与供电专业图及设备到场图核对无误后方可施工,基础的位置、高程应按照基础平面设计图和土建场地的轴线标桩及要
求的水准点进行施工测量,并应与房建高程一致。
要充分熟读设计图,并弄清各类基础的分布、型号及各轴线间的关系。
定测使用的测量器具应有在有效期内的计量检定合格证书(全站仪、经纬仪、水准仪),长度测量应采用钢尺。
同一轴线的基坑应一次测定,各类标桩应齐全,如有怀疑或遗失,应进行复测补桩。
在基础施工没有结束的工期内要定时检查并进行复测。
及时对损坏的桩进修复,施工测量误差基坑中心线不允许大于±10mm、基础高差不得大于±5mm。
基础开挖的位置应测量中心桩为准,根据所开挖基础土质来决定基坑开挖的尺寸,松软土质和填方地带应适加大坑口,并放坡开挖以防在开挖过程中出现塌方事故;坚硬土质地带可不设外模时,可按基础外形尺寸进行开挖,露出地面仍应使用模型板;整体坚石地带宜按杯形基础内口尺寸或支柱外径加大50~100mm开挖。
不设外模时其形状、尺寸及相对位置应符合设计的要求,中心线偏差不能大于最大允许误差范围的要求。
当牵引变电所基础位于尚未沉实的土层上时,应将基础坑底挖至原土层表面0.5m以下,然后夯实并砌筑垫层至基础底面设计标高处,以上再按基础进行施工。
挖出来的土要堆放在远离坑口的位置,距离应在1米远,坑深到了1.5米以下时一个坑至少有两个人开挖,挖出的土须用工具运出,而不是向上抛出。
下雨时坑口应加防水措施,做围堰、搭防雨棚。
坑内支防护板,尽量减少塌方。
坑挖到位后应报相关人员,验坑后才能进入垫层、支模施工。
立模前要先对基坑复尺,检查坑位是否符合立模的要求,并在坑底弹出立模线,以便立模和检查立模。
基础模板可以采用木模和钢
模二种形式,但最基本的要求是一样的,架设应牢固可靠,应能承受混凝土的侧向压力和一切施工负荷,同时要能在不损坏基础的基础上可靠拆除,在混凝土浇注过程中不能出现跑、漏浆。
模支好后应在模内侧涂机油类脱模剂。
混凝土的配比必须要通过有关的试验机构获取,沙、石料要及时报验,进场的沙、石料含泥量不能超标(报验时检测报告中泥土的含量)。
如果含量过高必须退货,如含量少可通过冲洗处理降低含泥量。
打基础前一定要弄清所打基础的型号,需要使用的混凝土的标号,沙、石、水泥、水的用量,并应过称。
及时并按规定随机取样,制作试块。
试块的模具应采用专用的模具,每组三块,试块制作后一定要注意养护,养护时间为28d,要注意及时送检。
每个工作班不应少于一组,主要电气设备基础(主变压器、组合电器、断路器等)各取一组。
浇注前应先清理坑内杂物、积水,地下水位高的基坑要采取排水措施,浇注前要核实模板轴线与施测轴线是否相符,标高是否符合设计高度的要求,并满足最小允许误差的要求。
如果有预埋件还必须核实预埋件的轴线、标高,杯基浇注时要注意混凝土浇注的方向,不得冲击内模。
在浇注过程中要随时注意轴线、中心点是否与设计轴线一至。
混凝土捣固应用电动振捣器,搅拌必须用混凝土搅拌机,在浇注过程中不得随意停止,必须在上一盘没有凝洁前将次层混凝土浇注下去,不能让混凝土基础出现断层隐患,必须一次浇注完成。
设备混凝土基础施工完成后最小轴线允许误差不得大于±10,架构基础最小
轴线允许误差±20,高程误差为0、-10。
预埋地脚螺栓的直径及外露长度应符合设计要求,埋设应垂直,丝扣应完好,无锈蚀现象,浇注前应彻底除锈,其与模板之间的最小距离应与施工图相符,预埋地脚螺栓最小轴线误差为±2,高程为+20、0,必须用经纬仪(全站仪)、水准仪等测量仪器进行测量。
露出基础的丝扣部份在脱模后,要涂黄油并用塑料袋包好!混凝土基础脱模后,基础表面应平整,不应有蜂窝、麻面、棱角损坏或露筋现象。
混凝土浇注后12h内其表面应覆盖并浇水养护(温度在5度以下时应采取保温措施)。
基础浇注完成后不得随意回土,必须经过专业工程师、监理等相关负责人确后方可进行回填。
回填土不得高于基础表面。
回填土要分层夯实,如有接地的不得向坑内回填石块。
杯形基础坑口要加盖板,尽量避免大的石头或泥块掉到坑内,增加清坑的工作量。
基坑开挖的安全注意事项:
1、基础开挖施工前,施工负责人必须对施工地段进行一次全面调查,了解地下设施情况。
开工前必须对全体施工人员进行安全技术交底,并详细介绍施工地段具体情况。
2、每天开挖基础前,施工负责人必须向参加作业的全体人员讲清当天施工区段内具体安全注意事项,指明已调查清楚的地下设施的具体位置、埋深、走向等。
3、确定坑位时,应会同监理工程师及地下设施产权(或施工)单位,根据地下设施调查情况采取躲开(但必须符合有关规定)或其他安全措施。
开挖时对于发现的地下设施(电缆、管道、文物等)应
会同产权(或施工)单位作好妥善保护处理,不需改移的应按规定作好防护,防止继续施工时对其产生破坏,需要改移的应按规定进行改移,改移时应有确保不对其造成损坏的有效措施,防护和改移后的状态应经产权(或施工)单位验收签认。
4、挖沟、坑时发现地下设施(电缆、管道、文物等)不能自行处理的,应立即停止工作,及时报告施工负责人及有关单位,妥善处理。
5、一般情况下,从地面至地面以下1.5米深度范围内禁止用尖锐工具进行开挖,防止破坏地下设施。
6、遇有大雨、暴雨、连阴雨时,不得开挖基础。
对已经开挖的基础应检查是否会发生塌方,必要时要进行基础回填,确保路基完好,线路通畅。
7、基础开挖应根据不同土质采用不同的开挖方法。
对于土质基础需设局部支撑的应符合下列规定:
①、防护板的厚度及支撑截面,应保证基础稳固。
挖坑时应经常检查防护板有无变形、损坏或折断现象。
②、更换支撑时,应先装后拆。
③、拆除防护板时,应按回填顺序由下而上逐层拆除,有倒塌危险的基础,报请施工负责人同意不作拆除。
8、挖坑作业,每个基础不得少于2人,坑内作业人员必须注意戴好安全帽,坑上必须有人防护。
当发现来车或听到(看到)待避信号时,坑内人员应到安全地点待避,列车通过时,坑内不得有人。
9、基础开挖作业,必须保证路基稳定,不得使其受到破坏和减弱。
挖沟、坑时遇到排水沟(盲沟),应先做好疏通改道排水工作。
10、挖坑时,坑边不得放置重物和工具,应随时检查坑壁的稳定情况,发现有变化时要加强防护工作。
11、挖坑弃土,应有防止道碴污染的措施(如在道碴上铺垫彩条布)。
弃土应距坑边1米以外,堆积高度不得超过1米。
回填后剩余的弃土应用编织袋装好运到指定地点并做好平整工作。
12、挖坑地段应设专人巡回检查,发现基坑坑壁状态有变动等情况时,应立即采取抢救措施。
13、开挖的基础,在收工前施工负责人应逐一对其进行检查,确认基础壁受力稳固,无坍塌危险,路基状态良好等情况并在按规定设置好防护后方可离开,否则除设置专人巡回检查外还应设专人看守。
14、在车辆段或出入段行人较多的地点挖坑时应设专人防护,回填前应有防止人畜坠落的安全措施。
开挖的基础在离人后应设置围栏并在醒目处设置警示牌,夜间还应增设灯光或其它措施,但不得与行车信号混淆。
15、基础开挖如系民工队伍施工,带工人员(职工)必须在现场监护,无带工人员在场监护指导的,不允许民工队伍独自作业。
16、基础开挖过程中,任何时候人员、机具、材料均不得侵入线路基本建筑限界。
17、从坑底往上运土时,绳索应经检查合格方可使用,绳索应与运具稳妥固定确保安全。
