梁钢筋工程施工安全技术交底共9页
- 格式:doc
- 大小:25.00 KB
- 文档页数:9
梁场施工安全技术交底一、概述梁场施工是建筑工程中非常重要的环节之一,其安全性直接关系到整个工程的质量和进度。
为了确保梁场施工的安全,必须进行充分的技术交底,使施工人员明确任务目标、规范操作,并严格按照相关安全标准和规范进行作业。
本文将介绍梁场施工的安全技术交底内容,以提高施工作业人员的安全意识和技术水平。
二、施工环境及安全要求1. 施工环境条件:在施工前,必须对梁场进行全面的环境检查,并确保施工区域没有障碍物、无积水、平整稳定。
2. 安全行为规范:(1)施工期间,必须戴好安全帽,并使用防滑鞋;(2)严禁在施工现场吸烟,禁止携带易燃易爆物品;(3)操作人员必须熟悉使用相关施工设备,并按照操作指南进行操作;(4)装卸梁模需由专业工人进行,禁止个人操作;(5)严禁在梁上违章行走,确保安全通行;(6)严禁超过梁模工作范围,避免造成坍塌等安全事故。
三、梁场施工作业流程及安全措施1. 梁模安装(1)安装前,必须确认梁模尺寸符合设计要求,并检查模板的稳定性;(2)梁模安装时,保证模板横平竖直,严禁出现偏斜或倾倒;(3)使用扣件和钢管固定梁模,保证连接紧固可靠;(4)梁模安装后,必须进行检查,确保无松动、脱落现象。
2. 钢筋绑扎(1)在绑扎钢筋前,必须检查模板是否稳固可靠;(2)绑扎钢筋时,操作人员必须佩戴好手套,并使用专用工具;(3)钢筋绑扎应按照设计要求进行,确保连接牢固。
3. 混凝土浇筑(1)在浇筑混凝土前,必须检查梁模、钢筋是否符合要求;(2)在混凝土浇筑过程中,操作人员必须佩戴好工作服、护目镜和口罩;(3)浇筑时,应均匀振捣混凝土,确保密实度和质量。
4. 型板拆除(1)拆除型板前,必须检查混凝土是否达到强度要求,且没有影响施工安全的因素;(2)型板拆除时,必须有足够的人手,在拆除现场设置警示标志,确保周围人员安全;(3)按照拆板顺序进行拆除,严禁乱拆乱敲,以免损坏结构。
四、施工风险及应急措施1. 高处坠落风险:(1)对于高处作业,应设置安全防护网,并确保安全带的正确佩戴和使用;(2)设立警戒区域,并设置警示标志,提醒人员注意安全。

一、施工前准备1. 施工人员必须经过专业培训,熟悉施工图纸、安全技术交底内容,掌握支撑梁施工的相关知识和技能。
2. 严格按照施工方案和施工图纸进行施工,确保施工质量。
3. 作业人员进入施工现场必须佩戴合格安全帽,系好下颚带,锁好带扣。
4. 严禁酒后上班作业,施工现场禁止吸烟。
二、安全技术交底内容1. 支撑梁基础处理(1)基础处理前,应对场地进行平整,确保地基坚实。
(2)基础处理时,应按照设计要求进行,确保基础承载力满足要求。
2. 支撑梁模板安装(1)模板安装前,应检查模板的尺寸、形状、强度是否符合要求。
(2)模板安装时,应由专人指挥,确保模板安装牢固、平直。
(3)模板接缝处应密封严密,防止漏浆。
3. 支撑梁钢筋绑扎(1)钢筋绑扎前,应检查钢筋的规格、尺寸、形状是否符合要求。
(2)钢筋绑扎时,应按照设计要求进行,确保钢筋间距、位置准确。
(3)钢筋绑扎过程中,严禁将钢筋直接插入模板孔内。
4. 支撑梁混凝土浇筑(1)混凝土浇筑前,应检查模板、钢筋的稳定性,确保满足浇筑要求。
(2)混凝土浇筑时,应按照施工方案和施工图纸进行,确保浇筑均匀、密实。
(3)混凝土浇筑过程中,严禁向模板内直接加水。
5. 支撑梁养护(1)混凝土浇筑完成后,应及时进行养护,确保混凝土强度满足设计要求。
(2)养护期间,应保持混凝土表面湿润,防止裂缝产生。
(3)养护时间根据混凝土强度等级和气候条件确定。
6. 施工安全注意事项(1)施工过程中,严禁攀登模板、支撑架等设施。
(2)高空作业人员必须佩戴安全带,并系牢。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工场地应设置明显的警示标志,防止人员误入危险区域。
(5)施工过程中,应随时检查支撑梁的稳定性,发现异常情况及时处理。
三、施工过程中应注意的问题1. 支撑梁施工过程中,应密切关注模板、支撑架的稳定性,防止发生倾覆、坍塌等事故。
2. 施工过程中,应严格按照施工方案和施工图纸进行,确保施工质量。
技术交底记录13、外墙的基础梁仅在防水板部分才有,锚入承台满足锚固即可,筏板部分没有。

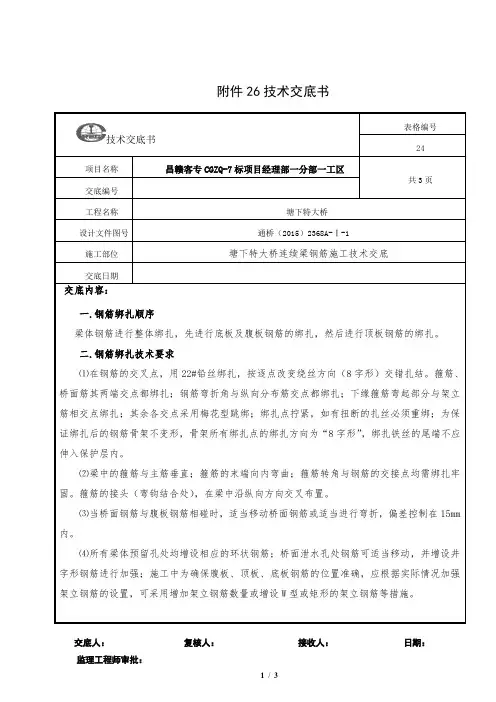

柱钢筋绑扎1、套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。
如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°。
2、搭接绑扎竖向受力筋;柱子主筋立起之后,接头的搭接长度应符合设计及规范要求。
3、柱竖向筋采用机械或焊接连接时,按规范要求同一段面50%接头位置。
第一步接头距楼板面大于500mm且大于H/6,不在箍筋加密区。
4、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。
5、柱箍筋绑扎:(1)按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎,如图2-15。
(2)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
(3)箍筋的弯钩叠合处应沿拄子竖筋交错布置,并绑扎牢固,见图2-16。
(4)有抗震要求的地区,柱箍筋端头应弯成135°,平直部分长度不小于10d(d为箍筋直径),见图2-17。
(5)柱上下两端箍筋应加密,加密区长度及加密区内箍筋问距应符合设计图纸及施工规范不大于100mm且不大于5d的要求(d为主筋直径)。
如设计要求箍筋设拉筋时,拉筋应钩住箍筋,见图2-18。
(6)柱筋保护层厚度应符合规范要求,如主筋外皮为25mm,垫块应绑在柱竖筋外皮上,间距一般1000mm,(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。
同时,可采用钢筋定距框来保证钢筋位置的正确性。
当柱截面尺寸有变化时,柱应在板内弯折,弯后的尺寸要符合设计要求。
使间距符合设计要求,绑架立筋,再绑主筋,主次同时配合进行。
次梁上部纵向钢筋应放在主梁上部纵向钢筋之上,为了保证次梁钢筋的保护层厚度和板筋位置,可将主梁上部钢鞘降低一个次粱上部主筋直径的距离加以解决。
箱型梁钢筋安全技术交底1进入施工现场的作业人员必须戴安全帽,作业高度超过2米时,作业人员要系安全带。
2夜间施工时,应有足够的照明设施照明用的灯具应有防护罩,电线应有一定的保护措施,防止钢筋将电线砸破漏电。
施工时作业人员要穿防滑鞋。
3电焊工、机械工、塔吊司机和信号工等特殊工种必须持证上岗,严禁无证人员操作。
4用塔吊放钢筋时,严禁长短混吊,严禁搭载重物和超载作业。
起吊时,吊物要捆扎牢固。
5雨后,由于钢筋表面较滑,严禁施工人员在构件边缘行走,塔吊等机械要在试运转无故障后方可使用。
6配电箱、电焊机等用电设施必须有防漏电保护装置,严禁非电工接线,设备检修时必须先切断电源,机械出现故障时,必须由主管人员检修。
7绑扎钢筋时,必须搭设作业平台,护身栏高度为1.2m,在2m以上高度作业时,系好安全带,安全带要上系下用。
8施工现场必须明火作业时,持用火证并备好灭火器等消防设施,并派专人看管。
9多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一垂直线上。
钢筋堆放要分散、稳当,防止倾倒和塌落。
10在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。
11绑扎钢筋,不得站在钢筋骨架上和攀登骨架上下。
12起吊钢筋骨架,下方禁止站人,必须待骨架降落到离地1米以内始准靠近,就位支撑好方可摘钩。
13切断机机械运转正常,方准断料。
断料时,手与刀口距离不得少于15厘米。
活动刀片前进时禁止送料。
切长钢筋应有专人扶住,不得用手直接送料。
切断机旁应设放料台,机械运转中严禁用手直接清除刀口附近的短头和杂物。
在钢筋摆动范围和刀口附近,非操作人员得停留。
14弯曲机钢筋要贴紧挡板,注意放入插头的位置和回转方向,不利开错。
弯曲长钢筋,应有专人扶住,并站在钢筋弯曲方案的外面,互相配合,不得拖拉。
调头弯曲,防止碰撞人和物,更换插头、加油和清理,必须停机后进行。
箱型梁钢筋安全技术交底(二)一、引言箱型梁是一种广泛应用在桥梁、建筑物等工程中的重要结构元素,它由上下两个平行的钢筋混凝土板连接而成。
钢筋工安全技术交底单一、背景为保障钢筋工安全,避免发生安全事故,特制定此安全技术交底单,提高钢筋工操作技术,并加强作业安全意识,达到保证工人身体健康,保障施工质量的目的。
二、安全技术交底内容1. 钢筋工安全操作流程•在施工前,必须检查所有设备是否正常运转及安全。
若设备或工具发现问题必须及时汇报上级负责人。
•钢筋在使用前应进行检查,如表面有缺陷、变形、焊接不牢等情况,不得使用,应当及时更换。
•在搬运现场时应注意避让桩基、电线杆等高处设施。
•在工地上搬运钢筋不准乱拖乱拉,应轻放并注意防滑。
•钢筋工应严格按照规定的承重范围操作,不得超过承重限制。
•注意用力平稳,操作不可过劳。
•在拼接钢筋时,钢筋之间应留有规定的间距,拼接时应保证钢筋连接牢固、无缺陷。
•搬移钢筋时需佩戴各种防护设备,例如手套与头盔。
•操作过程中,及时汇报所有意外情况或潜在危险。
2. 钢筋工安全注意事项•不得独自进行高处作业。
高处作业时,应注意安全装备,人员应在足够的保护下使用安全带或其他安全器具固定在建筑物上。
•操作人员禁止将茶杯、咖啡杯等玻璃器皿带至施工现场,以免割伤工人。
•钢筋工应该去施工现场时统一穿上带耐穿鞋、保护衣等比较稳重的服装。
禁止在工地上穿拖鞋和无穷鞋。
•在工作前,工人应该彻底检查所有工具、设备和器具是否处于良好状态。
如有损坏或缺失,应该及时更换。
•在钢筋倒钩上行上下时,必须注意佩带安全带系好,工作时间必须佩戴,并在工作结束后及时解除•操作人员禁止违反安全规定。
如有违规行为,应及时进行制止。
3. 紧急事故处理•若发生紧急事故,钢筋工应立即按规定流程进行处理,报告负责人并采取措施确保安全环境。
三、操作规范1.操作人员应遵守有关安全规章制度及操作规范,如有违反配合的,给本人和队伍造成不良影响者,将责令无限期离开工地。
2.在操作过程中应该特别注意安全,不得轻率行事,以免给自己带来意外伤害。
3.钢筋工应具备良好的团队精神,互相合作,服务好同事及本工作,并按工艺要求进行作业。
系梁施工技术交底一、工程概况本项目系梁工程位于XXX地区,主要用于桥梁结构中的支撑和连接作用,确保桥梁的稳定性和承载力。
系梁总数为XX根,系梁截面尺寸为XX米×XX米,采用混凝土材料。
本工程系梁施工质量要求高,施工过程中应严格遵守相关规范和标准。
二、施工准备1. 人员组织:组建专业的施工队伍,对施工人员进行技术培训和安全教育,确保施工人员掌握系梁施工工艺和要求。
2. 材料准备:根据设计图纸和施工方案,提前准备好系梁所需的各种材料,如混凝土、钢筋、预应力钢筋等,并确保材料质量符合规范要求。
3. 施工设备:准备足够的施工设备,如混凝土泵车、搅拌站、钢筋加工机械、预应力张拉设备等,并确保设备性能良好。
4. 施工图纸和技术文件:熟悉施工图纸和技术文件,了解系梁的结构形式、施工工艺和要求,确保施工过程中遵循设计要求。
5. 施工现场准备:清除施工现场的障碍物,设置安全警示标志,确保施工场地符合安全生产要求。
三、施工工艺1. 支座安装:按照设计要求安装系梁支座,确保支座位置准确、稳定。
2. 钢筋加工和安装:根据设计图纸加工钢筋,按照规范要求进行钢筋安装,确保钢筋间距、焊接质量符合要求。
3. 预应力施加:采用预应力张拉设备对系梁钢筋进行张拉,张拉力应符合设计要求。
4. 模板安装:按照设计图纸安装系梁模板,模板应保证平整、垂直,接缝处严密,防止混凝土漏浆。
5. 混凝土浇筑:采用泵车将混凝土输送至施工现场,分层浇筑,注意振捣,确保混凝土密实、无蜂窝。
6. 养护:混凝土浇筑完成后,及时进行养护,养护时间不得少于XX天。
四、质量控制1. 严格按照设计图纸和施工方案施工,确保施工质量。
2. 加强施工过程控制,对施工过程中的关键环节进行验收,如支座安装、钢筋加工和安装、预应力施加等。
3. 做好施工记录,及时反馈施工过程中出现的问题,确保工程质量。
4. 加强对施工人员的技术培训和安全教育,提高施工人员素质。
五、安全施工1. 施工现场设置安全警示标志,提醒施工人员注意安全。
桥梁上部结构安全技术交底(共10
页)
--本页仅作为文档封面,使用时请直接删除即可--
--内页可以根据需求调整合适字体及大小--
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:010 第 1 页共 9 页
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:010 第 2 页共 9 页
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:010 第 3 页共 9 页
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:010 第 4 页共 9 页
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:004 第 5 页共 9 页
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:003 第 6 页共 9 页
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:003 第 7 页共 9 页
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:003 第 8 页共 9 页
桥梁上部结构安全技术交底书
单位:中铁二十局水界A12标编号:003 第 9 页共 9 页。
梁钢筋绑扎技术交底背景在建筑施工中,钢筋是不可或缺的材料。
而梁作为建筑结构中的重要组成部分,其钢筋的绑扎技术十分重要。
正确的梁钢筋绑扎技术可保证梁的承载力和安全性,为施工质量和合格验收提供保障。
作用钢筋绑扎是建筑施工中的一项重要工作,其作用主要有以下几点:1.加强钢筋与混凝土的黏结,提高梁的承载力;2.合理绑扎钢筋可使混凝土充分密实,并防止梁出现裂缝;3.合理绑扎可控制梁的伸缩变形,保证梁的整体性和耐久性。
绑扎材料绑扎材料主要包括钢绞线、钢绳、钢扎带、铁丝等。
其中,绑扎钢筋的绝大多数材料都是钢绞线或钢绳。
绑扎工具绑扎工具主要包括钳子、手动绑扎机、电动绑扎机等。
其中,钳子和手动绑扎机使用比较广泛,但效率低,且劳动强度较大,难以满足大型工程的需求。
电动绑扎机具有效率高,推进力大等优点,是大型工程常用的绑扎工具。
绑扎步骤梁钢筋绑扎具体步骤如下:1.根据设计图纸和规范要求确定梁的尺寸和钢筋绑扎数量和间距等,以确保梁的承载力和安全性;2.钢筋预留外露长度宜留足,避免过短或过长,预留长度宜在10cm-15cm左右;3.清理梁基础表面,确保梁的基础平整清洁;4.架设木模板,按设计图纸框定梁的尺寸和位置,并控制好梁的高度、靠墙距离和偏移量等;5.将绑扎工具的绳索置于钢筋和钢筋之间,卡紧钳口。
根据设计图纸和规范要求在钢筋交叉处进行绑扎,绑扎点交错布置,钢筋之间相互搭接,必要时使用嵌套连接;6.按照设计要求,绑扎层数一般为2-3层,每层钢筋交错排列,中间有一定间距,绑扎后用钳子拧紧绳索;7.钢筋接头作接头处理,末端要截平、光滑;绑扎质量检验梁钢筋绑扎完成后,需要进行绑扎质量检验。
主要检验绑扎质量和数量、绑扎代用材料的情况、绑扎间距等情况是否符合设计要求和规范要求。
注意事项在梁钢筋绑扎中,有一些需要注意的事项:1.控制好钢筋间距和数量,保证梁板的稳定性和承载力;2.绑扎时应要求紧密、牢固,不能出现松动现象;3.避免绑扎带的对细钢筋的“挤压”或过度“勒紧”,使钢筋弯曲变形或发生断裂;4.必须按照设计要求和规范要求进行钢筋绑扎,不能擅自变更和调整。
工程施工钢筋安全交底一、施工单位名称:XXX建设工程公司二、施工单位负责人:XXX三、安全管理人员:XXX四、施工项目名称:XXX项目五、施工地点:XXX地区六、施工内容:钢筋施工七、施工单位规模:XXX人八、安全交底内容:1、施工钢筋的选材:(1)施工钢筋应符合国家标准,具有质量保证书。
(2)钢筋应按照设计要求选择规格和材质。
2、施工钢筋的保护:(1)施工钢筋应放置在干燥通风处,避免钢筋生锈损坏。
(2)施工现场应设置防护设施,确保钢筋安全。
3、施工钢筋的切割和焊接:(1)钢筋的切割应使用专业工具,操作人员应熟练掌握操作技术。
(2)钢筋的焊接应由具有相关证书的焊工进行,操作时应注意防护措施。
4、施工钢筋的连接:(1)钢筋连接应按照设计图纸要求进行,连接部位应处理干净、无杂质。
(2)连接钢筋时,应采用专用连接件,并进行质量检测。
5、施工钢筋的固定:(1)钢筋固定应牢固可靠,不得出现移位或松动现象。
(2)使用固定工具时,应符合相关安全规定,防止发生意外事故。
6、施工钢筋的验收:(1)钢筋施工完成后,应进行验收,确保符合设计要求和安全标准。
(2)验收过程中,应由专业人员进行检测,不合格的钢筋应及时更换。
7、施工钢筋的质量管控:(1)施工过程中应建立质量监控点,定期进行检查。
(2)发现质量问题应及时整改,确保施工质量符合要求。
八、安全交底时间:XXXX年XX月XX日以上是XXX项目钢筋施工的安全交底内容,各位施工人员在施工过程中务必严格遵守相关规定,做好安全防护工作,确保施工安全顺利进行。
希望大家共同努力,为项目的顺利完成做出贡献。
祝工程顺利!。
现浇梁施工安全技术交底随着建筑工程的不断发展,现浇梁作为一种重要的建筑构件,在工程中的使用越来越广泛。
现浇梁的施工需要考虑各种安全因素,包括施工工艺、人员管理、设备维护等多项因素。
为了确保现浇梁施工过程中的安全、规范以及高效,本文将就现浇梁施工安全技术进行交底,以便于在实际工程中应用。
一、施工前的准备工作现浇梁施工前的准备工作贯穿整个施工过程,并直接影响着施工的质量、安全和效率。
为此,在施工前需要充分做好准备工作。
1. 现场勘察和测量首先需要对现场进行详细勘察和测量,包括现场环境、地基承载力、地面高程、坡度、不平整程度等因素。
根据测量结果制定详细的施工方案和安全措施,减少施工中的安全风险和误差率。
2. 安全防护与作业规程制定在制定施工方案中需要考虑安全防护和作业规程,包括搭建脚手架、制定作业指导书、防护措施的制定等。
这些措施要在施工现场充分展开,确保现场人员的安全。
3. 设备、工具及土建材料的准备准备施工所需的设备、工具及土建材料。
例如,梁模、钢筋、胶合板模板、混凝土等。
这些都是决定着现浇梁的质量和稳定性的重要因素。
二、施工现场管理安全始终是现场管理的重中之重,只有在管理工作上投入更多的精力,才能更好地保证现浇梁的施工质量和人员安全。
1. 施工现场的布置施工现场要布置整齐,材料、工具、设备要放置在对应位置。
要设置人员通道,标明相关标识、警告牌等。
装饰装修呈现端正,防止施工中出现卫生问题。
同时,施工过程中要注意工人的安全,要求个人防护品的佩戴。
2. 严格执行作业规程在施工进行期间,要严格按照制定好的作业规程进行作业。
要在施工前对作业指导书进行认真的阅读,防止出现工人应用不当、误解等问题。
施工过程中出现问题需要及时整改,对于违反操作规范的行为要及时通知施工人员并作出处罚。
3. 发现问题及时排除在施工过程中,应该及时发现并排除问题。
对于现场工人的安全、设备设施的状态、土建材料的质量等问题应及时发现,及时解决问题,保证施工正常进行。
钢筋混凝土梁施工技术交底为确保钢筋混凝土梁的施工质量,维护工程安全,提高施工效率,特进行钢筋混凝土梁施工技术交底,以确保工程顺利进行。
以下是具体内容:一、施工前准备1.1 根据设计图纸,仔细核实施工工艺,确认梁的类型、尺寸、布置、数量等。
1.2 梁板表面应清理干净,无油污、水渍等杂物,并清除混凝土表面硬化层。
1.3 梁模支架应牢固稳定,并符合设计要求。
模板应清理干净,无破损、变形等缺陷。
二、钢筋布置2.1 根据设计要求,按照图纸进行钢筋布置。
确保主筋、箍筋的中心线与图纸要求相符,确保钢筋的受力性能。
2.2 钢筋采用扎捆或焊接方法连接,确保连接牢固,无松动、脱落现象。
2.3 梁底部钢筋应设置脚手架,确保钢筋离模板底部一定距离,以保证混凝土的覆盖层厚度。
三、混凝土浇筑3.1 在浇筑混凝土前,应对模板进行检查,确保模板表面光滑平整,无渗漏现象。
3.2 混凝土浇筑前,应进行试块混凝土强度检测,确认符合要求后再进行实际浇筑。
3.3 混凝土应按照设计要求进行拌合,控制适宜的水灰比和砂石粒径,并加入减水剂合理控制混凝土的流动性。
3.4 浇筑过程中,应使用振动棒进行充分振捣,确保混凝土充实,排除空隙,提高混凝土的密实性。
3.5 首层浇筑完成后,应留置一定时间,等待其初凝,再进行下一层的浇筑。
3.6 浇筑后的混凝土应覆盖防止蒸发,保持充分湿润,在恰当的时间进行拆模。
四、施工安全4.1 施工人员必须佩戴符合要求的劳动防护用品,如安全帽、安全鞋、手套等。
4.2 工地施工区域应明确标识,并设立安全警示标识牌,提醒行人及施工人员注意安全。
4.3 针对高空作业,必须采取有效防护措施,如安全网、脚手架、安全带等。
4.4 施工现场必须保持整洁有序,及时清理掉落的杂物,防止人员滑倒或被物体砸伤。
五、施工质量验收5.1 施工完成后,应进行混凝土强度检测,确保达到设计要求。
5.2 钢筋布置应符合图纸要求,通过钢筋保护层厚度检测,保证钢筋的受力性能和耐久性。
梁场施工技术交底在大型建筑工程中,梁场施工是一项至关重要的工作。
梁场是人工制作预制混凝土梁体的现场,其施工涉及到多个技术环节和操作流程。
为确保梁场施工工作的质量,避免施工安全事故的发生,进行梁场施工技术交底显得十分必要。
在梁场施工技术交底中,施工人员需要对具体操作环节进行详细的交底,明确各项技术要求和安全措施,确保施工过程安全、高效、顺利。
本文将从梁场施工技术交底的相关内容、施工须知和安全问题三个方面进行详细介绍。
一、梁场施工技术交底的相关内容1.梁体原材料的准备工作梁场施工的第一个步骤是对原材料进行准备工作。
首先要对混凝土原材料的规格进行检查,确保原材料满足施工要求,然后按照所需数量进行配比。
同时需要对水泥、石子、沙子进行搅拌,将原料均匀混合,确保梁体的质量。
2.梁模安装梁模是人工制作混凝土梁体所必需的的模具。
在梁场施工中,施工人员需要按照梁模的尺寸和形状,将各个模板拼装在一起,以制作出需要的梁体型号。
同时,需要对梁模进行检查和清洗工作,保证梁模表面清洁光滑,无损坏和留有的水分。
3.混凝土的浇筑梁模安装完毕后,混凝土的浇筑就成了梁场施工的重心。
在混凝土的浇筑过程中,施工人员需要按照梁体的尺寸、形状和层数进行浇筑,确保梁体密实、结实。
同时,施工人员还需要对浇筑过程中的细节进行科学管理,确保混凝土的质量和施工安全。
4.梁体的养护梁体浇筑后,还需要进行养护工作。
在养护过程中,需要给混凝土梁体进行切割和封口,确保内部的水分平衡,避免渗漏和变形。
此外,还需要对成型后的梁体进行保护和修整,确保梁体光滑、美观。
二、施工须知在梁场施工过程中,施工人员需要严格按照技术要求和操作流程进行施工。
下面是一些施工须知:1.施工前需要进行制订施工计划在梁场施工之前,需要制订施工计划。
施工计划需要详细记录施工步骤、施工流程和施工人员,以确保梁场施工的顺利进行。
2.梁场施工应由专业人员进行梁场施工属于高危作业,应由专业人员进行。
一、交底依据1. 《公路桥涵施工技术规范》(JTG/TF502011)2. 《施工现场临时用电安全技术规范》(JGJ46—2012)3. 《公路工程施工安全技术规程》(JTG F90-2015)4. 相关地方及行业安全规定二、交底目的为确保现浇梁施工过程中的安全,提高施工人员的安全意识,降低安全事故发生率,特进行本次安全技术交底。
三、交底内容1. 作业人员行为基本规定(1)所有施工人员在进入施工现场前必须接受安全教育培训和交底。
(2)进入施工现场必须正确佩戴安全帽、防护眼镜、手套等劳动保护用品。
(3)作业人员衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。
(4)2米(含2米)以上的高度位置作业时,必须正确佩戴安全带,并拴挂在可靠的结构部位。
(5)严禁从高处向下方抛扔或从低处向高处投掷物料。
(6)六级以上(含六级)强风和大雨、大雪、大雾天气必须停止露天高处作业。
(7)雨、雪后和冬季露天作业时,必须清除水、雪、霜、冰,并采取防滑措施。
(8)夏季做好防暑降温措施。
(9)严禁酒后上岗作业。
(10)严禁在施工现场出现打架、斗殴等现象。
(11)施工过程中发现不安全因素或者发生安全事故时,必须及时向项目领导或现场管理人员汇报,并停止作业,撤离危险区域,严禁冒险作业。
2. 钢筋工(1)钢筋运输:作业前检查运输道路和设备,确保运输安全。
(2)钢筋加工:严格按照设计要求进行加工,确保钢筋尺寸、形状符合要求。
(3)钢筋绑扎:绑扎过程中,注意绑扎牢固,防止钢筋移位。
3. 模板工(1)模板安装:严格按照设计要求进行安装,确保模板平整、牢固。
(2)模板拆除:拆除前,检查模板固定情况,确保拆除安全。
4. 混凝土工(1)混凝土浇筑:严格按照设计要求和施工方案进行浇筑,确保混凝土质量。
(2)混凝土养护:浇筑完成后,及时进行养护,确保混凝土强度。
四、安全措施1. 严格执行安全操作规程,确保施工安全。
2. 定期进行安全检查,及时发现和消除安全隐患。
2.8.1 桥梁钢筋工程施工安全技术交底1. 一般要求(1)钢筋加工场设置符合下列要求:1)各机械旁应设置机械操作程序牌。
2) 加工场不得设在电力架空线路下方。
3) 操作台应坚固、安装稳固并置于坚实的地基上。
4) 加工机具应设工作棚,棚应具防雨(雪)、防风功能。
5) 含有木材等易燃物的模板加工场,必须设置严禁吸烟和防火标志。
6) 加工场必须配置有效的消防器材,不得存放油、脂和棉丝等易燃品。
7) 加工场搭设完成,应经检查、验收,确认合格并形成文件后,方可使用。
8) 加工机具应完好,防护装置应齐全有效,电气接线应符合施工用电安全技术交底的具体要求。
9) 现场应按施工组织设计要求布置加工机具、料场与废料场,并形成运输、消防通道。
10)加工场应单独设置,不得与材料库、生活区、办公区混合设置,场区周围应设围挡。
(2)使用起重机吊装钢筋,现场作业应符合下列安全要求:1)作业前施工技术人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物采取的挪移或保护措施。
2) 现场配合吊装的全体作业人员应站位于安全地方,待吊钩和被吊钢筋离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。
3) 作业场地应平整、坚实;地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。
4) 吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业。
5) 吊装作业必须设信号工指挥。
指挥人员必须检查吊索具、环境等状况,确认安全;吊梁作业前应划定作业区,设护栏和安全标志,严禁非作业人员入内;吊装时,吊臂、吊钩运行范围,严禁人员入内;吊装中严禁超载;吊装时应先试吊,确认正常后方可正式吊装。
6) 构件吊装就位,必须待构件稳固后,作业人员方可离开现场。
7) 大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。
8)现场及其附近有电力架空线路时应设专人监护,确认机械与电力架空线路的最小距离必须符合表2-19的要求。
(3)钢筋码放应符合下列要求:1) 钢筋码放应符合施工平面布置图的要求。
2) 整捆码垛高度不宜超过2m,散捆码垛高度不宜超过1.2m。
3) 码放应稳固,并应采取防止锈蚀和污染的措施,不得损坏标牌。
4) 钢筋网与钢筋骨架等的码放高度不得超过2m,钢筋笼的码放层数不宜超过2层。
5) 钢筋应按级别、种类、直径、钢号、批号、生产企业等情况分别堆放,并设分类标牌。
(4)预制构件的吊环,必须采用未经冷拉的Ⅰ级热轧钢筋制作,严禁以其他钢筋代替。
2. 钢筋加工(1) 钢筋除锈现场应通风良好;操作人员应戴防尘口罩、防护眼镜和手套;操作人员应站在钢丝刷的侧面,严禁触摸旋转的钢刷;除锈应在钢筋调直后进行,带钩钢筋不得使用除锈机除锈。
(2) 钢筋需冷拉时,冷拉作业应符合下列要求:1)当温度低于-15℃时,不宜进行冷拉作业。
2)卷扬机操作工必须能看到全部冷拉场地。
3)冷拉场夜间工作照明设施应采取防护措施。
4)采用控制冷拉率的方法冷拉钢筋时,必须设限位装置。
5)使用卷扬机应符合卷扬机相关安全技术交底的具体要求。
6)作业中,发现滑丝等情况,必须立即停机,放松后方可处理。
7)在冷拉场两端地锚外应设防护挡板和安全标志,严禁人员在此停留。
8)卷扬机及其地锚必须安装稳固,经验收合格,并形成文件后方可进行冷拉作业。
9)作业时,应设专人值守,严禁钢筋两侧2m内和冷拉线两端有人,严禁跨越受拉钢筋。
10)冷拉作业必须设专人指挥,作业前,指挥人员必须检查卡具和环境,确认钢筋卡牢、环境安全后,方可向卷扬机操作工发出冷拉信号。
(3) 采用机具加工钢筋应符合下列要求:1)机具运行中,严禁作业人员触摸其传动部位。
2)使用范围、操作程序应符合机械使用说明书的规定。
3)加工机具应设专人管理,定期保养和维修,保持其完好的技术性能,不得超载和带病运转。
4)作业中遇停电和下班后,应关机,并切断机械电源;机具运行中,发现异常必须立即关机断电,方可检修。
5)加工机具应完好、安装稳固、保持机身水平,防护装置应齐全有效,电气接线应符合施工用电相关安全技术交底具体要求;使用前应经检查、试运行,确认正常。
3. 钢筋连接(1) 钢筋连接应遵守设计规定,宜采用焊接(电弧焊、闪光对焊、电渣压力焊、气压焊);钢筋与钢板的T型焊接宜采用埋弧压力焊或电弧焊;钢筋骨架和钢筋网片的交叉点宜采用电阻点焊。
(2) 焊工必须经专业培训,持证上岗;钢筋焊接前应进行现场条件下的焊接性能试验,确认合格,并形成文件。
(3) 轴心受压和偏心受压构件中的受压钢筋,当直径大于32mm时应焊接。
(4) 进行闪光对焊、电渣压力焊、电阻点焊或埋弧压力焊时,应随时观测电源电压的波动情况。
当电压下降在5%~8%时,应采取提高焊接变压级数的措施;当电压下降≥8%时,不得进行焊接。
(5) 焊接作业现场周围10m范围内不得堆放易燃、易爆物品;不能满足时,必须采取安全防护措施。
(6) 对焊和手工电弧焊作业应设作业区,其边缘应设挡板,非作业人员不得入内;配合搬运钢筋的作业人员,在焊接时应背向焊接处,并采取防止火花烫伤的措施。
(7) 轴心受拉和小偏心受拉构件中的主钢筋应焊接,不得采用绑扎连接;冷拔低碳钢丝应绑扎连接。
(8) 手工电弧焊应符合下列要求:1)操作者必须经专业培训,持证上岗;数控、自动、半自动焊接设备应实行专人专机制度。
2)焊接前应检查焊把线和电焊钳的连接,确认绝缘可靠。
3)使用中的焊接设备应随时检查,发现安全隐患必须立即停止使用;维修后的焊接设备,经检查确认安全后,方可继续使用。
4)焊接时引弧应在垫板、帮条或形成焊缝部位进行,不得烧伤主筋。
5)焊接作业现场应按消防部门的规定配置消防器材。
6)焊接辐射区有他人作业时,应用不可燃屏板隔离。
7)焊接作业现场周围10m范围内不得堆放易燃易爆物品,不能满足时,必须采取隔离措施。
8)接地线、焊把线不得搭在电弧、炽热焊件附近和锋利的物体上。
9) 电焊机、电缆线、电焊钳应完好,绝缘性能良好,焊机防护装置齐全有效;使用前应检查,确认符合要求。
10)在潮湿地点焊接时,地面上应铺以干燥的绝缘材料,焊接工应站其上。
11)焊接前必须办理用火申报手续,经消防管理人员检查确认焊接作业安全技术措施落实,颁发用火证后,方可进行焊接作业。
12)作业后必须切断电源、锁闭电闸箱、清理场地、灭绝火种、消除焊料余热后方可离开现场。
13) 露天焊接作业,焊接设备应设防护棚;焊接作业现场应设安全标志,非作业人员不得入内;焊接作业现场应通风良好,能及时排除有害气体、灰尘、烟雾。
14)所有焊缝必须进行外观检查,不得有裂纹、未熔合、夹碴、未填满弧坑和超出规定的缺陷;零部(杆)件的焊缝应在焊接24h后按技术规定进行无损检验。
15) 作业时,电缆线应理顺,不得身背、臂夹、缠绕身体,严禁搭在电弧和炽热焊件附近与锋利的物体上。
16) 作业后必须关机断电,并锁闭电闸箱。
(9) 混凝土结构中的钢筋机械连接应采用A级接头,当环境温度低于-10℃时,应经试验确定;钢筋机械连接操作人员应经安全技术培训,考核合格方可上岗。
(10) 带肋钢筋套筒挤压连接尚应符合下列要求:1) 作业前应检查挤压设备,并进行试压,确认符合设计要求。
2) 高处作业必须支搭作业平台,压接钳应系保险绳,并应符合下列要求:搭设与拆除脚手架应符合脚手架安全技术交底具体要求;作业平台的脚手板必须铺满、铺稳;作业平台临边必须设防护栏杆,上下作业平台必须设安全梯、斜道等攀登设施;使用前应经检查、验收,确认合格并形成文件。
使用中应随时检查,确认安全。
(11) 钢筋锥螺纹连接尚应符合下列要求:1) 使用力矩扳手不得加套管。
2) 接头的端头距钢筋弯曲点长度不得小于钢筋直径的10倍。
3) 拧紧接头必须用力矩扳手;力矩扳手应每半年用扭力仪检定一次。
4) 高处作业应设作业平台,作业平台的脚手板必须铺满、铺稳;作业平台临边必须设防护栏杆;上下作业平台必须设安全梯、斜道等攀登设施;使用前应经检查、验收,确认合格并形成文件;使用中应随时检查,确认安全。
4. 钢筋和钢筋骨架的运输与安装(1) 钢筋和钢筋骨架运输前应根据钢筋质量、钢筋骨架外形尺寸、现场环境和运输道路等情况,选择适宜的运输车辆和吊装机械;向基坑运送钢筋不得抛掷和碰撞坑壁。
(2) 现场使用土坡道两侧边坡必须稳定;坡道应顺直,不宜设弯道;坡道土体应稳定、坚实,坡面宜硬化处理;坡道宽度应较运输车辆宽1m以上,坡度不宜陡于1∶6;作业中应经常维护,保持完好,并应采取防扬尘措施。
(3) 现场使用斜道(马道)斜道应直顺,不宜设弯道;斜道脚手架必须置于坚实地基上,支搭必须牢固;斜道宽度应较运输车辆宽1m以上,坡度不宜陡于1∶6;斜道两侧应设防护栏杆,且进出口处横栏杆不得伸出栏柱;使用过程中应随时检查、维护,发现隐患必须及时采取措施,保持施工安全;施工前应根据运输车辆的载重、宽度和现场环境对斜道进行施工设计,其强度、刚度、稳定性应满足各施工阶段荷载的要求。
(4) 钢筋骨架的刚度不能满足运输和吊装要求时,必须对其采取临时加固措施。
(5) 焊接作业结束后,必须切断电源,并检查现场,确认无火险隐患后,方可离开现场。
(6) 在箱梁模板内等狭小空间施焊时,必须强制通风,并设专人监护;施焊人员宜轮换作业。
(7) 严禁在同一竖直位置上同时运送、绑扎和焊接钢筋。
(8) 高处作业必须搭设作业平台,在作业平台上,钢筋应随用随运,分散码放,且不得在平台临边部位码放。
钢筋不得在平台及其支架上推拉。
(9) 更换作业场地,移动焊把线时,应切断电源,不得手持焊把线爬梯登高。
(10) 在模板内焊接钢筋时,应在焊接部位下方设阻燃质托盘;焊接完成,必须待托盘中的焊渣冷却后,方可弃至指定地点。
靠近木模板焊接钢筋时,应以阻燃材料相隔。
(11) 安装高大钢筋骨架时,必须采取临时支撑措施,待骨架安装稳固后,方可撤除临时支撑。
(12) 焊接前必须办理用火申报手续,经消防管理人员检查确认焊接作业安全技术措施落实,颁发用火证后,方可进行焊接作业。
(13) 施焊人员不得站在钢筋骨架上作业,或攀登骨架上下。
(14) 焊接作业现场应符合下列要求:1) 操作者必须经专业培训,持证上岗,数控、自动、半自动焊接设备应实行专人专机制度。
2) 焊工作业时必须使用带有滤光镜的头罩或手持防护面罩,戴耐火的防护手套,穿焊接防护服,穿绝缘、阻燃、抗热防护鞋;清除焊渣时应戴护目镜。
3) 露天焊接作业,焊接设备应设防护棚。
4) 焊接作业现场应设安全标志,非作业人员不得入内。
5) 焊接作业现场应按消防部门的规定配置消防器材。
6) 焊接辐射区,有他人作业时,应用不可燃屏板隔离。
