土建定额说明
- 格式:docx
- 大小:15.22 KB
- 文档页数:9
河北2024土建定额说明及计算规则河北2024年土建定额是指河北省在2024年发布的用于建筑施工工程的定额,用于规定工作量和材料投入,以及计算工程成本和进度的基准。
以下是关于河北2024年土建定额的说明及计算规则。
一、定额说明1.定额的编制单位是河北省发展和委员会,负责编制和修订河北省的土建定额。
2.定额分为四个部分,即:施工总则、工程量清单、工程量计算方法和定额计算表。
3.定额主要包括施工工艺、工程量、材料使用标准、劳动力投入等内容,以确保工程质量和安全。
二、编制原则1.定额编制遵循统一规范和标准,确保工程的质量和技术指标达到相应要求。
2.定额编制遵循经济合理、施工便于和质量可靠的原则,以实现工程的经济效益和合理投资。
3.定额编制遵循统一的技术标准和评价方法,以方便施工单位的使用和理解。
三、计算规则1.工程量计算规则:工程量计算根据工程实际情况使用相应的计算方法,包括单位工程量计算和总工程量计算。
2.定额计算规则:定额计算分为基价计算和投加计算两部分。
-基价计算:根据工程量和定额中规定的材料价格和工程量计算方法,计算出基价。
-投加计算:根据工程实际情况,根据预算指标中规定的投加内容和计算方法,计算出投加费用。
3.成本计算规则:根据基价和投加费用计算出工程成本,包括材料成本、人工成本和施工设备成本。
4.进度计算规则:根据工程施工的时间计算工程进度,以划分施工过程和控制工期。
四、定额使用规则1.定额应根据实际情况进行调整,包括工程量调整、工艺调整和材料成本调整等,以满足工程实际需求。
2.定额的使用应遵循工程质量和安全的原则,确保施工过程中的顺利进行。
3.定额的使用应遵循合理经济的原则,以实现工程投资的最优化。
4.定额的使用应遵循施工单位的实际情况和技术水平,确保施工质量和进度的控制。
以上是关于河北2024年土建定额的说明及计算规则,总结了编制原则、计算规则和使用规则,以帮助施工单位正确使用和理解定额,以实现工程的质量和经济效益。
土建定额综合解释及计算规则土建定额是指在建设项目中,根据工程特点和技术要求,对工程量、工艺方法、材料消耗等进行综合考虑和衡量,确定一定数量的工程定额,以便在工程设计、招投标、施工合同、工程结算等环节中用作计量和核算的基础。
土建定额的编制和使用对于保证工程质量、控制工程成本具有重要意义。
土建定额的计算规则主要包括以下几个方面:1.工程量的确定:根据项目具体的设计要求和施工方案,对需要施工的各种工程量进行详细的测算和计算。
工程量通常包括人工量、材料量、机械量等。
2.单位量的确定:单一工程量与工程总量之间的关系需要通过单位量进行计算。
单位量一般是指在给定条件下,完成单位工程的人工、材料、机械、安装、调试等总量。
3.单位成本的确定:单位成本是指在单位工程量下所需的人工、材料、机械、设备、能源等成本。
单位成本的确定需要结合市场价格和实际消耗情况进行计算。
4.工艺方法的确定:工艺方法是指完成项工程所需采取的一系列具体操作和工艺。
工艺方法的选择应该符合施工工艺规范和施工安全要求,并能够提高工程质量和施工效率。
5.材料消耗的确定:根据工程的特点和技术要求,对材料的消耗进行详细计算和估算。
材料消耗的确定需要考虑施工过程中的损耗、废弃物回收利用以及材料供应的稳定性等因素。
土建定额的编制和使用时需要注意以下几点:1.科学准确:土建定额的编制要基于科学、准确的工程量和技术要求,并经过实践验证。
编制过程中需要遵循一定的技术规范和标准,确保定额的科学性和有效性。
2.综合性:土建定额需要对工程量、工艺方法、材料消耗等进行全面考虑和综合衡量。
不同工程的定额计算时应遵循整体性和系统性的原则,确保各项指标的协调一致。
3.更新性:土建定额应根据工程技术的发展和进步进行及时更新和修订。
随着科技的不断演进,施工工艺和材料消耗等方面也会有所变化,因此定额的更新非常重要。
4.适用性:土建定额的编制和使用应针对具体的项目特点和工程类型。
不同的项目和工程可能存在差异,因此定额的编制要考虑到工程的特殊性和差异性,确保定额的适用性和可操作性。

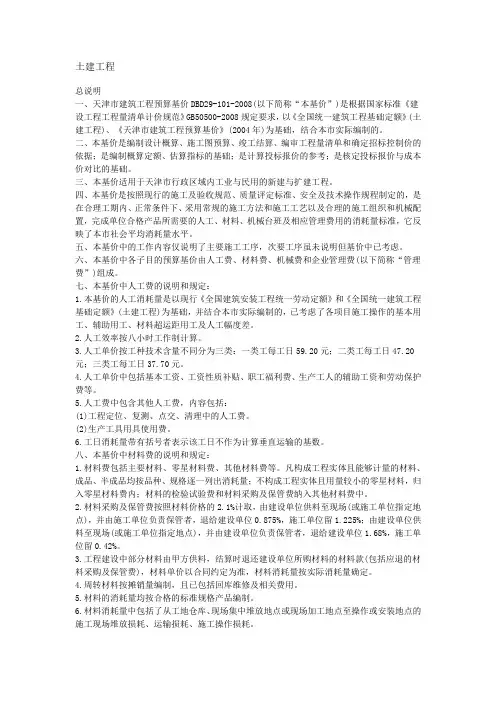

土建工程总说明一、天津市建筑工程预算基价DBD29-101-2008(以下简称“本基价”)是根据国家标准《建设工程工程量清单计价规范》GB50500-2008规定要求,以《全国统一建筑工程基础定额》(土建工程)、《天津市建筑工程预算基价》(2004年)为基础,结合本市实际编制的。
二、本基价是编制设计概算、施工图预算、竣工结算、编审工程量清单和确定招标控制价的依据;是编制概算定额、估算指标的基础;是计算投标报价的参考;是核定投标报价与成本价对比的基础。
三、本基价适用于天津市行政区域内工业与民用的新建与扩建工程。
四、本基价是按照现行的施工及验收规范、质量评定标准、安全及技术操作规程制定的,是在合理工期内、正常条件下、采用常规的施工方法和施工工艺以及合理的施工组织和机械配置,完成单位合格产品所需要的人工、材料、机械台班及相应管理费用的消耗量标准,它反映了本市社会平均消耗量水平。
五、本基价中的工作内容仅说明了主要施工工序,次要工序虽未说明但基价中已考虑。
六、本基价中各子目的预算基价由人工费、材料费、机械费和企业管理费(以下简称“管理费”)组成。
七、本基价中人工费的说明和规定:1.本基价的人工消耗量是以现行《全国建筑安装工程统一劳动定额》和《全国统一建筑工程基础定额》(土建工程)为基础,并结合本市实际编制的,已考虑了各项目施工操作的基本用工、辅助用工、材料超运距用工及人工幅度差。
2.人工效率按八小时工作制计算。
3.人工单价按工种技术含量不同分为三类:一类工每工日59.20元;二类工每工日47.20元;三类工每工日37.70元。
4.人工单价中包括基本工资、工资性质补贴、职工福利费、生产工人的辅助工资和劳动保护费等。
5.人工费中包含其他人工费,内容包括:(1)工程定位、复测、点交、清理中的人工费。
(2)生产工具用具使用费。
6.工日消耗量带有括号者表示该工日不作为计算垂直运输的基数。
八、本基价中材料费的说明和规定:1.材料费包括主要材料、零星材料费、其他材料费等。

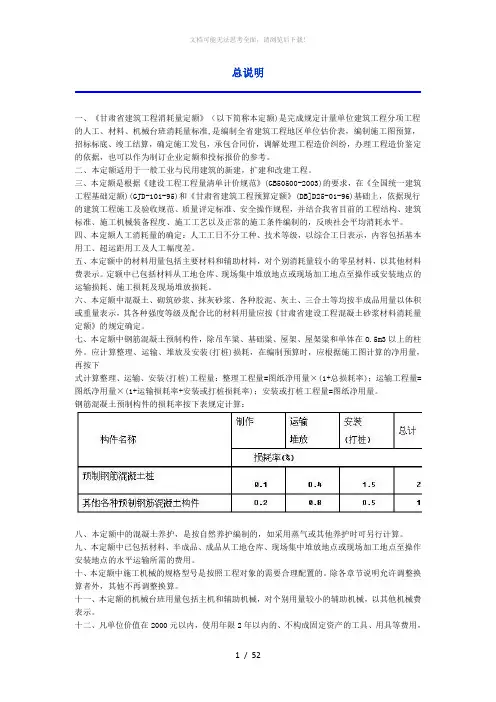

总说明一、《甘肃省建筑工程消耗量定额》(以下简称本定额)是完成规定计量单位建筑工程分项工程的人工、材料、机械台班消耗量标准,是编制全省建筑工程地区单位估价表,编制施工图预算,招标标底、竣工结算,确定施工发包,承包合同价,调解处理工程造价纠纷,办理工程造价鉴定的依据,也可以作为制订企业定额和投标报价的参考。
二、本定额适用于一般工业与民用建筑的新建,扩建和改建工程。
三、本定额是根据《建设工程工程量清单计价规范》(GB50500-2003)的要求,在《全国统一建筑工程基础定额)(GJD-101-95)和《甘肃省建筑工程预算定额》(DB]D25-01-96)基础上,依据现行的建筑工程施工及验收规范、质量评定标准、安全操作规程,并结合我省目前的工程结构、建筑标准、施工机械装备程度、施工工艺以及正常的施工条件编制的,反映社会平均消耗水平。
四、本定额人工消耗量的确定:人工工日不分工种、技术等级,以综合工日表示,内容包括基本用工、超运距用工及人工幅度差。
五、本定额中的材料用量包括主要材料和辅助材料,对个别消耗量较小的零星材料,以其他材料费表示。
定额中已包括材料从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工损耗及现场堆放损耗。
六、本定额中混凝土、砌筑砂浆、抹灰砂浆、各种胶泥、灰土、三合土等均按半成品用量以体积或重量表示,其各种强度等级及配合比的材料用量应按《甘肃省建设工程混凝土砂浆材料消耗量定额》的规定确定。
七、本定额中钢筋混凝土预制构件,除吊车粱、基础粱、屋架、屋架粱和单体在O.5m3以上的柱外。
应计算整理、运输、堆放及安装(打桩)损耗,在编制预算时,应根据施工图计算的净用量,再按下式计算整理、运输、安装(打桩)工程量:整理工程量=图纸净用量×(1+总损耗率);运输工程量=图纸净用量×(1+运输损耗率+安装或打桩损耗率);安装或打桩工程量=图纸净用量。
钢筋混凝土预制构件的损耗率按下表规定计算:八、本定额中的混凝土养护,是按自然养护编制的,如采用蒸气或其他养护时可另行计算。
河北省2024土建定额说明及计算规则一、定额总说明:1.定额分类:河北省2024年土建定额按照工程建筑、安装工程、市政公用工程和铁路工程等不同类型进行分类。
2.定额编制依据:定额的编制依据包括国家建筑设计和施工规范、相关标准和规范、河北省有关法律、法规和规章制度等。
3.定额适用范围:定额适用于河北省内的土建工程和相关项目的施工过程,包括工程概况、基础工程、主体工程、装饰工程、设施设备、工程管理和建设机械等方面。
4.定额单位:定额中的单位以国际通用计量单位为准,如米、平方米、立方米、吨等。
5.定额计算规则:定额计算采用综合指标法和市场预测法相结合的方法进行,以确保定额的合理性和准确性。
二、定额计算规则:1.定额计算方法:定额计算分为工日定额和工程量定额两种方法。
工日定额是指根据工种、工时和工效进行计算,工程量定额是根据工程量和工程设计要求进行计算。
2.定额计算步骤:定额计算的步骤包括确定工程量、确定定额名称和编码、确定单位工程造价、计算单位工程定额和作业的劳动强度等。
3.定额计算内容:定额计算内容包括基本项目的定额、施工组织及劳动组织、施工条件和工期、标准工日和平均生产定额、编号和编码、定额表的组成和使用方法等。
4.定额计算依据:定额的计算依据包括工程施工图纸、设计文件、建设方案、工程规划及相关技术要求等。
5.定额计算公式:定额计算涉及的公式包括单位工程定额计算公式、工程量定额计算公式、单位造价计算公式等。
三、定额说明内容:1.定额编码和名称:定额中每个项目都有独立的编码和名称,以方便识别和使用。
2.定额基础信息:定额中包括每项工程的基础工日、基础单价、材料消耗量等基本信息。
3.定额工程量:定额中规定了每个项目的工程量计算规则,包括单位工程量和总工程量的计算方法。
4.定额用工量:定额中规定了每个项目的用工量,包括各工种的用工量和工日计算方法。
5.定额价格计算:定额中规定了每个项目的价格计算方法,包括材料成本、人工成本、设备成本等。
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数公司具有的机械装备限度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评估标准和安全操作规程以及造价管理政策法规编制的。
三、本规定合用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制公司定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的重要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目涉及:脚手架工程、模板工程、垂直运送工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增长费、雨季施工增长费、夜间施工增长费、生产工具用品使用费、检查实验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增长费、在有害身体健康环境中施工降效增长费组成;不可竞争措施项目涉及安全生产、文明施工费。
七、本定额合用于供料单价法,也可用于综合单价法。
八、建筑工程应用于供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。

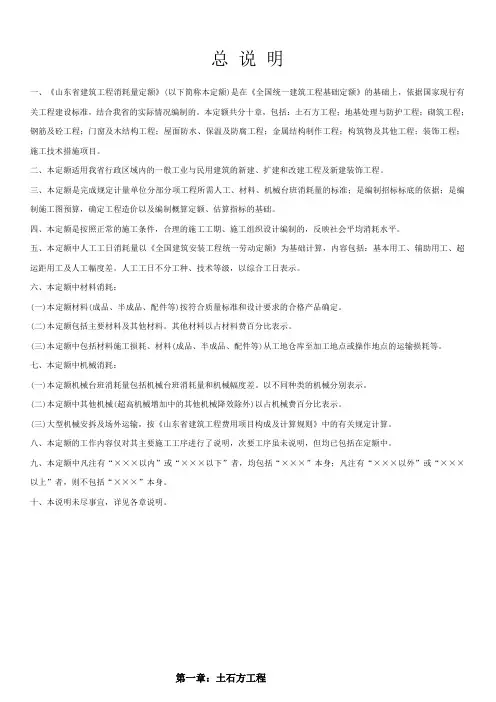

总说明一、《山东省建筑工程消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》的基础上,依据国家现行有关工程建设标准,结合我省的实际情况编制的。
本定额共分十章,包括:土石方工程;地基处理与防护工程;砌筑工程;钢筋及砼工程;门窗及木结构工程;屋面防水、保温及防腐工程;金属结构制作工程;构筑物及其他工程;装饰工程;施工技术措施项目。
二、本定额适用我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。
三、本定额是完成规定计量单位分部分项工程所需人工、材料、机械台班消耗量的标准;是编制招标标底的依据;是编制施工图预算,确定工程造价以及编制概算定额、估算指标的基础。
四、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。
五、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
人工工日不分工种、技术等级,以综合工日表示。
六、本定额中材料消耗:(一)本定额材料(成品、半成品、配件等)按符合质量标准和设计要求的合格产品确定。
(二)本定额包括主要材料及其他材料。
其他材料以占材料费百分比表示。
(三)本定额中包括材料施工损耗、材料(成品、半成品、配件等)从工地仓库至加工地点或操作地点的运输损耗等。
七、本定额中机械消耗:(一)本定额机械台班消耗量包括机械台班消耗量和机械幅度差。
以不同种类的机械分别表示。
(二)本定额中其他机械(超高机械增加中的其他机械降效除外)以占机械费百分比表示。
(三)大型机械安拆及场外运输,按《山东省建筑工程费用项目构成及计算规则》中的有关规定计算。
八、本定额的工作内容仅对其主要施工工序进行了说明,次要工序虽未说明,但均已包括在定额中。
九、本定额中凡注有“×××以内”或“×××以下”者,均包括“×××”本身;凡注有“×××以外”或“×××以上”者,则不包括“×××”本身。
四川省建设工程工程量清单计价定额土建定额说明及计算规则四川省建设工程工程量清单计价定额土建定额说明及计算规则是为了规范土建工程的计价和核算方法,保证工程质量和经济效益的重要规范性文件。
下面我将详细介绍四川省建设工程工程量清单计价定额土建定额的说明和计算规则。
首先,四川省建设工程工程量清单计价定额土建定额的说明内容主要包括以下几个方面:1.定额的编制依据:土建定额的编制依据包括国家和行业相关的技术标准、规范、设计文件以及工程实施方案等。
2.定额的层次与分类:土建定额按照工程项目的不同部位和构造特点进行层次划分和分类,以便于计价和管理。
3.定额项目的内容和要求:土建定额详细列举了各项工程项目的构造、材料、工艺、质量要求等内容,以及施工单位应按照规定进行的监理和检验要求等。
4.预算计算要点:土建定额还对预算计算过程中的关键要点进行了说明,包括工程量清单的计算方法、施工单位的报价要求、其他费用的计算规则等。
其次,四川省建设工程工程量清单计价定额土建定额的计算规则主要包括以下几个方面:1.工程量计算:根据施工图纸和设计文件,按照土建定额的要求,计算各项工程项目的工程量。
2.单价计算:根据定额项目的规定和市场价格,计算各项工程项目的单位工程造价。
3.人工费计算:根据定额项目的人工投入量和工人的工资标准,计算出各项工程项目的人工费用。
4.材料费计算:根据定额项目的材料投入量和市场价格,计算出各项工程项目的材料费用。
5.设备费计算:根据定额项目的设备投入量和设备使用费用,计算出各项工程项目的设备费用。
6.管理费和利润计算:根据建设工程的规模和难易程度,计算出施工单位的管理费和利润,以及税金和保险费。
7.其他费用计算:根据工程项目的实际情况,计算出施工单位的临时设施费用、施工现场管理费用等其他费用。
总之,四川省建设工程工程量清单计价定额土建定额的说明和计算规则是建设工程工程造价核算和管理的重要依据,合理地编制和应用这些定额可以保证工程的质量和经济效益,促进建设工程行业的可持续发展。
《土建定额说明和工程量计算规则讲解》一书勘误如下:
1、第11页第七行:
误:50mm
正:50cm
2、第89页 C条:
误:上图中
正:本图中
3、第95页第七行:
误:直接条
正:直拉条
4、第199页第一条:
误:(注:《建筑安装工程工期定额》(TY01-89-2016)已发布,但江苏省执行文件目前还未发布)
正:(注:根据苏建价〔2016〕740号文,2017年3月1日起发布招标文件的招投标工程以及签订施工合同的非招投标工程,在计算建筑工程垂直运输费时,按《建筑安装工程工期定额》(TY01-89-2016)单项工程定额工期计算工期天数,原《全国统一建筑安装工程工期定额》(2000年)和我省《关于贯彻执行<全国统一建筑安装工程工期定额>的通知》(苏建定〔2000〕283号文)同时停止执行。
)
5、第53页第7条
误:7.13G101-11第1-9页规定钢筋搭接接头面积百分率
正: 7.17G101-11第1-9页规定钢筋搭接接头面积百分率
6、第62页第24条
误:24.13G101-11第6-20页规定地下室中的集水坑、排水沟、电梯基坑底板钢筋的做法构造要求
正:24.17G101-11第6-23页规定地下室中的集水坑、排水沟、电梯基坑底板钢筋的做法构造要求
7、第69页第42条
误:42.13G101-11第4-14页对于梁腰筋的构造间距的要求
正:42.17G101-11第4-17页对于梁腰筋的构造间距的要求。
第一章土石方工程说明
一、土石方分类详见土壤及岩石(普氏)分类表,表列Ⅰ、Ⅱ类为定额中一、二类土(普通土);Ⅲ类为定额中三类土(坚土);Ⅳ类为定额中四类土(砂砾坚土);Ⅴ类为定额中松石;Ⅵ-Ⅷ类为定额中次坚石;Ⅸ-Ⅹ类为定额中普坚石;Ⅹ类以上为定额中特坚石。
二、设计室外地坪标高以上、挖土厚度30cm以外的挖土和山坡切土为挖土方,设计室外地坪标高以下的挖土为挖基础土方。
三、本定额人工挖土按挖干土编制,挖湿土时,人工乘以系数1.18。
干、湿土的划分,以地质勘察资料为准。
如无地质勘察资料,以地下常水位为界,常水位以上为干土,以下为湿土。
四、深度超过6m的人工挖土,不分土壤类别均执行深度超过6m定额,每增加0.5m为一个基数递增,不足0.5m 按一个基数计算。
五、人工挖土方定额不包括排地表水,发生时按实计算。
六、本章挖桩孔和爆破等项目,属于措施项目的安全防护、复盖材料和地下水位以下的排水另行计算。
七、支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板,疏撑是指间隔支挡土板。
支撑间距不同时,定额不作调整。
八、在有挡土板支撑下的人工挖土,人工乘以系数1.43。
1
九、人工挖桩孔,桩内垂直运输方式按人工考虑。
深度超过12m时,16m以内按12m项目人工乘以系数1.3;20m 以内乘以系数1.5。
同一孔内土壤类别不同时按定额加权计算。
如遇有流砂、淤泥,按实际发生计算。
十、建筑场地厚度在130cm以内的挖、填、运、找平为平整场地。
场地竖向布置挖填方时,不再计算平整场地工程量。
十一、石方爆破定额按炮眼法松动爆破和电雷管导电起爆编制,不分明炮、闷炮。
如采用火雷管爆破,雷管应换算,数量不变。
扣除定额中的胶质导线,换为导火索,导火索长度按每个雷管2.12m计算。
打眼爆破如须处理渗水、积水,另行计算。
十二、预裂爆破套用人工和机械打眼爆破平基项目。
十三、石方爆破定额中已综合了不同的开挖深度、坡面开挖、放炮和找平因素。
如设计规定有爆破粒径要求时,实际增加的消耗量另行计算。
十四、机械土方定额按三类土编制,如土壤类别不同时,定额中机械台班量乘以表1-1系数。
表1-1
2
十五、推土机推土、推石碴,铲运机铲运土重车上坡时,如坡度大于5%,运距按坡度区段斜长乘以表1-2系数计算。
表1-2
十六、机械挖土工程量,按机械挖土90%、人工挖土10%计算,人工挖土部分按相应定额项目人工乘以系数2。
十七、机械挖土单位工程量小于2000m3时,定额乘以1.1系数。
十八、机械土方定额的土壤按天然含水率制定,含水率大于25%时,定额人工、机械乘以系数1.15,若含水率大于40%,按实际增加的消耗量另行计算。
十九、推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25,铲运机台班用量乘以系数1.17。
二十、挖掘机在垫板上作业,人工、机械乘以系数1.25,垫板铺设增加的人工、材料消耗量按实计算。
二十一、推土机、铲运机推、铲未经压实的积土时,定额项目乘以系数0.73。
二十二、机动翻斗车运土套用手扶拖拉机运土定额。
3
二十三、机械上下行驶的坡道土方,合并在土方工程量内计算。
二十四、汽车运土的运输道路按一至三类道路综合确定,已考虑了运输过程中道路清理的人工。
但不包括属于措施项目的另行铺筑的材料。
二十五、淤泥指稀软状、不易成形的灰黑色、有臭味、含有半腐朽植物遗体60%以上、置于水中有动植物残体渣滓浮于水面并常有气泡由水中冒出的泥土。
流砂指无承载力边挖边冒、无法挖深,强挖会掏空邻近地基,坑内抽水时坑底会成流动状态并涌出的砂质。
二十六、挖掘机挖管沟土方,套用挖掘机挖基础土方项目;人工挖管沟土方,套用人工挖基槽项目。
二十七、基础墙立面防潮部位的2:8灰土属于土石方回填分部工程,基础防潮的2:8灰土如须筛灰、焖灰,增加2.89工日/10m3,开挖换填灰土、砂砾石、截桩头和基底钎探见桩与地基基础工程。
工程量计算规则
一、计算土石方工程量前,应确定下列各项资料:⒈土壤及岩石类别,依据工程勘察资料或施工场地的实际地质情况,对照《土壤及岩石(普氏)分类表》(表1-8)确定;⒉地下水位的标高或土壤的含水率;⒊土方、沟槽、基坑挖填的起止标高、施工方法及运距;⒋岩石开凿、爆破方法、石碴清运方法及运距;⒌其它有关资料。
二、工程量计算的一般规则:⒈土石方体积应按挖掘前的天然密实体积计算。
如须按天然密实体积折算时,应按表1-3的系数计算。
土方体积折算表表1-3
4
⒉土壤中砾石比例大于30%(或多年沉积的砂砾、泥砾层石质),套用0.6m3挖掘机挖碴定额。
三、土方工程⒈平整场地按设计图示尺寸以建筑物首层面积计算,机械场地平整按图示尺寸以面积计算。
⒉挖土方按照自然地面测量标高至设计地坪标高的平均厚度和图示长宽尺寸以体积计算,不能提供平均厚度时,按方格网法或断面法计算体积。
⒊挖基础土方按设计图示尺寸的基础垫层底面积乘以基础垫层底标高至自然地面标高的深度计算。
条基沟槽长度,外墙按图示中心线长度计算,内墙按垫层净长度计算。
⒋沉井的人工和机械挖土,按实挖体积计算。
附属于沉井工程的铺设、抽除承垫木、刃脚铁件安装和压力水泥喷浆并入挖基础土方分项工程,按实际发生的工程量分别以长度、重量和面积计算。
⒌挖土工程需放坡时,可按坡度系数表1-4的系数计算。
表1-4
5
注:⑴沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数,依不同土壤厚度加权平均计算。
⑵计算放坡时,交接处的重复工程量不予扣除。
有基础垫层时,放坡自垫层上表面开始计算,地基作换土处理时,放坡自换土底标高开始计算。
⒍基础施工所需工作面,可按表1-5的工作面宽度计算。
基础施工所需工作面宽度计算表表1-5
⒎管沟土方按设计图示尺寸以管道中心线长度乘以沟底宽度和平均深度以体积计算。
沟底宽度无规定时,可按表1-6的沟底宽度计算。
管道地沟沟底宽度计算表表1-6
6
注:⑴各种井与管道(不含铸铁给排水管)接口处的加宽土方量不另计算,底面积大于20m2的井,增加的工程量并入管沟土方。
?铸铁给排水管道接口处的土方增加量,可按管沟土方总量的2.5%计算。
?同一管沟埋设多管时,管间距离应符合有关规范的规定。
⒏人工挖桩孔,按图示桩断面积乘以设计桩孔中心线包括扩大头进入持力层部分的深度
7
计算。
⒐挖桩间土方,按开挖面积乘以平均深度以体积计算,不扣除桩所占体积。
⒑挖沟槽、基坑须支挡土板时,宽度按图示沟槽基坑底宽单面加10cm,双面加20cm计算。
挡土板面积按槽坑垂直支撑面积计算。
支挡土板后不再计算放坡。
⒒冻土开挖按设计图示尺寸开挖面积乘以厚度计算。
⒓挖淤泥、流砂按设计图示位置、界限以体积计算。
⒔场地回填区分松填、夯填按回填面积乘以平均回填厚度计算。
⒕室内回填按主墙间净面积乘以填土厚度计算。
⒖基础回填按挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
⒗管沟回填按挖方体积减去管道所占体积计算。
管径在500mm以下不扣除管道所占体积;管径超过500mm时按表1-7的管道直径扣除管道所占体积计算。
管道扣除土方体积表表1-7
注:表内数值为m3/m。
⒘基础墙外缘的2:8灰土防潮按实际回填的体积计算。
⒙沟槽底宽在3m以内,且槽长大于槽宽三倍以上为沟槽;坑底面积在20m2以内为基坑;沟槽底宽3m以上、坑底面积20m2以上,挖土深度在30cm
8
以上为挖土方。
以上均指挖基础土方。
⒚余土或取土工程量,按挖土总体积减去回填总体积计算。
计算结果是正值为余土外运体积,负值为须取土体积。
⒛运输夯填所需的土方,应将运土定额乘以系数1.2。
21. 土方运距的规定:
(1)推土机推土:按挖方区重心至回填区重心之间的直线距离计算。
(2)铲运机运土:按挖方区重心至卸土区重心加转向距离45m计算。
(3)自卸汽车运土:按挖方区重心至填土区或堆土区重心的最短距离计算。
(4)单(双)轮车运土:从挖方区中心以直线距离计算,运土上坡每升高1m按增加运距10m计算。
四、石方工程:⒈石方开凿、爆破按设计图示尺寸以体积计算。
岩石爆破,其沟槽、基坑允许超挖厚度:次竖石:20cm,特坚石:15cm。
超挖部分岩石并入岩石挖方量之内计算。
⒉摊座和修整边坡按实际凿石体积计算。
⒊管沟石方按设计图示以管道中心线长度乘以沟底宽度和平均深度以体积计算。
⒋石方运输的运距,参照土方运距的规定计算。
9。
