喷射混凝土施工技术交底一、编制依据《公路隧道施工技术规范》(JTG F60-2009)《公路工程质量检验评定标准》(JTG F80-2004)《公路隧道工程现场施工技术》(人民交通出版社2005年9月)二、适用范围适用于各级公路隧道及其辅助坑道的湿喷混凝土施工。
三、交底内容1、施工准备1)在施工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准,查阅相关施工案例,认真调查隧道围岩地质情况、了解施工条件、技术水平和设备装置的施工参数。
制定施工安全保证措施,对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2)精密导线网复测完毕并确定成果可用后,测量组根据隧道纵断面设计线、隧道洞轴线及明暗洞开挖轮廓线,设置控制喷射混凝土厚度的标志,一般采用埋设钢筋头做标志,亦可在喷射时插入长度比设计厚度大5cm的铁丝,每1~2m 设一根,作为施工控制用,并布置好桩点、作好测量交底3)施工场地的平整,水、风、电的设置,施工测量与放样。
喷射混凝土施工所需的材料均、机械已进场。
设置控制喷射混凝土厚度的标志。
4)施工作业层中所涉及的各种外部技术数据收集。
5)检查断面尺寸,欠挖部分处理。
2、材质要求施工材料均须符合设计和规范要求。
施工机械应性能良好、满足施工要求。
a.水泥喷射混凝土应优先采用硅酸盐水泥或普通硅酸盐水泥,水泥型号符合设计要求,并按规定对进场水泥进行检验强。
b.粗、细骨料粗骨料应采用坚硬耐久的碎石或卵石(斗石),。
当使用碱性速凝剂时,不得使用含有活性二氧化硅的石料。
喷射混凝土中的石子最大粒径不宜大于15mm,骨料级配宜采用连续级配。
按重量计含泥量不应大于1%,泥块含量不应大于0.25%。
细骨料应采用坚硬、耐久的中砂或粗砂,细度模数应大于2.5,含水率宜控制在5%~7%。
砂中小于0.075mm的颗粒不应大于20%。
含泥量不应大于3%,泥块含量不应大于1%。

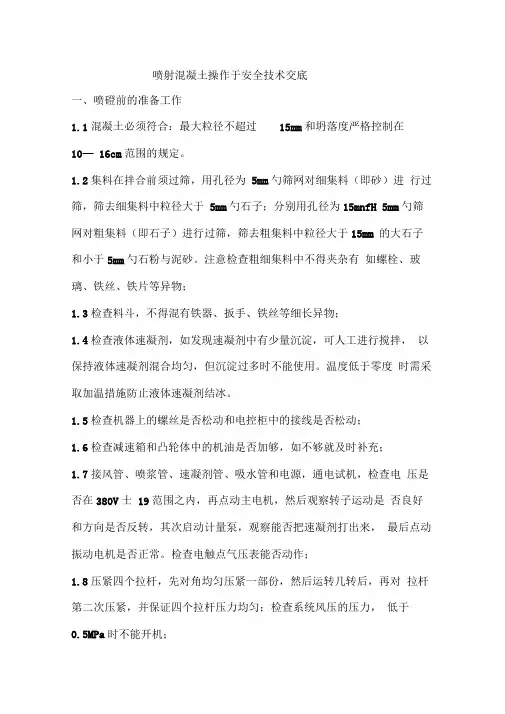

喷射混凝土操作于安全技术交底一、喷磴前的准备工作1.1混凝土必须符合:最大粒径不超过15mm和坍落度严格控制在10— 16cm范围的规定。
1.2集料在拌合前须过筛,用孔径为5mm勺筛网对细集料(即砂)进行过筛,筛去细集料中粒径大于5mm勺石子;分别用孔径为15mnfH 5mm勺筛网对粗集料(即石子)进行过筛,筛去粗集料中粒径大于15mm 的大石子和小于5mm勺石粉与泥砂。
注意检查粗细集料中不得夹杂有如螺栓、玻璃、铁丝、铁片等异物;1.3检查料斗,不得混有铁器、扳手、铁丝等细长异物;1.4检查液体速凝剂,如发现速凝剂中有少量沉淀,可人工进行搅拌,以保持液体速凝剂混合均匀,但沉淀过多时不能使用。
温度低于零度时需采取加温措施防止液体速凝剂结冰。
1.5检查机器上的螺丝是否松动和电控柜中的接线是否松动;1.6检查减速箱和凸轮体中的机油是否加够,如不够就及时补充;1.7接风管、喷浆管、速凝剂管、吸水管和电源,通电试机,检查电压是否在380V士19范围之内,再点动主电机,然后观察转子运动是否良好和方向是否反转,其次启动计量泵,观察能否把速凝剂打出来,最后点动振动电机是否正常。
检查电触点气压表能否动作;1.8压紧四个拉杆,先对角均匀压紧一部份,然后运转几转后,再对拉杆第二次压紧,并保证四个拉杆压力均匀;检查系统风压的压力,低于0.5MPa时不能开机;1.9检查速凝剂管是否畅通,打开辅助风阀,察看喷嘴处有无出风。
二、开机方法和注意事项2.1开机方法开始拌料且运输到机器旁,上料,点动振动电机,使混凝土从筛网进入料斗,点动主电机,使转子略为转动一周左右,使气料混合仓中有少量混凝土形成料柱密封,打开速凝剂辅助风阀并启动计量泵,在喷嘴处出现速凝剂后,打开主风阀,再启动主电机,振动电机。
(准备开风时,必须与喷射手联系;必须缓慢打开主风阀,过快会导致喷嘴剧烈抖动,喷射手控制不住喷嘴,极有可能造成伤人事件) 2.2注意事项2.2.1运转中,注意观察风压表情况,系统风压值不能向下降,一旦降得过快,且不回升,表明风管可能破损漏气,或者空压机出现故障,这样就要及时把机器停止运转。
喷射混凝土技术交底一、工程概述本工程中,喷射混凝土将广泛应用于边坡支护、隧道衬砌等部位,以提高结构的稳定性和安全性。
为确保喷射混凝土施工的质量和安全,特进行此次技术交底。
二、施工准备1、材料准备(1)水泥:优先选用普通硅酸盐水泥,强度等级不低于 425 级,水泥应有出厂合格证和质量检验报告。
(2)砂:采用中砂或粗砂,细度模数应大于 25,含泥量不应大于3%。
(3)石子:采用碎石,粒径不宜大于15mm,含泥量不应大于1%。
(4)速凝剂:应根据水泥品种、水灰比等,通过试验确定最佳掺量,使用前应做速凝效果试验。
2、机械设备准备(1)喷射机:选用性能良好、工作稳定的喷射机,如转子式喷射机。
(2)空压机:提供足够的风压和风量,以保证喷射混凝土的顺利施工。
(3)搅拌机:用于搅拌混凝土干料。
3、作业条件准备(1)清理施工面:将受喷面上的松动岩块、浮渣等清理干净,并用高压风或水冲洗受喷面。
(2)设置控制喷射混凝土厚度的标志:在施工面上每隔一定距离设置厚度标志。
(3)检查机械设备:施工前对喷射机、空压机等设备进行检查和试运转,确保设备正常运行。
三、施工工艺流程1、干喷法工艺流程(1)混合料的拌制将水泥、砂、石子按配合比在搅拌机中搅拌均匀,然后运输至喷射现场。
(2)喷射作业①开机:先开风,再送电,然后送料。
②喷射顺序:应自下而上,分段分片进行,先喷边墙,再喷拱顶。
③喷射距离和角度:喷头与受喷面应垂直,并保持 06~10m 的距离。
④分层喷射:一次喷射厚度不宜超过 50mm,分层喷射时,后一层喷射应在前一层混凝土终凝后进行。
2、湿喷法工艺流程(1)原材料计量准确计量水泥、砂、石子、水及外加剂的用量。
(2)搅拌将原材料在搅拌机中搅拌均匀,形成混凝土拌合物。
(3)运输采用混凝土运输罐车将拌合物运输至喷射现场。
(4)喷射作业①开机:先开风,再开泵送料。
②喷射顺序、距离和角度同干喷法。
四、施工要点1、配合比控制严格按照设计要求的配合比进行配料,控制水灰比,确保混凝土的强度和耐久性。
喷射混凝土作业安全交底记录单位:中铁二局贵南高铁项目经理部二分部年月日和供风(这一次序不得颠倒b4.喷射混凝土施工中应经常检查输料管、接头的使用情况,当有磨损、击穿或松脱时及时处理。
5.在有水地段喷射混凝土前应对渗漏水进行处理,将分散的渗水集中引出,严禁采用防水布或铁皮等遮盖材料大面积引水,造成喷射混凝土与岩面分离、坍塌。
喷射混凝土中采用特殊添加材料在有水地段直接作业时,应先经技术人员进行试验并确认满足要求后方可推广使用。
6.松动围岩及时清除,找顶(排除洞顶危石)要彻底。
7.防止混凝土喷射过厚,剥离落下伤人。
8.采用机械喷嘴时,及时平整、硬化路面,及时清除路障。
9.采用人工喷射混凝土时,台架应固定牢固,作业人员戴好安全帽,系好安全带,穿好防滑鞋。
10.搅拌机里有硬化混凝土时,严禁用手去掏,防止发生意外。
11..喷射混凝土作业前必须要先对围岩、钢架情况进行初步判断,看是否能自稳,是否有坍塌或者掉块的迹象。
12.喷射混凝土作业前对超前探孔进行检查,察看是否有刺激性气体逸出,使用气体检测仪对掌子面气体进行检测;察看超前探孔是否有水流流出;察看超前探孔处是否有流水或者其他怪异的声响等。
13.作业前应该对作业面设置足够的照明,保证通风机正常运转。
14.喷射混凝土作业前应对作业平台稳固性进行检查,是否出现结构断裂、焊接处脱落等情况。
15.作业人员应戴好安全帽,系好安全带,穿好防滑鞋,严禁酒后作业。
16.当作业平台达到2米以上的高度时,必须对临边防护进行设置并每次作业前进行检查。
17.施工现场各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪用。
18.严禁使用非绝缘电线,出现破皮或者裸露的电线路必须立即处理,严禁违章用电。
三、防范惯性事故案例1.“2012.07.29”厦漳高速公路雷公山隧道坍塌事故直接原因:雷公山隧道右洞坍塌地段为F3断裂,存在低倾角节理,围岩为砂土状强风化花岗岩,岩体破碎,结构松散,无自稳能力,因施工时受降雨影响,导致地下水骤增,经由隧道拱顶断层破碎带形成的导水通道排泄引发拱部塌方,导致事故发生。
xxx 隧道喷射砼施工技术交底一、适用范围本交底适用于xxx原隧道xxxx型衬砌。
二、设计要求1、喷射混泥土:喷C25混凝土、厚度27cm三、施工技术与技术要求1、施工技术与技术要求(1)喷射混凝土技术:①喷射砼采用湿喷法②原材料选定:水泥-普通硅酸盐水泥(42.5Mpa);砂用中粗砂;碎石最大粒径不大于15mm;水、宜采用清洁的饮用水;速凝剂选用符合质量要求,并对人体危害小的外加剂。
掺外加剂前,做水泥的可相溶性试验及水泥净浆速凝效果试验,初凝不应大于5分钟,终凝不大于10分钟。
掺外加剂后的喷射砼性能必须满足设计要求。
③喷射前准备工作:检查受喷面尺寸,保证开挖面符合设计要求。
拆除障碍物,清除受喷面松动岩石及浮渣。
铺设钢筋网时先清除污锈。
钢筋网与锚杆联结牢固,接头稳定。
埋设控制砼厚度的标志,用在石缝处打铁钉,并记录其外露长度,以便控制喷层厚度。
作业区有良好的通风和足够的照明装置。
喷射作业前,对机械设备、风、水管路和用电线路等进行全面检查和试运转。
④喷射作业:喷射时,先喷两侧,由下而上,后喷拱顶,喷射路线呈小螺旋形绕圈运动,绕圈直径30cm左右为宜。
后一圈压前一圈的1/3~1/2,喷射路线呈“S”形运动,每次“S”形运动长度为3~4m,喷射纵向第二行时,要依顺序从第一行的起点处开始,行与行间须搭接2~3cm,料束旋转速度,原则上要均匀不宜太慢或太快。
喷头与受喷面保持0.6~1.0m的垂直距离。
喷射时控制好砼表面平整。
复喷在前一层砼终凝后进行。
喷射时就分段长度不超过6米,分块大小为2*2m。
一次喷射不能太厚或太薄,根据喷射砼层与受喷面之间的粘结力和受喷部位等,并且根据喷射效率、回弹损失率等确定。
分层喷射的间隔时间不能太短,一般要求在初喷砼终凝以后再进行复喷。
当复喷时间较长时,复喷前必须将初喷砼表面清洗干净。
复喷时将凹陷处进一步找平。
⑤砼养护:喷射砼终凝2h后,洒水养护,养护日期不少于7天,洒水次数以能保持砼充分湿润为宜。
技术交底书(V )施工技术()安全技术 交底时间喷射混凝土技术交底 交底内容:1. 设计要求本站基坑围护结构采用①1200钻孔桩+内支撑的支护形式。
为保证围护结构 的整体性,在桩上设置C30钢筋混凝土冠梁。
随着基坑的开挖,钻孔灌注桩的桩 间 10m 以上采用 C120@150*400 , 10m 一下采用 C140/120@150*300。
采用 C20 喷射混凝土,护壁厚度200mm ,并找平以确保防水层的施工。
当桩间渗水时, 在护面设泄水孔。
2. 施工工艺及质量控制措施3.1施工工艺3.1.1工艺流程 机械开挖留置土台一人工清理桩间土 -桩处理-安装钢筋网片一喷射混凝土 - 养护一转入下个循环3.1.2施工要点及施工方法1 )土方开挖机械开挖时应进行人工修整。
人工修整桩间土壁,使之能满足喷射厚度要求。
应注意开挖时应自上而下,每开挖 1米后应及时绑扎钢筋,浇筑砼。
为确保开挖过程土体的稳定,必须严格按照施工方案进行土方开挖。
施工现 场应必备抢险器材,坑内、地面设专人监护,以防突发事件的发生。
2) 桩处理开挖时应凿除与挡板相交的部分保护层,将③号钢筋扳出(与①号钢筋焊接, 焊缝为10d )。
人工对开挖出来的桩间进行清理,边开挖边清理,保证钻孔桩表 面及桩间部位无粘结土,桩面完全暴露出来,保证喷射混凝土跟钻孔桩粘结牢固。
对于凸出的桩,整平后再喷射后混凝土作业。
对于凹进去的桩,应尽可能保留桩外土,采用人工铲平到网喷前的位置,减 少喷射混凝土数量。
3.1.2.3网片安装编号:HXCL2014-20140530第1页 共页 工程名称交底类别 交底名称广州市轨道交通七号线一期工程【施工 5标】土建工程 2014年5月30日并在加工过程中经常检查核对。
焊接网交叉点开焊数量不得大于整个焊接网交叉点总数的1%,并且任意1根钢筋上开焊数量不得大于该根钢筋交叉点总数的1/2 ;焊接网最外边钢筋上的交叉点不得开焊。
3.124喷射混凝土设计网喷厚度为200mm,桩间网喷分层不宜过高,桩间土面不得长期暴露在外,做到随土方开挖及时挂网及时喷护。
桩间挂网喷射混凝土施工技术交底1. 引言桩间挂网喷射混凝土施工技术是在进行桩基工程时常常使用的一种施工方法。
通过将钢筋网固定在桩基之间,再进行喷射混凝土施工,可以提高桩基的承载力和抗震性能。
本文将详细介绍桩间挂网喷射混凝土施工的技术要点和注意事项。
2. 施工方法桩间挂网喷射混凝土施工的具体方法如下:1.桩基准备:先对桩基进行清理,确保桩身表面无杂物和污染物。
然后在桩身表面涂刷防腐剂以增加桩基的耐久性。
2.钢筋网安装:根据设计要求,在桩基之间张设合适尺寸的钢筋网,确保钢筋网与桩身之间有足够的间隙,便于喷射混凝土的渗透和固结。
3.混凝土搅拌和喷射:按照混凝土配合比准备混凝土,并使用混凝土搅拌机进行充分搅拌。
然后,使用喷射机将混凝土喷射至桩基和钢筋网之间,确保混凝土充实并均匀地填满整个空间。
4.混凝土养护:在混凝土喷射完成后,应及时对混凝土进行养护,保持一定的湿度和温度,以促进混凝土的硬化和强度发展。
3. 施工要点在桩间挂网喷射混凝土施工过程中,需要注意以下要点:•施工前需对土壤进行勘察和分析,确保桩基的承载力和稳定性。
•桩基清理时应彻底去除污物和杂物,避免对桩基质量产生不良影响。
•钢筋网的张设要符合设计要求,且网与桩身之间的间隙不得过大或过小,以保证混凝土的充实度和固结效果。
•喷射混凝土时,要注意均匀喷射、逐层堆积,确保混凝土与钢筋网之间的紧密结合。
•施工结束后,应及时对喷射混凝土进行养护,防止龟裂和表面脱落等情况的发生。
4. 安全注意事项在桩间挂网喷射混凝土施工过程中,需要特别注意以下安全事项:1.施工人员应穿着符合规定的工作服、工作帽等个人防护装备,避免被混凝土喷射物和碎片伤害。
2.施工现场应设置明显的安全警示标志,提醒周围人员注意安全,并限制无关人员进入施工区域。
3.喷射混凝土时,要保持一定的距离,并确保机器设备的正常运转和操作人员的熟练程度,以防意外事故的发生。
4.施工过程中要定期检查机器设备的运行状况和钢筋网的固定情况,确保施工质量和安全可靠。
喷射混凝土安全技术交底

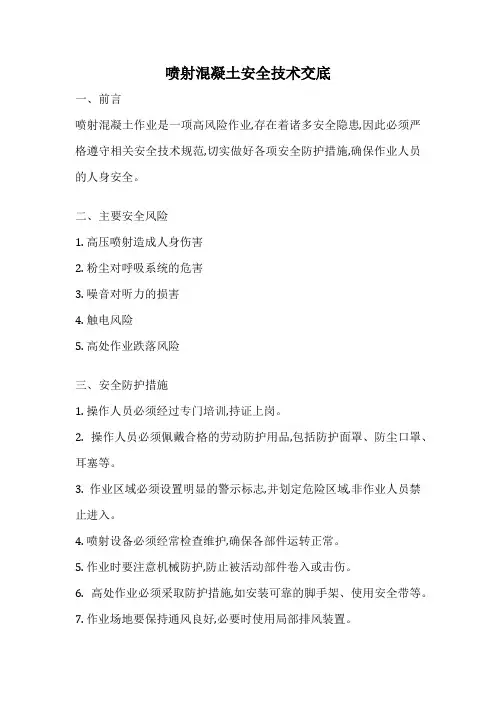

一、前言
喷射混凝土作业是一项高风险作业,存在着诸多安全隐患,因此必须严格遵守相关安全技术规范,切实做好各项安全防护措施,确保作业人员的人身安全。
二、主要安全风险
1. 高压喷射造成人身伤害
2. 粉尘对呼吸系统的危害
3. 噪音对听力的损害
4. 触电风险
5. 高处作业跌落风险
三、安全防护措施
1. 操作人员必须经过专门培训,持证上岗。
2. 操作人员必须佩戴合格的劳动防护用品,包括防护面罩、防尘口罩、耳塞等。
3. 作业区域必须设置明显的警示标志,并划定危险区域,非作业人员禁止进入。
4. 喷射设备必须经常检查维护,确保各部件运转正常。
5. 作业时要注意机械防护,防止被活动部件卷入或击伤。
6. 高处作业必须采取防护措施,如安装可靠的脚手架、使用安全带等。
7. 作业场地要保持通风良好,必要时使用局部排风装置。
8. 作业期间要经常检查电源线路,防止发生触电事故。
9. 设有应急预案,如发生意外情况要果断处理。
四、注意事项
1. 保持作业场地的整洁有序,避免因杂物堆积造成安全隐患。
2. 加强设备日常维护保养,确保设备完好。
3. 严格执行领导带班和班前班后安全交底等制度。
4. 加强职工的安全教育培训,提高全员安全意识。
安全生产关系到每个人的生命安全,希望大家时刻绷紧安全这根弦,落实好各项安全防护措施,确保施工安全顺利进行。
混凝土喷射机操作安全技术交底1.喷射机应采用干喷作业,应按出厂说明书规定的配合比配料,风源应是符合要求的稳压源,电源、水源、加料设备等均应配套。
2.管道安装应正确,连接处应紧固密封。
当管道通过道路时,应设置在地槽内并加盖保护。
3.喷射机内部应保持干燥和清洁,加入的干料配合比及潮润程序,应符合喷射机性能要求,不得使用结块的水泥和未经筛选的砂石。
4.作业前重点检查项目应符合下列要求:(1)安全阀灵敏可靠;(2)电源线无破裂现象,接线牢靠;(3)各部密封件密封良好,对橡胶结合板和旋转板出现的明显沟槽及时修复;(4)压力表指针在上、下限之间,根据输送距离,调整上限压力的极限值;(5)喷枪水环(包括双水环)的孔眼畅通。
5.启动前,应先接通风、水、电,开启进气阀逐步达到额定压力,再起动电动机空载运转,确认一切正常后,方可投料作业。
6.机械操作和喷射操作人员应有联系信号,送风、加料、停料、停风以及发生堵塞时,应及时联系,密切配合。
7.在喷嘴前方严禁站人,操作人员应始终站在已喷射过的混凝土支护面以内。
8.作业中,当暂停时间超过1h时,应将仓内及输料管内的干混合料全部喷出。
9.发生堵管时,应先停止喂料,对堵塞部位进行敲击,迫使物料松散,然后用压缩空气吹通。
此时,操作人员应紧握喷嘴,严禁甩动管道伤人。
当管道中有压力时,不得拆卸管接头。
10.转移作业面时,供风、供水系统应随之移动,输料软管不得随地拖拉和折弯。
11.停机时,应先停止加料,然后再关闭电动机和停送压缩空气。
12.作业后,应将仓内和输料软管内的干混合料全部喷出,并应将喷嘴拆下清洗干净,清除机身内外粘附的混凝土料及杂物。
同时应清理输料管,并应使密封件处于放松状态。
混凝土喷射机操作安全技术交底(二)混凝土喷射机是一种用于喷射混凝土的设备,它广泛应用于隧道、地下工程、桥梁等建筑施工中。
由于混凝土喷射机操作涉及一定的风险,为了确保施工人员的人身安全和设备的正常使用,有必要进行混凝土喷射机操作安全技术交底。
隧道喷射砼技术交底一、喷射砼材料1、水泥:优先选用普通硅酸盐水泥,水泥标号不得低于425号,在软弱地层宜选用早强水泥。
2、砂:应采用硬质洁净的中砂或粗砂,细度模数大于 2.5,砂中小于0.075mm的颗粒不应大于20%。
含泥量不应大于3%,泥块含量不应大于0.5%。
3、碎石:采用坚硬耐久的碎石,粒径不大于15mm,且级配良好。
4、外加剂:必须采用合格的产品,并注意保管,不得使其变质。
使用前应做速凝剂效果试验,要求水泥浆初凝不超过5min,终凝不超过10min。
5、水:水质应符合工程用水的有关标准。
二、喷射砼施工工艺喷射砼骨料用强制式拌和机分次投料拌和,随拌随用。
为减少回弹量,降低粉尘,提高一次喷层厚度,喷射砼采用潮喷作业。
初期支护喷射砼,一般分初喷和复喷二次进行。
开挖(或分部开挖)后,立即进行砼初喷,喷射厚度4cm,以尽早封闭暴露岩面,防止表层风化剥落。
复喷砼在锚杆、挂网、钢架安装后进行,尽快形成初期支护整体受力,以抑制围岩变位。
拱架和拱架间用砼喷平,并有足够的保护层。
1、喷射砼施工要求:(1)喷射前首先要对岩面进行修整,清除松动岩块,对个别欠挖突出部分进行凿除、对个别超挖部分用喷射C25砼补平;用高压水将岩面冲洗干净,对遇水易潮解的岩层,则用高压风清扫岩面;检查喷射机工作正常后,进行喷射试验,一切正常后方可进行砼喷射工作。
(2)喷射砼分段、分片、分层进行,由下向上,从无水、少水向有水、多水地段集中,一次喷射厚度控制在6cm以下,每段长度不超过6m,喷射时插入长度比设计厚度大5cm铁丝,每1~2m设一根,作为施工喷层厚度控制用,后一层喷射在前层砼终凝后进行。
(3)回弹量的多少取决于砼的稠度、速凝剂的使用、喷射技术、骨料级配等多种因素。
施工时要将边墙部分回弹率控制在15%以内,拱部回弹率控制在20%以下。
按施工前制定相应的作业指导书在施工中根据实际情况不断完善。
在实际工作中尽快摸索掌握有关工作风压、喷射距离、送料速度三者之间的最佳参数值,使喷射的砼密实、稳定、回弹最小。
