【2010】广东定额答疑汇总
- 格式:doc
- 大小:45.00 KB
- 文档页数:7

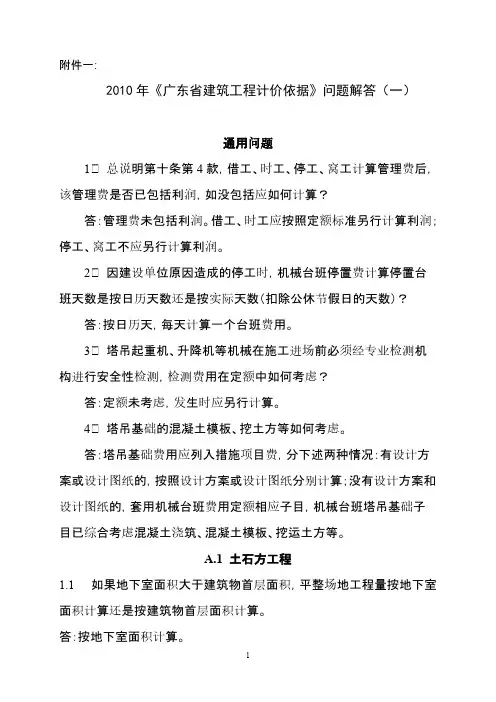

附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。

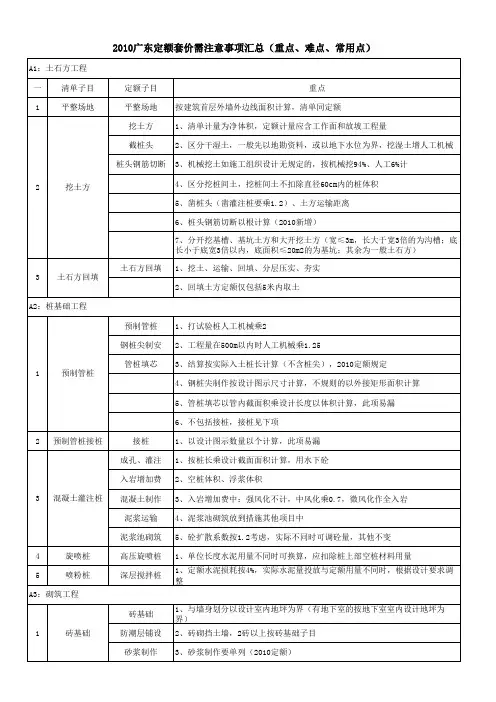

A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。

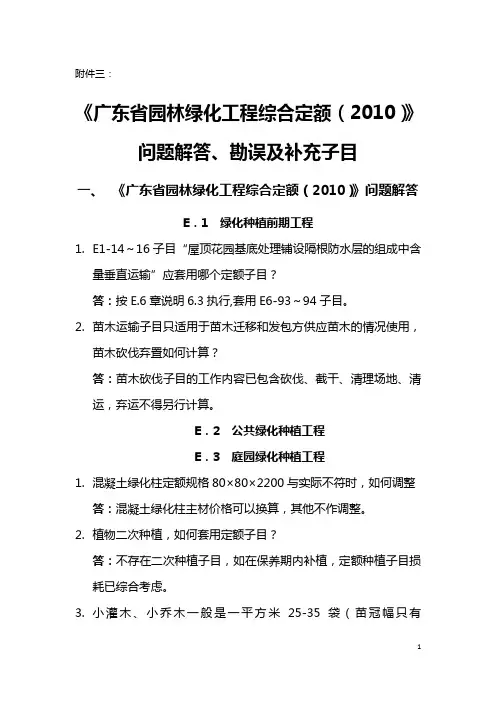

附件三:《广东省园林绿化工程综合定额(2010)》问题解答、勘误及补充子目一、《广东省园林绿化工程综合定额(2010)》问题解答E.1 绿化种植前期工程1.E1-14~16子目“屋顶花园基底处理铺设隔根防水层的组成中含量垂直运输”应套用哪个定额子目?答:按E.6章说明6.3执行,套用E6-93~94子目。
2.苗木运输子目只适用于苗木迁移和发包方供应苗木的情况使用,苗木砍伐弃置如何计算?答:苗木砍伐子目的工作内容已包含砍伐、截干、清理场地、清运,弃运不得另行计算。
E.2 公共绿化种植工程E.3 庭园绿化种植工程1.混凝土绿化柱定额规格80×80×2200与实际不符时,如何调整答:混凝土绿化柱主材价格可以换算,其他不作调整。
2.植物二次种植,如何套用定额子目?答:不存在二次种植子目,如在保养期内补植,定额种植子目损耗已综合考虑。
3.小灌木、小乔木一般是一平方米25-35袋(苗冠幅只有20-30cm),如何套用定额子目?答:套用E.2.5、E.2.6、E.3.5、E.3.6相应定额子目。
4.如何确定定额“土球规格”与“胸径”的关系?如何套用定额子目?答:设计图纸有土球要求的,按其土球规格套用相应定额子目,如设计图纸只有胸径规格的,可参考胸径规格套用相应定额子目。
5.植草砖植草,植草面积比例与定额不同时可否换算?答:草皮可以换算,草皮的损耗率为10%,其余不作调整。
E.4 绿化植物成活保养工程E.5 绿化植物保存保养工程1.乔木、灌木养护定额分洒水车、自来水人工两种情况,自来水人工是指什么状态下使用?答:见附录2名词解释第46点。
2.在有喷淋系统绿地中,种植的乔木、灌木及棕榈保养应套用什么定额子目?答:套用自来水人工灌溉相应定额子目。
其他项目1.其他项目费用标准中的材料检验试验费如何执行?答:按各市规定执行。
二、2010年《广东省园林绿化工程综合定额》勘误三、2010年《广东省园林绿化工程综合定额》补充子目汽车运袋装苗工作内容:装车、绑扎固定、运输、卸车、按指定地点放置。
2010广东定额答疑汇总一、定额总说明1、定额中给出了电的量,没有单价,是否取费后,最后总造价里不包含电的钱,而包括水的钱答:械台班中电的费用已计入机械台班中,计价时不必另行计算。
单独列出(电)消耗量,是为了方便甲乙双方扣除电费时参考使用,所以电加括号。
2、机械停滞台班的计算答:停滞3小时是一次停滞,不是连续停滞。
★问题咨询:请问在总说明中取消了机械停滞台班费的计算公式,则施工企业自有机械的停滞台班费应如何计算?★问题咨询:请问如果施工现场工程情况符合计价定额中规定的两项不同的调整系数,则这两项不同的调整系数是取最大值还是累加进行调整?答:1×(1%+1%),1乘1.02★问题咨询:请问2010年计价定额中“混凝土搅拌站”各定额项目材料消耗量中“水”计入了价格,如施工现场配合混凝土搅拌站的水不是城镇自来水应如何计算价格?答:定额说明第六条:供水供电为其他形式者,按实际发生计算。
二、建筑面积1、阳台是否有算全面积的时候,例如方厅与阳台连同,无墙,地面做法相同,怎么界定什么时候算一半,什么时候算全面积。
答:阳光房(阳台)与方厅直接(洞口)连接,没有分开两个空间的间隔物,这时,以外墙结构外围水平面积(100%)。
2、屋面闷顶是否算面积,有楼梯间出屋面的门直接可以进入闷顶,但是闷顶无用途答:屋面闷顶不计算面积。
3、厨房阳台贴墙面贴保温,保温部分随主体算全面积,还是随阳台算一半面积答:阳台设在我们习惯称阳台的位置,100%计算建筑面积。
★问题咨询:请问地下室混凝土外墙的外墙面抹水泥砂浆找平层后贴防水卷材,防水卷材外侧再做100mm厚挤塑板保温保护层。
此种情况地下室建筑面积应如何计算,如算到挤塑板外边线则包括了外墙面抹水泥砂浆找平层的面积?答:按地下室建筑平面图示尺寸计算。
★问题咨询:请问阳台顶板为三角形老虎窗时如何计算阳台面积?答:参照坡屋面计算。
三、土方工程1、机械挖土与人工配合机械挖土方工程量按挖土方总量计算(挖土深度:如有垫层算至垫层底面),执行相应定额项目。

1、安全防护、文明施工措施费用,投标人的报价不得低于招标文件公布的最高报价值中安全防护、文明施工措施费用总额的90%。
该费用是受管制的专项费用。
2、材料不论是建设单位供应还是施工企业购买,均按有关规定计入含税工程造价中,体现工程项目完整的建安费用。
3、注意《综合定额》中的“计量单位”与《工程量计算规则》中的“计量单位”的不同。
注:在套用《综合定额》时,应全部统一按《综合定额》中所规定的“计量单位”进行计算。
4、注意《综合定额》中所列明的工作内容,套用定额时,不能肢解“工作内容”重复收费。
5、管理费不因人工、机械台班价格变动而调整。
借工、时工的管理费不分类别标准按人工费的20%执行;停工、窝工的管理费按人工费的10%执行。
6、给水、燃气工程的管道安装工程量按施工图中心线的长度计算,不扣除管件、阀门所占长度。
注:因市政管道管径较大,故以中心线计算。
这点与安装工程有所不同。
7、路灯工程的工程量计算规则与安装工程基本相同。
8、城市道路的路灯安装执行《广东省市政工程综合定额》相关定额。
工厂厂区内、住宅小区内路灯安装执行《广东省安装工程综合定额》相关定额。
9、堤围防护费与税金的计算,现时广州地区以两费合并计征,堤围防护费为0.13%;税金为3.3%,税金的税上税为3.41%,两费合并按3.54%计算)。
附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
广东省10定额问题解答2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
附件二:《广东省市政工程综合定额(2010)》问题解答、勘误及补充子目一、《广东省市政工程综合定额(2010)》问题解答(一)第一册通用项目1.钻孔桩钻孔时遇到回填岩石,应如何套价?答:不含障碍物的处理费用。
2.第146页D1-3-21钢板桩的支撑按木支撑考虑,如实际采用钢支撑,如何考虑?答:子目按钢木支撑综合考虑,不作调整。
3.第205页拆除工程中有每增1cm的定额,如减1cm如何考虑?答:小于10cm厚的按10cm内考虑。
4.D1-7-135临时玻璃钢围挡按10M/月,是否按施工期的月份倍数计算,如需围闭24个月,是否按24倍计算,有上限吗?答:施工期超过12个月按12个月计算。
5.市政工程与安装工程的区分以水表井为界,但小口径水表无砌井时,该怎样区分?此时的水表该按市政工程算还是按安装工程算?答:市政工程与安装工程的区分以水表井为界,当小口径水表无砌井时,以与市政管道碰头点为界,若接近建筑物的,以建筑物外1.5m为界。
6.软基处理时CFG桩如何套用?答:参照建筑与装饰定额。
7.围蔽中的砖墙围蔽如何计算?答:按砖砌挡墙项目计。
(二)第二册道路工程1.道路基层、水稳层没有每增减厚度子目时,厚度不同应如何换算?答:厚度不同时可用内插法换算。
2.大型机械进退场费不够齐全,如缺沥青摊铺机进退场费等。
答:机械台班单价中有安拆及场外运输费的,不另行计算。
其余大型机械进退场费机械台班定额中有规定从其规定,没有的可按运送该机械的平板运输车及该机械设备的台班费之和进行计算。
3.建议人行道路面增加各处规格的拦车石柱制作及安装子目。
答:参照建筑与装饰定额A.19石作工程相关定额计算安装费用。
(三)第三册桥涵工程1.现实际施工中使用塑料波纹管法?答:可换算。
(四)第四册给水工程1.给水管道工程中DN15~32mm口径的PPR管对接熔接安装在市政工程第四册《给水工程》及第六册《燃气工程》中均无相应子目。
可否套用安装工程第八册《给排水、采暖、燃气工程》里的相应子目?还是套用市政工程第六册《燃气工程》DN50以下这个子目?答:执行市政定额第六册。
2010-2011年广东定额人工费调整关于2010年第四季度广州市建设工程结算及有关问题的通知2011-1-20 11:32:13 来源:本站穗建造价[2011] 1 号各有关单位:2010年第四季度与2010年第三季度相比,我市建设工程的人工日工资价格没有变化,材料和机械台班价格有所上升。
为了方便广州市建设工程招标投标和工程结算,经过调查测算和征求多方面的意见,现将我市建设工程造价结算有关事项通知如下:一、关于人工日工资价格问题(一)执行《广东省建筑工程综合定额(2006年)》、《广东省装饰装修工程综合定额(2006年)》、《广东省园林建筑绿化工程综合定额(2006年)》、《广东省安装工程综合定额(2006年)》、《广东省市政工程综合定额(2006年)》、《广州市市政工程补充综合定额(2006年)》、《广州地铁工程主要项目综合成本指导价(2001年)》的工程,2010年第四季度人工日工资价格均按65元计算;单独承包的建筑物装饰装修工程人工日工资价格按70元计算。
(二)执行《广州市房屋修缮工程预算定额(1998年)》的工程,2010年第四季度人工日工资价格按47元计算。
(三)执行《广东省建筑与装饰工程综合定额(2010年)》、《广东省安装工程综合定额(2010年)》、《广东省市政工程综合定额(2010年)》和《广东省园林绿化工程综合定额(2010年)》的工程,2010年第四季度综合工日、借工和时工的日工资价格按86元计算,停工和窝工的日工资价格按65元计算。
二、关于材料价格问题(一)2010年第四季度我市钢材、水泥、混凝土、干混砂浆、砂石、燃料和电线电缆的价格有所上升,沥青混凝土的价格有所下降。
主要材料价格按附表一《2010年第四季度广州地区建设工程常用材料综合价格》计算。
(二)执行《广东省安装工程综合定额(2006年)》、《广东省市政工程综合定额(2006年)》、《广州市房屋修缮工程预算定额(1998年)》的工程,2010年第四季度其它材料(辅助材料)价差调整系数按附表二《2010年第四季度各专业工程其它材料(辅助材料)价差调整系数表》计算。
广东省安装工程综合定额(2010)》问题解答2011—12-31 下午04:08:33 来源:点击数:2857一、(一)通用问题1。
由同一个施工单位总承包的工程(建筑、安装),计算了建筑工程脚手架,安装工程脚手架是否要另行计算?答:安装工程脚手架按定额规定计取.(二) 第二册电气设备安装工程1. 电气工程中,双电源系统调试如何计算?答:只能计收最上一级总调试,套用C2-14—26子目.2。
电缆在桥架内敷设引上(下)时,是否要考虑预留长度?答:不考虑.3。
筏板基础防雷接地如何套用定额子目?答:筏板基础采用主筋连接的,执行均压环敷设定额子目.锚杆与基础连接的,按接地跨接线定额子目执行。
4. 利用独立柱基础作接地时,能否套用桩承台接地的子目?答:可以。
(三) 第八册给排水、取暖、燃气工程1. 给排水成品套管安装如何套用定额子目?答:成品套管安装费用按套管制作安装定额子目乘以系数0.30,成品套管价格另计。
2。
卫生间穿梁、穿墙带翼环钢套管制作安装如何套用定额子目?答:卫生间穿梁、穿墙带翼环钢套管制作安装参照穿楼板带翼环钢套管制作安装子目。
3. 塑料排水管安装是否要扣除H型管所占管道长度?答:不扣除。
(四) 第九册通风空调工程1. 镀锌薄钢板通风管道制作安装项目中是否包括法兰、加固框和吊支架的除锈和刷油?如不包括,应怎样计算?答:镀锌薄钢板通风管道制作安装定额项目中不包括法兰、加固框和吊支架的除锈和刷油,应执行第十一册相应定额子目;法兰、加固框和吊支架的除锈和刷油工程量按风管道制作安装定额子目材料中的型钢(角钢、扁钢、圆钢)重量除以1.04(即净重量)计算。
(五)第十一册刷油、防腐蚀、绝热工程1. 水管法兰保温套用哪个定额?答:套用法兰保温定额.二、《广东省安装工程综合定额(2010)》勘误C。
2。
3。
16 低压封闭式插接母线槽安装1 低压封闭式插接母线槽工作内容:开箱检查、接头清洗处理、绝缘测试、吊装就位、母线槽连接、配件连接、固定、接地、补漆。
A.1 土石方工程1、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。
人工挖桩间土方,按定额相应子目的人工消耗量乘以系数1.30;机械挖桩间土方,按定额相应子目的人工、机械台班消耗量乘以系数1.10。
2、机械挖土人工辅助开挖,按施工组织设计的规定分别计算机械、人工挖土工程量;如施工组织设计无规定的,按机械挖土方94%、人工挖土方6%计算。
3、地下室土方大开挖后再挖地槽、地坑,其深度按大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。
4、平整场地工程量,按设计图示尺寸以建筑物首层外墙外边线面积计算,包括落地阳台、地下室出入口、采光井和通风竖井所占面积。
原土打夯按设计图示尺寸以面积计算。
5、挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。
设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。
表一:基础施工所需工作面宽度计算表基础材料每侧工作面宽度(mm)管径(无管座基础)每侧工作面宽度(mm)毛石、条石基础150 管径200mm以内300砖基础200 管径1000mm以内400混凝土垫层、基础支模板300管径2000mm以内500基础垂直面做防水层600管径2000mm以上600注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。
2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。
表二:放坡系数表土壤系数放坡起点(m)人工挖土机械挖土在坑内作业在坑上作业一、二类土 1.20 1:O.5 1:O.33 1:O.75三类土 1.50 1:O.33 1:O.25 1:O.67 四类土 2.OO 1:O.25 1:0.10 1:O.336、如夯条形基础、管沟,按相应子目的人工、材料、机械台班乘以系数1.10A.3砌筑工程1、砖砌化粪池以外形体积计算,其高度按垫层底至池顶板面高度,长宽按池体图示尺寸计算,两端突出的体积不另行计算。
《广东省建筑与装饰工程综合定额(2010)》
常见问题解答
1、建筑物超高增加人工、机械的工程量计算规则第1.0.
2、1.0.3条中“人工费”及“机械台班费”是否计算价差?
答:可计算价差。
2、模板工程说明第四条“…;地下室楼板支模高度超过3.6m每增加1m按相应子目的工日、钢支撑及载货汽车消耗量乘以系数1.20计算。
”按这条说明计算后,是否还可以按板模板每增加1m的子目进行调整?
答:地下室楼板支模高度超过3.6m均按该条说明执行,不能再另外计算其它调增子目。
3、设计图纸上钢筋是6厘,结算时是否按6.5厘钢筋比重进行计算。
答:现浇、预制构件钢筋制作安装工程量,按设计长度乘以单位理论质量计算。
钢筋直径按设计图纸标注的计算。
广东省安装工程综合定额20102011-12-31 下午03:31:50 来源:点击数:29209第一册机械设备安装工程一、概况本册定额包括切削设备安装、锻压设备安装、铸造设备安装、起重设备安装、起重机轨道安装、输送设备安装、电梯安装、风机安装及拆装检查、泵安装及拆装检查、压缩机安装、工业炉设备安装、煤气发生设备安装、附属设备安装及灌浆、橡胶制品加工机械设备安装、医药加工机械设备安装、给排水机械设备安装、其他机械安装等内容,共C.1.17章2268个子目。
其中C.1.1切削设备安装定额包括台式及仪表机床、车床、立式车床、钻床、镗床、磨床、铣床、齿轮及螺纹加工机床、刨床、插床、拉床、超声波及电加工机床、其他机床、木工机械、跑车木工带锯机、其他木工设备等内容共151个子目;C.1.2锻压设备安装定额包括机械压力机、液压机、自动锻压机及锻压操作机、空气锤、模锻锤、自由锻锤及蒸汽锤、剪切机和弯曲校正机、水压机等内容共91个子目;C.1.3铸造设备安装定额包括砂处理设备、造型及造芯设备、落砂及清理设备、抛丸清理室、金属型铸造设备、材料准备设备、铸铁平台等内容共46个子目;C.1.4起重设备安装定额包括电动双梁桥式起重机、吊钩抓斗电磁铁三用桥式起重机、双小车吊钩桥式起重机、锻造桥式起重机、淬火桥式起重机、加料及双钩挂梁桥式起重机、吊钩门式起重机、梁式起重机、电动壁行及旋臂起重机、电动葫芦及单轨小车等内容共95个子目;C.1.5起重机轨道安装定额包括钢梁上安装轨道[钢统1001]、混凝土梁上安装轨道[G325]、GB110鱼腹式混凝土梁上安装轨道、C7221鱼腹式混凝土梁上安装轨道[C7224]、混凝土梁上安装轨道[DJ46]、电动壁行及悬臂起重机轨道安装、地平面上安装轨道、电动葫芦及单轨小车工字钢轨道安装、悬挂工字钢轨道及“8”字型轨道安装、车挡制作与安装等内容共93个子目;C.1.6输送设备安装定额包括斗式提升机、刮板输送机、板式(裙式)输送机、螺旋输送机、悬挂输送机、固定式胶带输送机、卸矿车及皮带秤等内容共95个子目;C.1.7电梯安装定额包括机械压力机、液压机、自动锻压机及锻压操作机、空气锤、模锻锤、自由锻锤及蒸汽锤、剪切机和弯曲校正机、水压机等内容共114个子目;C.1.8风机安装及拆装检查安装定额包括离心式通(引)风机、轴流通风机、离心式鼓风机、回转式鼓风机、其他风机等内容共118个子目;C.1.9泵安装及拆装检查定额包括离心式泵、旋涡泵、往复泵、转子泵、真空泵、屏蔽泵、潜水泵安装及拆装检查等内容共240个子目;C.1.10压缩机安装定额包括活塞式压缩机、回转式螺杆压缩机、离心式压缩机整体及解体安装等内容共109个子目;C.1.11工业炉设备安装定额包括电弧炼钢炉、无芯工频感应电炉、电阻炉、真空炉、高频及中频感应炉、冲天炉、加热炉及热处理炉、解体结构井式热处理炉等内容共44个子目;C.1.12煤气发生设备安装定额包括煤气发生炉、洗涤塔、电气滤清器、竖管、附属设备、煤气发生设备附属其他容器构件安装、煤气发生设备附属分节容器外壳组焊等内容共42个子目;C.1.13附属设备安装及灌浆定额包括立式管壳式冷凝器、卧式管壳式冷凝器及卧式蒸发器、淋水式冷凝器、蒸发式冷凝器、立式蒸发器、立式低压循环贮液器和卧式高压贮液器(排液桶) 、氨油分离器、氨液分离器和空气分离器、氨气过滤器和氨液过滤器、中间冷却器、玻璃钢冷却塔、集油器、油视镜、紧急泄氨器、储气罐、乙炔发生器、乙炔发生器附属设备安装、水压机蓄势罐、小型空气分离塔、小型制氧机附属设备、零星小型金属结构件制作安装、制冷容器单体试密与排污、地脚螺栓孔灌浆、设备底座与基础间灌浆、设备减振台座安装等内容共141个子目;C.1.14橡胶制品加工机械设备安装定额包括原料加工机械、炼胶机械设备、压出机械、压延设备、浸胶、涂胶设备、裁断、垫布整理卷布设备、轮胎机械设备、力车胎生产机械设备、胶管生产设备、平带生产设备、V带生产设备、模型制品生产设备、非模型制品生产设备、胶板生产设备、胶布生产设备、乳胶制品生产设备、轮胎翻修设备、再生胶生产设备、试验设备、机械化运输设备等内容共420个子目;C.1.15医药加工机械设备安装定额包括制丸机、颗粒机、胶丸机、压榨机、压片机、安瓿切割机、压粉机、研磨机、筛粉机、石磨机、灌浆机、蒸馏水机、摇瓶机、洗瓶机、糖衣机、安瓿烘底烘瓶机、安瓿灌封、药膏灌封、印字、封口机、装瓶装袋机、轧盖贴商标、包装机、安瓿制造机、安瓿拉丝机、混合机、粉碎机、分装机等内容共104个子目;C.1.16给排水机械设备安装定额包括拦污及提水设备、投药及消毒处理设备、水处理设备、排泥、撇渣和除砂机械、污泥脱水机械、闸门及驱动装置等内容共219个子目;C.1.17其他机械安装定额包括溴化锂吸收式制冷机、制冰设备、冷风机、润滑油处理设备、膨胀机、柴油机、柴油发电机组、电动机及电动发电机组、空调系统设备、干燥分离破碎筛选机械设备、加油站设备等内容共146个子目。
《广东省安装工程综合定额(2010)》常见问题解答1、天花内电气接线盒至灯具处金属软管应套C.2.11.6金属软管敷设定额还是套C.2.11.4可挠性金属套管定额?答:应套金属软管敷设。
2、卫生间等电位安装套什么定额?答:等电位箱安装套接线箱安装子目,等电位采用圆钢或扁钢时套户内接地母线敷设。
3、开关、按钮、插座安装是否包含了底盒的安装的工作内容?答:不包括。
底盒安装需另外套接线盒子目。
4、穿刺线夹安装套什么定额子目?答:无直接对应的子目。
可以借用压铜接线段子子目。
因为工作内容类似。
5、给排水工程中使用到的防水套管制作安装套用什么定额子目?定额子目的规格尺寸是按主管还是按套管的规格尺寸划分?答:穿过剪力墙、天面层和水池的套管执行第六册《工业管道工程》C.6.8章相应项目;其余部位使用到的套管执行第八册《给排水、采暖、燃气工程》C8.1章相应项目。
定额子目的规格尺寸是按主管的规格尺寸划分。
6、利用柱两根主筋做避雷引下线的工程量是按焊接的长度还是按主筋的长度计算?答:以1根柱的主筋长度计算工程量。
7、定额中电缆的截面积是表示一根电缆中单芯的截面积,还是多芯截面积的合计数?答:是单芯的截面积。
8、10KV以上架空线路是否可取超高费?答:不行,定额中已包含。
9、卡箍连接的钢管安装中,沟槽管件如何计算?答:卡箍安装已包含沟槽管件的安装工作,沟槽管件的主材费可另行计算。
10、家用分体式空调安装时的穿墙套管套用什么子目?答:套用省造价总站发布《关于印发2010年<广东省安装工程综合定额>、<广东省市政工程综合定额>问题解答、勘误及补充子目的通知》(粤建造函[2011]213号)的补充子目:穿墙、穿梁、穿楼板塑料短管预埋。
2010广东定额答疑汇总一、定额总说明1、定额中给出了电的量,没有单价,是否取费后,最后总造价里不包含电的钱,而包括水的钱答:械台班中电的费用已计入机械台班中,计价时不必另行计算。
单独列出(电)消耗量,是为了方便甲乙双方扣除电费时参考使用,所以电加括号。
2、机械停滞台班的计算答:停滞3小时是一次停滞,不是连续停滞。
★问题咨询:请问在总说明中取消了机械停滞台班费的计算公式,则施工企业自有机械的停滞台班费应如何计算?★问题咨询:请问如果施工现场工程情况符合计价定额中规定的两项不同的调整系数,则这两项不同的调整系数是取最大值还是累加进行调整?答:1×(1%+1%),1乘1.02★问题咨询:请问2010年计价定额中“混凝土搅拌站”各定额项目材料消耗量中“水”计入了价格,如施工现场配合混凝土搅拌站的水不是城镇自来水应如何计算价格?答:定额说明第六条:供水供电为其他形式者,按实际发生计算。
二、建筑面积1、阳台是否有算全面积的时候,例如方厅与阳台连同,无墙,地面做法相同,怎么界定什么时候算一半,什么时候算全面积。
答:阳光房(阳台)与方厅直接(洞口)连接,没有分开两个空间的间隔物,这时,以外墙结构外围水平面积(100%)。
2、屋面闷顶是否算面积,有楼梯间出屋面的门直接可以进入闷顶,但是闷顶无用途答:屋面闷顶不计算面积。
3、厨房阳台贴墙面贴保温,保温部分随主体算全面积,还是随阳台算一半面积答:阳台设在我们习惯称阳台的位置,100%计算建筑面积。
★问题咨询:请问地下室混凝土外墙的外墙面抹水泥砂浆找平层后贴防水卷材,防水卷材外侧再做100mm厚挤塑板保温保护层。
此种情况地下室建筑面积应如何计算,如算到挤塑板外边线则包括了外墙面抹水泥砂浆找平层的面积?答:按地下室建筑平面图示尺寸计算。
★问题咨询:请问阳台顶板为三角形老虎窗时如何计算阳台面积?答:参照坡屋面计算。
三、土方工程1、机械挖土与人工配合机械挖土方工程量按挖土方总量计算(挖土深度:如有垫层算至垫层底面),执行相应定额项目。
人工配合机械挖土按如下规定计算:⑴ 挖土深度在4m以上大开挖,按挖土方总量的5%计算。
⑵ 基坑、沟槽、挖土深度在4m以内大开挖时,按挖土方总量的10%计算。
⑶ 基坑、沟槽、土方均执行人工挖普通土2m以内相应定额项目,人工乘系数2。
⑷ 挖冻土时执行人工挖冻土0.5m以内定额项目,人工不调整。
解释a:机械挖土方工程量如有垫层算至垫层底面①②①H=2.0m(4.50m)③ 100mm垫层基础底标高图四3-12机械挖土总量V=①+②+③解释b:人工配合机械挖土系数不是一个,根据开挖深度不同来取定,也就是说挖的浅人工挖土比例大,挖的深人工挖土比例小。
⑴挖土深度在4m以上大开挖,按挖土方总量的5%计算。
⑵基坑、沟槽、挖土深度在4m以内大开挖时,按挖土方总量的10%计算。
解释c:⑴定额的选项需要注意的是:定额套用的挖土深度是指基础底标高,2米或4.5米,而不是垫层下皮。
⑵工程量的确认假如机械挖土总量 V=①+②+③=2000m3那么机械挖土套定额工程量 V=2000m3 (100%)5%人工配合机械挖土套定额工程量另增加 V=2000m3×10%2、土方类别不同时,放坡系数的计算。
答: H1×K1+H1×K1+H1×K1······K =H问题咨询:请问冻土挖土的工程量计算是否仍按原有定额解释所规定:冻土挖土按挖非冻土计算放坡挖土工程量,冻土按实际挖方量计算。
其工程量差量按非冻土套用相应定额项目?答:一、冻土分为人工挖冻土和机械挖冻土。
1..挖冻土(含冻土下暖土)不受放坡系数限制,按实挖体积计算。
2..挖冻土不分土壤类别均为天然密实土,按实际挖方量计算。
挖松冻土按冻土相应定额项目乘系数0.7。
回填土为松冻土时,先按挖松冻土计算后,再计算回填土。
3.机械挖冻土系指冻土层厚度大于200mm的冻土开挖。
二、挖冻土(含暖土)的计算:1.冻土部分(1)冻土工程量:按实际发生计算。
(2)冻土工程量的确认:施工单位做记录,经现场监理或建设单位签字。
(3)定额的套用:按定额挖冻土的相关规定和相应的项目。
2.冻土下暖土部分(1)挖土深度和放坡系数:这部分挖土不受定额的约定。
(2)基础下口挖土宽度按定额规定执行。
(3)基础上口挖土宽度按所挖冻土部分的下口宽度计算。
(4)挖土深度:按实际挖土深度计算。
(不含垫层深度)问题咨询:人工挖土方定额项目内是否包括坑底土方水平运输和将坑底土方垂直运至坑上置于坑边1m以外自然堆放的工日消耗量。
如未包括则坑底土方水平运输和将坑底土方垂直运至坑上置于坑边1m以外自然堆放应如何套用定额项目?答:未包括坑底土方水平运输,坑内运土另按运土相应项目计算。
坑底土方垂直运至坑上置于坑边1m以外自然堆放的工日消耗量包括在项目中。
问题咨询:请问人工配合机械挖土“执行人工挖普通土2m以内相应定额项目,人工乘系数2”中具体考虑了那些造价调整内容?答:考虑机械挖不到的、清理地基表面、人工降效等。
人工挖孔桩定额项目包含100m以内运土,指的是水平运土还是垂直提土,与基坑垂直提土内容重不重。
如果不重,那么套基坑垂直提土时,假如桩深8m,是按总挖桩土量套8m以内定额项还是分段套答:指的是水平运土。
基坑垂直提土深度不是桩深,是桩在基坑里,基坑深度。
四、桩基础工程1、超流态混凝土灌注桩项目里面说了包括下钢筋笼,泵送混凝土等项目,是否包括养护浇注?还用单独套养护项目吗?答:超流态混凝土灌注桩项目包括养护浇注。
问题咨询:请问实际工程的地质勘探报告中各探点的砂夹层厚度薄厚不统一且有的探点砂夹层厚度>1m,有的探点砂夹层厚度<1m;或有的探点有砂夹层有的探点无砂垫层。
这种情况是否应按各探点砂夹层的平均厚度来确定土壤级别?★定额规定:2.无砂层者,根据土壤力学性能指标鉴别土壤级别时,桩长在12m以内,大于桩长的三分之一的土层厚度应达到所规定的指标;桩长在12m以外,按5m土层厚度确定。
问题咨询:请问“桩长在12m以内,大于桩长的三分之一的土层厚度应达到所规定的指标;桩长在12m以外,按5m土层厚度确定。
”是否可以以桩的任意位置为起点取定规定的连续土层厚度检测是否达到所规定的指标来确定土壤级别?★定额规定:七、打试验桩按相应定额项目的人工、机械乘系数2计算。
问题咨询:请问以工程桩做试验桩是否增加调整系数,以工程桩做试验桩的锚桩是否增加调整系数,工程桩之外单独增加的锚桩是否增加调整系数?答:工程桩做试验桩增加调整系数,以工程桩做试验桩的锚桩不增加调整系数,工程桩之外单独增加的锚桩增加调整系数。
成孔与灌注混凝土增加系数,钢筋不增加系数。
五、砌筑工程1、定额中空心砖尺寸是240*115*90,这个应该是多孔砖的尺寸,是否定额有误,实际尺寸应该是390*190*190,是否可以换算答:可以换算。
六、混凝土工程1、预拌混凝土及现拌泵送混凝土规定:⑴施工中采用预拌混凝土,其费用直接列为材料费。
应包括:预拌混凝土出厂价、场外运输费、场内的泵送费、外加剂(抗渗、防冻)等。
⑵预拌混凝土、现拌泵送混凝土均计算现场振捣养护费2、连梁模板套取混凝土的还是梁的答:定额中现浇混凝土墙的规定:混凝土外墙按图示中心线长度、内墙按图示净长线长度(见图四5-15、图四5-16)乘墙高及墙厚以立方米计算。
1.应扣除门窗洞口及0.3m2以外孔洞的体积,墙垛及突出墙挑耳宽度在200mm以内时并入墙体积内计算。
大钢模板混凝土墙中的圈梁、过梁及外墙的八字角应并入墙体积内计算。
2.混凝土内墙高度算至板下皮,外墙高度按层高计算。
3.混凝土梁与混凝土墙厚度不同时,墙高度算至梁下皮。
4.混凝土梁与混凝土墙厚度相同时,梁并入墙内计算。
定额中现浇混凝土板的规定:平板系指无柱无梁(或2根平行梁)直接由墙承重的板,其工程量按板实体体积计算。
剪力墙或短支剪力墙由连梁和墙上暗梁支撑的混凝土板,应归为平板。
短支剪力墙的连梁为单梁。
5、商品混凝扣不扣垂直运输?答:2000年定额采用商品混凝土扣垂直运输,2010年采用商品混凝土时按定额14章第11条规定:现浇混凝土结构建筑物采用泵送混凝土时,执行相应定额项目乘系数0.75;砖混结构中混凝土采用泵送混凝土时,执行相应定额项目乘系数0.90。
6、电渣压力焊扣不扣焊接费?答:2010年定额已综合考虑了,电渣压力焊数好个数,套一次定额。
★定额规定:9.基础梁:凡直接由独立基础或桩为支点,承受墙身荷载的梁为基础梁。
“带型基础”项目适用于各种带型基础,墙下的板式基础包括浇注在一字排桩上的带型基础。
应注意:工程量不扣除浇入带型基础体积内的桩头所占体积。
(摘自2003年清单规范宣贯到“图示长边水平长度”。
★定额规定:①有梁板系指梁(包括主梁、次梁、正交梁、斜交梁)与板构成一体,其工程量按梁、板体积之和计算。
同一承重墙上垂直于墙连续3根梁时(梁板同时浇注混凝土),按有梁板计算。
问题咨询:请问“同一承重墙上”是指一个房间的一道承重墙上还是指一个楼层的一道承重墙上(一个楼层的一道承重墙会分割在多个房间中)?请详细解释一下“同一承重墙上垂直于墙连续3根梁时(梁板同时浇注混凝土),按有梁板计算。
”★定额规定:③阳台有3根及3根梁以上时,按有梁板以立方米计算。
问题咨询:请问“阳台有3根及3根梁以上”是否包括阳台两侧的牛腿梁?答:包括。
七、屋面及防水工程★问题咨询:现在实际工程设计中常设计有双层SBS防水卷材错缝粘贴的屋面防水层,在定额中只编制有单层SBS防水卷材防水卷材的项目。
请问这种双层SBS防水卷材的防水层应如何套用定额项目才能避免清理基层人工费用的重复计算?★问题咨询:请问“7-78 现拌细石混凝土厚度40mm”定额项目中人工消耗量为20.30工日,“7-79 现拌细石混凝土增减5mm”定额项目中人工消耗量为2.67工日。
如果将“7-79”定额项目乘以系数8调整成与“7-78”定额项目相同的40mm厚,则其定额项目中人工消耗量调整为21.36工日超过了“7-78”定额项目人工消耗量20.30工日。
是否定额项目中人工消耗量有误?八、隔热、保温工程问题咨询:请问“8-233外墙保温贴聚苯乙烯泡沫塑料板门窗侧壁贴脸”定额项目是否是指在墙体贴聚苯乙烯泡沫塑料板外再单独粘贴的?答:画图九、脚手架木工程1、檐高20m(6层)以上外脚手架增加费答:此项费用为配合综合脚手架项目。
檐高20m(6层)以上外脚手架增加费按超过20m或层数6层以上的建筑面积计算。
建筑物层数多于6层的时,执行檐高6层以上条件,不考虑20m条件。
从7层开始计算檐高20m(6层)以上外脚手架增加费。
