土石方调配方案具体调配情况:第一地:废弃土方44587.1立方米,废弃石方29794.1立方米。
废弃的土方和石方全部运往弃土场1第二地:借土填方56088.1立方米,借石填方29794.1立方米。
从取土场1取所缺的土石方。
第三地:借土填方6457.1立方米,废弃石方43002立方米。
从取土场2取土方6457.1立方米,废弃的石方32229.9立方米运往第四地、10772.1立方米运往弃土场1.第四地:废弃土方12293.8立方米,借石填方32229.9立方米。
废弃土方12293.8立方米运往弃土场1.第五地:借土填方18848.8立方米,借石填方98970.3立方米。
从C匝道运入土方2524.7立方米、运入石方25100.9立方米、从取土场2取石方10772.2立方米。
其他的由第六地调往。
第六地:废弃土方16324.1立方米,废弃石方63097.2立方米。
废弃的土石方全部运往第五地。
第七地:废弃土方418.2立方米,废弃石方1216立方米。
废弃的土石方全部运往第八地。
第八地:借土填方2001.6立方米,借石填方17774.6立方米。
从C匝道调入土1583.3立方米、石方14249.8立方米。
从取土场3取石方2308.8立方米。
第九地:废弃土方5537.3立方米,废弃石方2308.7立方米。
废弃土石方全部运往弃土场2.第十地:借土填方18075立方米,借石填方2124,。
5立方米。
土石方全部取于取土场3.第H^一地:废弃土方12537.7立方米,废弃石方19479.2立方米。
废弃土石方全部运到弃土场2.第十二地:废弃石方1762.1立方米。
废弃石方全部运往弃土场3.。
路基土石方调配专项施工方案一、工程概述本工程为_____公路建设项目,路线全长_____公里。
项目所在地区地形起伏较大,土石方工程量较大。
为了合理利用资源,降低工程成本,确保工程质量和进度,特制定本路基土石方调配专项施工方案。
二、编制依据1、本工程的设计文件和施工图纸。
2、相关的施工技术规范和标准。
3、现场勘察和调查所获取的资料。
三、施工准备1、技术准备(1)熟悉施工图纸和设计文件,进行技术交底。
(2)测量人员对路基中心线、边线进行测量放线,确定填方和挖方的边界。
(3)计算各路段的土石方数量,并绘制土石方调配图。
2、现场准备(1)清理施工现场的障碍物和杂物,保证施工场地畅通。
(2)修建施工便道,便于施工车辆和机械设备通行。
(3)设置临时排水设施,排除施工现场的积水。
3、资源准备(1)配备足够的施工机械设备,如挖掘机、装载机、自卸汽车等。
(2)组织足够的施工人员,包括司机、操作手、普工等。
四、土石方调配原则1、在经济运距范围内,挖方应尽量利用作为填方,以减少借方和弃方。
2、填方应优先选用质量较好的挖方土料,以保证填方的质量。
3、考虑到施工的便利性和经济性,应尽量避免远距离调运土石方。
4、对于不符合填方要求的土料,应进行处理或弃置。
五、土石方调配方案1、根据测量数据和设计文件,将全线划分为若干个调配区段。
2、对于每个调配区段,分别计算挖方量和填方量。
3、按照调配原则,确定挖方的利用去向和填方的土料来源。
4、制定详细的调配计划表,明确每个调配区段的土石方调配数量、运输距离和运输方式。
六、施工方法1、挖方施工(1)采用分层开挖的方式,根据土质和地形情况确定分层厚度。
(2)挖掘机配合自卸汽车进行挖运,对于坚硬的岩石采用爆破法施工。
(3)在挖方过程中,及时进行边坡修整和防护,确保边坡的稳定性。
2、填方施工(1)填方前,对基底进行处理,清除杂物和松软土层,并进行压实。
(2)填方采用分层填筑、分层压实的方法,每层厚度不超过30cm。
土石方调配方案1. 简介土石方调配方案是指根据工程施工需要,在土石方工程中合理调配各种土石材料的使用和倾余,以实现工程设计要求和经济效益的方案。
土石方调配方案的制定对于土石方工程的顺利实施和工程质量的保证起到至关重要的作用。
2. 调配方案的制定内容土石方调配方案的制定内容包括以下几个方面:2.1 调配原则调配原则是指根据工程性质、地质条件、材料特性和施工工艺等因素,确定土石方调配的基本原则。
常用的调配原则包括:•按照地质条件,合理选用土石材料种类和品种;•按照不同部位和不同用途,确定土石材料的使用比例;•根据规格、质量和供应情况,确定土石材料的采取方式;•考虑工期、交通运输和施工技术等因素,确定土石材料的供应方式。
2.2 调配比例调配比例是指根据土石方工程设计需要,确定不同土石材料的使用比例。
调配比例的确定应考虑以下几个因素:•工程方案的要求;•材料的实际供应情况;•材料的物理力学性质;•施工工艺的要求。
2.3 调配方法调配方法是指根据调配比例和现场实际情况,合理组织土石材料的运输、堆放和使用等工作。
调配方法应包括以下几个方面:•运输:确定土石材料的运输方式和运输工具;•堆放:确定土石材料的堆放位置和堆放方式;•使用:确定土石材料的使用位置和使用方法。
2.4 调配过程控制调配过程控制是指对土石方调配方案的实施过程进行监控和控制,及时调整方案,确保施工进度和质量。
调配过程控制应包括以下几个方面:•供应管理:对土石材料供应情况进行管理和监控;•质量控制:对土石材料质量进行检测和控制;•进度管控:对土石方调配的进度进行监控和调整。
3. 调配方案的编制步骤制定土石方调配方案需要进行以下步骤:3.1 调查和研究对工程地质条件和土石材料的现状进行调查和研究,了解材料的种类、品种和物理力学性质等,为后续制定调配方案提供依据。
3.2 选定调配原则根据调查和研究的结果,结合工程设计要求,确定土石方调配的原则,例如选择合适的土石材料种类、确定使用比例等。
土石方调配方案一、背景介绍土石方工程是指土壤与岩石的开挖、填筑、调剂和压实过程,是土木工程中的重要内容之一。
土石方调配方案是指在土石方工程中,根据现场实际情况和工程要求,合理调配土石方资源,达到最优效果的规划方案。
土石方调配方案的制定对于保证土石方工程质量、提高施工效率、节约资源具有重要意义。
本文将针对土石方调配方案的制定过程、考虑因素以及实施方法进行详细介绍。
二、制定土石方调配方案的步骤1. 数据收集与分析在制定土石方调配方案之前,首先需要收集与分析相关数据。
这些数据包括但不限于项目施工图纸、现场勘测数据、工程设计要求等。
通过对这些数据的收集和分析,可以更好地了解项目的背景和要求,为制定合理的调配方案提供依据。
2. 确定土石方的类别与用途土石方在工程中有不同的类别和用途,例如填方、挖方、支护等。
根据项目的实际情况和工程设计要求,确定土石方的类别与用途,为后续的调配方案制定提供参考。
3. 量算土石方的需求量根据工程图纸和现场勘测数据,对土石方的需求量进行精确量算。
包括填方的总量、挖方的总量等。
通过准确量算土石方的需求量,可以更好地制定合理的调配方案,避免资源的浪费和不足。
4. 分析土石方的质量与特性土石方在不同地点和不同层次的质量和特性是不同的。
在制定调配方案之前,需要对土石方的质量和特性进行详细分析。
包括土石方的密实度、含水量、颗粒级配等。
通过分析土石方的质量和特性,可以制定合理的调配方案,以保证工程的稳定性和耐久性。
5. 优选土石方的采取方案根据土石方的质量和特性,结合项目要求,选择合适的采取方案。
常见的土石方采取方案包括挖掘和堆放、转运和回填、破碎和调节等。
根据实际情况进行选择,并进行计算分析,确定最优方案。
6. 制定土石方调配计划根据前面的步骤,整理相关数据,制定土石方调配计划。
计划中需要包括土石方的调配数量、调配位置、调配时间等关键信息。
土石方调配计划需要与相关部门进行沟通和协商,以确保计划的顺利实施。
土方调配方案一、引言土方调配是指按照工程设计要求和施工工艺,在施工现场合理调配土方的工作。
土方调配的好坏直接影响到工程的施工质量和进度。
因此,制定一个科学合理的土方调配方案对于工程的顺利进行具有重要意义。
二、土方调配的目标1. 确保施工现场的安全性:根据工程地形和条件,合理安排土方的运输路径和堆放区域,避免土方运输过程中造成地面松散、坡度过大等安全隐患。
2. 优化土方的利用效率:合理调配土方,做到发挥最大的利用价值,减少土方的浪费。
3. 保证土方工程的施工质量:根据工程设计要求,确保土方的质量符合规定的标准。
三、土方调配的原则1. 合理性原则:根据土方的性质和用途进行准确的量测和分类,根据工程要求合理调配土方,确保施工质量和进度的需求。
2. 经济性原则:在保证施工质量的前提下,尽可能节约土方的使用,降低工程成本。
3. 环保性原则:合理调配土方,减少土方运输过程中的扬尘、水土流失等环境污染问题。
4. 安全性原则:根据工程地形和条件,合理安排土方的堆放区域和运输路径,确保施工现场的安全。
四、土方调配方案的步骤1. 土方量测和分类:根据工程要求,对施工现场的土方进行准确的量测和分类,将土方按照性质和用途进行分堆。
2. 土方调配计划制定:根据工程设计要求、土方性质和用途,制定土方调配计划,确定土方的来源和调配目标。
3. 调配路径规划:根据施工现场的地形和条件,规划土方的运输路径,避免地面松散、坡度过大等安全隐患。
4. 调配区域划分:根据工程要求和规划路径,进行土方的堆放区域划分,确保土方的合理堆放和方便调配。
5. 土方调配执行:按照调配计划和路径规划,进行土方的运输和堆放。
在运输过程中,注意控制运输车辆的速度,避免疏忽导致事故发生。
6. 监控与管理:对土方调配进行监控和管理,确保施工现场的安全和土方调配的顺利进行。
及时调整调配计划,解决施工过程中出现的问题。
五、土方调配的关键问题1. 土方来源的选择:根据工程要求和地区特点,选择土方来源,确保土方的质量符合标准,并在成本可控范围内。
***工程土石方调配专项施工方案***集团股份有限公司***项目经理部二O一六年十二月一日第一章、编制依据1.1编制依据***38#道路2、3标段道路工程施工合同相关文件;***38号道路2、3标段道路工程施工图设计文件;国家、***市及业主相关的安全、质量、文明施工等规定;现场踏勘调查所获得的有关资料;本单位具备的设备、施工队伍能力、经济技术实力及本单位长期市政工程施工积累的施工经验和应变能力;国家、行业和***市颁发的有关现行规范、标准、验标及规定:《工程测量规范》GB50026—2007《公路路基施工技术规范》JTGF10-2006《城镇道路工程施工与质量验收规范》CJJ1-2008《公路工程质量检验评定标准》JTGF80—2004《公路土工试验规程》JTJ051〜93《公路桥涵施工技术规范》JTG/T F50-2011《给水排水构筑物施工及验收规范》GBJ141-90《给水排水管道工程施工及验收规范》GB50268-97***市房屋建筑和市政基础设施工程现场文明施工标准1.2编制范围本施工方案编制范围:***38#道路2、3标段道路工程全部土石方工程。
1.3编制原则严格遵守招标文件规定的内容和设计的要求、编制施工组织设计。
经现场仔细考察,在认真研究招标文件、设计图纸和有关规定的基础上,充分分析了本工程的施工特点,认清本工程组织施工的难度。
我单位将根据多年来工程施工积累的经验,认真作好施工组织方案,做到布局合理,科学安排工程项目的施工,使各工序既要紧密衔接,避免不必要的重复工作,又要保证施工连续均衡地进行。
本工程土石方施工沿S313道路两侧展开,根据五福桥施工老桥需拆除这一具体情况,老桥南北侧土石方各自平衡后余土外运,土石方调配时采取就近原则。
第二章工程概况2.1工程概述***38号道路2、3标段道路工程二、三标段道路工程全长4225.388 米(K2+000.000 至K6+225.388)标准路幅宽46 米,其中车行道30m,两侧人行道宽5m,侧分带宽3m。
房建工程土石方调配方案在房建工程中,土石方调配方案是指通过计算车辆运载能力、运输道路条件等因素,合理地安排土石方的运输和堆放,从而达到节约成本、高效施工的目的。
1. 相关计算1.1 车辆装载量车辆的装载量是指单位时间内一辆车可以装载的最大土石方量,常用的计算公式如下:车辆装载量=车辆容积×堆载系数×石方密度/载重系数其中,车辆容积指整车容积,堆载系数指装载后松散密度与原松散密度之比,一般为0.9至0.95,石方密度指石方松散堆积时的单位体积重量,一般为1.6至1.8t/m³,载重系数指车辆载重重量与总重量之比,一般为0.6至0.7。
1.2 运输距离运输距离是指土石方从运输起点到运输终点的距离,包括车辆在路上的行驶距离和堆放的距离。
在计算运输距离时,还应考虑道路等级和路况等因素,科学合理地规划运输路线。
1.3 堆放面积堆放面积是指单位土石方量需要占用的面积,一般为2至3m²/t,根据堆放时的安全间距和施工要求进行调整。
2. 土石方调配方案根据以上相关计算,我们可以制定出以下土石方调配方案:2.1 合理安排运输时间和路线根据运输距离和道路等级等因素,合理安排运输时间和路线,规定堆场和施工现场之间的运输路线和车辆数量,保证施工现场的土石方需求得到及时满足。
2.2 确定堆场位置和面积根据堆放面积和堆放安全间距等因素,确定堆场的位置和面积。
要避免在河道、下水道、管道等敏感区域进行堆放,确保堆场不影响周边环境和周边居民的生活。
2.3 尽量减少运输次数和运输距离通过计算车辆装载量和运输距离等因素,尽量减少运输次数和运输距离,达到节约成本的目的。
比如,可以通过增加装载量、调整堆场和施工现场位置等措施,减少运输次数和运输距离。
2.4 做好堆放平整、安全在堆放过程中,要确保土石方堆放平整、安全,避免土石方倾斜、溜坡等情况发生。
堆放的高度要合理,不得超过规定高度。
堆放面积和高度要根据施工需求进行调整,以保证施工现场的土石方供应。
土石方调配方案一、引言土石方工程是土地开发、道路建设、场地平整等工程中重要的一环。
土石方调配方案的编制与实施对于确保土地利用效益、减少工程成本、提高工期进度具有重要意义。
本文将就土石方调配方案的基本原则、编制流程和实施要点进行详细阐述,以期能在土石方工程中发挥积极的指导作用。
二、基本原则1. 合理性原则:土石方调配方案应符合工程需要,合理利用可利用土石方资源,尽可能减少浪费。
2. 经济性原则:土石方调配方案应以节约成本为核心,通过合理的调配和利用,降低施工成本。
3. 安全性原则:土石方调配方案应确保施工过程中的安全。
对于存在安全隐患的土石方区域,应采取相应的措施进行处理。
4. 可行性原则:土石方调配方案应在技术可行的基础上进行编制。
同时,应考虑实施方案的可行性和可操作性。
三、编制流程土石方调配方案的编制流程主要包括调查阶段、设计阶段、评审和确定阶段、实施阶段等。
1. 调查阶段调查阶段是土石方调配方案编制的基础。
在此阶段,需要收集有关工程的基本信息,包括工程的地理位置、土壤类型、地貌条件等。
2. 设计阶段设计阶段是土石方调配方案编制的核心。
在此阶段,需要根据调查阶段收集到的信息,进行土石方计算、量化分析和综合评价,确定土石方的开挖和填筑方案。
3. 评审和确定阶段在完成土石方调配方案的初步编制后,需要组织相关专家和工程师进行评审。
评审主要包括对土石方调配方案的科学性、合理性和可行性进行评估。
经过专家和工程师的评审,对土石方调配方案进行修改和完善后,再确定最终方案。
4. 实施阶段实施阶段是土石方调配方案的实施和监督阶段。
在此阶段,需要对土石方调配方案的实施情况进行监督,及时解决实施中的问题,并对实施结果进行评估和总结。
四、实施要点1. 合理利用土石方资源根据土石方的性质和用途上的需要,合理地利用土石方资源,尽量减少土石方的挖掘和填筑量。
2. 调配方案的科学性和可操作性土石方调配方案的编制应科学合理、操作便捷。

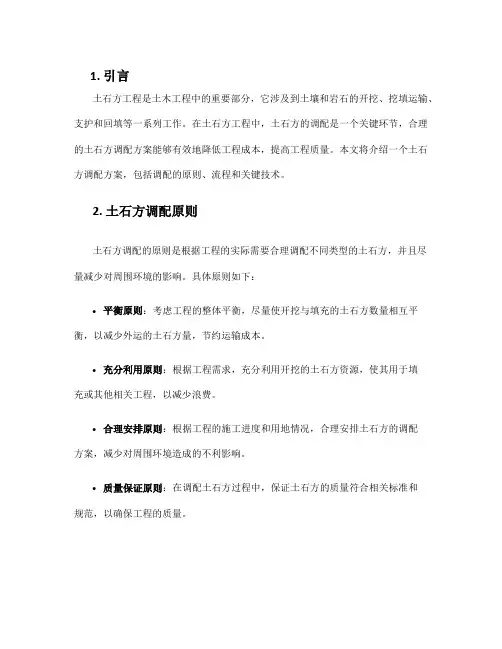

1. 引言土石方工程是土木工程中的重要部分,它涉及到土壤和岩石的开挖、挖填运输、支护和回填等一系列工作。
在土石方工程中,土石方的调配是一个关键环节,合理的土石方调配方案能够有效地降低工程成本,提高工程质量。
本文将介绍一个土石方调配方案,包括调配的原则、流程和关键技术。
2. 土石方调配原则土石方调配的原则是根据工程的实际需要合理调配不同类型的土石方,并且尽量减少对周围环境的影响。
具体原则如下:•平衡原则:考虑工程的整体平衡,尽量使开挖与填充的土石方数量相互平衡,以减少外运的土石方量,节约运输成本。
•充分利用原则:根据工程需求,充分利用开挖的土石方资源,使其用于填充或其他相关工程,以减少浪费。
•合理安排原则:根据工程的施工进度和用地情况,合理安排土石方的调配方案,减少对周围环境造成的不利影响。
•质量保证原则:在调配土石方过程中,保证土石方的质量符合相关标准和规范,以确保工程的质量。
3. 土石方调配流程土石方调配的流程主要包括勘探阶段、方案制定阶段和执行阶段。
3.1 勘探阶段在勘探阶段,通过地质勘探和地质测试等手段,获取工程区域内土石方的基本情况,包括土层厚度、土壤类型、岩石性质等。
同时,还要进行周围环境的调查,了解开挖和运输土石方对环境的影响。
3.2 方案制定阶段在方案制定阶段,根据勘探结果,结合工程的特点和要求,制定土石方调配方案。
•确定土石方的调配范围:根据工程区域内土石方的分布情况,确定调配的范围,包括开挖区域和填方用地。
•计算土石方的需求量:根据工程的设计和规划数据,计算出土石方的需求量。
•优化调配方案:根据土石方的类型和特性,优化调配方案,使得开挖和填充的土石方能够互相平衡,减少外运土石方的数量。
•制定方案实施步骤:确定土石方调配的具体步骤,包括开挖、运输、填充和支护等。
3.3 执行阶段在执行阶段,根据制定的调配方案,组织土石方的开挖、运输和填充工作,并进行相应的质量控制和监督。
执行阶段的关键技术包括:•挖掘机械化开挖:利用挖掘机等机械设备进行土石方的开挖,提高工作效率和质量。

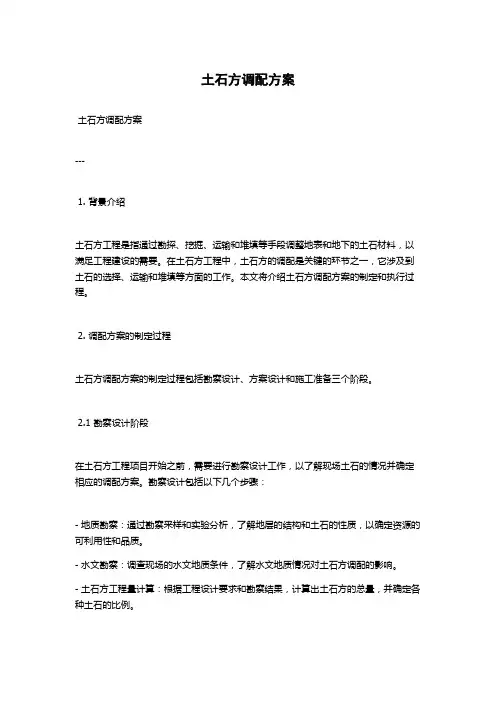

土石方调配方案土石方调配方案---1. 背景介绍土石方工程是指通过勘探、挖掘、运输和堆填等手段调整地表和地下的土石材料,以满足工程建设的需要。
在土石方工程中,土石方的调配是关键的环节之一,它涉及到土石的选择、运输和堆填等方面的工作。
本文将介绍土石方调配方案的制定和执行过程。
2. 调配方案的制定过程土石方调配方案的制定过程包括勘察设计、方案设计和施工准备三个阶段。
2.1 勘察设计阶段在土石方工程项目开始之前,需要进行勘察设计工作,以了解现场土石的情况并确定相应的调配方案。
勘察设计包括以下几个步骤:- 地质勘察:通过勘察采样和实验分析,了解地层的结构和土石的性质,以确定资源的可利用性和品质。
- 水文勘察:调查现场的水文地质条件,了解水文地质情况对土石方调配的影响。
- 土石方工程量计算:根据工程设计要求和勘察结果,计算出土石方的总量,并确定各种土石的比例。
2.2 方案设计阶段在完成勘察设计后,需要制定土石方调配的详细方案。
方案设计包括以下几个方面:- 土石方调配比例:根据工程设计要求和勘察结果,确定各种土石的调配比例,以保证施工的质量和效益。
- 运输方案:确定土石的运输方式和路径,考虑运输距离、交通条件和环境影响等因素。
- 堆填方案:确定土石的堆填位置和方法,考虑现场的地形地貌和环境要求等因素。
2.3 施工准备阶段在方案设计完成后,需要进行施工准备工作,包括以下几个方面:- 土石的采集和储存:根据方案设计确定的土石种类和比例,采集和储存相应的土石材料。
- 运输设备和人员的准备:根据方案设计确定的运输方案,准备相应的运输设备和人员。
- 堆填场的准备:根据方案设计确定的堆填方案,准备好堆填场地并进行相应的处理。
3. 调配方案的执行过程土石方调配方案的执行过程包括土石的采集、运输和堆填三个环节。
3.1 土石的采集根据方案设计确定的土石种类和比例,进行土石的采集工作。
采集过程中需要注意以下几个方面:- 土石的选择:根据方案设计确定的土石种类和比例,选取符合要求的土石材料。
路基土石方调配施工方案一:路基土石方调配施工方案一、项目背景和目标1.1 项目背景(详细描述项目的背景信息)1.2 项目目标(明确项目的目标和要求,包括时间、质量等方面的要求)二、工程概况2.1 工程范围(工程的具体范围,包括路基土石方调配施工的具体内容)2.2 工程条件(详细描述工程所处的地理、气候、地质等条件)三、土石方调配施工方案3.1 路基勘察(详细描述路基勘察的内容,包括勘察方法、数据采集等)3.2 土石方设计(详细描述土石方设计的内容,包括设计原则、计算方法等)3.3 土石方调配方案(详细描述土石方调配的方案,包括调配时间、调配比例等)3.4 施工方法(详细描述土石方施工的方法,包括挖方、填方、夯实等)四、施工组织与管理4.1 施工组织(详细描述施工组织的内容,包括施工队伍、施工设备等)4.2 施工管理(详细描述施工管理的内容,包括进度控制、质量控制等)五、安全与环保措施5.1 安全措施(详细描述施工中的安全措施,包括人员安全、设备安全等)5.2 环保措施(详细描述施工中的环保措施,包括土地保护、水源保护等)六、施工进度及质量控制6.1 施工进度安排(详细描述施工的进度安排,包括阶段性目标、关键节点等)6.2 施工质量控制(详细描述施工的质量控制措施,包括检测方法、验收标准等)七、附件(本所涉及的附件,如施工图纸、技术规范等)八、法律名词及注释(罗列出本所涉及的法律名词及注释)二:路基土石方调配施工方案一、项目背景和目标1.1 项目背景(详细介绍项目的背景信息,包括项目所处地理位置、路网规划等)1.2 项目目标(明确项目的目标和要求,包括工程量、质量、安全等方面的要求)二、工程概况2.1 工程范围(详细描述工程的范围,包括道路长度、路基高程等信息)2.2 工程条件(描述工程所处的地质、气候等条件,对施工影响进行分析)三、土石方调配施工方案3.1 路基勘察(详细描述路基勘察的内容,包括地质勘察、现场调查等)3.2 土石方设计(详细描述土石方设计的内容,包括设计原则、计算方法等)3.3 土石方调配方案(描述土石方调配的方案,包括调配比例、调配方法等)3.4 施工方法(详细描述土石方施工的方法,包括挖方、填方、夯实等工艺流程)四、施工组织与管理4.1 施工组织(描述施工组织的具体安排,包括施工队伍、设备准备等)4.2 施工管理(描述施工管理的具体措施,包括进度控制、质量控制等)五、安全与环保措施5.1 安全措施(描述施工过程中的安全措施,包括人员保护、设备维护等)5.2 环保措施(描述施工过程中的环保措施,包括土地保护、水资源保护等)六、施工进度及质量控制6.1 施工进度安排(详细描述施工的进度安排,包括阶段性目标、关键节点等)6.2 施工质量控制(详细描述施工的质量控制措施,包括检测方法、验收标准等)七、附件1. 施工图纸2. 技术规范3. 地质勘察报告八、法律名词及注释(本所涉及的法律名词及注释)。
土石方工程调配方案一、工程概况土石方工程是指在施工前对地面或地下土石的开挖、填筑及整平等作业。
土石方工程是土木工程中的重要环节,对于保障工程质量和安全具有至关重要的意义。
土石方工程调配方案是制定土石方工程施工过程中使用的土石料的具体方案,以确保工程施工顺利进行。
二、调配方案的目的制定土石方工程调配方案的目的是根据工程设计要求及施工实际情况,合理、科学地选择适宜的土石料,提高土石方施工效率,降低工程成本,保证工程质量,达到经济合理、安全可靠、合乎环保要求的施工目标。
三、调配方案内容1. 土石方工程设计要求土石方工程设计要求是土石方工程调配方案制定的基础,包括工程地形地貌、土壤地质情况、填方或挖方工程量、土石方料质量要求、施工工艺及安全要求等内容。
根据不同工程的设计要求,可以确定土石方工程的填方和挖方工程量,并了解土石料的具体要求。
2. 土石料的选择根据工程设计的土石方工程量和土石料的质量要求,合理选择适宜的土石料,包括填方料、挖方料和辅助料。
填方料应具有良好的承载能力、稳定性和排水性,而挖方料应具有良好的开挖性能和易于处理。
辅助料则可以根据实际施工需要进行选择,比如混凝土料、砂石料等。
3. 调配方案的制定根据工程地质条件、填方和挖方工程量以及土石料的具体要求,制定详细的调配方案,包括土石料的来源地、运输方式、质量检验要求、堆放要求、使用比例、施工工艺等内容。
调配方案应充分考虑到施工现场的实际情况,确保土石料的供应充足、质量可控,并提供合理的施工方案。
4. 施工安全和环保土石方工程调配方案还应考虑施工现场的安全和环保要求,包括施工场地的选择、土石料的开挖和运输过程中的安全风险防控,以及工程施工过程中对环境的保护等内容。
可以通过合理规划施工路线、设置安全警示标志、做好施工现场管理等措施,以确保施工安全和环保。
四、调配方案的执行1. 调配方案的宣传和培训土石方工程调配方案制定完成后,应及时向施工人员进行宣传和培训,使施工人员明确土石方工程调配方案的内容和要求,以便他们能够按照调配方案的要求进行施工。
土方平衡调配施工方案一、前言土方平衡调配施工方案是土木工程中的重要环节,通过科学合理的施工方法和调配方案,实现土方工程的平衡,最大限度地减少运输成本和施工周期。
本文将从土方工程的特点、平衡调配原则以及具体实施方案等方面展开论述,为土木工程施工提供参考。
二、土方工程特点土方工程是指在土地上进行开挖、填筑、运输等工作,其中土方量较大,工程周期长。
土方工程的特点主要包括以下几点:1.土方量大:土方工程往往需要开挖或填方大量土石,工程量较大。
2.运输距离长:土方运输需要将土石从开挖或填方地点运输到指定场地,运输距离较长。
3.工程周期长:土方工程涉及的开挖、填方、运输等工作需要较长时间完成。
三、平衡调配原则为了实现土方工程的平衡施工,需要遵循以下原则:1.合理布局:根据工程地形特点和土方工程量,合理布局开挖和填方区域。
2.就近开挖:尽量将开挖区域设在就近距离,减少运输距离。
3.有效利用土石:对于开挖出的土石,合理利用填方或回填,减少外运量。
4.科学施工:采用合理的施工方法和设备,确保施工效率和质量。
5.随时调整:根据实际施工情况,随时调整土方平衡调配方案,以保证施工进度和质量。
四、实施方案基于以上原则,一个典型的土方平衡调配施工方案包括以下几个步骤:1.工程测量:对工程区域进行测量,确定土方量和分布情况。
2.土方平衡计算:根据土方量和分布情况,计算土方平衡方案,确定开挖和填方量。
3.布局规划:根据土方平衡方案,进行开挖和填方区域的布局规划。
4.施工组织:制定详细的施工组织方案,明确施工任务和责任。
5.施工实施:根据施工组织方案,进行土方工程的开挖、填方和运输等作业。
6.监督检查:定期对施工情况进行监督和检查,及时调整施工方案。
五、结语土方平衡调配施工方案是土木工程施工中的重要环节,通过科学合理的施工方法和调配方案,实现土方工程的平衡施工。
在实际工程中,应根据具体情况确定土方平衡调配方案,保证施工进度和质量,并最大限度地减少运输成本和施工周期。
土石方调配方案土石方调配方案一、引言土石方调配是土地开发和工程施工中的重要环节,它涉及到土石方的运输、存储和利用等方面。
本旨在制定一套完善的土石方调配方案,以确保土石方的合理调配和有效利用。
二、调配范围本方案适用于项目中土石方的调配工作,包括但不限于以下情况:1. 土方开挖和填方工程;2. 土石方在工程施工过程中的运输和存储;3. 土石方的临时堆放和利用。
三、调配原则1. 合理利用土石方资源,减少浪费,提高资源利用效率;2. 优先考虑近场调配,减少长途运输成本和能耗;3. 尊重环境保护要求,合理选择土石方的利用方式;4. 严格按照工程计划和设计要求进行土石方的调配。
四、调配流程1. 土石方调查:对项目区域的土石方资源进行调查和评估,确定可利用的土石方储备量和品质;2. 土石方计量:对土石方进行测量和计算,确定土方开挖和回填的数量;3. 土石方调配方案制定:根据土方开挖量和工程需求,制定土石方的调配方案,包括调配时间、调配路线、调配方式等;4. 土石方运输:按照调配方案进行土石方的运输工作,包括运输工具的选择、装载和卸载等;5. 土石方存储和利用:根据工程施工进度和需要,将土石方进行临时堆放或利用,确保合理利用土石方资源;6. 土石方监测和管理:建立土石方调配台账,对土石方的调配和利用情况进行监测和管理,及时发现和解决问题。
五、调配考虑因素1. 土石方品质:根据设计要求和工程需求,将土石方分为合格、次品和废弃等品质级别,制定相应的调配方案;2. 土石方的稳定性:对于不稳定或不宜保存的土石方,应采取相应的处理措施,如及时运输、覆盖和固定等;3. 土石方的利用方式:根据土石方的特性和工程需求,选择合适的利用方式,如填方、回填、砌筑和修路等;4. 环境影响评估:在调配土石方时,应考虑对周边环境的影响,合理安排调配路线和堆放位置,减少对环境的破坏;5. 资金和时间成本:在制定调配方案时,应考虑土石方的调配成本和时间成本,并寻求经济和高效的调配方式。
土方调配专项施工方案土方调配是指根据工地施工要求,合理安排土方工作的任务和人力资源,以确保工程施工的顺利进行。
本方案旨在有效调配土方工作,提高土方工作效率和质量,最大程度地满足工程施工的需要。
一、项目概况本项目是一座建筑工程,包括地基开挖、填筑和土方回填等土方工作。
工程地点位于XX地区,总工期为X个月,总面积为XX平方米。
二、土方调配原则1.合理利用人力资源:根据施工进度和土方工作的特点,合理安排土方工作的任务和人员,确保施工期间土方工作的高效进行。
2.保证施工质量:根据土方工作的要求,采用科学合理的土方施工方法,保证土方工作的质量符合工程要求。
3.安全第一:确保土方工作的安全,制定相应的安全措施和应急预案,保障工地的人身安全。
4.资源优化利用:合理利用土方资源,尽量减少土方的损失和浪费,提高土方的利用率。
5.环保施工:采取环保型施工方式,尽量减少土方工作对环境造成的污染和破坏。
三、土方调配方案1.土方工作量计算:根据工程设计和实际需要,计算出需要开挖的土方量、需要填筑的土方量以及需要回填的土方量。
2.人力资源调配:根据土方工作的特点和工程进度,合理安排相关人员的工作任务和工作时间,确保土方工作的有序进行。
工程部负责人负责土方工作的统筹调配和监督。
3.施工方法和设备选择:根据工程要求和实际情况,选择适合的土方施工方法和设备,如挖土机、推土机、装载机等。
确保土方工作的高效进行。
4.安全措施:根据土方工作的危险性和特点,制定相应的安全措施,如安装警示标志、设置安全警戒线、配备安全防护用具等,确保土方工作的安全进行。
5.质量控制:设立土方工作质量检测点,进行土方工作质量的监督和检测。
确保土方工作的质量符合工程要求。
6.环保措施:对土方工作过程中产生的废弃物进行分类处理,如破碎石料、碎石屑、泥土等,确保工地的环保要求得到满足。
7.进度控制:根据工程进度安排土方工作的时间和工期,及时调整工作进度,确保土方工作与其他工程施工的协调进行。
土方平衡
✧确定土方平衡调配方案
✧土方平衡原则:就地取土、场内平衡,不足土方量外进。
✧调配方案:根据土方的施工标高、挖填区面积、挖填区土方量,并考虑各种变更因素(如土
的松散率、压缩率、沉降量等)进行调整后,对土方进行综合平衡调配。
土方平衡调配工作是土方施工中的一项衡调配原则后,才可着手进行土方平衡调配工作。
如划分土方调配区、计算土方的平均运距、单位土方的运价、确定最佳的土方调配方案。
✧土方的平衡调配原则
①尽量使挖方和填方的数量基本达到平衡,在挖方的同时进行填方,减少重复倒运。
②挖(填)方量与运距的乘积之和尽可能为最小,即运输路线和路程合理,运距最短,总土方运输量和运输费用最小。
○3好土堆放在回填质量要求较高的绿化种植区内。
④分区调配应与全场调配协调,达到全局平衡。
⑤确定恰当的调配方向、运输路线,做到施工顺序合理,土方运输无对流和乱流现象,同时便于机械化操作计算各区的调配土方量,并标明在图上。
6、填土及回填土
在进土中如有质量较差的土先回填在设计地形标高的下层,随后分层筑建。
同时对照施工图,计算出整个地形的填土量。
回填土的质量应符合绿化种植要求,其干密度、透气性、渗水性、PH值都应符合种植要求,地面种植的合成土,用于地面种植之合成上具有以下特征
✧30%细砂或30%已完全分解之花岗岩
✧40%泥炭土替代物
✧3粒迟效或化肥药片
✧标准泥炭土分析,酸碱度、排水性能及其它特性。
在进土期我们要对土方质量进行严格控
制,对不符合设计要求及种植要求的黑土、泥浆土、大型桩头土、化学土一律拒之门外。
