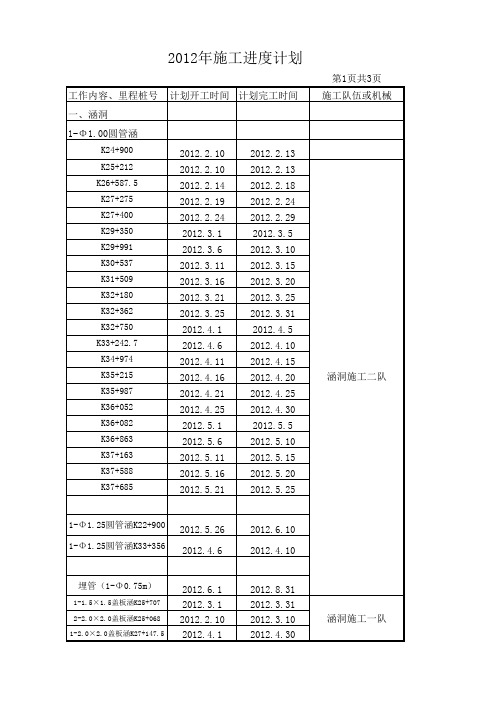

2012年度施工进度计划表(全2)
- 格式:xls
- 大小:13.50 KB
- 文档页数:1
51015202530354045505560657075808590951001051101151201251301351401451501551601651701751801851901952002052102152202252302352401施工准备52挖基础土方103±0.000以下主体结构施工254±0.000以上主体结构施工755砌体工程及主体结构验收606防水工程57内外墙抹灰及保温工程施工708外墙面砖及装饰工程施工709外墙脚手架拆除510室外散水及总坪工程3011水、电等安装工程19512其他工程23013清理收尾及竣工验收5计划工期240日历天,具体开工日期以监理工程师签定的开工令为准。
附表四:计划开、竣工日期和施工进度横道图2012年8月2012年9月2012年10月2012年11月2012年12月2013年4月 2、按招标文件要求的计划工期进行施工的各个关键日期为:计划2012年8月21日开始柱下独立柱基30天,包括土方开挖及砼浇注;9月21日开始教学楼主体工程75天;10月26日开始围护砌体工程60天;12月6日开始室内装修工程70天;12月26日开始外墙装修工程70天;水电管线的予留埋在开工30天后开始,随土建工程穿插进行;2013年3月10日开始室外工程,包括室外散水,台阶,道路等30天完成。
具体时间安排及穿插详见施工进度计划横道图。
富顺县职教中心教学楼B、C栋(二职中迁建)建设项目施工进度计划横道图1.投标人应递交施工进度网络图或施工进度表,说明按招标文件要求的计划工期进行施工的各个关键日期。
2.施工进度表可采用网络图(或横道图)表示。
工程名称:富顺县职教中心教学楼B、C栋(二职中迁建)建设项目序号工作内容持续时间(天)2013年1月2013年2月2013年3月。
施工进度计划
工程名称:贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程
一、工期进度计划
1、本工程从2011年11月10日至2012年3月25日(按有效工期计算工期)必须完成全部的挡土墙工程和其挡土墙上的围墙工程。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述挡土墙和围墙工程。
二、施工设备计划
1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。
2、主要机械设备配制
三、施工计划时间安排表
1、挡土墙工程施工计划时间安排表
挡土墙总方量为:44326.00m3
2、围墙工程施工计划时间安排表
围墙长度为:2192.00m
四、施工进度横道图
分段图附后:
贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程
施工进度计划
施工单位:贵州省毕节地区建筑工程总公司日期:2011年11月12日。

对右岸地下电站装饰装修工程2012年度施工进度计划的批复湖南四建华银工程有限公司溪洛渡右岸地下厂房装修项目经理部:贵部报送的《关于报送溪洛渡右岸地下厂房装饰装修工程2012年施工生产计划的函》[湖南四建右地厂 [2011] 第006号]已收悉,根据建设部2012年1月6日召开的右岸地下电站2012年装饰装修施工进度计划讨论会的指导性意见,经我部审查,现批复如下:一、2012年计划工程形象进度及工程量1、2012年计划工程形象进度1)主厂房①发电机层10#、11#、12#、13#、14#、15#、16#、17#、18#共9个机组的墙面、地面及楼梯间的地面。
②电气夹层、水轮机层及母线洞10#、11#、12#、13#、14#、15#、16#、17#共8个机组中的墙面、地面、天棚。
○3蜗壳层、尾水廊道层的墙面、地面。
2)主变室①主变室GIS层墙面、地面全部完成(根据溪洛渡水电站地下厂房建筑装修工程2012年进度计划协调会会议精神,该部位装修最终施工完成时间为4月30日)。
3)副厂房①副厂房376.5m高程以下楼层的公共走道、卫生间、电梯前室的墙面、地面、天棚、卫生间洁具。
②副厂房376.5m及以上高程的所有房间。
4)3#、4#出线竖井①停站层电梯前室的墙面、地面、天棚。
②出线场电梯前室的墙面、地面、天棚。
5)右岸地下厂房安装工程①主厂房、副厂房、主变洞、出线竖井及出线场所有建筑物室内照明的安装工程。
②出线竖井上平洞地面、墙面、天棚。
2、2012年计划工程量(见表1)表1 2012年主要工程量计划表3、2012年主要节点交面计划目标1)主厂房交面时间表2)主变室交面时间表3)副厂房、副安装间交面时间表二、对2012年施工进度计划的几点要求1、要求贵部结合厂房、主变室等各部位土建向装饰装修工程交面时间节点及时组织施工人员进行施工,做好各部位的质量、进度及安全管理工作,责任到人,精细施工。
2、要求贵部针对装饰装修施工内容的难点、重点,认真组织研究施工组织设计和专项方案,确保方案的合理性和可行性并及时向监理进行报审后施工,同时确保施工资源的投入,加强现场管理力度,做到施工资源和现场管理人员均能满足生产要求。
目录一、编制依据与原则 0二、工程概况 (1)三、2011年工程量完成情况 (1)四、2012年总体施工计划 (2)五、计划完成的保证措施 (11)六、其它需要说明的情况 (18)七、需公司协调解决的问题 (18)京新高速集呼土建二标一公司2012年总体施工进度计划一、编制依据与原则1、京新高速集呼土建二标施工设计图。
2、与业主签订的施工合同工期要求。
3、现行公路工程设计、施工规范、验收评定标准。
4、路基、桥涵及防护工程2011年完成的进度情况。
5、2012年拟投入的人力、材料、机械等资源。
6、京新高速集呼土建二标实际情况和季节等影响因素。
二、工程概况1、工程概述京新高速集呼土建二标一公司路基桥梁工程起止桩号K146+000~K194+000,路面工程起止桩号为K146+000~K217+814.698,其中全线断链3处(断链具体桩号为K152+182.9=K152+342.6、K169+079=K169+088、K181+503.082=K184+740.822),路线缩短3.408Km,实际有效全长68km。
2012年主要工作内容包括2011年剩余的路基土石方、未完成的涵洞工程、路基排水工程、路基防护工、桥梁工程、隧道工程,路面工程等。
2、工程设计技术标准本工程项目为双向六车道行车速度:100Km/h设计标准荷载:公路Ⅰ级三、2011年工程量完成情况经集呼土建二标全体职工共同努力、协作队伍积极配合,克服了施工线路长、工作面多、工程量大、征地拆迁及三改问题大部分未解决等重重困难,圆满完成2011年度业主下达的工作计划指标,具体完成情况见下表:2011年完成工程量统计表(截止2011年11月底)四、2012年总体施工计划2012年按照重点工程与其他工程均衡施工的原则安排生产。
以梁板预制、路面工程、隧道工程施工为重点,其它各分项工程流水作业为依托,加大机械设备、人员的投入,加强组织协调,合理配置资源,优化施工技术方案、工艺,强化全员“安全、质量、进度”意识,确保计划顺利完成。
施工单位年度进度计划表样板
1. 项目基本信息,包括项目名称、项目地点、施工单位名称、
项目负责人、联系方式等。
2. 年度总体目标,明确该年度施工单位的总体目标,如完成的
项目数量、总投资额、工程进度等。
3. 月度计划,按照每个月份列出具体的工作计划,包括每月的
工程量、工期安排、人力物力资源配置等。
4. 重点工作安排,列出重点工作的具体安排和时间节点,例如
关键节点工程的施工计划、质量验收等。
5. 资金预算,列出每月的资金预算,包括施工费用、材料费用、人工费用等。
6. 安全计划,包括每月的安全生产目标、安全管理措施、应急
预案等。
7. 质量控制,列出每月的质量控制目标、质量管理措施、质量
验收标准等。
8. 环保措施,包括每月的环保目标、环境管理措施、环境监测等。
9. 其他事项,如施工期间可能遇到的特殊情况处理方案、与相关部门的沟通协调等。
以上是一般施工单位年度进度计划表的样板内容,具体的内容会根据项目的实际情况和要求进行调整和补充。
希望这些信息能够对你有所帮助。
工地施工计划表格
以下是一个常见的工地施工计划表格的示例,供您参考:
工地施工计划表格
项目名称:____________________ 工地名称:____________________ 日期范围:____________________
序号| 施工内容| 开始日期| 结束日期| 负责人| 备注
1 | | | | |
2 | | | | |
3 | | | | |
4 | | | | |
5 | | | | |
6 | | | | |
7 | | | | |
8 | | | | |
9 | | | | | 10 | | | | | 11 | | | | | 12 | | | | | 13 | | | | | 14 | | | | | 15 | | | | |
请根据您的具体需求,修改和调整上述工地施工计划表格,以适应您工地的实际情况。
表格的具体内容和格式可能会因不同的工地和施工项目而有所差异。
在填写表格时,确保每个施工内容都有明确的开始日期和结束日期,并指定负责人负责该项工作。
在备注一栏中,可以提供与该施工内容相关的额外信息,如材料准备、设备调配等。
施工计划表格的目的是协调和管理工地的施工进度,确保施工任务按时完成,并提前识别和解决可能的问题。
因此,建议在项目开始前和施工过程中,定期更新和调整施工计划,并与相关人员进行沟通和协调。
临海高等级公路(海门段)LHHM-LJ12012年度计划江苏瑞沃建设集团有限公司临海高等级公路海门段LHHM-LJ1标项目部2012年2月一、编制依据1、临海高等级公路海门段LHHM-LJ1标施工图设计文件;2、南通市临海高等级公路建设总指挥部对我部的年度施工计划要求;3、我部的施工任务情况;4、本项目的总体计划安排及施工组织设计;5、项目部投入的人员、机械、设备及资金情况;6、本地区2012年及施工管段的天气、气候情况;7、S221省道半封闭路段交通量情况;8、本计划时间从2012年3月1日到8月31日。
二、2011年5月进场以来主要形象进度目前我部整体已完成路基原地面清表、路基反开挖、沟塘处理、原地面掺灰处理、基底93区、中部填筑,路床填筑基本完成下部两层,其中:K93+100-K93+260、K93+660-K93+880两段因受房屋无法拆迁影响暂时无法进行路基施工。
我部原有小桥四座,其中K93+723小桥现已变更增加为双孔直径1.5米圆管涵,现剩余三座小桥钻孔灌注桩、墩台帽、耳背墙等下部结构已经完成,上部结构目前已完成梁板预制;我部原有圆管涵35道,其中K92+062.5、K93+723、K97+686处各增加一道,现共计38道,目前除K95+285-K96+123半幅通车段暂无法施工外,其余已经全部完成。
按照省、市临海办、业主等上级单位下达的施工节点要求,我部2011年度计划如期完成(受房屋拆迁影响无法施工段除外),路基部分:完成3478米新建路段的施工便道;占总工程量的100%;沟塘处理共计完成68个,其中:沟塘清淤完成92800.82 m3,沟塘回填完成112330.08 m3;完成土方开挖29469 m3,占总工程量94.4%;完成原地面掺灰处理187595 m2,占总工程量96%;完成路基填筑226540 m3,占总工程量61.5%;其中:5%石灰土146540 m3,6%石灰土80000 m3。
