浆砌卵石边沟施工方案

  • 格式:doc
  • 大小:25.50 KB
  • 文档页数:4

下载文档原格式

  / 4
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浆砌卵石边沟施工方案

一、工程概况:

川西旅游环线都江堰段D合同段边沟设计为:K48+207.385~K49+000为104cm ×120 cm7.5#浆砌片石矩形盖板边沟,共有排水沟599.2m,主要处在过街路段;K49+000~K54+837.551为浆砌卵石梯形边沟,共计8563.8 m。

二、工程管理目标:合格率100%,优良率95%。

三、施工方案

(一)、施工放样

排水沟工程分段施工,分段放样,根据路基中线及护坡道高程放出两侧坡角线,再根据边沟流水高程坡比及护坡道宽度,放出排水沟中线及边线,线位设好以后请监理检测,符合要求后再进行下道工序。

(二)、施工方法

1、沟槽开挖

先放好边沟沟底沟沿边线,并用白灰在地上画出,再利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。开挖清理完毕后,然后请监理检验。

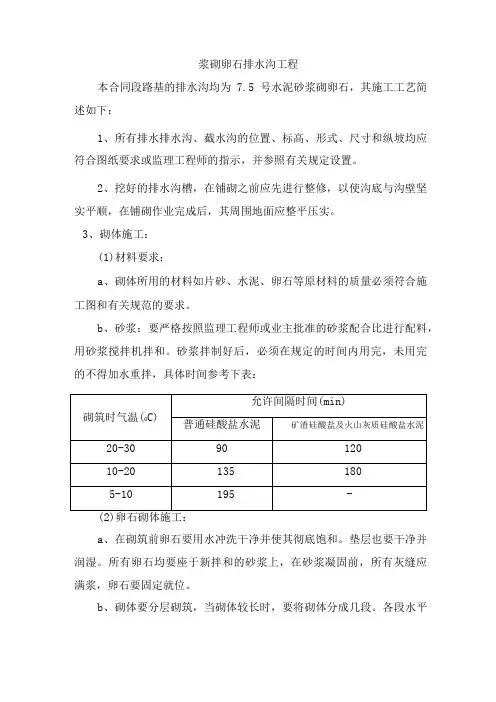

2、卵石砌筑

沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。

材料要求: 1.石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染;2.砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河

砂,过筛后机拌3~5min后使用。砂浆随拌随用,保持适宜稠度;在拌和3~5h 使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用;3.施工现场不堆放不合格材料,废弃的材料及时清理出场。

沟体卵石砌筑:排水沟采用挤浆法分层砌筑每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于1.2m,各段水平砌缝一致。砌筑中的三角缝不得大于20mm;各工作缝相互错开。若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm为以后勾缝做准备。所有缝隙均应填满砂浆。

沉降缝的设置:根据施工段长度以25-50m分段砌筑并设置沉降缝,沉降缝用沥青麻絮或其它防水材料填充。

勾缝、养生及M10号砂浆抹面:勾缝一律采用凹缝,勾缝采用的砂浆强度M7.5,砌体勾缝嵌入砌缝20mm深,缝槽深度不足时应凿够深度后再勾缝。每砌好一段,待浆砌砂浆初凝后,用湿草帘覆盖定时洒水养护,覆盖养生7~14d,养生结束后再用M10号砂浆进行抹面。养护期间避免外力碰撞、振动

或承重。

3、盖板预制、运输和安装

(1)预制:盖板预制在小型预制厂统一预制。

①钢筋:

a.钢筋骨架在钢筋加工场地下料加工绑扎成型,运至施工现场后用人工入模就位;

b.钢筋骨架底层、侧面分别绑扎与盖板砼同标号砂浆垫块以保证保护层厚度;

c.严格按图纸,规范施工,保证钢筋骨架结构尺寸,钢筋数量,间距符合要求;

②模板:

a.盖板预制采用砼台座上铺PVC板作为底模。底模施工时保证其砼强度,砼面必须平顺、光滑。

b.侧模采用专用定型模具,支立侧模时,保证结构尺寸,保证支撑牢固可靠,不变形;

c.钢筋入模前,底模及侧模需涂刷脱模剂或清洁机油,严禁使用变质脱模剂和废机油涂刷模板。

③砼:

a.砼采用强制式拌合机拌合。搅拌运输车运输,采用人工布料;

b.砼摊铺后采用平板振捣器振捣;

c.砼面层用木抹收平,保证板厚各向一致;

d. 砼浇筑完初凝后表面覆盖塑料薄膜,上盖草栅进行养生。

(2)盖板运输、安装:

盖板在预制厂采用小型起吊机具配合人工的方式进行装车,专用车辆运输,现场采用小型起吊机具配合人工的方式进行安装。盖板安装前其支承处用M7.5号砂浆抹平,吊装过程中由专人指挥,钢丝绳应捆绑在距板边30cm处吊装。盖板就位前应注意位置准确无误,盖板按编号依次就位同时保证板缝大致

均匀一致。灌缝分两步进行,底部用M7.5砂浆灌缝,待强度达到50%后采用C30砼进行上部灌缝。

四、检测

1.原材料检验

材料进场前,要提供片石、砂、水泥,样品报送监理、实验室,检验合格后才能进场,材料进场后要经监理现场检验合格才能使用。

砌筑砂浆,要按实验室提供配比搅拌采用搅拌机拌和,按要求做好试块,送实验室检测。

2.边沟检测

边沟砌石完成一段后,要按边沟检测评定标准进行线位、高程、平整度、断面尺寸、铺砌厚度等按要求检测评定,不符合要求,坚决返工。总之施工过程中,坚决保证质量,精益求精。
