悬挑卸料平台监理实施细则
- 格式:docx
- 大小:94.75 KB
- 文档页数:6
合肥市轨道交通工程3号线【磨店车辆基地】土建工程B13(悬挑卸料平台工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):________________专业监理工程师:____________________总监理工程师:__________________ __日期: 2018年月日 __目录一、专业工程特点 (1)(一)工程基本情况 (1)(二)卸料平台基本情况 (2)(三)编制依据 (3)二、监理工作流程 (3)三、监理工作控制目标及控制要点 (4)四、监理工作方法及措施 (8)一、专业工程特点(一)工程基本情况工程名称:合肥轨道交通3号线工程磨店车辆基地综合楼工程建设单位:合肥城市轨道交通有限公司设计单位:中铁第四勘察设计院集团有限公司监理单位:中铁华铁监理有限公司施工单位:中铁五局集团有限公司施工地址:合肥市磨店乡于湾村结构类别:为框架剪力墙结构综合楼地上15层,建筑高度为69m,总建筑面积为23141.61m2,建筑高度为69m。
外脚手架采用φ48.3×3.6㎜钢管双排搭设(考虑到合肥地区钢管实际取材以及表面锈蚀深度Δ≤0.5mm,本工程计算钢管壁厚取值3.0㎜)。
综合楼外脚手架采用落地式和悬挑式搭设方法,悬挑部位主梁采用16号工字钢。
共分五段搭设:第一段为落地式脚手架从正负零1层顶,高度为4.8m, (标高:±0.000~4.80)。
第二段为悬挑式脚手架从2层至5层顶,高度为17.4m(标高:4.80~22.20)。
第三段为悬挑式脚手架从6层至9层顶,高度为16.8m(标高:22.20~39.00)第四段为悬挑式脚手架从10层至13层顶,高度为16.8m(标高:39.00~55.80)。
第五段为悬挑式脚手架从14层至顶层,高度为13.2m(标高:55.80~69.00)。
本工程悬挑段最高为17.4m,计算高度按18m进行计算。
天津远洋城J地块项目悬挑卸料平台监理实施细则编制:审批:日期:2017年月目录一、工程概况 (1)二、编制依据 (2)三、监理工作流程 (2)四、监理工作的控制要点及目标值 (3)五、安全监理的工作方法及措施 (5)一、工程概况(一)工程基本情况远洋城J地块项目位于天津市塘沽胡家园津塘公路7016号,小区内共建有1-15#楼共15栋住宅、地下车库、配建3个、变电站3个。
结构类型:高层住宅为剪力墙,公建为钢筋混凝土框架结构,地下城库为单层板柱剪力墙结构。
建筑面积约为181162.17m2,其中地上143994.32m2,地下37167.85m2;住宅单体:15栋(26层11栋、24层1栋、20层1栋、8层2栋),配套公建3个(2层)、变电站3个,其中1#、2#楼单层面积约为377m2,3#、6#、7#楼单层面积约为461m2,4#、5#、8#、9#、10#、12-14#楼单层面积约为355m2,11#楼单层面积约为273m2,15#楼单层面积约为817m2。
标准层层高2.9米,结构设计使用年限为50年。
(二)卸料平台基本情况悬挑卸料平台从4-26层每层搭设,用塔吊进行吊装。
悬挑卸料平台1#、2#楼搭设于A/6-11轴,3#、6#、7#楼搭设于A/7-12轴,4#、5#、8#、9#、10#、12#、13#、14#楼搭设于N/25-28轴,11#楼搭设于A/7-12轴,每层设置一个悬挑卸料平台;15#楼搭设于A/7-12轴、A/24-29轴、A/42-47轴,每层设置3个悬挑卸料平台。
悬挑卸料平台宽2.5m,长4.5m,锚入建筑物3m。
卸料平台最大容许荷载1t。
采用16#工字钢作主梁,16#工字钢做次梁,间距1m,6×19+1钢丝绳(Φ21.5mm),外侧钢丝绳距结构面4.5m,两道钢丝绳间距1m。
平台上采用3mm冲压钢板与主次梁工字钢焊接牢固。
用48钢管焊接做不小于1.5m的防护栏杆及搭设外围抄网,栏杆内侧挂密目网安全网一道,下口设180mm高挡脚板。
悬挑式卸料钢平台监理细则2、检查悬挑卸料钢平台的安装是否符合设计要求,是否牢固可靠;3、检查悬挑钢平台的使用过程中是否存在安全隐患,如斜拉钢丝绳是否磨损、断裂等;4、检查作业人员是否按照安全技术规范进行高处作业,并督促其正确佩戴安全防护用品;5、对悬挑卸料钢平台进行定期检查和维护,确保其安全可靠。
3.2、监理检查方法1、现场检查:监理人员应常驻施工现场,对悬挑卸料钢平台的安装、使用过程进行现场检查;2、抽查:随机抽查悬挑卸料钢平台的安装、使用情况,发现问题及时处理;3、验收:对施工单位提交的悬挑卸料钢平台验收材料进行审核和验收。
3.3、监理工作措施1、对悬挑卸料钢平台的安装、使用过程进行全程监理;2、对存在的问题及时提出整改意见,并跟踪整改情况;3、对违规施工进行纠正,并做好记录;4、对悬挑卸料钢平台的使用情况进行定期检查和维护。
3.4、悬挑卸料平台监理检查频率1、悬挑卸料钢平台事前监理:每次施工前均需进行监理;2、悬挑卸料钢平台安装、使用过程中监理:每周至少进行一次监理;3、悬挑卸料钢平台定期检查:每月至少进行一次监理。
4、安全监理人员工作安排4.1、项目监理人员名单1、监理工程师:×××;2、安全监理员:×××。
4.2、监理人员职责分工1、监理工程师:负责悬挑卸料钢平台的全程监理工作;2、安全监理员:负责悬挑卸料钢平台的安全监理工作,对存在的问题提出整改意见并跟踪整改情况。
求施工单位整改,并立即停止使用。
5)加强安全教育和培训,提高作业人员安全意识和技能水平。
6)定期进行检查和维护,及时更换损坏的钢丝绳和其他配件。
7)在悬挑卸料钢平台使用期间,严格按照限载警示标准进行操作,避免超载和不当使用。
8)加强上下立体交叉作业的管理和安全防护措施,确保作业人员的安全。
9)对季节性和突发性的安全风险进行针对性的检查和控制,确保悬挑卸料钢平台的安全使用。
悬挑卸料平台监理实施细则制定安全监理计划和方案确定监理工作内容和目标监督施工单位执行安全措施定期检查和评估安全状况四、监理工作的控制要点及目标值4.1、悬挑卸料平台的结构安全稳定,满足设计要求和国家相关规范;4.2、悬挑卸料平台的施工过程中,严格按照施工组织设计和安全技术规范进行操作;4.3、悬挑卸料平台的施工过程中,严格控制施工人员的数量和操作方式,确保安全;4.4、悬挑卸料平台的使用过程中,定期检查和维护,确保设备的安全运行;4.5、悬挑卸料平台的拆除过程中,按照规范进行拆除,确保安全。
五、安全监理的工作方法及措施5.1、制定详细的安全监理计划和方案,明确监理工作内容和目标;5.2、严格按照相关规范和技术要求进行监督和检查,及时发现和纠正安全问题;5.3、加强与施工单位的沟通和协作,共同制定安全措施,确保施工安全;5.4、定期组织安全培训和演练,提高工作人员的安全意识和应急能力;5.5、建立健全安全记录和档案,及时反馈安全情况,总结经验,不断完善安全管理体系。
制作悬挑卸料平台的注意事项制作悬挑卸料平台时,需要注意以下几点:1.安装悬挑卸料平台时,必须确保平台的完好状况。
同时,安装时需要考虑安全防护和控制装置的设置。
2.在进行垂直运输设备的装拆作业时,必须采取安全措施,确保操作人员的安全。
3.在施工前,必须核查安全生产技术措施,审查施工组织设计或专项施工方案,以确保施工过程中的安全。
4.日常现场巡视是必不可少的,以便及时发现潜在的安全隐患。
如果有隐患,需要及时整改,并向建设单位报告。
5.对高危作业/易发生安全风险源的区域需要进行重点检查,确保其安全性。
6.临时用电需要符合规范,出入口及高危作业区需要设置警示标识,现场防雷措施也需要做好。
7.在检查施工现场安全环境时,如果发现问题,需要及时整改,并向建设单位报告。
悬挑卸料平台监理实施细则在进行悬挑卸料平台的监理工作时,需要注意以下几点:1.在悬挑式钢平台每次进场组装前,应由项目技术负责人对组装作业人员进行书面安全技术交底。
word格式文档门诊医技综合楼等4项工程(北京垂杨柳医院改扩建工程)悬挑卸料平台监理实施细则监理单位:北京中联环建设工程管理有限公司编制人: 日期:总监: 日期:目录一、工程概况 (2)二、卸料平台概况 (3)三、编制依据 (3)四、安全监理工作流程 (3)五、安全监理控制要点、检查方法和频率、措施 (5)(1)材料标准与检验 (6)(2)卸料平台构件加工与验收 (7)六、卸料平台管理制度 (8)1、使用技术监理 (8)2、使用安全监理 (9)七、应急救援 (11)1、成立应急小组 (11)2、应急附近医院 (11)3、应急响应 (12)4、具体的生产安全事故及环境紧急情况的应急准备与响应措施 (12)八、安全监理人员工作安排 (13)悬挑式卸料钢平台安全监理细则一、工程概况二、卸料平台概况卸料平台设计主要由边框梁、主梁、次梁、平台钢板、防护栏杆、挡脚板、劲板及预埋件组成。
卸料平台宽度2.8m,挑出建筑物长度5.6m。
悬挑面积为15.68m2,实际可用面积10.4m2。
主梁采用20#a工字钢,次梁采用16#a槽钢,上铺设6mm 厚钢板。
卸料平台悬挑的三个侧面均设置1.5m高立面防护,防护栏杆采用10#槽钢,防护栏立杆与主梁焊接固定,采用3mm厚钢板封闭。
卸料平台构件之间采用全焊接连接形式,主梁、次梁、防护栏杆、挡脚板、防护网和吊耳均涂刷油漆做防锈处理。
斜拉钢丝绳及保险绳为直径Φ24的6×37钢芯钢丝绳,钢丝绳公称抗拉强度1550MPa,单侧共设置2根钢丝绳,一根为保护钢丝绳,另一根为主受力钢丝绳。
钢丝绳挂至上上层楼面边梁上,梁上预埋吊环,钢梁耳板采用25mm厚Q345B 板,耳板同钢梁熔透焊接,而平台耳板也采用25mm厚Q345B板,同边框梁熔透焊接。
卸料平台锚固端采用预埋φ20圆钢锚环,锚环提前预埋在楼板上,第一道锚环距结构边缘1000mm。
所有构件通刷红色油漆,涂漆前均需除锈处理,涂刷防锈底漆。
完整版)悬挑式卸料钢平台监理实施细则门诊医技综合楼等4项工程(XXX改扩建工程)目录一、工程概况二、卸料平台概况三、编制依据四、安全监理工作流程五、安全监理控制要点、检查方法和频率、措施1)材料标准与检验2)卸料平台构件加工与验收六、卸料平台管理制度1、使用技术监理2、使用安全监理七、应急救援1、成立应急小组工程概况本工程包括门诊医技综合楼等4项工程,是XXX改扩建工程的一部分。
工程总建筑面积为XXXX平方米,其中门诊医技综合楼建筑面积为XXXX平方米。
卸料平台概况本工程的卸料平台位于医院内部,用于卸载建筑材料和设备。
卸料平台采用悬挑结构,平台面积为XX平方米,高度为XX米。
编制依据本工程的安全监理实施细则编制依据国家有关法律法规、工程建设标准和监理规范等文件,以及本工程的设计文件、施工方案等资料。
安全监理工作流程安全监理工作流程包括前期准备、施工监理、竣工验收等阶段。
监理人员应在每个阶段开展监理工作,及时发现和解决安全问题。
安全监理控制要点、检查方法和频率、措施1)材料标准与检验监理人员应检查建筑材料的质量,确保符合国家标准和设计要求。
检查方法包括抽样检测、现场检查等。
监理人员应定期检查材料的检验报告和质量证明文件。
2)卸料平台构件加工与验收监理人员应检查卸料平台构件的加工质量,确保符合设计要求。
检查方法包括现场检查、抽样检测等。
监理人员应定期检查构件的质量证明文件和验收报告。
卸料平台管理制度1、使用技术监理卸料平台的使用应遵守相关的技术规范和管理要求。
监理人员应定期检查卸料平台的使用情况,发现问题及时处理。
2、使用安全监理卸料平台的使用应符合相关的安全规定和管理要求。
监理人员应定期检查卸料平台的安全设施和使用情况,发现问题及时处理。
应急救援1、成立应急小组医院应成立应急小组,负责协调应急救援工作。
监理人员应与应急小组保持联系,及时掌握应急情况,提出应对措施。
1.悬挑式卸料钢平台安全监理细则一、工程概况项目名称:XXX改扩建工程,包括门诊医技病房综合楼等四项。
悬挑卸料平台监理实施细则工程概况:本工程位于胡庄镇泰胡路东侧,派出所北侧,建设单位为泰州圆融投资置业有限公司。
由江苏华电工程设计院有限公司、华优建筑设计院设计,由江苏国兴建筑项目管理有限公司监理,由江苏运发建设工程有限公司承建,建筑面积61992㎡。
本工程包含圆融·杏港花苑小区1-18#楼、A地块人防地下室及B地块人防地下室,其中1#-15#为多层,地下一层框架剪力墙结构,地上三层框架结构,建筑高度为10.2米,基础为筏板基础;6-7#楼为小高层,地下室一层框架剪力墙结构,地上十一层为框架结构,建筑高度为35.4米;8#楼为多层,框架结构三层,建筑高度为13.2米;9#楼为多层,框架结构三层,建筑高度16.7米;10#楼为多层,框架结构三层,建筑高度为13.05米;11#-18#楼为多层,框架结构三层,建筑高度为14.2米,其中11#、12#楼基础为独立基础;A地块及B地块人防地下室一层,框架剪力墙结构,层高为3.8米、4.2米,基础为筏板基础。
本工程按地震强度7度设防,耐火等级为二级,场地类别为三类,结构使用年限为50年。
基础垫层为C15,基础筏板C38P6、C40P6,基础承台及梁为C30,主体结构(梁、板、柱、楼梯)为C30,±0.00以下MU15混凝土实心砖,M10水泥砂浆砌筑,±0.00以上墙体采用240厚蒸压轻质加气混凝土(NAL)砌块,Mb5混合砂浆砌筑,内墙采用200(100)厚普通加气混凝土砌块,Mb5混合砂浆砌筑。
卸料平台加工支座完毕经过验收合格后方可吊装。
吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应特长,保证平台在吊过程中的平稳。
吊装至预定位置后,先将平台工字钢与预埋固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,在施工阶段监理过程中,根据工艺流程的特点,对原料投入,工序质量进行严格控制。
卸料平台监理工作要点1、专项施工方案的审查(1)施工单位应当施工前编制专项施工方案,报送项目监理部审批。
(2)专项施工方案应由施工单位技术、安全、质量部门审核,由施工单位技术负责人签字。
2、材料、构配件的检查(1)钢丝绳钢丝绳选用6×19(直径18mm)钢丝绳,断股、锈蚀严重的钢丝绳不得使用,公称抗拉强度必须达到1400Mpa,钢丝绳扣紧绳卡数量为四个。
(2)平台板检查平台板薄钢板厚度及材质。
(3)工字钢检查工字钢其质量应符合现行国家标准《碳素结构钢》(GB/T700-2006)和《低合金高强度结构钢》(GB/T1591-2008)的规定。
同时须具备出厂合格证和检验报告。
(4)吊环、锚环:吊环与锚环均应为圆钢,且与方案设计规格相符。
(5)钢丝绳:检查钢丝绳、绳夹规格是否符合方案及规范要求。
3、卸料平台制作控制(1)检查制作的尺寸、各杆件的间距、吊环拉环点位是等否符合方案及规范的要求。
(2)检查各节点焊接、连接质量是否满足方案及规范要求。
(3)制作完成后应组织相关人员进行验收,并形成书面验收资料。
4、预留预埋卸料平台锚环应在混凝土前按方案进行预留预埋,预埋锚环的规格、点位、间距、加固措施等必须满足方案及规范要求。
5、卸料平台安装拆要点(1)悬挑卸料平台位置图应提前发放至外脚手架搭设对位,并进行交底,需在外脚手架搭设时将外脚手架预留出相应位置,保证卸料平台安装施工。
(2)悬挑卸料平台采用现场塔吊进行吊装,人工进行配合施工,吊装步骤如下:②首先将悬挑卸料平台组装完成并检查验收,并配备好吊运钢丝绳。
②利用塔吊将悬挑卸料平台吊运至安装楼层部位。
③将型钢悬挑卸料平台吊运入楼层,并送入卡环中,型钢送入卡环后,应先用木楔临时固定才能上人拉钢丝绳。
④安装并斜拉受力钢丝绳。
钢丝绳必须拉紧并严格按要求安装绳卡。
安装时悬挑卸料平台外侧端部上抬,高于楼层标高50mm,防止钢丝绳安装完成后塔吊松脱钢丝绳时下坠,导致型钢悬挑卸料平台不水平。
兴耀自动化控制产业研发生产基地悬挑卸料平台监理细则编制:审核:工程咨询有限公司2021年3月目录一、编制依据二、适用范围三、工程概况四、监理工作流程五、监理工作的目标六、监理工作内容6.1审核卸料平台施工方案及设备、材料检验检测6.2 、监理旁站的内容及要求6.3、审查卸料平台支撑体系统每m²施工总荷载量.或集中线荷载量(支撑理论计算书)6.4、卸料平台搭设监理控制要点6.4.1、原材料的质量控制6.4.2、卸料平台监理工作:6.4.3、卸料平台搭设和使用期间的监理检查内容:6.4.4、卸料平台拆除阶段的监理工作:6.4.5、卸料平台搭设施工过程质量检验记录6.4.6、卸料平台工程安全监理控制方法:6.4.7、卸料平台的安全管理:六、监理人员现场安全、质量检查、旁站表7.1监理旁站记录表7.2监理单位卸料平台检查表7.3危险性较大工程巡视检查记录一、编制依据1、《中华人民共和国建筑法》;2、《中华人民共和国安全生产法》3、《建设工程安全生产管理条例》(国务院令第393号);4、中华人民共和国工程建设标准强制性条文房屋建筑(施工)部分第九篇施工安全部分;5、《建筑结构荷载规范》GB50009-20126、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20117、《建筑施工安全检查标准》JGJ59-20118、《混凝土结构工程施工质量验收规范》(GB50204-2002)9、《建筑工程安全管理条例》10、《建筑施工高处作业安全技术规范》JGJ80-201611、已批准的本工程监理规划12、已审核批准的本工程施工组织设计13、《危险性较大的分部分项工程安全管理办法》(建设部令第37号)二、适用范围本细则特为兴耀自动化控制产业研发生产基地所编。
该工程由杭州兴耀建设集团有限公司承建。
本细则适用卸料平台搭设、使用、拆除。
三、工程概况四、监理工作流程卸料平台施工质量监理控制程序图不同意↓送审↓发现缺陷↓责令整改↓发现问题现场处理意见施工专项方案送审↓审核施工方案监理单位施工材料、↓自检施工单位↓整改报验施工单位方案完善整改↓施工质量自检自验↓施工单位分包单位自检自验↓进行现场实测↓对工程质量作出评估↓进行下道工序施工↓施工单位监理检验、检查监理施工方案确认↓监理检查旁站↓质安站监督复查↓检验工程质量监理复检查检测五、监理工作的目标根据“建设工程委托监理合同’监理工作目标为:5.1工程质量目标要求:全部工程的施工质量必须达到施工合同的质量要求;5.2工程施工进度要求:工程的施工进度必须达到施工合同中的工期要求; 5.3工程投资控制要求:协助委托人控制工程投资,在目标控制成本值内完成本工程;5.4安全生产及文明施工目标:工程实施过程中不得发生重大的安全事故,无管线事故、火灾事故,特别是人身伤亡事故。
悬挑卸料平台监理实施细则一、监理人员的资质要求1.监理人员应具备工程相关专业的学历,且持有国家注册监理工程师资格证书。
2.监理人员应具备良好的专业道德和职业操守,能够独立、公正地履行监理职责。
二、监理范围和内容1.监理范围包括悬挑卸料平台的设计、制造、运输、安装、调试和使用过程。
2.监理内容包括施工单位的技术文件的审查、现场施工的监督和检查、关键节点的把控等。
三、监理工作计划1.监理人员应编制详细的监理工作计划,明确监理活动的时间节点和任务内容。
2.监理工作计划应与施工单位协商确定,并报送建设单位备案。
3.监理人员应按照监理工作计划履行监理职责,及时向建设单位报告监理工作进展。
四、监理记录和报告1.监理人员应详细记录每日的监理活动情况,包括检查结果、意见和建议等。
2.监理人员应及时向建设单位提交监理报告,报告内容应真实、客观,包括监理工作的进展、施工单位存在的问题和整改情况等。
五、监理阶段划分和监理要求1.设计阶段监理(1)监理人员应审查承包单位提交的设计文件,确保设计符合相关标准和规范。
(2)监理人员应参与设计方案评审,提出合理化建议。
(3)对设计图纸进行抽查。
2.制造和运输阶段监理(1)监理人员应审查制造单位的质量控制计划,并进行现场检查。
(2)监理人员应参与制造单位的验收活动,确保制造质量符合要求。
(3)监理人员应进行悬挑卸料平台的运输过程的监督和检查。
3.安装和调试阶段监理(1)监理人员应参与安装单位的方案制定和技术交底。
(2)监理人员应参与安装现场的隐蔽工程检查,确保施工质量。
(3)监理人员应参与调试工作,对悬挑卸料平台进行安全性能测试。
4.使用和维护阶段监理(1)监理人员应对施工单位的使用和维护情况进行定期检查。
(2)监理人员应指导施工单位制定使用和维护方案,提供技术支持和培训。
六、监理费用和支付1.监理人员的监理费用由建设单位支付,费用应根据监理人员实际工作量和合同约定进行结算。
2.监理费用应及时支付,不得拖欠。
型钢悬挑卸料平台监理细则编制:审批:中国轻工业南宁设计工程有限公司南宁吴圩机场备勤楼项目监理部2018年5月2目录1、工程概况 (3)1.1工程概况 (3)1.2专业工程特点 (4)2、编制依据 (4)3、安全监理工作流程 (5)4、安全监理方法、措施和控制要点 (6)4.1安全监理方法 (6)4.2安全监理措施 (7)4.2.1组织措施 (7)4.2.2技术措施 (7)4.2.3经济措施及合同措施 (7)4.3安全监理控制要点 (8)4.3.1现场安全管理监理控制要点 (8)4.3.2悬挑式钢平台的材料及零部件进场验收 (8)4.3.3悬挑式钢平台安装控制要点 (8)4.3.5悬挑卸料钢平台拆除 (9)5、付表 (9)1、工程概况1.1工程概况1.2专业工程特点本工程悬挑式卸料平台采用20号工字钢,悬挑部分为3.7m,在建筑主体内的锚固长度为2.3m,工字钢用在离建筑物边缘200mm处和距工字钢末端200mm、400mm处的梁板上各设一根直径为ф20圆钢卡环U型锚固螺栓三道,上部角钢固定,侧面用木锲锲牢;卡环锚入砼一定要压在楼板下层钢筋下面或梁内,并保证两侧30cm以上搭接长度。
卡环安装和楼板、梁砼浇筑施工同时进行。
平台宽为2.5米,悬挑钢卸料平台两边主梁选择20号工字钢,次梁选择[18a号槽钢U 口水平槽钢,间距1m,上铺脚手板并压紧;平台周边加焊防护拦杆1.2米高并加挡脚板及安全网;平台两边主钢梁槽钢搁置于结构梁上不少于1米并用ф20卡环卡牢,距平台主钢梁工字钢外端0.3米处焊ф20吊环,并用直径21.5mm 的6×37+1钢丝绳拉结至上层结构梁上的ф20吊环,吊环预埋于砼梁内不少于35倍吊环直径。
次梁槽钢置于主梁槽钢上,并用M16螺栓或焊接牢固。
力的传递方式:荷载→脚手板→次梁[18a号槽钢→主梁20号工字钢→悬挑端挂钩及钢丝绳→吊环及卡环→钢筋砼梁。
⑶卸料平台必须满铺脚手板。
卸料平台监理实施细则卸料平台监理实施细则卸料平台是工业生产过程中常用的设备之一,用于散装物料的卸料和载料。
在使用卸料平台的过程中,需要对其进行监理,以保障其安全稳定牢靠运行,提高生产效率和质量。
下面,我们将介绍卸料平台监理的实施细则。
一、监理要求1.卸料平台必需符合设计、制造和安装标准,且符合国家和地方有关法律法规的要求。
2.卸料平台必需有经过鉴定合格的设计、制造、安装和使用单位。
3.卸料平台必需符合使用单位的生产需求,并能充足正常使用的要求。
4.卸料平台必需依照规定的保养、维护和修理和检验计划进行定期性的维护、保养、更新和改造。
5.卸料平台必需使用安全牢靠的电气设备和自动掌控系统,必需符合有关电气安全标准的要求。
6.卸料平台必需有相关的卸料安全措施和应急措施,应急预案必需备案并定期演练。
二、监理范围1.设备制造(包括卸料平台和有关设施)的整个过程;2.安装调试、验收、交付使用、使用过程中的保养、维护和修理、更新、改造等环节;3.卸料平台使用单位的管理、使用、维护、保养等过程。
三、监理方法1.监理人员对制造厂、安装单位、使用单位等进行监督和管理。
对制造、安装、调试、验收、交付使用过程进行监理;2.对卸料平台的技术参数、选型用途、合理安装、运行维护、安全防护等进行全方位的技术评估;3.对卸料平台使用单位进行全过程的评估和监督,确保其依照有关规范和标准进行使用、维护和保养;4.监理人员对卸料平台相关责任人进行考核和总结,推广和传递有关卸料平台的使用阅历和技术应用。
四、监理内容1.卸料平台的制造监理(1)对卸料平台制造企业的设计、制造本领进行评估,评价其研发本领和技术支持体系。
(2)对卸料平台的设计文件进行审核,对其创新性、契合性、可行性进行评估。
(3)对卸料平台选用的零部件、元器件、支撑系统、防腐防护系统等进行质量检测和评估。
(4)对卸料平台的制造过程进行监督,对卸料平台进行成品检查、验收和检验。
2.卸料平台的安装监理(1)对卸料平台的安装方案、安装方法、现场环境进行审核和评估。
卸料平台施工安全监理实施细则一、监理机构1.监理机构应为依法注册的法人或其他组织。
2.监理机构应具备与卸料平台施工安全相关的工程技术人员和监理人员。
3.监理机构应具备资金、设备和场所等必要条件,以保证监理工作的顺利进行。
二、监理人员1.监理人员应具备与卸料平台施工安全相关的工程技术背景和专业技能。
2.监理人员应取得相关职业资格证书,且证书有效。
3.监理人员应接受专业培训,了解卸料平台施工安全监理的相关法律法规和技术标准。
4.监理人员应具备责任心、执行力和较强的沟通协调能力。
三、监理内容1.设计文件审查:监理机构应对卸料平台的设计文件进行审查,确保其符合法律法规和相关技术标准要求。
2.施工现场监理:监理人员应定期对卸料平台施工现场进行巡查和监督,确保施工过程中符合安全生产要求和施工图纸要求。
3.施工材料检查:监理人员应对施工材料的使用情况进行检查,确认其符合相关标准和质量要求。
4.施工工序验收:监理人员应对卸料平台施工的各个工序进行验收,确保每个工序的施工质量和安全措施合格。
5.安全技术措施检查:监理人员应对卸料平台施工中的安全技术措施进行检查,确保施工过程中的安全措施得到有效执行。
6.安全教育培训:监理人员应对卸料平台施工人员进行安全教育培训,提高他们的安全意识和应急能力。
7.完工验收:监理人员应对卸料平台施工的整体质量和安全情况进行综合评估,作出验收结论。
四、监理报告监理机构应每月向建设单位提交一份监理报告,内容包括:1.施工进展情况:包括卸料平台施工的工期、进度和质量等情况。
2.安全问题汇总:包括卸料平台施工过程中发现的安全隐患和问题,以及相关整改情况。
3.资料审核情况:包括卸料平台的设计文件审核情况和工序验收情况等。
4.安全教育培训情况:包括卸料平台施工人员的安全教育培训情况和效果等。
5.其他重要事项:包括卸料平台施工过程中的重要事项和建议等。
五、监理费用六、监理责任监理机构应履行以下监理责任:1.按照法律法规和相关规范要求开展监理工作,确保卸料平台施工安全符合相关要求。
悬挑卸料平台监理实施细则温州市鹿城区七都片区北单元03-B-46等地块工程Ⅱ标段的悬挑式卸料平台监理实施细则一、工程概况本工程位于温州市鹿城区七都街道老涂村,总建筑面积约18.2万平方米,包括10栋高层、6栋商业(2F)、1栋幼儿园(3F)和部分底商。
建筑层数为17F/18F/27F,地下1F,最高楼栋檐口高度79.7m,建筑总高度84.4m,标准层层高为3.0m。
具体单体概况见下表:楼号地上层数地下层数结构形式建筑高度建筑面积16# 18F 1F 框剪 58.85m 9198㎡17# 17F 1F 框剪 55.85m ㎡18# 27F 1F 框剪 84.40m 6941㎡19# 18F 1F 框剪 58.85m 9848㎡20# 18F 1F 框剪 58.85m ㎡21# 18F 1F 框剪 58.85m ㎡22# 27F 1F 框剪 84.40m ㎡23# 27F 1F 框剪 84.40m ㎡24# 27F 1F 框剪 84.40m ㎡25# 27F 1F 框剪 84.40m ㎡26# 3F 1F 框架 15.80m 4802㎡32# 2F 1F 框架 11.00m -33# 2F 1F 框架 11.00m -34# 2F 1F 框架 11.00m -35# 2F 1F 框架 11.00m -36# 2F 1F 框架 11.00m -37# 2F 1F 框架 11.00m -二、卸料平台安全监理依据本卸料平台的安全监理依据包括:《中华人民共和国建筑法》、《建筑工程质量管理条例》、《建筑施工安全生产管理条例》、《建筑施工现场临时用电安全技术规程》、《建筑施工现场临时用电安全操作规程》等相关法律法规和规章制度。
三、安全监理工作内容及安全要求卸料平台的安全监理工作内容包括:监督施工单位进行卸料平台的施工,检查卸料平台的安全生产管理制度和现场安全生产措施的执行情况,对卸料平台的施工过程进行监督检查,及时发现并纠正存在的安全隐患。
卸料平台悬挑式或落地式监理控制细则
1. 前言
卸料平台是在建筑工地中常用的设备,其作用是方便材料的运输和搬运。
卸料平台有悬挑式和落地式两种形式。
悬挑式卸料平台通常是在高层建筑中使用,而落地式卸料平台则适用于低层建筑。
监理在卸料平台的安装和使用中起到至关重要的作用,本文将对卸料平台的监理控制细则进行详细的介绍。
2. 监理控制细则
2.1 设备选型和验收
在卸料平台的采购选型阶段,监理要求按照国家规定的标准和要求,选择适合本工程的规格和型号的卸料平台设备。
在验收过程中,监理要对设备进行全面的检测,包括机械性能、电气性能和安全性能等方面,确保设备符合国家和工程要求。
2.2 安装验收
卸料平台的安装过程,监理要对施工方的安装过程进行监督和验收,确保安装符合设计要求和国家现行标准,各项安全设施齐全,操作手册的使用要求得到满足。
2.3 平台运行控制
卸料平台在使用过程中,监理要对平台运行和使用情况进行监督
和控制,确保运行平稳、安全可靠、无故障,并且保证工程建设的顺
利进行。
2.4 日常维护和保养
卸料平台在使用期间,监理要对各种配件和设备进行日常维护和
保养,包括润滑、清洁、检修等工作,确保设备处于良好的状态,保
证工程的顺利进行。
3. 总结
卸料平台在建设工程中具有重要的作用,监理在卸料平台的安装、验收、运行和维护等各个阶段都需要进行全面的监督和控制,确保卸
料平台的安全运行,保证工程建设的安全顺利进行。
监理的严格控制
和检查可以防止事故的发生,对保障工程建设的安全和顺利进行起到
至关重要的作用。
A.0.4南京****************一期工程监理实施细则(悬挑式卸料平台)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师(签字):总监理工程师(签字、执业印章):日期:第六版修订版表江苏省住房和城乡建设厅监制—1 —一、专业工程特点二、编制依据—2 —三、监理工作流程四、监理工作要点转料平台尺寸为3.0m×2.0m,采用悬挑16#工字钢作为两道主梁,并在顺悬挑端部于工字钢下翼缘板上焊接10#工字钢形成框架,共四道,第一道距墙边缘0.3m后以0.5m间距设置。
在工字钢与建筑物接触处,在工字钢下方紧挨着建筑物焊接一根槽钢以限制转料平台的水平位移。
两道工字钢主梁上分别用6*37(a)×20mm钢丝绳卸载。
卸料平台上设置1.2m高防护栏杆,栏杆有两道水平杆,高度分别为0.6m、1.2m,栏杆底部必须设置高200mm档脚板。
转料平台上铺设15mm厚覆面木胶合板脚手板,脚手板采用搭接连接,搭接长度为200mm,脚手板用14#铅丝与工字钢次梁绑牢,严禁出现探头板。
钢丝绳在安装时应涂以润滑脂或润滑油。
以后钢丝绳应在必要的部位作清洗工作,钢丝绳的润滑油应与钢丝绳制造商使用的原始润滑油一致,且具有渗透力强的特性。
钢丝绳经拆卸又重新安装投入使用前,必须对钢丝绳进行检查。
具体情况见下图;—4 —图错误!文档中没有指定样式的文字。
-1 型钢悬挑卸料平台整体效果图—5 —图错误!文档中没有指定样式的文字。
-2 型钢悬挑卸料平台平面图图错误!文档中没有指定样式的文字。
-3 型钢悬挑卸料平台正面图—6 —图错误!文档中没有指定样式的文字。
-4 型钢悬挑卸料平台侧面图(一)目标值:将严格按照监理合同及施工规范的要求,按照监理规划制定的本工程监理工作总体目标的要求,卸料平台分项安全监理目标为:安全无事故。
(二)控制要点:1、事前控制:—7 —1.1审查施工单位资质、安全生产许可证、三类人员和特殊工种资质及上岗证。
华融蓝海洋·观海一期工程悬挑卸料平台监理实施细则
编制:__________
批准:__________
青岛理工大学建设工程监理咨询公司
华融蓝海洋·观海一期项目监理部
年月日
目录
一、工程概况 (1)
二、编制依据 (1)
三、监理工作流程 (2)
四、监理工作的控制要点及目标值 (2)
五、安全监理的工作方法及措施 (4)
一、工程概况:
1.1 工程名称:华融蓝海洋·观海一期
1.2、建设地点:青岛市黄岛区,长江东路以东,六支路/七支路以北
1.3、建设单位:山东省粤海惠鲁房地产开发有限公司
1.4、设计单位:青岛沿海建筑设计有限公司
1.5、施工单位:青岛新华友建工集团股份有限公司
1.6、监理单位:青岛理工大学建设工程监理咨询公司
1.7、建设规模:本项目总建筑面积45457.02㎡,地上总建筑面积29065.01㎡,地下车库建筑面积1517
2.38㎡,地下储藏建筑面积1219.63㎡。
1.8、建筑高度:B地块(一期)地下车库2层,B1#地下2层,地上24层,主体高度为69.6m,B2#地下2层,地上24层,主体高度为69.6m,B3#地下2层,地上1层,主体高度为5.6m。
二、编制依据
1.已批准的监理规划;
2.经审查批准的施工组织设计;
3.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;
4.《建筑施工安全检查标准》JGJ59-2011;
5.《建筑结构荷载规范》GB50009-2012;
6.《建筑施工高处作业安全技术规程》JGJ80-2016;
7.《特种作业人员安全技术考核管理规则》GB5036;
8.华融蓝海洋·观海项目一期建筑、结构施工图纸;
9.国家相关的法律法规。
三、监理工作流程
四、监理工作的控制要点及目标
1. 悬挑是钢平台每次进场组装前,应由项目技术负责人对组装作业人员进
行书面安全技术交底。
组装完成后,应组织对悬挑式钢平台的整体结构检查施工现场安全环境 日常现场巡视
制定项目安全监理方案或实施细则
核查安全生产保证体系
核查安全生产技术措施 检查悬挑卸料平台安全状态 1.
安全生产管理制度 2.
安全生产岗位责任制 3.
安全生产操作规程 4.安全管理人员到岗 审查施工组织设计或专项施工方案 1.
制作悬挑卸料平台的完好状况 2.
安装的悬挑卸料平台的安全防护和控制装置 3.垂直运输设备装拆
作业的安全措施 1.
临时用电是否符合规范 2.
出入口及高危作业区的警示标识 3.
现场防雷措施等 整改通知 对高危作业∕易发生安全风
险源重点检查
有隐患
有隐患
停工整改 整改复验 做好安全记录 不整改
不合格 合格
报告建设单位
施工单位拒不停工、不整改 继续施工 安全监理总结 报告有关主管部门
进行验收;
2.悬挑式钢平台主梁应使用整根槽钢或工字钢,禁止接长使用。
悬挑式钢
平台承载面积不应大于20m2,长宽比不大于1.5:1,临边应设置不低于
1.5m的防护栏杆,栏杆内侧设置硬质材料的挡板,且严禁开孔;
3.悬挑式钢平台每次安装之前,应由项目技术负责人组织对安装作业人员
进行书面安全技术交底。
安装后,项目技术负责人应依据专项施工方案组织安装验收,合格后方可使用;
4.遇有六级(含)以上强风、浓雾等恶劣天气,必须停止悬挑式钢平台安
装作业;
5.悬挑式钢平台上的操作人员不应超过2人;
6.对于多次周转使用的悬挑式钢平台及构配件,施工单位应及时检查结构
(形态)的安全状况,必要时应对其进行相关检测。
发现有杆件变形、开焊、松动、严重锈蚀等情况,应及时进行维修完善并组织验收,否则不得继续使用;
7.悬挑式钢平台各支点和上部拉结点必须位于建筑结构上;
8.墙体(结构)上的吊点螺栓预留孔位置的选择应使钢丝绳与平台两侧垂
直面的夹角不大于5o。
悬挑式钢平台两侧的下吊点应设置在护栏外边,并确保建筑结构、脚手架及支撑体系无干涉。
每个吊点的受力钢丝绳均需独立设置,不得采用钢丝绳从平台下兜底的方式。
钢丝绳两端与上下吊点连接处宜采用心形环加以保护,钢丝绳不得处于受剪状态。
主绳吊点距平台前端不应大于500mm,保险绳吊点距主绳吊点不宜大于500mm,保险绳应张紧,主绳、保险绳禁止使用花篮螺栓调节。
9.悬挑式钢平台主梁各支点必须与楼板或洞口结构固定,防止移动;
10.悬挑式钢平台必须设置荷载(吨位)标示牌,且注明各种物料放置数量

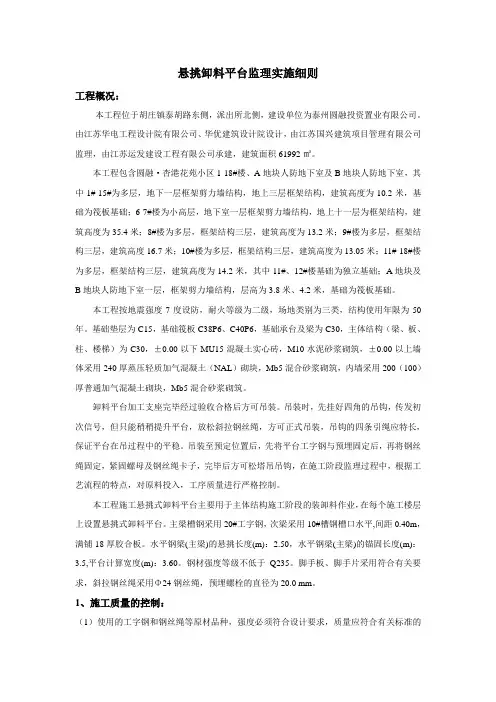

和码放要求;
11.悬挑式钢平台应铺满50mm厚的木板,并固定牢固,使用钢板时应焊接
12.悬挑式钢平台的临边防护栏杆上严禁挤靠放置物料或探出护栏放置物料,
物料放置高度应低于护栏高度;
13.悬挑式钢平台安装应保持外侧略高于内侧;
14.悬挑式钢平台安装时,必须在下方地面设立警戒区域并设有看护人员。
五、安全监理的工作方法及措施
1.掌握和熟悉相关法律、法规、规范、标准及设计文件、监理规划、施工
组织设计内容;
2.对达到一定规模、危险性较大及须组织专家论证审查的分部分项工程,
要求施工单位编制专项施工方案,须经总监理工程师签字确认后方可实
施;
3.对施工单位派驻施工现场的专职安全管理人员及电工、焊工、架子工、
起重工等特殊作业人员,应对其是否经过专门的安全作业培训并持证上
岗,所持证件是否在有效期内等方面进行审查,合格后才能进场作业;
4.督促施工单位落实安全生产的组织保证体系,建立健全安全生产责任制。
督促施工单位对作业人员进行安全生产教育及分部、分项工程的安全技
术交底;
5.通过日常巡视、每月定期展开安全专项检查等方式,督促施工单位按照
组织设计及专项安全施工方案的要求,将有关施工安全措施落实到位;
6.督促施工单位制定施工现场生产安全事故救援预案;
7.监理人员在实施监理的过程中发现存在安全隐患,应当及时要求施工单
位进行整改。
情况严重的,总监理工程师应当要求施工单位暂停止施工
以消除隐患,并及时报告建设单位。
施工单位拒不整改或者不停止施工
时,监理单位应当及时向有关主管部门报告。
