沉降观测监理控制要点
- 格式:doc
- 大小:18.00 KB
- 文档页数:2
管道沉降观测的规范要求一、观测目的:1.了解管道在使用和不同季节等不同条件下的沉降情况,以便判断管道是否安全运行。
2.监测管道沉降变形情况,及时预警管道沉降速度过快或超过预设限值等异常情况,以便采取相应措施。
二、观测方法:1.采用定点观测法,以管道上装有的固定标志物为基准点,通过多次观测,测量标志物相对基准点的高程变化,从而反映管道的沉降情况。
2.观测方法应选择准确、稳定、可靠的仪器设备,确保观测数据的准确性。
三、观测时机:1.对新建管道,应在管道完工验收后及时进行沉降观测。
2.对已投入使用的管道,在关键时刻(如管道使用一段时间后、地震发生后等)进行定期观测,以便及时发现管道沉降异常。
3.对已发现管道存在异常的地区,应加大观测频率,密切监测。
四、观测仪器设备:1.高精度水准仪或全站仪作为主要观测设备,确保观测数据的准确性和稳定性。
2.使用精密水平仪或导线仪等辅助设备对高程变化进行精确测量。
3.观测仪器设备应经过校准和定期维护调整,确保其准确度和灵敏度。
五、观测数据处理:1.观测数据应及时记录,确保数据的完整性和准确性。
2.对于多次观测数据,应进行质量控制,排除异常值和误差。
3.通过观测数据进行趋势分析,判断管道的沉降速度,以确定是否存在异常情况。
4.将观测数据进行统计处理和分析,形成可靠的报告。
六、报告编制:1.观测报告应包括观测目的、方法和原始数据的描述,数据处理方法和结果的呈现,结论和建议等内容。
2.报告应按照相关技术规范和标准进行编制,确保报告的准确性和可读性。
3.报告应及时提交给相关部门,并进行存档,以便后续的管道安全评估和维护工作。
总之,规范的管道沉降观测是确保管道安全运行的重要手段,通过科学合理的方法和设备,及时准确地监测沉降情况,可以提前发现问题并采取措施,保障公众的生命财产安全。
目录新建铁路西安至成都客运专线XCJL-1标段 (1)一、编制依据 (1)二、工程概况 (1)1.自然地理特征 (2)1.1地理位置 (2)1.2地形地貌 (2)1.3地质条件 (2)1.4水文地质 (3)1.5气象条件 (4)1.6地震参数 (4)三、监理工作范围及重点 (4)1、沉降变形观测范围、内容 (5)2、监理工作主要内容 (5)四、沉降变形观测的标准与要求 (8)1、沉降变形测量 (8)2、测量等级及精度要求 (8)3、变形监测网技术要求 (9)4、沉降变形测量点的布置要求 (11)5、实施测量工作要求 (13)6、沉降变形观测监理控制要点 (16)⑴路基工程 (16)⑵桥涵工程 (17)⑶梁体观测标: (19)⑷观测频次要求 (21)⑸隧道工程 (22)⑹过渡段工程 (25)新建铁路西安至成都客运专线XCJL-1标段沉降变形观测监理实施细则一、编制依据1、铁建设[2006]158 号《客运专线铁路无碴轨道铺设条件评估技术指南》;2、工管技[2009]77 号文《客运专线铁路变形观测评估技术手册》;3、铁建设[2009]209 号《高速铁路设计规范(试行)》, TB10621-2009;4、铁建设[2009]196 号《高速铁路工程测量规范》, TB 10601—2009;5、铁建设[2007]85 号《客运专线无砟轨道铁路工程施工质量验收暂行标准》;6、中铁一院、中铁二院编制的《新建铁路西安至成都客运专线线下工程沉降变形观测技术方案》;7、其它相关规范、规定及标准。
二、工程概况新建西安至成都客运专线西安至江油段(四川省境内)站前工程XCZQ-1标段D2K344+470~DK383+878,线路长为38.925Km。
本标段复杂特大桥5400.5m/3座、大桥1519.9m/5座、中桥186.2m/2座、涵洞71.47m /5座。
隧道30632km /8座。
区间路基长0.422km,中子站场长度为1.895 km。
沉降观测监理工作制度一、总则1.1 为了确保建筑工程沉降观测工作的质量,及时发现和处理沉降问题,保障建筑工程的安全稳定,根据《建筑工程质量验收统一标准》GB50300-2013、《建筑基坑支护技术规范》GB50007-2011等相关国家标准和行业规定,制定本制度。
1.2 本制度适用于新建、扩建、改建等各类建筑工程的沉降观测监理工作。
二、沉降观测监理组织机构2.1 监理单位应设立专门的沉降观测监理机构,负责组织、协调和监督沉降观测工作。
2.2 沉降观测监理机构应具备相应的专业技术人员和仪器设备,能够满足沉降观测监理工作的需要。
2.3 沉降观测监理机构应与施工单位、设计单位等相关单位密切配合,共同推进沉降观测工作的顺利进行。
三、沉降观测监理工作内容3.1 沉降观测方案的审查监理单位应审查施工单位提交的沉降观测方案,确保方案的合理性、可行性和科学性。
审查内容包括:观测依据、观测方法、观测频率、观测仪器设备、观测数据处理等。
3.2 沉降观测点的设置监理单位应监督施工单位按照设计要求和规范规定设置沉降观测点,确保观测点的准确性和稳定性。
观测点的设置应符合以下要求:(1)观测点应设置在具有代表性的位置,能够反映整个建筑工程的沉降情况;(2)观测点的设置应避免受到外部因素的影响,如交通、施工等;(3)观测点应具有明显的标志,便于观测和维护;(4)观测点的设置应符合相关规范的要求。
3.3 沉降观测过程的监督监理单位应监督施工单位按照沉降观测方案进行观测,确保观测过程的准确性和可靠性。
监督内容包括:观测仪器设备的校准和检验、观测人员的培训和考核、观测数据的记录和整理等。
3.4 沉降观测数据的审核监理单位应审核施工单位提交的沉降观测数据,确保数据的准确性和完整性。
审核内容包括:观测数据的记录、计算、分析和报告等。
3.5 沉降问题的处理监理单位应根据沉降观测数据,及时发现和处理沉降问题。
处理内容包括:分析沉降原因、制定处理方案、监督施工单位进行处理等。
沉降观测规范要求沉降观测是工程建设中的一项重要工作,用于监测土地表面在工程施工过程中的沉降情况。
沉降观测规范要求着重规范观测的方法、仪器设备、观测点的选择、数据处理等各方面,以确保观测结果的准确性和可靠性。
一、观测方法1.观测方法应根据工程类型和施工过程中的土体性质选择合适的方法,包括直接测量法、间接测量法和数学模型法等。
2.观测方法应符合国家相关标准和规范的要求,并按照工程施工进度和需要进行连续观测。
二、仪器设备1.使用的仪器设备应具备高精度、高灵敏度和稳定可靠的特点,能够满足观测的要求。
2.仪器设备应经过校准和检验,并有相关证书和检测报告。
三、观测点的选择1.观测点应根据工程区域的特点和需要进行选择,包括建筑物、道路、桥梁等工程部位,以及周围的监测点。
2.观测点应具备代表性,能够反映整个工程范围内的沉降情况。
四、观测数据的处理1.观测数据应按照规定的频率和方式进行采集和记录,包括观测点的坐标、沉降量等数据。
2.观测数据应进行校正和修正,排除仪器误差和环境因素的干扰,确保数据的准确性和可靠性。
3.观测数据应进行统计和分析,绘制相关图表和图像,以便于观察沉降趋势和变化规律。
五、观测报告1.观测报告应包括沉降观测的目的、观测方法、观测点的选择、仪器设备的使用、数据处理和分析结果等内容。
2.观测报告应具备可读性和科学性,必要时还应提出相关改进和建议。
总之,沉降观测规范要求对于工程建设中的沉降观测提供了详细、准确的要求和指导。
只有按照规范要求进行观测,才能够获得准确可靠的观测数据,为工程建设提供科学的依据和保障。
沉降观测方案及措施
建立房屋沉降点设置监理审批制,在确立设置点方案和沉降方案观测时报监理确定,按现场进行沉降点观测时由监理共同工作。
(一)沉降观测水准点的埋设
沉降观测点埋设位置:房屋四角转角处以及中间每隔10〜20m的轴线上。
水准点:不少于2个,设置在建筑物30〜80m稳定、可靠的上层内;或沉降己稳定的建筑物上,严格国家标准执行。
(二)沉降观测点的埋设
沉降观测点埋设应符合和设计规定要求,所有沉降观测点埋设完后,及时将观测点保护起来,以免在施工中将观测点损坏而影响观测的准确性。
(三)观测方案及技术要求
1.沉降观测按国家一、二等水准测量规范规定的二等水准测量
要求作业。
观测仪器采用S3精密水准仪,配合因瓦尺作业。
采用相同观测路线和观测方法,使用同一仪器和设备,并要固定观测人员、在基本相同的环境和条件工作。
2.观测要求:第一次沉降在观测点安设稳定后及时进行,在主体结构施工期间,每做二层楼观测一次,主体结构验收以后,砌内外填充墙时,每三层做一次,竣工后,第一年测4次,第二年测二次,
第三年测一次,直至稳定为止。
沉降变形观测监理细则(二)引言概述:沉降变形观测监理细则(二)是针对土建工程中的沉降变形监测工作而制定的监理细则。
本细则旨在规范监理单位对沉降变形观测工作的要求,确保工程质量和安全。
本文将从五个大点出发,分别为:监测设备与仪器的选择、观测点布设、观测数据的处理、监测报告的编制和监理验收的内容。
正文:1. 监测设备与仪器的选择1.1 根据工程要求和监测目的选择合适的沉降变形观测设备和仪器。
1.2 确保仪器的准确性和可靠性,进行校准和检测。
1.3 考虑环境和工程条件,选择合适的仪器类型和规格。
1.4 配备专业技术人员进行仪器操作和维护。
1.5 对仪器进行定期维护和保养,确保观测工作的连续性和准确性。
2. 观测点布设2.1 根据工程特点和监测要求,合理布设观测点。
2.2 角度观测点布设要满足准确性和重复性要求,避免遮挡和干扰。
2.3 沉降观测点布设要遵循工程的整体布局,保证代表性。
2.4 观测点位置的选择要满足观测目的和监测要求,确保数据的准确性和可靠性。
2.5 对每个观测点进行详细的测量,记录和标注。
3. 观测数据的处理3.1 对观测数据进行详细的记录和整理,确保数据的完整性和准确性。
3.2 进行数据的质量控制和质量评估,排除异常数据。
3.3 采用科学的数据处理方法,进行数据分析和解读。
3.4 对不同观测点的数据进行对比和综合分析,得出结论和建议。
3.5 编制观测数据报告,包括测量数据的表格、曲线图和统计分析结果。
4. 监测报告的编制4.1 根据监测工作的要求和数据处理结果,编制监测报告。
4.2 报告内容包括观测工作的目的、方法和过程说明,数据处理和分析结果,结论和建议。
4.3 报告要求准确、简洁明了,重点突出,符合相关规范和要求。
4.4 监理单位应对报告进行审核和评审,确保报告质量和准确性。
4.5 监测报告应及时提交给相关部门和工程方,并保存相关资料。
5. 监理验收的内容5.1 监理单位应根据监测工作的要求和结果,进行监理验收。
沉降观测监理实施细则目录(一)工程概况 (1)(二)控制依据 (1)(三)监理工作主要内容 (1)(四)沉降变形观测的标准与要求 (4)(五)安全生产注意事项 (5)一、工程概况1.项目简介2.参建单位:1 建设单位:2 项目管理单位:3 监理单位:4 设计单位:5 勘察单位:6 施工单位:二、控制依据:1 设计图纸。
2 《建筑变形测量规程》(JGJ/T8-2007)3 施工方案三、监理主要工作内容(1)监理项目部派监理人员对施工单位的沉降变形观测全过程进行旁站和平行观测。
(2)对施工单位沉降变形监测网的建立及其保护、各种监测设备、仪器、管线的购置与埋设进行全面核查,确保观测准备工作符合规范和设计要求。
(3)负责审批施工单位提交的沉降变形观测方案。
(4)核查施工单位的观测人员、设备是否能够满足观测要求。
(5)对旁站和平行观测数据进行复核,并对观测数据集中整理,与施工单位一起将平行观测数据移交评估单位,并将路基和过渡段作为监测的重点。
(6)核查施工单位的观测断面与观测点设置是否满足《新建铁路贵阳至广州线线下工程沉降变形观测技术方案》和设计文件要求。
(7)核查施工单位的观测组织是否能满足工程进度和质量要求。
(8)参与和配合建设单位或评估单位组织的沉降变形观测评估工作。
(9)监理项目部组织各监理组提供《线下工程沉降变形平行观测报告》与《线下工程沉降变形观测监理工作报告》。
①监理单位编写《线下工程沉降变形观测监理工作报告》,内容包括:I监理单位沉降观测组织机构,专业测量监理工程师的配置情况;II审查施工单位监测网布设情况、测设精度、观测断面布设、观测频率等是否满足要求;II审查施工单位使用仪器的精度标准、仪器年检情况,沉降观测人员持证上岗等是否满足要求;IV说明观测基桩和观测点的保护情况,施工单位对丢失或损坏的观测桩的恢复情况,沉降观测点标示设置以及对观测数据出现的异常点的处理情况等;V说明对原始测量资料监理检查、签署情况;VI说明对平行观测的监理检查情况;VI对施工单位沉降观测工作及成果的总体评价。
沉降位移监理细则一、监测点布设1.监测点布设应满足工程设计和地质调查要求,监测点数量应充分,布设点之间应均匀分布。
2.监测点应选择地质层位稳定、沉降位移易于观测的位置,避免障碍物和工程设施的影响。
3.监测点的设置要有合适的嵌套,一般分为基准点、主观测点和辅助观测点,以确保观测精度和数据的可靠性。
二、监测方法1.沉降监测方法可采用水准仪法、全站仪法、GPS法等,要根据具体情况选择合适的监测方法,并对监测数据进行比对和校正。
2.位移监测方法可采用应变计、测斜仪、压力计、支撑固定测量法等,要确保测量精度和准确性。
3.监测设备的选用应符合国家规范和标准,设备的精确度和灵敏度要满足监测要求。
三、监测频率1.沉降监测应按照工程施工进度和土地基础工程形变规律确定,一般可分为季度或半年进行监测。
2.位移监测应按照土体变形速度和工程安全性要求确定,一般可分为月度或季度进行监测。
3.监测点的异常数据要及时反馈给相关负责人,并采取相应的补救措施。
四、监测数据处理和分析1.监测数据要及时、准确地记录并保存,要编制相应的监测报告,详细描述监测点的位置、观测方法、监测时间和测量结果。
2.监测数据要进行质量控制和质量评价,对数据异常和变化趋势进行分析和判断。
3.监测数据分析的方法要科学、合理,采用合适的数理统计方法和地质力学理论进行分析和预测。
五、沉降位移控制措施1.根据监测数据的分析和评价结果,及时采取相应的控制措施,如加大施工面积、加固基础等,以减少沉降和位移的影响。
2.当沉降和位移超过允许范围时,要及时停工,并紧急采取补救措施,以确保工程的安全和稳定。
3.沉降位移监理工作要与工程设计、施工单位和相关监管部门保持紧密的沟通和协调,及时交流沉降位移监测结果和处理意见。
总之,沉降位移监理细则是土地基础工程中重要的一环,在工程施工过程中的沉降和位移控制起到了至关重要的作用。
通过合理的监测点布设、监测方法的选择、监测频率的确定,以及监测数据分析和处理,能够对工程的沉降和位移情况进行有效监控和控制,确保工程的稳定性和安全性。
监理工作中的沉降观测数据分析1. 沉降观测的重要性在工程建设中,沉降是一个不可忽视的问题,特别是对于大型基础设施工程而言。
沉降观测是监理工作中的关键环节之一,它可以提供工程进展情况的重要参考依据,帮助监理人员发现潜在的问题与风险。
2. 沉降观测数据的采集沉降观测数据的采集是一个相对复杂的过程。
监理人员通常会选择合适的监测仪器和技术手段,对工程现场进行连续监测,并记录下相应的观测数据。
这些数据包括沉降速率、沉降量以及变形规律等,是后续数据分析的基础。
3. 数据的可靠性与精度在进行沉降观测数据分析之前,我们需要评估数据的可靠性与精度。
这包括监测仪器的准确性、数据采集的实时性以及观测点的选择等。
只有具备可靠性和精度的数据才能为后续的数据分析提供可靠的依据。
4. 数据分析中的趋势判断通过对沉降观测数据的分析,我们可以判断出工程的沉降趋势。
如果沉降速率逐渐加大,或者出现明显的异常变化,可能意味着工程存在潜在的问题。
监理人员应及时对此进行评估,并采取相应的措施进行修复与调整。
5. 数据分析中的异常点处理沉降观测数据中可能存在一些异常点,这些异常点可能是由于观测仪器的误差、观测点周边环境的变化或者人为因素等引起的。
在数据分析中,我们需要识别和剔除这些异常点,以保证分析结果的准确性。
6. 基准点的重要性在沉降观测中,基准点的选择和建立是非常重要的。
基准点的稳定性直接影响到整个沉降观测数据的准确性和可靠性。
因此,监理人员需要对基准点进行认真的选取和维护,并进行定期的校准和检验。
7. 数据分析中的时间因素沉降观测数据的分析中,时间因素起着重要的作用。
我们需要对沉降速率和时间的关系进行分析,找出问题所在。
通常情况下,沉降速率的过大或过小都可能对工程的稳定性造成影响,需要及时采取相应的措施。
8. 数据分析中的空间因素除了时间因素,空间因素也是沉降观测数据分析中需要考虑的重要因素。
监理人员需要根据不同的观测点位置和工程的均匀性,对沉降观测数据进行空间分析,找出可能存在的异常区域,并进行进一步的调查与探测。
沉降观测监理细则沉降观测监理细则一、文章类型与主题本文旨在阐述沉降观测监理细则,为监理人员在执行沉降观测监理工作提供详细的指导和参考。
文章主题明确,将围绕沉降观测监理工作的各个方面展开论述。
二、相关资料收集与整理在撰写本文之前,我们广泛搜集并整理了与沉降观测监理相关的法律法规、标准规程、工程案例等资料。
通过对这些资料的分析,我们深入了解了沉降观测监理工作的实际应用和具体要求。
三、现状问题分析与风险评估针对已建或拟建的沉降观测站或桥梁,我们进行了现状问题分析和风险评估。
通过调查、访谈和数据分析等方法,我们发现了一些存在的问题和潜在的风险,如观测数据不准确、观测周期不合理等。
四、监理细则的制定基于以上分析,我们制定了详细的沉降观测监理细则。
细则中明确了各项监理工作的具体要求和责任,包括观测点的设置、观测周期的确定、观测数据的记录与分析等。
此外,我们还提供了相应的监理表格和记录文件,以便监理人员及时记录并分析沉降观测数据。
五、操作手册的编写根据制定的监理细则,我们编写了适用于监理人员的操作手册。
手册中详细介绍了如何执行沉降观测监理工作,包括观测点设置的原则和方法、观测周期的确定依据、数据记录与分析的具体步骤等。
通过阅读操作手册,监理人员可以快速掌握沉降观测监理的基本知识和技能。
六、补充说明在文章末尾,我们对沉降观测监理的其他注意事项进行了补充说明,如安全管理、质量控制等。
这些补充说明可以帮助监理人员更好地理解和执行沉降观测监理工作,确保工程安全和稳定运行。
总之,本文通过详细阐述沉降观测监理细则,为监理人员提供了具体的指导和参考。
通过阅读本文和操作手册,监理人员可以更好地执行沉降观测监理工作,确保工程的安全和稳定运行。
我们也希望读者能够结合实际情况,灵活运用本文所提供的理论和指导,为沉降观测监理工作的发展贡献力量。
沉降观测技术服务合同沉降观测技术服务合同甲方(需方):___________乙方(服务方):___________根据《中华人民共和国合同法》及相关法律法规的规定,为明确双方在沉降观测技术服务过程中的权利与义务,保障双方合法权益,特订立本合同。
建筑物沉降观测的基本要求及控制措施摘要随着经济的发展与社会的进步,越来越多的各种大型建筑物呈现在大中小城市,准确的观测建筑物的沉降对施工的稳定性和安全性提供必不可少的依据,同时也确保这些建筑的使用寿命的安全性,就建筑物沉降的观测工作与控制措施进行了详细的探讨。
关键词建筑物沉降;观测;控制措施2008年5月12的汶川地震让更多的人开始关注建筑物的抗震性能,开始对建筑物的地基基础提出更高的要求。
在我国的《变形测量规范》中也明确指出:“搞成建筑物,高耸构筑物、重要的古建筑物及连续生产设施基础、动力设备基础、滑坡监测等均要进行沉降观测”。
为了确保建筑物在施工过程中出现的建筑物沉降达到国家规范的数值范围,在施工过程中都会采用精密水准仪等观测工具对施工中造成的建筑物地基基础沉降进行必要的监控,如果出现了不均匀的沉降或是超限的情况就会做出及时的反馈信息,为施工的勘察部门提供第一手的详尽信息,以便于采取相应的补救措施避免因这些原因造成建筑物使用功能的裂缝和建筑物主体结构的破坏,从而避免企业因此造成的经济损失。
1 建筑物沉降观测的基本要求1)观测的仪器设备。
在高层建筑物的施工过程中最适宜用SI或是S05级的精密水准仪来观测建筑物的沉浮。
为了精确的反应建筑物不断加负荷下的沉降状况,规定的测量误差应该小于变形值的十分之一到二十分之一。
精密水准仪的水准尺要使用受环境和温差变化影响比较小的高精度铟合金水准尺最为精确,如果没有这种铟合金水准尺,塔尺尽量要选用第一段的标尺,在观测仪器设备使用前,要严格的按照规定的期限并标定合格。
2)观测人员的素质。
观测仪器和设备不是哪个人都可以操作的,对于操作人员一定要接受过专业学习和专业的技能培训才可以,这样才可以熟练的掌握使用的操作规程,并熟悉测量的相关的理论知识。
这样才可以在实际的操作中针对具体情况采用不同的观测方法和程序进行观测,才可以在实际应用过程中对出现的问题进行分析,并正确的运用误差理论进行平差计算,做到快速、精确和按时完成每一次的观测工作。
为统一京沪高速铁路对路基(含过渡段)、桥梁、涵洞、隧道等线下工程的沉降变形观测系统的技术要求,确保观测质量;为评估预测线下工程最终沉降量和工后沉降,合理确定无碴轨道铺设时间,确保铺设质量,制定本沉降变形观测监理作业手册。
一、监理单位职责(一)监理单位对沉降变形观测过程进行全部监理,并派专业人员进行平行观测,对监理工作和平行观测数据的真实性负责。
(二)对施工单位沉降变形监测网的建立及其保护、各种监测设备、仪器、管线的购置与埋设进行全面核查,确保观测准备工作符合规范和设计要求(见附件1)。
(三)派专业人员对施工单位的沉降变形观测全过程进行旁站和平行观测,并将路基和过渡段作为监测的重点。
其中:1平行观测数量要求:一般地段为施工单位总测数的10%,地质复杂、沉降变化大以及过渡段为施工单位总测数的20%。
2平行观测方法要求:由专业监理人员采用与施工单位观测人员“换手复测”的方式同步进行。
3做好旁站记录并对观测记录进行签认。
(四)参与沉降变形观测及评估实施方案的制定工作。
(五)参与和配合建设单位或评估单位组织的沉降变形观测评估工作。
二、沉降变形测量(一)测量等级及精度要求本标段沉降变形测量按三等规定执行。
- 1 -中铁二院(成都)咨询监理有限责任公司联合体测量等级及精度要求(二)变形监测网技术要求1、垂直位移监测网建网方式:线下工程垂直位移监测一般按沉降变形等级三等的要求(国家二等水准测量)施测,根据沉降变形测量精度要求高的特点,以及标志的作用和要求不同,垂直位移监测网用分级布网等精度观测逐级控制的方法布设。
2、垂直位移监测网主要技术要求按下表执行:垂直位移监测网技术要求- 2 -中铁二院(成都)咨询监理有限责任公司联合体3、水平位移监测网建网方式:一般按独立建网考虑,根据沉降变形测量等级及精度要求进行施测,并与施工平面控制网进行联测,引入施工测量坐标系统,实现水平位移监测网坐标与施工平面控制网坐标的相互转换。
随着工业与民用建筑业的发展,各种复杂而大型的工程建筑物日益增多,工程建筑物的兴建,改变了地面原有的状态,并且对于建筑物的地基施加了一定的压力,这就必然会引起地基及周围地层的变形。
为了保证建(构)筑物的正常使用寿命和建(构)筑物的安全性,并为以后的勘察设计施工提供可靠的资料及相应的沉降参数,建(构)筑物沉降观测的必要性和重要性愈加明显。
现行规范也规定,高层建筑物、高耸构筑物、重要古建筑物及连续生产设施基础、动力设备基础、滑坡监测等均要进行沉降观测。
特别在高层建筑物施工过程中,应用沉降观测加强过程监控,指导合理的施工工序,预防在施工过程中出现不均匀沉降,及时反馈信息,为勘察设计施工部门提供详尽的一手资料,避免因沉降原因造成建筑物主体结构的破坏或产生影响结构使用功能的裂缝,造成巨大的经济损失。
沉降观测在建筑物的施工、竣工验收以及竣工后的监测等过程中,具有安全预报、科学评价及检验施工质量等的职能。
通过现场监测数据的反馈信息,可以对施工过程等问题起到预报作用,及时做出较合理的技术决策和现场的应变决定。
一、工程概述及周边环境概述(根据工程内容补充编制)二、沉降观测的实施(一)工作基点和观测点标志的布设(按施工图要求描述)工作基点(以下简称基点)是沉降观测的基准点,应根据工程的沉降施测方案和布网原则的要求建立,而沉降施测方案应根据工程的布局特点、现场的环境条件制订。
依据工作经验,一般高层建筑物周围要布设三个基点,且与建筑物相距50m至100m间的范围为宜。
基点可利用已有的、稳定性好的埋石点和墙脚水准点,也可以在该区域内基础稳定、修建时间长的建筑物上设置墙脚水准点。
若区域内不具备上述条件,则可按相应要求,选在隐蔽性好且通视良好、确保安全的地方埋设基点。
所布设的基点,在未确定其稳定性前,严禁使用。
因此,每次都要测定基点间的高差,以判定它们之间是否相对稳定,并且基点要定期与远离建筑物的高等级水准点联测,以检核其本身的稳定性。
铁路工程质量安全红线主要检查项目及监理控制要点红线问题分工程实体和建设行为两个部分,其中工程实体依照隧道、路基、桥梁、房建和四电工程等专业细化为9类24 项,建设行为细化为3类11项,共12类35项。
一、隧道工程,主要检查项目共3类9项。
1、检查项目第1类:隧道初支、衬砌厚度和混凝土强度不足。
检查项目第1类第1项:初支厚度不足。
监理控制措施(要点):检查技术交底、现场技术管理人员的到位情况;检查初支施作前是否对断面尺寸进行量测;检查钢架是否采用工厂化制造,是否经检验和试拼装合格后使用;钢架应及时架设,钢架型号、数量、间距(±10cm)、拱脚支垫、连接方式、垂直度、锁脚锚杆或锚管位置与方向角正确,初喷混凝土厚度≥4cm安装钢架,表面覆盖层厚≥3cm;初期支护必须紧跟开挖及时施作;喷射混凝土一次喷厚拱部≤6cm,边墙≤10cm;钢筋网片所用钢筋规格正确,间距偏差不超过±10mm,搭接长度(1~2个网孔,偏差≤±50mm)是否符合要求;初支完成后,及时对厚度进行检验;初支施作时,监理应旁站监理。
检查项目第1类第2项:初支混凝土强度不足。
监理控制措施(要点):检查原材料和配合比是否符合设计要求;喷射混凝土是否采用湿喷工艺,一次喷厚拱部≤6cm,边墙≤10cm,终凝2h后湿润养护不少于14d。
检查项目第1类第3项:衬砌厚度不足包括拱顶脱空。
监理控制措施(要点):衬砌施作前,净空尺寸是否检测,是否满足要求;二衬台车使用前是否检查、检测;拱顶是否采取带模注浆工艺;工艺措施是否到位。
检查项目第1类第4项:衬砌混凝土强度不足。
监理控制措施(要点):首先检查现场技术、试验人员和管理人员是否到位,其次检查原材料、配合比是否符合规定,然后检查混凝土施工的质量保障措施是否到位,最后检查衬砌混凝土强度的检测方法和规定是否符合要求;衬砌混凝土浇筑时,监理应旁站监理。
2、检查项目第2类:隧道不按规定的方法和安全步距开挖。
项目沉降观测技术要求二○一一年十二月审批: 审核: 拟制:沉降观测技术要求检测单位应根据建设方提供的观测点布置要求、基准点设置要求编写沉降方案。
方案的测量方法及仪器选用、观测点数布置不能低于国家规范及招标技术文件的要求。
一、点位的埋设和施测要点1、基准点应设在建筑物变形影响范围以外且便于长期保存的稳定位置,作为永久性基准点,并作醒目警示。
避开交通干道、地下管线、施工材料堆场、施工材料运输线路、水坑以及施工机械等。
2、在每次观测前均应检核基准点的稳定性,发现高程变异超过允许精度立即采取处理措施。
如观测期间测区发生土体移动、地面或建筑物明显沉降等外界强烈因素时,亦应及时进行检验,分析原因,采取处理措施。
3、根据沉降观测的有关文件规定,布置沉降观测点需在建筑物附近较隐蔽且土层较稳定的地方设置不少于3个永久性的基准点。
每次观测前先校核基准点的稳定性,选择稳定点作为沉降观测的起算点。
基准点的布设是根据现场踏勘的情况,考虑基准点的稳定性和观测精度要求布设的。
4、按规定要求的沉降观测点位置由建设单位、施工单位、设计单位、监理单位、测量单位等共同确定,在建筑物底板及首层完成后进行埋设。
5、沉降观测应从基础施工开始,以获取基础及主体荷载的全部沉降量。
6、在观测期间对观测点要严加保护,发现变形、损坏或其它因素影响,要立即采取处理措施。
7、观测时,仪器应避免安置在有空压机、搅拌机、卷扬机等震动影响的范围内,塔式起重机等施工机械附近也不宜设站。
8、每次观测应记载施工进度、增加荷载量、建筑物变形、地面沉降及其它有关异常情况。
9、施测过程中要经常检查水准仪和标尺,发现异常应及时校正。
10、每测段往测与返测站数均应为偶数,否则应加入标尺零点差改正。
不得在日出前后半小时、太阳中天前后、风力大于四级气候恶劣时进行观测。
11、沉降观测的周期和观测时间:首次观测在基础底部完成后开始观测,主体结构每三层观测一次。
使用阶段第一年观测4次,第二年观测2次,第三年后每年观测1次,直至稳定为止(观测周期和观测时间且不得低于国家规范要求标准)。

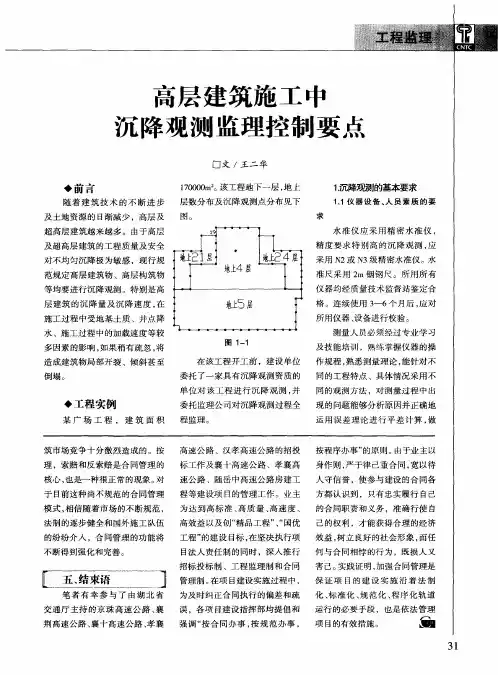

沉降观测监理控制要点
沉降观测的监理控制内容主要分为:1、基准点、沉降监测点布设的要求。
2、观测时间及周期要求。
3、观测仪器及人员要求。
4、实施阶段监理控制工作。
5、预警值要求范围。
一、基准点、沉降观测点布设要求:
基准点和沉降观测点设置规范规定不得少于3个。
沉降观测点,应布设在建(构)筑物的下列部位:1、建(构)筑物的主要墙角及沿外墙每 10~15m 处或每隔 2~3 根柱基上。
2、沉降缝、伸缩缝、新旧建(构)筑物或高低建(构)筑物接壤处的两侧。
3、人工地基和天然地基接壤处、建(构)筑物不同结构分解处的两侧。
4、烟囱、水塔和大型储藏罐等高耸构筑物基础轴线的对称部位,且每一构筑物不得少于4个点。
5、基础底板的四角和中部。
6、当建(构)筑物出现裂缝时,布设在裂缝两侧。
7、沉降观测点标志应稳固埋设,高度以高于室内地坪(正负0)0.2-0.5为宜。
对于建筑立面后期有贴面装饰的建(构)筑物,宜预埋螺栓式活动标志。
二、观测时间及周期要求:高层建筑施工期间的沉降观测周期,应每增加1-2层观测1次,建筑物封顶后,应每3个月观测一次,观测一年。
如果最后两个观测周期的平均沉降速率均小于0.02mm/日,即可终止观测。
否则,应继续每3个月观测一次,直至建筑物稳定为止。
工业厂房或多层民用建筑的沉降观测总次数,不应少于5次。
竣工后的观测周期,可根据建(构)筑物的稳定情况确定。
三、观测所用仪器及人员要求:一般高层及重要的建(构)筑物在首次观测过程中适用精密仪器的设备(加密水准仪、铟合金尺等),在±0.00 以上部分按二等以上水准仪测量方法,采用放大率倍数较大的S2或S3水准仪进行观测。
视线长度宜为20~30m,视线高度不宜低于0.5m,每次观察均需采用环形闭合方法,或往返闭合方法当场进行检查。
同一观测点的两次观测之差不得大于1mm。
审查检测单位观测人员资质,要求观测人员持证上岗。
四、督促施工单位按方案要求进行日常观测并将观测结果报监理审批,提请监理复核。
监理抽查复核应不少于30%观测过程中,依据工程特点和施工进展变化,如局部荷载实然增减、基础四周积水、长时间连续降雨等,及时调整观测方案。
督促施工单位对基准点定期进行联测,尤其是在雨季前后要联测,检查水准点的标高是否有变动。
检查埋设的沉降观测点要符合各施工阶段的观测要求,施工期间督促施工单位做好观测点的保护。
沉降观测数据判定与结果处理。
若设计未注明,根据规范要求建筑物沉降是否符合稳定性指标、地基变形允许值指标、沉降速率指标。
