隔墙封板技术交底
- 格式:doc
- 大小:757.00 KB
- 文档页数:22

一、工程概况1. 工程名称:______工程2. 工程地点:______地点3. 工程规模:______平方米4. 施工单位:______单位5. 施工时间:______年______月______日至______年______月______日二、安全技术交底1. 施工人员必须熟悉本工程的安全技术交底内容,并严格遵守操作规程。
2. 施工现场必须设置安全警示标志,确保施工人员的人身安全。
3. 施工前,对施工人员进行安全技术培训,确保施工人员掌握必要的安全生产知识和技能。
4. 施工过程中,严格执行以下安全措施:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工场地应保持整洁,不得堆放杂物,防止滑倒摔伤。
(3)施工过程中,注意高空作业安全,设置安全防护网,防止坠落事故。
(4)施工用电安全,严格按照《施工现场临时用电安全技术规范》执行。
(5)施工机械、设备应定期检查、保养,确保其安全运行。
5. 以下为具体施工安全注意事项:(1)墙面封板施工前,对施工现场进行清理,确保无障碍物。
(2)在施工过程中,确保墙面封板与墙体之间连接牢固,防止脱落。
(3)施工过程中,注意保护墙体,避免损坏。
(4)施工人员应遵守施工顺序,避免交叉作业。
(5)施工结束后,对施工现场进行清理,确保无安全隐患。
三、施工准备1. 施工人员必须了解工程图纸,熟悉施工工艺,掌握施工技术要求。
2. 施工材料、设备必须符合国家相关标准和规范,并经检验合格。
3. 施工现场应配备必要的施工工具和设备,确保施工顺利进行。
4. 施工现场应设置临时设施,如临时办公室、仓库、厕所等,满足施工人员的生活需求。
四、施工工艺1. 墙面封板施工前,对墙体进行清理,确保无杂物、油污等。
2. 根据设计要求,对墙体进行弹线、找平处理。
3. 按照施工图纸,安装墙面封板,确保封板与墙体连接牢固。
4. 施工过程中,注意检查封板安装质量,确保平整、垂直。
5. 施工结束后,对墙面封板进行验收,确保符合设计要求。
建筑物石膏板隔墙封闭安装工艺施工技术交底随着建筑业的发展,石膏板在室内墙壁隔离、装修中被广泛应用。
石膏板隔墙封闭安装技术是现代建筑中不可或缺的一部分。
本文将详细介绍建筑物石膏板隔墙封闭安装工艺施工技术,包括材料准备、墙面处理、封闭结构安装、接缝处理等方面的内容。
一、材料准备石膏板隔墙封闭安装所需的主要材料包括石膏板、型号复合支架、扣板、膨胀螺栓等。
在施工前,需要检查这些材料的质量,确保其无损坏、变形或腐蚀等问题。
同时,还应确保所使用的材料符合国家相关标准,以确保隔墙的质量和安全。
二、墙面处理在开始安装石膏板之前,需要对墙面进行处理,以保证其平整且适合进行后续的安装工作。
首先,对墙面进行清洁,去除表面的灰尘和杂物。
然后,修补墙面上的凹凸不平和裂缝,确保墙面平整。
最后,进行防潮处理,有效防止墙面受潮引起的腐蚀和损坏。
三、封闭结构安装在进行石膏板安装之前,需要先安装封闭结构。
首先,根据设计要求确定墙体的尺寸和位置,并标明水平线和垂直线。
然后,根据标线安装复合支架,确保支架的垂直度和水平度。
在支架安装完成后,根据需要进行水平槽的开设,以方便后续电缆布线工作。
最后,在复合支架上安装扣板,固定支架和扣板的连接。
四、石膏板安装石膏板安装是整个工艺中最重要的一步。
首先,根据设计要求和墙面尺寸切割石膏板,并标明安装位置。
然后,用专用钻机将膨胀螺栓固定在墙面上,螺栓之间的距离应符合设计要求。
之后,将石膏板放置在墙面上,并用螺丝固定在膨胀螺栓上。
安装过程中,需注意石膏板之间的接缝应紧密贴合,避免留下空隙。
五、接缝处理石膏板安装完成后,接缝处理是必不可少的一步。
首先,用石膏板专用胶进行接缝线预处理,填补接缝线间的空隙,确保接缝线平整。
接着,使用石膏板专用胶带覆盖接缝线,并用专用的石膏板胶进行固定。
最后,涂刷石膏板专用腻子,平整接缝线的表面,并进行打磨,使其达到平滑的效果。
总结:建筑物石膏板隔墙封闭安装工艺施工技术是一项需要经验和技巧的工作,其质量直接影响到墙体的稳固性和美观度。

建筑物石膏板隔墙封闭安装技术交底为了确保建筑物石膏板隔墙封闭安装的质量和效果,特进行技术交底。
一、施工前准备工作1. 在进行石膏板隔墙封闭安装前,需对施工区域进行检查和清理,确保无明显异物和污垢,清除杂物。
2. 检查隔墙封闭的墙面结构和基层状况,确保墙面的平整度和垂直度符合相关要求。
3. 检查电线和管道布局情况,如果需要,在施工前进行必要的调整和搬迁。
二、材料准备与保管1. 购买合格的石膏板及相关配件,并对其进行检查和验收,确保质量合格。
2. 石膏板的保管需避免受潮和受污染,存储在干燥通风的仓库中,要与水泥、化学品等有害物质隔离。
3. 将石膏板按工程需求切割成适当规格,减少浪费。
三、石膏板隔墙封闭安装工艺1. 根据建筑物平面图,确定石膏板隔墙的布置和尺寸,绘制标高线和建筑构造图纸,明确开孔和预埋件位置。
2. 在墙面上划定隔墙位置,标识墙板水平线和垂直线,确保墙板的精准安装。
3. 使用螺丝和木龙骨进行隔墙的固定,注意螺丝的紧固力度,确保墙板与墙面之间的结合紧密。
4. 安装石膏板时,要注意板材之间的接缝处理,避免开裂和变形,确保整体的美观度。
5. 根据需要进行部分墙板的防水处理,如厨房、卫生间等,确保墙体的防水性能。
6. 完成隔墙安装后,对接缝部位进行填充和修饰,使其与整体墙面相融合,形成一体化效果。
四、检验与验收1. 在施工完成后,进行质量检验,检查墙面垂直度、平整度和表面处理等方面是否符合设计和规范要求。
2. 进行验收前,对整个施工现场进行清理和整理,确保卫生和安全。
以上是对建筑物石膏板隔墙封闭安装技术的详细交底,希望施工人员能严格按照技术要求进行作业,确保施工质量和工程效果,并做好记录和资料的保存,以备日后参考。
通过遵守技术要求和规范,相信能够取得良好的施工效果,为建筑物的装修提供稳定可靠的隔墙封闭系统。
玻璃隔墙工程技术交底引言概述:玻璃隔墙是现代建筑中常见的一种隔断方式,具有美观、通透、采光好等优点,因此在建筑设计中被广泛应用。
在进行玻璃隔墙工程时,技术交底是至关重要的环节,能够确保工程质量和施工进度。
本文将详细介绍玻璃隔墙工程技术交底的内容和要点。
一、玻璃材料选择1.1 玻璃种类:根据隔墙的具体要求和环境条件选择透明玻璃、钢化玻璃、夹胶玻璃等不同种类的玻璃材料。
1.2 玻璃厚度:根据设计要求和安全考虑确定玻璃的厚度,一般隔墙玻璃厚度在8-12mm之间。
1.3 玻璃颜色:根据设计风格和整体装修风格选择透明玻璃、磨砂玻璃或有色玻璃等不同颜色的玻璃材料。
二、隔墙结构设计2.1 隔墙类型:根据隔墙的功能和装修要求确定固定隔墙、移门隔墙或推拉门隔墙等不同类型的隔墙结构。
2.2 隔墙尺寸:根据建筑平面布局和实际需求确定隔墙的高度、宽度和厚度,确保符合设计要求。
2.3 隔墙连接:考虑隔墙与地面、天花板、其他墙体的连接方式,选择适合的连接件和固定方式,确保隔墙稳固牢固。
三、玻璃隔墙施工要点3.1 玻璃安装:根据设计要求和施工图纸进行玻璃的安装,注意保护好玻璃表面,避免划伤和破损。
3.2 玻璃固定:使用专用的玻璃胶或金属夹具将玻璃固定在隔墙结构上,确保牢固可靠。
3.3 玻璃密封:在玻璃与隔墙结构之间进行密封处理,防止灰尘和水汽渗透,保证隔墙的密封性和耐久性。
四、玻璃隔墙安全考虑4.1 玻璃防护:在玻璃隔墙的易碎部位设置防护条或贴膜,避免碰撞和破损。
4.2 玻璃负荷:考虑隔墙上的负荷承受能力,避免超载导致玻璃破裂或倾斜。
4.3 玻璃安全标识:在玻璃隔墙上设置安全标识,提醒人员注意安全,避免发生意外事故。
五、玻璃隔墙验收和保养5.1 隔墙验收:在施工完成后进行隔墙的验收,检查玻璃的质量和安装情况,确保符合设计要求。
5.2 隔墙保养:定期清洁玻璃表面,注意避免使用硬物划伤玻璃,保持隔墙的清洁和整洁。
5.3 隔墙维护:定期检查隔墙结构和连接件的牢固性,及时修复破损和松动的部分,延长隔墙的使用寿命。
玻璃隔墙工程技术交底一、项目概述玻璃隔墙工程是指在建造物内部或者外部使用玻璃作为隔断材料,以实现空间的分隔和美观效果的一种装修工程。
本文将对玻璃隔墙工程的技术要求、施工流程和注意事项进行详细介绍。
二、技术要求1. 玻璃选择- 玻璃应符合国家标准,并具有良好的透明度和强度。
- 根据实际需要选择适当的玻璃种类,如普通透明玻璃、夹层玻璃、钢化玻璃等。
- 玻璃的厚度应根据设计要求和安全性考虑确定。
2. 玻璃固定- 玻璃与金属构件之间应采用合适的固定方式,如橡胶垫片、密封胶等。
- 固定件应具有足够的强度和稳定性,确保玻璃的坚固固定。
3. 玻璃连接- 玻璃之间的连接可采用玻璃胶、金属连接件等方式。
- 连接件应选用耐腐蚀性能好的材料,确保连接的坚固性和密封性。
4. 玻璃边缘处理- 玻璃边缘应进行钢化或者倒角处理,以避免尖锐边缘造成的安全隐患。
- 边缘处理应平整、光滑,不得有毛刺或者裂纹。
5. 玻璃安装- 玻璃安装前应进行验收,确保玻璃无损坏、无瑕疵。
- 安装过程中应注意保护玻璃表面,避免划伤或者污染。
- 玻璃安装应垂直、水平,安装密封胶后应进行调整,确保玻璃与构件之间的间隙均匀。
三、施工流程1. 准备工作- 确定施工方案和设计要求。
- 检查玻璃材料的质量和数量,确保符合要求。
- 准备所需的施工工具和设备。
2. 玻璃加工- 根据设计要求,对玻璃进行切割、钻孔、边缘处理等加工。
- 加工过程中应注意安全,避免玻璃破损或者工人受伤。
3. 玻璃安装- 根据施工图纸和标高要求,确定玻璃的安装位置和顺序。
- 清洁安装区域,确保无灰尘和杂物。
- 使用合适的固定件和连接件,按照技术要求进行玻璃的安装和连接。
- 安装完成后,进行调整和验收,确保玻璃安装坚固、水平垂直。
4. 玻璃胶施工- 根据设计要求选择合适的玻璃胶。
- 在玻璃与金属构件的接缝处施工玻璃胶,确保密封性和美观性。
- 玻璃胶施工应均匀、连续,无气泡和漏胶现象。
5. 清理和保护- 清理施工现场,清除杂物和垃圾。

一、交底项目:封板作业安全技术交底二、交底时间:____年__月__日三、交底对象:全体封板作业人员、管理人员四、交底内容:1. 作业前的安全准备(1)施工前,应对作业区域进行安全检查,确保无安全隐患。
(2)作业人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、手套等。
(3)作业人员需熟悉封板作业的安全操作规程,确保操作规范。
2. 封板作业过程中的安全注意事项(1)封板作业前,应检查封板材料是否完好,如发现有损坏、变形等情况,应及时更换。
(2)在封板作业过程中,严禁在封板区域内行走、站立或放置工具等物品。
(3)在操作封板时,应确保操作平稳,避免因操作不当导致封板倾倒或脱落。
(4)封板作业过程中,如需移动或调整封板,应先停止操作,待封板固定后再进行。
(5)在封板作业过程中,如需进行高空作业,必须佩戴安全带,并做好安全防护措施。
(6)封板作业区域应设置警示标志,提醒过往人员注意安全。
3. 作业后的安全措施(1)封板作业完成后,应对作业区域进行清理,确保无遗留物品。
(2)作业人员应检查封板是否牢固,如有松动,应及时加固。
(3)作业完成后,应将封板材料存放整齐,方便下次使用。
五、安全检查与监督1. 作业期间,安全员应定期对封板作业进行安全检查,确保作业安全。
2. 发现安全隐患,应立即制止作业,并及时上报相关部门进行处理。
3. 作业人员应严格遵守安全操作规程,发现安全隐患应及时报告。
六、应急处理1. 如发生意外事故,作业人员应立即停止作业,并迅速撤离现场。
2. 立即向现场负责人报告事故情况,并拨打急救电话。
3. 现场负责人应立即组织人员进行救援,并采取措施防止事故扩大。
4. 事故发生后,应积极配合相关部门进行调查处理。
七、总结封板作业是一项重要的施工环节,为确保作业安全,全体作业人员和管理人员应充分了解并遵守本安全技术交底内容。
通过加强安全意识、提高安全技能,共同营造一个安全、有序的施工环境。
请全体作业人员认真学习并严格遵守本安全技术交底,确保封板作业安全顺利进行。

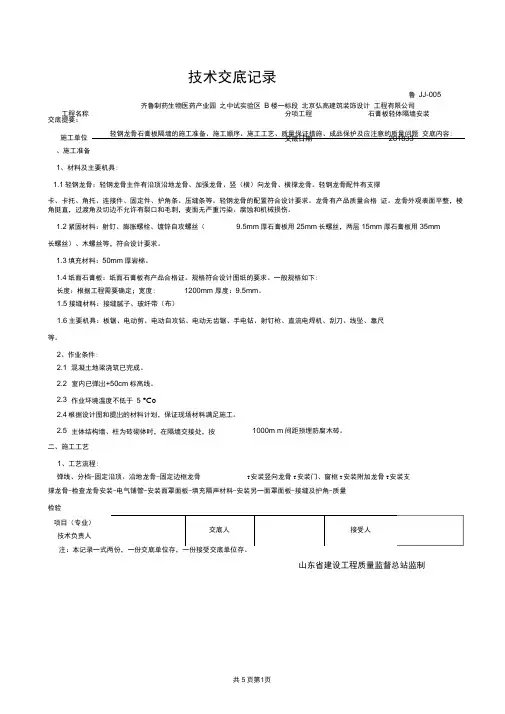

鲁 JJ-005工程名称 分项工程 石膏板轻体隔墙安装交底日期 201833齐鲁制药生物医药产业园 之中试实验区 B 楼一标段 北京弘高建筑装饰设计 工程有限公司交底提要:轻钢龙骨石膏板隔墙的施工准备、施工顺序、施工工艺、质量保证措施、成品保护及应注意的质量问题 交底内容: 、施工准备1、材料及主要机具:1.1轻钢龙骨:轻钢龙骨主件有沿顶沿地龙骨、加强龙骨、竖(横)向龙骨、横撑龙骨。
轻钢龙骨配件有支撑卡、卡托、角托、连接件、固定件、护角条、压缝条等。
轻钢龙骨的配置符合设计要求。
龙骨有产品质量合格 证。
龙骨外观表面平整,棱角挺直,过渡角及切边不允许有裂口和毛刺,麦面无严重污染、腐蚀和机械损伤。
1.2紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝(9.5mm 厚石膏板用25mm 长螺丝,两层15mm 厚石膏板用35mm长螺丝)、木螺丝等,符合设计要求。
1.3填充材料:50mm 厚岩棉。
1.4纸面石膏板:纸面石膏板有产品合格证。
规格符合设计图纸的要求。
一般规格如下:1.5接缝材料:接缝腻子、玻纤带(布)1.6主要机具:板锯、电动剪、电动自攻钻、电动无齿锯、手电钻、射钉枪、直流电焊机、刮刀、线坠、靠尺等。
2、作业条件:根据设计图和提岀的材料计划,保证现场材料满足施工。
二、施工工艺1、工艺流程:撑龙骨-检查龙骨安装-电气铺管-安装面罩面板-填充隔声材料-安装另一面罩面板-接缝及护角-质量 检验山东省建设工程质量监督总站监制施工单位 长度:根据工程需要确定;宽度:1200mm 厚度:9.5mm 。
2.1 混凝土地梁浇筑已完成。
2.2 室内已弹岀+50cm 标高线。
2.3 作业环境温度不低于 5 °Co2.4 2.5 主体结构墙、柱为砖砌体时,在隔墙交接处,按1000m m 间距预埋防腐木砖。

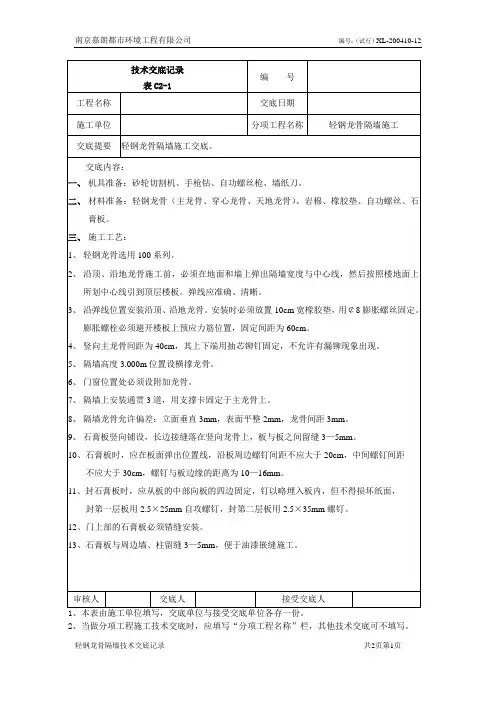

弹线、分档-固定沿顶、沿地龙骨-固定边框龙骨T安装竖向龙骨T 安装门、窗框T 安装附加龙骨T 安装支项目(专业) 技术负责人交底人接受人鲁 JJ-005工程名称分项工程石膏板轻体隔墙安装交底日期 2018337、通贯系列龙骨: 低于3m 的隔断安装一道;3~ 5m 隔断安装两道;5m 以上安装三道。
隔墙分项工程技术交底书一、工程概况1. 项目名称:XXX工程2. 工程地点:XXX地区3. 工程规模:XXX平方米4. 工程性质:建筑工程/隔墙分项工程二、隔墙分项工程要求1. 材料要求(1)轻质砖:应选用符合国家标准的轻质砖,如加气混凝土砖、空心砖等。
(2)水泥:应选用符合国家标准的普通硅酸盐水泥或其他类型水泥。
(3)砂:应选用符合国家标准的细砂或中砂。
(4)界面剂:应选用符合国家标准的界面处理剂。
(5)隔墙龙骨:应选用符合国家标准的轻钢龙骨或木龙骨。
2. 施工要求(1)施工前,应根据设计图纸和施工规范,编制详细的施工方案。
(2)进行现场测量,确定隔墙的位置、尺寸和高度。
(3)铺设隔墙龙骨,龙骨应平整、牢固,间距均匀。
(4)填充轻质砖,砖块应错缝搭砌,填充饱满。
(5)施工过程中,应做好防尘、降噪措施,确保施工场地的清洁和安静。
(6)施工废水、废土应按规定进行处理,不得随意排放、堆放。
3. 施工安全与环保措施1. 施工过程中,严格遵守国家有关安全生产的法律、法规和公司安全生产管理制度。
2. 施工人员应佩戴安全帽、安全带等个人防护用品,施工现场设置安全警示标志。
3. 隔墙施工过程中,加强施工现场的监控,发现险情及时采取措施进行处理。
4. 施工废水、废土应按规定进行处理,不得随意排放、堆放。
四、质量保证措施1. 严格遵循施工图纸及施工规范要求,确保施工质量。
2. 施工过程中,加强质量检查,对不合格工程及时进行整改。
3. 做好施工记录,为工程验收、维护提供依据。
4. 定期对施工人员进行技术培训,提高施工技能和质量意识。
五、组织管理与协调1. 建立健全项目组织机构,明确各岗位职责,确保施工顺利进行。
2. 加强施工现场管理,严格执行施工方案,确保施工进度。
3. 加强与设计单位、监理单位及业主的沟通与协调,及时解决施工过程中出现的问题。
4. 定期召开施工例会,了解施工进展,分析存在的问题,制定改进措施。
请各参建单位严格遵守上述要求,共同努力,确保隔墙分项工程质量、安全、进度满足整体工程需求。
完整版)石膏板隔墙技术交底本文是一份技术交底记录,记录了轻钢龙骨石膏板隔墙的施工准备、施工顺序、施工工艺、质量保证措施、成品保护及应注意的质量问题。
施工准备方面,需要准备轻钢龙骨、紧固材料、填充材料、纸面石膏板、接缝材料以及主要机具等。
其中轻钢龙骨的配置要符合设计要求,有产品质量合格证,并且外观表面平整,棱角挺直,过渡角及切边不允许有裂口和毛刺,麦面无严重污染、腐蚀和机械损伤。
其他材料和机具也需要符合设计要求。
施工工艺方面,需要按照弹线、分档、固定沿顶、沿地龙骨、固定边框龙骨、安装竖向龙骨、安装门、窗框、安装附加龙骨、安装支撑龙骨、检查龙骨安装、电气铺管、安装面罩面板、填充隔声材料、安装另一面罩面板、接缝及护角、质量检验的顺序进行施工。
此外,还需要注意施工环境温度不低于5℃,主体结构墙、柱为砖砌体时,在隔墙交接处,按1000mm间距预埋防腐木砖等。
本文是一份技术交底记录,记录了轻钢龙骨石膏板隔墙的施工准备、施工顺序、施工工艺、质量保证措施、成品保护及应注意的质量问题。
施工准备需要准备好各种材料和机具,施工工艺需要按照一定的顺序进行,施工环境和预埋防腐木砖等也需要注意。

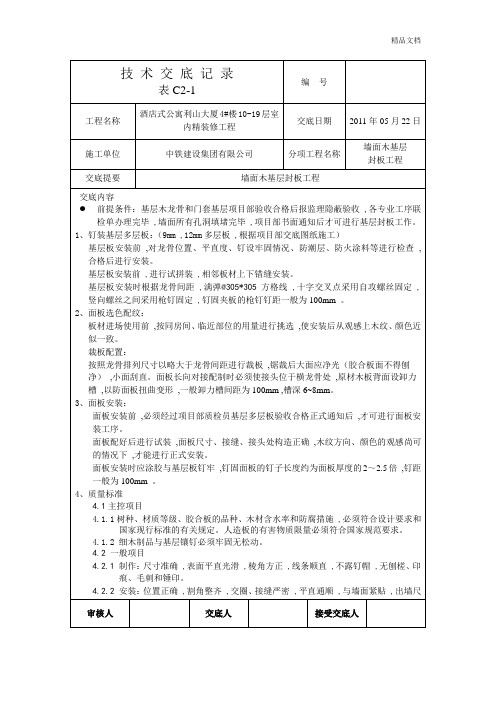

2、在隔墙与上、下及两边基体的相接处,按照龙骨的宽度弹线,并确保弹线清晰、位置准确。
然后,结合罩面板的长、宽分档,以确定竖向龙骨、横撑及附加龙骨的位置。
3、沿着弹线位置,使用射钉或膨胀螺栓固定沿顶、沿地龙骨。
固定点间距不得大于600mm,龙骨对接时应保持平直。
4、沿着弹线位置固定边框龙骨,并确保龙骨的边线与弹线重合。
龙骨的端部也需要进行固定,固定点间距不得大于1m,并且固定要牢固。
在边框龙骨与基体之间,按照设计要求安装密封条。
5、选用支撑卡系列龙骨时,先将支撑卡安装在竖向龙骨的开口上,卡距为400mm,距龙骨两端的距离为20~25mm。
6、安装竖向龙骨时,龙骨间距应按照设计要求布置,并且间距可按照板宽确定。
例如,板宽为1200mm时,其间距为603mm。
隔墙封板技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第1页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第2页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第3页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第4页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第5页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第6页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第7页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第8页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第9页
本表由施工单位填写,交底单位与接受交底单位各存一份。
共13页第13页。
