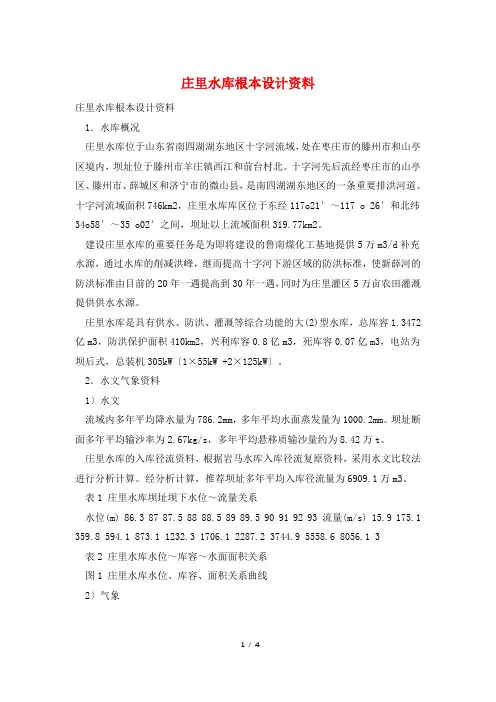

导流底孔封堵技术在庄里水库工程中的应用摘要导流底孔封堵是水利工程中常见的导流构筑物施工工艺,也是水利工程施工导流关键一个步骤,为更安全、经济、可靠的完成最后的截流蓄水打下坚实的基础。
庄里混凝土坝中的导流底孔封堵主要采用分段分区的方法进行封堵取得了良好的效果,导流底孔封堵技术的应用在水利工程设计、施工中也是一项必要研究的课题。
关键字:底孔导流钢管度汛封堵分段回填灌浆1.概况庄里水库混凝土坝下部底孔导流钢管直径为3.0m,壁厚20mm;预埋在重力坝中心桩号的下部,入水口高程83.80m,出水口高程87.00m,水平全长39.48m,封堵施工混凝土浇筑总量为280.0m3,强度等级为一级配C30F100W6混凝土,塌落度180~220mm。
本次施工的导流底孔的封堵工期关系到整个工程项目的里程碑事件即完工验收的前提条件;施工难点主要为底孔的直径大,封堵较长,管内存在坡度,受天气的不确定因素制约。
需要进行充分的技术条件,资源与配置的优化,充分的论证之后才能够保证质量和安全、进度。
2.工程进度及封堵条件导流底孔封堵前工程形象也是关系到后期蓄水安全鉴定及验收的这一事项。
根据庄里水库施工导流及度汛设计要求、施工进度计划安排,导流涵管封堵前工程施工形象如下:库区移民安置情况已完成;挡水建筑物中壤土均质坝、碾压混凝土坝已完成,经检验合格;泄水建筑物中南放水洞、北放水洞、溢洪闸具备挡水、泄水条件;上游护坡砌石工程已完成至设计要求的高程,并经检验合格。
整个导流涵管的封堵分两个大段进行,分别为上游进水口至水平段为Ⅰ区,水平段末端至出口段为Ⅱ区。
3.导流底孔封堵的技术要求导流底孔封堵采用分段封堵的原则进行,方案实施前进行进度计划的编排,以此确认初步的实施步骤,编制方案进行审批。
针对庄里水库重力坝段导流底孔的封堵步骤为加固原围堰后,抽排积流底孔内积水和清理孔内淤泥,最后焊接钢构件(埋件)并依次封堵区段混凝土。
导流底孔的封堵施工混凝土浇筑总量为280m3,为一级配C20微膨胀混凝土,塌落度180~220mm。
水库施工组织设计一、施工组织设计的目标1.明确施工组织的任务和要求,确保施工进度和质量,保证工程按计划完成;2.合理安排施工队伍和施工工艺,提高施工效率;3.制定详细的施工措施和安全防护措施,确保施工安全;4.合理分配施工资源,优化施工过程,降低成本;5.加强施工管理,提高团队协作能力,增加施工质量。
二、施工组织设计的内容1.施工队伍的组建和管理:根据工程规模和施工周期,组建合适的施工队伍,包括施工人员、技术人员和管理人员,并明确其职责和管辖范围。
同时要加强施工队伍的管理,做好人员的培训和考核工作,确保施工队伍的稳定性和施工质量的一致性。
2.施工工艺和方法的选择:根据水库工程的特点和施工条件,选择适当的施工工艺和方法。
包括土石方施工、混凝土浇筑、钢结构安装等过程的施工方法和流程。
在施工过程中,要严格按照设计要求和规范进行施工,确保施工质量。
3.施工进度计划和资源分配:根据施工任务和工程进度,制定详细的施工进度计划,包括施工目标、阶段性工作计划和工作量。
同时,根据施工进度计划,合理分配施工资源,包括人力、物力、机械设备等,确保施工进度的安排和资源的充足。
4.施工安全措施和质量管理:制定详细的施工安全控制措施,包括安全规章制度、防护设施和应急预案等,以确保施工过程中的人员安全。
同时,加强施工现场的质量管理,制定详细的施工规范和质量检查标准,严格把关施工质量。
5.施工管理和沟通协调:加强施工管理,包括施工过程监控、质量检查和成本控制等。
同时,加强施工组织与监理、设计单位和其他相关部门的沟通协调,及时解决施工过程中的问题,确保施工进度和质量。
三、施工组织设计的步骤1.搜集工程资料和相关信息:收集水库工程的设计文件、施工图纸、技术规范和施工经验资料等,对工程的性质、任务、施工条件和要求进行详细了解。
2.分析工程情况和施工难点:根据搜集到的资料,分析工程的特点和施工难点,确定施工的重点和难点,为后续的施工组织设计提供依据。

枣庄市庄里水库兴利库容的确定赵敏敏;李璨;刘国印【摘要】庄里水库是一座具有供水、防洪等综合功能的大(2)型水库,水库供水主要是满足鲁南煤化工基地工业和羊庄镇农田灌溉的需水要求。
为合理确定庄里水库的兴利库容,拟定不同规模兴利库容进行了供水调算。
通过供水效益、库区的淹没情况、工程量和投资、施工工期、蒸发渗漏量、经济指标等对庄里水库不同规模兴利库容进行比选,最终确定了兴利库容的最佳方案。
【期刊名称】《山东水利》【年(卷),期】2012(000)003【总页数】3页(P3-5)【关键词】庄里水库;农业灌溉;工业供水;兴利库容【作者】赵敏敏;李璨;刘国印【作者单位】山东省水利勘测设计院,山东济南250013;山东省水利勘测设计院,山东济南250013;山东省水利勘测设计院,山东济南250013【正文语种】中文【中图分类】TV222庄里水库位于山东省南四湖湖东地区十字河流域,地处枣庄市的滕州市和山亭区境内,坝址位于滕州市羊庄镇西江和前台村北。
十字河先后流经枣庄市的山亭区、滕州市、薛城区和济宁市的微山县,是南四湖湖东地区的一条重要排洪河道。
十字河流域面积746km2,庄里水库坝址以上流域面积319.77km2。
随着枣庄市经济社会的快速发展,水资源的供需矛盾日益突出,为满足社会发展需求,庄里水库建成后,可缓解枣庄市水资源紧缺的状况,实现流域内社会、环境和经济的可持续发展。
1 水库供水任务及保证率庄里水库是一座具有供水、防洪等综合功能的大(2)型水库,水库供水主要是满足鲁南煤化工基地工业需水和羊庄镇农田灌溉的要求。
庄里灌区属水资源紧缺地区,灌区内农作物以旱作物为主,根据《灌溉与排水工程设计规范》(GB50288—1999)确定农业灌溉用水设计保证率为50%。
经综合分析,确定城市工业供水设计保证率为95%。
2 农业灌溉2.1 作物种植结构庄里灌区内主要作物为冬小麦、春玉米和夏玉米、果林及其他经济作物,复种指数为1.75,种植结构见表1。
水库工程施工组织设计一、工程概述水库工程是我国重点建设项目之一,对于解决水资源问题、提高防洪能力、促进经济社会发展具有重要意义。
本工程位于某河流中游,是一座以灌溉、防洪为主,兼顾发电、旅游等综合利用的中型水库。
工程主要由大坝、溢洪道、输水管道、电站等建筑物组成。
本次施工组织设计旨在确保工程质量、安全、进度和投资控制目标的实现。
二、施工组织设计原则1. 确保工程质量:严格按照国家法律法规和技术标准进行施工,确保工程质量达到设计要求。
2. 安全第一:加强施工现场安全管理,预防事故发生,保障人员生命财产安全。
3. 进度控制:合理安排施工计划,确保工程按时完工,实现投资效益。
4. 投资控制:优化施工方案,合理配置资源,控制工程投资在预算范围内。
5. 环境保护:遵循环保法规,采取有效措施,减少施工对环境的影响。
三、施工组织结构本工程设立项目经理部,负责工程的整体管理和协调。
项目经理部下设若干施工队伍,分别承担大坝、溢洪道、输水管道、电站等建筑物的施工任务。
此外,还设立质量安全管理办公室、材料设备部、财务部等职能部门,为工程施工提供支持和服务。
四、施工准备1. 征地拆迁:提前开展征地拆迁工作,确保施工场地和施工道路的畅通。
2. 施工图纸和技术规范:认真研究施工图纸和技术规范,确保施工方案的合理性。
3. 施工设备及材料:根据工程需求,提前采购和租赁施工设备及材料,确保施工顺利进行。
4. 人员培训:组织对施工人员进行技能培训和安全教育,提高施工队伍的整体素质。
5. 施工现场布置:合理规划施工现场,设置施工临时设施,确保施工安全、有序进行。
五、施工进度计划本工程分为四个施工阶段:前期准备、大坝施工、溢洪道施工、输水管道施工。
各阶段施工进度计划如下:1. 前期准备:2个月2. 大坝施工:8个月3. 溢洪道施工:6个月4. 输水管道施工:4个月整个工程施工期为20个月,工程验收合格后交付使用。
六、施工质量控制1. 建立质量管理体系,明确质量管理职责和分工。
水库施工组织设计方案水库施工组织设计方案一、项目概述本项目旨在建设一座大型水库,主要用于灌溉、供水、发电及生态保护。
该水库位于河流上游,地理位置优越,资源丰富,建设条件良好。
项目总投资约为XX亿元,计划建设周期为XX年。
二、施工组织设计1、施工队伍组建组建专业施工队伍,包括土方工程队、混凝土工程队、金属结构工程队、机电设备安装队和边坡治理队等。
队员均具有相关技能证书和实际经验,以确保施工质量和安全。
2、施工材料采购为确保施工进度和质量,采用分阶段采购模式,提前订购所需材料,如水泥、砂石、钢材、机电设备等。
与供应商建立长期合作关系,确保材料质量和及时供应。
3、施工现场布置合理规划施工现场,明确各施工队伍的工作范围和职责。
设置材料堆放区、设备停放区、危险品专用区等,确保现场有序,防止相互干扰。
4、施工进度安排根据项目总体进度计划,结合各施工队伍的实际能力,制定详细的施工进度表。
确保各阶段工作按时完成,同时保持施工进度与设计方案的协调一致。
5、施工质量控制采用先进的质量检测手段,对施工质量进行全过程监控。
定期进行质量抽查和全面检查,及时发现并处理问题。
建立质量档案,对质量问题进行追溯,持续改进施工工艺。
6、施工安全保障制定全面的安全管理制度,加强员工安全培训,提高全员安全意识。
设置安全警示标志和防护设施,防止高空坠落、物体打击、触电等安全事故发生。
配备专业救援设备,确保紧急情况下的应急处理能力。
三、环境保护措施1、减少施工占地:合理规划施工现场,尽量减少对周边土地的占用,避免破坏生态环境。
2、降低噪音污染:选用低噪音设备,加强设备维护,降低施工噪音对周边居民的影响。
3、控制尘土污染:采取覆盖、洒水等措施,减少扬尘对空气质量的影响。
4、防止水污染:严格控制施工废水和固体废弃物的排放,确保不对河流生态环境造成污染。
5、保护野生动物栖息地:尽量避免在野生动物栖息地附近进行大规模施工,以保护生态平衡。
6、恢复植被:在施工结束后,对破坏的植被进行恢复,促进生态系统的恢复。
水库工程施工组织设计水库工程施工组织设计是水库工程建设的重要环节,它是根据设计文件和施工任务书,结合工程特点和施工条件,合理安排资源、组织施工人员和设备,并确定施工过程中的关键节点和方法,保证工程安全、质量和进度的一项工作。
本文将就水库工程施工组织设计进行详细的阐述。
一、工程概况1.1工程背景水库工程是为满足城市、农田等用水需求,并调节流域水资源的分配和利用,控制洪水以及防止干旱等自然灾害的发生而建设的工程。
1.2工程定位本工程是设计建设的大型水库工程,用于供应周边地区的用水需求,并具备调节洪水和防止干旱灾害的功能。
1.3工程规模水库总库容为XXX万立方米,其中正常蓄水位库容为YYY万立方米,总库容控制闸下泄洪水的设计流量为ZZZ立方米/秒。
二、施工组织2.1组织机构设置本工程施工总承包商设立工程部和项目管理部。
工程部负责施工队伍的组织、协调和管理,项目管理部负责工程工期、质量、成本和安全的控制和管理。
2.2人员安排施工总承包商根据工程规模和施工进度需要,安排工程师、技术员、工程管理人员等在施工现场指导和监督施工工作。
2.3设备购置根据施工需要,施工总承包商购置各种机械设备和施工场地所需的临时设施,并根据工程进度合理安排使用。
三、施工方法与工期安排3.1施工方法本工程采用分段施工法,根据工程地形、地质条件和库容要求,将工程划分为若干个施工段,逐段进行施工。
3.2工序及工期安排根据施工方法和工程进度,将工程划分为土方开挖、基础施工、建筑物施工、电气设备安装等多个工序,并编制施工进度计划表,按照合理的顺序和时限安排各项工程任务。
四、质量控制4.1资材管理建立健全资材采购和管理制度,对施工材料和设备进行验收,确保材料质量符合相关标准和规范。
4.2施工工艺控制结合工程要求和施工现场情况,制定施工工艺方案,对施工过程进行监督和检验,确保施工质量符合规范要求。
4.3环境保护措施在施工过程中,采取一系列的环保措施,防止土壤和水体的污染,确保工程建设不对环境造成负面影响。
水库工程施工组织设计一、工程背景和概况1.工程背景水库工程是指利用水工建筑物将溪流、河流、湖泊等积蓄起来,形成人工水库储存水源。
水库可以用于农田灌溉、城市供水、发电等多种用途,对于保障人们生存和发展具有重要意义。
2.工程概况本工程为新建水库工程,水库坝高50米,总库容1000万立方米,主要供水范围为周边农田灌溉和城市供水。
工程地质条件较好,施工区域土质多为粘土和砾石。
1.施工机具和设备(1)挖掘机:主要用于挖掘坝基和挖取库区,需配置3台20吨级挖掘机。
(2)装载机:用于装载和运输挖掘机挖的土石方,配置2台3吨级装载机。
(3)推土机:主要用于坝基的平整和挤实,配置1台200马力推土机。
(4)卡车:用于运送挖掘机挖的土方、石方和施工材料,配置6台20吨级卡车。
(5)混凝土搅拌站:用于生产混凝土,配置1个混凝土搅拌站,产能为每小时30立方米。
2.工艺流程(1)坝基开挖:根据设计要求,先进行坝基开挖,将原有土石方挖掉,达到坝基的设计形状。
(2)坝基处理:采用推土机对坝基进行平整和挤实处理,以提高坝基的稳定性和承载能力。
(3)坝身施工:首先进行砼坝面的施工,然后进行坝心防渗层和坝体剖面处理。
砼坝面施工采用合模料和自动堵孔钢模板,提高了施工效率和工程质量。
(4)泄水洞施工:根据设计要求,在坝体上开凿泄水洞,以实现坝体控制淹没和排洪功能。
(5)其他附属工程施工:包括导流洞、溢流堰、进水口、坝顶路面等的施工,以及与城市供水相关的管道安装等。
3.安全措施(1)施工现场应设立围墙围护,设置标牌明示区域,以确保施工区域的安全。
(2)施工现场必须配备完善的消防器材,确保施工期间的火灾安全。
(3)施工人员必须穿戴好安全帽、安全鞋等防护用品,严禁在高处作业时不戴安全带。
(4)挖掘机等大型机械启动前,必须检查机械设备是否正常,并进行试运转。
(5)对于吊装作业,必须按照相应的施工规范和安全规定操作,防止发生人员伤亡和设备破坏。
水库工程施工组织设计一、引言水库工程是为了解决水资源的储存和利用问题,对于确保地区的供水和防洪能力至关重要。
水库工程的施工组织设计是保证工程顺利进行的必要措施,本文将就水库工程施工组织设计进行详细探讨。
二、施工组织设计的目标和原则1. 目标:水库工程的施工组织设计旨在保证工程质量、安全、进度和经济效益,并最大程度地减少对环境造成的影响。
2. 原则:施工组织设计应遵循科学性、合理性、安全性和可行性的原则,结合项目具体情况,制定出最优的方案。
三、施工组织设计的内容1. 勘察设计分析:在施工组织设计之前,需要进行勘察设计分析,包括水文地质勘察、工程设计、可行性研究等。
通过勘察设计分析,可以了解工程的具体情况,为后续的施工组织设计提供依据。
2. 施工工艺和方法:根据水库工程的具体特点,制定适合的施工工艺和方法。
包括爆破、挡水、坝体浇筑等方面的具体流程和方法。
3. 施工组织结构:确定施工组织结构,包括人员配置、部门设置、任务分工等方面。
确保施工过程中的协调与高效。
4. 施工进度计划:编制合理的施工进度计划,明确工程的开工日期、竣工日期和各个阶段的时间节点。
合理安排施工顺序和工期,以确保工程的按时完成。
5. 安全措施:确保施工过程中的安全,制定科学合理的安全措施。
包括安全教育培训、施工现场标识、设备监测等方面的具体要求。
6. 质量控制:制定质量控制措施,确保施工过程中的质量要求得到满足。
包括材料检测、质量验收、施工质量评估等方面的具体要求。
四、施工组织设计的实施步骤1. 数据资料收集:收集勘察设计分析的相关数据和资料,从而全面了解工程的具体情况。
2. 技术方案制定:根据数据资料的分析,制定合理的技术方案。
包括施工工艺和方法、进度计划、安全措施、质量控制等方面的具体要求。
3. 组织机构设置:根据技术方案,制定合理的施工组织结构。
组织机构设置要考虑到人员配置和工作任务的合理性。
4. 编制报告:将施工组织设计的内容整理编制成报告,明确各个方面的要求和措施。
第一章施工总说明1.1 编制依据及原则1.1.1 编制依据(1)山东省庄里水库工程施工标段4(桩号:1+700―2+250)大坝工程招标文件;(2))山东省庄里水库工程施工标段4(桩号:1+700―2+250)大坝工程施工图设计;(3))山东省庄里水库工程施工标段4(桩号:1+700―2+250)大坝工程工程量清单;(4)《水利水电建设工程验收规程》(SL223-2008)(5)《水利水电工程施工组织设计规范》(SDJ338-89)(6)《堤防工程施工规范》(SL260-1998)(7)《水电水利工程施工安全防护设施技术规范》(DL5162-2002)(8)《堤防工程施工质量评定与验收规程》(SL239-1999)(9)《堤防工程设计规范》(GB 50286-98)(10)《水工混凝土施工规范》(DL/T 5144-2001)(11)《水利水电工程施工测量规范》(SL52-93)(12)其它现行的有关国家、部颁标准及施工规范;(13)施工现场考察及标前会议;(14)国家及辽宁省有关法律、法规;(15)有关施工机械性能及台班、产量、定额及公司现有的技术装备和施工能力;1.1.2 编制原则围绕本工程的关键线路和重点项目统筹安排,在确保各节点工期,按要求实现的同时,其他工程项目协调有序进行,施工进度安排力求均衡生产,合理化配置设备、人力资源,采用先进的施工技术,在确保工程质量和进度的前提下,降低成本、提高效益,健全质量保证体系,文明施工。
1.2 工程概况庄里水库位于山东省南四湖湖东地区十字河流域,地处枣庄市的滕州市和山亭区境内,坝址位于滕州市羊庄镇西江和前台村北。
十字河先后流经枣庄市的山亭区、滕州市、薛城区和济宁市的微山县,是南四湖湖东地区的一条重要排洪河道。
十字河流域面积746km²,庄里水库库区位于东经117º21′~117º26′和北纬34º58′~35º02′之间,坝址以上流域面积319.77km²。
新建庄里水库是一座防洪、供水、灌溉、发电等多功能的大(2)型水库。
水库总库容1.3296 亿 m³,防洪保护面积 410km²,坝后水电站装机容量为430kW。
根据《水利水电工程等级划分及洪水标准》(SL252-2000)之规定,确定庄里水库工程等别为Ⅱ等,大坝、溢洪闸(道)、放水洞主要建筑物级别均为 2 级,生态用水、供水功能级别为 3 级、灌溉功能级别为 3 级、发电功能级别为 5 级,水电站、厂房与次要建筑物为 3 级,临时性建筑物级别为 4 级。
本次工程为山东省庄里水库工程施工标段4(桩号:1+700―2+250)大坝工程。
主要建设内容包括壤土均质坝基础开挖、坝体填筑工程,上游干砌石护坡、垫层及齿墙工程,防浪墙工程,下游草皮生态护坡、排水沟及排水体工程等。
工程从2016年2月18日开工,至2017年4月18日,计划工期为14个月,质量标准为国家验收优良标准。
详见招标文件及图纸。
1.3 工程地质情况及水文气候情况1.3.1 水文气象庄里水库所处流域属暖温带东亚季风区大陆性气候,四季分明,春季多风干燥,夏季湿热多雨,秋季天高气爽,冬季寒冷少雨雪。
根据庄里水库所处流域1961~2011年(水文年)实测降雨资料分析,多年平均年降水量为818.2mm,其中汛期6~9月多年平均降水量600.0mm,占年降水量的73.3%。
最大年降水量为1167.4mm,发生于2005年,最小年降雨467.3mm,发生于1981年,丰枯比为2.50。
区内多年平均气温14.8℃,无霜期约200天左右,多年平均水面蒸发深 996.6mm左右。
平均日照时间为6.5小时,区域最大冻土深度 30cm。
1.3.2 地质地貌工作区地处鲁中南构造侵蚀为主中低山丘陵区的西南部,为羊庄盆地的一部分,地处羊庄盆地中部,位于羊庄盆地的山亭断块内,属强—弱切割侵蚀溶蚀中低山丘陵亚区。
调查区东北部为鲁中南构造侵蚀中低山丘陵区的强—弱切割构造侵蚀中低山丘陵亚区、强—弱切割侵蚀溶蚀中低山丘陵亚区,西南部为剥蚀堆积山间平原亚区及鲁西南堆积平原区的冲积洪积平原亚区和冲积湖积平原亚区。
地势总体东北高,西南低。
1.3.3 水文地质情况水库库区位于羊庄盆地的山亭断块内,为羊庄岩溶水系统的直接补给区。
根据库区地层岩性和赋水特征,将含水岩组划分为松散岩类孔隙含水岩组、碳酸盐岩夹碎屑岩类裂隙岩溶含水岩组两类。
其中,松散岩类孔隙含水岩组分布于水库区中北部,区内第四系厚度0.6~7.0m,岩性以砂质粘土为主,富水性弱,单位涌水量小于10m³/(d•m);碳酸盐岩类裂隙岩溶含水岩组主要为碳素盐岩类裂隙岩溶含水岩组和碳酸盐岩夹碎屑岩类裂隙岩溶含水岩组两类:其中碳酸盐岩类裂隙岩溶含水岩组主要分布在曹王墓断裂以南的羊庄断块内,地下水水质较好,为HCO3—Ca型,矿化度0.2~0.3g/L,PH值7.5~8.1,总硬度200~300 mg/L。
碳酸盐岩夹碎屑岩类裂隙岩溶含水岩组分布于库区北部及边缘,含水岩组为炒米店组石灰岩,由于工作区地形变化较大,地下水水位埋藏变化也较大,在地形较高处,水位埋深一般大于20.00 m;在山沟谷地中,水位埋深较浅,一般为2.4~5.5m。
根据水质分析资料,库区地下水水化学类型为重碳酸硫酸-钙镁型、河水水化学类型为重碳酸硫酸-钙型,其矿化度一般0.35~0.39g/L,PH值,全硬度279.8~330.8mg/L,为弱碱性淡水,7.74~7.80,不含侵蚀性CO2对普通水泥无腐蚀性。
1.3.4 工程地质情况区域内出露地层主要是强烈混合岩化的前寒武系和第四系,其中前寒武系为各类花岗岩、闪长岩、片麻岩组成,主要出露于工作区北部广大地区;第四系壤土、粘土及砂砾石为区域内主要松散堆积物,主要分布于工作区西部广阔的冲洪积平原中,工程范围内则分布于十字河两侧山间谷地中。
大坝范围内的地层岩性主要为第四系和下伏寒武系炒米店组灰岩,第四系岩性为壤土、粘土及少量小姜石及砾屑;坝基下伏基岩为寒武系炒米店组灰岩,炒米店组灰岩又可分为凤山灰岩和长山灰岩,以十字河为界左岸为炒米店组长山灰岩,右岸为炒米店组凤山灰岩。
根据地勘报告,各坝段的透水层分别如下:长山灰岩地表受风化剥蚀,节理裂隙影响,岩层破碎、地表节理发育,桩号0+087~0+104、0+191~0+306、0+410~0+609、0+707~0+877、1+050~1+162、1+450~1+623段钻孔压水试验透水率Lu>10为中等透水,下部透水率<5Lu,为弱透水层。
凤山灰岩岩溶发育形式多为溶洞型,地表溶沟、溶槽发育,宽50~200cm 不等,多被红粘土充填。
桩号2+640钻孔0.4~9.5m岩芯破碎,呈瓣状,岩溶发育,溶洞随处可见,通过压水试验透水率范围值 2.29~91.95Lu,反应了地层透水的不均一性;各层透水率平均值为10.7~58.9Lu,均为中等透水,未见相对隔水层。
土料场位于库内,主要沿十字河两岸布置。
筑坝土料主要分布于山坡地、山前平原和河流阶地上,该土料场属Ⅱ类料场。
本工程的土料场地层主要由由壤土、红粘土和含砂壤土组成,壤土和红粘土层在区内普遍分布,而含砂壤土主要分布于山前平原,其中粘土主要分布于料场Ⅰ区、Ⅲ、Ⅴ区。
按一般工程土类分级标准,本工程开挖的壤土为Ⅱ类,粘土为Ⅲ类土,石方属Ⅸ类岩石。
第二章施工总平面布置2.1 布置原则根据工程建筑物具体布置情况、工程施工特点、施工进度计划、水电供应及场地条件等情况,本着经济合理、有利生产、方便生活和尽可能少占地的原则,一般分为施工现场、料场、生产生活区,实际采用集中与分散相结合的方式进行施工场地布置。
(1)以主体工程布置形式和工程所在区场地自然条件为依据,所有临建设施、施工辅助企业、施工道路均按招标文件要求及业主提供的各种条件,在指定的厂区内进行规划布置。
(2)所有临建设施的布置,遵循因地制宜,因时制宜,有利生产,方便生活,易于管理,安全可靠,经济合理的原则。
(3)尽量靠公路边布置。
(4)充分利用当地可为工程服务的建筑、加工制造、修配及运输等企业。
(5)努力满足当地及有关部门对工程的要求。
(6)便于安全生产和进行环境保护,便于保证项目经理部的人员和财物的安全。
(7)认真规划、设计卫生设施,污水、污物处理要符合相应的行业规定。
2.2 生活办公区布置经实地考察,本着既减少对周围居民干扰又方便材料和施工人员进出的原则,项目经理部设置在西江村。
以项目经理部为中心,集中布置各种加工维修厂、生产管理设施等。
生活区宜与生产区分开布置,避免相互干扰。
施工场区内只布置临时施工道路等施工临时设施。
所有临时设施尽量靠近既有公路和施工便道,以方便进出和材料运输。
具体详见附件五施工总平面布置图。
2.3 临时占用土地规划生产设施及辅企建筑临时占地,考虑到施工工期为14个月,工期较长,职工住房原则上使用移动式简易房。
临时占地规划表见附件六。
2.4 施工供水(1)施工用水施工用水主要为土方填筑用水、混凝土养护用水、施工道路环保消尘用水、消防用水及机械用水等。
施工用水取自河道,采用胶管引至各用水附属设施,土方填筑用水和施工道路消尘用水由1台配备高压泵的洒水车运水供给。
(2)生活用水生活饮用水可从前台村引取,或就地打井取水,用水泵抽到蓄水池沉淀净化后使用。
2.5 施工供电可利用附近已有高压变电站电源,项目部料场另配备发电设备,以便应急供电,能确保施工需求。
2.5.1 施工配电原则1、保证各施工部位用电方便及用电负荷需要。
2、将动力用电、照明线路架空,确保系统用电安全可靠运行。
2.5.2 施工区动力、照明用电配置根据施工的特点采用移动式和固定式线路并用,满足生产及生活高峰期负荷需要。
1、变压站下线接口至施工作业面输电线路范围内设置配电接口。
2、拌合系统配电系统设置输电专线架空至现场。
2.6 施工用风本工程供风站根据需要采用移动式,拟投入1台英格索兰VHP700空压机(每台17m³/min)和1台9m³/min空压机进行供风,投入清基开挖及风化料开采中。
2.7 临时道路为了工程的顺利进行及满足工期的需要,在依托现有道路系统的前提下,修建临时施工道路路。
一是修筑一条路至坝基础部位,作为大坝基础清基及回填用。
二是修筑一条施工道路料场至大坝,作为大坝回填使用。
第三章工程进度计划与保证措施3.1 编制依据1、招标文件对总工期的要求2、技术规范及图纸3、节点控制形象目标要求4、结合公司投入工程的人力、设备资源以及以往的工程施工实践经验。
5、施工组织经验3.2 编制原则围绕本工程的关键节点和重点项目统筹安排,在确保各节点工期,按要求实现的同时,其它施工项目协调有序进行。
