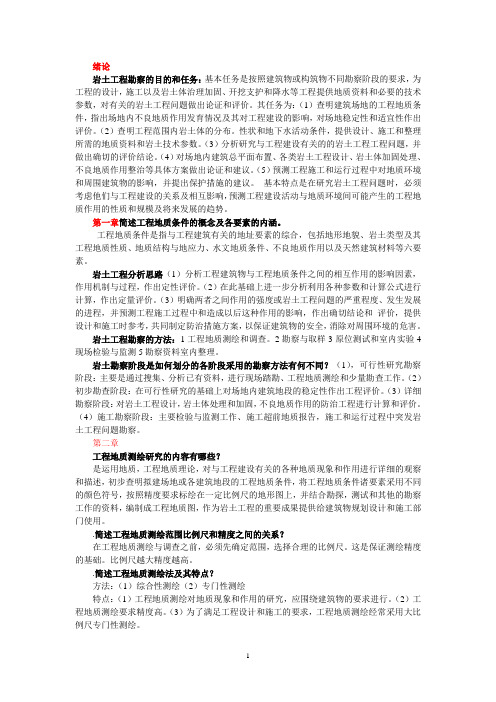

岩土工程勘察的目的和任务:基本任务是按照建筑物或构筑物不同勘察阶段的要求,为工程的设计,施工以及岩土体治理加固、开挖支护和降水等工程提供地质资料和必要的技术参数,对有关的岩土工程问题做出论证和评价。
其任务为:(1)查明建筑场地的工程地质条件,指出场地内不良地质作用发育情况及其对工程建设的影响,对场地稳定性和适宜性作出评价。
(2)查明工程范围内岩土体的分布。
性状和地下水活动条件,提供设计、施工和整理所需的地质资料和岩土技术参数。
(3)分析研究与工程建设有关的的岩土工程工程问题,并做出确切的评价结论。
(4)对场地内建筑总平面布置、各类岩土工程设计、岩土体加固处理、不良地质作用整治等具体方案做出论证和建议。
(5)预测工程施工和运行过程中对地质环境和周围建筑物的影响,并提出保护措施的建议。
基本特点是在研究岩土工程问题时,必须考虑他们与工程建设的关系及相互影响,预测工程建设活动与地质环境间可能产生的工程地质作用的性质和规模及将来发展的趋势。
第一章简述工程地质条件的概念及各要素的内涵。
工程地质条件是指与工程建筑有关的地址要素的综合,包括地形地貌、岩土类型及其工程地质性质、地质结构与地应力、水文地质条件、不良地质作用以及天然建筑材料等六要素。
岩土工程分析思路(1)分析工程建筑物与工程地质条件之间的相互作用的影响因素,作用机制与过程,作出定性评价。
(2)在此基础上进一步分析利用各种参数和计算公式进行计算,作出定量评价。
(3)明确两者之间作用的强度或岩土工程问题的严重程度、发生发展的进程,并预测工程施工过程中和造成以后这种作用的影响,作出确切结论和评价,提供设计和施工时参考,共同制定防治措施方案,以保证建筑物的安全,消除对周围环境的危害。
岩土工程勘察的方法:1工程地质测绘和调查。
2勘察与取样3原位测试和室内实验4现场检验与监测5勘察资料室内整理。
岩土勘察阶段是如何划分的各阶段采用的勘察方法有何不同?(1),可行性研究勘察阶段:主要是通过搜集、分析已有资料,进行现场踏勘、工程地质测绘和少量勘查工作。

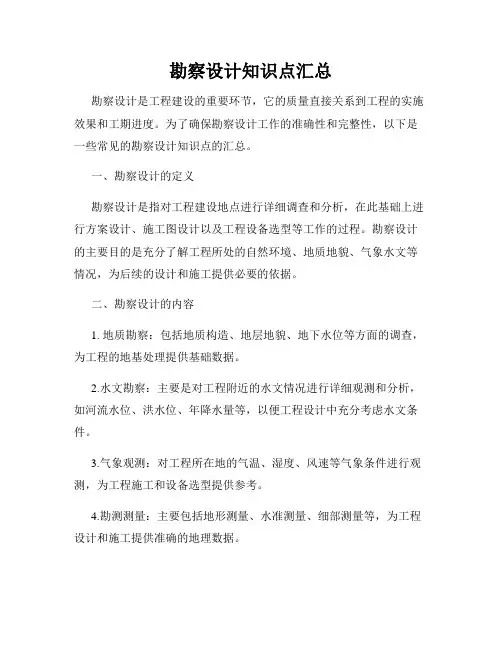

勘察设计知识点汇总勘察设计是工程建设的重要环节,它的质量直接关系到工程的实施效果和工期进度。
为了确保勘察设计工作的准确性和完整性,以下是一些常见的勘察设计知识点的汇总。
一、勘察设计的定义勘察设计是指对工程建设地点进行详细调查和分析,在此基础上进行方案设计、施工图设计以及工程设备选型等工作的过程。
勘察设计的主要目的是充分了解工程所处的自然环境、地质地貌、气象水文等情况,为后续的设计和施工提供必要的依据。
二、勘察设计的内容1. 地质勘察:包括地质构造、地层地貌、地下水位等方面的调查,为工程的地基处理提供基础数据。
2.水文勘察:主要是对工程附近的水文情况进行详细观测和分析,如河流水位、洪水位、年降水量等,以便工程设计中充分考虑水文条件。
3.气象观测:对工程所在地的气温、湿度、风速等气象条件进行观测,为工程施工和设备选型提供参考。
4.勘测测量:主要包括地形测量、水准测量、细部测量等,为工程设计和施工提供准确的地理数据。
5.环境影响评价:对工程建设可能产生的环境影响进行评价,提出合理的环境保护措施。
三、勘察设计的步骤1.方案设计:根据勘察设计的要求和工程的特点,制定合理的调查方案,明确调查的内容和方法。
2.现场调查:根据方案,到工程建设地点进行实地调查,收集数据并记录实测情况。
3.实验室分析:一些地质、水文和环境参数需要在实验室里进行分析,如土壤样品的试验和水质的检测等。
4.数据处理:对调查和实验数据进行整理和分析,绘制出相应的地质剖面图、地形图等。
5.编制设计报告:整理好数据和分析结果,书写设计报告,并对设计方案进行评价和推荐。
四、勘察设计的重要性1.为工程施工提供可靠的依据:勘察设计是工程施工前的基础工作,它的准确性和完整性直接影响到后续工程施工的质量和进度。
2.降低工程风险:充分了解地质和水文情况可以有效减少工程施工过程中出现的风险,防止工程事故的发生。
3.节约资源:通过合理的勘察设计,可以减少工程施工中的不必要的改动和修正,从而节约建设成本和资源。

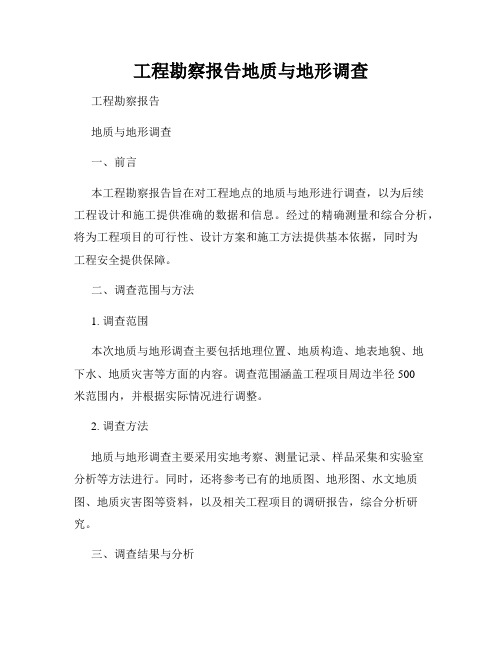

工程勘察报告地质与地形调查工程勘察报告地质与地形调查一、前言本工程勘察报告旨在对工程地点的地质与地形进行调查,以为后续工程设计和施工提供准确的数据和信息。
经过的精确测量和综合分析,将为工程项目的可行性、设计方案和施工方法提供基本依据,同时为工程安全提供保障。
二、调查范围与方法1. 调查范围本次地质与地形调查主要包括地理位置、地质构造、地表地貌、地下水、地质灾害等方面的内容。
调查范围涵盖工程项目周边半径500米范围内,并根据实际情况进行调整。
2. 调查方法地质与地形调查主要采用实地考察、测量记录、样品采集和实验室分析等方法进行。
同时,还将参考已有的地质图、地形图、水文地质图、地质灾害图等资料,以及相关工程项目的调研报告,综合分析研究。
三、调查结果与分析1. 地理位置工程项目位于XX省XX市XX县,地理坐标为XX度XX分XX 秒北纬,XX度XX分XX秒东经。
周边地区交通便利,气候温和。
2. 地质构造根据地质构造调查结果显示,工程地点属于XX构造带,以XX岩层为主,结构较稳定。
地层中存在少量断层和褶皱,但对工程建设没有明显影响。
3. 地表地貌在地表地貌调查方面,工程地点地形起伏较大,呈剖面状。
地表覆盖物主要为杂草和耕地,无建筑物和人为干扰。
4. 地下水地下水调查结果显示,工程地点地下水位较浅,地下水位在XX米至XX米之间。
地下水水质含量良好,适宜用于工程建设施工期间的用水。
5. 地质灾害工程地点周边地区存在一定的地质灾害风险,主要包括滑坡、塌陷和地震等。
需要采取相应的防灾措施,确保工程安全。
四、建议与措施1. 基础设计根据地质与地形调查结果,针对工程地点的地质构造和地表地貌特点,建议在工程设计阶段,对基础结构进行充分考虑和优化设计,确保工程的稳定性和安全性。
2. 施工措施针对地下水位较浅和地质灾害的存在,建议在施工期间采取相应的措施,如加固基础、加深基坑以减少地下水的影响、加强监测等,以确保工程施工安全。
地质勘察工程工程量清单及计价表(二)地质勘察工程工程量清单及计价表(二)一、项目概述地质勘察工程是指为了了解建设项目所处地区的地质状况,以便为项目设计和施工提供必要的地质工程信息而进行的一系列技术措施。
地质勘察工程工程量清单及计价表(二)是在地质勘察工程工程量清单及计价表(一)的基础上,进一步细化和拓展,以确保对地质勘察工程的全面、准确的测量和估算。
二、工程量清单1. 地质调查1.1 岩石采样与化验1.2 土壤采样与化验1.3 岩土物性试验1.4 特殊地质问题调查与分析1.5 地下水位测定1.6 遥感与地理信息系统应用1.7 地质勘探钻孔1.8 地面测量1.9 断层与断裂带勘察2. 测绘工作2.1 概要地形图测量2.2 简化地理环境测量2.3 地质剖面图测绘2.4 断面勘测3. 数据处理与分析3.1 数据整理与编码3.2 数据计算与分析3.3 数据可视化与展示4. 报告编制与总结4.1 勘察报告编制4.2 勘察总结与评估三、计价表1. 地质调查计价表项目名称:地质调查项目编号:GC01|序号|项目名称|计量单位|工程量|单价(元)|金额(元)||---|---|---|---|---|---||1|岩石采样与化验|件/次|10|1000|10000||2|土壤采样与化验|件/次|20|800|16000||3|岩土物性试验|次|30|600|18000||4|特殊地质问题调查与分析|次|5|1500|7500||5|地下水位测定|次|15|500|7500||6|遥感与地理信息系统应用|平方米|500|10|5000||7|地质勘探钻孔|米|100|200|20000||8|地面测量|亩|50|300|15000||9|断层与断裂带勘察|次|10|1000|10000||合计|||||106000|2. 测绘工作计价表项目名称:测绘工作项目编号:GC02|序号|项目名称|计量单位|工程量|单价(元)|金额(元)| |---|---|---|---|---|---||1|概要地形图测量|平方千米|1|50000|50000||2|简化地理环境测量|平方千米|0.5|40000|20000||3|地质剖面图测绘|平方米|1000|50|50000||4|断面勘测|米|500|100|50000||合计|||||140000|3. 数据处理与分析计价表项目名称:数据处理与分析项目编号:GC03|序号|项目名称|计量单位|工程量|单价(元)|金额(元)| |---|---|---|---|---|---||1|数据整理与编码|小时|100|200|20000||2|数据计算与分析|小时|200|100|20000||3|数据可视化与展示|小时|50|500|25000||合计|||||65000|4. 报告编制与总结计价表项目名称:报告编制与总结项目编号:GC04|序号|项目名称|计量单位|工程量|单价(元)|金额(元)| |---|---|---|---|---|---||1|勘察报告编制|份|5|10000|50000||2|勘察总结与评估|份|3|15000|45000||合计|||||95000|四、工程量清单及计价表的编制要求1. 工程量清单的编制应准确、详细,包括项目名称、计量单位、工程量等内容,以方便进行工程量的测算和费用的计算。

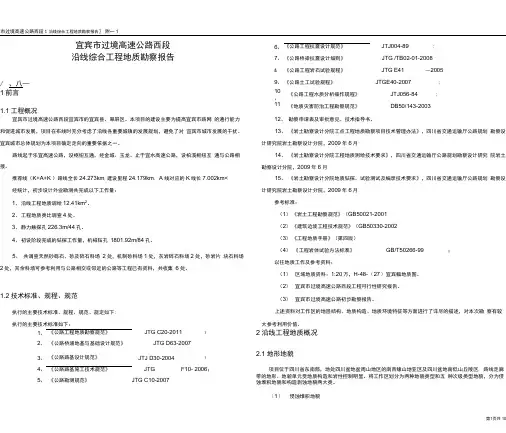

宜宾市过境高速公路西段宜宾市的宜宾县、翠屏区。
本项目的建设主要为提高宜宾市路网的通行能力和促进城市发展,项目在布线时充分考虑了沿线各重要城镇的发展规划,避免了对宜宾市城市发展的干扰。
宜宾城市总体规划为本项目确定走向的重要依据之一。
路线起于乐宜高速公路,设枢纽互通,经金城、玉龙、止于宜水高速公路,设柏溪枢纽互通与公路相接。
推荐线(K+A+K )路线全长24.273km,建设里程24.179km, A线对应的K线长7.002km< 经统计,初步设计外业勘测共完成以下工作量:1、沿线工程地质调绘12.41km2。
2、工程地质类比调查4处。
3、静力触探孔226.3m/44孔。
4、初设阶段完成的钻探工作量,机械钻孔1801.92m/84孔。
5、共调查天然砂砾石、砂及碎石料场2处,机制砂料场1处,灰岩碎石料场2处,砂岩片块石料场2处,其余料场可参考利用与公路相交或邻近的公路等工程已有资料,共收集6处。
1.2技术标准、规程、规范执行的主要技术标准、规程、规范、规定如下: 执行的主要技术标准如下:12、勘察申请表及审批意见、技术指导书。
13、《岩土勘察设计分院工点工程地质勘察项目技术管理办法》,四川省交通运输厅公路规划勘察设计研究院岩土勘察设计分院,2009年6月14、《岩土勘察设计分院工程地质测绘技术要求》,四川省交通运输厅公路规划勘察设计研究院岩土勘察设计分院,2009年6月15、《岩土勘察设计分院地质钻探、试验测试及编录技术要求》,四川省交通运输厅公路规划勘察设计研究院岩土勘察设计分院,2009年6月参考标准:(1)《岩土工程勘察规范》(GB50021-2001(2)《建筑边坡工程技术规范》(GB50330-2002(3)《工程地质手册》(第四版)(4)《工程岩体试验方法标准》GB/T50266-99 ;以往地质工作及参考资料:(1)区域地质资料:1:20万,H-48-(27)宜宾幅地质图。
(2)宜宾市过境高速公路西段工程可行性研究报告。

工程地质勘察经验归纳一、粘性土按塑性指数I P将粘性土划分为粘土(I P>17)和粉质粘土(10<I P≤17)两类,按液性指数I L将粘性土状态划分为坚硬(I L≤0)、硬塑(0<I L≤0.25)、可塑(0.25<I L≤0.75)、软塑(0.75<I L≤1)、流塑(I L>1),有些规范将可塑状态又细分为硬可塑(0.25<I L≤0.5)和软可塑(0.5<I L≤0.75)。
野外鉴别:粘土用手捻粘滑,感觉不到有颗粒存在,极易粘着物体,且干燥后不易剥落,湿土能搓成小于0.5mm的土条,切面非常光滑;粉质粘土用手捻稍有滑腻感,能粘着物体,干燥后稍用力即能剥落,湿土能搓成0.5mm~2mm的土条,切面稍光滑。
粘性土广泛分布于我省各处平原地区,是常见的土类。
粘性土(不包括软土)常用的勘察方法有钻孔取样和室内土工试验、静力触探、标准贯入试验、波速测试等。
粘性土室内试验项目为含水量、密度、孔隙比、液限、塑限、固结(压缩)(水平或垂直)、直剪(快剪q或固结快剪Cq),根据需要可选做的项目有颗分、渗透(水平或垂直)、三轴剪切(不固结不排水剪UU或固结不排水剪CU)、无侧限抗压强度、击实、动力(动三轴、共振柱等)及化学(酸碱度、易溶盐、有机质等)试验等。
粘性土的性质一般与含水量、粘粒含量、塑性指数、孔隙比等有关,通常随着粘粒含量的增多,土的塑性指数、粘聚力逐渐增大,而渗透系数、内摩擦角逐渐减少。
液性指数对粘性土影响较大,一般软塑或接近流塑的土,压缩性较高、抗剪强度较低,对地基或边坡的沉降、稳定等不利。
杭嘉湖地区一般分布有多层粘性土(老沉积土),是良好的桩基持力层。
二、粉土粒径大于0.075mm的颗粒质量不超过总质量的50%,且塑性指数等于或小于10的土,称为粉土。
通常分为粘质粉土(粒径小于0.005mm的颗粒含量超过全重的10%或7<I P≤10)和砂质粉土(粒径小于0.005mm的颗粒含量不超过全重的10%或I P≤7)两类。

工程地质勘察工作总结1. 引言工程地质勘察是工程建设的重要环节,通过对工程所在地地质条件和地下构造的调查研究,为工程设计、施工及后续的运营提供必要的基础资料。
本文旨在总结过去一段时间的工程地质勘察工作,回顾所取得的成绩和经验,以及存在的问题和改进方向。
2. 工作概况本文介绍了工程地质勘察工作的概况,包括勘察范围、勘察方法、勘察过程等。
勘察范围主要包括地下水位、土层厚度、地下岩层岩性、构造断裂等,勘察方法包括实地勘察、室内试验等。
3. 工作成果本文详细介绍了工程地质勘察工作的成果,包括勘察报告、地质剖面图、地质钻探记录等。
勘察报告对工程地质条件进行了综合评价,包括地质灾害隐患、地下岩层稳定性等,为工程设计、施工和后续的管理决策提供了重要依据。
4. 创新和亮点本文总结了工程地质勘察中的创新和亮点,包括新的勘察方法和技术应用。
其中,引入了无人机航拍技术,通过航拍照片对地质条件进行初步判断,节约了时间和人力资源。
此外,还尝试了地质雷达技术,快速获取地下岩层信息,并进行三维建模,提高了勘察精度。
5. 存在问题和改进方向本文指出了工程地质勘察工作中存在的问题,并提出改进的方向。
问题主要包括勘察时效性、勘察数据准确性等。
为了提高勘察效率,可以引入现代勘察技术,加强勘察团队之间的协作,提高数据采集精度等。
6. 结束语通过对过去一段时间工程地质勘察工作的总结,我们回顾了所取得的成绩和经验,发现了存在的问题,并提出了改进的方向。
工程地质勘察是工程建设的重要环节,只有准确评估地质条件和地下构造,才能保证工程的顺利进行和安全运行。
希望通过不断改进和创新,提高工程地质勘察工作的水平和质量,为工程建设的可持续发展做出贡献。
以上是对工程地质勘察工作总结的概要,详细内容请参见附件。

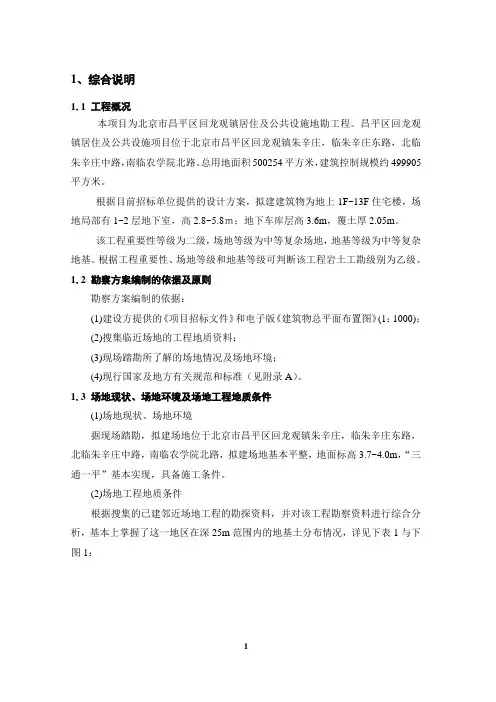

1、综合说明1.1工程概况本项目为北京市昌平区回龙观镇居住及公共设施地勘工程。
昌平区回龙观镇居住及公共设施项目位于北京市昌平区回龙观镇朱辛庄,临朱辛庄东路,北临朱辛庄中路,南临农学院北路。
总用地面积500254平方米,建筑控制规模约499905平方米。
根据目前招标单位提供的设计方案,拟建建筑物为地上1F~13F住宅楼,场地局部有1~2层地下室,高2.8~5.8m;地下车库层高3.6m,覆土厚2.05m。
该工程重要性等级为二级,场地等级为中等复杂场地,地基等级为中等复杂地基。
根据工程重要性、场地等级和地基等级可判断该工程岩土工勘级别为乙级。
1.2勘察方案编制的依据及原则勘察方案编制的依据:(1)建设方提供的《项目招标文件》和电子版《建筑物总平面布置图》(1:1000);(2)搜集临近场地的工程地质资料;(3)现场踏勘所了解的场地情况及场地环境;(4)现行国家及地方有关规范和标准(见附录A)。
1.3 场地现状、场地环境及场地工程地质条件(1)场地现状、场地环境据现场踏勘,拟建场地位于北京市昌平区回龙观镇朱辛庄,临朱辛庄东路,北临朱辛庄中路,南临农学院北路,拟建场地基本平整,地面标高3.7~4.0m,“三通一平”基本实现,具备施工条件。
(2)场地工程地质条件根据搜集的已建邻近场地工程的勘探资料,并对该工程勘察资料进行综合分析,基本上掌握了这一地区在深25m范围内的地基土分布情况,详见下表1与下图1:表1 地基各土层情况表0 1.5m① 人工填土 0.61.5 上层滞水 7.5m 基础埋深9m2.3 ② 粉土、粘性土 4.5 8.0 潜水3.0m ③ 砂土 8.8 11.012.79.0m ④ 粘性土、粉土 14.4 承压水 20.0 ⑤ 圆砾图1 地层情况简图(3)地下水根据拟建场地附近已有勘查资料分析表明:拟建场地基础影响20m 范围内有三层地下水分布,根据临近工点的钻探资料得知,本场地下第一层地下水为上层滞水,埋深约在0.6m~2.3m 左右;第二层地下水为台地潜水,具有一定的承压性,埋深约在4.5m~8.8m ;第三层地下水为承压水,埋深约在12.7m~14.4m 左右。

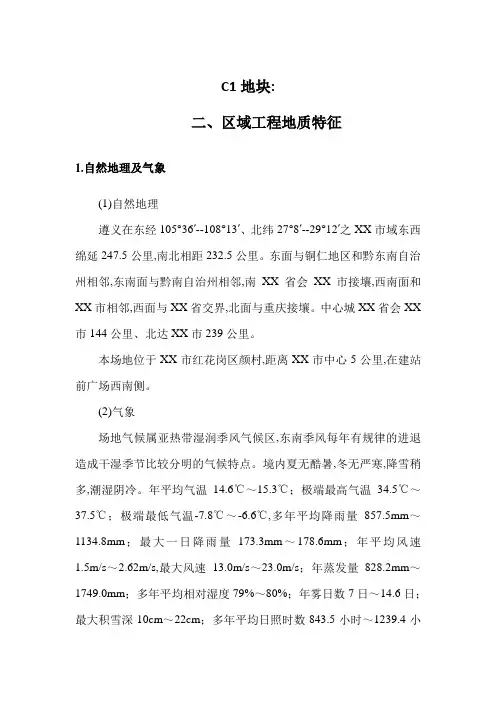

C1地块:二、区域工程地质特征1.自然地理及气象(1)自然地理遵义在东经105°36′--108°13′、北纬27°8′--29°12′之XX市域东西绵延247.5公里,南北相距232.5公里。
东面与铜仁地区和黔东南自治州相邻,东南面与黔南自治州相邻,南XX省会XX市接壤,西南面和XX市相邻,西面与XX省交界,北面与重庆接壤。
中心城XX省会XX 市144公里、北达XX市239公里。
本场地位于XX市红花岗区颜村,距离XX市中心5公里,在建站前广场西南侧。
(2)气象场地气候属亚热带湿润季风气候区,东南季风每年有规律的进退造成干湿季节比较分明的气候特点。
境内夏无酷暑,冬无严寒,降雪稍多,潮湿阴冷。
年平均气温14.6℃~15.3℃;极端最高气温34.5℃~37.5℃;极端最低气温-7.8℃~-6.6℃,多年平均降雨量857.5mm~1134.8mm;最大一日降雨量173.3mm~178.6mm;年平均风速1.5m/s~2.62m/s,最大风速13.0m/s~23.0m/s;年蒸发量828.2mm~1749.0mm;多年平均相对湿度79%~80%;年雾日数7日~14.6日;最大积雪深10cm~22cm;多年平均日照时数843.5小时~1239.4小时。
2.河流水文XX市河流以大娄山山脉为分水岭,把XX市河流分为乌江、赤水河和綦江三大水系,均属长江流域。
以大娄山山脉为分水岭,南北分属乌江区和长江上游干流区两大水系,乌江区包括偏岩河、湘江河、余庆河、芙蓉江等,长江上游干流区包括赤水河干流及主要支流如牛渡水、桐梓河、习水河等。
项目区位于湘江河以东,属于湘江河流域。
3.地形地貌勘察场地为溶蚀槽谷地貌,湘江河以东,原始地势高低不平,地形起伏较大,相对高差大于40m。
现场地由于大量堆放外来回填层(为块石、碎石、粘土组成的素填土),人工回填厚度大,已初步平整,高程830.70~850.66m。

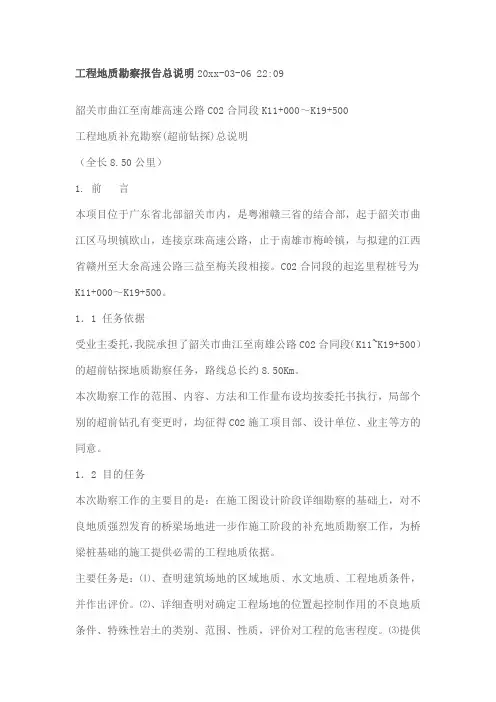

工程地质勘察报告总说明20xx-03-06 22:09韶关市曲江至南雄高速公路C02合同段K11+000~K19+500工程地质补充勘察(超前钻探)总说明(全长8.50公里)1. 前言本项目位于广东省北部韶关市内,是粤湘赣三省的结合部,起于韶关市曲江区马坝镇欧山,连接京珠高速公路,止于南雄市梅岭镇,与拟建的江西省赣州至大余高速公路三益至梅关段相接。
C02合同段的起迄里程桩号为K11+000~K19+500。
1.1 任务依据受业主委托,我院承担了韶关市曲江至南雄公路C02合同段(K11~K19+500)的超前钻探地质勘察任务,路线总长约8.50Km。
本次勘察工作的范围、内容、方法和工作量布设均按委托书执行,局部个别的超前钻孔有变更时,均征得C02施工项目部、设计单位、业主等方的同意。
1.2 目的任务本次勘察工作的主要目的是:在施工图设计阶段详细勘察的基础上,对不良地质强烈发育的桥梁场地进一步作施工阶段的补充地质勘察工作,为桥梁桩基础的施工提供必需的工程地质依据。
主要任务是:⑴、查明建筑场地的区域地质、水文地质、工程地质条件,并作出评价。
⑵、详细查明对确定工程场地的位置起控制作用的不良地质条件、特殊性岩土的类别、范围、性质,评价对工程的危害程度。
⑶提供为确定桩基础类型及桩长所要的岩土参数及地基基础资料。
1.3 工作范围C02合同段本次超前钻探勘察工作主要包括xxxx大桥, 9座中桥,1座互通主线桥,分别是:钟屋中桥、莲花训练场中桥、大陈屋中桥、小陈屋中桥、韶关东互通主线桥、韶关东互通式A匝道中桥、A 匝道大桥、B匝道大桥、C匝大桥、D匝道大桥、D匝道中桥、E匝道大桥、E匝道中桥、新韶规划路中桥、东山规划路中桥。
1.4 方法手段及执行技术标准1.4.1 方法手段根据C02合同段超前钻探下达的任务要求,本次勘察采用了工程地质钻探,结合原位测试,室内岩石、土工试验等多种方法手段。
工程地质钻探:按照补充地质勘察方案批复表放点孔位、即依据设计提供的钻孔坐标及里程桩号,用全站仪沿线测设控制点、导线点,采用极坐标法施测定位,施工完成后进行了复测。
2012年工程地质勘察
2012年工程地质
2012年山东省水利勘测设计院共完成各类勘察项目73项,主要有:完成昌乐县南寨水库、威海市泊于水库、枣庄市庄里水库等水库工程勘察15项,弥河治理、支脉河河道治理工程勘察8项,沂源县、龙口市等中小河流治理勘察7项,地下水环境评价项目4项,与南水北调工程有关的项目4项,南水北调施工地质5项,西藏项目5项,其他勘察项目13项,完成产值3835.94万元,自揽项目12项,完成产值62.74万元,合计完成产值3898.68万元,共完成钻孔2979个,总计进尺50304.1m。
一、莒县店子集河水系生态工程
店子集河为沭河左岸支流,总体由东流向西,在莒县店子集镇后西庄村西北汇入沭河。
根据莒县总体规划,店子集河在满足防洪要求下,采用梯级蓄水形成连续水面,发挥生态、景观等效益。
本次店子集河水系生态工程治理段为店子集镇徐家屋子村生产桥至沭河口段,长约7.0km,主要包括右岸堤防、河道开挖疏浚及拦河橡胶坝、砌石坝等。
根据设计要求,店子集河右岸堤防级别为4级,主要建筑物级别为4级,次要建筑物为5级。
勘察工作量见下表。
本次外业工作于2012年10月15日开始,至2012年10月25日结束,完成工作量详见表0-1。
勘察工作量一览表
二、日照市莒县鹤河治理工程
鹤河为沭河左岸支流,发源于莒县境内东境峤子山西麓,自后小河村西入沭河,河道全长32.5km,流域面积226.9km2,干流平均坡度
1.68m/km,行洪流量1381m3/s。
流域内建有小一型水库5座,小二型水库25座。
本次工程范围自鹤河入沭河口处至东王标村生产桥处两岸堤防,长约13.0km,主要包括两岸堤防、河道开挖疏浚及附属建筑物等。
根据设计要求,鹤河右岸堤防级别为4级,主要建筑物级别为4级,次要建筑物为5级。
勘察工作量见下表。
本次外业工作于2012年10月9日开始,至2012年10月25日结束,完成工作量详见表0-1。
勘察工作量一览表
三、梁山县饮水安全工程蓼儿洼水库
梁山县蓼儿沟水库工程位于县城水泊街道办境内,梁山风景区主山峰南侧,北邻刘集村,规划占地面积1915亩,属小(1)型水库。
总库容670.59万m3,死库容142.22万m3,调节库容528.37万m3。
由陈垓灌区陈垓引黄闸引水,经陈垓输沙渠、南总干渠,送水一干渠引水入库。
本工程为新建饮水安全平原水库,向城郊水厂供水,满足梁山县城区、小路口镇、赵固堆乡等乡镇共19.97万人口的生活用水。
水库工程主要由引水渠、引水渠上生产桥、水库围坝、入库泵站、出库泵站等。
本工程等别为Ⅳ等,其主要建筑物级别为4级,次要建筑物级别为5级。
勘察工作量见下表。
本次勘察工作的内容有:钻探、坑探、现场注水试验、标贯试验及室内土工试验等。
外业勘察工作始于2012年6月26日,7月8日结束,完成的工作量见表0.1。
表0.1 工程地质勘察工作量表
四、莱芜市钢城区辛庄河大石家桥下至下陈村段工程
辛庄河属牟汶河支流,发源于莱芜市莱城区辛庄镇三府山西麓的砟峪、裴家庄一带,经铁车村进入乔店水库,至百咀红与盘龙河汇流后经古牟城与颜庄河汇流入牟汶河。
辛庄河全长29.3km,流域面积208.7km2 。
该河是莱芜市主要的饮用水水源地。
承担流域内的防洪和除涝任务。
河道上建筑物老化严重。
盘龙河属辛庄河支流,发源于苗山镇栾家庄,流域面积89.7km2。
辛庄河二期治理工程主要包括:(1)对辛庄河支流盘龙河口至大石家桥下段河道疏挖整平,两岸筑堤。
(2)对支流盘龙河口至下陈村段4.5km的河道疏挖整平,两岸筑堤。
(3)为满足河道防洪的要求,对汇入的较大支流回水段进行整治。
(4)为满足河道防洪的要求,对汇入的较小支流入口布置涵洞。
(5)为保护两岸耕地和群众安全,对险工段进行防护。
(6)修筑防汛道路。
辛庄河支流盘龙河口至大石家桥下段河道属于辛庄河河道段,我院于2010年完成对辛庄河初步设计阶段的地质勘察。
本次仅对辛庄河支流盘龙河河口至下陈村段进行初步设计阶段的地质勘察工作。
勘察工作量见下表。
本次野外工作始于2012年11月10日,11月17日结束,本次完成工作量详见表0-1。
勘察主要工作量一览表
表0-1
五、广饶县淄河蓄水二期工程
广饶县淄河建闸蓄水二期工程位于东营市广饶县城区南约3km 处,主要是利用淄河蓄水,向大王镇工业供水及淄河沿岸生态用水,形成人工湖泊(水库),改善淄河两岸生态环境,并使淄河两岸形成碧水蓝天、风景秀丽的自然景观。
在一期工程的基础上,将淄河的蓄水区从现有纪家闸坝处继续向上游延伸至新潍高路以南500m的杨庄闸坝处,以桥头王闸为界,形成一、二级蓄水区两级梯级水库(以下简称一级库、二级库),一级库中泓桩号:7+300~10+460,设计水位18.5m,二级库中泓桩号:3+100~7+300,设计水位20.0m,全长7.36公里。
治理内容:改建纪家闸坝,新建桥头王闸、长安路淄河大桥、杨庄闸坝、纪家泵站、桥头王泵站,河道两岸防渗衬砌护,河底防渗处理,部分河岸防护栏杆,两岸约7.36公里交通道路等。
勘察工作量见下表。
本次工程勘察采用钻探、水文试验及室内试验多种形式相结合的勘察方法,野外勘察工作开始于2012年11月21日,结束于2012年11月30日,完成的勘察工作量见表0-1。
表0-1 勘察工作量
六、莱芜市石湾水库
石湾水库位于乔店水库上游,位于辛庄河上游的支流上,莱芜市钢城区辛庄镇石湾子村东北,水库控制流域面积18.9km2,兴利水位331.2m,正常蓄水位水库总库容约220万m3。
新建石湾水库是为了缓解项目区烟草种植水资源紧缺的状况,增加可供水量,以改善现状水源供水格局,提高供水保障程度,保障区域内社会、环境和经济的可持续发展。
由于该工程处于山区丘陵区,石湾水库工程包括建坝、垭口处防渗处理以及下游一公里左右河道治理。
根据《水利水电工程等级
划分及洪水标准》(SL252-2000)之规定,确定石湾水库工程等别为4等,大坝级别为4级。
根据勘察工作的目的和要求,勘察工作主要采用工程钻探与工程地质测绘相结合的手段进行。
外业工作始于2012年11月08日,同年11月20日结束,本次完成的主要工作量见表0-1。
勘察完成的主要工作量统计表
表0-1
七、济南市玉清湖水库工程
根据2012年6月水利厅主持召开的玉清湖水库除险加固工程评审会议精神,受济南市玉清湖水库管理处委托,我院对玉清湖水库工程进行了补充地质勘察工作。
根据《济南市玉清湖水库工程除险加固工程地质勘察报告》(初步设计阶段)报告结论:
坝基地层⑴~⑽为第四系裂隙粘土、壤土、中砂、粗砂砾石、粘土(管状孔隙发育),具有强~中等透水性;⑾层粘土具有中等透水性(下限)埋藏较深,厚度较大,控制厚度一般13.0~
20.0m,分布连续、稳定;其上的⑽层粗砂砾石为强透水层,二者的渗透系数相差10倍以上,与坝基其他中等透水层相比较,该层可作为相对隔水层。
该层成因为山前冲、洪积扇,其中常夹有砂层透镜体和砂质粘土夹层,且上部局部段具蒜瓣状结构,呈透镜体分布,其透水性较强。
现状工程采用垂直铺塑截渗至⑼层壤土夹姜石层,库区内⑽层粗砂砾石与库水存在水力联系,且该层为强透水层,基本上连续分布,这也是导致水库渗漏严重的主要原因。
根据本工程实际,建议本次工程除险加固采用垂直截渗方式,截渗墙进入⑾层粘土深度应不小于2.0m,且应对该层局部段顶部呈透镜体状分布的蒜瓣状粘土及上部的⑾-1层粗砂砾石夹层进行截渗处理,以切断库内竖向渗漏通道通向库外的水平向渗漏通道,达到截渗目的。
本次勘察主要任务如下:
分别选定大坝桩号1+100、1+170、2+400、2+700、2+900、
3+400及6+400处,通过钻探和现场水文试验等方法,调查⑾层粘土及其夹有的⑾-1层粗砂砾石、砂层透镜体与上部透水层的水力联系,评价砂层透镜体对⑾层粘土作为相对隔水层的影响程度,进而对垂直截渗的深度和范围进行优化,提高防渗效果。
本次勘察于2012年6月18日进场,同年7月18日结束外业。
本报告勘察工作量详见表0-1。
勘察工作量一览表
表0-1
八、泊于水库工程
威海市泊于水库位于环翠区境内的石家河上,石家河流域面积为204.20km2,河流长28.72km。
水库规划方案有两个,分别是大林格方案和老庙山方案,枢纽工程包括拦河坝、溢洪道、放水洞、跨溢洪道交通桥等工程。
勘察工作量见下表。
外业工作时间为1999年9月8日~10月20日,完成的勘察工作量见表0.1。
表0.1 前期勘察工作量一览表。
