XXX花园二期工程XX#房脚手架专项施工方案一、工程概况:工程名称:XXX花园二期工程XX#房结构形式:框架层数:18建筑物高度:×××××××搭设形式:双排扣件式钢管(22m以下)采用落地式钢管扣件脚手架。
从第7层22m开始悬挑式钢管扣件脚手架、密目网全封闭脚手架悬挑搭设高度:脚手架立杆纵向间距1.8m。
脚手架立杆排距(横向间距)1.05m。
脚手架大横杆步距每步高1.8m。
二、编制依据:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、(J84-2001)。
技术术语:本方案的技术术语同JGJ103-2001。
三、脚手架构配件质量要求:1.钢管:①采用φ48×35,其质量符合现有国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定。
符合《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管。
②钢管应有产品质量合格证。
③钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
④钢管的允许偏差值应符合:钢管外表面锈蚀深度≤0.5mm。
钢管弯曲L≤1.5,允许偏差≤5mm。
立杆钢管弯曲3m<L≤4m,允许偏差≤12mm。
4m<L≤6.5m,允许偏差≤20mm。
⑤钢管打孔的严禁使用。
⑥钢管必须涂有防锈漆,表面黄色油漆。
上栏杆、下栏杆剪刀撑红白相间油漆。
2.扣件:1)扣件的质量要求:①新扣件符合《钢管脚手架扣件》(GB15831)的规定。
②旧扣件使用前要进行质量检查,有裂缝、变形的严禁使用。
出现滑丝必须更换。
③采用的扣件,在螺栓拧紧扭力矩达到65N·M时不得发生破坏。
④新旧扣件均应进行防锈处理。
2)扣件的安装要求:①扣件规格必须与φ48钢管外径相同。
②螺栓拧紧扭力矩不应少于40N·M,且不应大于65N·M。
③在主节点处固定横向水平杆、纵向水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点相互距离不应大于150mm。
小高层住宅楼施工方案一、工程概述本小高层住宅楼位于具体地址,总建筑面积为X平方米,地上X 层,地下X层。
结构形式为框架剪力墙结构,基础采用桩基础。
该工程的建设旨在为居民提供舒适、安全的居住环境。
二、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审,编制施工组织设计及专项施工方案。
2、进行技术交底,确保施工人员了解施工工艺和质量要求。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施。
(三)材料准备1、根据施工进度计划,编制材料采购计划,确保材料按时供应。
2、对进场材料进行检验和验收,不合格材料严禁使用。
(四)劳动力准备1、根据施工进度计划,组织各工种施工人员进场。
2、对施工人员进行安全教育和技术培训。
三、施工顺序(一)基础工程1、桩基础施工(1)测量放线,确定桩位。
(2)桩机就位,进行打桩作业。
(3)桩的质量检验。
2、基础土方开挖(1)采用机械开挖为主,人工清理为辅。
(2)设置排水设施,防止基坑积水。
3、基础钢筋混凝土施工(1)绑扎基础钢筋。
(2)支设基础模板。
(3)浇筑基础混凝土,做好养护工作。
(二)主体结构工程1、钢筋工程(1)钢筋加工在现场加工棚进行,严格按照设计和规范要求进行制作。
(2)钢筋连接采用焊接或机械连接。
(3)钢筋绑扎要保证钢筋的位置和间距符合要求。
2、模板工程(1)采用多层胶合板模板,支撑体系采用钢管脚手架。
(2)模板安装要牢固、平整,拼缝严密。
3、混凝土工程(1)混凝土采用商品混凝土,通过泵送进行浇筑。
(2)浇筑过程中要分层振捣,确保混凝土密实。
4、砌体工程(1)在主体结构施工至一定楼层后,开始进行砌体施工。
(2)砌筑时要控制灰缝厚度和砂浆饱满度。
(三)装饰装修工程1、内外墙抹灰(1)基层处理,清除表面杂物和灰尘。
(2)分层抹灰,保证墙面平整度和垂直度。
2、楼地面工程(1)基层清理,浇水湿润。
(2)铺设地砖或地板等。
3、门窗安装(1)门窗洞口尺寸复核。
一、工程概述~\;楼高33.3m,建筑层数为11层,建筑面积5819.93m2,5#楼高48.9m,建筑层数为15跃16层,建筑面积10176.28m2,地下一层,上部结构体系为框架结构。
脚手架采用型钢悬挑加斜拉钢丝绳分段荷载至主体结构上,型钢预埋位置:4#楼设在第二层和第七层,5#楼设在第二层和第九层。
ktZmP二、脚手架的搭设;(一)施工准备H+91.搭设前各级工程负责人必须逐级向架设人员与施工人员进行安全技术交底。
G<2.架料进场fB59q(1)钢管、扣件的质量要求与检查!4(}nA钢管的质量要求与检查标准:~钢管的几何尺寸e表1©北京建筑人家-加固论坛-- 北京建筑人家是一个以建筑行业为主,热爱建筑的人士聚会的地方,网上交流结合定期与不定期聚会,愿大家在这里体会到家的温情>Tgkc& 钢管类别外径壁厚最大长度_wwb*|低压流体输送用焊接钢管(YB234-63)48mm3.5mm6000mmw;:mP[©北京建筑人家-加固论坛-- 北京建筑人家是一个以建筑行业为主,热爱建筑的人士聚会的地方,网上交流结合定期与不定期聚会,愿大家在这里体会到家的温情3v@em4表2©北京建筑人家-加固论坛-- 北京建筑人家是一个以建筑行业为主,热爱建筑的人士聚会的地方,网上交流结合定期与不定期聚会,愿大家在这里体会到家的温情Fij~项目检查项目质量要求oD >*$新管1产品质量体格证必须具备`G F#M2钢材质量检验报告YQT3表面质量表面应平直,不应有裂纹、分层、压痕、划道与硬弯5[}4外径与壁厚允许偏差不得超过0.50mm1}K)`5端面应平整,两端端面切斜偏差不得1.70mmPs3@6防锈处理必须进行防锈处理:镀锌或涂防锈漆_旧管1钢管锈蚀程度应每年检查一次钢管锈蚀深度小于0.50mmqe2其他项目见新管3、4、5同新管项次3、4、5Npv+m,©北京建筑人家-加固论坛-- 北京建筑人家是一个以建筑行业为主,热爱建筑的人士聚会的地方,网上交流结合定期与不定期聚会,愿大家在这里体会到家的温情A]$B扣件的质量要求与检查_&[4k扣件的技术要求>gBa扣件应采用机械性能不低于KTH330-08的可锻铸铁制作。
(完整)外墙脚手架施工方案一、工程概况本项目为某高层建筑的外墙脚手架施工,工程地点位于XX市XX区,建筑主体结构为钢筋混凝土框架-剪力墙结构,地下2层,地上28层,建筑总高度为98米。
本工程外墙脚手架施工主要包括落地式双排钢管外脚手架的搭设、拆除及维护等工作。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 熟悉施工图纸,了解建筑主体结构及外墙施工要求,明确脚手架施工的具体位置、高度、范围等。
2. 编制脚手架施工专项方案,并提交相关部门审批。
3. 组织技术交底,对施工人员进行脚手架搭设、拆除及安全操作等方面的培训。
4. 准备相关施工规范、标准图集等技术资料,以指导现场施工。
(二)、物资准备工作1. 根据脚手架施工方案,计算主要材料需用量,并编制材料采购计划。
2. 采购符合国家标准的钢管、扣件、脚手板、安全网等主要材料,并进行质量检验。
3. 准备施工所需的工具、设备,如扳手、电焊机、经纬仪、水平仪等。
4. 保障现场材料供应,确保施工进度不受影响。
5. 建立材料管理制度,对材料进行分类堆放、标识,并定期检查材料质量。
6. 根据施工进度,提前安排材料进场,确保施工顺利进行。
三、一般规定1. 本工程施工应严格遵守国家和地方的相关法律法规,以及建筑行业的安全技术规范和标准。
2. 施工前必须对现场进行全面清理,确保施工场地平整、干净,无杂物。
3. 脚手架搭设前应进行技术交底,确保所有施工人员了解施工方案、操作规程及安全措施。
4. 脚手架搭设、拆除及使用过程中,应定期进行安全检查,发现问题及时整改。
5. 脚手架搭设作业应设置明显的安全警示标志,非施工人员不得随意进入脚手架作业区域。
6. 脚手架搭设应按照施工方案进行,不得擅自更改结构形式和尺寸。
7. 施工过程中应配备足够的消防器材,并定期检查,确保其正常使用。
8. 施工现场应建立完善的通信指挥系统,确保信息畅通,协调作业。
9. 脚手架搭设期间,应做好防风、防雨、防雷等安全措施,确保施工安全。
脚手架施工方案(脚手架)(完整版)一、工程概况本项目为某高层建筑脚手架施工工程,工程地点位于XXX市XXX区,建筑高度为XXX米,共有XXX层,建筑结构为钢筋混凝土框架-剪力墙结构。
本工程脚手架施工范围包括建筑物的外立面、部分内立面以及施工期间的临时通道等。
根据工程特点和施工要求,采用落地式双排钢管外脚手架进行施工。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习相关规范、标准,熟悉脚手架施工工艺及操作规程。
2. 编制脚手架施工方案,并进行专家评审。
3. 对施工人员进行安全技术交底,明确施工要求及注意事项。
4. 制定脚手架施工进度计划,确保工程按时完成。
(二)、物资准备工作1. 根据脚手架施工方案,计算主要材料需用量,如下:- 钢管:XXX吨- 扣件:XXX套- 脚手板:XXX平方米- 安全网:XXX平方米- 横向水平杆:XXX米- 纵向水平杆:XXX米- 立杆:XXX米- 扫地杆:XXX米- 拉结点:XXX个2. 选择合格的材料供应商,确保材料质量。
3. 对进场的钢管、扣件、脚手板等材料进行验收,检查合格证、质量证明文件等。
4. 妥善保管材料,防止受潮、生锈、变形等。
5. 按照施工进度计划,提前准备好所需材料,确保施工顺利进行。
三、一般规定1. 本工程施工应严格遵守国家及地方相关法律法规、规范和标准,包括但不限于《建筑施工安全生产管理条例》、《建筑施工脚手架安全技术规范》等。
2. 脚手架施工前,必须对施工现场进行详细勘察,评估施工环境,制定相应的施工方案和安全措施。
3. 脚手架施工图纸应经过设计计算,并由具有相应资质的单位审核批准。
施工过程中应严格按照施工图纸和方案进行。
4. 脚手架施工所用材料必须符合国家规定的标准和设计要求,不得使用不合格的材料。
5. 脚手架搭设前应进行技术交底,确保施工人员了解施工工艺、技术要求及安全措施。
6. 脚手架搭设过程中,应定期进行检查,发现问题及时整改,确保脚手架结构安全可靠。
邹城市义和佳苑小高层悬挑式脚手架施工方案济宁市天成建筑安装工程有限公司2011年月日目录1、............................................................................................... 悬挑脚手架计算书191.1槽钢悬挑外架验算191.1.1搭设尺寸设计191.1.2荷载参数191.1.3横向水平杆验算191.1.4纵向水平杆验算211.1.5验算扣件的抗滑移承载力221.1.6立杆验算231.1.7连墙件计算251.1.8悬挑底座计算261.2验算结论27 8、............................................................................................... 悬挑脚手架计算书8.1.......................................................................................... 二至八层悬挑外架验算8.1.1 ............................................................................................... 搭设尺寸设计8.1.2 ....................................................................................................... 荷载取值8.1.3 ........................................................................................... 横向水平杆计算8.1.4 ..................................................................................... 纵向水平杆(大横杆)8.1.5 ....................................................................................................... 立杆计算8.1.6 ................................................................................................... 连墙杆计算8.2.................................................................................................. 槽钢悬挑外架验算8.2.1 ............................................................................................... 搭设尺寸设计8.2.2 ....................................................................................................... 荷载参数8.2.3 ........................................................................................... 横向水平杆验算8.2.4 ........................................................................................... 纵向水平杆验算8.2.5 ........................................................................... 验算扣件的抗滑移承载力8.2.6 ....................................................................................................... 立杆验算8.2.7 ................................................................................................... 连墙件计算8.2.8 ............................................................................................... 悬挑底座计算8.3.................................................................................................................. 验算结论工程概况本工程为邹城市义和佳苑小高层住宅楼。
高层外脚手架工程施工方案本工程外脚手架主要用于主体结构施工阶段的安全防护,搭设最高为46、21m。
3.11.1 体系选择外脚手架采用双排钢管脚手架,脚手架全部采用ф48×3.5 的钢管搭设,铺好脚手板,外侧悬挂绿色密目安全网。
3.11.2 外脚手架搭设方法1)外脚手架搭设本工程外脚手架采用落地搭设,立杆采用上单下双的搭设方法,即35 米以下采用双排立杆,自35 米以上采用分段卸载的措施采用单排立杆。
脚手架立杆纵距1.5m,立杆排距0.9m,大横杆步距1.8m,小横杆间距0.9m,内排立杆距墙0.35m,小横杆里端距墙0.2m。
2)连墙点的设备采用“软拉硬撑”方式,每层沿水平隔距6m 在结构楼层外侧梁,板中预埋ф6 钢筋与外架冷结,并用木方顶在钢管与结构之间如下页图示:3)剪刀撑、扫地杆的设置沿脚手架两端和转角处起设置剪刀撑。
每5-7 根立杆设一道,且每片架子不少于三道。
剪刀撑沿架高连续布置,剪刀撑的斜杆与水平面的交角必须控制在45~60 度之间,剪刀撑的斜杆两端用旋转扣件与脚手架的立杆或大横杆扣紧外,在其中间应增加2~4个扣结点。
在脚手架立杆底端之上100~300mm 处一律遍设纵向和横向扫地杆,并与立杆连接牢固。
4)左右相邻立杆和上下相邻平杆的接头应相互错开并置于不同的构架框格内。
如下页图示:同一排大横杆的水平偏差不大于该片脚手架总长度的1/250,且不大于50mm。
相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆偏心受载情况。
小横杆应贴近立杆布置,搭于大横杆之上并用直角扣件扣紧。
在任何情况下,均不得拆除作为基本结构杆件的小横杆。
钢管之间应采用对接扣件连接,如采用搭接,其搭接长度不得小于800mm。
5)、单双立杆连接构造应做到单立杆与两根双立杆之中的一根对接。
3.11.3 外脚手架防护及搭设1)安全防护脚手架外侧面采用密眼绿色安全网封闭。
安全网在国家定点生产厂购买,并索取合格证。
脚手架施工方案【5篇】(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、计划大全、策划方案、报告大全、心得体会、演讲致辞、条据文书、作文大全、教案资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, this store provides various types of classic sample essays for everyone, such as work summaries, plan summaries, planning plans, report summaries, insights, speeches, written documents, essay summaries, lesson plan materials, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!脚手架施工方案【5篇】为了确保事情或工作扎实开展,我们需要提前开始方案制定工作,方案是从目的、要求、方式、方法、进度等方面进行安排的书面计划。
▲脚手架专项施工方案脚手架是建筑工地上常用的临时性支撑结构,用于支撑和固定施工人员和材料,保障施工安全。
脚手架施工是建筑施工中至关重要的一个环节,因此需要制定专项施工方案,确保施工过程中的安全和顺利进行。
下面将针对脚手架的专项施工方案进行详细介绍。
一、施工前准备工作1.确认脚手架的设计图纸和相关资料,检查确认无误后方可进行施工。
2.向相关部门提交脚手架施工申请,取得相应的施工许可。
3.确保施工现场周边区域的安全,清理杂物和障碍物,确保施工通道畅通。
4.选派专业技术人员进行现场勘察,确定脚手架的基础结构、支撑方式和搭设位置。
二、脚手架搭设1.在确定好的基础结构上安装脚手架的基础支撑,确保支撑牢固稳定。
2.安装立杆和横杆,保证各个立杆和横杆的连接牢固,杆件之间的间距均匀。
3.安装脚手架的横向和纵向水平支撑,确保支撑结构牢固、稳定。
4.按照设计要求安装脚手架的扶手和安全网,确保工人在高处作业时有安全保障。
三、脚手架使用1.在脚手架搭设完成后,需要进行静载试验,确保脚手架的承载能力符合设计要求。
2.禁止脚手架上的人员聚集和乱堆乱放材料,保持脚手架的整洁和通风。
3.定期检查脚手架的连接部位和支撑结构,发现问题及时整改,确保施工安全。
4.在使用过程中如需对脚手架进行拆改或增加部分结构,需经过相关部门的审核批准。
四、脚手架拆除1.在施工任务完成后,按照设计要求进行脚手架的拆除工作。
2.拆除过程中需要注意防护措施,避免材料掉落和人员受伤。
3.拆除后要对脚手架进行清理和整理,确保施工现场的整洁和安全。
4.完成拆除后,向相关部门报备,确认脚手架拆除工作已完成。
五、安全管理1.在脚手架施工过程中,严格执行安全操作规程,遵守相关安全制度和规定。
2.加强对施工人员的安全教育培训,提高工人的安全意识和应急处置能力。
3.定期开展安全检查和隐患排查,发现问题及时整改,确保施工现场的安全。
4.在脚手架使用过程中,严禁私自改动脚手架结构,确保脚手架的稳定性和承载能力。

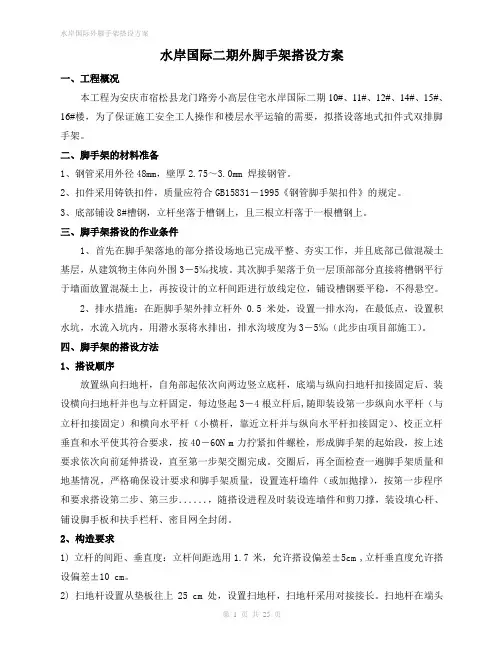

水岸国际二期外脚手架搭设方案一、工程概况本工程为安庆市宿松县龙门路旁小高层住宅水岸国际二期10#、11#、12#、14#、15#、16#楼,为了保证施工安全工人操作和楼层水平运输的需要,拟搭设落地式扣件式双排脚手架。
二、脚手架的材料准备1、钢管采用外径48mm,壁厚2.75~3.0mm 焊接钢管。
2、扣件采用铸铁扣件,质量应符合GB15831-1995《钢管脚手架扣件》的规定。
3、底部铺设8#槽钢,立杆坐落于槽钢上,且三根立杆落于一根槽钢上。
三、脚手架搭设的作业条件1、首先在脚手架落地的部分搭设场地已完成平整、夯实工作,并且底部已做混凝土基层,从建筑物主体向外围3-5‰找坡。
其次脚手架落于负一层顶部部分直接将槽钢平行于墙面放置混凝土上,再按设计的立杆间距进行放线定位,铺设槽钢要平稳,不得悬空。
2、排水措施:在距脚手架外排立杆外0.5 米处,设置一排水沟,在最低点,设置积水坑,水流入坑内,用潜水泵将水排出,排水沟坡度为3-5‰(此步由项目部施工)。
四、脚手架的搭设方法1、搭设顺序放置纵向扫地杆,自角部起依次向两边竖立底杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定,每边竖起3-4 根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定)和横向水平杆(小横杆,靠近立杆并与纵向水平杆扣接固定)、校正立杆垂直和水平使其符合要求,按40-60N m 力拧紧扣件螺栓,形成脚手架的起始段,按上述要求依次向前延伸搭设,直至第一步架交圈完成。
交圈后,再全面检查一遍脚手架质量和地基情况,严格确保设计要求和脚手架质量,设置连杆墙件(或加抛撑),按第一步程序和要求搭设第二步、第三步......,随搭设进程及时装设连墙件和剪刀撑,装设填心杆、铺设脚手板和扶手栏杆、密目网全封闭。
2、构造要求1) 立杆的间距、垂直度:立杆间距选用1.7 米,允许搭设偏差±5cm ,立杆垂直度允许搭设偏差±10 cm。
16号楼脚手架专项施工方案一、项目概况16号楼是一幢高层建筑,共有30层,总高度为120米。
本次施工主要是针对16号楼外部进行修缮和改造,需要搭设脚手架进行施工作业。
二、施工范围本次施工范围主要包括16号楼外部的整体粉刷、外墙修补和窗户更换等工作。
需要搭设脚手架的地点包括楼体四周以及外立面。
三、施工方案1.脚手架材料准备脚手架主要采用钢管和扣件搭建,材料应符合国家相关标准,保证施工安全。
同时,施工现场应配备足够数量的脚手架材料,确保施工进度。
2.脚手架搭建在搭建脚手架前,需要进行土方开挖,确保脚手架基础坚固。
然后按照设计图纸要求,进行脚手架的搭建工作,保证其稳固可靠。
3.安全措施在脚手架搭建完成后,应立即进行安全检查,确保脚手架的每个部分都符合安全要求。
同时,施工现场应设置警示牌和安全带,指导工人正确使用脚手架并做好防护措施。
4.施工作业施工作业过程中,应加强对脚手架的监控和管理,确保脚手架的稳定性和安全性。
同时,施工人员应注意个人防护,遵守相关安全规定,确保施工作业顺利进行。
5.施工结束施工结束后,应立即进行脚手架的拆除工作,确保施工现场的整洁和安全。
同时,对脚手架进行检查,确保所有材料都被妥善保存和回收利用。
四、总结与展望本次16号楼脚手架专项施工方案,主要是针对外部修缮和改造工作,通过搭建脚手架进行施工作业,保证了施工的顺利进行和安全实施。
未来,在施工过程中,我们将继续严格按照方案要求,加强对脚手架的管理和监控,确保施工质量和安全。
同时,我们也将不断总结经验,提高工作效率和施工质量,为项目的顺利完成做出更大的贡献。
脚手架搭设施工方案该工程为高层建筑,依据其特点,为减少投入保证施工安全,结合我公司施工工程经验,进行脚手架施工方案设计。
一、脚手架的选择(一)外脚手架的选择本工程外架采用双排扣件式挑架,板支承采用扣件式钢管满堂架,注意搭设扫地杆和设置剪刀撑,剪刀撑与地面的夹角为45º,水平杆步距根据层高定为1500 mm~1750mm,立杆间距1.5 m。
挑架每五层挑一道。
(二)主体结构梁板支撑架主体结构施工全部搭设满堂脚手架。
现浇有梁板底模支撑立杆的间距为:板下纵横间距不大于1000mm,梁下间距不大于900mm。
(三)内装饰搭设可移动式活动架。
二、脚手架的搭设参数(一)架子的立杆纵距为1.5m,横距为1.0m,纵向水平杆间距1500 mm~1750mm,横向小横杆间距为1.2m,横向小横杆下设通长大横杆。
大横杆以上900mm设护身栏杆。
(二)脚手架与主体结构的设置拉结点,拉结点纵横间距为纵×横=3.0m×4.5m。
(三)脚手架外侧设置剪刀撑,斜撑与水平线的夹角为45度~60度。
(四)脚手架仅作主体施工的操作架和安全保护,严禁在架体上堆载重物或违章操作。
三、脚手架搭设(一)立杆垂直偏差:纵向偏差不大于H/200;且不大于100mm,横向偏差不大于H/400,且不大于50mm(H为架高)。
(二)纵向水平杆水平偏差不大于总长度的1/300,且不大于20mm,横向水平杆水平偏差不大于10mm。
(三)扣件紧固力定在45~55N·m范围内,不得低于45N·m或高于60N·m。
(四)连墙点的数量、位置要正确,连接牢固,无松动现象。
(五)操作层脚手板的铺设满铺、铺稳,离开墙面120~150mm,脚手板对接铺设时,接头处设置两根横向水平杆,不允许有接头板,脚手板挑出长度不超过150mm。
(六)脚手架外侧满挂聚氯乙烯密目防火安全网进行全封闭施工。
(七)脚手架搭设应进行书面安全技术交底,搭设完毕后应检查验收后方可投入使用。
第一章工程概况本工程为小高层住宅,建筑造型呈蝴蝶形状,结构形式为剪力墙结构。
本工程均为地下两层,地上18层,A栋62.4m,B栋58.9m。
A栋建筑面积11856 m2,B栋建筑面积12517.48m2。
地下车库6748.31 m2。
±0.00层以上为标准层层高均为3m;建筑物中心设两部电梯与疏散楼梯构成一个筒体。
第二章编制依据本工程由于为小高层,现考虑双排落地式脚手架搭设到1-6层,悬挑式脚手架6楼以上按6楼一挑,所以现本工程对落地式和悬挑式脚手架施工方案都做编制。
编制本工程落地式钢管脚手架搭设、拆除施工方案的依据:编制本工程悬挑式脚手架搭设、拆除施工方案的依据:中华人民共和国行业标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001。
中华人民共和国行业标准《建筑施工高处作业安全技术规范》JGJ80-91。
中华人民共和国行业标准《建筑施工安全核查标准》JGJ59-99。
中华人民共和国国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定。
中华人民共和国国家标准《钢管脚手架扣件》(GB15831)的规定。
重庆市建委、建筑管理处、安全监督总站等有关部门的文件规定。
企业与项目部的安全保证计划。
按照规定编制的脚手架施工方案,以确保本工程脚手架的可靠性、稳定性和安全性。
第三章搭拆人员、材料脚手架架子工必须根据国家规定,经重庆市建委、安全监督局培训考核合格,同时上岗人员应定期体检,体检合格者方可从事脚手架的搭设和拆除作业。
搭设脚手架人员必须戴好安全帽,系好安全带,穿好防滑鞋,穿着衣服应紧身。
本工程采用落地式钢管脚手架,具体所用材料:钢管采用外径48、壁厚2.8cm、A3钢的钢管,其质量应符合本方案2.4规定,每根钢管的最大质量不应大于25kg,同时钢管上严禁打孔。
扣件:扣件式钢管脚手架应采用可锻铸铁制的扣件,其材质应符合本方案2.5的规定,同时在螺栓拧紧力矩达60N·m时,不得发生破坏。
高层住宅楼脚手架工程施工方案高层住宅楼脚手架工程施工方案1 脚手架设计结合本群体工程结构及建筑形式、实际施工特点,为减少噪音、扬尘等污染,为环境保护提供平台,所有工程均采用建筑四周搭设悬挑式、全高全封闭的扣件式钢管脚手架.外脚手架为一架两用,即既用于结构施工,同时兼做安全防护,装修阶段高层住宅楼工程采用外挂成品吊篮施工。
荷载按结构施工荷载考虑。
脚手架搭设采用双排单立杆。
立杆距结构外沿0.35m ,立杆横距为1。
2m ,立杆纵距为1。
5m ,步距为1.8m .采取分段卸荷措施,并根据工程表面地质情况,进行脚手架基础的具体设计。
2 脚手架构造要求2。
1 材料要求A。
钢管:采用外径48mm ,壁厚3。
5 mm 的Q235的焊接钢管,材质符合《碳素结构钢》的相应规定。
B。
扣件:十字扣、一字扣、回转扣符合《可锻铸铁分类及技术条件》(GB978—67)的规定,与钢管管径相匹配。
使用机械性能不低于KT-33-8的可锻铸铁,附件材料应符合《碳素结构钢》(GB700-88)中Q235钢的规定;螺纹符合《普通螺纹》(GB196—81)的规定.C. 脚手板:木脚手板应使用厚度不小于50mm 和材质不低于国家二等材标准的杉木或松木板,板宽200—300mm ,两端使用10-14号镀锌钢丝捆紧。
禁止使用有扭纹、破裂和横透疖的木板。
D. 安全网:必须是经国家指定监督检验部门鉴定许可生产的厂家产品.安全网:水平网为大眼锦纶网。
立网为密目网。
2。
2 扣件式落地钢管脚手架搭设A。
立杆立杆顶端高出结构檐口3m ,立杆接头采用对接接头连接,相邻立杆的接头位置应错开布置在不同的步距内,并在高度方向错开的距离不应小于500mm ,各接头距主接点的中心距不大于60cm 。
立杆与大横杆必须用直角扣件扣紧,不得隔步设置或遗漏。
使用双立杆处,必须都用扣件与同一根大横杆扣紧,不得只扣一根。
立杆的垂直偏差:当架高在30m 以内时,应不大于架高的1/200;使其全高偏斜不大于10cm 。

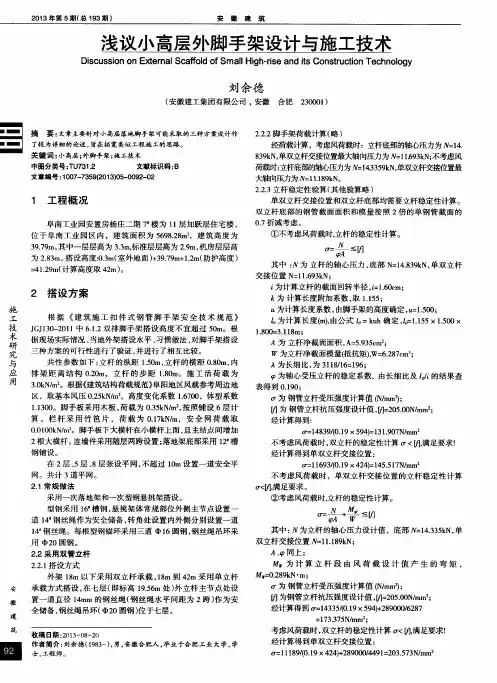

脚手架专项施工方案第一节编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003中国建筑工业出版社;《建筑结构荷载规范》GB50009—2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2001 中国建筑工业出版社;《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。
第二节工程概况***工程;属于框(架)剪结构;地上2-11层,建筑高度9。
64m-34m;总建筑面积:60091.7㎡,总工期:450天。
本工程由***投资建设,***设计,***进行地基土层勘探,***组织施工;由***担任项目总经理,***担任技术总负责人。
第三节脚手架方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,并充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合JCJ59—99检查标准要求,要符合省文明标化工地的有关标准。
6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下2种脚手架方案加悬挑型钢钢料台:商铺12.00米及多层18米为单立杆钢管落地脚手架,详见第5页;主楼采用39米双立杆钢管落地脚手架,详见第13页。
悬挑型钢钢料台详见第21页。
第四节脚手架的材质要求钢管落地脚手架钢管脚手架,选用外径48mm,壁厚3。
0mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
小高层(11层)悬挑脚手架施工方案一、悬挑脚手架概述小高层建筑在施工过程中,悬挑脚手架是必不可少的辅助工具。
11层高度的建筑施工需要经过精心设计的悬挑脚手架来确保工程的顺利进行。
本文将详细介绍小高层(11层)悬挑脚手架的施工方案。
二、悬挑脚手架设计与选择1. 结构设计悬挑脚手架的结构设计是关键,要考虑到建筑的高度、风荷载等因素,确保脚手架结构稳固。
### 2. 材料选择选择高质量且耐用的材料制造悬挑脚手架,确保安全可靠。
### 3. 搭建方式悬挑脚手架的搭建需要遵循标准的程序和规范,确保施工顺利进行。
三、悬挑脚手架施工流程1. 准备工作在施工前要做好准备工作,包括准备悬挑脚手架所需的材料和工具。
### 2. 脚手架搭建按照设计要求和施工图纸,搭建悬挑脚手架结构,并确保每个连接部位都牢固可靠。
### 3. 杆件安装根据建筑物的实际情况,安装所需的杆件和连接件,保证悬挑脚手架的整体稳定性。
### 4. 脚手板铺设在悬挑脚手架上铺设脚手板,方便施工人员的工作和移动。
四、施工安全措施1. 安全教育施工前要对施工人员进行安全培训,确保他们熟悉悬挑脚手架的使用方法和注意事项。
### 2. 定期检查定期检查悬挑脚手架的使用情况,及时发现并处理存在的安全隐患。
### 3. 禁止超载严禁悬挑脚手架超载使用,一旦发现超载情况立即停止使用。
五、施工结束及拆除1. 完工验收在施工结束后进行完工验收,确保悬挑脚手架搭建符合规范要求。
### 2. 拆除工作在验收合格后,按照悬挑脚手架拆除的步骤和要求进行拆除工作,保障施工结束后场地的整洁和安全。
六、结语通过对小高层(11层)悬挑脚手架施工方案的详细介绍,我们不仅可以更好地了解悬挑脚手架的搭建流程和安全措施,同时也可以提高施工效率,确保施工质量和安全。
希望本文能为相关施工工作者提供有益的参考和指导,让施工工作更加顺利和安全进行。
脚手架工程施工方案基础施工阶段:在基槽四周设立1.2m的防护栏杆,横杆两道,间距0.6米主体结构及装修阶段:主体混凝土结构工程采用满堂钢管脚手架,外围双排外脚手架(挂密目网、安全网),砌体工程采用单排里架,内抹灰采用满堂脚手架,吊顶部分采用满堂脚手架,内涂料采用满堂脚手架,外墙外保温采用吊篮施工。
立面图1、搭设材料:1)、钢管采用A48mm×3.5mm焊接无缝钢管,扣件采用KT-33-8锻铸成的直角、回转、对接等扣件,螺栓采用A3钢材加工制成;安全网,钢丝绳、脚手板。
2)、钢管表面平直光滑,无裂缝、结疤、毛刺等现象。
3)、钢管上严禁打孔,使用前刷防锈漆。
4)、扣件材质必须符合国家规定,新、旧扣件必须刷防锈漆。
2、搭设一般要求:1)、地基夯实找平,作好排水,铺垫木,立杆应直接置于垫木上。
2)、脚手架步距1.8m,立杆横距1.2m;立杆纵距1.5m。
脚手架内侧距离外为0.5m。
每三跨两步设拉结点,架体满铺架板,外挂密目式安全立网。
如下图所示:拉结点示意图架体主体结构扣件、工艺流程地基处理→安装垂直立杆→搭设水平杆→搭设水平防护杆→铺设脚手板→挂安全网、密目网4)、横向水平钢管的各节点处必须设置并采用直角扣件扣紧且禁止拆除。
5)、纵向水平钢管的各节点处采用直角扣件固定在横向水平管上。
6)、脚手板必须垂直于墙面横向铺设,满铺到位,不留空位。
用铁丝固定在纵向水平横杆上,要求绑扎牢固,交接处平整,无空头板。
7)、随层网搭设利用楼层边梁所用6米立管维护密目网。
8)、为预防高处落物,一层以上密目网全封闭,采用挑架,挑架选用10#槽钢为挑杆,挑杆插入楼板预埋的钢筋环内。
3、外架的拆除:1)、外架拆除时要划分工作区标志,禁止行人进入。
2)、严格遵守拆除顺序,由上而下,后绑者先拆,一般是先拆栏杆、脚手板、剪刀撑、斜撑而后大横杆、抛撑、立杆等。
3)、统一指挥、上下呼应、动作协调,当解开与另一人有关的结扣时应先告知对方,以防坠落。
目录1、编制依据————————————————————12、工程概况————————————————————13、施工准备及计划—————————————————24、脚手架施工———————————————————34.1脚手架布置—————————————————34.2落地式脚手架搭设——————————————34.3脚手架搭设要求及注意事项——————————54.4脚手架拆除—————————————————65、施工安全技术措施———————————————75.1组织机构及职责——————————————75.2施工安全技术措施—————————————75.2应急预案—————————————————86、劳动力计划———————————————————87、脚手架计算书及施工大样图————————————97.1落地式部分—————————————————91、编制依据1.2主要规范、规程等1.3其他支撑性文件1.4资源配备情况1.5与本工程类型相类似的施工经验及施工资料该工程13层、高度33.95m。
本方案主要对外防护脚手架的验算及施工方法进行阐述,承重脚手架的验算及施工方法详见《模板施工方案》。
3、施工准备及计划3.1材料准备本工程外脚手架分为落地式和悬挑式两部分,均采用Ф48*3.5钢管、铸铁扣件搭设。
悬挑梁采用16号工字钢。
外脚手架主要材料用量如下:3.2材料要求脚手架钢管应采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,规格为Φ48*3.5,其质量应符合《碳素结构钢》(GB/T700)中Q235-A级钢的规定,钢管上严禁打孔。
扣件均为铸铁锻造,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定,扣件重量及允许荷载应符合规范(JGJ22-85)的要求。
在螺栓拧紧力矩达65N.m时不得发生破坏。
木脚手板应采用杉木或松木制作,其材质应符合现行国家标准《木结构设计规范》(GBJ5)中Ⅱ级材质的规定。
脚手板厚度不应小于50mm,宽度为300mm,长度为3000mm,每块质量不大于30Kg。
3.3施工进度计划本工程外脚手架其搭设进度按照施工进度同步进行。
4、脚手架施工4.1脚手架布置4.1.1落地式落地式外架搭设,基础回填夯实完毕后,从一层(标高-0.60)开始搭设,搭设高度37.8米,,外脚手架采用Φ48*3.5钢管搭设,立杆横距0.9m,立杆纵距1.2m,步高1.8m ,内立杆距墙面0.3m 。
连墙件水平距离不大于4.2m,竖向距离不大于3.6m。
4.2落地式脚手架搭设4.2.1搭设流程铺设垫板、钢底座→排首层立杆→设置纵横向扫地杆→设置抛撑固定→搭设大小横杆并依次向上搭设→拉结点固定→铺设脚手板、防护栏杆、挡脚板→按要求设置剪刀撑→挂密目网、安全网→验收4.2.2操作要点4.2.2.1落地式脚手架基础座于回填夯实好的回填土上,其承载力满足要求。
脚手架基础底部保证无积水。
外脚手架立杆底部设置5cm厚垫板及钢底座。
4.2.2.2纵向水平杆设置在立杆内侧,其长度不小于3跨,接长采用对接扣件连接,两根相邻纵向水平杆的接头不得设置在同步或同跨内;4.2.2.3主节点处必须设置一根横向水平杆,采用直角扣件扣接,主节点处两个直角扣件的中心距不大于150mm,靠墙端的外伸长度不大于500mm。
4.2.2.4纵向扫地杆采用直角扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
4.2.2.5立杆上的对接扣件应交错布置:两根相临立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm。
4.2.2.6剪刀撑宽度不小于4跨,且不应小于6m,斜杆与地面的倾角为450~600,纵横向在外侧立面的端部设置一道,中间不小大15m设置一道,由底至顶连续设置。
4.2.2.7连墙件从脚手架端部向中间设置,其竖向间距按2步设置,水平间距不大于4.2m设置,当柱距不满足时,应预先在楼板或梁内预埋连接件,当砼达到强度时方进行拉结。
4.5脚手架拆除4.5.1拆前准备4.5.1.1拆除前应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;4.5.1.2拆除前应有技术负责人进行拆除安全技术交底;4.5.1.3拆除区域应设警示线,专人看守,非工作人员严禁入内;4.5.1.4承重架拆除必须经技术负责人同意后方可进行。
4.5.2拆中注意事项4.5.2.1拆除按搭设反方向进行,自上而下逐层拆除,不允许上下两层同时拆除;4.5.2.2连墙件、密目网、脚手板及安全网只能在拆除到该层才允许拆除,严禁在拆除前先拆连墙件、密目网、脚手板及安全网;4.5.2.3拆除的钢管应经搭设的滑道落地,严禁直接从高空抛下。
4.5.3拆后清场脚手架拆除时必须由专人负责,高空拆除人员系好安全带,上、下专人指挥、统一施工,每个工作班拆除的脚手架、工具必须及时清理、迅速外运、运输整理时严禁拆除作业。
5、施工安全技术措施5.1组织机构及职责项目部成立由项目经理、专职安全员、技术负责人及其他管理人员组成的施工安全领导小组,组织机构图如下。
由项目经理担任组长,安全员担任副组长,组员为。
施工安全领导小组职责见《环境安全管理方案》。
5.2施工安全技术措施5.2.1建立严格的安全生产责任制,落实到班组及个人,由专职安全员跟踪检查,发现隐患及时纠正。
5.2.2脚手架必须按《脚手架施工规范》和本方案要求搭设。
把好“连接、承重、检验”三关,严禁堆放超荷重物。
5.2.3脚手架的基础要有垫木和底座设扫地横杆,脚手架按楼层与墙体或柱拉结牢固,拉结点垂直距离不超过3.6m,水平距离不超过4.2m,并按规定设置剪力撑。
5.2.4脚手架的操作面满铺脚手板,外侧设档脚板和1.2m高护身栏杆,脚手架上不得有探头板和飞板,板下面按规定设安全兜网。
5.2.5钢管脚手架搭设采用外径φ48*3.5钢管,不得使用严重锈蚀、弯曲、压扁或裂纹的钢管,其杆件连接使用合格的专用扣件,不得使用铅丝和其他材料绑扎。
5.2.6脚手架搭设人员必须为考试合格的专业架子工。
上岗人员应定期体检,合格者方可持证上岗。
5.2.7作业层上的施工荷载应符合设计要求,不得超载。
严禁悬挂起重设备。
5.2.8在脚手架使用期间,严禁拆除下列杆件:主节点处的纵、横向水平杆,纵、横向扫地杆及连墙件等。
5.2.9脚手架外立面挂阻燃绿色安全网全封闭,沿建筑物四周按规定设置水平安全网,防止高空坠物伤人,挑出的安全网一律用组合钢管支架挑出,钢丝绳绷挂。
模板工程的支撑系统,根据不同部位,确定拆除时间,以保证安全。
5.3应急预案根据本工程施工特点,外脚手架施工期间主要会存在如下紧急事件:高处坠落、坍塌、物体打击、食物中毒、传染性疾病等。
项目部根据以上紧急事件,成立应急小组,制定了应急措施,具体内容详见项目部专项《应急预案》。
6、劳动力计划脚手架施工期间,配备架工15人,以满足施工进度要求。
同时,项目还配备专职安全员1人,专职质检员1人,在脚手架施工过程中进行安全及质量检查。
7、脚手架计算书及施工大样图脚手架计算钢管类型按照Φ48×3.2,扣件抗滑承载力系数取0.8。
7.1落地式部分7.1.1参数信息7.1.1.1脚手架参数双排脚手架搭设高度为36 m,立杆采用单立管;立杆横距为 0.9m,立杆纵距为1.2m,大小横杆的步距为1.8 m;内排架距离墙长度为0.30m;小横杆在上;采用的钢管类型为Φ48×3.2;横杆与立杆连接方式为单扣件;取扣件抗滑承载力系数为 0.80;连墙件采用两步三跨,竖向间距3.6 m,水平间距4.2m,采用扣件连接;连墙件连接方式为双扣件;7.1.1.2活荷载参数施工均布活荷载标准值:4kN/m2;脚手架用途:装修;同时施工层数:2 层;7.1.1.3风荷载参数本工程地处山东威海市,基本风压0.65 kN/m2;风荷载高度变化系数μz为0.74,风荷载体型系数μs为0.98;脚手架计算中考虑风荷载作用;7.1.1.4静荷载参数每米立杆承受的结构自重标准值(kN/m):0.1337;脚手板自重标准值(kN/m2):0.35;栏杆挡脚板自重标准值(kN/m):0.14;安全设施与安全网(kN/m2):0.005;脚手板类别:木脚手板;栏杆挡板类别:栏杆、竹夹板挡板;每米脚手架钢管自重标准值(kN/m):0.035;脚手板铺设总层数:2;7.1.1.5地基参数脚手架座在钢筋砼基础底板上,地基承载力满足要求。
脚手架侧立面图脚手架正立面图7.1.2 小横杆的计算小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。
7.1.2.1 均布荷载值计算小横杆的自重标准值: P1= 0.035 kN/m ;脚手板的荷载标准值: P2= 0.35×1.8/3=0.21 kN/m ;活荷载标准值: Q=4×1.8/3=2.4 kN/m;荷载的计算值: q=1.2×0.035+1.2×0.21+1.4×2.4 = 3.654 kN/m;小横杆计算简图7.1.2.2 强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩,计算公式如下:最大弯矩 M qmax =3.654×0.82/8 = 0.292 kN.m;最大应力计算值σ = M qmax/W =61.809 N/mm2;小横杆的最大弯曲应力σ =61.809 N/mm2小于小横杆的抗压强度设计值 [f]=205 N/mm2,满足要求!7.1.2.3 挠度计算最大挠度考虑为简支梁均布荷载作用下的挠度荷载标准值q=0.035+0.21+2.4 = 2.645 kN/m ;最大挠度ν=5.0*2.645*8004/(384*2.06*105*113600)=0.603 mm;小横杆的最大挠度0.603mm小于小横杆的最大容许挠度800/150=5.333与10mm,满足要求!7.1.3 大横杆的计算大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
7.1.3.1 荷载值计算小横杆的自重标准值: P1= 0.035×0.8=0.028 kN;脚手板的荷载标准值: P2= 0.35×0.8×1.8/3=0.168 kN;活荷载标准值: Q= 4×0.8×1.8/3=1.92 kN;荷载的设计值:P=(1.2*0.028+1.2*0.168+1.4*1.92)/2=1.462kN;大横杆计算简图7.1.3.2 强度验算最大弯矩考虑为大横杆自重均布荷载与小横杆传递荷载的设计值最不利分配的弯矩和。
