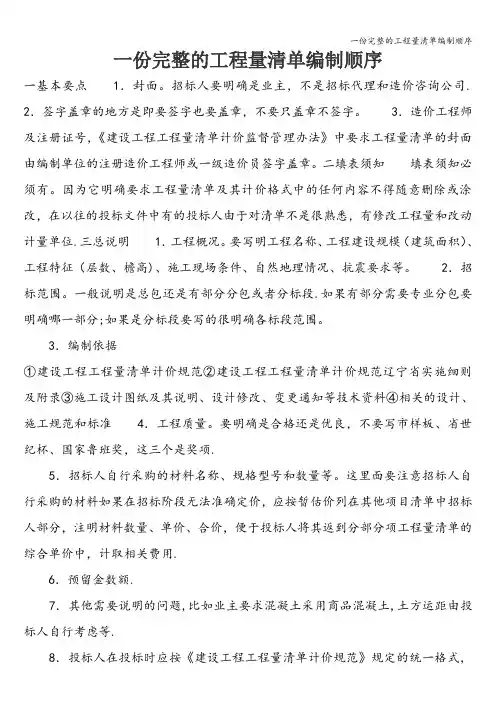

一份完整的工程量清单编制顺序
- 格式:doc
- 大小:33.00 KB
- 文档页数:5
一份完整的工程量清单编制顺序一基本要点1.封面。
招标人要明确是业主,不是招标代理和造价咨询公司. 2.签字盖章的地方是即要签字也要盖章,不要只盖章不签字。
3.造价工程师及注册证号,《建设工程工程量清单计价监督管理办法》中要求工程量清单的封面由编制单位的注册造价工程师或一级造价员签字盖章。
二填表须知填表须知必须有。
因为它明确要求工程量清单及其计价格式中的任何内容不得随意删除或涂改,在以往的投标文件中有的投标人由于对清单不是很熟悉,有修改工程量和改动计量单位.三总说明1.工程概况。
要写明工程名称、工程建设规模(建筑面积)、工程特征(层数、檐高)、施工现场条件、自然地理情况、抗震要求等。
2.招标范围。
一般说明是总包还是有部分分包或者分标段.如果有部分需要专业分包要明确哪一部分;如果是分标段要写的很明确各标段范围。
3.编制依据①建设工程工程量清单计价规范②建设工程工程量清单计价规范辽宁省实施细则及附录③施工设计图纸及其说明、设计修改、变更通知等技术资料④相关的设计、施工规范和标准4.工程质量。
要明确是合格还是优良,不要写市样板、省世纪杯、国家鲁班奖,这三个是奖项.5.招标人自行采购的材料名称、规格型号和数量等。
这里面要注意招标人自行采购的材料如果在招标阶段无法准确定价,应按暂估价列在其他项目清单中招标人部分,注明材料数量、单价、合价,便于投标人将其返到分部分项工程量清单的综合单价中,计取相关费用.6.预留金数额.7.其他需要说明的问题,比如业主要求混凝土采用商品混凝土,土方运距由投标人自行考虑等.8.投标人在投标时应按《建设工程工程量清单计价规范》规定的统一格式,提供工程量清单计价格式,见附表。
(共12项,如果有特殊要求比如分部分项工程量清单综合单价计算表、措施项目单价计算表也要注明)9.随清单附有“主要材料价格表”,投标人应按其规定内容填写.清单编制人最好列出关注的材料价格.10.暂定材料价格表,是把在招标过程中没有明确材质、规格等在计价过程中容易出现很大差距的材料列出单价,并明确实际施工时由甲方认质认价(甲控),按实际发生调整.四分部分项工程量清单1.所有要求签字、盖章的地方,必须由规定的单位和人员签字、盖章。
工程量清单编制方案一、概述工程量清单是指对工程项目的所有工作内容进行详细细化、分类、计量和计价的清单,对工程项目的成本控制和工程管理具有重要意义。
本文档旨在介绍工程量清单的编制方案,包括编制的目的、方法和步骤,以及相关注意事项。
二、编制目的工程量清单的编制旨在实现以下目的:1. 确定工程项目的所有工作内容,包括材料、设备、人工等方面;2. 统计和评估工程项目的成本,为合理控制预算提供依据;3. 为工程项目的设计、施工和验收提供准确的数据支持;4. 便于对工程项目进行工期计划、进度跟踪和资源调配。
三、编制方法工程量清单的编制方法主要有以下几种:1. 根据建设单位提供的设计文件和相关资料,依据工程项目的特点,采用逐级分项的方式编制工程量清单;2. 参考相关技术规范和标准,结合实际情况,进行分类编制;3. 利用计算机辅助设计软件进行自动化编制。
四、编制步骤工程量清单的编制步骤主要包括以下几个环节:1. 收集资料:建设单位提供的设计文件和相关资料是编制工程量清单的基础,需认真收集并确保准确性。
2. 组织研究:根据工程项目的特点,组织专业技术人员进行研究,明确项目的工作内容和量化指标。
3. 分类编制:根据工程项目的不同阶段、不同专业和不同部位,进行分类编制,确保清单的全面性和准确性。
4. 标准化处理:参考相关的技术规范和标准,对工程量清单中的单位和计价进行标准化处理,便于成本评估和比较分析。
5. 审核修订:由专业人员进行清单的审核,确保清单的合理性和准确性,并进行必要的修订和完善。
6. 输出文档:完成工程量清单编制后,将其整理归档,并按照建设单位的要求输出相关文档。
五、注意事项在工程量清单的编制过程中,需要注意以下几点:1. 确保准确性:收集资料时要认真核对,避免出现错误或遗漏。
2. 统一标准:在进行分类编制和计量计价时,要遵循统一的技术规范和标准,便于数据的比较和分析。
3. 涉及部门配合:工程量清单的编制需要与设计、施工和验收等相关部门进行密切合作,确保数据的准确性和完整性。

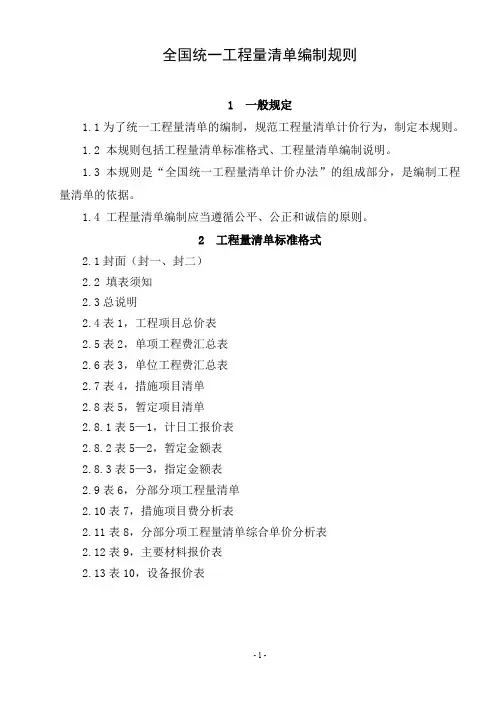

全国统一工程量清单编制规则1 一般规定1.1为了统一工程量清单的编制,规范工程量清单计价行为,制定本规则。
1.2 本规则包括工程量清单标准格式、工程量清单编制说明。
1.3 本规则是“全国统一工程量清单计价办法”的组成部分,是编制工程量清单的依据。
1.4 工程量清单编制应当遵循公平、公正和诚信的原则。
2 工程量清单标准格式2.1封面(封一、封二)2.2 填表须知2.3总说明2.4表1,工程项目总价表2.5表2,单项工程费汇总表2.6表3,单位工程费汇总表2.7表4,措施项目清单2.8表5,暂定项目清单2.8.1表5—1,计日工报价表2.8.2表5—2,暂定金额表2.8.3表5—3,指定金额表2.9表6,分部分项工程量清单2.10表7,措施项目费分析表2.11表8,分部分项工程量清单综合单价分析表2.12表9,主要材料报价表2.13表10,设备报价表工程工程量清单招标人: (单位签字盖章) 法定代表人: (签字盖章)编制单位: (签字盖章)造价工程师及证号: (签字盖章)编制时间:工程工程量清单报价投标人: (单位签字盖章) 法定代表人: (签字盖章)造价工程师及证号: (签字盖章)编制时间:填表须知1 所有要求签名、盖章的地方必须由所规定的人员签名或盖章。
2 所有需要填报的项目,投标人均应填写,不得空白,对于没有填写单价或合价的项目费用,则认为已包含在报价中。
3 不得随意更改及删除工程量清单表内所有工程项目内容。
4 工程量清单所有报价以币表示。
5 小数点保留后二位。
6 工程量清单总报价与投标书报价一致。
7 其他。
总说明工程名称:第页、共页表1工程项目总价表工程名称:第页、共页工程名称: 第页、共页工程名称: 第页、共页工程名称: 第页、共页工程名称: 第页、共页计日工报价表工程名称: 第页、共页工程名称: 第页、共页工程名称: 第页、共页表6分部分项工程量清单工程名称: 第页、共页主要材料报价表设备报价表3 工程量清单编制说明3.1封面封面一由招标人填写、签字、盖章。

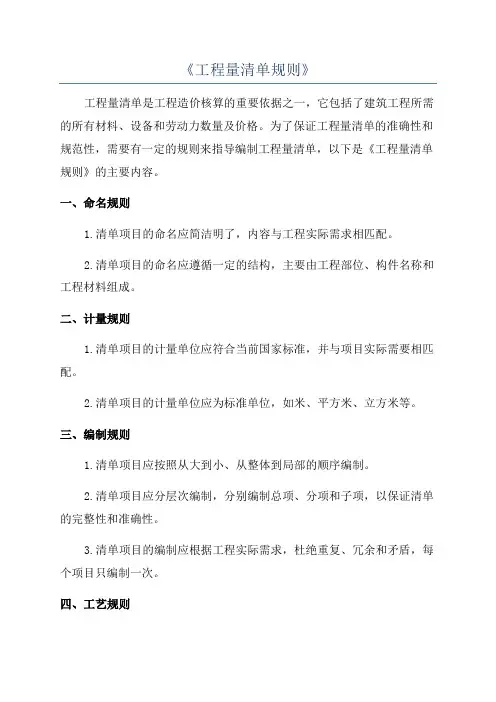

《工程量清单规则》工程量清单是工程造价核算的重要依据之一,它包括了建筑工程所需的所有材料、设备和劳动力数量及价格。
为了保证工程量清单的准确性和规范性,需要有一定的规则来指导编制工程量清单,以下是《工程量清单规则》的主要内容。
一、命名规则1.清单项目的命名应简洁明了,内容与工程实际需求相匹配。
2.清单项目的命名应遵循一定的结构,主要由工程部位、构件名称和工程材料组成。
二、计量规则1.清单项目的计量单位应符合当前国家标准,并与项目实际需要相匹配。
2.清单项目的计量单位应为标准单位,如米、平方米、立方米等。
三、编制规则1.清单项目应按照从大到小、从整体到局部的顺序编制。
2.清单项目应分层次编制,分别编制总项、分项和子项,以保证清单的完整性和准确性。
3.清单项目的编制应根据工程实际需求,杜绝重复、冗余和矛盾,每个项目只编制一次。
四、工艺规则1.清单项目的工艺应符合当前国家标准,并与项目实际需求相匹配。
2.清单项目的工艺应包括材料的选择、加工和安装等过程。
3.清单项目的工艺应根据工程实际需要,杜绝浪费和低效。
五、价格规则1.清单项目的价格应符合当前市场价格,并与项目实际需求相匹配。
2.清单项目的价格应根据工程实际情况进行调整,考虑到地区差异、季节变化和市场供需等因素。
六、编制要求1.清单项目的编制应准确无误,包括材料数量、设备数量和劳动力数量等。
2.清单项目的编制应清晰明了,包括项目名称、计量单位和规格要求等。
3.清单项目的编制应规范统一,包括项目命名、汇总方式和编制格式等。
七、修改和更新1.工程量清单应随工程设计变更而及时修改和更新,以保证清单的准确性和实效性。
2.工程量清单的修改和更新应经过相关部门的审批,并及时通知项目相关方。
总之,《工程量清单规则》为工程量清单的编制提供了指导和规范,确保了清单的准确性和规范性。
同时,依据这些规则进行编制工程量清单,也可以提高工程造价的精确度和核算的可靠性,为工程项目的实施提供有力的支持。

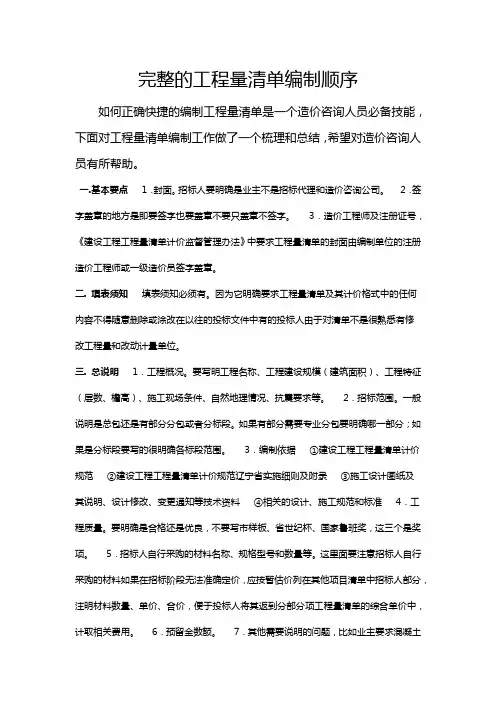

完整的工程量清单编制顺序如何正确快捷的编制工程量清单是一个造价咨询人员必备技能,下面对工程量清单编制工作做了一个梳理和总结,希望对造价咨询人员有所帮助。
一.基本要点1.封面。
招标人要明确是业主不是招标代理和造价咨询公司。
2.签字盖章的地方是即要签字也要盖章不要只盖章不签字。
3.造价工程师及注册证号,《建设工程工程量清单计价监督管理办法》中要求工程量清单的封面由编制单位的注册造价工程师或一级造价员签字盖章。
二. 填表须知填表须知必须有。
因为它明确要求工程量清单及其计价格式中的任何内容不得随意删除或涂改在以往的投标文件中有的投标人由于对清单不是很熟悉有修改工程量和改动计量单位。
三. 总说明1.工程概况。
要写明工程名称、工程建设规模(建筑面积)、工程特征(层数、檐高)、施工现场条件、自然地理情况、抗震要求等。
2.招标范围。
一般说明是总包还是有部分分包或者分标段。
如果有部分需要专业分包要明确哪一部分;如果是分标段要写的很明确各标段范围。
3.编制依据①建设工程工程量清单计价规范②建设工程工程量清单计价规范辽宁省实施细则及附录③施工设计图纸及其说明、设计修改、变更通知等技术资料④相关的设计、施工规范和标准4.工程质量。
要明确是合格还是优良,不要写市样板、省世纪杯、国家鲁班奖,这三个是奖项。
5.招标人自行采购的材料名称、规格型号和数量等。
这里面要注意招标人自行采购的材料如果在招标阶段无法准确定价,应按暂估价列在其他项目清单中招标人部分,注明材料数量、单价、合价,便于投标人将其返到分部分项工程量清单的综合单价中,计取相关费用。
6.预留金数额。
7.其他需要说明的问题,比如业主要求混凝土采用商品混凝土,土方运距由投标人自行考虑等。
8.投标人在投标时应按《建设工程工程量清单计价规范》规定的统一格式,提供工程量清单计价格式,见附表。
(共12项,如果有特殊要求比如分部分项工程量清单综合单价计算表、措施项目单价计算表也要注明)9.随清单附有“主要材料价格表”,投标人应按其规定内容填写。

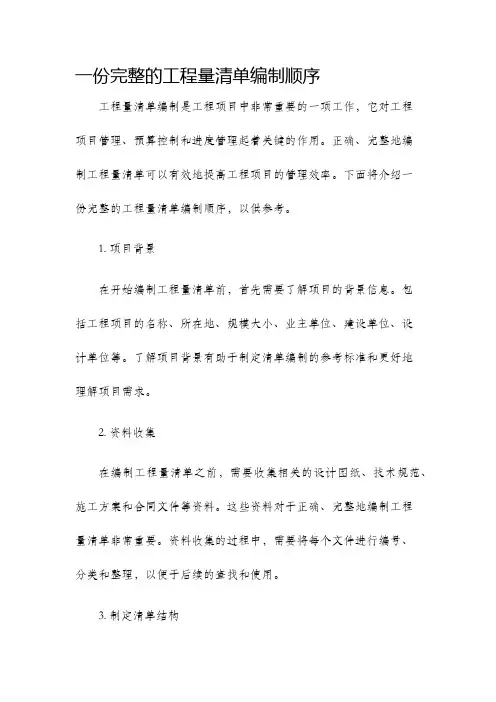

一份完整的工程量清单编制顺序工程量清单编制是工程项目中非常重要的一项工作,它对工程项目管理、预算控制和进度管理起着关键的作用。
正确、完整地编制工程量清单可以有效地提高工程项目的管理效率。
下面将介绍一份完整的工程量清单编制顺序,以供参考。
1. 项目背景在开始编制工程量清单前,首先需要了解项目的背景信息。
包括工程项目的名称、所在地、规模大小、业主单位、建设单位、设计单位等。
了解项目背景有助于制定清单编制的参考标准和更好地理解项目需求。
2. 资料收集在编制工程量清单之前,需要收集相关的设计图纸、技术规范、施工方案和合同文件等资料。
这些资料对于正确、完整地编制工程量清单非常重要。
资料收集的过程中,需要将每个文件进行编号、分类和整理,以便于后续的查找和使用。
3. 制定清单结构在开始编制工程量清单之前,需要制定清单的结构框架。
清单的结构框架应该根据项目的具体情况进行设计,通常可以按照工程项目的专业划分,例如土建工程、建筑工程、给排水工程、电气工程等。
在每个专业中,再按照具体的工程部位或工程材料进行细分,这样可以使清单的编制更加清晰、系统。
4. 细化清单内容在制定清单的结构框架后,需要对每个清单项目进行细化。
细化清单项目主要包括以下几个方面的内容:工程部位(位置)、工程材料(设备)、工程规格、工程数量、工程单位、工程单价等。
这些信息对于后续的预算和进度管理非常重要,因此需要确保准确无误。
5. 标准化处理在进行清单编制的过程中,需要对工程量进行统一的标准化处理。
标准化处理可以提高清单的规范性和可比性,有助于工程项目的管理和控制。
标准化处理主要包括测量单位的标准化、计量规范的统一、计量准确性的控制等。
通过标准化处理,可以减少因个人主观因素导致的误差,提高清单编制的准确度。
6. 审核确认在完成工程量清单的编制后,需要进行审核和确认工作。
审核和确认的目的是确保清单的准确性和可靠性。
审核确认的内容包括清单的结构、清单项目的细化、标准化处理的结果等。
如何编制工程量清单编制工程量清单是工程项目管理过程中非常重要的一项工作。
工程量清单是对工程项目中的各项工程量进行详细计量和描述的清单,它是工程项目控制和管理的基础。
以下是关于如何编制工程量清单的详细步骤。
一、确定编制工程量清单的目的和要求在开始编制工程量清单之前,需要明确编制清单的目的和要求。
目的包括:确定工程项目的实际需求,制定工程项目的预算和计划,进行工程项目的进度控制和管理,评估工程项目的风险和变更等。
要求包括:准确、完整、规范和可比性等。
二、收集和整理相关设计文件和资料收集和整理相关设计文件和资料是编制工程量清单的前提。
这些文件和资料包括:施工图纸、设计说明、施工规范、工程规划、技术规范、设备清单、人工定额等。
根据项目的具体情况,也可以参考过往类似项目的工程量清单。
三、选择适合的计量单位和计量标准根据工程项目的实际需求和行业规范,选择适合的计量单位和计量标准。
计量单位应该具有统一、明确、简洁和易于理解的特点。
计量标准应该具有准确、完整、规范和可比性等。
四、识别和描述工程量项根据收集到的设计文件和资料,识别和描述工程量项。
每个工程量项应该具有唯一性和独立性,不同的工程量项之间不允许有重复或遗漏。
对于复杂的工程项目,可以将其划分为不同的子项或单位工程,以便于管理和控制。
五、确定工程量的计算方法和公式根据行业规范和项目要求,确定工程量的计算方法和公式。
对于一些常见的工程量项,可以参考相关的技术规范或定额来计算。
对于一些非常规的工程量项,需要根据实际情况制定专门的计算方法和公式。
六、计算和核对工程量根据确定的计量单位、计量标准、工程量项和计算方法,计算和核对工程量。
计算过程应该具有准确、完整、规范和可比性等。
在计算过程中,应该遵循从上到下、从左到右、从大到小、从宏观到微观的原则。
根据计算和核对的结果,编制工程量清单。
工程量清单应该具有统一、明确、完整和规范的特点。
清单的排列顺序可以按照工程项目的施工顺序、物料的采购顺序、工序的执行顺序等进行调整。

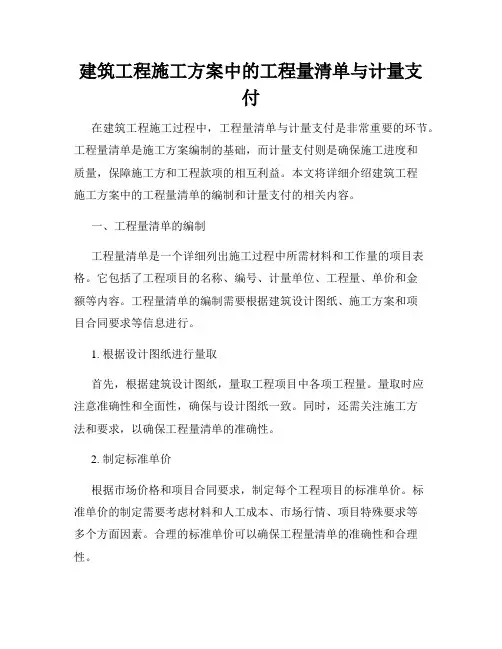

建筑工程施工方案中的工程量清单与计量支付在建筑工程施工过程中,工程量清单与计量支付是非常重要的环节。
工程量清单是施工方案编制的基础,而计量支付则是确保施工进度和质量,保障施工方和工程款项的相互利益。
本文将详细介绍建筑工程施工方案中的工程量清单的编制和计量支付的相关内容。
一、工程量清单的编制工程量清单是一个详细列出施工过程中所需材料和工作量的项目表格。
它包括了工程项目的名称、编号、计量单位、工程量、单价和金额等内容。
工程量清单的编制需要根据建筑设计图纸、施工方案和项目合同要求等信息进行。
1. 根据设计图纸进行量取首先,根据建筑设计图纸,量取工程项目中各项工程量。
量取时应注意准确性和全面性,确保与设计图纸一致。
同时,还需关注施工方法和要求,以确保工程量清单的准确性。
2. 制定标准单价根据市场价格和项目合同要求,制定每个工程项目的标准单价。
标准单价的制定需要考虑材料和人工成本、市场行情、项目特殊要求等多个方面因素。
合理的标准单价可以确保工程量清单的准确性和合理性。
3. 编制工程量清单根据量取的工程项目和制定的标准单价,编制工程量清单。
清单中的每一项工程项目都应与设计图纸一致,并注明相关的计量单位和工程量。
同时,每一项工程项目应计算出相应的金额,并总结到清单底部。
二、计量支付的程序计量支付是根据工程量清单进行的付款程序,它是施工方和建设单位之间进行施工付款的重要手段。
计量支付的程序一般包括如下几个步骤:1. 工程量计量根据工程量清单,对施工过程中已完成的工程量进行计量。
计量应按照合同约定的计量周期进行,一般为月度计量。
计量时应把握好施工进度,确保计量工程量的准确性。
2. 编制计量支付证书根据计量结果,编制计量支付证书。
证书中应包括施工方已完成的工程量、计量单价、计量款项等相关信息。
同时,施工方还需要提供相应的工程量计量材料和记录,以便建设单位核查和审核。
3. 审查和审核建设单位会对计量支付证书进行审查和审核。
一份完整的工程量清单编制顺序
一基本要点1.封面。
招标人要明确是业主,不是招标代理和造价咨询公司。
2.签字盖章的地方是即要签字也要盖章,不要只盖章不签字。
3.造价工程师及注册证号,《建设工程工程量清单计价监督管理办法》中要求工程量清单的封面由编制单位的注册造价工程师或一级造价员签字盖章。
二填表须知填表须知必须有。
因为它明确要求工程量清单及其计价格式中的任何内容不得随意删除或涂改,在以往的投标文件中有的投标人由于对清单不是很熟悉,有修改工程量和改动计量单位。
三总说明1.工程概况。
要写明工程名称、工程建设规模(建筑面积)、工程特征(层数、檐高)、施工现场条件、自然地理情况、抗震要求等。
2.招标范围。
一般说明是总包还是有部分分包或者分标段。
如果有部分需要专业分包要明确哪一部分;如果是分标段要写的很明确各标段范围。
3.编制依据
①建设工程工程量清单计价规范②建设工程工程量清单计价规范辽宁省实施细则及附录③施工设计图纸及其说明、设计修改、变更通知等技术资料④相关的设计、施工规范和标准4.工程质量。
要明确是合格还是优良,不要写市样板、省世纪杯、国家鲁班奖,这三个是奖项。
5.招标人自行采购的材料名称、规格型号和数量等。
这里面要注意招标人自行采购的材料如果在招标阶段无法准确定价,应按暂估价列在其他项目清单中招标人部分,注明材料数量、单价、合价,便于投标人将其返到分部分项工程量清单的综合单价中,计取相关费用。
6.预留金数额。
7.其他需要说明的问题,比如业主要求混凝土采用商品混凝土,土方运距
由投标人自行考虑等。
8.投标人在投标时应按《建设工程工程量清单计价规范》规定的统一格式,提供工程量清单计价格式,见附表。
(共12项,如果有特殊要求比如分部分项工程量清单综合单价计算表、措施项目单价计算表也要注明)
9.随清单附有“主要材料价格表”,投标人应按其规定内容填写。
清单编制人最好列出关注的材料价格。
10.暂定材料价格表,是把在招标过程中没有明确材质、规格等在计价过程中容易出现很大差距的材料列出单价,并明确实际施工时由甲方认质认价(甲控),按实际发生调整。
四分部分项工程量清单1.所有要求签字、盖章的地方,必须由规定的单位和人员签字、盖章。
2.工程数量的有效位数应遵守下列规定:
以“吨”为单位,应保留三位小数,第四位四舍五入;以“立方米”、“平方米”、“米”为单位,应保留二位小数点后二位数字,第三位四舍五入;以“个”、“项”等为单位,应取整数。
3.项目特征的描述要和图纸一致。
因为对工程项目特征的描述,是各项清单计算的依据,描述的详细准确与否是直接影响投标报价的一个主要因素。
如果图纸描述的不清楚要和设计单位勾通,免得漏项或者产生歧义,不要凭经验做法自己设计。
4.由于楼面和地面的项目特征不同,包括的基层不同,因此尽管面层相同,也要把它们分开列项。
5.清单出现附录A、附录B、附录C、附录D、附录E中未包括的项目,编制人可做相应补充,在项目编码中以“补”字示之,注意要在分部分项工程的后面补。
6.关于土方运距问题。
如果招标人指定的弃土地点或取土地点的运距,则在清单中给定运距,若招标文件规定由投标人自行确定弃土或取土地点及运距时,则不必在工程量清单中描述运距。
7.注意工程量清单中的计量单位与传统的定额计价模式有很多不同的地方。
如清单计量单位中:隔热、保温项目的单位㎡;混凝土压顶单位是m;石材窗台板的单位是m;门窗的计量单位按樘;地沟的计量单位是m;混凝土桩的单位是根(或m)。
8.一些项目不单独编码列项,应包括在各清单项目的工程内容中。
如:混凝土基础、砖基础、地沟中包括垫层。
9.在《计价规范》附录A中油漆工程是同门窗工程同时发包的,而《计价规范》附录B中是单独发包的油漆工程。
10.在《计价规范》附录A中防水、防潮工程是同墙、地面工程同时发包的,而《计价规范》附录B中是单独发包的防水、防潮工程。
11.招标人编制工程量清单不列施工方法(有特殊要求的除外),投标人应根据施工方案确定施工方法进行投标报价。
土石方开挖,招标人确定工程数量即可。
开挖方式,应由投标人做出的施工方案来确定,投标人应根据拟定的施工方法投标报价。
如招标文件对土石方开挖有特殊要求,在编制工程量清单时,可规定施工方法。
12.招标人在编制钢筋清单项目时,应根据工程的具体情况,可将不同种类、规格的钢筋分别编码列项;也可分Φ10及以内和Φ10以上编码列项。
13.不同楼层标高的混凝土量是否要分开列项应视工程的具体情况,由清单编制人决定。
如不同楼层混凝土的综合单价差异较大,则应分别列项。
14.金属结构中的螺栓要在钢筋工程中单独列项,不包括在金属结构工程中。
15.联动试车费属工程建设其他费用,不属建安工程费范围,因此,清单报价中不考虑此项费用。
五措施项目清单措施项目列项要尽可能周全,在原有的通用项目基础上,要增加冬雨季施工增加费、生产工具用具使用费、定位复测点交清理费。
有吊装的还要增加构件吊装机械费。
六其他项目清单 1.预留金主要考虑可能发生的工程量变更而预留的金额。
此处提出的工程量变更主要指工程量清单漏项、有误引起工程量增加和施工中设计变更引起标准提高或工程量增加等,是工程造价的组成内容。
预留金的使用量取决于设计深度,设计质量,工程设计的成熟程度。
一般不会超过工程总造价的10%。
2.甲方购买的材料如果在招标阶段无法准确定价,应按暂估价列在其他项目清单中招标人部分,列明材料数量、单价、合价。
这样便于投标人返推到综合单价中,计取相关费用。
3.零星工作项目表。
零星工作项目中的工料机列项与计量,要根据工程的复杂程度,工程设计质量的优劣以及工程设计的成熟程度等因素,确定其数量。
一般以人工计量为基础,按人工消耗总量的1%取值即可。
材料消耗主要是辅助材料消耗,按不同专业工人消耗材料类别列项,按工人日消耗量计入。
机械消耗列项和计量,除了参考人工消耗因素外,还要参考本单位工程机械消耗的种类列项,可按本单位工程机械消耗总量的1%取值。
七其他有关清单编制注意的问题1.清单编制完成后,要注意检查。
比如看看有没有工程量特大,或者小数位数不符合清单规范要求的,电子文档同文本的有没有不同的,不同的取费基数清单要分别给出,清单输出是否按清单规范顺序。
2.关于清单需要和业主勾通的问题。
有的业主有时对清单有特殊要求,比如某
种材料要求的档次相对较高,报价可能产生很大的区别,混凝土采用商品混凝土等等要求。
针对这种情况,要和业主用联系函的形式与之沟通,并给出暂定材料价格表,并要求回复书面材料,避免由于双方理解的不同产生歧义。
3.注意不要给很多的暂定材料价格,否则失去竞争的意义。
4.关于设备费。
设备费在项目设备购置费列项,不属建安工程费范围。
因此,清单报价中不考虑此项费用。
所以在清单编制过程中,要明确哪些为设备、哪些不是设备,让所有投标人都在一个起跑线上报价。
