最新深基坑工程、高大模板培训资料
- 格式:doc
- 大小:521.50 KB
- 文档页数:11
(三)高大模板工程在浇灌混凝土时,项目经理应委派专人全过程在现场监控支撑体系的安全。
另外,项目经理至少要在正浇灌混凝土的楼面上带班检查一次,并形成检查记录,检查记录由监理员签名见证(填写附表5备查)。
(四)应就有关的安全施工技术要求向施工作业班组、作业人员作详细的安全技术交底,并双方签字确认。
(五)应及时有效地对工程进行监测,并应详细记录。
(六)应有针对性地根据安全生产事故应急救援预案措施组织演练。
(七)各项目部应把深基坑、高大模板工程作为本工程的重大危险源在工地明显位置进行公示。
六、监理单位的责任(一)应根据规范要求、设计文件、专项施工方案及专家组论证审查意见等有关资料文件,根据工程实际提出监理意见,对该专项方案编写监理纲要和实施细则。
(二)监理单位技术负责人或其委托人、总监应参加深基坑和高大模板的验收,并在验收记录上签字(填写附表6备查)。
(三)高大模板工程在浇灌混凝土时,总监应委派专人全过程在现场监控支撑体系的安全。
另外,总监至少要在正浇灌混凝土的楼面上带班检查一次,并形成检查记录(填写附表5备查)。
(四)工程出现险情或发生安全事故时,应下达暂停令,协助施工单位启动实施安全生产事故应急救援预案措施,并向建设主管等有关部门报告。
七、监督管理(一)各区建设局负责区域内各项深基坑、高大模板工程的监督管理工作。
各区建设局应根据本办法并结合地区实际制定相应的管理细则,督促各方落实责任,实行严格管理,并把本地区深基坑、高大模板工程作为重大危险源予以公示。
(二)各区要建立信息快报制度,按规定程序具备开工条件的所有深基坑与高大模板工程,必须在10天内由各区安监站综合信息上报至区建设局和市安监站(附表2)。
(三)各区建设局应将深基坑、高大模板工程作为本地区的重大危险源予以公示。
(四)深基坑与高大模板工程实行专项登记制度,开工前由施工单位向质量、安全监督站办理登记(附表3)。
登记时应提供以下资料:1、经专家审查论证后整理完善的专项施工方案;2、专家组审查论证的书面意见和专家审查表(附表1)。
深基坑工程、高大模板专项施工方案编制指南清晨的阳光透过窗户洒进办公室,我泡了杯咖啡,打开电脑,准备开始编写这个深基坑工程和高大模板的专项施工方案。
思绪像潮水一样涌来,我让自己的意识流动起来,开始码字。
一、工程概况1.1工程简介本项目为某城市中心商业综合体,占地面积约为3万平方米,总建筑面积约20万平方米。
工程主要包括地上裙楼、塔楼及地下车库等。
其中,地下车库部分基坑深度约为12米,属于深基坑工程。
1.2工程难点1.2.1深基坑支护结构设计及施工1.2.2高大模板施工安全控制1.2.3基坑周边环境复杂,施工难度大二、施工方案编制原则2.1遵循国家法律法规、行业规范及企业标准2.2确保施工安全、质量、进度和成本控制2.3充分考虑施工环境、地质条件、气候因素等2.4注重施工过程中的环境保护和节能减排三、深基坑工程施工方案3.1基坑支护结构设计3.1.1采用桩基、锚杆、土钉墙等支护方式3.1.2根据地质条件和周边环境,选择合适的基坑支护结构形式3.1.3支撑体系采用预应力混凝土梁、钢管支撑等,确保基坑稳定3.1.4支撑体系施工过程中,严格遵循施工顺序,确保施工安全3.2基坑降水3.2.1采用井点降水、明沟排水等降水措施3.2.2降水过程中,密切关注水位变化,确保基坑干燥3.2.3降水设备定期检查、维护,确保正常运行3.3基坑开挖及回填3.3.1基坑开挖采用分层分段的方式进行3.3.2开挖过程中,严格遵循施工顺序,确保施工安全3.3.3基坑回填采用分层回填、夯实的方法,确保回填质量四、高大模板施工方案4.1模板设计4.1.1根据建筑结构特点,选择合适的模板体系4.1.2模板设计充分考虑施工安全、质量、进度等因素4.1.3模板设计应满足施工过程中的拆模、养护等要求4.2模板施工4.2.1模板安装前,对施工人员进行技术交底和安全培训4.2.2模板安装过程中,严格遵循施工顺序,确保施工安全4.2.3模板拆除过程中,遵循拆模顺序,确保施工安全4.3施工安全控制4.3.1制定完善的施工安全措施4.3.2加强施工现场的安全巡查和监督4.3.3定期对施工人员进行安全教育和培训五、施工进度安排5.1根据工程特点和施工条件,制定合理的施工进度计划5.2施工进度计划应充分考虑施工安全、质量、成本等因素5.3施工进度计划应具备一定的灵活性,以应对施工过程中的突发情况六、施工成本控制6.1严格遵循施工预算,控制施工成本6.2加强材料管理,降低材料损耗6.3优化施工工艺,提高施工效率6.4减少不必要的施工环节,降低施工成本七、施工环境保护7.1严格遵守国家环境保护法规,加强施工现场环保管理7.2采用环保型施工材料,减少对环境的影响7.3加强施工现场绿化,提高施工现场环境质量7.4提高施工人员的环保意识,积极参与环保行动编写完这个方案,我长舒了一口气,看着屏幕上的文字,仿佛看到了施工现场的忙碌场景。
项目危大工程管理一、危大工程管理是啥危大工程呢,就是危险性较大的分部分项工程。
这可不是闹着玩的,就像在建筑工程里,那些深基坑啦,高大模板啦,起重吊装啥的,都是危大工程。
这些工程要是管理不好,那就跟在火山口上跳舞似的,随时可能出大问题。
比如说深基坑,要是挖得太深,周围的土可能就会塌下来,把旁边的东西都给埋了,那可就惨不忍睹啦。
高大模板要是搭得不稳,在浇筑混凝土的时候,“轰”的一下倒了,这不仅工程得重来,还可能砸伤人呢。
起重吊装也是,那些大吊车吊着重物在空中晃悠,要是掉下来,那破坏力可不小。
二、管理中的那些事儿1. 风险识别在危大工程管理里,首先得把风险给找出来。
这就像是给工程做个体检一样。
我们得仔细看看这个工程有哪些地方可能会出问题。
就拿起重吊装来说,我们得看吊车的性能咋样,司机的技术过不过关,吊装的路线有没有障碍物之类的。
不能稀里糊涂地就开始干,得心里有数才行。
2. 方案制定找到风险之后呢,就得制定应对的方案。
这个方案得详细得很。
比如说对于深基坑,要规定好怎么挖土,怎么支护,什么时候监测数据。
这方案就像是作战计划一样,得清清楚楚。
可不能写得模棱两可,像“大概这样做就行”这种话可不行。
要精确到每一个步骤,每一个细节。
3. 人员培训干危大工程的人得有两把刷子才行。
这就需要进行人员培训。
那些工人啊,得知道自己干的活有多危险,得知道怎么按照方案来操作。
不能凭着经验就乱来。
就像开吊车的司机,得培训他怎么在复杂的环境下操作吊车,怎么应对突发情况。
要是没培训好,他在吊装的时候突然遇到一阵大风,都不知道该咋办,那可就危险了。
三、管理中的小细节1. 监测工作危大工程得时刻盯着。
就像照顾一个生病的人一样,得随时监测。
深基坑的边坡位移啦,高大模板的变形啦,都得监测。
要是发现数据有异常,就得赶紧采取措施。
比如说深基坑的边坡位移超过了规定的值,那就得赶紧加固,可不能等出了大事才动手。
2. 应急措施虽然我们都希望工程顺顺利利的,但是万一出了问题得有应对的办法。
施工企业“三类人员”培训资料《建筑施工安全检查标准》(JGJ59—99)自99年实施以来,对预防与减少事故的发生,提高现场文明施工程度起到了很大的作用。
一、该检查标准出台的目的、作用:1、目的:提高建筑施工安全生产工作和文明施工的管理水平,预防和减少生产安全事故的发生,确保职工生命和财产的安全。
2、作用:对建筑施工现场安全生产状况进行科学的评价。
使建筑施工安全评价工作实现科学化、标准化、规范化的管理。
二、检查分类和评定要求:1、建筑施工的检查分类:本检查标准采用安全系统工程原理,结合建筑施工中伤亡事故规律,将建筑施工现场各部位施工分成十个方面进行管理和控制:(1)安全管理;(2)文明工地;(3)脚手架;(4)基坑支护与模板工程;(5)“三宝”“四口”防护;(6)施工用电;(7)物料提升机与外用电梯;(8)塔吊;(9)起重吊装;(10)施工机具。
基坑支护与模板工程应包括基坑开挖、坑壁防护、模板系统及其支撑系统等。
“三宝”、“四口”防护通常除指“三宝”、“四口”防护外,还包括相应的临边防护。
“三宝”指安全帽、安全带、安全网。
“四口”指通道口、预留洞口、楼梯口、电梯井口。
2、基本要求:(1)在建筑施工安全检查十个方面,其中有八个方面设定了保证项目(除“三宝”“四口”防护,施工机具),保证项目是检查的重点和关键。
(保证项目和一般项目的区别:一是保证项目是检查的重点和关键;二是在评分中要求更严格,首先检查保证项目,当保证项目中任何一个子项得零分或保证项目得分小计<40分时,此项检查评分表不应得分。
)(2)在设置了保证项目的八个方面中,除安全管理、文明工地外,其余6个方面在施工作业前必须编制和审批合格的专项施工安全技术措施方案,在涉及高、深等危险性较大的专项施工中,其专项施工安全技术措施方案,应由至少5个专家组成的专家组评审。
(具体哪些属于高、深等危险性较大的专项施工,下一步再具体讲解)3、评分方法:(1)检查评分时将不得采用负分值,总分用100分制方法进行评定(2.0.5条);(2)在检查评分时,当有保证项目的方面,首先检查保证项目;当保证项目中任何一个子项得零分或保证项目得分小计<40分时,此项检查评分表不应得分(2.0.6条)。
深基坑工程、高大模板专项施工方案编制指南一、引言深基坑工程和高大模板是建筑施工中常见的工程类型,具有工程难度高、风险大等特点。
为了保障施工安全和工程质量,编制专项施工方案显得尤为重要。
本指南旨在指导工程师和施工队制定深基坑工程、高大模板专项施工方案,确保施工进度和质量。
二、前期准备工作1. 踏勘勘察在编制专项施工方案前,必须对工程现场进行详细的勘察和测量,了解地质情况、土层情况以及原有建筑结构等,为后续施工提供准确数据和信息。
2. 技术方案设计在获得勘察数据后,需要由专业的设计团队进行深基坑工程和高大模板的技术方案设计,包括支护结构、施工工艺、设备选型等内容。
这些设计方案将为后续的专项施工方案制定提供基础。
三、专项施工方案编制步骤1. 安全风险评估在编制专项施工方案时,首先要对工程施工中可能出现的安全风险进行评估。
评估内容包括地质灾害、塌方风险、工地安全等情况,以制定相应措施进行安全防范。
2. 施工工艺与方法选择根据技术方案设计,结合实际工程情况,选择适合的施工工艺和方法。
这包括土方开挖、支护结构施工、模板搭设等工序的安排和流程。
3. 施工组织设计在专项施工方案中,要明确施工的组织架构和责任分工。
确定施工队伍的配置、领导人员和各岗位人员的责任、协作关系等。
确保施工作业有序进行。
4. 施工设备选型及使用管理根据施工工艺和方法选择适合的施工设备,并进行合理配置和管理。
保证设备的正常运转和施工效率,确保施工进度。
5. 质量控制和监督在专项施工方案中要明确质量控制的措施和监督方法。
包括对施工材料、工艺流程和成品进行质量检查和验收,保证施工质量达标。
四、专项施工方案的调整与更新在施工过程中,可能会出现各种不可预测的情况,需要根据实际情况随时对专项施工方案进行调整和更新。
施工负责人和监理单位应密切配合,及时解决问题,确保工程顺利进行。
五、总结深基坑工程、高大模板的施工是一项复杂而艰巨的任务,需要充分的准备和周密的计划。
一、深基坑工程1.危大工程概述深基坑工程是指开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
2.技术措施(1)土方开挖:采用分层、分段开挖,并确保每层厚度不超过2m,每段长度不超过50m。
(2)支护:根据设计要求,采用适宜的支护结构,如土钉墙、排桩、锚杆等。
(3)降水:采取有效的降水措施,如井点降水、水平井降水等,确保水位控制在基坑底以下1m。
二、模板工程1.危大工程概述模板工程是指各类工具式模板和较大规模的组合模板工程的总称。
2.技术措施(1)模板设计:根据工程结构形式、荷载大小、材料供应等情况进行模板设计。
(2)模板安装:按照设计要求进行模板安装,确保模板的稳定性、强度和刚度。
(3)模板拆除:按照规定的时间和顺序进行模板拆除,防止因过早拆除而导致结构变形或损坏。
三、脚手架工程1.危大工程概述脚手架工程是指为建筑施工提供作业平台、安全防护和支撑的设施。
2.技术措施(1)脚手架设计:根据工程特点、施工方案和施工环境进行脚手架设计。
(2)脚手架安装:按照设计要求进行脚手架安装,确保其稳定性、承重能力和安全防护功能。
(3)脚手架使用:在脚手架上作业时,必须采取有效的安全防护措施,如佩戴安全带、使用防滑鞋等。
(4)脚手架拆除:按照规定的时间和顺序进行脚手架拆除,防止因过早拆除而导致结构变形或损坏。
四、高大模板工程1.危大工程概述高大模板工程是指支撑高度超过8m或跨度超过18m的模板工程。
2.技术措施(1)方案设计:根据工程特点、施工方案和材料供应等情况进行方案设计。
(2)支撑体系:采用适宜的支撑体系,如扣件式钢管支撑、碗扣式钢管支撑等,确保其稳定性、承重能力和安全防护功能。
(3)混凝土浇筑:采取有效的浇筑方法,如分层浇筑、分段浇筑等,确保混凝土浇筑的质量和安全性。
(4)监测与验收:对高大模板工程进行实时监测,确保其稳定性和安全性;在浇筑混凝土前必须进行验收,确保符合设计和规范要求。
高大模板施工方案经公司审批、签字好后,盖总公司公章,报建设单位和总监审批,然后由施工单位组织专家进行方案论证。
(事先准备好施工图、专项施工方案、编制人、审核人、总监等必须要到场。
盖项目部的章不符合要求的。
危险性较大工程安全专项施工方案编制及专家论证审查办法》建质[2004]213号文件 已作废,有效的是2009 第87号 和254号建质[2009]87号关于印发《危险性较大的分部分项工程安全管理办法》的通知 建质[2009]87号危险性较大的分部分项工程安全管理办法 第五条1、施工单位应当在危险性较大的分部分项工程施工前编制专项方案;混凝土模板支撑工程:搭设高度5m 及以上;搭设跨度10m 及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
2、对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
混凝土模板支撑工程:搭设高度8m 及以上;搭设跨度18m 及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。
第1条只是编辑施工专项方案,公司检查。
第2条需要进行专家认证。
依据:《危险性较大的分部分项工程安全管理办法》建质[2009]87号危险性较大的分部分项工程(需要编制专项施工方案):—关于基坑的1.基坑的支护、降水工程开挖深度超过3m(含3m)或虽未超过3m 但地质条件和周围环境复杂的基坑(槽)支护、降水工程。
2.土方开挖工程开挖深度超过3m(含3m)的基坑(槽)土方开挖工程。
超过一定规模的危险性较大的分部分项工程(编制专项施工方案并请专家论证)1.开挖深度超过5m(含5m)的基坑(槽)土方开挖/支护/降水工程。
2.开挖深度虽未超过5m 但地质条件、周围环境和地下管线复杂,或影响毗邻建筑物/构筑物安全的基坑(槽)支护、降水工程。
本工程为XX项目,位于XX地区,总建筑面积XX万平方米。
项目包括地下车库、商业楼、住宅楼等。
本工程危险性较大分部分项工程包括深基坑开挖、高大模板支撑、起重吊装、钢结构吊装、高处作业等。
二、施工方案技术交底1. 深基坑开挖(1)开挖前,需进行地质勘察,了解地层情况,确定开挖方案。
(2)开挖过程中,必须遵循“分层、分段、分片”的原则,分层开挖,每层开挖深度不超过2m。
(3)开挖过程中,必须确保边坡稳定,及时进行边坡支护,防止坍塌。
(4)基坑底部应进行垫层处理,确保垫层厚度满足设计要求。
2. 高大模板支撑(1)模板支撑体系应按设计要求进行搭设,确保支撑体系的稳定性和安全性。
(2)支撑体系应采用满堂红支撑,保证支撑结构的整体性。
(3)支撑材料应选用符合国家标准的钢材,确保支撑材料的强度和刚度。
(4)支撑体系搭设完成后,需进行验收,确保满足设计要求。
3. 起重吊装(1)起重吊装前,必须对起重设备进行检查,确保设备完好。
(2)起重吊装作业过程中,必须遵循“先下后上、先轻后重、先短后长”的原则。
(3)起重吊装作业过程中,必须确保吊装区域的畅通,防止人员误入。
(4)起重吊装作业完成后,必须对吊装设备进行检查,确保设备安全。
4. 钢结构吊装(1)钢结构吊装前,必须对吊装设备进行检查,确保设备完好。
(2)钢结构吊装作业过程中,必须遵循“先上后下、先轻后重、先短后长”的原则。
(3)钢结构吊装作业过程中,必须确保吊装区域的畅通,防止人员误入。
(4)钢结构吊装作业完成后,必须对吊装设备进行检查,确保设备安全。
5. 高处作业(1)高处作业人员必须经过专业培训,取得相关资格证书。
(2)高处作业过程中,必须佩戴安全带、安全帽等防护用品。
(3)高处作业区域应设置安全防护栏杆,防止人员坠落。
(4)高处作业完成后,必须对作业区域进行检查,确保安全。
三、安全措施1. 施工现场必须设置明显的安全警示标志,提醒作业人员注意安全。
2. 施工现场必须配备足够的安全防护设施,如安全网、安全带、防护栏杆等。

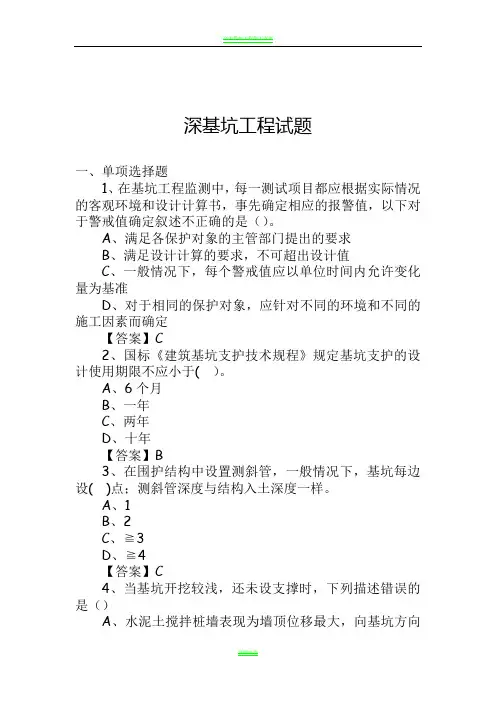

深基坑工程试题一、单项选择题1、在基坑工程监测中,每一测试项目都应根据实际情况的客观环境和设计计算书,事先确定相应的报警值,以下对于警戒值确定叙述不正确的是()。
A、满足各保护对象的主管部门提出的要求B、满足设计计算的要求,不可超出设计值C、一般情况下,每个警戒值应以单位时间内允许变化量为基准D、对于相同的保护对象,应针对不同的环境和不同的施工因素而确定【答案】C2、国标《建筑基坑支护技术规程》规定基坑支护的设计使用期限不应小于( )。
A、6个月B、一年C、两年D、十年【答案】B3、在围护结构中设置测斜管,一般情况下,基坑每边设( )点;测斜管深度与结构入土深度一样。
A、1B、2C、≧3D、≧4【答案】C4、当基坑开挖较浅,还未设支撑时,下列描述错误的是()A、水泥土搅拌桩墙表现为墙顶位移最大,向基坑方向水平位移B、地下连续墙表现为墙顶位移最大,向基坑方向水平C、旋喷桩桩墙表现为墙顶位移最大,向基坑方向水平位移D、钢板桩表现为墙顶位移不变或逐渐向基坑外移动,墙体腹部向基坑内突出。
【答案】D5、无支护基坑的稳定性主要取决于()。
A、滑动稳定性B、开挖边坡的稳定性C、基坑抗承压水层的基坑稳定性D、倾覆稳定性【答案】B6、下列方法中,( )不属于深基坑坑底稳定的处理方法。
A、加深围护结构入土深度B、抛填大石块C、坑底土体注浆加固D、坑内井点降水【答案】B7、上拔桩对环境会产生不良的影响,下列不属于减少上拔桩对破坏区影响范围的措施是()。
A、在粘土层内,边振边拔,减少带土量B、钢板桩表面涂抹沥青润滑剂、降低桩土之间的摩擦作用C、拔桩次序采用间隔或分组拔桩,减少对土体的拢作用D、在桩侧一定范围内注浆,增加土体的强度,增加土颗粒的移动阻力【答案】A8、基坑工程监测的内容不包括()。
A、支护结构的水平位移B、支护结构变形测量及内力测量。
C、支撑结构弯矩测量D、土压力测量。
9、下列选项中关于无支护基坑施工注意事项说法错误的是( ) 。
深基坑工程、高大模板工程安全管理一、深基坑工程施工安全技术1、概述深基坑的定义:基坑是为进行建(构)筑物地下部分施工而由地面向下开挖的空间。
建设行政主管部门已将基坑工程列为危性较大的分部分项工程,并在《危险性较大的分部分项工程安全管理办法》(建质【2009】87号)一文中规定,开挖深度超过3m(含3m),或深度虽未超过3m、但地质条件和周围环境较复杂的基坑工程(包括基坑支护、降水和土方开挖)属于危险性较大的分部分项工程,需要编制专项施工方案;开挖深度超过5m,或深度虽未超过5m、但地质条件和周围环境复杂,或影响毗邻建(构)筑物安全的基坑工程超过一定规模的危险性较大的分部分项工程,除需编制专项施工方案外,还需进行专家论证和审查。
深基坑支护是指为保证地下结构施工及基坑周边环境的安全,对深基坑侧壁及周边环境采用的支档、加固与保护的措施。
2、基坑设计、施工、监测规范《建筑基坑支护技术规程》JGJ120-2012《建筑深基坑工程施工安全技术规范》JGJ311-2013《建筑基坑工程监测技术规范》GB50497-2009上海市《基坑工程设计规程》DG/TJ08-61-2010上海市《地基基础设计规范》DGJ08-11-2010上海市《基坑工程施工监测规程》DG/TJ08-2001-200不同规范之间有一定差异,如对基坑安全等级的界定、强制性条文的选择等。
特别是在支护设计计算上,不同规范的不同的思路,不同的方法,因此一定不能混用。
由于基坑工程涉及到地质水文,一般情况下应尽量采用地方规范。
3、基坑降水⑴截住基坑坡面及基底的渗水;⑵增加边坡的稳定性,防止边坡或基底的土粒流失;⑶减少板桩和支撑压力;⑷改善砂土特性,方便挖土施工;⑸防止基底隆起与破坏。
4、基坑开挖⑴无支护的放坡开挖(开挖深度不宜大于7m)。
开挖深度小于、等于4m时,可单级开挖;大于4m时,应多极开挖,平台宽度不宜小于3m。
上海地区放坡开挖的总坡系数大致如下:基坑深度(m)放坡系数备注5 1:1.56 1:1.57 1:28 1:29 1:2.510 1:2.5 边长≤20m11 1:3 边长≥20m这里需要说明的是,按此表放坡的前提是要基坑周边降水良好、堆载正常。

第1篇一、工程概况及安全分析1. 工程概况:危大工程是指在施工过程中存在较大危险性的工程,如深基坑、高大模板、起重机械等。
在进行危大工程施工前,首先要对工程概况进行详细分析,包括工程规模、结构形式、施工工艺、施工周期等。
2. 安全分析:针对工程概况,对可能存在的安全隐患进行识别、评估,制定相应的预防措施。
安全分析内容包括:施工过程中的危险源、风险等级、可能发生的事故类型等。
二、组织与人员1. 成立项目安全领导小组:负责工程安全工作的全面领导、协调和决策。
2. 组建安全管理机构:明确各岗位职责,确保安全管理工作落实到位。
3. 人员培训:对施工人员进行安全教育培训,提高安全意识和操作技能。
4. 人员持证上岗:确保施工人员具备相应的资质证书,如电工证、焊工证等。
三、安全技术措施1. 制定专项安全施工方案:针对危大工程的特点,编制专项安全施工方案,明确施工过程中的安全措施、技术要求等。
2. 安全防护设施:根据工程需要,设置必要的安全防护设施,如安全网、防护栏杆、警示标志等。
3. 施工机械与设备:选用符合国家标准的施工机械与设备,并进行定期检查、维护。
4. 施工现场布置:合理布置施工现场,确保施工过程中安全、便捷。
四、安全检查与验收1. 施工前安全检查:在施工前,对施工现场进行安全检查,确保各项安全措施落实到位。
2. 施工过程中安全检查:在施工过程中,定期对施工现场进行安全检查,及时发现并整改安全隐患。
3. 工程验收:在工程完工后,进行安全验收,确保工程符合安全标准。
五、应急预案1. 制定应急预案:针对可能发生的事故类型,制定相应的应急预案。
2. 应急演练:定期组织应急演练,提高应急响应能力。
3. 应急物资储备:储备必要的应急物资,如急救药品、消防器材等。
六、宣传教育1. 加强安全宣传教育:通过培训、宣传栏、安全会议等形式,提高施工人员的安全意识。
2. 宣传安全生产法律法规:让施工人员了解安全生产法律法规,自觉遵守。
佛山市深基坑与高大模板工程施工质量安全管理办法(试行)一、指导思想为加强我市建设工程的质量安全管理,预防深基坑与高大模板等危险性较大工程发生施工质量安全事故,根据《安全生产法》、《建设工程安全生产管理条例》、《危险性较大工程安全专项施工方案编制及专家论证审查办法》、《广东省建设工程高支撑模板系统施工安全管理办法》及有关法律、法规,结合我市的实际情况,制定本管理办法(以下简称办法)。
二、适用范围(一)深基坑工程:开挖深度超过5m(含5m),或深度虽未超过5m,但地质情况和周围环境较复杂的基坑,包括基坑支护、降水、土方开挖等内容。
(二)高大模板工程:水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于10kN/m2 ,或集中线荷载大于15kN/m的模板支撑系统.三、专项施工方案的编制与审查(一)承接深基坑与高大模板工程的施工单位应组织专业工程技术人员,根据设计文件和技术设计要求,结合工程的实际,编制深基坑与高大模板工程的专项施工方案。
(二)专项施工方案应包括以下主要内容:1、支护、支撑系统的结构设计(包括结构选型及其计算依据;结构变形、位移和沉降观测的允许值以及临界状态报警值;结构设计的安全有效使用期)。
2、施工工艺要求,施工程序和施工进度安排。
3、对设计要求及施工现场情况的监测控制措施.4、各阶段施工安全措施及安全生产事故应急救援预案措施。
(三)专项施工方案编制后应由施工单位的技术负责人和监理单位的总监理工程师进行审核签字。
(四)专项施工方案专家论证审查1、施工单位应组织不少于5人的专家组对已编制的专项施工方案进行论证审查。
2、专家组由勘察、设计(注册结构工程师)、施工、监理、检测等专业工程技术人员组成,在佛山市危险性较大工程安全专项施工方案编制论证审查专家库中选取,但不能选择本工程相关企业的专家。
专家名单可在佛山市建设局网站(www.fsfgj。
gov。
cn)上查阅。
若根据工程需要选取市专家库以外的专家,施工单位应向市建设局提出申请。
深基坑工程、高大模板工程安全管理一、深基坑工程施工安全技术1、概述深基坑的定义:基坑是为进行建(构)筑物地下部分施工而由地面向下开挖的空间。
建设行政主管部门已将基坑工程列为危性较大的分部分项工程,并在《危险性较大的分部分项工程安全管理办法》(建质【2009】87号)一文中规定,开挖深度超过3m(含3m),或深度虽未超过3m、但地质条件和周围环境较复杂的基坑工程(包括基坑支护、降水和土方开挖)属于危险性较大的分部分项工程,需要编制专项施工方案;开挖深度超过5m,或深度虽未超过5m、但地质条件和周围环境复杂,或影响毗邻建(构)筑物安全的基坑工程超过一定规模的危险性较大的分部分项工程,除需编制专项施工方案外,还需进行专家论证和审查。
深基坑支护是指为保证地下结构施工及基坑周边环境的安全,对深基坑侧壁及周边环境采用的支档、加固与保护的措施。
2、基坑设计、施工、监测规范《建筑基坑支护技术规程》JGJ120-2012《建筑深基坑工程施工安全技术规范》JGJ311-2013《建筑基坑工程监测技术规范》GB50497-2009上海市《基坑工程设计规程》DG/TJ08-61-2010上海市《地基基础设计规范》DGJ08-11-2010上海市《基坑工程施工监测规程》DG/TJ08-2001-200不同规范之间有一定差异,如对基坑安全等级的界定、强制性条文的选择等。
特别是在支护设计计算上,不同规范的不同的思路,不同的方法,因此一定不能混用。
由于基坑工程涉及到地质水文,一般情况下应尽量采用地方规范。
3、基坑降水⑴截住基坑坡面及基底的渗水;⑵增加边坡的稳定性,防止边坡或基底的土粒流失;⑶减少板桩和支撑压力;⑷改善砂土特性,方便挖土施工;⑸防止基底隆起与破坏。
(也称SMW工法,开挖深度8-14m)、钢板桩及混凝土板桩(开挖深度6-11m,)等。
⑶还有一种未列入基坑工程规范,但列入地基基础规范中的特殊方法,那就是沉井。
不为常见的还有冷冻法等。
无论采取何种方式开挖,基坑施工都必须做到:挡住土,堵住水,保护好周边环境。
要监管好基坑施工的安全,必须从设计、施工两个方面从严监控。
5、监测和保护监测目的:⑴基坑支护体系及周边环境安全进行有效监测。
⑵为信息化施工提供参数。
⑶证有关设计参数。
监测内容:⑴基坑周边土体变位。
⑵支护结构的变形及内力。
⑶支撑结构的轴力。
⑷土压力。
⑸地下水位及孔隙水压力。
⑹相邻建(构)筑物及地下管线、隧道等保护对象的变形。
准6、基坑支护失效的形式,主要是倒塌与透水,具体有:⑴整体失稳;(整体稳定性验算)⑵坑底隆起;(抗隆起稳定性验算)⑶倾覆失稳;(抗倾覆稳定性验算)⑷滑移失稳;(抗税平滑动稳定性验算)⑸底部地基承载力失稳;(与抗隆起稳定性验算一致)⑹“踢脚”失稳;⑺止水帷幕失效;(抗渗流稳定性验算)⑻坑底渗透变形;(抗承压水稳定性演算)⑼支护结构破坏;(支护结构强度验算)⑽支锚体系失效;⑾坑内滑坡;⑿沉井突沉等。
(下沉系数及稳定系数验算)一旦出现上述情况,基坑就会发生事故。
对应于上述各种问题,虽在设计时都按规范验算及格,但因基坑设计涉及到土力学问题,有很大的不确定性,加上地下工程施工质量难以掌控,仍会相当大的风险,必须在施工中严加防范,同时应做好应急预案,加强施工监测,及时处理施工中发生的各类问题。
7、应急预案如基坑开挖时的堵漏、回填措施,降承压水深井泵的备用电源、备用泵,沉井下沉中的灌水措施等。
8、深基坑施工安全管控要点汇总二、高大模板工程安全技术培训1、高大模板工程定义水平混凝土构件模板支撑系统高度超过8m、或跨度超过18m、施工总荷载大于10KN/㎡、或集中线荷载大于15KN/m的模板支撑系统均为高大模板工程。
而且被认定为危险较大的分部分项工程。
随着市政工程和公用建筑规模的发展,经常会遇到支模高度超过8m的高架桥、超过1m的大梁、板厚400㎜以上的结构,搭设满堂高支模工程均属高大模板工程的范畴。
2、工程特点及风险分析(1)工程特点➢高支模对地基的要求较高,否则会产生不均匀沉降,因此地基需要硬化处理。
➢支模高度超过8m时对支撑系统的强度、刚度、稳定性要求高,因此必须增置水平支撑和剪刀撑。
➢高支模板工程对支撑的搭设、混凝土浇灌、拆模各环节都有较高的要求。
(2)风险分析➢支撑系统地基处理的不好,混凝土浇灌过程中有可能使支撑系统产生不均匀沉降而失稳,出现坍塌事故。
➢支撑系统一部分座在硬地坪上,另一部分座在回填土上,支撑体系形成一边硬,一边软的局面。
当支撑受力后产生局部失稳而出现坍塌事故。
➢专项方案与现场施工不符,例如立柱间距放大、立柱采用搭接、水平支撑没有按计算设置等使整个支撑系的强度、刚度和稳定性降底,在混凝土浇灌过程或浇灌后突然失稳而出现坍塌事故。
➢因混凝土浇筑程序不合理对模板支撑系统产生推力而倒塌。
➢为赶进度结构混凝土的强度没有达到100%就提前拆模导致坍塌事故的发生。
➢在使用过程中的荷载组合超过计算活荷载值时,承重构件因受力过大而失稳。
3、高大模板安全专项施工方案应当包括以下内容:➢编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
➢工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。
➢施工计划:施工进度计划、材料与设备计划等。
➢施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
➢施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监控措施等。
➢劳动力计划:包括专职安全生产管理人员、特种作业人员的配置。
➢计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。
每项计算列出计算简图和截面构造大样图,注明材料尺寸、规格、纵横支撑间距。
附图包括支模区域立杆、纵横水平杆平面布置图,支撑系统立面图、剖面图,水平剪刀撑布置平面图及竖向剪刀撑布置投影图,梁板支模大样图,支撑体系监测平面布置图及连墙件布设位置及节点大样图等。
4、安全管理要点和监控手段(1)专项方案审查➢程序性审查专项施工方案必须由施工总包单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由总包单位技术负责人签字。
分包单位编制的专项施工方案应经总包单位技术负责人及相关专业分包单位技术负责人签字。
方案应附有专家组讨论后最终确认的审查论证报告。
经项目总监理工程师审查后不符合要求的,施工单位按原程序办理报审手续。
➢符合性审查设计方案必须符合工程建设强制性标准要求,并包括安全技术措施,安全验算结果。
安全验算应包括以下内容:支撑系统地基承载力计算;立杆的稳定计算;支撑架计算;搭设在建筑结构上的脚手架,应对建筑结构进行承载力计算。
审查方案中所使用的数据是否与计算书一致。
➢针对性审查专项方案根据工程所处地基条件以及所处环境编制详细措施和应急救援预案。
应急救援预案的主要内容应是出现坍塌事故预兆时,停止作业、人员疏散、排除险情,而后安排加固。
加固方案的确定。
(2)地基处理必须对地基的松软土、回填土进行平整、分层夯实,铺道渣,必要时再浇筑混凝土层,地基设有排水措施。
支撑系统一经搭设,其地基不准随意开挖。
(3)脚手架搭设✧撑握高大模板支撑与一般脚手架搭设的区别,严格按专项方案中计算的立杆、水平杆间距,剪刀撑、水平撑的位置进行施工。
对于梁侧和梁底区域的加密部位的设置。
✧✧无论是支撑支在底层还是在楼面上,在支撑下铺设通长脚手板。
✧✧立杆的接长必须对接,不准搭接。
当对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同一步内隔一根立杆的两个相邻立杆的接头在高度方向错开的距离不宜小于500㎜。
各接头中心至主节点的距离不大于步距的1/3。
✧✧当杆件接长时,搭接长度不应小于1m,并应采用不少于2个旋转扣件固定。
端部扣件盖板的边缘至杆端距离不应小于100㎜。
✧✧按专项施工方案搭设水平杆,且按照支撑架体要求设置水平加强层。
✧在架体四周及内部纵、横向每隔6m到8m由底至顶设置坚向剪刀撑,还应在架体底部、顶部、竖向间隔设置水平剪刀撑。
底部剪刀撑与扫地杆设在同一平面。
✧设置支撑架体与墙体的附着连接。
或与结构柱进行刚性连接。
当局部承受集中荷载时,应采取加固措施。
在安装过程中应采取临时固定措施。
✧模板安装前,对支撑系统的垂直度进行检查,如有偏差应及时纠正。
(4)模板安装✧当梁跨度等于或大于4m时应起拱,起拱高度为全跨长度的1~3‰。
✧当梁高度较高时,梁底模水平楞和两侧模板竖楞经计算都要加密。
✧安装完毕的平台模板、梁模板不可临时堆料和当作业平台使用,以防模板的变形、标高和平整度产生编差。
✧检查模板支撑系统与外脚手架是否脱离,是否各自形成系统。
✧检查高处作业施工人员劳防用品穿戴情况(主要是安全帽、安全带)及有无可靠的立足点。
✧水平模板的支撑系统构造设计变更时,应重新编制方案,并经施工总包单位技术负责人确认,经专家讨论验算。
✧督促施工单位组织相关部门按规定进行验收,验收合格后挂牌之后可投入使用。
✧搭设区域设置安全警戒线。
(5)使用过程安全监理要点✧模板支撑系统使用全过程中,立杆底部不得松动,不得任意拆除任何一根杆件,不得松动扣件,不得用作起重缆风的拉结。
✧督促施工单位在施工过程中加强检查和维护;特别是下雨后,应检查立杆和垫板是否有悬空现象,支撑系统是否有变形。
✧在施工过程中严格控制施工荷载,不得超过设计荷载,在施工中应有专人监控。
✧检查混凝土浇筑次序,尽量使模板支撑系统均匀受载。
✧混凝土浇筑过程中应有专人对模板支撑系统进行监护,发现模板支撑体系正在变化时,必须立即停止浇筑,人员撤离不得盲目进入模板下方。
(6)拆除过程监理要点✧督促检查承包单产对拆除施工人员进行安全技术交底。
楼板拆底模时必须有拆模许可证。
拆除作业应有专人进行监护,拆除区域设置安全警戒线。
✧高大模板支撑系统拆除前对混凝土试块进行试压,梁、悬臂构件试块强度必须达到100%后方可进行支撑系统拆除。
✧拆除时应遵循先支后拆,后支先拆的原则。
✧拆除跨度较大的梁支架及其模板时应从跨中开始向两端进行。
设有附墙连接的模板支撑系统,附墙连接的模板支撑架体逐层拆除,严禁先将附墙连接全部或数层拆除后再拆支撑架体。
