筏板基础
- 格式:ppt
- 大小:5.98 MB
- 文档页数:15

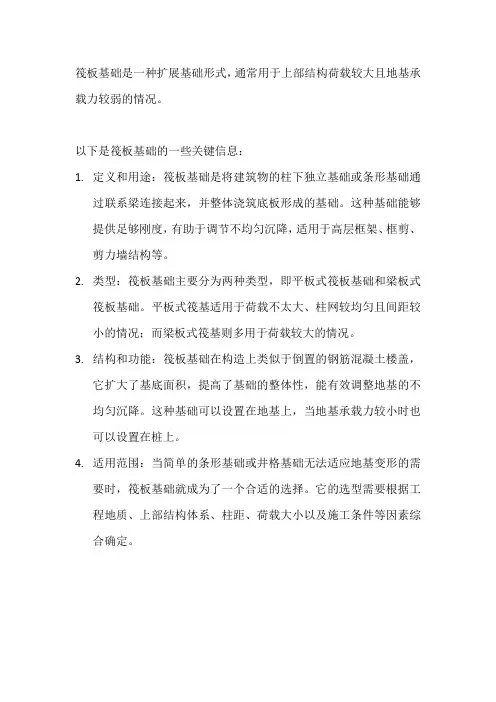

筏板基础是一种扩展基础形式,通常用于上部结构荷载较大且地基承载力较弱的情况。
以下是筏板基础的一些关键信息:
1.定义和用途:筏板基础是将建筑物的柱下独立基础或条形基础通
过联系梁连接起来,并整体浇筑底板形成的基础。
这种基础能够提供足够刚度,有助于调节不均匀沉降,适用于高层框架、框剪、剪力墙结构等。

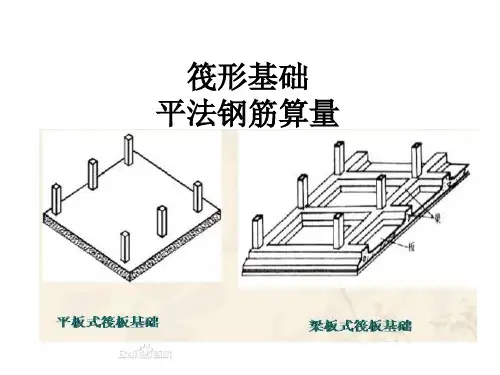

2.类型:筏板基础主要分为两种类型,即平板式筏板基础和梁板式
筏板基础。
平板式筏基适用于荷载不太大、柱网较均匀且间距较小的情况;而梁板式筏基则多用于荷载较大的情况。
3.结构和功能:筏板基础在构造上类似于倒置的钢筋混凝土楼盖,
它扩大了基底面积,提高了基础的整体性,能有效调整地基的不均匀沉降。
这种基础可以设置在地基上,当地基承载力较小时也可以设置在桩上。
4.适用范围:当简单的条形基础或井格基础无法适应地基变形的需
要时,筏板基础就成为了一个合适的选择。
它的选型需要根据工程地质、上部结构体系、柱距、荷载大小以及施工条件等因素综合确定。
(一)筏形基础平法施工图的表示方法1.梁板式筏形基础平法施工图,是在基础平面布置图上采用平面注写的方式进行表达。
2.当绘制基础平面布置图时,应将其所支承的混凝土结构、钢结构、砌体结构或混合结构的柱、墙平面与基础平面一起绘制。
3.通过选注基础梁底面与基础平板底面的标高高差来表达二者间的位置关系,可以明确其:“高板位”(梁顶与板顶一平)、“低板位”(梁底与板底一平)、“中板位”(板在梁的中部)三种不同位置组合的筏形基础。
4.梁板式筏形基础构件的类型和编号;a)梁板式筏形基础由基础主梁,基础次梁,基础平板等构成。
(二)梁板式筏形基础平板的平面注写1.梁板式筏形基础平板的平面注写a)梁板式筏形基础平板LPB的平面注写,分板底部与顶部贯通纵筋的集中标注与板底部附加非贯通纵筋的原位标注两部分内容。
当仅设置贯通纵筋而未设置附加非贯通纵筋时,则仅做集中标注。
b)梁板式筏形基础平板LPB贯通纵筋的集中标注,应在所表达的板区双向均为第一跨(X与Y双向首跨)的板上引出(图面从左至右为X向,从下至上为Y 向)板区划分条件:i当板厚不同时,相同板厚区域为一板区。
ii当因基础梁跨度、间距、板底标高等不同,设计者对基础平板的底部与顶部贯通纵筋分区域采用不同配置时,配置相同的区域为一板区。
各板区应分别进行集中标注。
集中标注内容规定如下:注写基础平板的编号。
‚注写基础平板的截面尺寸。
注写h=XXX表示板厚。
ƒ注写基础平板的底部与顶部贯通纵筋及其总长度。
先注写X向底部(B打头)贯通纵筋与顶部(T打头)贯通纵筋,及其纵筋长度范围;在注写Y向底部(B打头)贯通纵筋与顶部(T打头)贯通纵筋,及其纵筋长度范围。
(图面从左至右为X向,从下至上为Y向)贯通纵筋的总长度注写在括号中,注写方式为“跨数及有无外伸”,其表达形式为:(xx)无外伸、(xxA)一端有外伸,(xxB)两端有外伸。
注:基础平板的跨数以构成柱网的主轴线为准;两主轴线之间无论有几道辅助轴线,均可按一跨考虑。
筏板基础施工工艺1、基础素砼垫层施工基坑长宽尺寸、位置、基底标高和平整度、基底土质等经检验合格,砂石垫层完成后,开始进行基础素砼垫层施工。
垫层施工前将标高引测到基坑内,并用短钢筋做出垫层顶标高标记。
垫层周边用胶合板模板支模,垫层模板应位置准确,上口平直,模板背面钉入短钢筋固定牢固。
基础垫层采用100厚C15砼。
砼运送至浇筑地点后,先用铁锹粗略摊平,用铁辊子反复碾压密实,然后根据标高控制线用大杠将表面刮平,不平处随时找补,最后用木抹子将表面砼拍压密实、搓平。
2、筏板基础工程基础为筏板基础,砼采用泵送商品砼,底板砼分三层一次浇注完毕,在砼施工中严格控制原材料的质量,选用信誉好的厂家生产的同品种、同规格的原材料,并严格控制砼的水灰比。
采用水化热较低的水泥。
为提高抗渗能力,地下部分外墙和底板添加抗渗防水剂以形成自防水砼,大体积砼还应掺适量的缓凝剂,后浇带砼比原设计应提高一个级别。
1)筏板基础施工顺序测量放线→绑扎底板下排钢筋(先短跨,后长跨)→安装钢筋支架→绑扎底板上排钢筋(先长跨,后短跨)→地下一层墙、柱插筋绑扎→外墙止水钢板安装→电梯井坑、集水坑及后浇带支模板→基础底板砼浇筑。
(水电预埋、预留及避雷接地体焊接与土建配合穿插施工)2)测量放线根据设于基坑外的轴线控制桩用经纬仪将轴线投测至防水保护层上,再用经纬仪和钢卷尺放出其它细部轴线,最后拉钢尺放出地下一层剪力墙、柱等竖向构件边线和门窗洞口位置线。
为了便于区分,将柱、门窗洞口位置线四角用红油漆涂成三角形标记。
3)钢筋制作、绑扎钢筋在加工棚内制作成型,用塔吊运到作业面绑扎就位。
钢筋加工制作主要采用机械方式,形状和长度相同的钢筋统一下料,统一制作,下料时先下长料,后下短料,长短料搭配使用,制作成型的钢筋经检验合格后,在施工现场码放整齐,挂牌备用。
基础底板下排钢筋绑扎前,先根据基础底板配筋图划出钢筋排布线,将底板短跨方向下排钢筋放在预定位置,短跨钢筋摆好后,再摆长跨方向钢筋,钢筋所有交叉点全部用22#镀锌铁丝绑扎牢固,绑扣应成“八字”形,防止骨架扭曲变形。

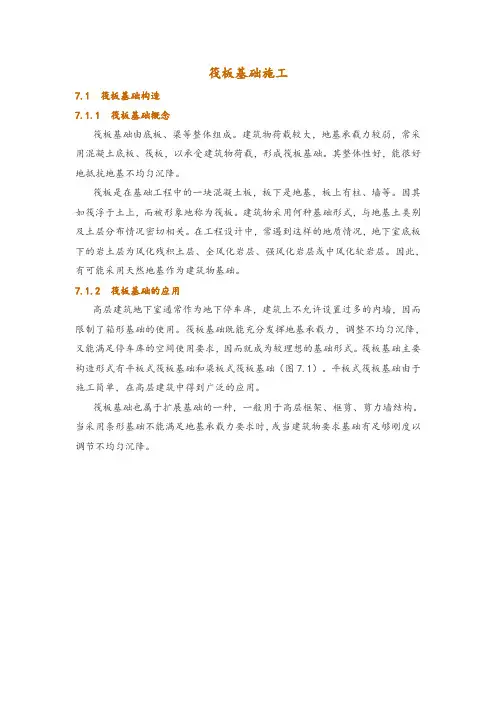

筏板基础施工7.1 筏板基础构造7.1.1 筏板基础概念筏板基础由底板、梁等整体组成。
建筑物荷载较大,地基承载力较弱,常采用混凝土底板、筏板,以承受建筑物荷载,形成筏板基础。
其整体性好,能很好地抵抗地基不均匀沉降。
筏板是在基础工程中的一块混凝土板,板下是地基,板上有柱、墙等。
因其如筏浮于土上,而被形象地称为筏板。
建筑物采用何种基础形式,与地基土类别及土层分布情况密切相关。
在工程设计中,常遇到这样的地质情况,地下室底板下的岩土层为风化残积土层、全风化岩层、强风化岩层或中风化软岩层。
因此,有可能采用天然地基作为建筑物基础。
7.1.2 筏板基础的应用高层建筑地下室通常作为地下停车库,建筑上不允许设置过多的内墙,因而限制了箱形基础的使用。
筏板基础既能充分发挥地基承载力,调整不均匀沉降,又能满足停车库的空间使用要求,因而就成为较理想的基础形式。

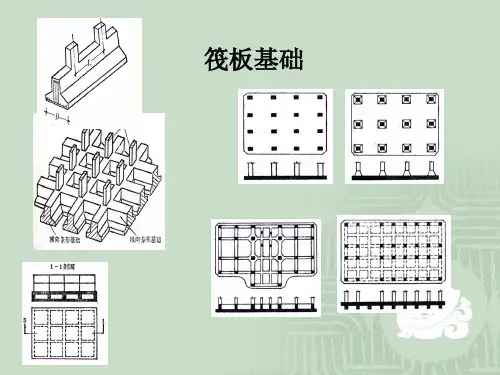

筏板基础主要构造形式有平板式筏板基础和梁板式筏板基础(图7.1)。
平板式筏板基础由于施工简单,在高层建筑中得到广泛的应用。
筏板基础也属于扩展基础的一种,一般用于高层框架、框剪、剪力墙结构。
当采用条形基础不能满足地基承载力要求时,或当建筑物要求基础有足够刚度以调节不均匀沉降。
图7.1 筏板基础7.1.3 筏板基础的构造要求(1)强度等级筏板基础的混凝土强度等级不应低于C30。
当有地下室时应采用防水混凝土,防水混凝土的抗渗等级应根据地下水的最大水头与防渗混凝土厚度的比值,按现行《地下工程防水技术规范》(GB 50108—2008)选用,但不应小于0.6 MPa。
必要时宜设架空排水层。
(2)墙体采用筏板基础的地下室,应沿地下室四周布置钢筋混凝土外墙,外墙厚度不应小于250 mm,内墙厚度不应小于200 mm。
墙的截面设计除满足承载力要求外,尚应考虑变形、抗裂及防渗等要求。
墙体内应设置双面钢筋,竖向和水平钢筋的直径不应小于12 mm,间距不应大于300 mm。
(3)板厚筏板基础底板的厚度均应满足受冲切承载力、受剪切承载力的要求。
第1篇一、工程概况本工程位于我国某城市,占地面积约为20000平方米。
筏板基础是本工程的主要基础形式,主要用于承载主体结构荷载,并保证结构的稳定性。
筏板基础施工质量直接影响到整个工程的稳定性和安全性。
本方案旨在为筏板基础施工提供详细的施工步骤和质量控制措施。
二、施工准备1. 施工图纸及技术资料施工前,应仔细审查施工图纸,确保施工方案与设计要求相符。
同时,收集相关技术资料,如地质勘察报告、施工规范、材料性能等。
2. 施工人员组织具备相关资质的施工人员,对施工人员进行技术培训和安全教育,确保施工人员掌握筏板基础施工技术及安全操作规程。
3. 施工机械根据施工需求,配备挖掘机、推土机、混凝土搅拌站、混凝土泵车、平板振动器、平板振动器、钢筋加工机械、吊车等施工机械。
4. 施工材料确保施工材料符合设计要求,包括混凝土、钢筋、水泥、砂石、外加剂等。
对进场材料进行严格检验,确保材料质量。
5. 施工现场施工现场应平整、开阔,具备排水设施,确保施工顺利进行。
三、施工工艺1. 施工测量根据设计图纸,进行施工放样,确定筏板基础的位置、尺寸和标高。
使用全站仪进行精确测量,确保施工精度。
2. 土方开挖根据设计图纸和地质勘察报告,进行土方开挖。
采用挖掘机进行开挖,确保开挖深度、宽度和边坡坡度符合设计要求。
开挖过程中,注意保护地下管线和构筑物。
3. 钢筋绑扎(1)钢筋加工:按照设计要求,对钢筋进行下料、弯曲、焊接等加工。
(2)钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎,确保钢筋间距、保护层厚度符合规范要求。
4. 混凝土浇筑(1)混凝土搅拌:按照设计要求,选用合适的混凝土配合比,使用混凝土搅拌站进行搅拌。
(2)混凝土运输:采用混凝土泵车将混凝土运输至施工现场。
(3)混凝土浇筑:按照施工顺序,从一端开始浇筑混凝土,采用分层浇筑、分段施工的方法,确保混凝土密实、均匀。
5. 混凝土养护混凝土浇筑完成后,及时进行养护。
采用喷淋、覆盖、浇水等方法,确保混凝土强度达到设计要求。
筏板基础模板
筏板基础是一种常见的基础形式,它通常用于轻型建筑物的基础支撑。
下面我们将详细介绍筏板基础的模板设计及施工要点。
首先,筏板基础的模板设计需要遵循一定的规范。
在进行模板设计时,首先需要根据建筑物的结构荷载和基础地质条件确定筏板的尺寸和形式。
一般情况下,筏板的厚度通常为150mm至300mm,可以根据实际情况进行调整。
其次,根据建筑物的平面尺寸确定筏板的外形尺寸,保证筏板的尺寸能够完全覆盖建筑物的承载范围。
最后,根据设计要求确定筏板的钢筋布置和混凝土浇筑顺序,确保筏板的受力性能满足要求。
其次,筏板基础的模板施工要点需要引起我们的重视。
在进行筏板基础的模板施工时,首先需要对模板支撑进行检查,确保模板支撑结构稳定可靠。
其次,需要根据设计要求进行模板的搭设和固定,保证模板的准确性和稳定性。
在进行混凝土浇筑前,需要对模板进行检查,确保模板表面平整、无裂缝和渗漏现象。
在进行混凝土浇筑时,需要控制浇筑速度和均匀性,避免混凝土的分层和渗漏。
最后,在混凝土初凝后,需要及时拆除模板,并对筏板表面进行养护,以保证筏板的质量和使用性能。
总的来说,筏板基础的模板设计和施工要点对于建筑物的安全和稳定具有重要的意义。
只有严格按照设计要求进行模板设计和施工,才能保证筏板基础的质量和可靠性。
希望本文的介绍能够对大家有所帮助,谢谢阅读。
筏板基础是什么意思通常是指基础工程里面的混凝土板;板子的下面存在地基,上面则是有柱子、墙等物件,因为它像是浮在土地上面的筏,所以被叫做筏板建筑,它的整体性优良,能够很好的抵抗地基沉降的情况。
装阀板基础施工步骤详细是什么?1、首先我们挖地坑,要是地下面有水,就应该人为把地下水的水位降低到坑的50厘米开外,这样才能够确保在施工的时候水不会漏出来。
2、挖土坑的时候要注意保持基坑底上的原型,要是用机械挖土,底面上有20~40厘米厚的土层的话,就要清除,这样可以避免往后损坏结构。
要是有部分有软的土层或者是超挖,就应该换一个地方作业。
通常基坑挖好之后不能立刻进行下一步,要在基坑的上面留150~200毫米不挖,等到下道步骤施工的时候,再设计基坑底的高度防止基土被干扰。
3、要是桩阀板非常长的时候,就要考虑在他的中间留通后浇缝带,这样可以避免温度收缩裂缝,还能方便我们施工的时候分段作业。
如果是很厚的桩阀筏板,就要考虑使用水泥水化热和浇筑入膜温度的方法,这样可以避免温度太大收缩的时候力度很大,导致基础底板损坏。
4、浇筑混凝土的时候,要先清除地基和垫盘上的脏物,基坑里面最好不要有水,木膜要用水浇湿,还要把板缝和孔洞堵好。
5、浇筑的高度大于两米的时候,就要使用串桶和溜槽,这样可以防止离析混凝。
土要一层一层的进行施工,每一层的厚度大概是250~300毫米。
6、操作混凝土的时候,我们要观察模板和钢筋,还有预先买好的铁件,预先留好的孔洞,看管道是不是正常,如果发现位置不正确或者是变形的时候,就要停止工作。
要在乎泥土初次凝前,处理完所有的工序,然后再继续浇筑。
7、混凝土浇好以后,可以用木抹子搓平。
8、桩阀筏板基层就完成了,最好在表面覆盖或者洒水养护,通常不能够少于7天。
采取保温措施,也可以让效果更好,能够预防水侵蚀地面。
9、预先在旁边做好沉降观测点,方便以后的观察分析。
筏板基础标准贯入持力层深度筏板是一种常用的地基工程技术,用于增加建筑物的稳定性和承载能力。
在施工过程中,需要确定标准贯入持力层的深度。
标准贯入持力层深度的确定是基于地质条件和工程要求的综合考虑。
下面将详细介绍筏板基础和标准贯入持力层深度的基础知识。
筏板基础是一种分布式基础形式,它通过在地面表面上扩大建筑物的承载面积,可以有效地分散建筑物的重力作用,减小地基沉降和变形,提高建筑物的稳定性和安全性。
筏板基础通常由承台和筏板组成,承台传递载荷给筏板,筏板再将载荷分散到地基土层中。
筏板的设计要满足承受建筑物荷载和满足地基土层的承载能力要求。
标准贯入持力层是指地下土层,其密实程度较高,具有较好的承载能力。
通过对标准贯入试验的分析,可以确定标准贯入击数与地下土层的密实程度之间的关系,从而判断标准贯入击数达到一定数值时,地下土层的承载能力满足工程要求。
标准贯入所得的击数也称为标准贯入值或N值,N值越大,土层的承载能力越强。
标准贯入试验是通过将一根直径为51mm的实心钢管沉入土层中,给钢管施加标准贯入锤的打击,记录每次击锤的击数和击入深度的试验方法。
试验时应选择合适的击入能量,控制好打击频率和击入深度。
试验的结果需要经过分析和处理,才能得到准确的标准贯入击数。
在实际工程中,筏板基础的标准贯入持力层深度的确定往往需要综合考虑多种因素。
首先,需要考虑地质条件,包括土质类型、土层的分布、厚度等。
一般来说,标准贯入持力层深度应该选择在厚度较大、贯穿整个建筑物基础范围的土层中,以确保筏板能够获得较好的承载能力。
其次,需要考虑工程要求和设计要求。
工程要求包括建筑物的总重、建筑物的类型、使用功能等。
设计要求包括建筑物的安全系数、地基稳定性要求等。
根据这些要求,可以确定筏板基础的设计荷载和标准贯入持力层深度。
此外,还需要考虑经济性和施工的可行性。
标准贯入试验需要耗费较大的人力和物力,对土层进行频繁的打击可能会对地下结构和周边环境产生不利影响。
筏板基础施工工艺一、引言筏板基础是一种常用的地基处理方法,特别适用于土质较差或承载力较低的土地。
其施工工艺的正确性和质量直接影响着建筑物的安全稳定性。
本文将介绍筏板基础施工的基本工艺和注意事项,以供参考。
二、施工前准备1. 地质勘察:在进行筏板基础施工前,必须进行详细的地质勘察,了解地层情况、地下水位、土壤承载力等参数,以确定筏板基础的设计方案。
2. 施工图纸:根据地质勘察结果,制定筏板基础的施工图纸,并与相关部门进行审核。
3. 材料准备:根据施工图纸确定所需要的材料类型和数量,并进行采购。
三、施工过程1. 地面处理:施工前需将场地进行整平,清除杂物,确保地面平整洁净,以便进行进一步施工工作。
2. 基坑开挖:按照设计要求,开挖基坑,确保基坑的形状和尺寸符合设计要求,并且基底平整。
3. 地基处理:根据地质勘察结果,进行地基处理。
常见的地基处理方法包括加固土地基、清理软弱土等。
4. 筏板布置:将筏板材料按照施工图纸进行布置,需要注意的是筏板之间的缝隙要适当,避免过于紧密或过于松散。
5. 钢筋布置:根据设计要求,在筏板上铺设钢筋,确保钢筋的布置符合设计要求,并进行牢固固定,避免移位。
6. 混凝土浇筑:将预先调配好的混凝土进行浇筑,注意在浇筑过程中要均匀分布,避免出现气泡、漏洞等问题。
7. 混凝土养护:混凝土浇筑后,进行适当的养护工作,包括覆盖保湿膜、喷水保湿等。
四、施工注意事项1. 施工现场要保持干净整洁,材料摆放要有序,避免杂乱。
2. 施工人员必须穿着合适的劳保用品,包括安全帽、工作服、手套等。
3. 在施工过程中,要随时检查筏板的布置和钢筋的固定情况,如果发现问题及时进行调整和修复。
4. 所用材料必须符合相应的标准和要求,并在施工前进行验收。
5. 混凝土浇筑过程中,要注意混凝土的均匀性,避免出现浇筑不均匀或漏浇情况。
6. 混凝土浇筑完毕后,要进行适当的养护工作,避免出现开裂、渗漏等问题。
7. 在施工过程中,要及时清理施工现场,确保安全和卫生。
第1篇一、工程概况本工程位于某城市中心区域,总建筑面积约为10万平方米,地下两层,地上二十层。
筏板基础是本工程的基础结构形式,其主要作用是承受上部结构的荷载,并将荷载均匀传递到地基土层。
为确保工程质量,特制定本施工方案。
二、施工准备1. 人员准备- 组建一支经验丰富的施工队伍,包括施工管理人员、技术人员、施工员、质量员、安全员等。
- 对施工人员进行技术培训和安全教育,确保其掌握相关施工技能和安全知识。
2. 材料准备- 砼:根据设计要求,选用符合国家标准的混凝土,确保强度、耐久性等性能满足要求。
- 钢筋:选用符合国家标准的钢筋,确保其尺寸、间距、形状等符合设计要求。
- 模板:选用符合国家标准的钢模板或木模板,确保其刚度、稳定性、平整度等满足要求。
- 其他材料:水泥、砂、石子、外加剂等。
3. 机械设备准备- 混凝土搅拌站:用于搅拌混凝土。
- 混凝土运输车:用于运输混凝土。
- 钢筋加工设备:用于加工钢筋。
- 模板支撑体系:用于支撑模板。
- 测量仪器:全站仪、水准仪、钢卷尺等。
- 其他设备:搅拌机、振动器、切割机等。
三、施工工艺1. 基础处理- 对地基进行地质勘察,了解土层分布、地基承载力等。
- 清除地表杂物,平整场地。
- 对地基进行加固处理,如换填、压实等。
2. 钢筋工程- 钢筋加工:根据设计图纸,加工钢筋,确保其尺寸、形状、间距等符合要求。
- 钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确、牢固。
- 钢筋焊接:采用电弧焊或闪光对焊等方法,确保焊接质量。
3. 模板工程- 模板安装:按照设计要求,安装模板,确保其平整、稳定、严密。
- 模板支撑体系:搭建模板支撑体系,确保其刚度、稳定性、承载能力满足要求。
- 模板加固:对模板进行加固处理,防止变形、移位。
4. 混凝土工程- 混凝土搅拌:按照设计要求,搅拌混凝土,确保其质量满足要求。
- 混凝土运输:采用混凝土运输车,将混凝土运至施工现场。
- 混凝土浇筑:按照设计要求,进行混凝土浇筑,确保浇筑均匀、密实。
筏板基础构造筏板基础是一种常见的建筑基础形式,广泛应用于各类建筑中。
筏板基础主要分为平板式和肋梁式两种类型,具有施工简便、承载力高、抗震性能好等优点。
在筏板基础的构造过程中,需要满足地基处理、垫层施工、钢筋布置、混凝土浇注等方面的要求,以确保建筑物的安全稳定。
一、筏板基础的类型1.平板式筏板基础平板式筏板基础是一种直接将建筑物荷载通过筏板传递到地基上的基础形式。
它适用于地基较好、荷载较小的建筑物。
平板式筏板基础的主要特点是施工简单、造价低,但承载力相对较低。
2.肋梁式筏板基础肋梁式筏板基础是在平板式筏板基础上增加肋梁而形成的一种基础形式。
它适用于地基较差、荷载较大的建筑物。
肋梁式筏板基础具有较高的承载力和较好的抗震性能,但施工相对复杂,造价较高。
二、筏板基础的构造要求1.地基处理筏板基础的地基处理是整个构造过程中的关键环节。
一般要求对地基进行夯实、加固或采用桩基等形式,以提高地基的承载力。
同时,还需对地基进行防水处理,以防止地下水对建筑物的影响。
2.垫层施工垫层是筏板基础的重要组成部分,它能够防止地基中的水分和杂物渗透到筏板中,同时还可以提高筏板的承载力。
垫层的材料和厚度应根据建筑物的荷载和使用要求进行选择和设计。
3.钢筋布置筏板基础的钢筋布置直接影响到其承载力和稳定性。
因此,在施工前需要对钢筋进行严格的选材和加工,确保钢筋的质量和规格符合设计要求。
同时,在钢筋布置时需遵循一定的原则和规范,如钢筋的直径、间距、连接方式等。
4.混凝土浇注混凝土浇注是筏板基础施工的最后一步,也是非常重要的一步。
在浇注前需要对模板进行清理和加固,确保模板的稳定性和密封性。
同时,在浇注过程中需要控制好混凝土的配合比和浇注速度,保证混凝土的质量和强度。
浇注完成后应及时进行养护,防止出现裂缝等质量问题。
三、筏板基础的钢筋构造1.钢筋的种类和规格筏板基础的钢筋一般采用HRB400级热轧带肋钢筋,直径一般为6mm、8mm、10mm等。
筏板基础筏板基础:由底板、梁等整体组成。
建筑物荷载较大,地基承载力较弱,常采用砼底板筏板,承受建筑物荷载,形成筏基,其整体性好,能很好的抵抗地基不均匀沉降。
概述建筑物采用何种基础型式,与地基土类别及土层分布情况密切相关。
工程设计中,常遇到这样的地质情况,地下室底板下的岩土层为风化残积土层、全风化岩层、强风化岩层或中风化软岩层,因此,有可能采用天然基础。
高层建筑地下室通常作为地下停车库,建筑上不允许设置过多的内墙,因而限制了箱型基础的使用;筏板基础既能充分发挥地基承载力,调整不均匀沉降,又能满足停车库的空间使用要求,因而就成为较理想的基础型式。
筏板基础主要构造型式有平板式筏板基础和梁板式筏板基础,平板式筏板基础由于施工简单,在高层建筑中得到广泛的应用。
本文以广州白云区某住宅楼的基础设计为例,拟对高层建筑基础的选型和筏板基础的设计方法进行介绍。
基础选型2.1工程地质概况本工程设地下室1层,塔楼地上20层,采用剪力墙结构。
根据岩土工程勘察报告,场地土层分布自上而下分别为:①人工填土层,厚度0.5m~3.0m;②冲洪积土层,厚度0.60m;③可塑状残积土层,厚度 1.6m~8.30m,标贯击数为8~16击;④硬塑状残积土层,厚度2.2m~12.0m,标贯击数为18~29击;⑤岩石全风化带,厚度2.40m~8.60m,标贯击数为30~46击;⑥岩石强风化带,厚度0.60m~12.0m,标贯击数为50~65击;⑦岩石中风化带,厚度1.10m~2.13m,天然单轴极限抗压强度24.55MPa~49.55MPa;⑧岩石微风化带,厚度1.0m~1.60m,天然单轴极限抗压强度43MPa~120MPa。
2.2基础结构方案选择高层建筑常用的基础结构型式为桩基础,本工程岩土工程勘察报告中建议基础型式采用预应力管桩基础或人工挖孔桩基础。
①采用预应力管桩基础,以强风化花岗岩为桩端持力层,由于场地基岩埋深相对较浅,地下室开挖后,最短有效桩长仅为2m左右,且场地局部地段在残积层中存在中风化岩孤石,对预应力管桩施工带来困难。
筏板基础分为平板式筏基和梁板式筏基,平板式筏基支持局部加厚筏板类型;梁板式筏基支持肋梁上平及下平两种形式,下面就筏基的分析计算做详细阐述。
(1)地基承载力验算地基承载力验算方法同独立柱基,参见第17.1.1节内容。
对于非矩形筏板,抵抗矩W采用积分的方法计算。
(2)基础抗冲切验算按GB50007-2002第8.4.5条至第8.4.8条相关条款的规定进行验算。
①梁板式筏基底板的抗冲切验算底板受冲切承载力按下式计算式中:F l——作用在图17.1.5-1中阴影部分面积上的地基土平均净反力设计值;βhp——受冲切承载力截面高度影响系数;u m——距基础梁边h0/2处冲切临界截面的周长;f t——混凝土轴心抗拉强度设计值。
图17.1.5-1 底板冲切计算示意②平板式筏基柱(墙)对筏板的冲切验算计算时考虑作用在冲切临界截面重心上的不平衡弯矩所产生的附加剪力,2处冲切临界截面的最大剪应力τmax应按下列公式计算。
距柱边h0/式中:F l——相应于荷载效应基本组合时的集中力设计值,对内柱取轴力设计值减去筏板冲切破坏锥体内的地基反力设计值;对边柱和角柱,取轴力设计值减去筏板冲切临界截面范围内的地基反力设计值;地基反力值应扣除底板自重;u m ——距柱边h0/2处冲切临界截面的周长;M unb——作用在冲切临界截面重心上的不平衡弯矩设计值;c AB——沿弯矩作用方向,冲切临界截面重心至冲切临界截面最大剪应力点的距离;I s——冲切临界截面对其重心的极惯性矩;βs——柱截面长边与短边的比值,当βs<2时,βs取2;当βs>4时,βs取4;c1——与弯矩作用方向一致的冲切临界截面的边长;c2——垂直于c1的冲切临界截面的边长;a s——不平衡弯矩通过冲切临界截面上的偏心剪力传递的分配系数;③平板式筏基短肢剪力墙对筏板的冲切验算短肢剪力墙对筏板的冲切计算按等效外接矩形柱来计算,计算方法完全同柱对筏板的冲切,等效外接矩形柱参见图17.1.5-2。
