建筑工程放坡系数及土方

放坡计算公式

Prepared on 22 November 2020

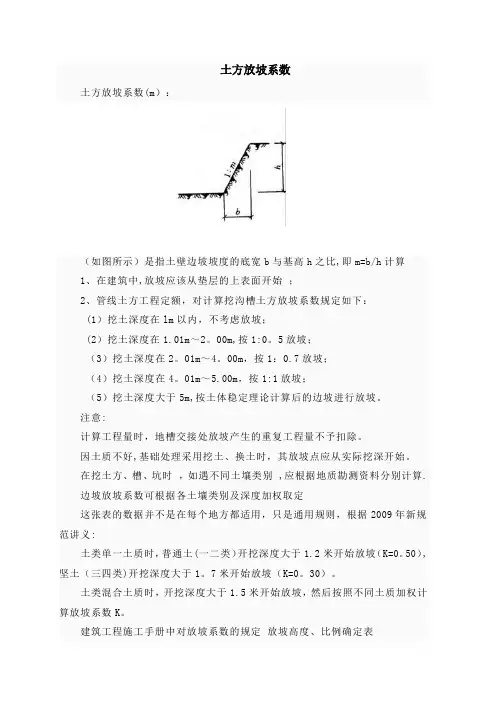

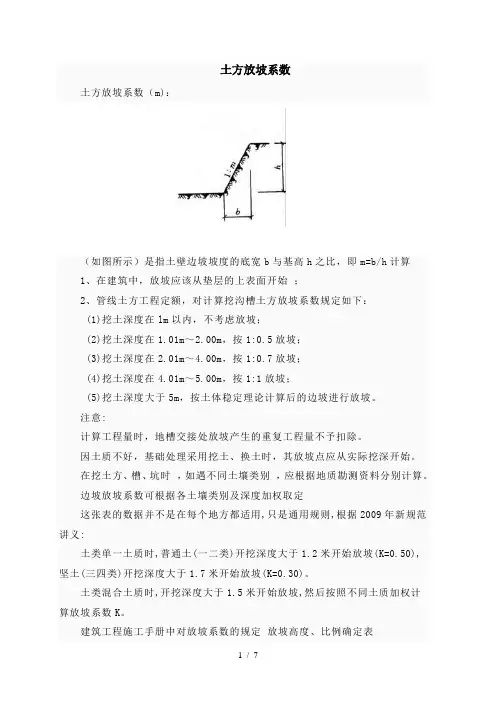

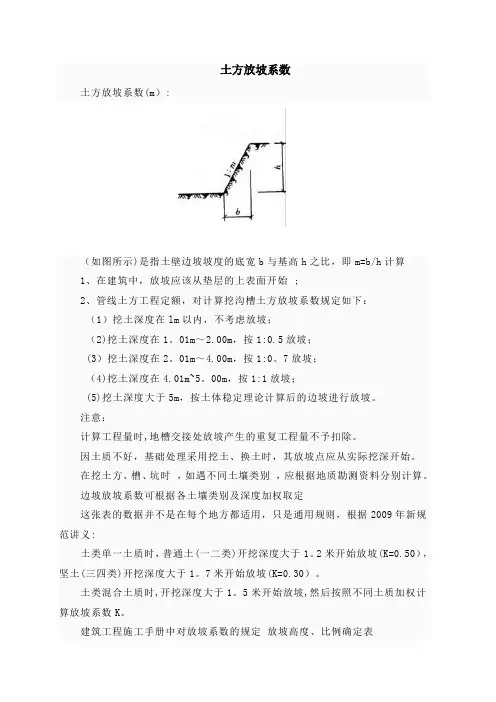

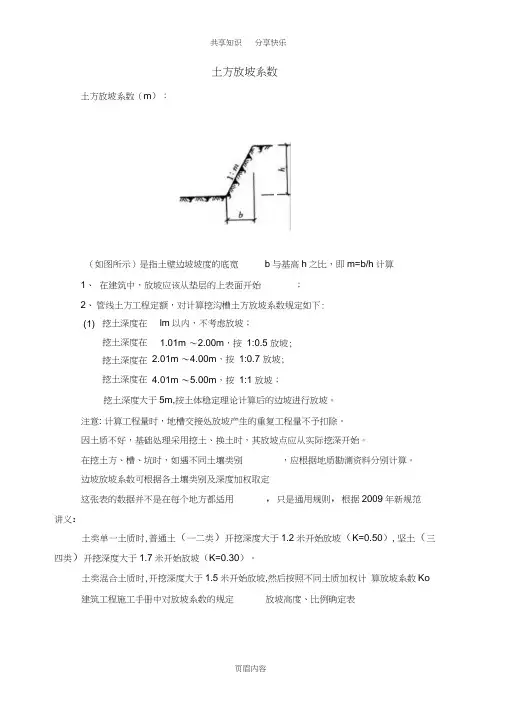

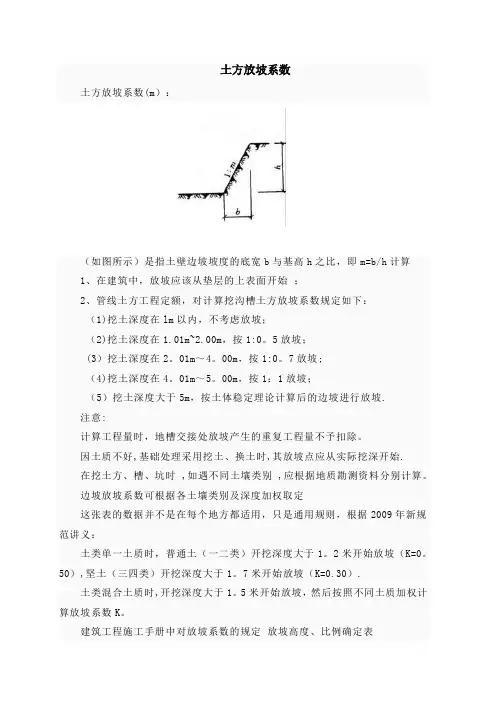

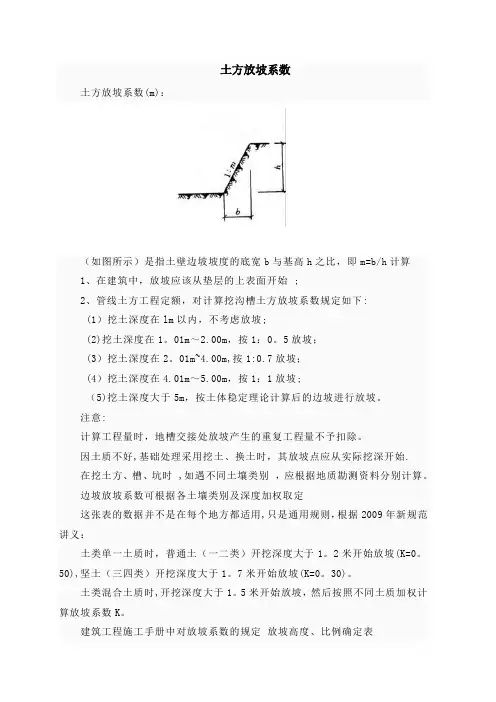

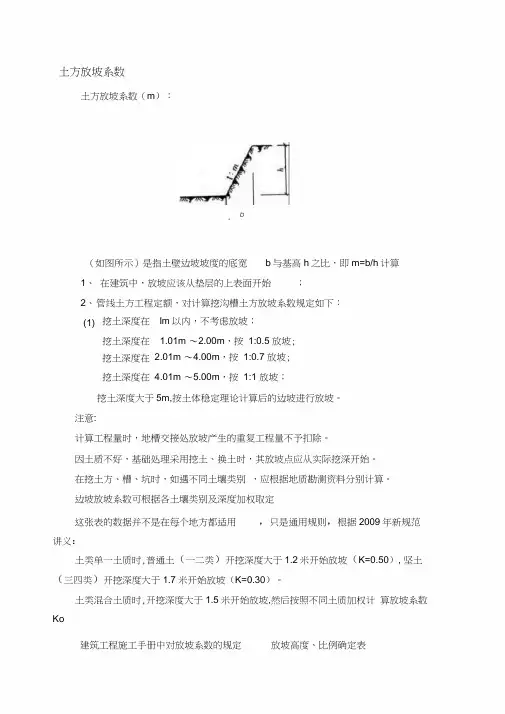

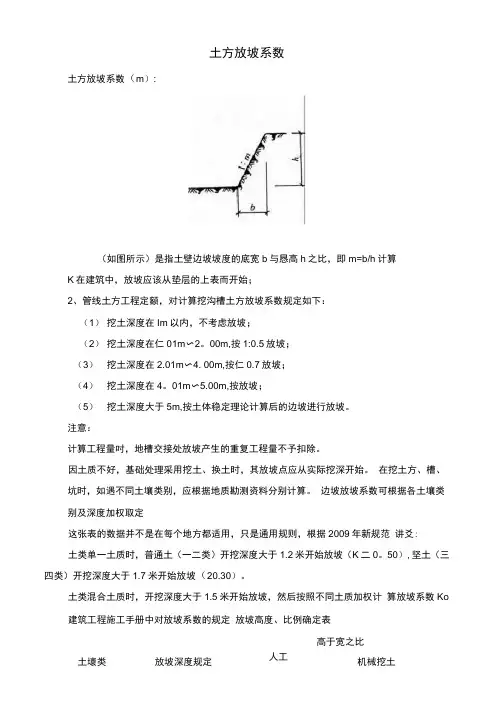

土方放坡系数土方放坡系数(m):

(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算

1、在建筑中,放坡应该从垫层的上表面开始;

2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:

(1)挖土深度在lm以内,不考虑放坡;

(2)挖土深度在~,按1:放坡;

(3)挖土深度在~,按1:放坡;

(4)挖土深度在~,按1:1放坡;

(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。

注意:

计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。

因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。

在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。

边坡放坡系数可根据各土壤类别及深度加权取定

这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:

土类单一土质时,普通土(一二类)开挖深度大于米开始放坡(K=,坚土(三四类)开挖深度大于米开始放坡(K=。

土类混合土质时,开挖深度大于米开始放坡,然后按照不同土质加权计算放坡系数K。

建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表

注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;

2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。

放坡系数及工作面宽度的确定

1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。放坡是施工中较常用的一种措施。当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。

(1)放坡起点。放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。放坡起点应根据土质情况确定。综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。

(2)放坡系数。将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H 与边坡宽度B之比来表示。故称K为坡度系数。综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。

例5―1 已知开挖深度H=,槽底宽度A=,土质为三类土,采用人工开挖。试确定上口开挖宽度是多少

[解] 查表5―2知,三类土放坡起点深度h=,人工挖土的坡度系数k=。由于开挖深度(H)大于放坡起点深度(h),故采取放坡开挖。每边边坡宽度: B=K×H =×=(m)故,上口开宽度为: A′=A+2B=+2×=(m)

例5―2 已知某基坑开挖深度H=10m。其中表层土为一、二类土,厚h1=2m,中层土为三类土,厚h2=5m,下层土为四类土,厚h3=3m。采用正铲挖土机在坑底开挖,试确定其坡度系数。

[解] 对于这种在同一坑内有三种不同类别土壤的情况,根据综合基价的规定“在同一槽、坑或沟内如遇土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算其放坡系数”。一、二类土坡度系数k1=三类土坡度系数k2=四类土坡度系数k3=故综合坡度系数:

2.工作面根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面。

基础工程施工时所需要增设的工作面,应根据已批准的施工组织设计确定。但在编制预算时,则应按下列规定计算:①砖基础每边增加工作面20cm;②浆砌毛石、条石基础每边增加工作面15cm;③混凝土基础或垫层需支模板时,每边增加工作面30cm;④基础垂直面做防水层时,每边增加工作面80cm(防水层面)。

3.有关说明

(1)当开挖深度超过放坡起点深度时,可以采用放坡开挖,也可以采用支挡土板开挖或采取其它的支护措施。编制预算时应根据已批准的施工组织设计规定选定,如果施工组织设计无规定,则均应按放坡开挖编制预算。

(2)综合基价内所列的放坡起点、坡度系数、工作面,仅作为编制预算时计算土方工程量使用。实际施工中,应根据具体的土质情况和挖土深度,按照安全操作规程和施工组织设计的要求放坡和设置工作面,以保证施工安全和操作要求。实际施工中无论是否放坡,无论放坡系数多少,均按综合基价内的放坡系数计算工程量,不得调整。综合基价与实际工作面差异所发生的土方量差,亦不允许调整。

(3)当预算内计算了放坡工程量后,实际施工中由于边坡坡度不足所造成的边坡塌方,其经济损失应由承包商承担,工程合同工期也不得顺延;发生的边坡小面积支挡土板,也不得套用支挡土板综合基价,其费用由承包商承担。

(4)当开挖深度超过放坡起点深度、而实际施工中某边土壁又无法采用放坡施工(如:与原有建筑物或道路相临一侧的开挖、稳定性较差的杂填土层的开挖等),确需采用支挡土板开挖时,必须有相应的已批准的施工组织设计,方可按支挡土板开挖编制预算。否则,不论实际是否需要采用支挡土板开挖,均按放坡开挖编制预算,支挡土板所用工料不得列入工程预算。

(5)计算支挡土板开挖的挖土工程量时,按图示槽、坑底宽度尺寸每边各加工作面10cm计算。这10cm为支挡土板所占宽度。

(6)已批准的施工组织设计采用护坡桩或其他方法支护时,不得再按放坡或支挡土板开挖编制预算。但打护坡桩或其他支护应另列项目计算。

计算公式

体积计算公式

圆柱体:体积=底面积×高

长方体:体积=长×宽×高

正方体:体积=棱长×棱长×棱长.

锥体: 底面面积×高÷3

台体: V=[ S上+√(S上S下)+S下]h/3

球缺体积公式=πh2 (3R-h)÷3

球体积公式:V=4πR3/3

棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h

注:V:体积;S1:上表面积;S2:下表面积;h:高

挖方放坡系数及计算公式

(1)挖方形或长方形地坑放坡工程量计算:

计算公式:

V:(B1+2C+KH)×(B2+2C+KH)×H+1/3K2H3

式中:

V=挖土方体积(立方米);

H=地坑深虔度米);

B1=基础长度(米)

B2==基础宽度(米)

C=工作面宽度(米)

K=坡度系数

1/3K2H3=角锥体体积。
