电力监理工程质量评估报告
- 格式:doc
- 大小:147.50 KB
- 文档页数:15
电力工程监理质量评估报告(最新)1. 背景介绍本报告旨在对电力工程监理的质量进行评估,并提供相应的分析和建议。
以下是对该工程的整体情况进行简要介绍。
2. 工程概况- 工程名称:- 工程地点:- 工程规模:- 工程施工单位:- 工程监理单位:3. 评估目标本次评估旨在评估电力工程监理的质量,重点关注以下几个方面:1. 监理单位是否按照规划和设计要求进行监督和质量控制;2. 监理人员是否具备相关专业知识和经验;3. 监理单位是否及时发现和解决工程施工中的问题和难题;4. 监理单位是否按时提交监理报告,并提供合理的建议。
4. 评估方法本次评估将采用以下方法:1. 文件资料的审查:对工程监理报告、施工合同、监理合同等文件进行审查。
2. 现场考察:对工程现场进行实地考察,与相关人员进行交流和访谈。
3. 数据分析:对工程施工进度、质量、安全等数据进行分析和比对。
5. 评估结果根据以上评估方法,对电力工程监理的质量进行评估后,得出以下结果:1. 监理单位按照规划和设计要求进行了监督和质量控制。
2. 监理人员具备相关专业知识和经验,能够及时发现和解决工程施工中的问题和难题。
3. 监理单位提交的监理报告及时准确,并提供了合理的建议。
6. 建议根据以上评估结果,针对电力工程监理的质量,提出以下建议:1. 继续保持对工程的监督和质量控制,确保工程按照规划和设计要求进行施工。
2. 继续培养和提升监理人员的专业知识和经验,以应对工程施工中的各种问题和困难。
3. 提高监理报告的准确性和及时性,并给出更具实际意义的建议。
7. 总结本次评估报告对电力工程监理的质量进行了评估,通过文件审查、现场考察和数据分析等方法,得出了评估结果和建议。
希望本报告对电力工程监理的进一步改进和提升有所帮助。
以上内容仅供参考,具体情况请以实际为准。
工程质量评估报告电力工程监理有限公司2020年12 月批准:年月日编制:年月日目录1工程概况 (1)2质量评估范围 (2)3质量评估依据 (2)4施工过程质量控制综述 (2)5工程质量监理控制概述 (3)6分项、分部和单位工程质量核查情况 (4)7工程质量评估结论 (4)1 工程概况1.1工程建设地点:河源市源城区。
1.2工程规模本工程拆除110kV河明线杆塔改造及更换导、地线工程共计1基铁塔,新建#2铁塔一基,更换#1-#4、#7-#11之间的导、地线及金具,长度1.21㎞;铁塔共计1基。
铁塔基础1基( 4个)采用C25级,现浇混凝土量为32.76m3。
1.3 主要特点本工程主要跨越:水泥路2处、跨越10kV2处。
1.4 质量控制重点根据工程特点,本工程监理质量控制重点主要为:铁塔基础浇筑、铁塔组立、导地线展放、光缆展放、直线管及耐张管液压连接。
1.5 开竣工时间2015年07月15日开工,2015年12月14日竣工。
1.6 质量目标工程质量满足国家施工验收规范及南方电网公司的质量评定规程的要求,确保工程零缺陷移交、确保达标投产、争创优质工程。
同时确保实现:工程分项、分部、竣工验收合格率100%,杜绝一般及以上质量事故和质量管理事故的发生。
参建单位的基本情况项目法人:建设单位:监理单位:设计单位:施工单位:施工单位企业资质符合电力工程建设和相关法律要求,项目组织机构基本健全,质量保证体系和安全保证体系运作正常,施工机械设备齐全、可靠,满足施工要求。
2 质量评估范围110kV河明线杆塔改造及更换导、地线工程监理合同确定的工程监理范围内的工程质量。
3 质量评估依据3.1工程建设相关的法律、法规及项目批审文件;3.2建设工程项目有关的标准、规范;3.2.1《混凝土结构工程施工质量验收规范》(GB 50204-2002)2011版;3.2.2《混凝土强度检验及评定标准》(GB/T50107-2010);3.2.3《110~500kV架空电力线路施工及验收规范》(GB 50233-2005);3.2.4《10kV-500kV输变电及配电工程质量验收及评定标准》第一册:输电线路(Q/CSG411002-2012);3.2.5《工程建设标准强制性条文》(电力工程部分)(2011年版);3.2.6电力行业标准《电力建设安全工作规程(第2部分:电力线路)》DL5009.2-2013;3.3设计文件、设计图纸等技术资料;3.4建设工程相关的合同文件及工程过程文件。
35KV电力配电站工程监理质量评估报告1. 项目背景本文档为对35KV电力配电站工程的监理质量评估报告。
电力配电站是电力系统中重要的组成部分,质量评估旨在确保工程的可靠性和安全性。
2. 评估目标本次评估的目标是对35KV电力配电站工程的监理质量进行综合评估,发现存在的问题和潜在风险,并提出相关改进建议。
3. 评估内容评估内容主要包括以下方面:3.1 施工工艺与标准评估工程施工是否符合相关的工艺和标准要求,包括安装、接线、设备选型等。
3.2 设备质量评估电力配电站所使用的设备是否符合相关质量标准,包括检查设备的技术参数、制造厂商的信誉和质量控制体系等。
3.3 安全性能评估电力配电站的安全性能,包括对防火、防爆、防雷击等方面的检查,并对是否存在安全隐患进行评估。
4. 评估结果根据对35KV电力配电站工程的评估,得出以下结果:4.1 施工工艺与标准施工工艺和标准方面存在一些不足之处,其中包括管线敷设不符合施工标准要求、接线连接存在松动现象等问题。
4.2 设备质量部分设备的质量问题较为突出,主要表现为技术参数与要求不符合、制造厂商信誉度较低等情况。
4.3 安全性能安全性能方面存在一些潜在的问题,主要包括防火设施不完善、防爆措施落后、防雷击能力较弱等。
5. 改进建议根据以上评估结果,提出以下改进建议:5.1 施工工艺与标准改进加强施工工艺和标准的培训,确保施工人员熟知相关要求,并进行效果检查,防止出现不符合标准的施工行为。
5.2 设备质量提升优先选择有信誉度和良好质量控制体系的设备制造厂商,确保设备的技术参数符合要求,避免使用质量不合格的设备。
5.3 安全性能加强加强配电站的安全设施建设,提升防火、防爆、防雷击等方面的能力,确保电力配电站的安全运行。
6. 结论综合评估结果表明,35KV电力配电站工程在施工工艺与标准、设备质量以及安全性能方面存在一些问题和潜在风险。
通过采取相应的改进建议,可提升电力配电站工程的质量和可靠性。

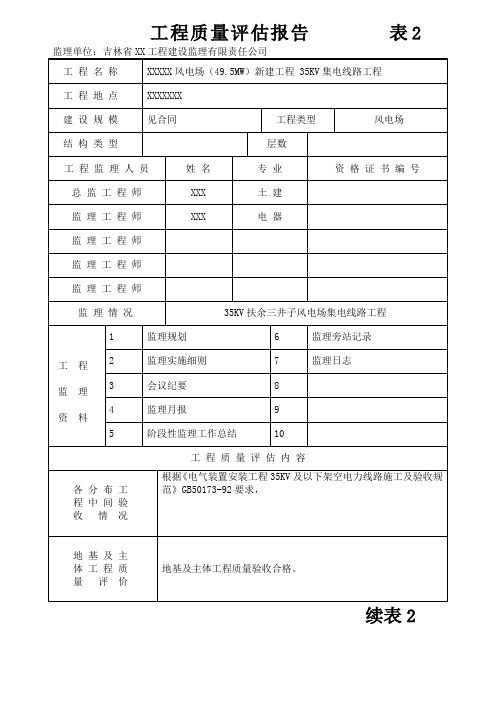

工程质量评估报告表2监理单位:吉林省XX工程建设监理有限责任公司工程名称XXXXX风电场(49.5MW)新建工程 35KV集电线路工程工程地点XXXXXXX建设规模见合同工程类型风电场结构类型层数工程监理人员姓名专业资格证书编号总监工程师XXX 土建监理工程师XXX 电器监理工程师监理工程师监理工程师监理情况 35KV扶余三井子风电场集电线路工程工程监理资料1 监理规划 6 监理旁站记录2 监理实施细则7 监理日志3 会议纪要84 监理月报95 阶段性监理工作总结10工程质量评估内容各分布工程中间验收情况根据《电气装置安装工程35KV及以下架空电力线路施工及验收规范》GB50173-92要求,地基及主体工程质量评价地基及主体工程质量验收合格。
续表2监理对工程质量的实测情况工程质量及实测均良好。
工程质量保证资料审核情况施工到位资质有效,具备施工条件。
施工到位质量保证体系及施工管理组织机构健全,施工人员、技术人员满足施工条件,特殊作业人员资格证有效,施工机械、设备、计量器具配备齐全,施工组织总设计经审批。
材料设备进场并经检验合格,符合设计要求。
施工单位开工报告批准,分部分项工程报告合格。
工程外观质量及使用功能等方面综合评述设备安装工艺美观、整洁、无污物,塔架、导线、光缆、绝缘子等材料质量合格,材质证明、进场检测报告齐全,导线压接强度报告,接地电阻测试报告齐全,施工质量验评记录齐全。
工程质量问题处理情况未出现质量问题。
结论单位验收合格率100%,铁塔架线后无倾斜、无扭曲,导线驰度引流线对塔身距离及工艺观感符合要求,导线下方物体安全距离符合规范要求,验收合格。
总监理工程师(签字)公章单位技术负责人(签字)年月日。
B9××××调度楼工程工程质量评估汇报建设单位:××××供电局设计单位:××建筑设计研究院承包单位:×××建筑工程公司监理单位 (章):总监理工程师:×××公司技术负责人:×××日期:××年××月××日建设厅监制工程质量评估汇报一、工程建设概况1、建设工程概况:××××公司生产营运调度用房工程,由××供电公司投资,建筑面积约23000平方米,地下一层,主体建筑16F,局部20F,建筑总高度97.7米。
本工程为电力销售、电力调度及供电公司治理人员办公用的综合楼。
本工程由×××地质勘察设计院负责岩土、水文地质勘察工作,××建筑设计研究院负责本工程的设计及设计协调工作。
并由以下单位进行专项设计:外装饰幕墙由沈阳远大铝业工程负责设计;内装饰由苏州金螳螂建筑装饰设计;地下室人防局部由第二建筑设计研究院设计;建筑智能由东大智能化系统及清华同方股份设计。
2、施工情况:1)各专业施工时间跨度。
本工程自2022年10月18日破土开工,桩基及支护施工时间跨度为2个月,土方施工1个月,根底分部2个半月,主体结构6个月,建筑装饰分部10个月,安装工程施工24个月〔包含建筑智能的施工〕。
室外总图工程施工3个月。
2)参加各方的单位名称、负责人及施工内容列表如下:二、验收依据、评估范围及工程分项/分部/单位工程划分验收情况1、验收依据。
1)《建筑工程施工质量验收统一标准》〔GB50300-2022〕、相关建筑工程施工质量验收标准及其他相关工程建设标准标准。
2)合约文件包含施工承包合约、投标商务标/技术标文件等。
XX兆瓦项目监理质量评估报告批准:年月日审核:年月日编制:年月日服务有限公司项目监理部2021年X月X日目录一、工程概况 (1)二、工程质量评估依据 (3)三、工程质量控制 (4)四、工程质量验收及工程质量情况 (5)五、对工程质量的综合评估意见 (6)附:质量验评统计表一、工程概况1.工程基本概述XX项目由XX有限公司投资建设,本项目分两期建设,装机总容量200兆瓦。
本期工程装机容量XX兆瓦,计划安装X台容量为2.0MW 的风电机组,风电场内建设监控中心一座。
风电机组按一台风机一台箱变配置,风电机组出口电压通过箱式变电站升压至35kV,然后通过4 回35kV 集电线路将风电场电能汇集送至风电场以北的330kV 升压站。
2.质量控制目标:在工程建设启动前,本项目确立了确保行优、争创国优的目标!达到国家和现行电力行业工程及《风力发电场项目建设工程验收规程》DL/T5191-2004质量验收标准,满足《风力发电工程达标投产验收规程》NB/T31022-2012要求;满足《风电工程达标投产及标杆评价标准》要求,评价结果达到“标杆现场“标准。
3. 职业健康安全管理目标:4.环境管理目标:5.本工程参建单位:建设单位:设计单位:勘察单位:监理单位:施工单位:6.工程监理概述XXX服务有限公司受XX有限公司的委托,于X年X月X日正式组建项目监理部进驻施工现场,开始对XX项目进行施工阶段全过程监理工作。
监理部本着诚信、科学、公正、热情的监理准则,努力尽职尽责地工作,为实现合同规定的目标,与建设单位、施工单位共同配合并力争实现项目按期投产发电。
并陆续组织了由建设单位、监理单位和施工单位组成的验收组,对XX项目所包括的各个单位工程进行了预验收,并依据设计和现行国家法律、标准、规范对工程施工质量做出评估。
7.工程主要采取的施工方法现场土建混凝土工程施工主要采用商品混凝土拌合物,以混凝土运输罐车为主要运输工具。
风机基础模板工程主要以定型组合钢模板施工,监控中心建筑物基础以竹胶板模板施工。
监理电力设备验收质量评估报告1. 引言本报告是关于对某项目中电力设备验收质量的评估结果的总结和分析。
通过对电力设备的验收质量评估,旨在查明设备符合项目要求的程度,为项目后续阶段的运行和维护提供参考依据。
2. 背景信息项目名称:xxxx电力工程项目设备类型:发电机组、配电设备等验收时间:2021年x月x日监理单位:xxx监理公司3. 评估方法本次评估采用了以下方法和标准:- 设备质量验收标准:根据合同要求和相关行业标准,对每个设备的关键指标进行评估;- 设备实际工作情况:结合实际操作情况,对设备的性能表现进行评估;- 现场巡查和记录:对设备安装、接线等进行现场巡查,并记录关键问题和存在的质量隐患。
4. 评估结果根据以上评估方法,结合实际情况,得出以下评估结果:4.1 设备质量验收标准根据设备质量验收标准的评估结果,设备整体质量较为合格。
在各个指标中,有个别设备存在一些质量问题,如设备外观出现划痕、设备尺寸不符合要求等。
其中,配电设备的可靠性指标得分较高,发电机组的能效等指标也符合要求。
4.2 设备实际工作情况根据设备实际工作情况的评估,设备整体性能表现良好。
经过试运行,发电机组运行稳定,无异常噪音和振动,运行效率符合预期要求。
配电设备在负载工作下无明显过热和故障,工作效果符合设计要求。
4.3 现场巡查和记录在现场巡查中发现的质量问题主要集中在设备安装和接线方面。
例如,发电机组的接地线不完整,在设备运行过程中存在一定的安全隐患。
此外,一些配电设备的标识不清晰,影响设备的管理和维护。
5. 建议和改进措施根据评估结果,提出以下建议和改进措施:- 对存在质量问题的设备,及时进行维修和调整,确保设备的正常运作;- 加强设备管理,提高设备维护人员的专业水平,保证设备的良好状态;- 加强设备安装和接线等质量控制,确保设备安全可靠;- 完善设备管理制度,规范设备巡检和维护流程,提高设备维护效率。
6. 结论通过对电力设备验收质量的评估,发现设备整体质量较为合格,能够满足项目的要求。
JZLB15变电站工程质量评估报告连城新泉110kV变电站工程质量评估报告福建闽能咨询有限公司(加盖监理公司公章)2020年2月批准: 年月日审核: 年月日编写: 陈文方2020年02月24日目次1工程概况 (1)2质量评估范围 (5)3质量评估依据 (5)4施工过程质量控制综述 (6)5工程质量监理控制概述 (7)6检验批、分项、分部工程和单位工程质量核查情况 (9)7工程质量评估结论 (10)连城新泉110kV变电站工程质量评估报告一、工程概况:1、工程规模:连城110kV新泉变电站位于连城县新泉镇新泉村,工程建设规模:1、主变规模远景3×40MVA,本期1×40MVA。
2、出线规模及接入系统方案 110kV:远景3回,分别为22020塘厦变、庙前变、朋口变各1回,预留1回;本期3回,分别为22020塘厦变、庙前变、朋口变各1回。
35kV:远景 6 回,分别为庙前线、冶炼线、朋口线、新工线、莒溪线、新联线各1回;本期建设3回,分别为庙前线、冶炼线、莒溪线各1回。
10kV:远景24回;本期8回。
3、无功补偿 10kV电容器容量:远景6×4.0Mvar,本期2×4.0Mvar。
4、接地装置 35kV采用消弧线圈接地,远景按1套设置,本期预留位置。
10kV采用消弧线圈接地,远景按3套设置,本期预留位置。
连城110kV新泉变电站工程为新建变电站;工程地点在连城县新泉镇;工程按最终规模一次征地,围墙内占地4244平方米,站址总占地面积5003.84平方米。
变电站站区总平面布置呈三列式布置,按电压等级分成四块配电装置区域,110千伏配电装置布置在站区的西侧,主变布置在站区的中部,10千伏户内配电装置及综合楼位于站区的东侧,35千伏户内配电装置楼位于配电装置综合楼二层。
2、工程形象进度:本工程上部土建于2020年6月15日正式开工,电气安装(调试)工程于2020年12月8日开工,2020年1月30日竣工,2020年2月27日启动试运行。
阿色至盖玉35KV输变电工程项目、10KV及以下农网完善工程项目工程质量评估报告监理单位(章):四川省城市建设工程监理有限公司二0一三年月日一、工程概况1、工程名称:白玉县阿色至盖玉35KV输变电工程、10KV及以下农网完善工程2、工程地点:白玉县境内3、工程规模:1)白玉县阿色电站~盖玉变电站35KV输电线路新建工程:本工程从白玉县阿色电站升压站35KV出线构架悬挂点起,至盖玉变电站35KV出线构架悬挂点止,线路全长56.05km,共建杆塔247基。
2)白玉县盖玉35KV变电站新建工程:新建盖玉变电站站址位于盖玉乡政府旁的德来村菜地,距白玉县约80km。
变电站内建筑物为框架/砖混结构建筑。
其中:35KV开关室层高5.0m,建筑面积96.48m2;值班(休)室层高3m,建筑面积82.13m2;厕所层高3.0m,建筑面积11.62m2;站内总建筑面积190.23m2。
主变压器一台,容量为1×6300KVA。
35KV出线2回(本期一回、备用一回);10KV出线4回。
3)白玉县阿色电站35KV出线间隔扩建工程:在白玉阿色电站面向出线方向在已建35KV出线间隔左方扩建一个出线间隔。
4)白玉县农网完善工程(辽西乡、麻邛乡、麻绒乡、安孜乡)10KV高压配电线路:36174.14m;0.4KV(0.22KV)低压配电线路:27699m;10KV配电台区工程:830KVA/3台、420KVA/3台。
二、参建单位建设单位:白玉县电力公司设计单位:甘孜州西康水利电力勘察设计有限公司监理单位:四川省城市建设工程监理有限公司施工单位:重庆市黄浦建设(集团)有限公司三、工程质量监理控制(1)我公司根据业主要求及本项目实际情况、工程工期、监理任务以及合理的监理深度与密度,成立了本工程驻地监理组,以现场总监理工程师为项目全权负责人,建立完善的组织结构,安排专业监理工程师、监理员及其他辅助人员,专业工种配套齐全。
(2)监理工作依据国家标准规程规范,上级有关规定,设计图纸和设计变更,本工程监理规划和监理实施细则,其它有关文件等。
XX廉租房配套供电设施及涉及的10KV电力线路工程监理质量评估报告在建设单位统一领导下,在相关施工单位配合下,XX宇建工程管理咨询有限公司根据合同约定,顺利完成了XX四期廉租房高低压配电工程监理工作,经我监理项目部认真检查验收,初步评估基本达到预验收条件,现质量评估如下:一、工程概况XX铁路Ⅲ标段电力工程主要工程有:牵引供电工程:接触网钢支柱1708根,吊柱1098处,硬横梁67组,接触线182.371公里,附加线265.62公里,支柱2989处,拉线223处,承力索182.371公里。
变电工程:地网3470米,电缆17248米,架构234根,软母线151条跨,设备220台/件,主变压器4台,自藕变压器8台;电力工程:电杆196组,导线15.083公里,外电源电缆8.63公路,贯通电缆414.27公里,低压电缆29公里,10kV箱变站27座,配电所设备2座;信号中继站座。
3、工程特点1)本标段工程战线长,参建单位多,协调配合工作量大。
本工程施工时站前、站后各专业工程同期施工,相互制约影响。
因此在施工根据建设单位统一部署,各单位各专业做好配合协调工作,确保本工程按期、优质完成的重要条件。
2)质量要求高,质量目标是实现一次验收合格率100%。
并达到全线综合质量实现优质工程。
二、参加建设单位建设单位:XX自治县兴镇城市建设投资有限责任公司施工单位:XX利鑫实业有限责任公司设计单位:监理单位:XX宇建工程管理咨询有限公司三、监理工作的依据和方法3.1监理工作依据①、国家有关监理工作的法规②、业主有关监理工作的文件、标准3.2、国家颁布的各项工程建设的技术标准、设计及施工规范、规程、试验检验规则及有关“验标”和竣工验收办法等。
主要有:①、电力工程施工质量验收标准;②、电力工程施工安全技术规程;③、ZPW—2000A无绝缘移频自动闭塞技术条件和施工技术标准;3.3、国家批准的有关本工程的文件,委托人有关本工程的文件、通知和会议纪要;3.4、经批准的有关工程的设计文件(含变更)和施工组织设计;3.5、委托人与监理人依法签定的委托监理合同书:3.6、委托人与承包人依法签订的施工承发包合同;3.7、委托人、设计单位、承包人和监理人各方联席会议纪要;3.8、在合同履行过程中,国家、建设部对上述有关政策、法规、规范、标准、规定及办法进行修整、更改、和补充3.9、质量控制方法工程质量是由各工序质量组成的,因此,必须强化工序施工过程中跟踪检查,工序交接检查,隐蔽工程检查,开工复工前的检查及分部、分项工程完工后检查,对重点和关键工序还要进行全过程质量控制。
东南沿海铁路厦深铁路(福建段)
III标电力工程
监理质量评估报告
北京铁研建设监理有限责任公司厦深监理项目部
二〇一三年八月十五日
在建设单位统一领导下,在相关施工单位配合下,北京铁研建设监理有限责任公司根据合同约定,顺利完成了新建厦深铁路电力(含牵引供电工程)工程监理工作,经我监理项目部认真检查验收,初步评估基本达到预验收条件,现质量评估如下:
一、工程概况
1、新建铁路厦深线是我国铁路中长期规划“八纵八横”主通道沿海客运专线的重要组成部分,厦深铁路(福建段)北接福厦铁路并与龙厦铁路及既有鹰厦铁路相通,自厦门铁路枢纽厦门西站引出,经漳州、漳浦、云霄、诏安进入广东省境内。
福建段正线全长约144公里(厦漳段已开通)。
厦深铁路Ⅲ标段电力工程主要工程有:牵引供电工程:接触网钢支柱1708根,吊柱1098处,硬横梁67组,接触线182.371公里,附加线265.62公里,支柱2989处,拉线223处,承力索182.371公里。
变电工程:地网3470米,电缆17248米,架构234根,软母线151条跨,设备220台/件,主变压器4台,自藕变压器8台;电力工程:电杆196组,导线15.083公里,外电源电缆8.63公路,贯通电缆414.27公里,低压电缆29公里,10kV箱变站27座,配电所设备2座;信号中继站座。
2、主要技术标准
1)铁路等级:I 级;
2)正线数目:双线;
3)限制坡度:6‰;
4)客列车设计行车速度:250km/h条件;
5)最小曲线半径:4500m;
6)牵引种类:电力牵引;
7)到发线有效长度:850m;
8)闭塞类型:自动闭塞;
9)建筑限界:满足开行双层集装箱列车条件。
3、工程特点
1)本标段工程战线长,参建单位多,协调配合工作量大。
本工程施工时站前、站后各专业工程同期施工,相互制约影响。
因此在施工根据建设单位统一部署,各单位各专业做好配合协调工作,确保本工程按期、优质完成的重要条件。
2)质量要求高,质量目标是实现一次验收合格率100%。
并达到全线综合质量实现创铁路总公司(铁道部)优质工程,争创国家优质工程。
二、参加建设单位
建设单位:东南沿海铁路福建有限责任公司
施工单位:中国铁建电气化局、中铁十二局(DK91+331~DK125+488接触网基础与螺栓预埋施工)、中铁十九局
(DK125+488~DK153+514接触网基础与螺栓预埋施
工)
设计单位:中铁二院工程集团有限责任公司
咨询单位:武汉铁四院工程咨询有限公司
监督单位:铁路总公司(铁道部)工程安全质量监督总站南昌质量监督站
监理单位:北京铁研建设监理有限责任公司厦深监理项目部
三、监理工作的依据和方法
3.1监理工作依据
国家有关监理工作的法规
铁路总公司(铁道部)有关监理工作的规范
业主有关监理工作的文件、标准
3.1.1国家和铁路总公司(铁道部)、建设部颁布实施的有关基本建设政策和法规。
3.1.2、国家和铁路总公司(铁道部),建设部颁布的有关工程建设监理的各项规定。
如:《建设工程监理规范》、《铁路建设工程监理规范》等。
3.1.3、国家和铁路总公司(铁道部)正式颁布的各项有关铁路工程建设的技术标准、设计及施工规范、规程、试验检验规则及有关“验标”和竣工验收办法等。
主要有:
1)铁路总公司(铁道部)颁布的客运专线铁路运输通信工程施工质量验收标准;
2)铁路总公司(铁道部)颁布的铁路GSM-R数字移动通信工程施工质量验收标准;
3)铁路总公司(铁道部)颁布的客运专线铁路信号工程施工质量验收标准;
4)铁路总公司(铁道部)颁布的客运专线铁路电力电力施工质量验收标准;
5)铁路总公司(铁道部)颁布铁路电力工程施工质量验收标准;
6)建设部颁布房屋建筑工程施工质量验收规范;
7)铁路混凝土工程及砌体工程质量验收标准;
8)铁路给排水工程施工规范、质量验收标准;
9)铁路站场工程施工质量验收标准;
10)铁路总公司(铁道部)颁布铁路工程施工安全技术规程;
11)ZPW—2000A无绝缘移频自动闭塞技术条件和施工技术标准;
12)铁路总公司(铁道部)科技司科技运函[2004]14号附件1:中国列车运行控制系统 CTCS技术规范总则;铁路总公司(铁道部)科技司科技运函[2004]14号附件2:中国列车运行控制系统CTCS2级技术条件;
13)铁路总公司(铁道部)铁运200521号既有线200KMH运车组ATP车载和地面设备配置及运用技术原则的通知;
3.1.4、国家、铁路总公司(铁道部)批准的有关本工程的文件,委托人有关本工程的文件、通知和会议纪要;
3.1.5、经批准的有关工程的设计文件(含变更)和施工组织设计;
3.1.6、委托人与监理人依法签定的委托监理合同书:
3.1.7、委托人与承包人依法签订的施工承发包合同;
3.1.8、委托人、设计单位、承包人和监理人各方联席会议纪要;
3.1.9、委托人向承包人下达的年度、季度施工计划,及委托人制定的有关各种管理办法、规定、细则;
3.1.10、在合同履行过程中,国家、铁路总公司(铁道部)和建设部对上述有关政策、法规、规范、标准、规定及办法进行修整、更改、和补充
3.2监理工作方法
3.2.1监理工作方法
3.2.1.1、质量控制方法
工程质量是由各工序质量组成的,因此,必须强化工序施工过程中跟踪检查,工序交接检查,隐蔽工程检查,开工复工前的检查及分部、分项工程完工后检查,对重点和关键工序还要进行全过程质量控制。
主要质量控制方法有:
●测量
测量是监理人员在质量监理中,对控制桩、结构物放样、几何尺寸控制和检查的重要手段。
开工前监理人员对施工放线进行检查、测量不合格不准开工。
验收时,对验收部位各项几何尺寸进行测量,不符合要求的要进行整修,无法整修的要进行返工。
同时在施工过程中也要进行测量控制和检查。
●平行检验
平行检验是监理工程师确认各种材料和工程部位的主要依据。
工程项目监理以数据为准,用数据说话。
工程施工过程中的每道工序,包括材料的性能,没有试验数据的工程一律不予验收。
根据东南公司安排,本标段隧道接触网基础后置化学锚栓进行100%拉拔检验,预埋基础进行20%拉拔。
●巡视
巡视是指监理人员对施工过程中的某些重要工序和环节进行现场检查的一种方式。
总监经常到各主要施工现场巡视检查,专业监理工程师根据自己所管辖区段的现场情况进行巡视检查。
为了便于有计划有重点的安排巡视工作,承包人提交详细的月、旬施工进度计划和
每周2次施工进度统计。
●抽查
为保证重点工程和关键工程的质量,根据对各种报表、申请等分析结果,决定抽查密度。
驻地监理基本全部进场检查,监理项目部根据工程重点、难点进行抽查。
●见证、旁站
见证是由监理人员在现场对某工序或作业过程完成情况进行监督的活动。
旁站是由监理人员在现场对关健部位或关健工序施工全过程进行监督的活动。
工程施工过程中监理人员在现场通过见证或旁站,检查施工过程,及早发现事故苗头,避免发生问题。
这是驻地监理人员主要的现场检查形式。
●指令文件
监理过程中,监理工程师的各种指令都有文件记载,并作为主要技术资料存档,使各种事情处理有根有据。
如质量问题通知单、监理工程师通知、口头指令等,用以提出施工中各种问题,提请承包商注意,以达到控制质量之目的。
本工程共下发监理工程师通知单5份,经施工单位整改,全部达到设计、规范要求。
●中间计量控制
分项工程完工后,必须质量合格和达到合同要求,质量保证资料齐全,未经监理工程师现场检验确认质量的工程,不得予以中间计量;
●严格按验收标准对工程进行验收确保工程质量。
认真审核竣工图及其它技术文件资料。
及时组织对单位、单项工程进行验收;
在工程施工中及时发现和处理质量缺陷,督促承包商及时修复缺
陷,质量缺陷应按程序处理并做好缺陷跟踪处理记录。
建立报告制度,监理工程师应及时做好各项质量检查记录,对施工过程中发现安全隐患或较大质量问题,现场立即停止施工,并及时报告监理项目部,监理项目部根据情况及时处理。
变、配电所工程监理工作流程图
电缆工程监理工作流程图
远动装置工程监理工作流程图
接地工程监理工作流程
牵引变电所工程监理工作流程图
四、验收评估范围
厦深铁路(福建段)Ⅲ标(DK91+331~DK153+514闽粤省界)电力工程、牵引供电工程和供电工程。
五、单位工程施工质量及验收情况
本标段电力工程在施工单位评定合格的基础上,监理项目部进行认真评定:经初步评定,工程基本达到合格,具体如下标:
单位工程验收情况(III标)
六、施工过程中安全事故、质量问题、原因分析和处理结果
在施工全过程中未发生一起安全事故和较大质量事故,作为一般性的质量问题(包括常见质量通病)在施工过程中时有发生,但这些问题基本通过我监理项目部督促,施工单位返工整改,达到合格后进行下道工序施工。
七、对工程质量的综合评估意见
北京铁研厦深监理项目部通过对管段电力工程分项、分部、单位工程的验收,认为工程控制资料基本齐全,结构安全可靠,重要使用功能满足使用要求,质量基本符合设计及施工质量验收标准,基本达到合同约定的质量要求,评定基本达到竣工静态(初)验收条件。
二〇一三年八月十五日。
