沉井混凝土技术交底
- 格式:doc
- 大小:21.50 KB
- 文档页数:2
沉井施工技术交底沉井施工技术交底一、施工准备1.1 确定沉井位置根据设计图纸和相关要求,确定沉井的具体位置,包括坐标和高程等信息。
1.2 勘察和标注进行现场勘察,确认地下管线、电缆等相关设施的位置,并标注在地面上,以确保施工过程中不损坏这些设施。
1.3 施工材料准备准备好所需的施工材料,包括沉井钢筋、混凝土、沉井盖板等,并按照规定进行验收和入库管理。
1.4 施工人员培训对参与沉井施工的人员进行培训,包括安全操作规程、沉井施工工艺要求等,确保施工人员具备必要的技术和安全知识。
二、沉井施工2.1 埋设沉井钢筋按照设计要求,在沉井位置挖好基坑,并进行初步水平定位。
然后按照设计图纸和规定的钢筋配筋要求,将沉井钢筋逐根埋设到基坑底部,并进行固定。
2.2 浇筑混凝土在埋设好沉井钢筋后,按照设计要求进行混凝土浇筑。
浇筑前,应进行充分的模板清洁和防粘处理,并设置适当的浇筑施工孔。
2.3 沉井盖板安装在混凝土凝固后,根据设计要求,安装沉井盖板,确保沉井的密封性和安全性。
2.4 沉井检查和验收沉井施工完成后,进行沉井的检查和验收。
检查包括沉井钢筋质量、混凝土坍落度、沉井盖板安装等方面的验收。
三、施工安全措施3.1 施工区域警示标识在施工区域周边设置明显的警示标识,包括施工区域划定标志、安全警示标志等,以提醒他人注意施工区域的存在。
3.2 作业人员防护施工人员必须佩戴符合要求的安全帽、安全鞋和安全防护服等个人防护装备。
3.3 施工设备检查施工前对使用的沉井施工设备进行检查和维护,确保设备正常运行且安全可靠。
3.4 施工现场安全监控在施工现场设置安全监控设备,对施工现场进行实时监控,及时发现并处理安全隐患。
四、本文档所涉及附件如下:附件1:沉井设计图纸附件2:施工材料清单附件3:施工现场照片五、本文档所涉及的法律名词及注释:1. 沉井:指在地下进行施工的井,用于埋设管线、设备等。
2. 施工准备:指施工前的各项准备工作,如确定施工位置、勘察标注等。
沉井施工技术交底关键信息项:1、沉井施工的具体位置:____________________2、施工的开始时间:____________________3、预计完成时间:____________________4、施工方负责人姓名:____________________5、技术交底负责人姓名:____________________6、沉井的设计规格(长、宽、高):____________________7、沉井施工所采用的主要材料:____________________8、施工质量验收标准:____________________11 引言本协议旨在对沉井施工技术进行详细交底,确保施工过程的顺利进行和施工质量的有效保障。
111 沉井施工概述沉井是一种深基础施工方法,通过在地面上制作井筒,然后在井筒内挖土,依靠自身重力下沉到设计标高。
112 施工准备1121 技术准备熟悉施工图纸和相关技术规范,制定施工方案。
进行现场勘察,了解地质条件和周边环境。
1122 材料准备确保所需的钢材、混凝土、模板等材料质量合格,数量充足。
1123 设备准备配备合适的起重设备、挖土设备、排水设备等。
12 沉井制作121 刃脚制作刃脚的尺寸和形状应符合设计要求,保证其强度和稳定性。
122 井壁制作井壁的钢筋绑扎、模板安装应牢固,混凝土浇筑应连续、均匀。
1211 钢筋工程钢筋的规格、型号、间距应符合设计,焊接或绑扎质量应可靠。
1212 模板工程模板应具有足够的强度和刚度,拼接严密,防止漏浆。
1213 混凝土工程混凝土配合比应合理,浇筑时应振捣密实,养护应及时。
13 沉井下沉131 挖土下沉按照规定的顺序和方法进行挖土,控制下沉速度和姿态。
132 排水下沉合理布置排水设备,确保排水效果。
133 不排水下沉注意保持井内水位,防止涌砂。
14 沉井封底141 封底条件沉井下沉至设计标高,经检查合格后进行封底。
142 封底施工封底混凝土的浇筑应平整、密实。
沉井施工技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX个沉井施工环节。
沉井施工是本工程的关键工序,其质量直接关系到整个工程的安全和稳定。
2. 施工准备2.1 人员组织本次沉井施工由具备丰富经验的项目经理负责,组织专业施工队伍进行。
施工队伍包括测量工、挖掘工、钢筋工、混凝土工等。
2.2 材料准备根据施工需求,提前准备沉井施工所需的原材料,包括钢筋、混凝土、模板、支撑等。
所有材料必须符合国家相关标准要求。
2.3 设备准备根据施工需求,提前准备挖掘机、混凝土泵、搅拌机、测量仪器等相关设备。
设备必须处于良好工作状态,确保施工顺利进行。
2.4 技术准备组织施工前技术培训,使施工人员充分了解沉井施工的技术要求、施工工艺和质量标准。
3. 施工工艺3.1 测量放样根据设计图纸,进行测量放样,确定沉井的位置和尺寸。
测量结果必须符合国家相关精度要求。
3.2 挖掘按照测量放样的结果,进行土方挖掘。
挖掘过程中要注意保持沉井的垂直度和边坡稳定。
3.3 钢筋制作与安装根据设计要求,制作钢筋,并进行安装。
钢筋安装应符合规范要求,保证焊接质量。
3.4 模板制作与安装根据设计要求,制作模板,并进行安装。
模板应保证结构尺寸和垂直度,防止混凝土浇筑过程中出现漏浆、胀模等现象。
3.5 混凝土浇筑混凝土浇筑前,对模板进行检查,确认无误后进行浇筑。
混凝土应分层浇筑,分层振捣,保证混凝土密实。
3.6 养护混凝土浇筑完成后,及时进行养护,保持混凝土湿润,防止裂缝产生。
4. 质量控制4.1 施工过程中,严格按照设计图纸和施工方案进行,确保施工质量。
4.2 加强对施工过程中的检查和验收,对发现的问题及时整改。
4.3 施工完成后,组织相关人员进行质量评定,确保工程质量达到预期目标。
5. 安全施工5.1 施工前,对施工人员进行安全教育培训,提高安全意识。
5.2 施工现场设置安全警示标志,防止无关人员进入施工现场。
5.3 施工过程中,严格遵守安全操作规程,确保施工安全。

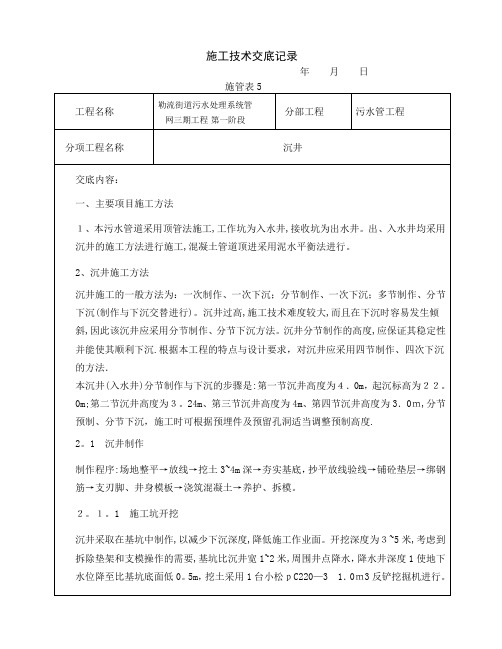

技术交底记录
第1页共 4 页技术交底记录
第2页共 4 页技术交底记录
第3页共 4 页技术交底记录
-90《建筑施工场界噪声限值》和《工业企业噪声卫生标准》外,合理安排工作人员轮流操作机械,穿插安排低噪音工作,减少接触高噪音时间,并配备耳塞,同时注意机械保养,降低噪音的声级水平。
对距离居民区150米以内的工程,限定施工时间,对部分高噪声设备严禁夜间施工。
11、发电房、钢筋加工工棚等有噪音施工场所尽量避开村庄、学校;合理安排噪音很大的机械进行作业,以免影响周围群众的正常生活。
12、施工营地和施工现场的生活垃圾,集中堆放,及时清理,除部分用于农作物作肥料使用外,定期深埋、填坑,平整土地。
交底:复核:接收:
第4页共 4 页。
沉井施工技术交底(二)引言概述:本文旨在对沉井施工技术进行详细介绍和交底,以帮助工程人员理解沉井施工过程中的关键技术要点。
本文将分五个大点进行阐述,包括沉井的施工前准备、井筒的基础施工工艺、井筒安装技术、井筒固结工艺以及施工过程中的质量控制措施。
每个大点将包含5-9个小点,详细介绍相关技术要点。
正文:一、沉井的施工前准备1. 明确施工任务和要求2. 编制施工方案3. 准备施工材料和设备4. 安排施工人员和作业队伍5. 检查现场环境和安全措施二、井筒的基础施工工艺1. 地面基础的施工2. 地下基础的施工3. 井筒的定位和测量4. 初次固结材料的注入5. 模板安装和固定三、井筒安装技术1. 井筒的预装和预装检查2. 井筒的下沉和定位3. 井筒的连接和对接4. 焊接和焊缝检查5. 井筒的固定和封闭四、井筒固结工艺1. 砌筑固结2. 灌浆固结3. 钢筋混凝土固结4. 预应力锚杆固结5. 表面防护和防腐五、施工过程中的质量控制措施1. 质量监督和验收标准2. 工艺和设备监控3. 施工记录和数据记录4. 质量问题处理和整改5. 施工过程的安全控制总结:本文详细介绍了沉井施工技术的关键要点。
沉井施工前的准备工作是保障施工顺利进行的基础,包括明确施工任务和要求、编制施工方案、准备施工材料和设备等。
井筒的基础施工工艺、井筒安装技术以及固结工艺都是沉井施工的核心内容,每个环节都有具体的操作要点和需要注意的事项。
在施工过程中,质量控制措施的落实至关重要,包括质量监督和验收标准、工艺和设备监控等。
只有全面把握并执行好这些关键要点,才能保证沉井施工的质量和安全。

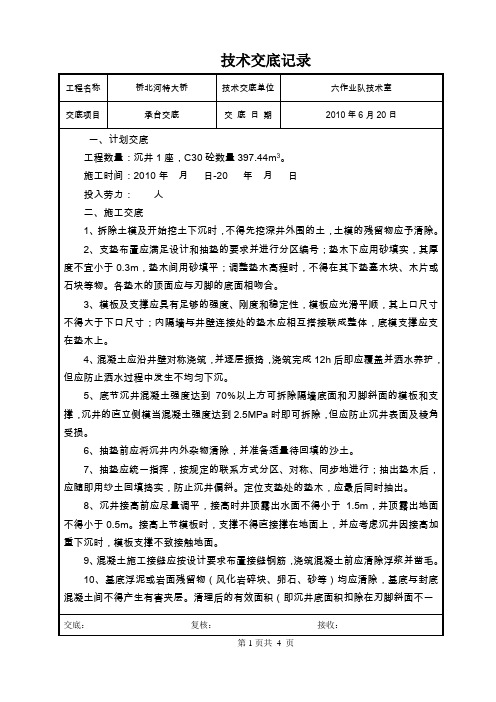

沉井制作安全技术交底(一)沉井制作安全技术:沉井制作前由施工人员负责组织木工、架子工、混凝土工、钢筋工认真学习有关技术规范、施工方案和操作规程外,还需遵守以下安全技术要求:1.安装墙身模板时,内外必须要有安全可靠的操作架子。
2、上下通行,必须有专用上人扶梯,不许攀登模板或脚手架上下。
3、立墙身模板时,在下一皮模板没有固定前,不准安装上一皮模板。
4、墙身模必须由下而上安装,并逐层用龙骨固定牢固,上层拼装要搭设牢固的操作平台或脚手架。
5、高度在两米或两米以上时,必须系好安全带才能上架作业,高度在4米以上时架子周围必须设安全网和防护栏杆。
6、由于圆沉井的脚手架与井壁之间的距可能局部产生50CM以上时,必须设立闭目安全网。
7、外脚手架同内脚手架的最高处应连成整体。
8、绑扎钢筋必须要有牢固的操作架子,竖筋架立时要固定在架子上,四周内外用缆风绳稳固垂直。
9、基坑周围、沉井井顶周围应设防护栏杆。
(二)沉井下沉安全技术:1、沉井下沉前应将壁上拉杆螺栓等割除,清除障碍物,预留筋全部要弯起并采取有效的安全保护措施。
以免伤人。
2、抽承垫木时,应有专人统一指挥,分区设岗,按顺序进行,以免发生沉井倾斜。
3、抽承垫木和下沉时,严禁人员从刃脚、底梁和隔墙下通过。
4、沉井下沉采用加载助沉时,加载平台应通过计算,加载过程中,井内停止其它作业.5、水力冲沉施工时必须确保用电安全,必须有专职持证电工昼夜轮流值班,所有漏电保护装置必须保持灵敏。
电缆不许有接头,电缆、电机设备必须保持绝缘良好。
6、井内作业面和水泵站(水泵管理区)应有通讯设备(对讲机)可供直接联系。
7、上下沉井必须有专用的上、下扶梯,不得攀爬其它依附物或乘吊机上、下。
8、照明灯具夜间安装使用白天收回放好,照明灯具、电线的安装必须符合安全用电要求。
9、基坑周围、沉井井顶周围应设防护栏杆。
井内施工设备悬挂在井壁,则应安装牢固以防止坠落。
由于采取水力冲沉,井内须悬挂防溺救生设施。
沉井施工安全技术交底一、沉井施工简介沉井是一种在地下工程中广泛应用的施工方法,主要通过在地面上预制井筒,然后将其沉入地下,以实现结构物或管道的安装。
沉井施工需要结合地质、水文等自然条件,同时还需要专业的技术设备和人员。
二、沉井施工安全技术交底的目的沉井施工安全技术交底的目的是为了确保施工过程的安全,防止事故发生,保障工人和周边环境的安全。
同时,通过技术交底,可以提高工人的技术水平,提高施工效率和质量。
三、沉井施工安全技术交底的内容1、施工前的安全准备在沉井施工前,需要进行充分的安全准备工作。
包括对现场进行安全检查,确保现场符合施工安全要求;对设备进行检查和维护,确保设备状态良好;对人员进行安全教育和培训,提高工人的安全意识和技能。
2、施工过程中的安全规范在沉井施工过程中,需要遵守以下安全规范:(1)严格遵守国家和地方的相关安全法规和规定;(2)沉井下沉过程中,要随时观察周围环境的变化,防止对周边建筑物和地下管线造成影响;(3)沉井下沉过程中,要确保人员和设备的安全,避免发生事故;(4)沉井下沉完成后,要进行严格的验收,确保符合设计和安全要求。
3、施工后的安全处理在沉井施工完成后,需要进行安全处理。
包括对现场进行清理和恢复;对设备和人员进行检查和维修;对施工质量进行评估和检测。
四、结论沉井施工是一项复杂且需要专业技术的工作,因此在进行沉井施工时,必须进行充分的安全技术交底。
通过交底,可以提高工人的安全意识和技能,确保施工过程的安全和顺利。
也需要严格遵守国家和地方的相关法规和规定,确保沉井施工符合要求。
沉井制作施工安全技术交底一、引言沉井制作施工是土木工程中常见的一项工作,它涉及到地下工程、水利工程、市政工程等多个领域。
在沉井制作施工过程中,安全是最重要的因素之一。
为了确保施工安全,本文将重点介绍沉井制作施工的安全技术交底。
二、沉井制作施工安全技术交底的目的沉井制作施工安全技术交底的主要目的是确保施工安全,避免事故发生。
沉井施工安全技术交底前言沉井施工是在地面开挖一定深度后,通过灌注混凝土等材料来形成钢筋混凝土结构的井壁和井身的建造方式。
由于施工的特殊性质,沉井施工对安全的要求非常高。
为此,我们需要掌握一些关键的沉井施工安全技术。
前期工作在进行沉井施工前,一定要进行充分的前期工作,包括以下几个方面:1.沉井设计要严格按照规范执行,且必须符合相关的设计标准;2.在施工前,需要对现场进行全面仔细的勘察,对地质地貌、地下设施及地质构造等进行综合分析,评估可能存在的风险,并采取必要的预防措施;3.同时,还要对施工现场进行周密的布置,包括施工及运输的安全区域、设施和防护设备等的设置和提醒,并对施工人员进行安全交底和安全教育。
沉井施工安全技术要点在进行沉井施工时,需要掌握以下关键技术,以确保施工安全:设计合理、稳定性好沉井施工钢筋混凝土构件在混凝土凝胶前,靠墙板和撑杆等来支撑悬挂,因此设计的合理性和设施的稳定性对沉井施工的质量与安全具有极为重要的影响。
安全区域划定在施工现场,应划定安全区域,并设立安全实体隔离措施,周围应设置铁皮围栏、划线、安全警示牌等,隔离并记录区域内人员的行动和作业情况,并劝阻非施工人员进入。
前扎撑杆加固在沉井施工之前,需现场加固深度为2m左右的地层,此区域称之为扎钢筋。
沉井施工施工前需要勘查地班情况,根据情况施工前加固,以增加扎钢筋的强度,防止施工中塌方。
防止侧翻倒塌在施工过程中,需要采取有效措施,防止钢筋混凝土结构侧翻或倒塌。
其方法包括,在立柱、横向支撑内壁设置钢管混凝土护壁,严格按照施工方案进行施工。
安全气氛营造在沉井施工过程中,需要加强组织管理和知识教育,加强现场的纪律性和文明施工。
同时,需要建立沉井施工安全培训制度,确保施工人员具备良好的安全意识和施工技能。
结论沉井施工安全技术交底的目的是,通过科学、规范的施工流程和安全管理措施,保障沉井施工的质量和安全,防止事故发生。
在沉井施工中一定要注意以上技术要点,确保施工的质量和安全。
质量技术交底记录工程名称交底人交底部位顶管工作井、接收井和检查井交底时间控制要点:✧沉井制作✧沉井稳定下沉施工过程的控制一、强制性条文✧《建筑工程施工质量统一验收标准》(GB50300-2001)✧《混凝土结构工程施工质量验收规范》(GB50204-2002)✧《给水排水管道工程施工及验收规范》(GB50268—2008)✧设计图纸二、适用范围2014年度道路工程三、沉井制作1、沉井尺寸设计(1)除沉管井为Ⅲ级“F”型接口预制钢筋混凝土管外,其余均为现场浇筑,井壁、底板均采用C30混凝土,支挡侧墙、封底混凝土用C20混凝土,顶管井主体混凝土抗渗等级为P8;本工程现浇混凝土均采用商品混凝土,钢筋采用φ(HPB300)钢筋、Φ(HRB400)钢筋。
围挡砖墙采用M10水泥砂浆砌筑MU10灰砂砖。
(2)在制作工作井及接收井沉井时应分段现浇下沉,根据高度H值按每3.5米左右一段进行浇筑,下沉到位后再进行下一段的浇筑下沉。
沉井工作井面剖面图编号:沉井接收井面剖面图沉井检查井剖面图2、测量放样、基坑开挖基坑开挖前先平整场地,随后根据设计井位座标将井位放出,并利用周围环境做好井位控制点并加以保护,同时根据设计提供的水准点进行复测,根据施工需要,设4—5个水准控制点,并加以保护。
施工中所设的座标控制点、高程控制桩需经业主及监理复核无误后方可进行下道工序施工。
根据现场实际情况,基坑采用机械开挖,先挖深2.5m,其周围留设2.0米平台作为工作面,其上可采用1:1放坡。
(沉井下沉至设计高程后,在支护墙、沿支护墙内边缘,砌筑370m厚挡砖墙至自然地面,然后回填基坑)。
基坑坡脚至井壁的空间主要是满足搭设脚手架、支模及扎筋等的处理空间。
基坑开挖以液压挖掘机配合人工开挖并修整边坡。
特别是当开挖还剩20~30cm左右采用人工修挖坑底,以保证坑底不被扰动及保证坑底的平整度。
基坑周围不允许土方堆载。
3、垫层制作沉井分次浇筑,一次下沉。
审核人
交底
人
接受交底
人
技术交底记录
表 C2-1
编号
工程名称钢筋混凝土排水泵站交底日期2011.5.7
施工单位中铁六局石家庄枢纽指挥部分项工程名称混凝土
交底提要混凝土浇筑
交底内容:
一、施工准备
1. 材料:底板及井壁C25,垫层C10。
抗渗等级:底板及井壁S6。
商品混凝土。
2. 主要机具:三轮车、铁锹(尖、平头)、振捣棒、木抹子、溜槽等。
3. 作业条件:浇筑混凝土层段的钢筋、模板、预埋件等全部安装完毕,经检查符合设
计要求,并办完隐、预检手续。
二、操作工艺
1 工艺流程:
模板内清理混凝土浇筑混凝土振捣混凝土养护
2 清理:清除模板内的垃圾、泥土等杂物,并浇水润湿木模板。
3 混凝土的浇筑、养护:
3. 1 本工程沉井混凝土采用商品混凝土,沉井施工按3次浇筑,2次下层,施工缝采
用凸缝,并采用钢板止水带。
3.2 为保证浇筑质量,在浇筑混凝土前,应对模板位置标高,断面尺寸及模板的稳定
性,接缝位置进行检查,对预埋件位置进行复核。
3.3 混凝土浇筑应采用分层浇筑,每次浇筑厚度控制在40cm左右,并在前层混凝土达
到初凝前将次层混凝土振捣完毕。
3.4 刃脚混凝土一次浇筑完毕,浇筑沉井混凝土时应沿着井壁四周对称进行,避免混
凝土面高低相差悬殊,压力不均而产生不均匀沉陷,使刃脚断裂。
3.5 混凝土浇筑过程中,每隔1~2小时观察土模沉陷量一次,上下面测点数不少于16
点。
3.6 混凝土振捣应做到快插慢拔,振捣时振动器应插入前层混凝土5~10cm,插点均匀,
逐点移动避免漏插,插点一般控制在30cm左右。
3.7 混凝土二次浇筑接触面应进行凿毛处理。
并铺一层2~3cm的水泥砂浆。
.
3.8 井壁上部800mm与挑梁及井口梁,板整体灌筑。
3.9 混凝土浇筑完毕后进行洒水覆盖养护。
三、质量标准
1 保证项目:
1.1 混凝土所用的水泥、骨料、水、外加剂等必须符合施工规范和有关标准的规定。
1.2 混凝土的配合比、原材料计量、搅拌、养护,必须符合施工规范的规定。
1.3 评定混凝土强度的试块,必须按《混凝土强度检验评定标准》(GBJ107-87)的规
定取样、制作、养护和试验,其强度必须符合施工规范的规定。
2 基本项目:
2.1 混凝土应振捣密实,无孔洞。
2.2 无缝隙无夹渣层。
审核人
交底
人
接受交底
人
技术交底记录
表 C2-1
编号
工程名称钢筋混凝土排水泵站交底日期2011.5.7
施工单位中铁六局石家庄枢纽指挥部分项工程名称混凝土
交底提要混凝土浇筑
四、成品保护
1 浇筑混凝土时,要保证钢筋、预埋螺栓的位置正确,不得撞碰。
2 沉井井壁模板应在混凝土强度达到设计强度的25%以上方可进行拆除,沉井下沉时
应在第一节混凝土必须达到设计强度。
3 混凝土浇筑后6~10小时洒水养护,要保证混凝土表面润湿,养护期不少于7d。
